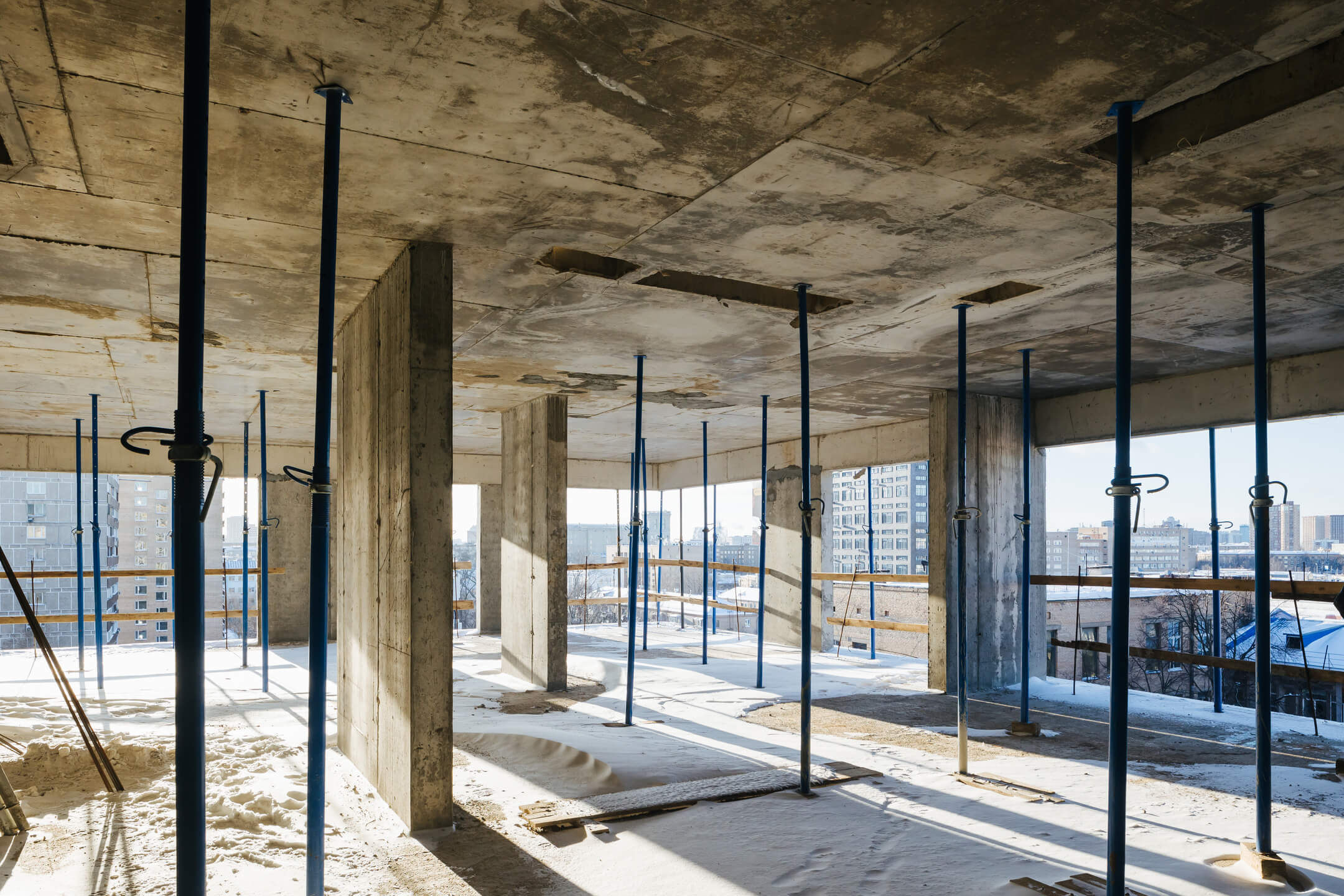

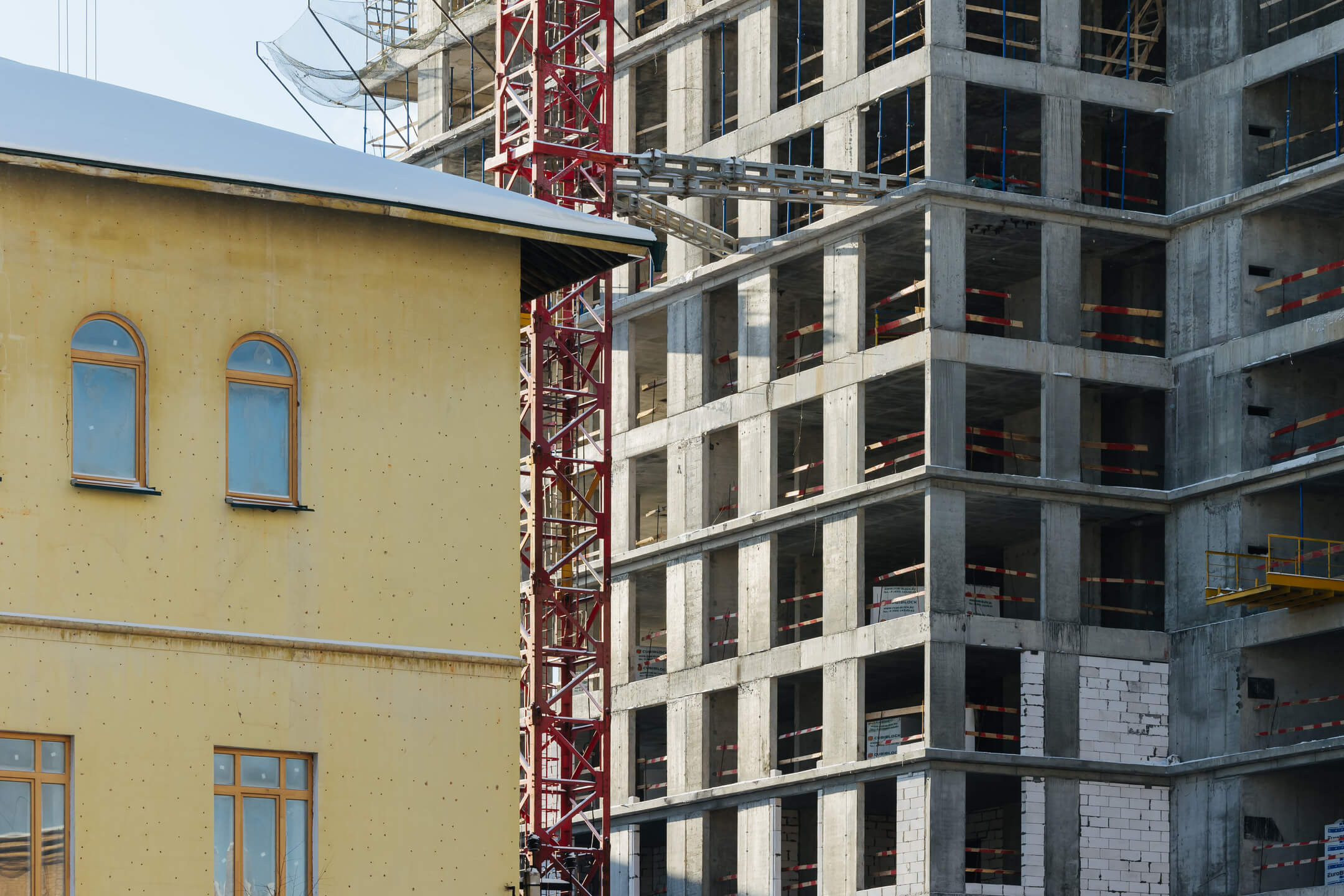

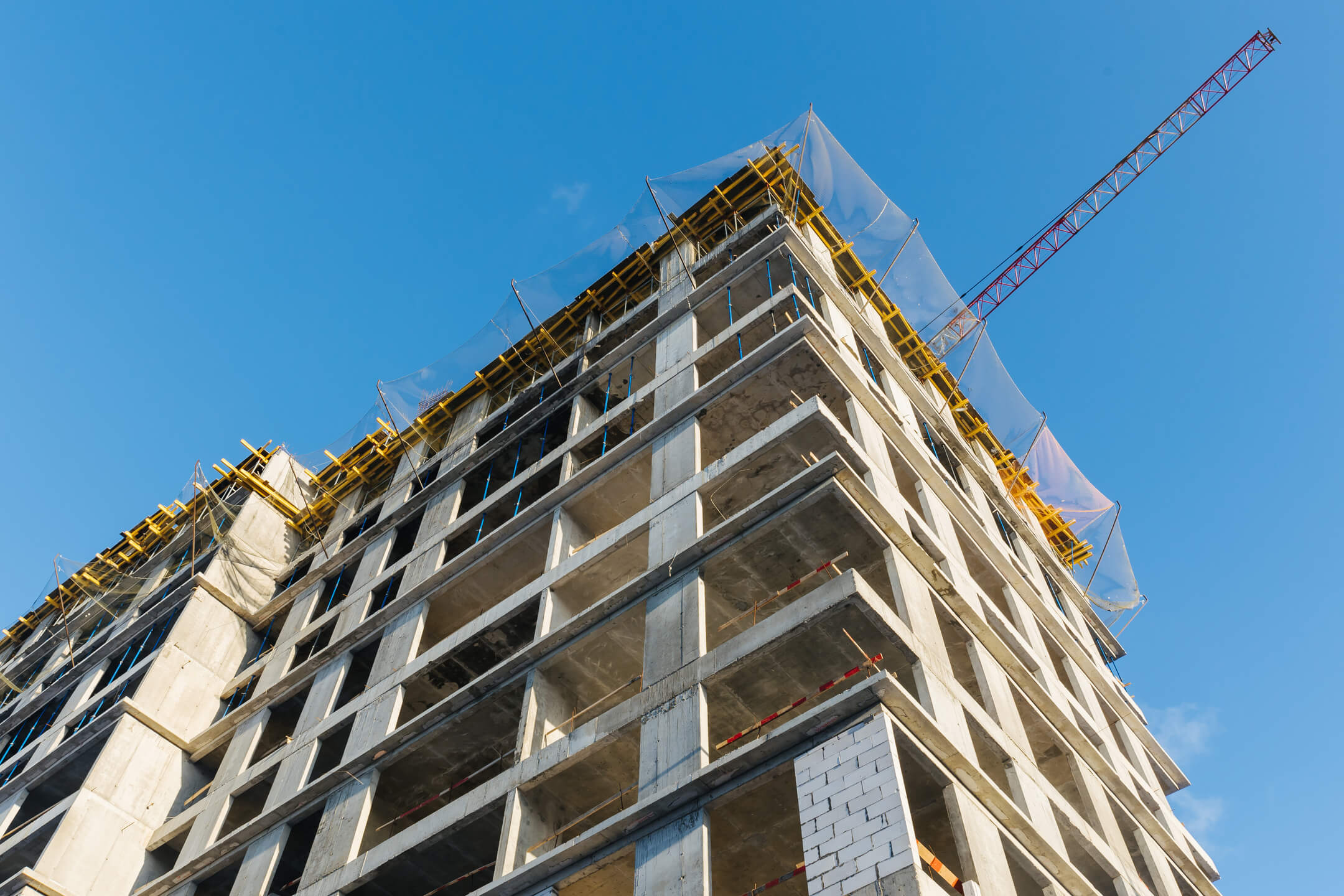

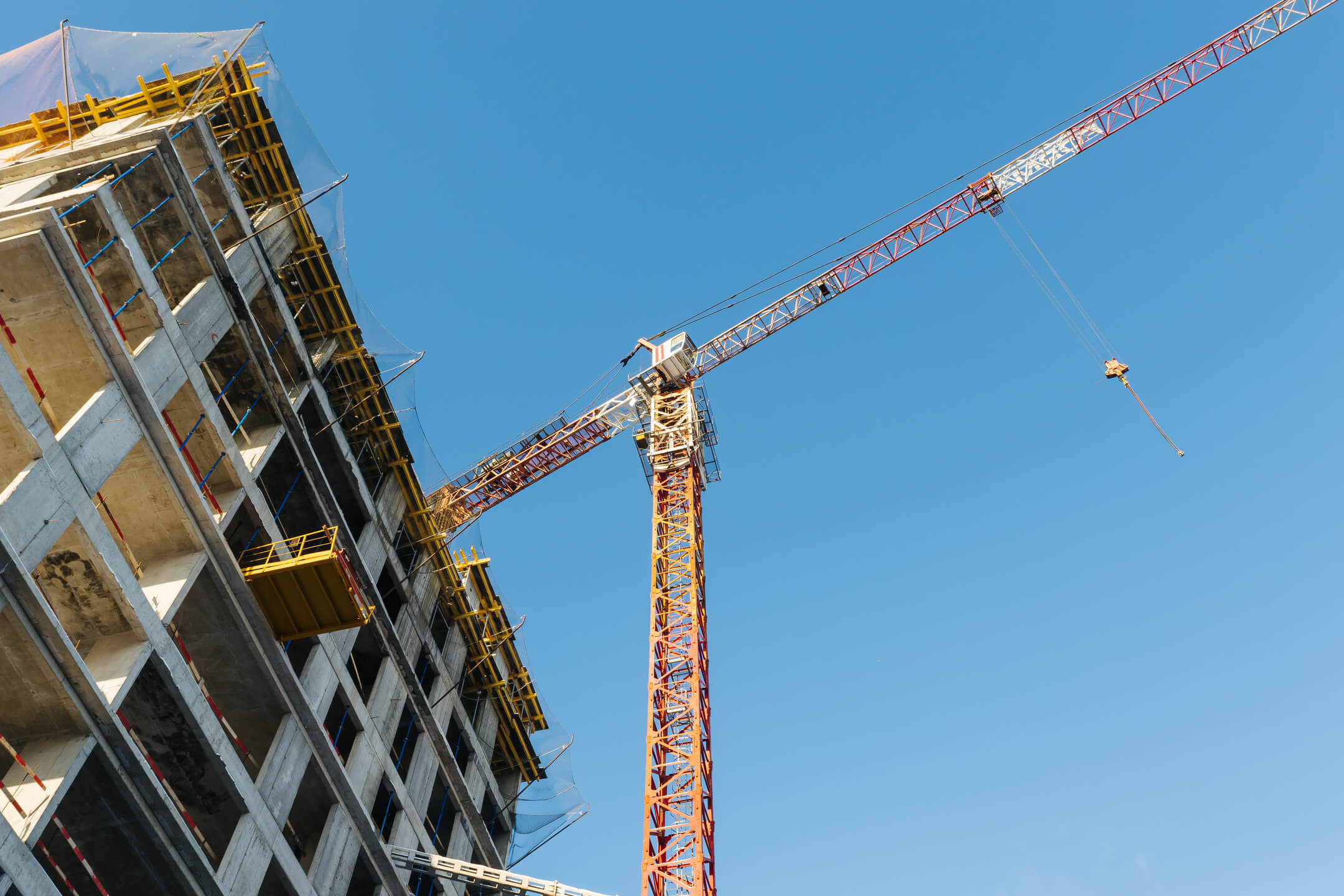

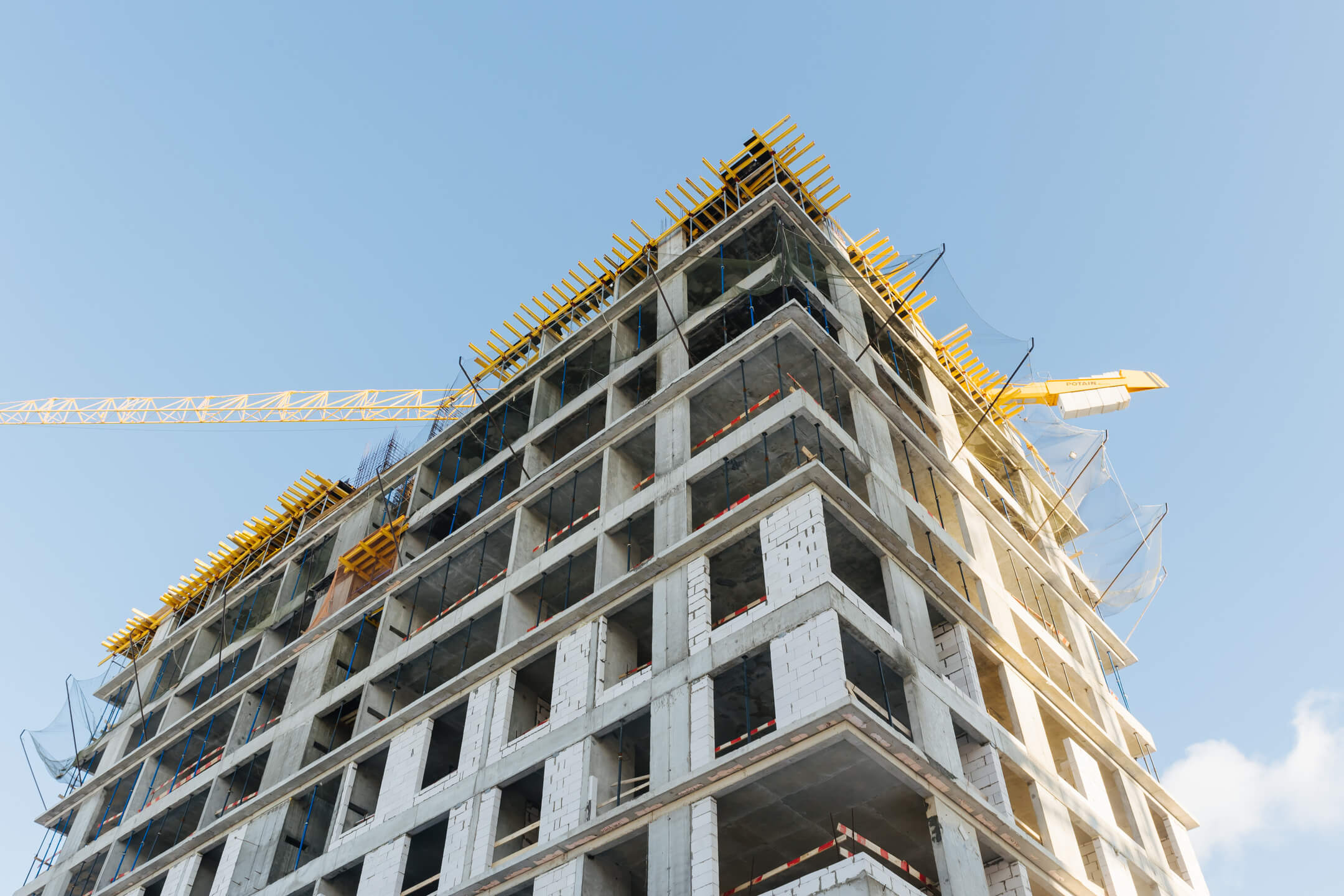

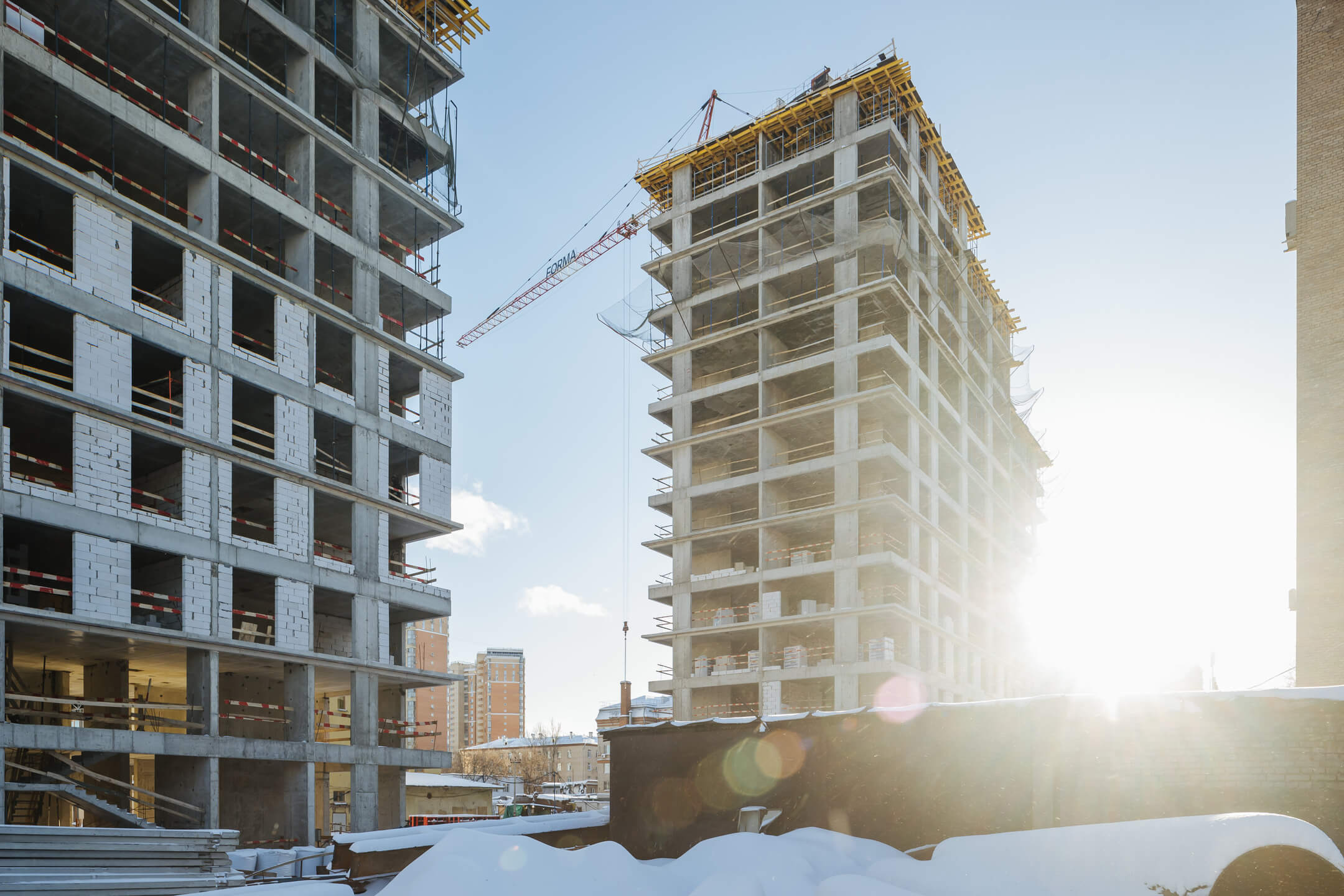

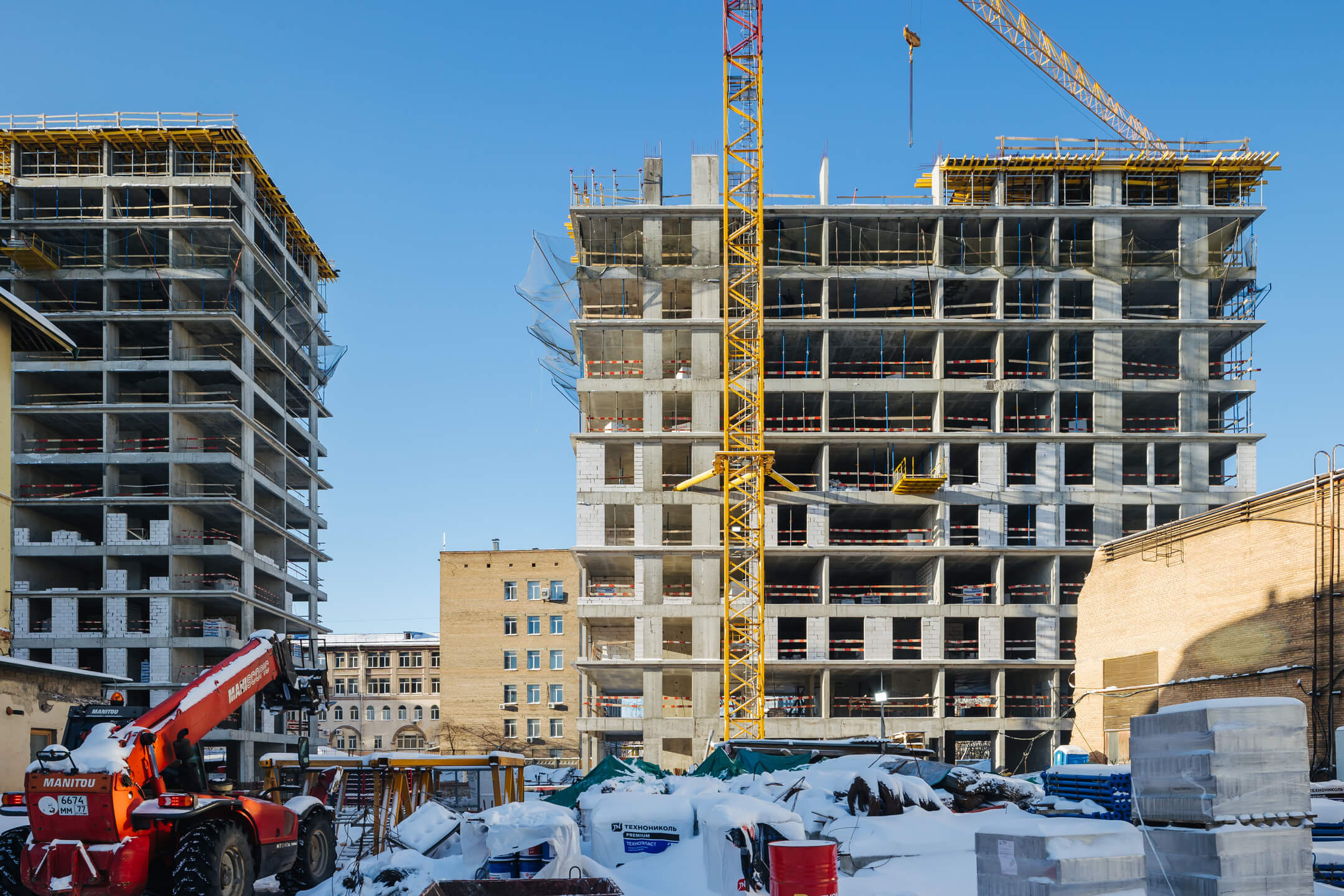

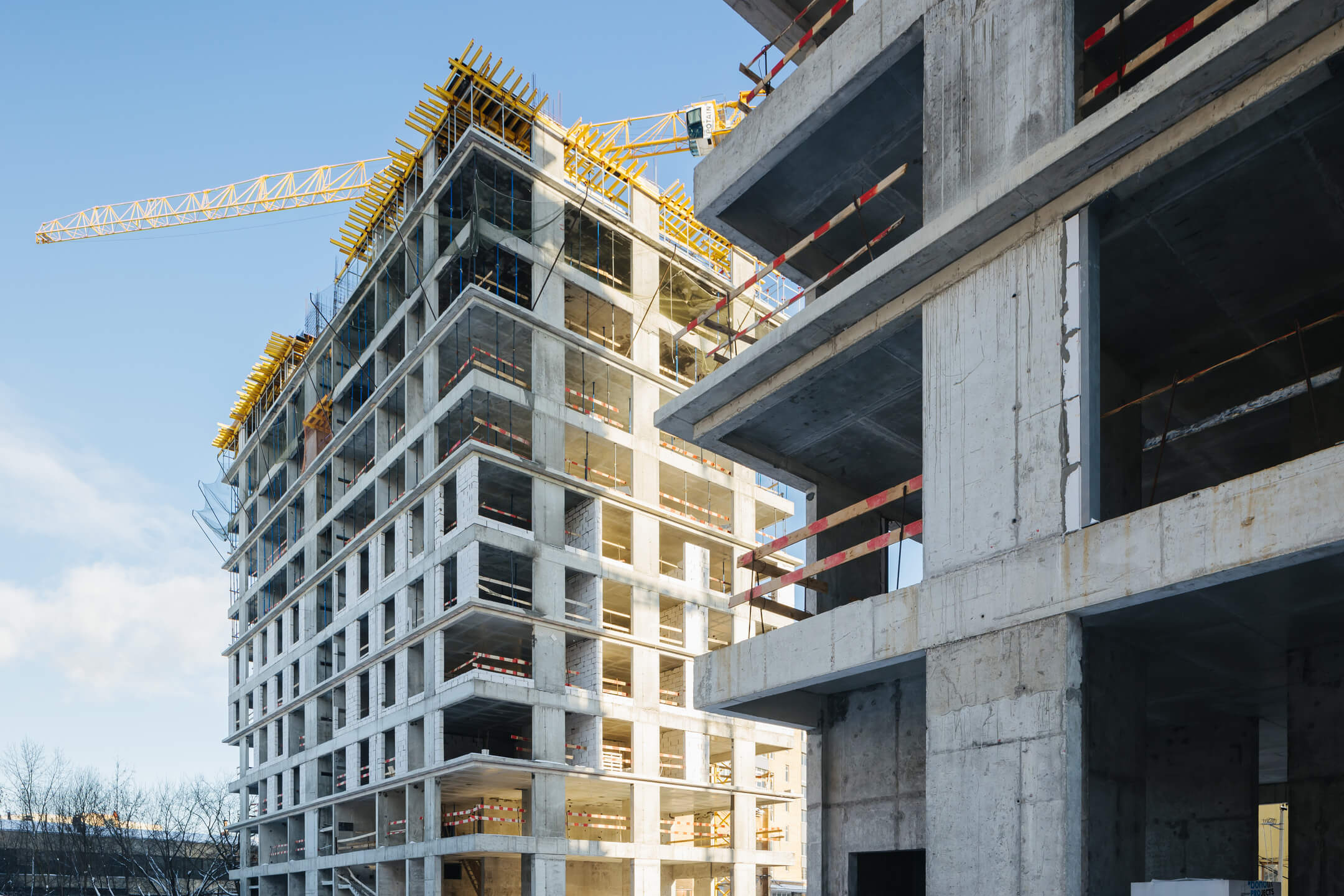

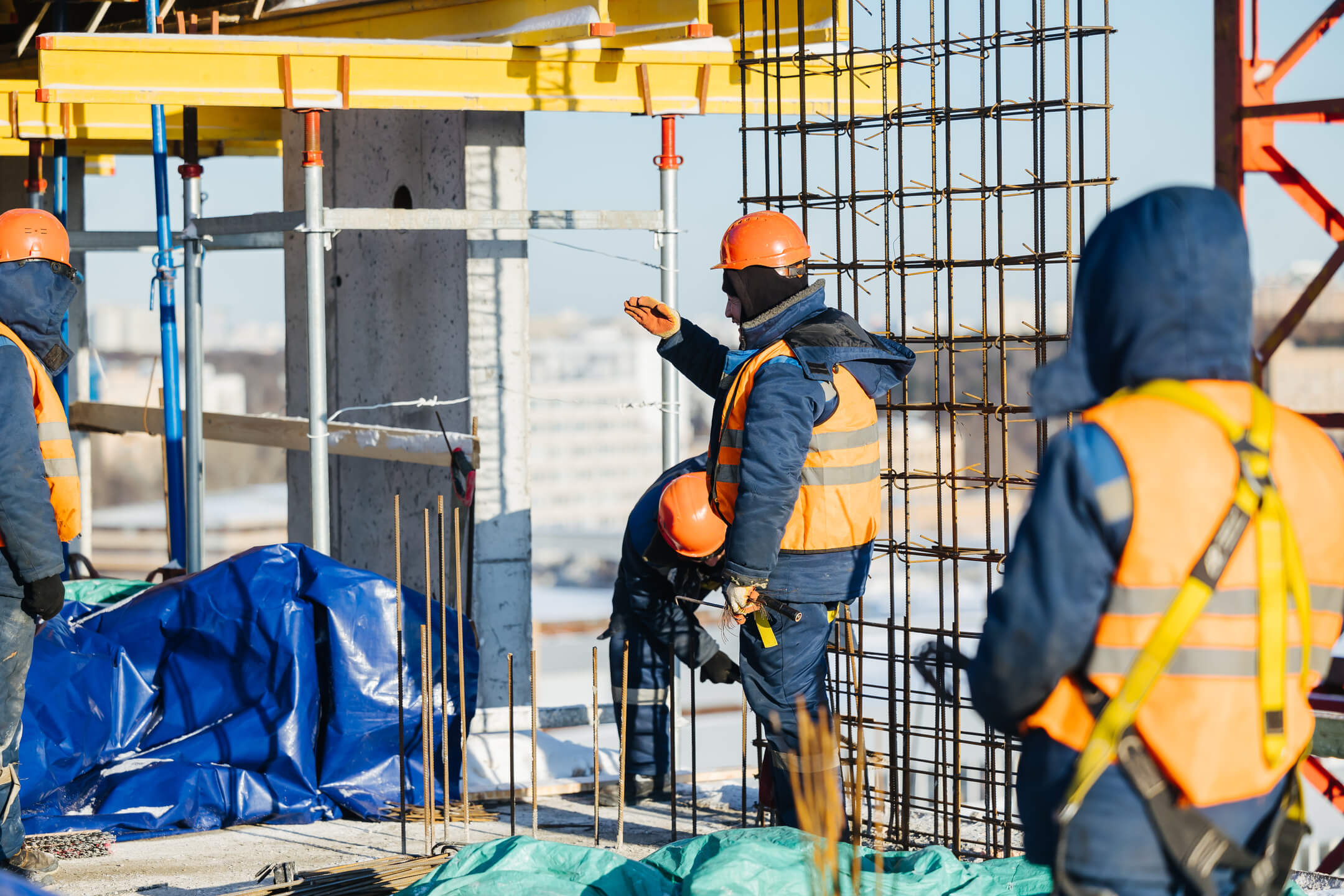

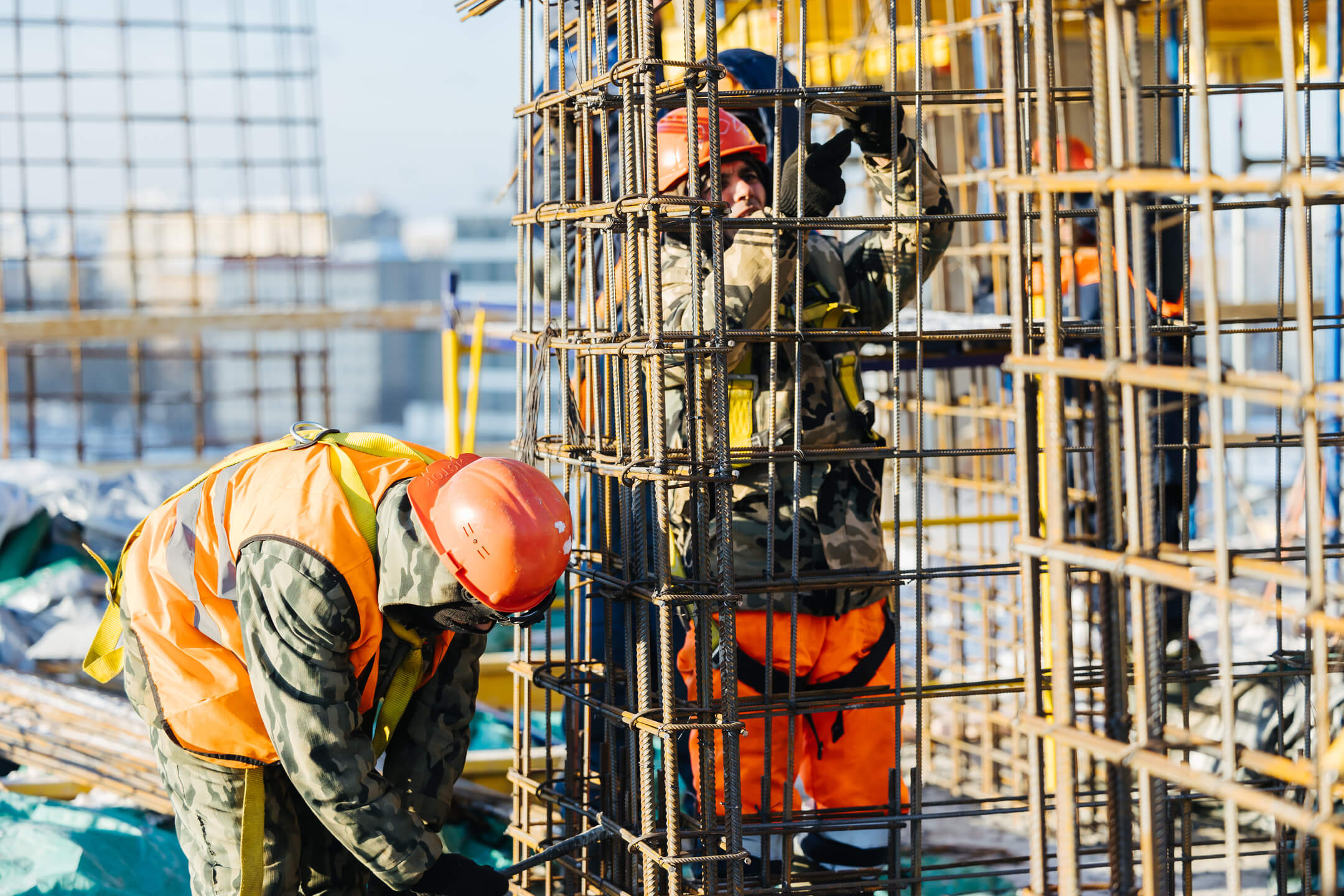

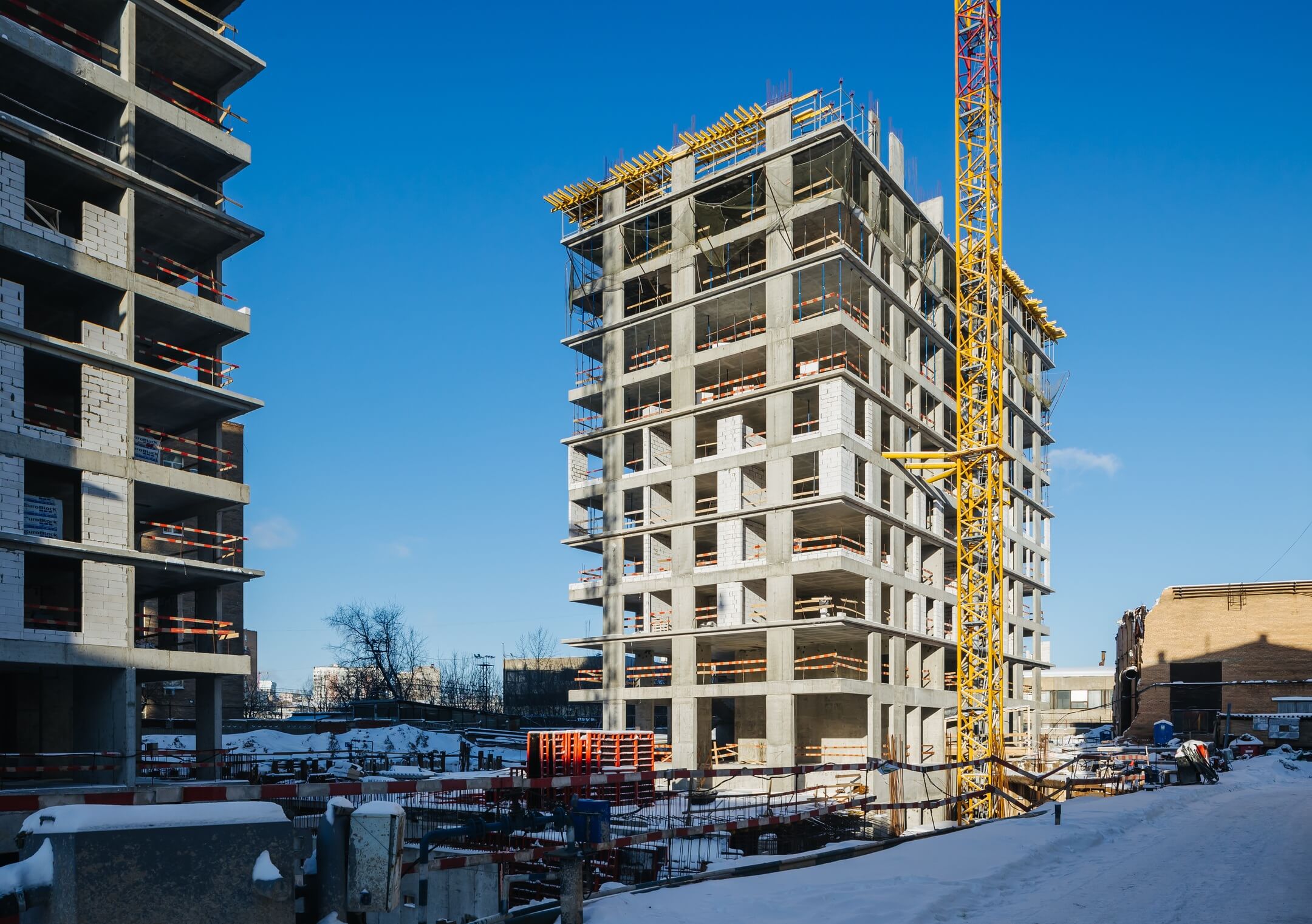

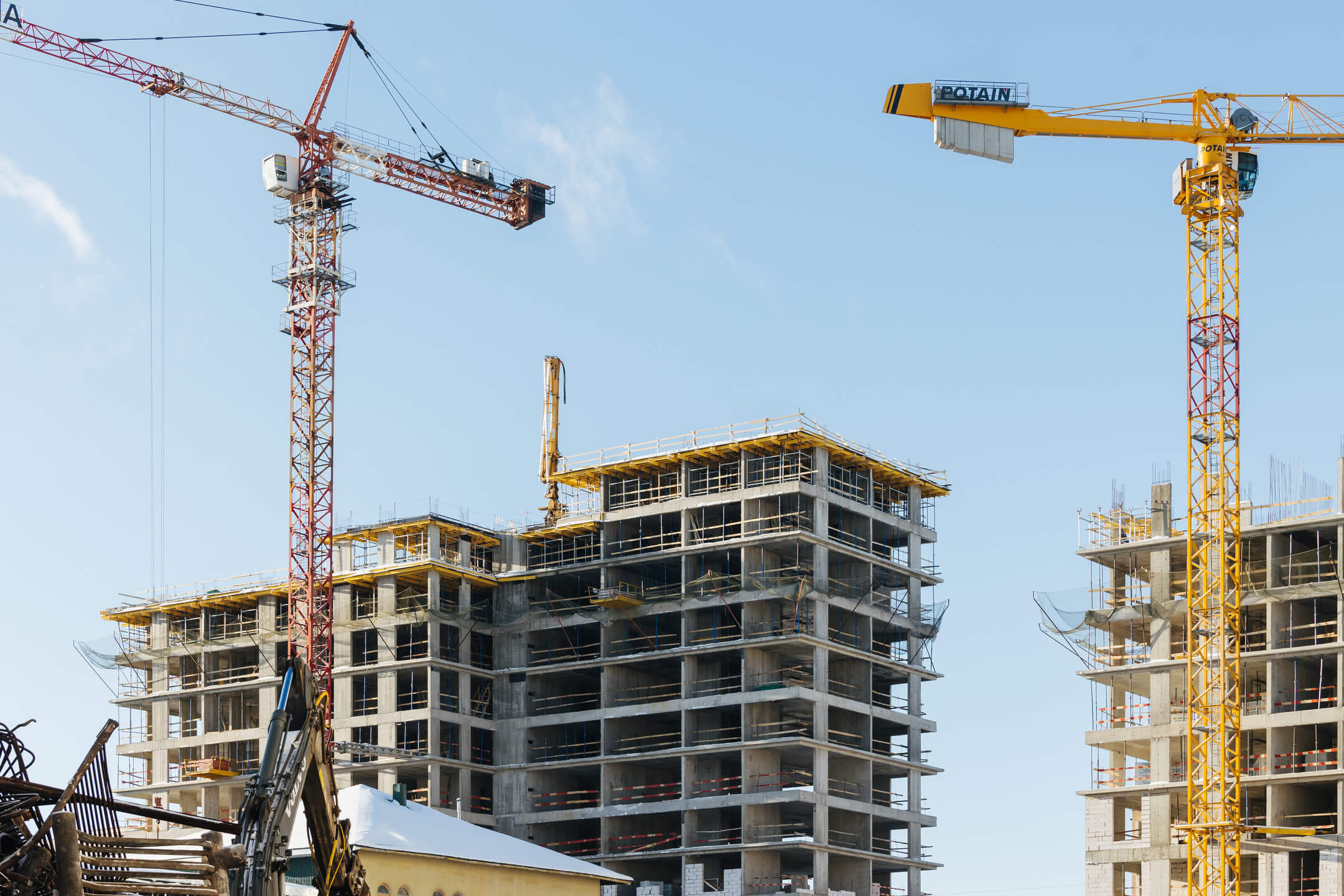

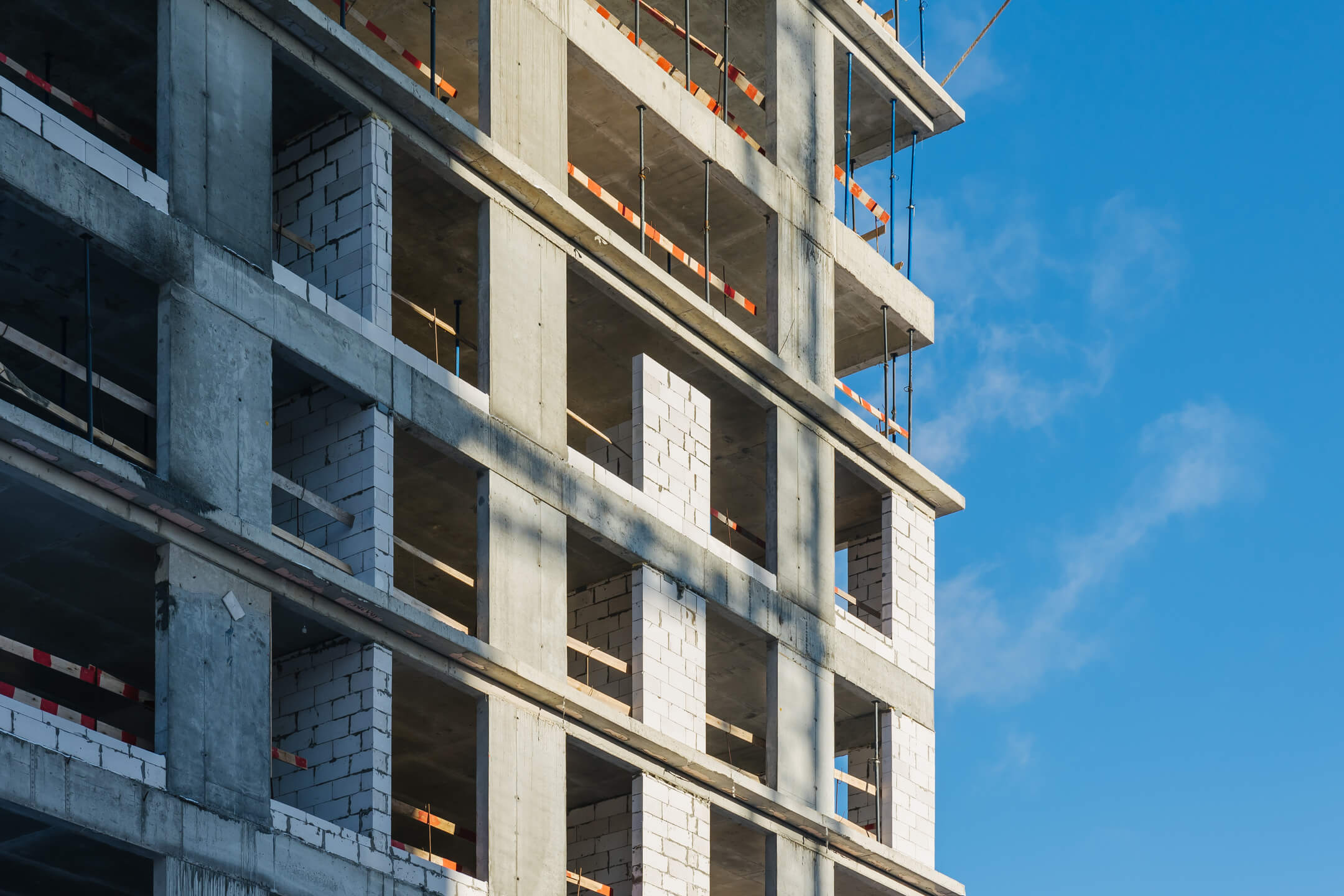

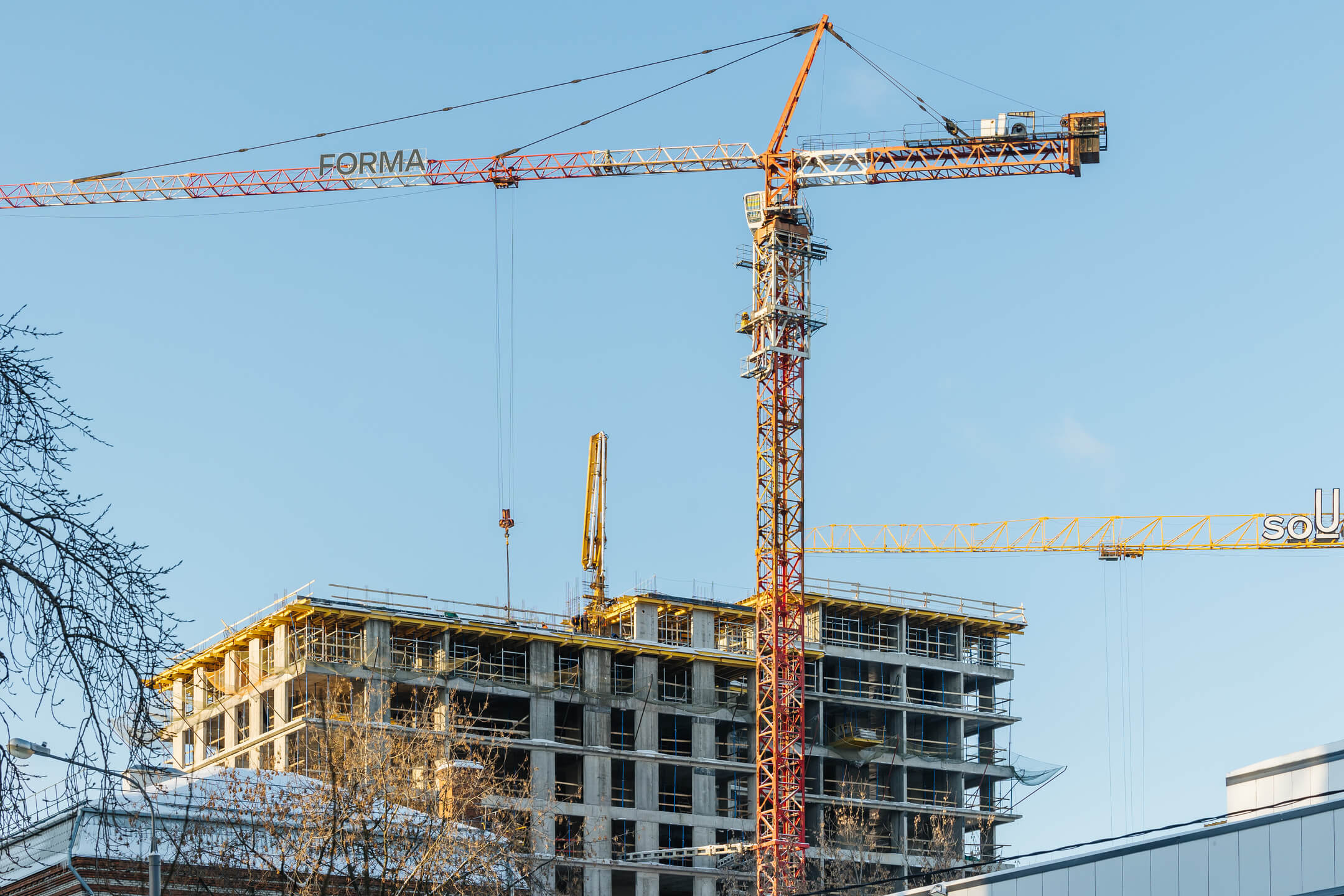

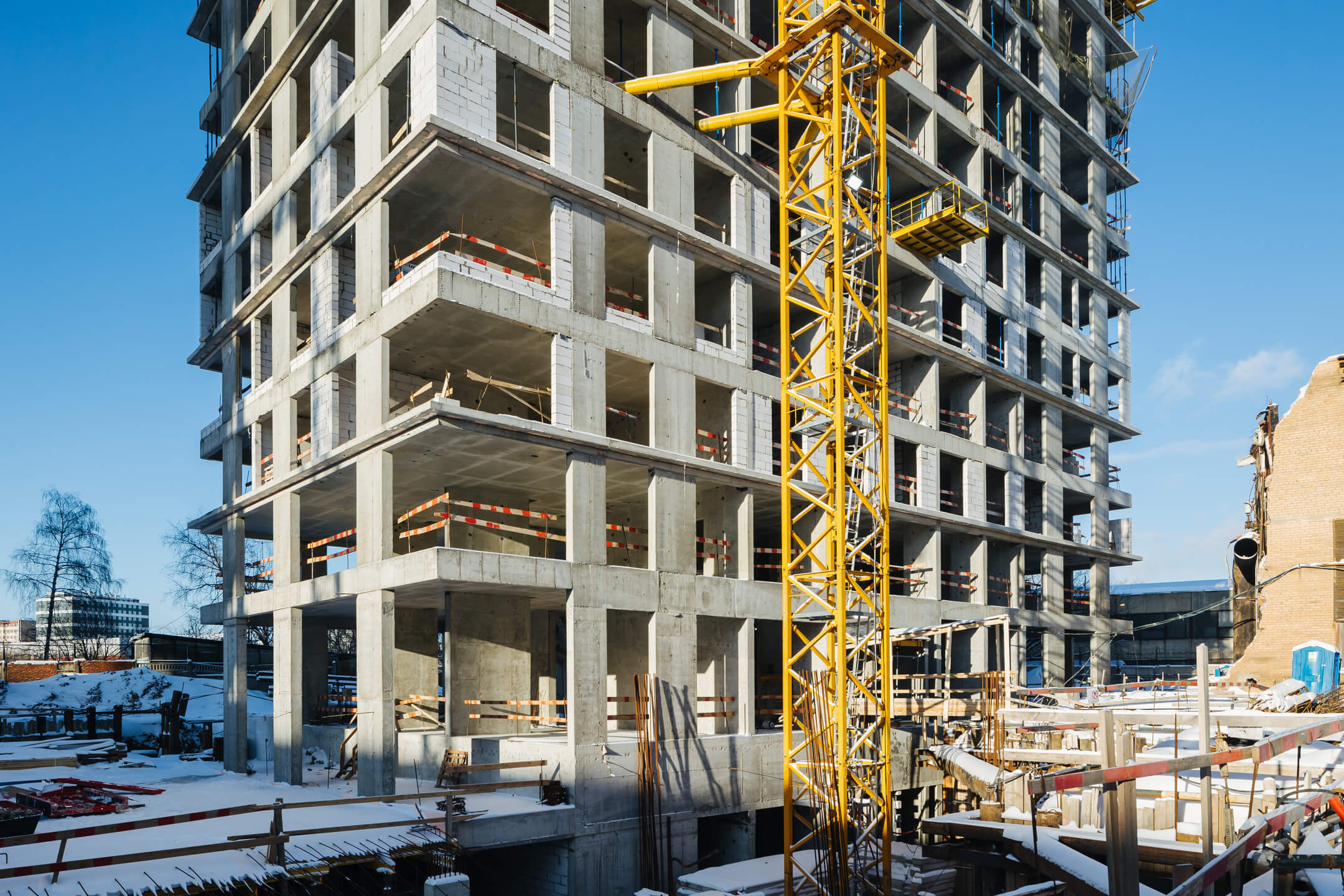

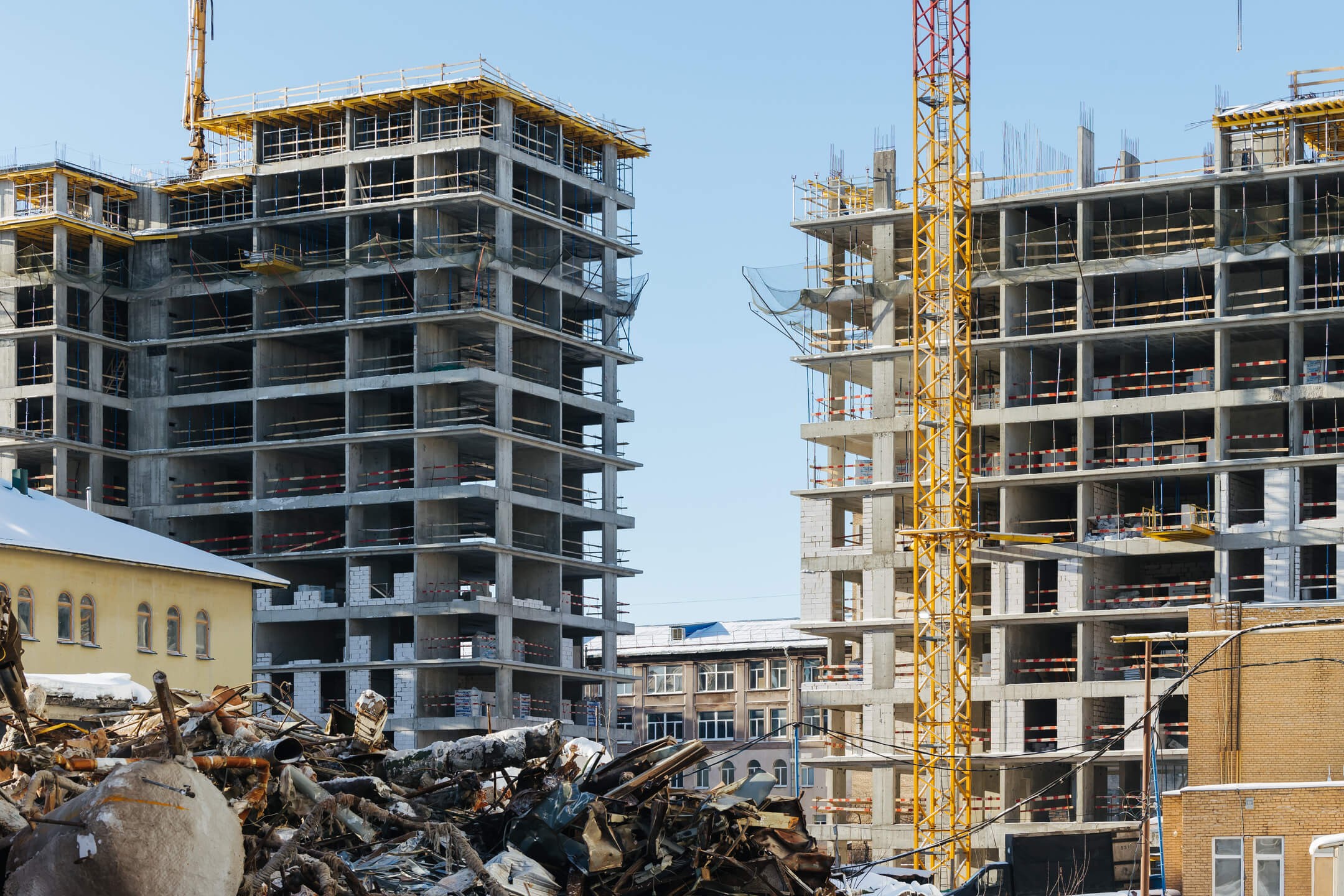

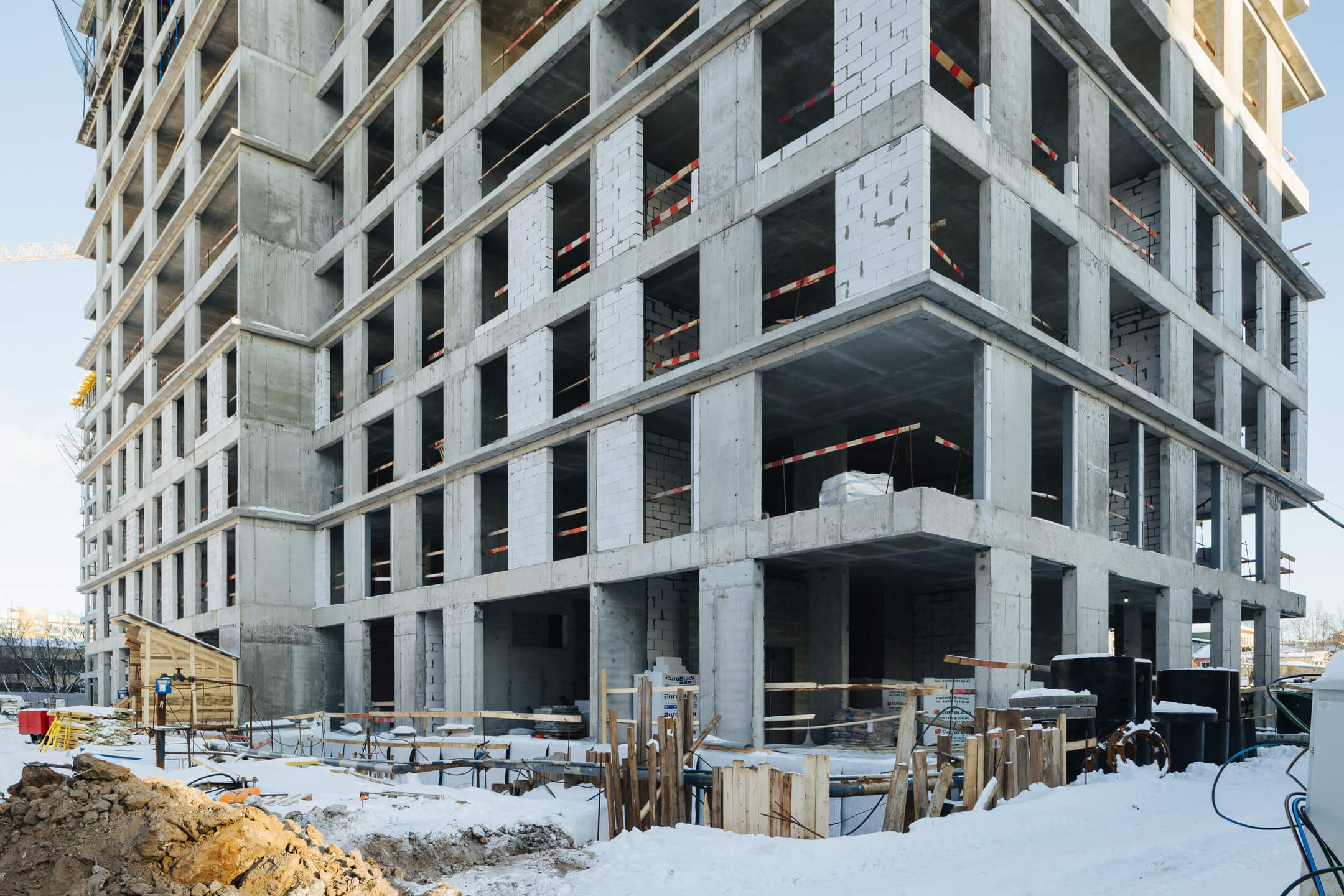

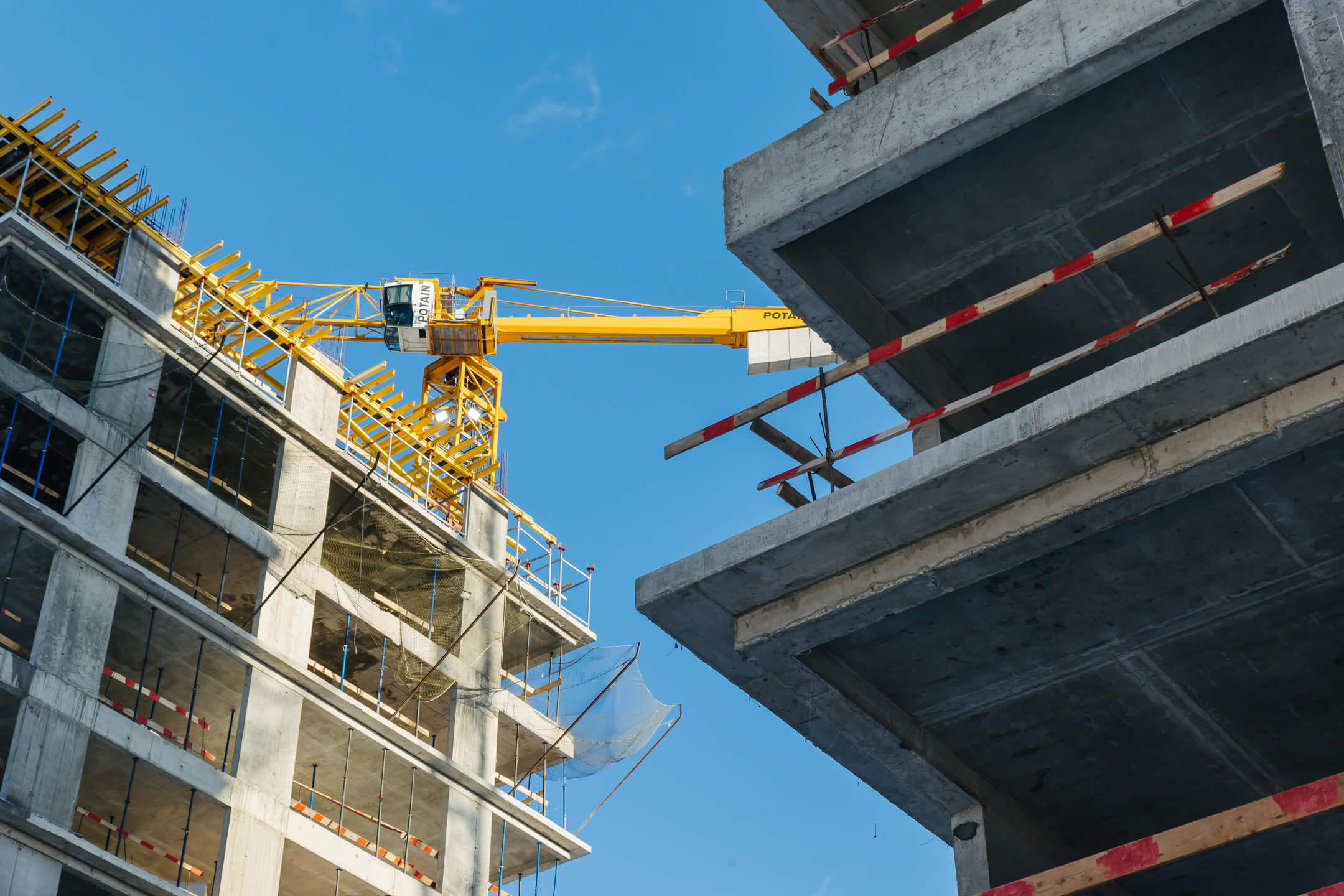

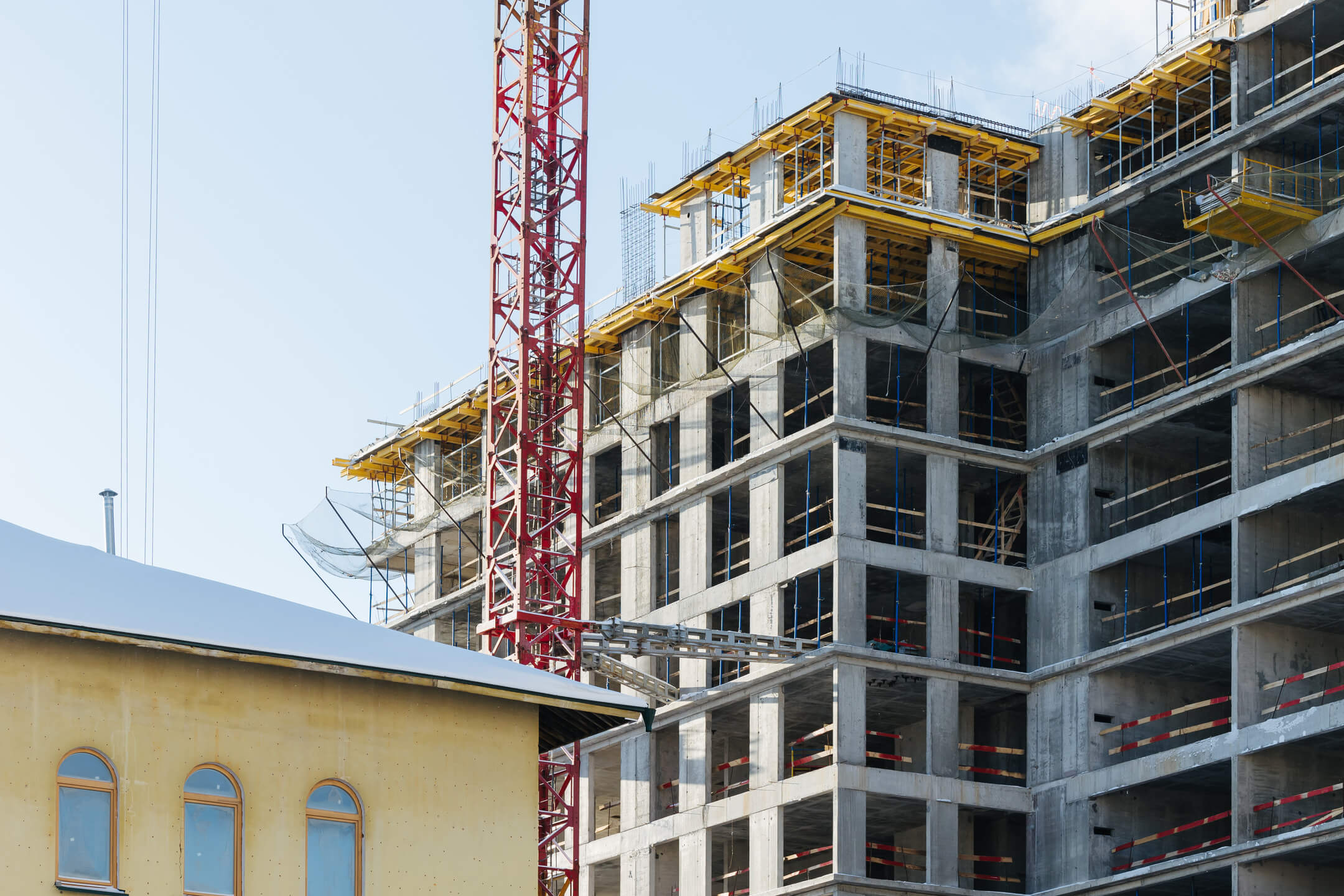

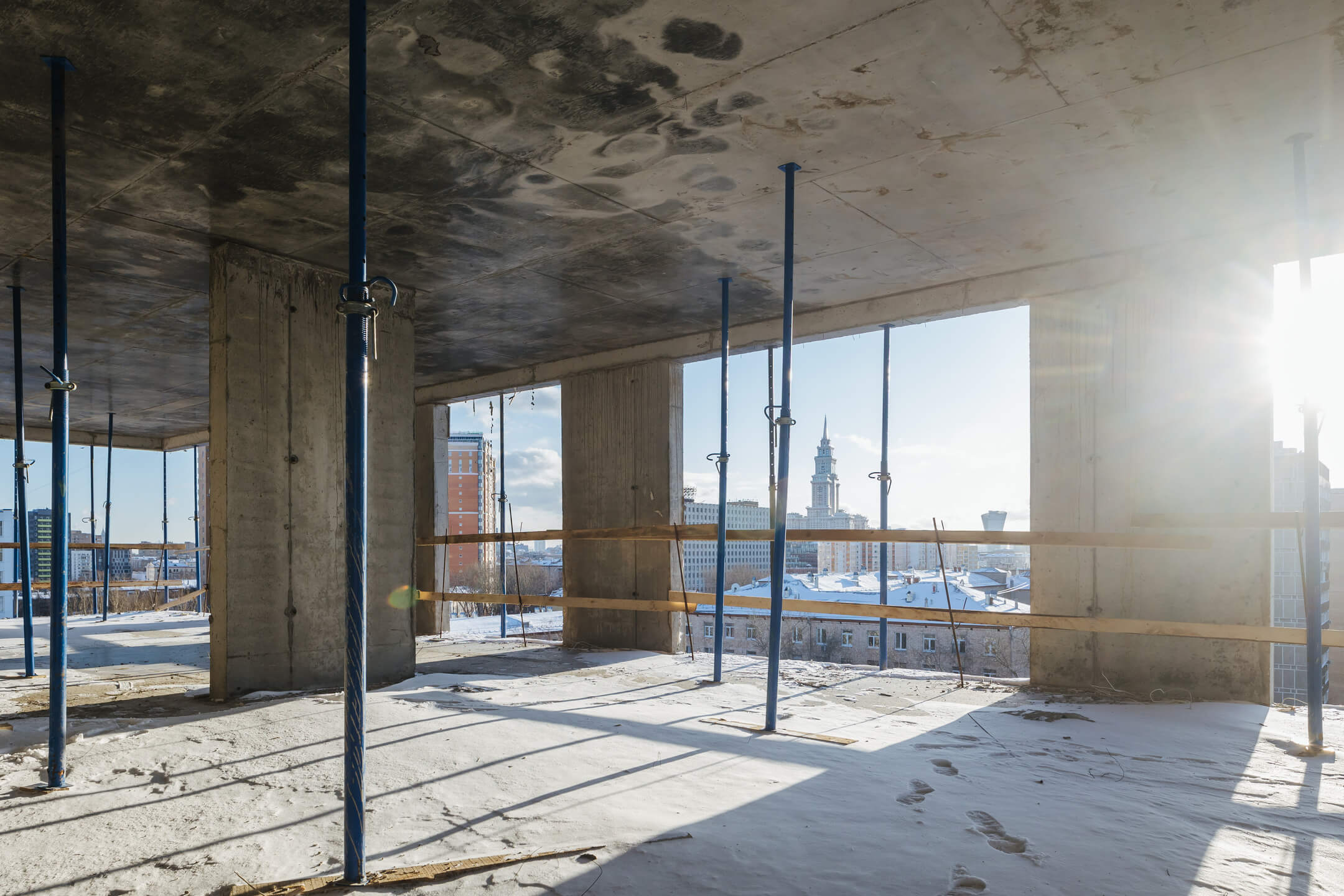

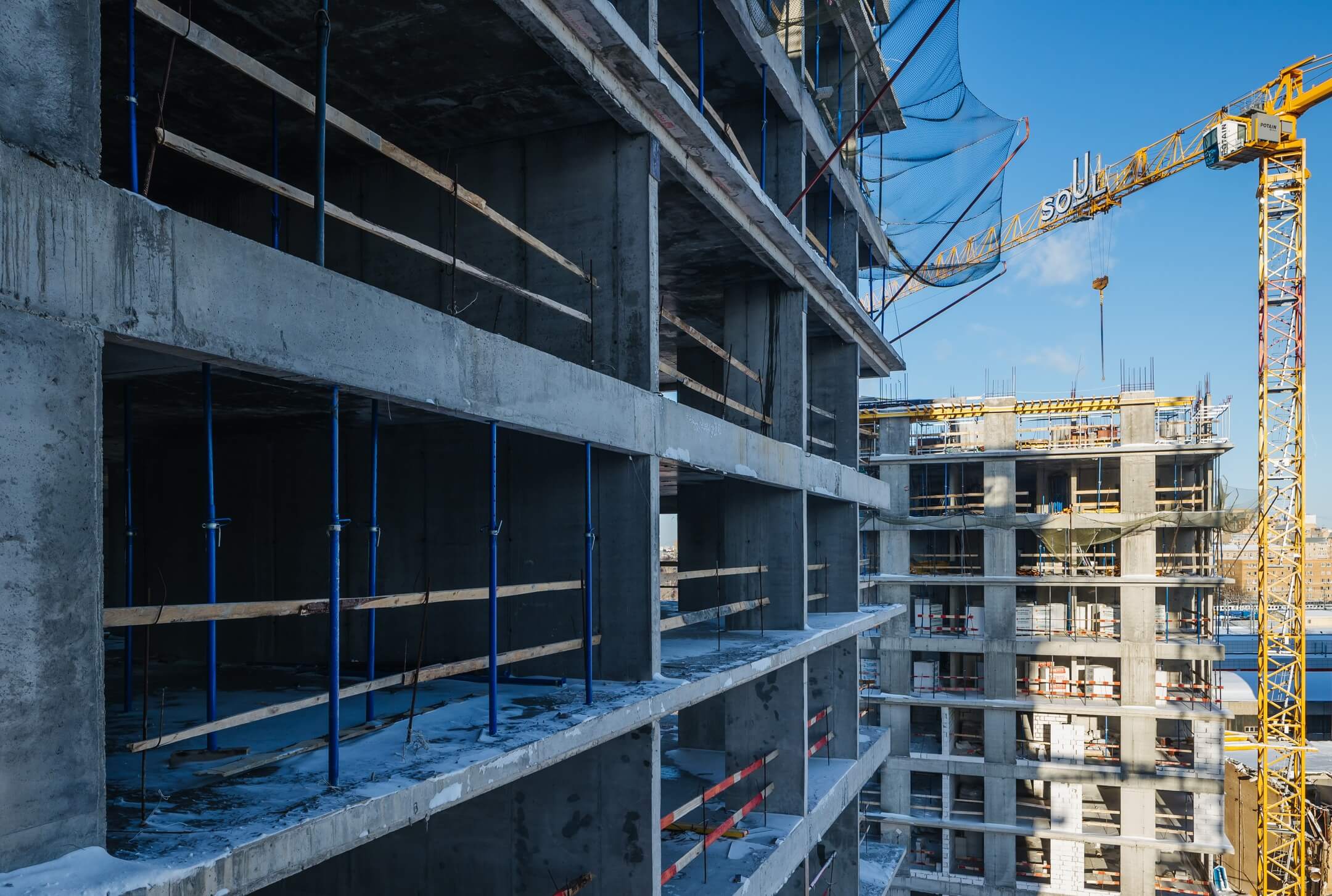

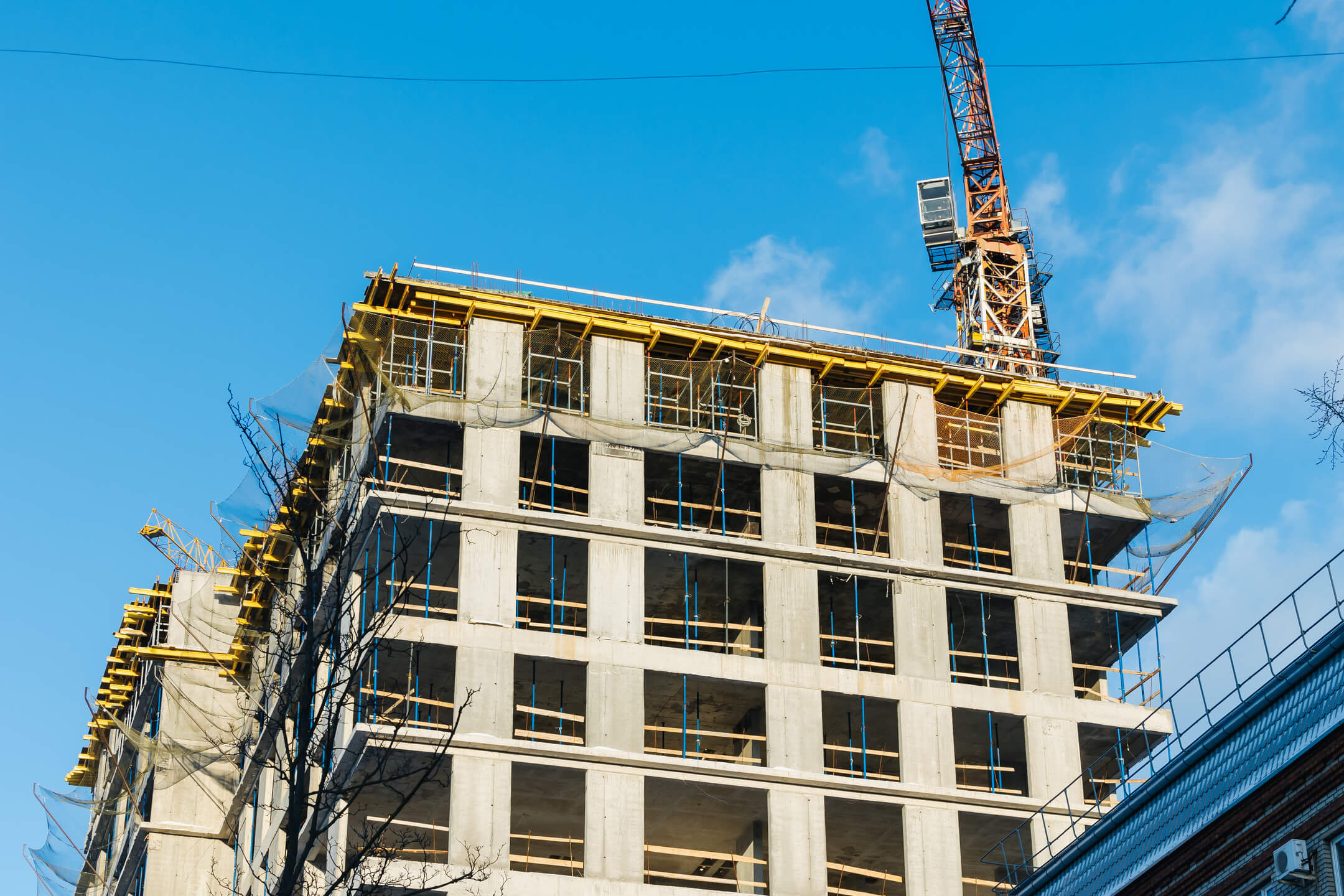

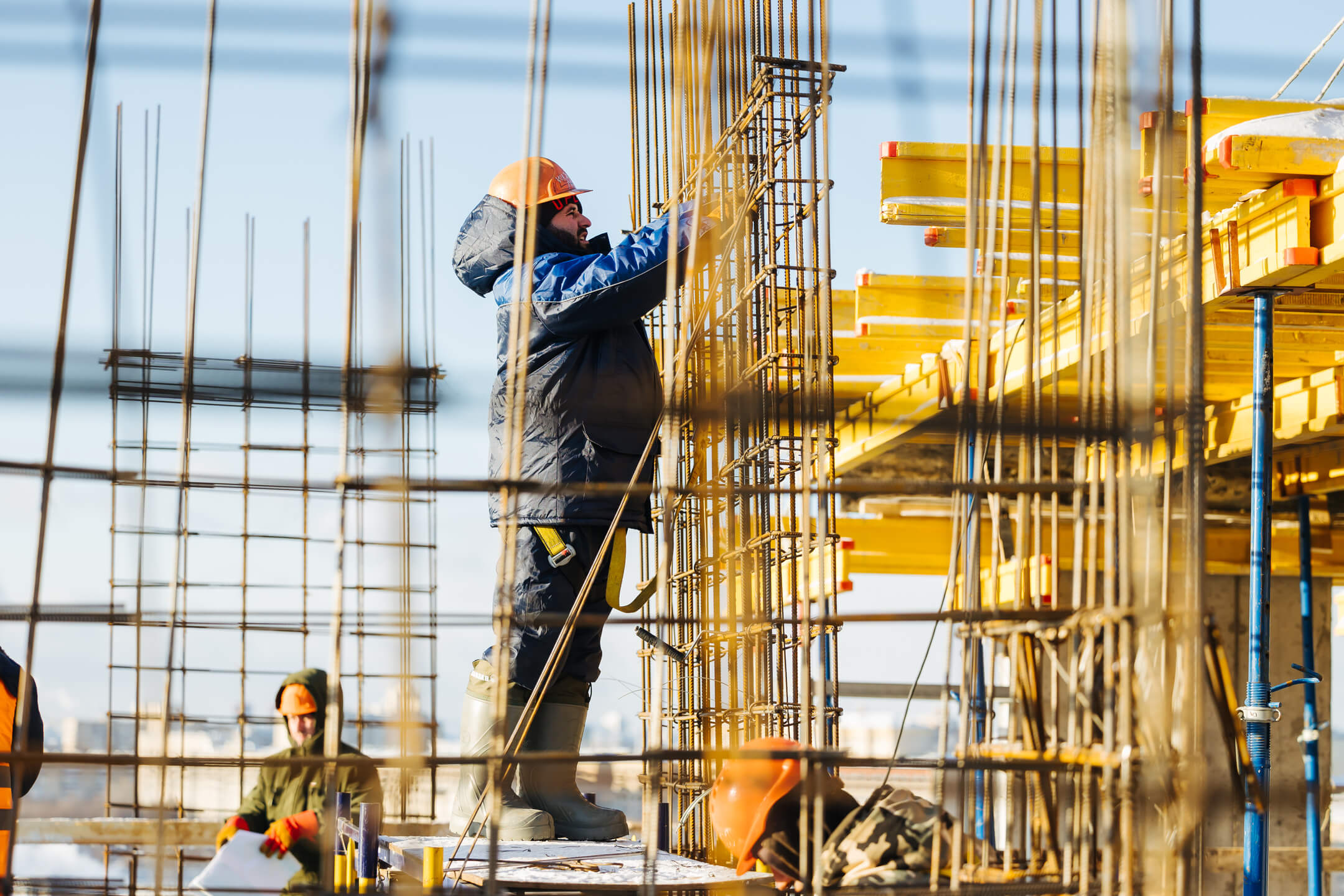

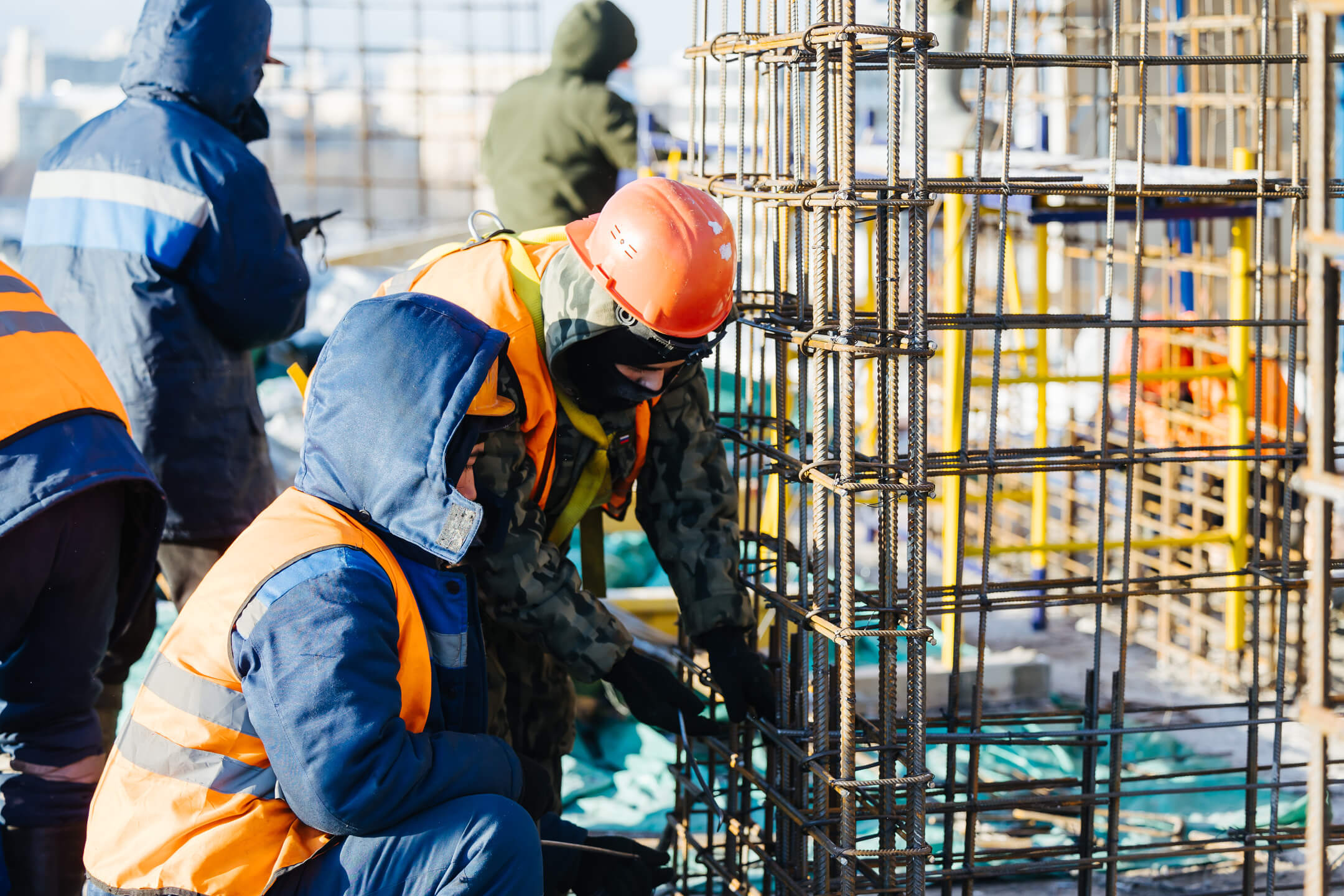

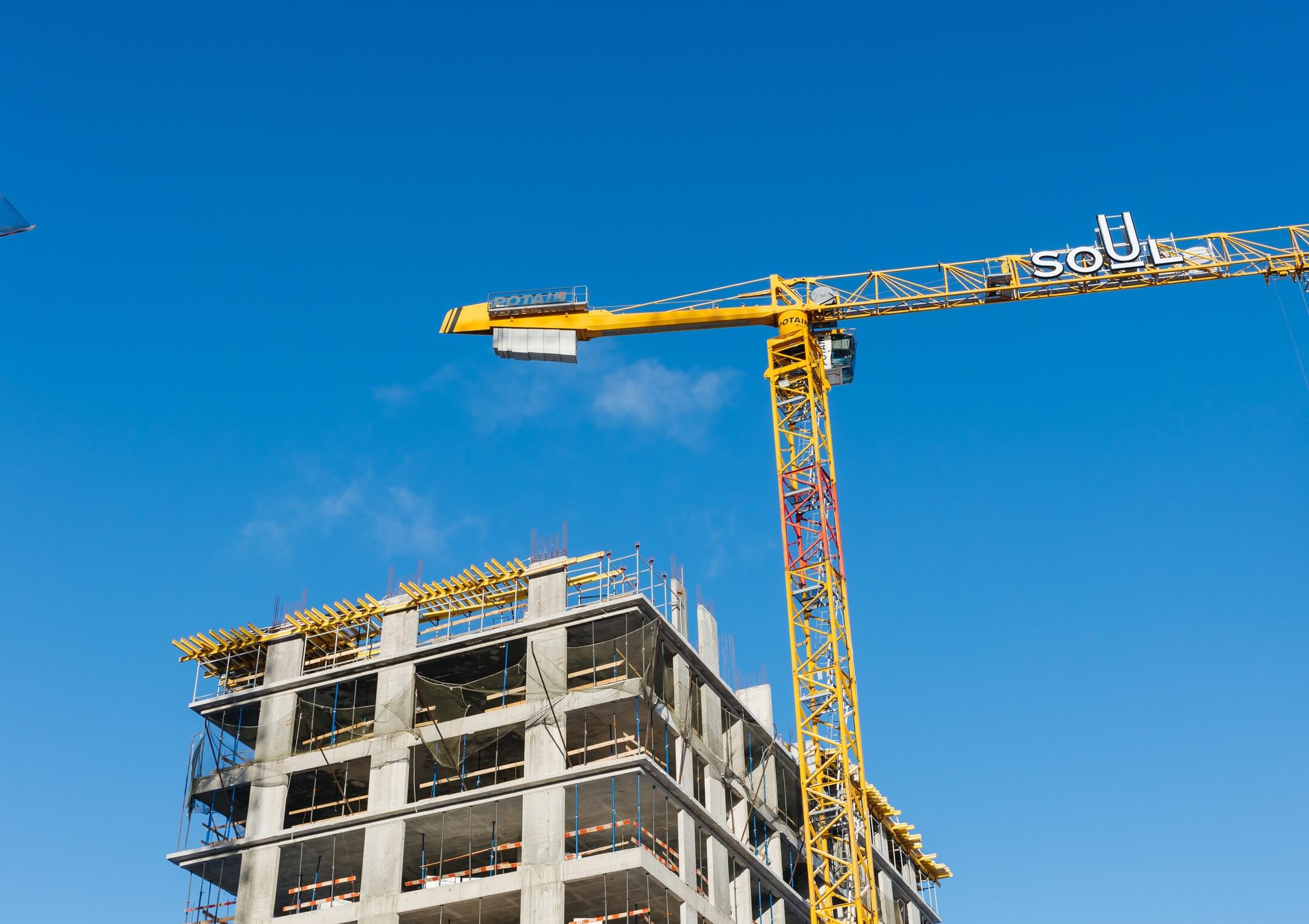

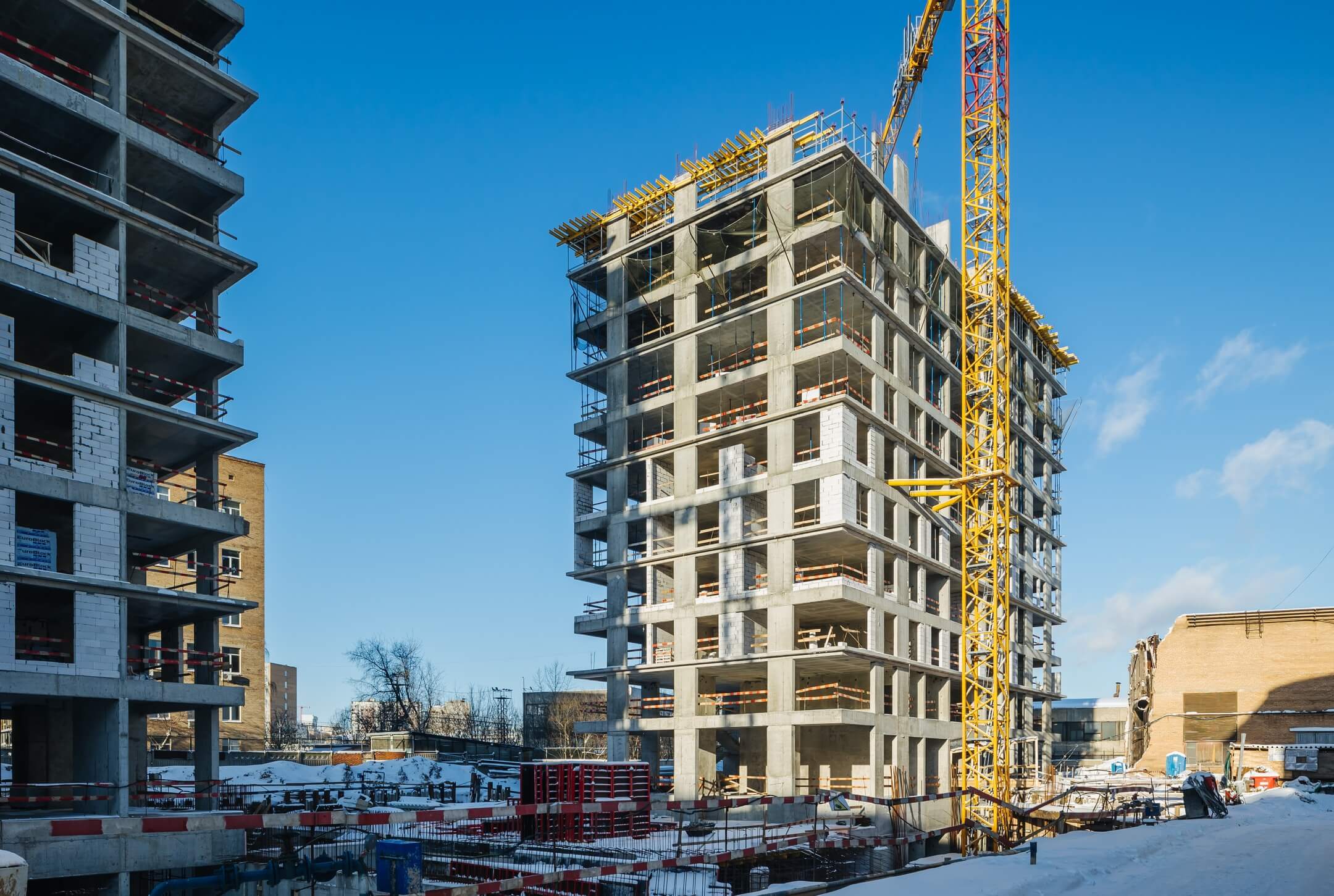

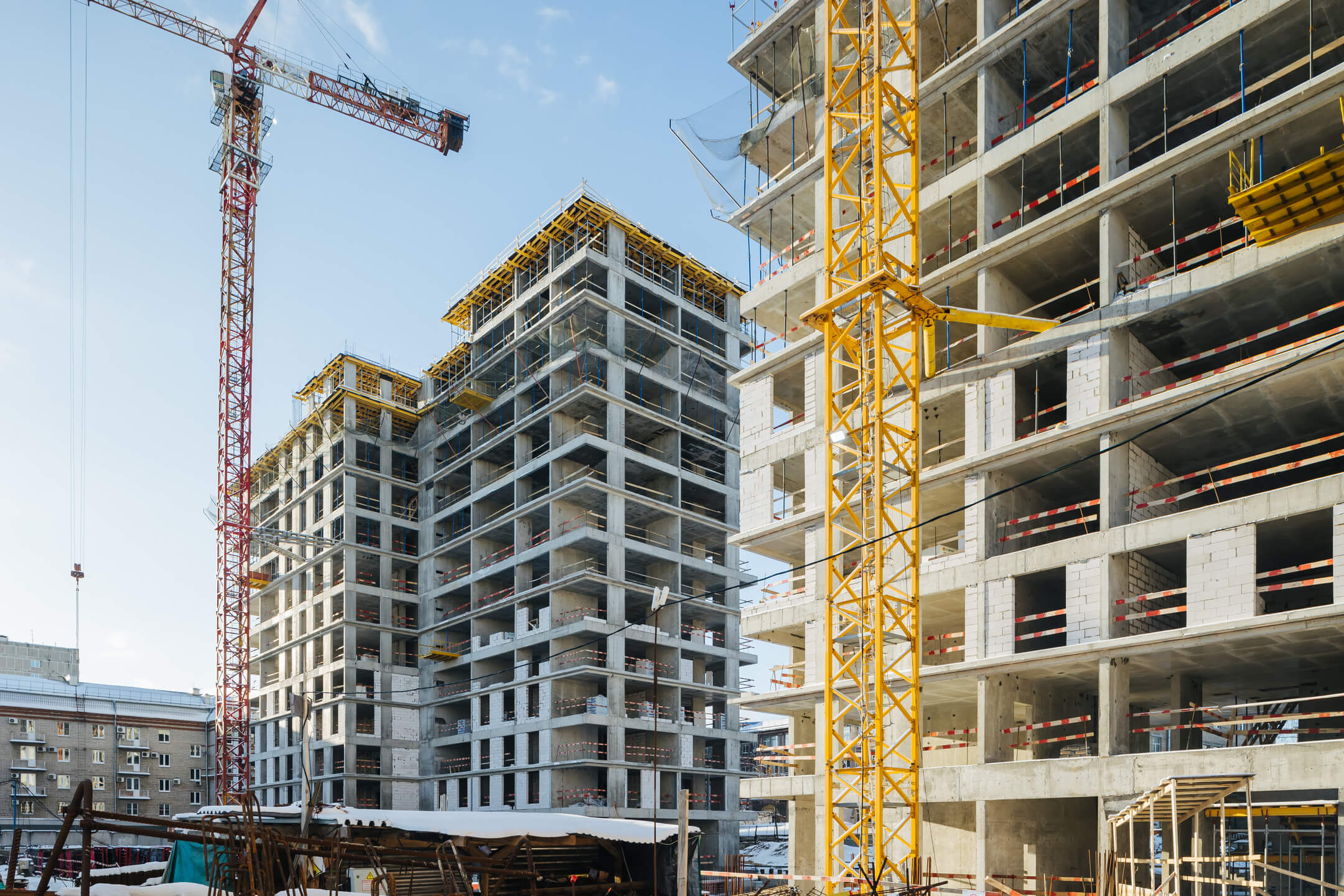

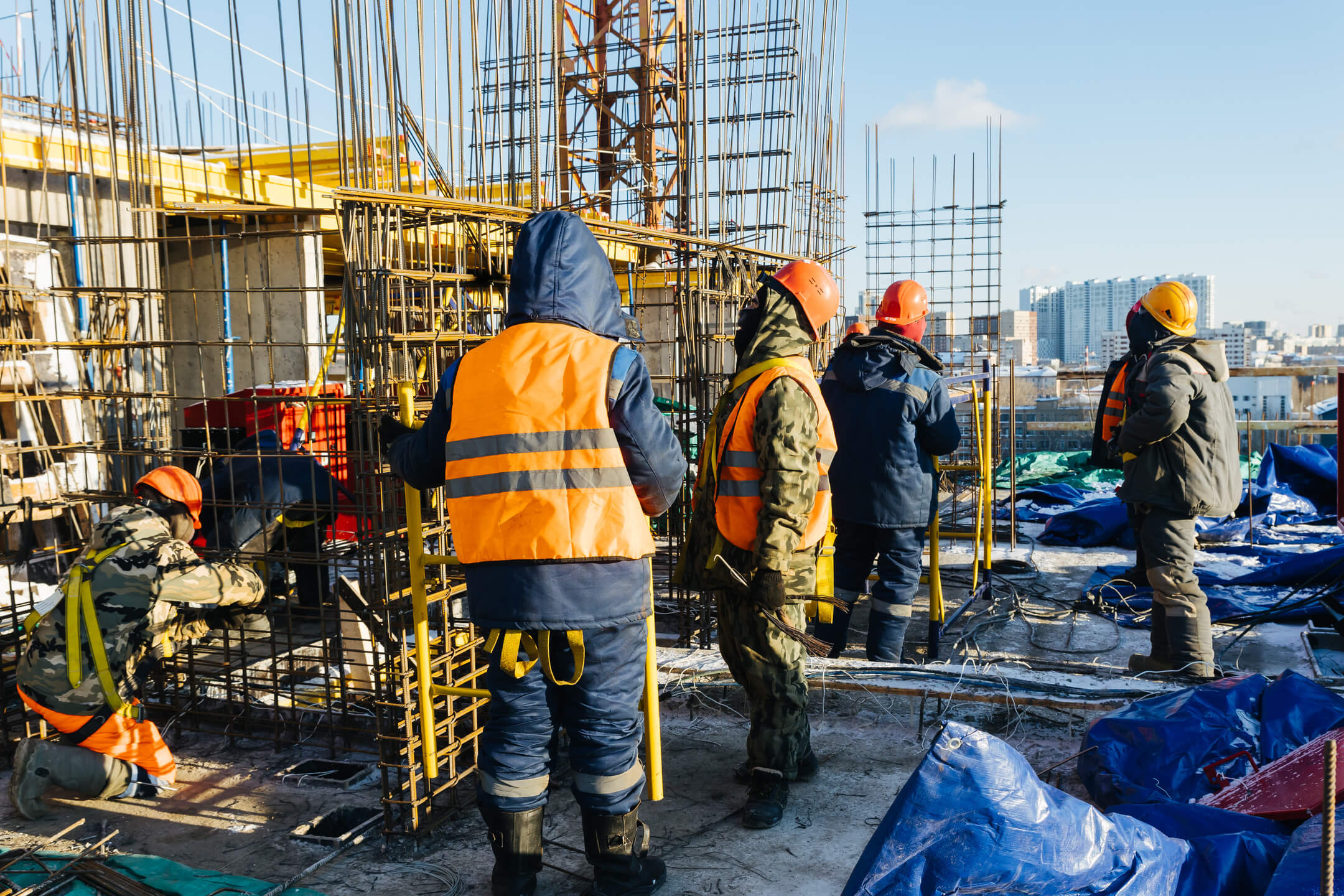

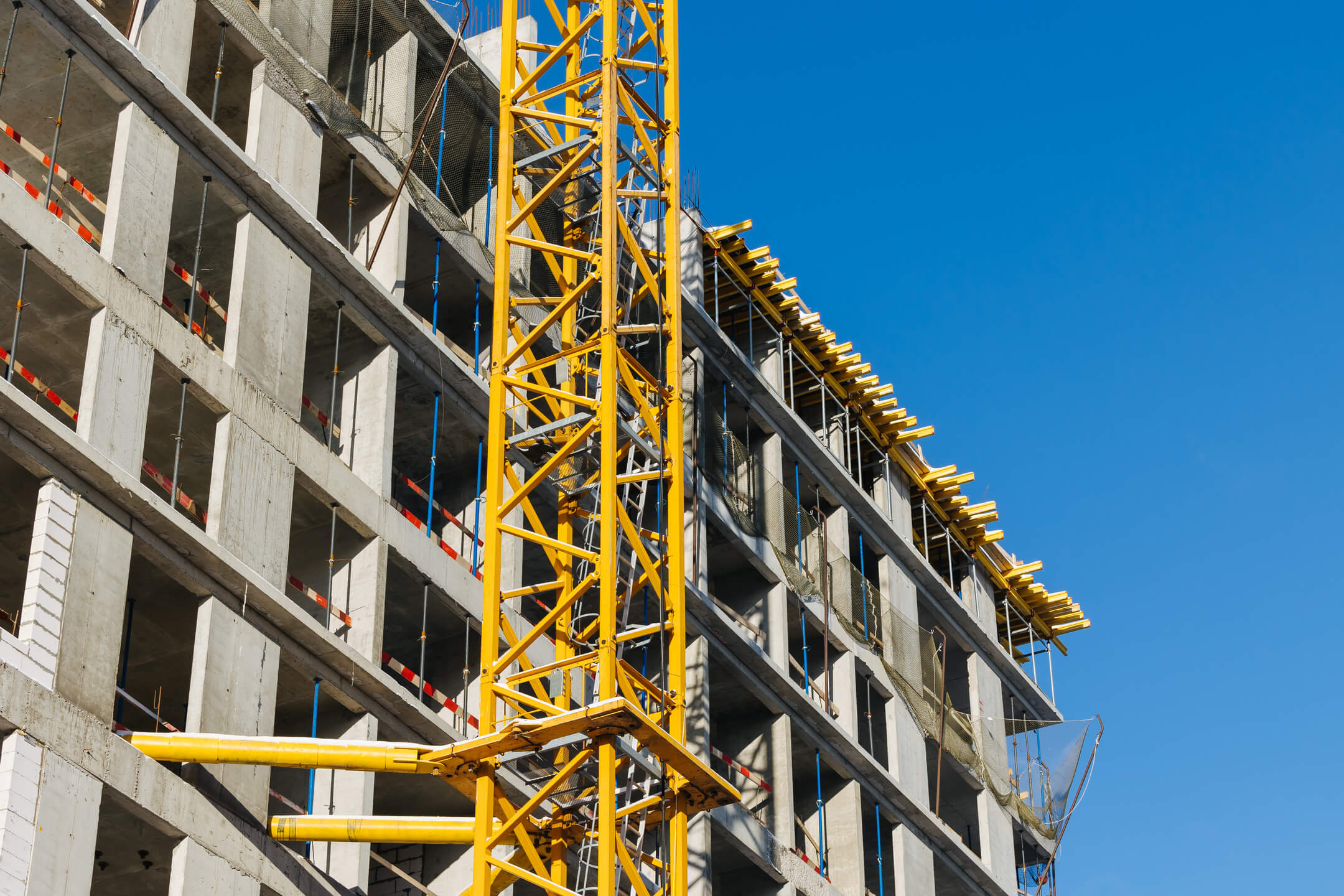

Этап 1.1 (корп. 1 и 2): ведутся работы по армированию/бетонированию плит перекрытия 11-13 этажей и вертикальных конструкций 12-14 этажей, а также кладочные работы на 2, 3, 4, 5, 6 этажах.
Паркинг: армирование/бетонирование стен и покрытия паркинга, гидроизоляция наружных стен и кровли стилобата, устройство пристенного дренажа, отсыпка пазух котлована, кладка стен и перегородок подземного этажа.

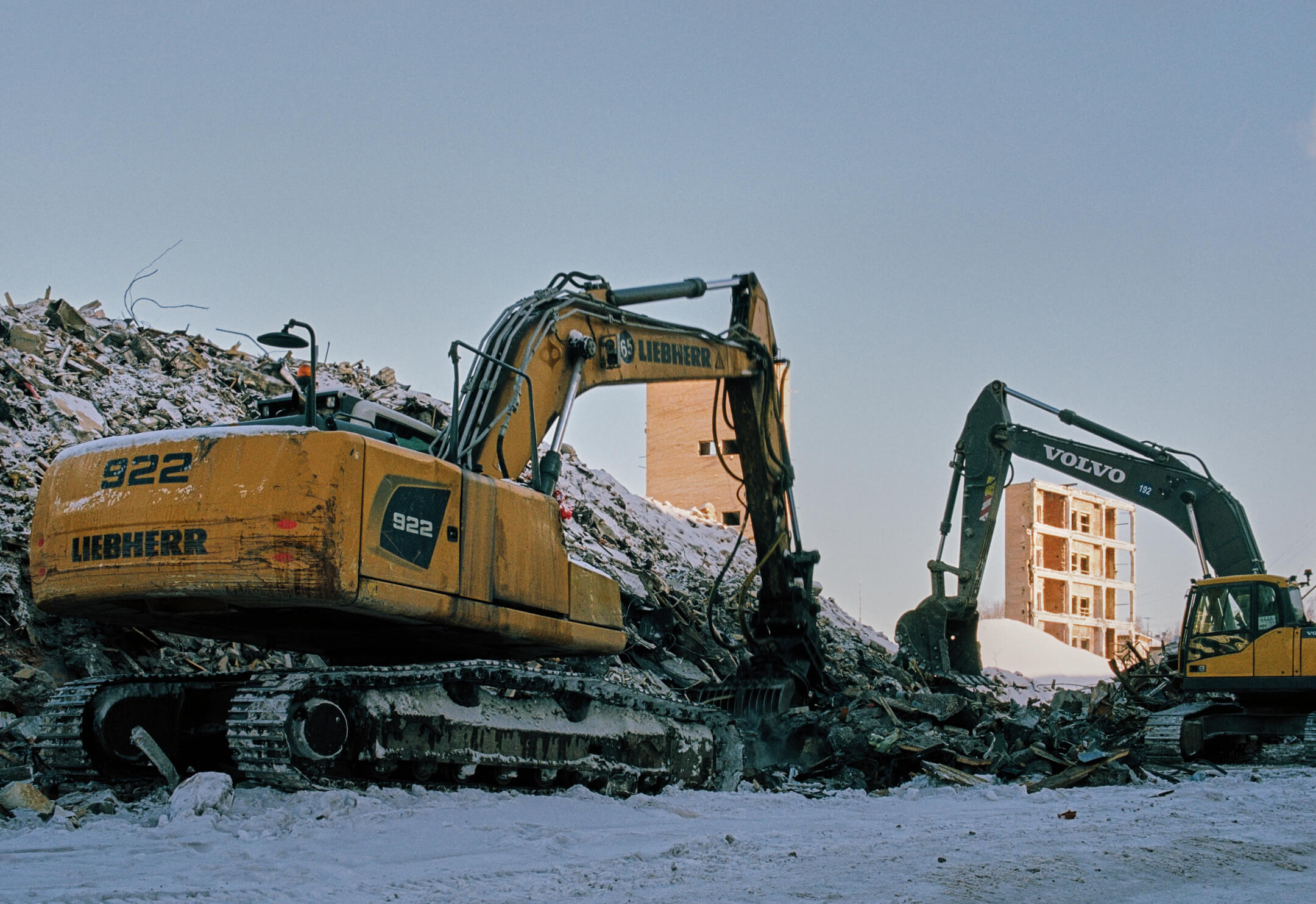

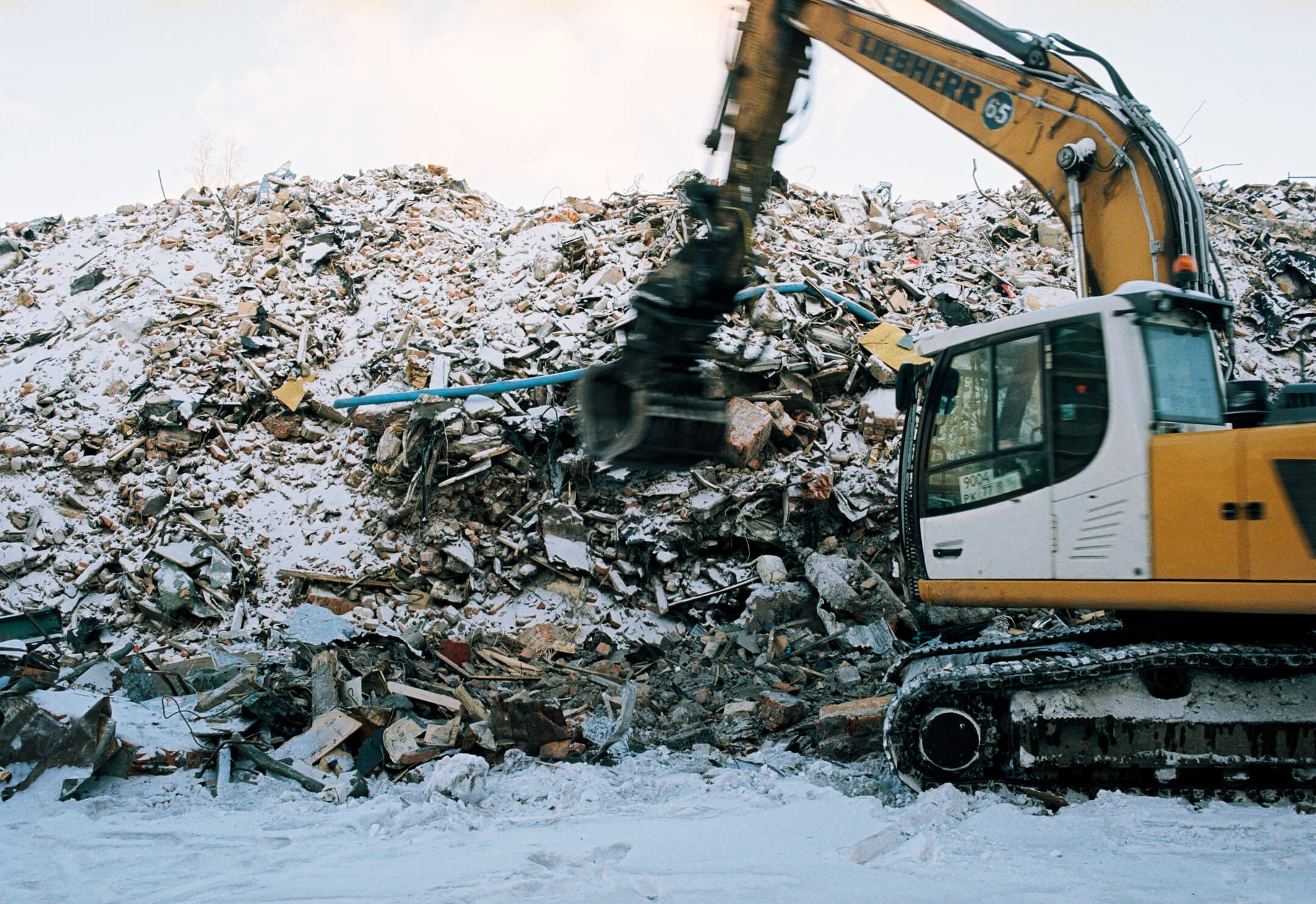

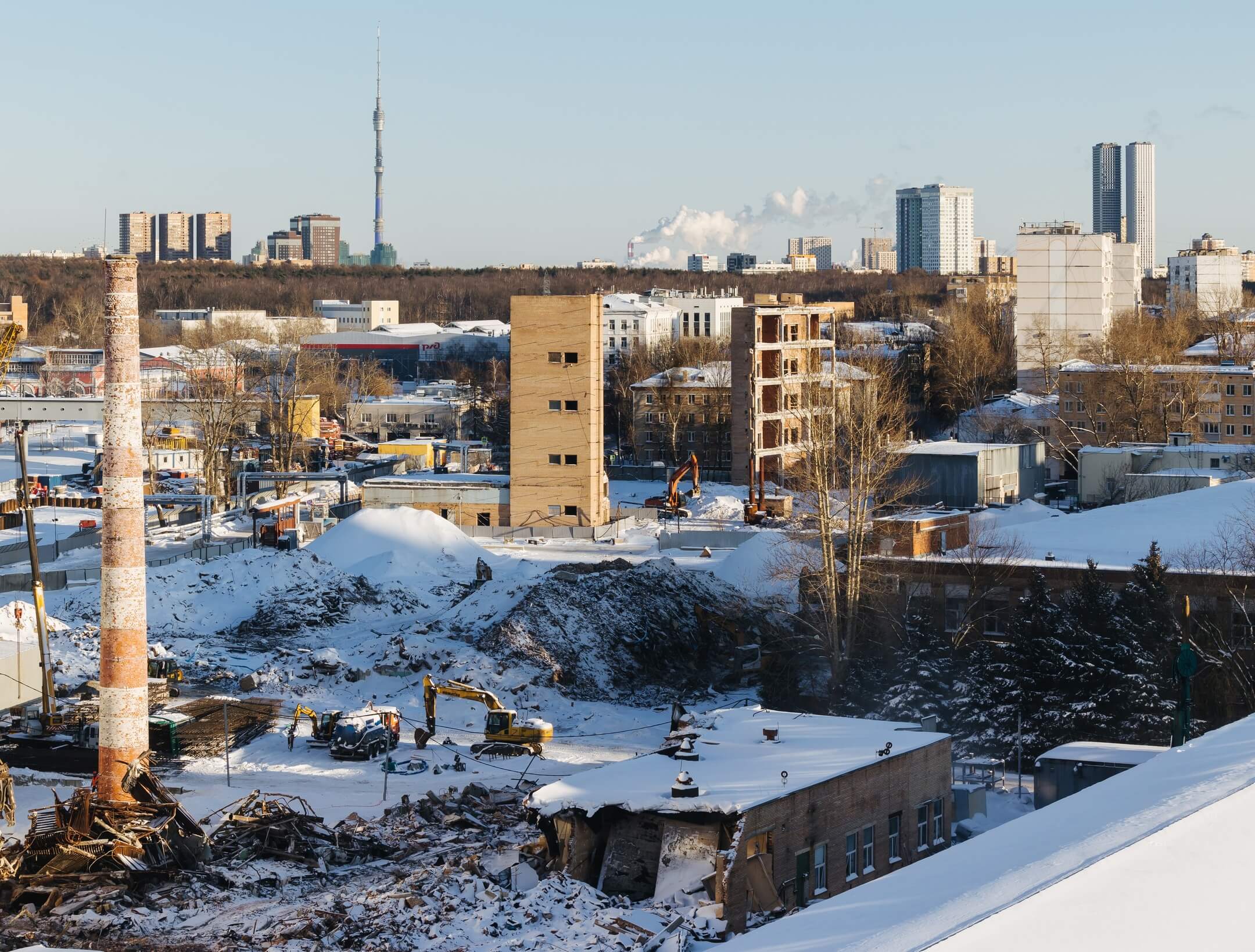

Этап 1.2 (корп. 3, 4, 5, 6): устройство фор-шахты и стены в грунте, снос зданий и сооружений.
