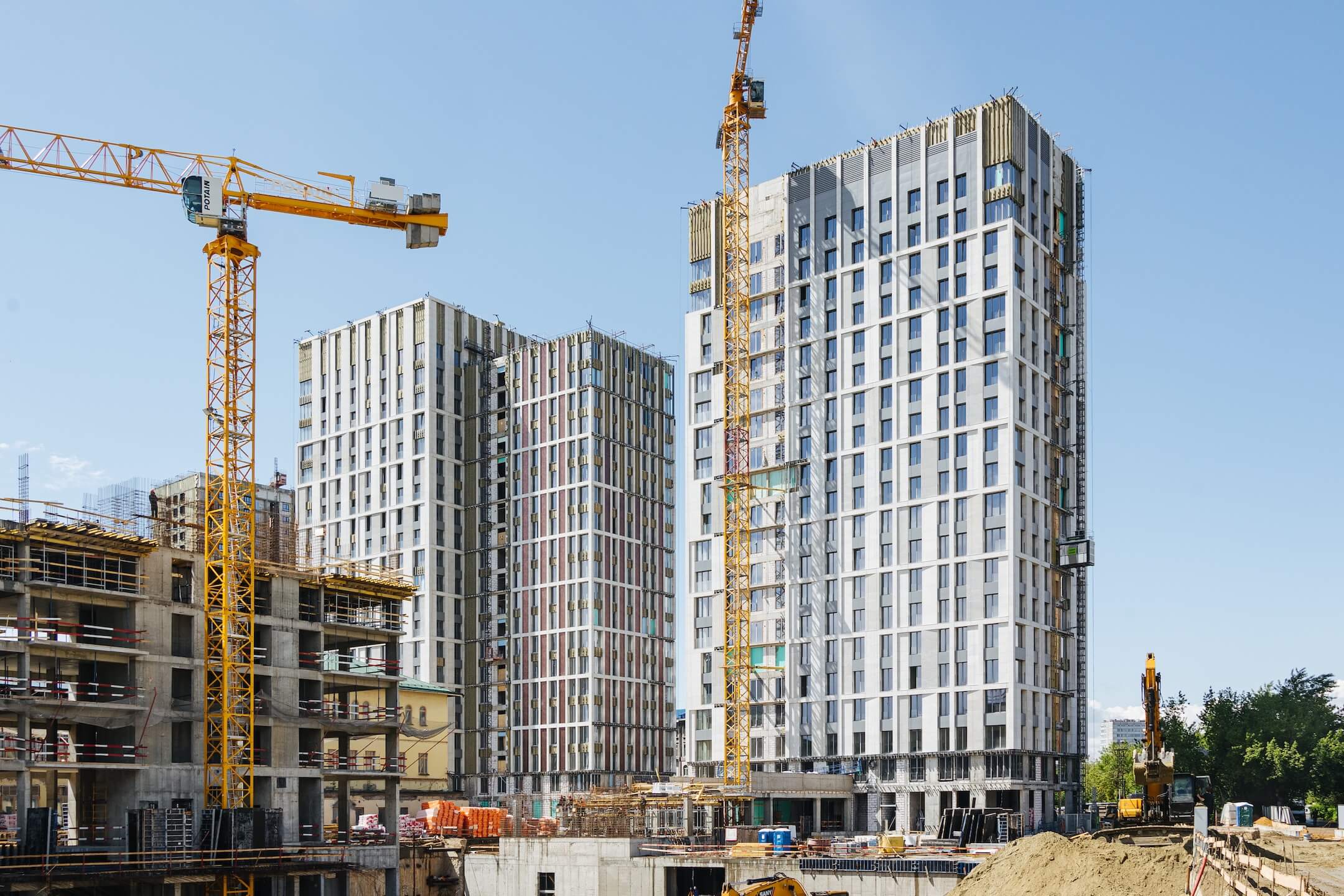

Май 21.05.2025
Этап 1.1 (корпус 1)
- Кровельные работы завершены
- Монолитные работы завершены
- Каменные работы завершены

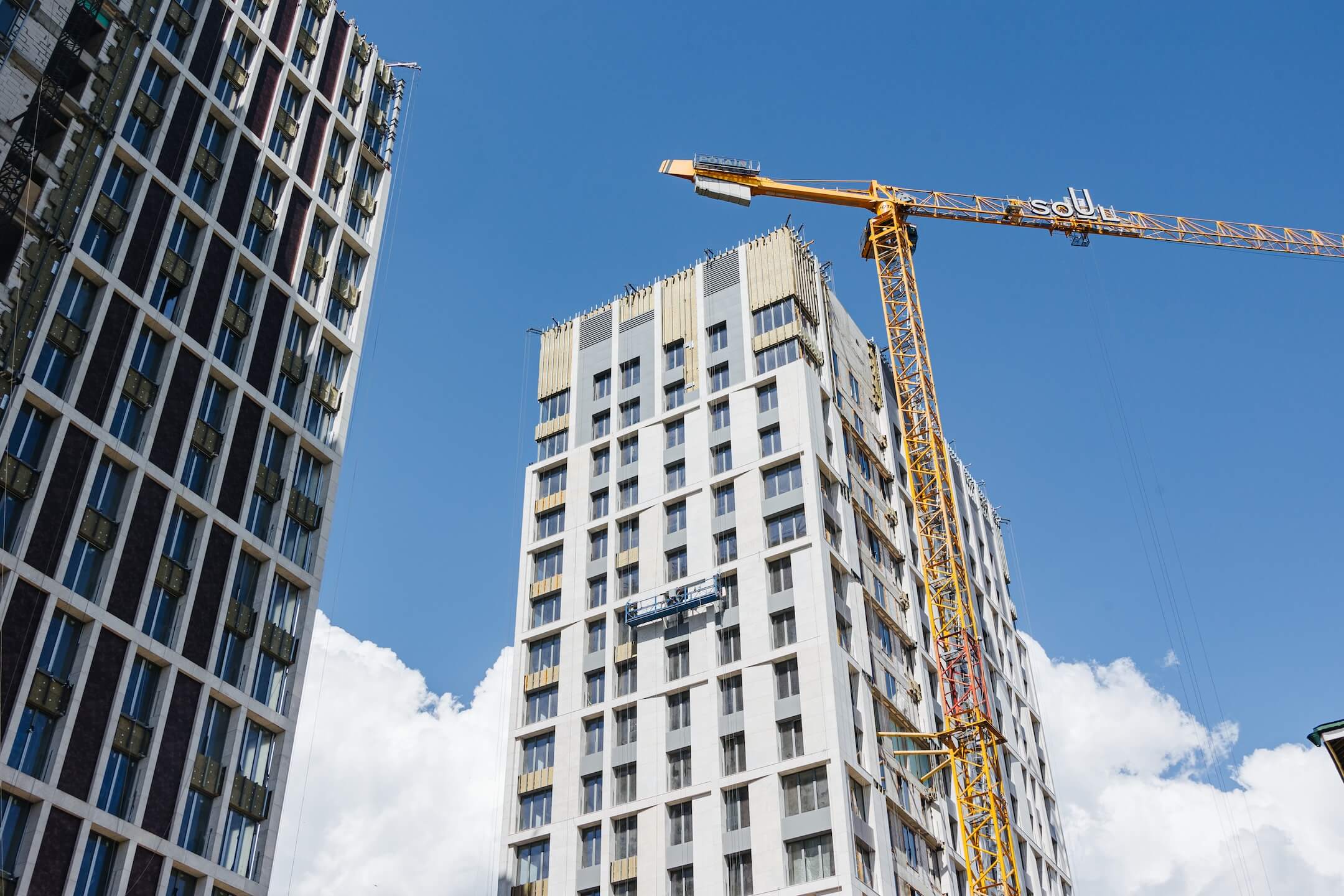

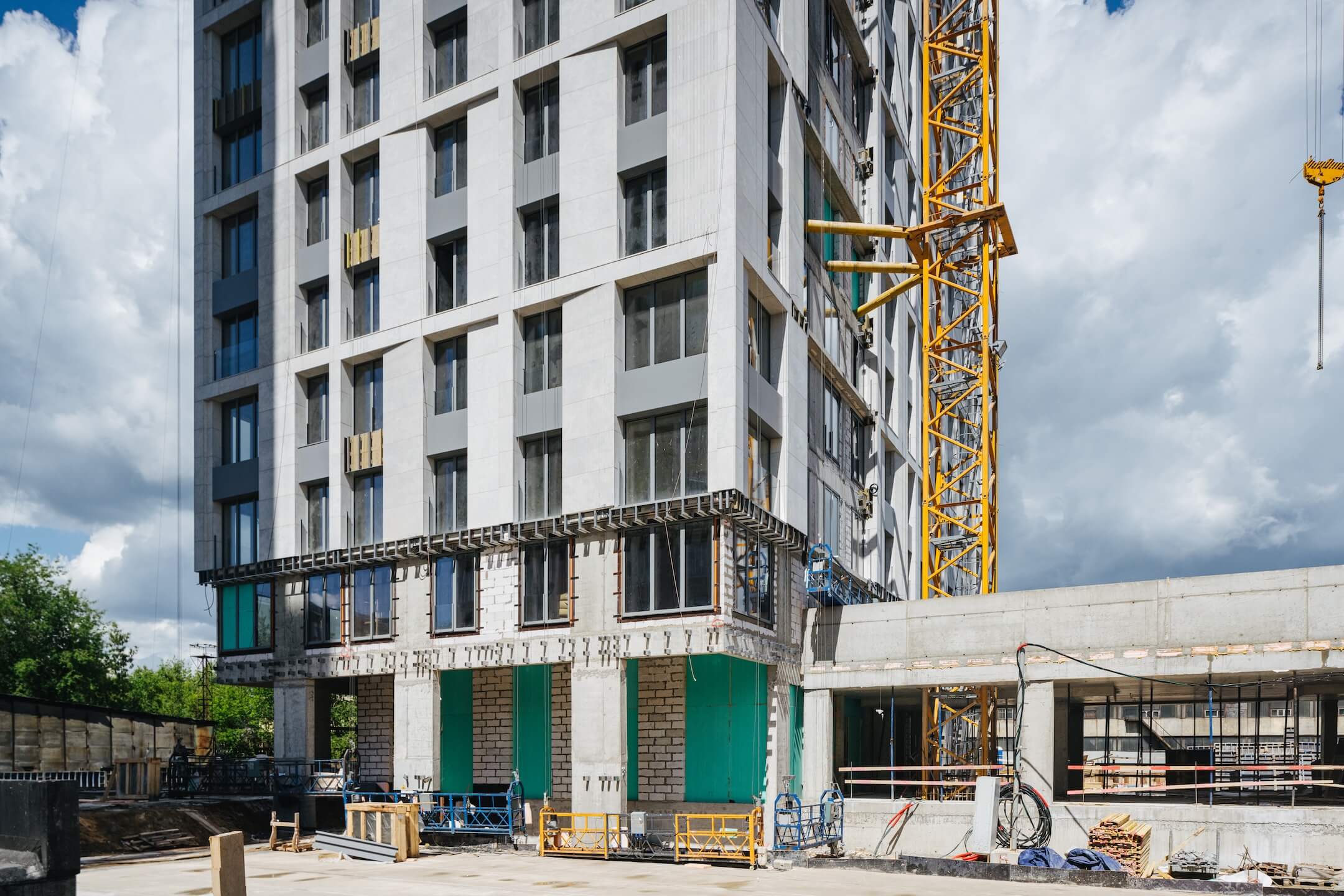

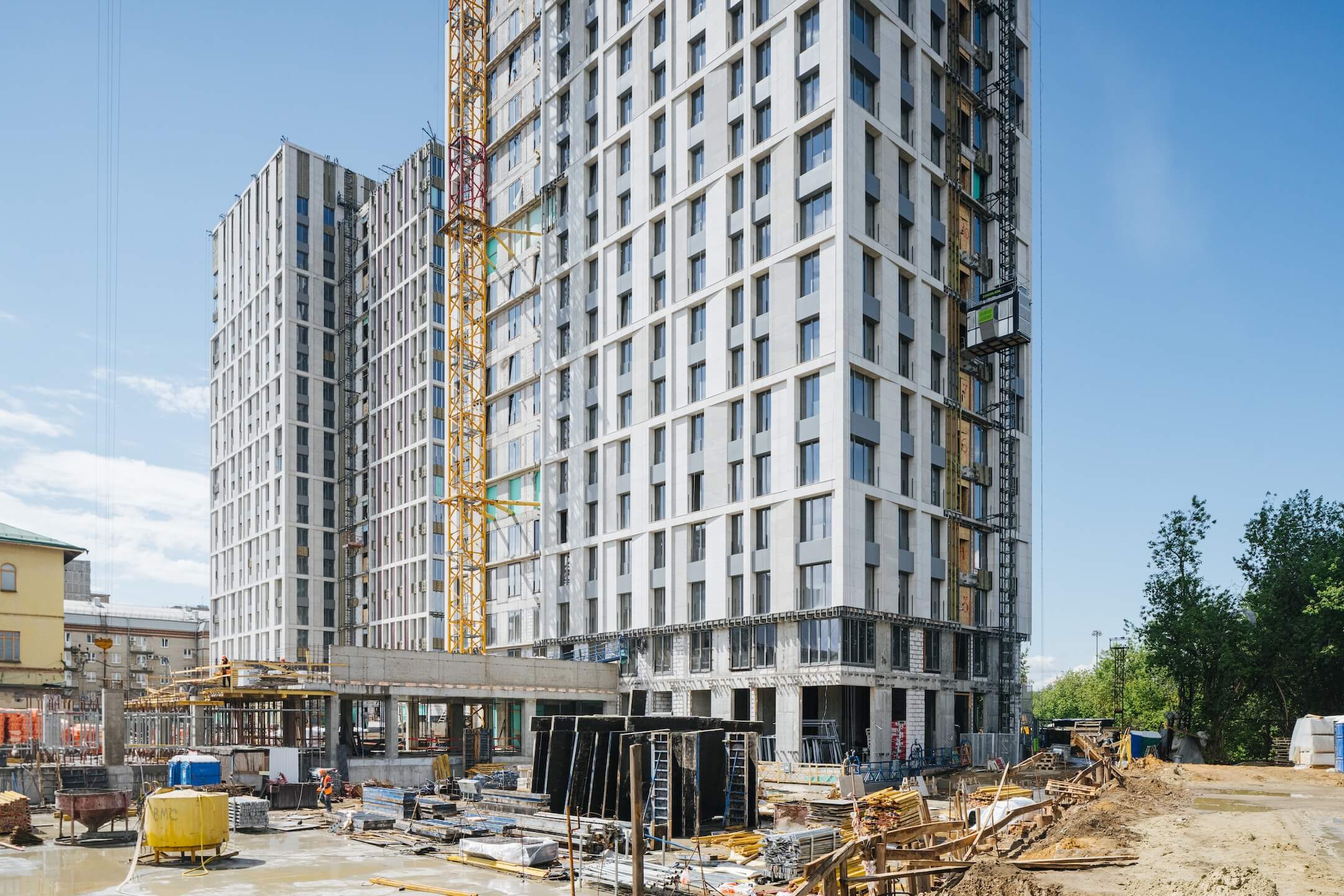

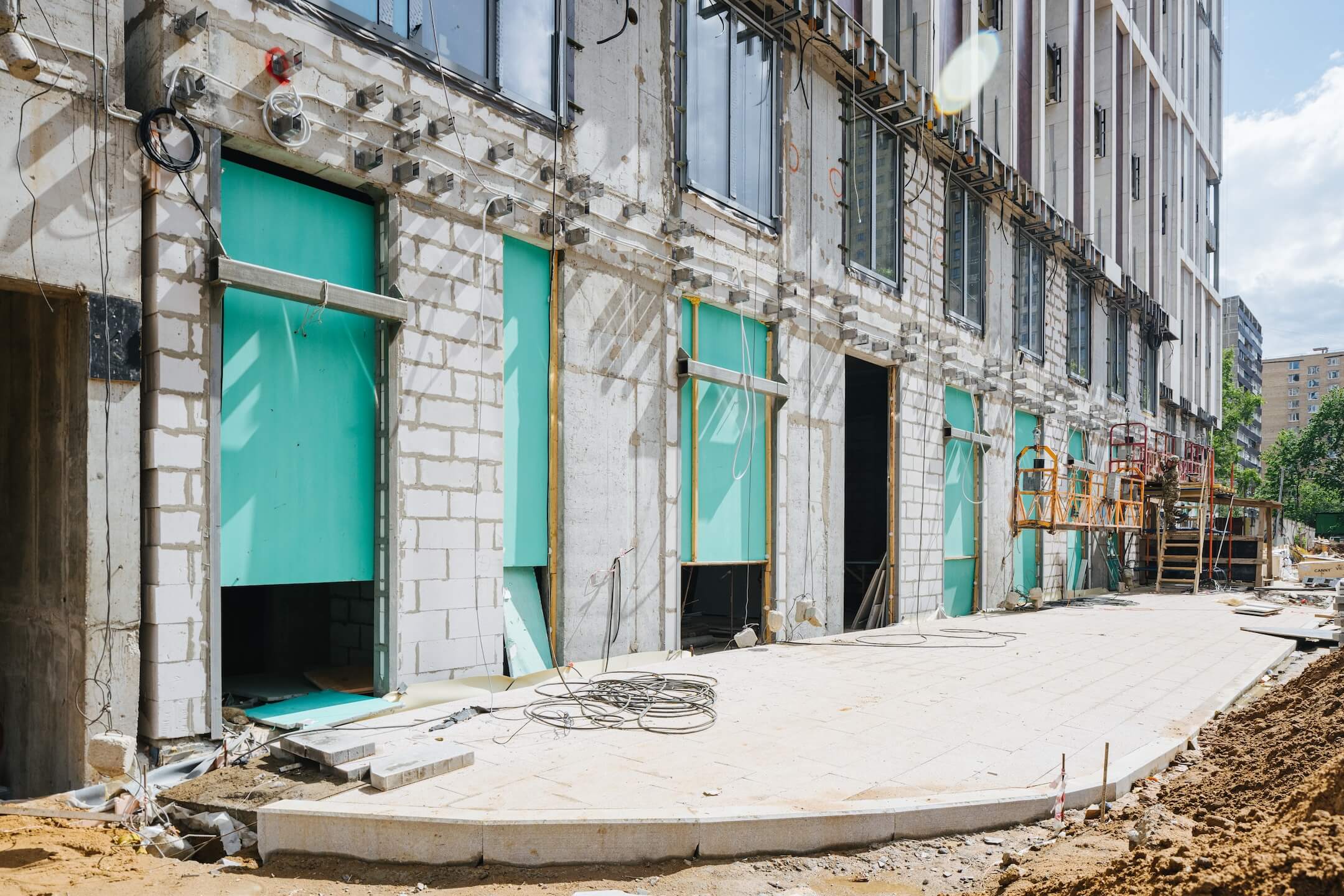

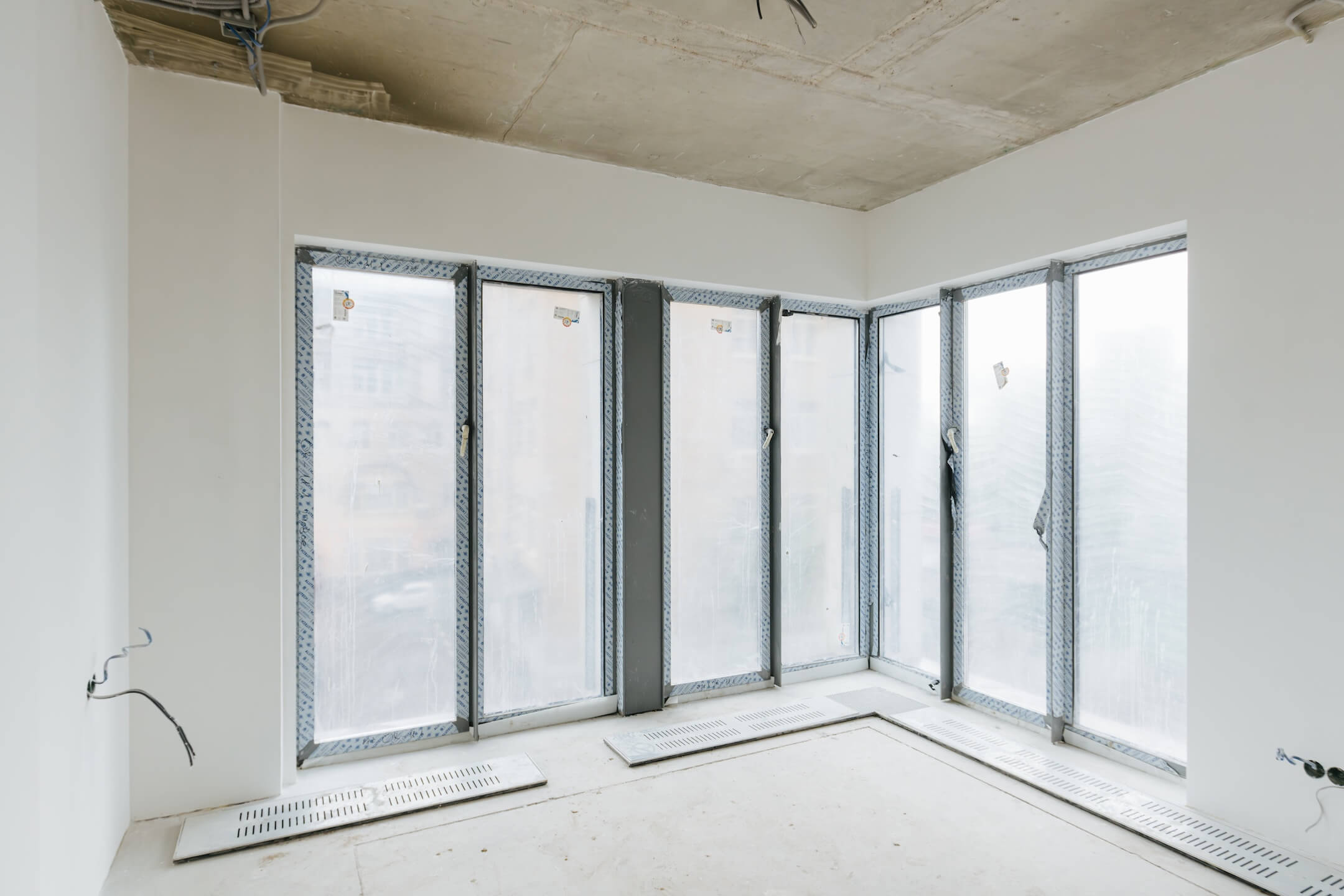

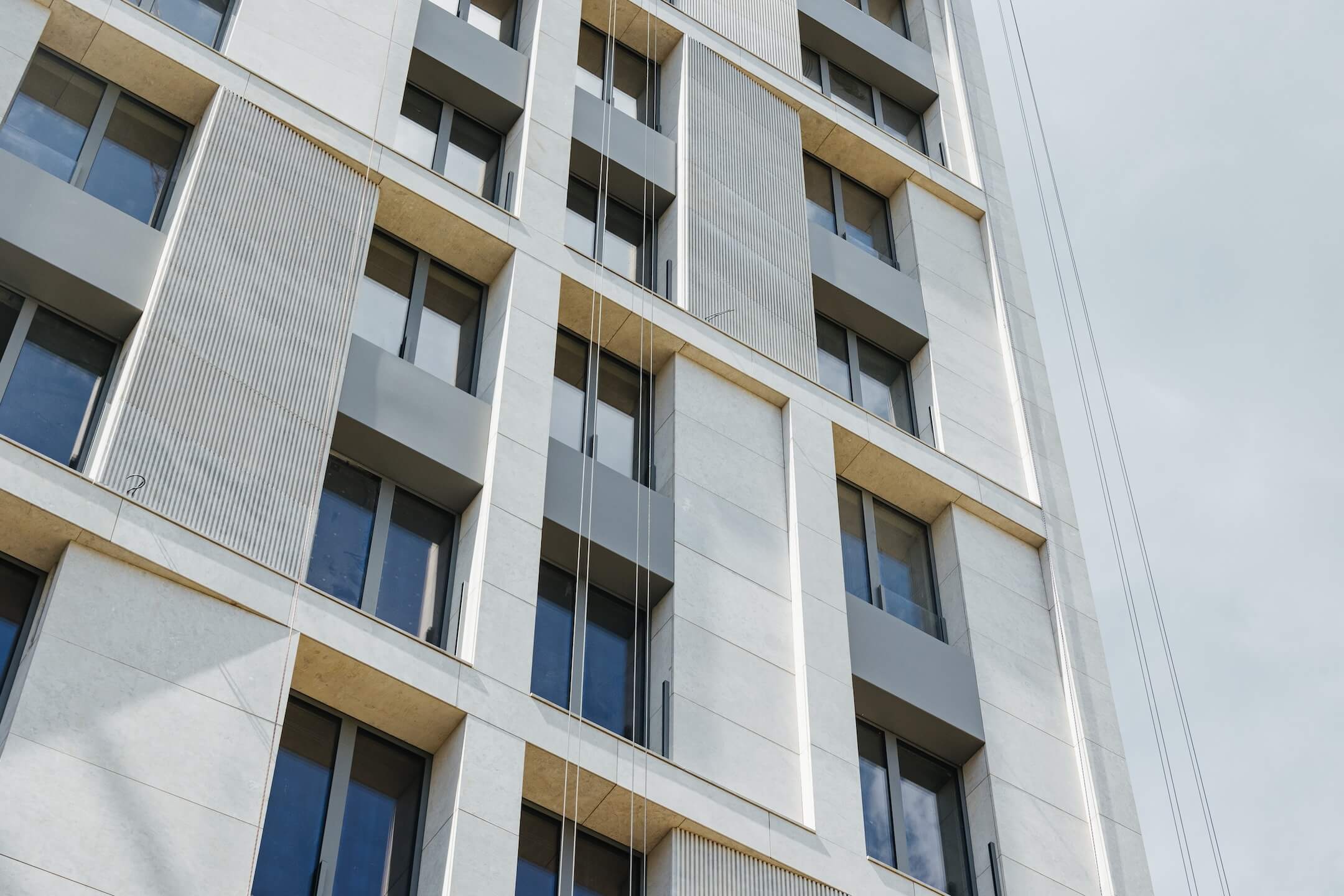

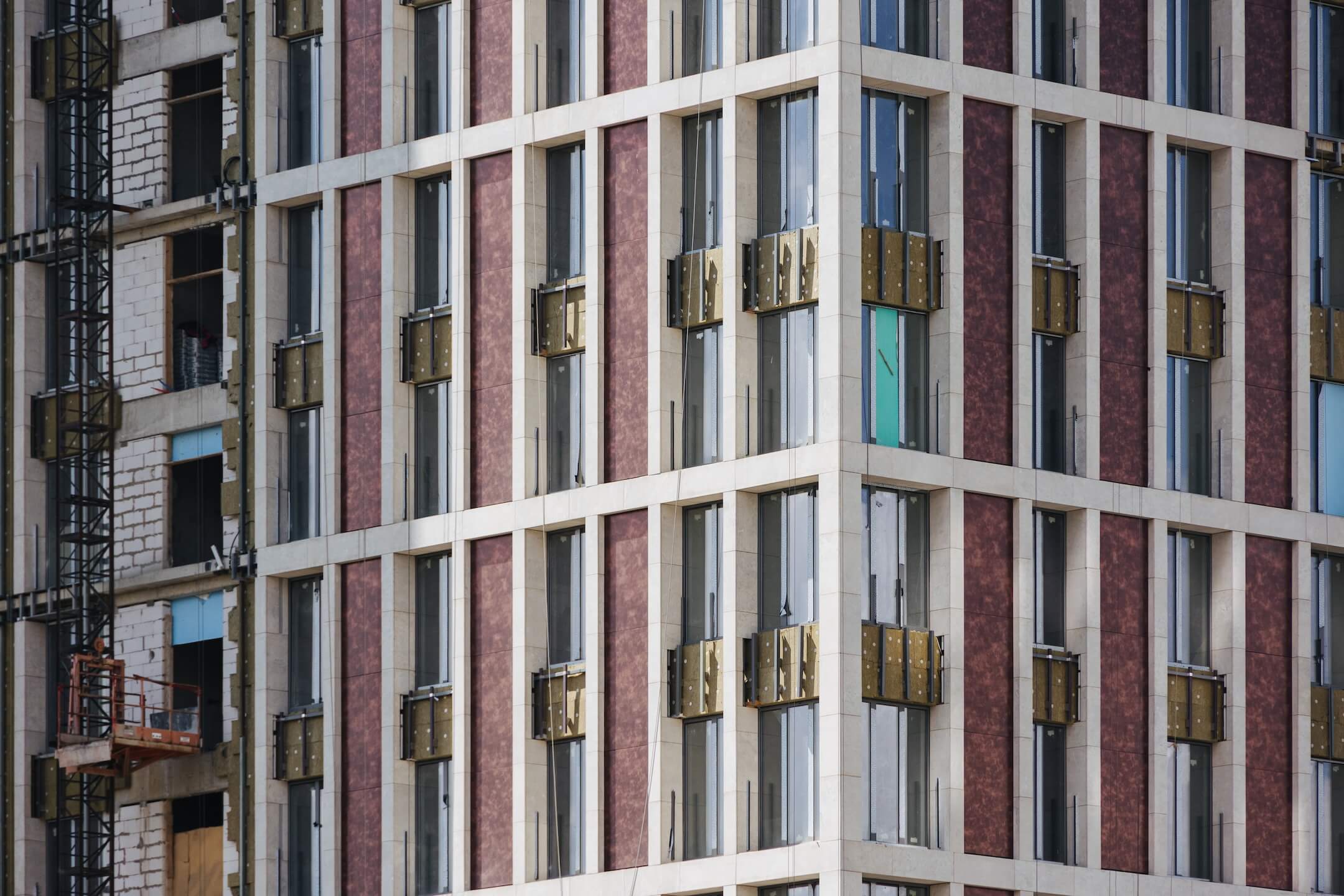

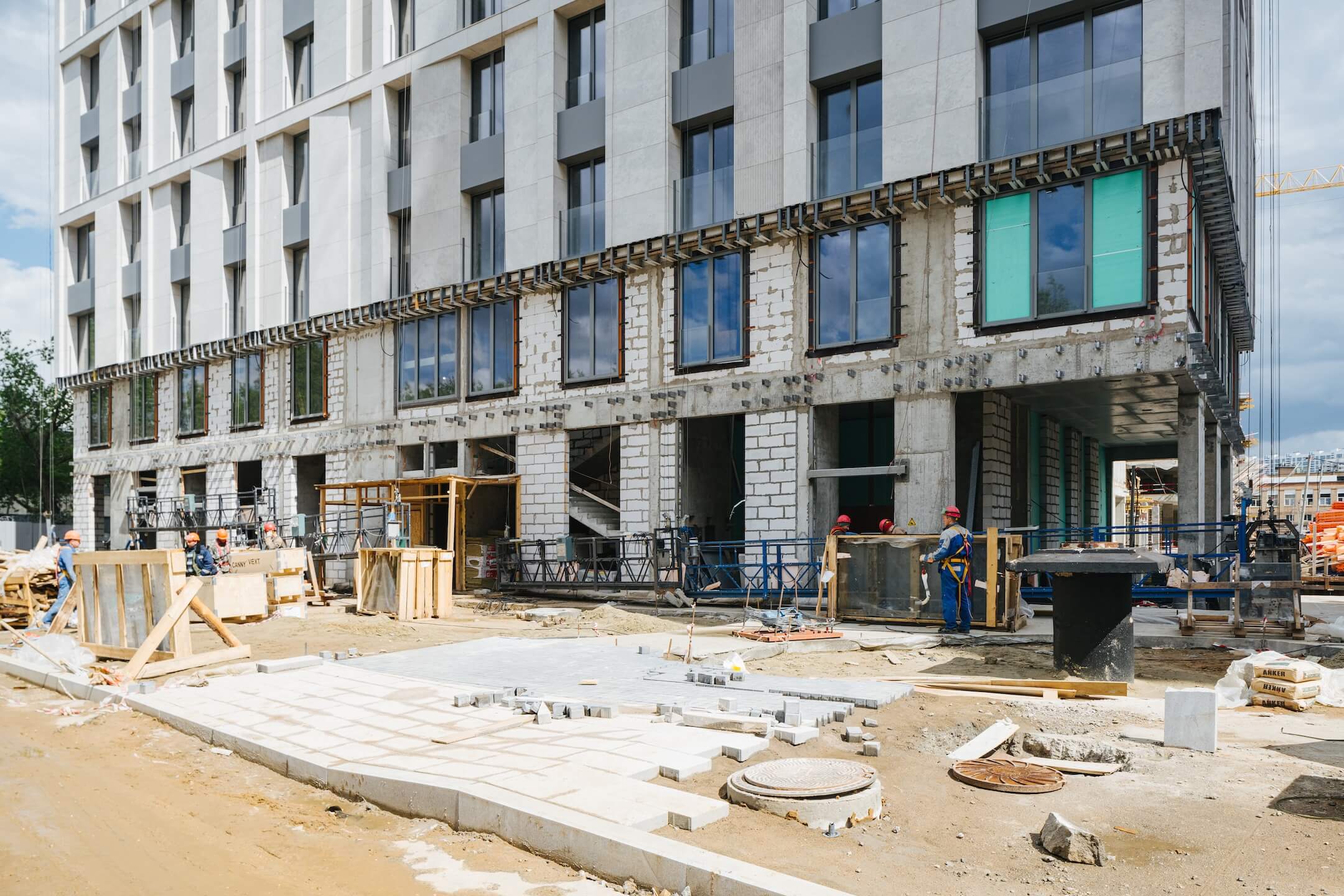

- Фасад. Монтаж минераловатного утеплителя. Монтаж подсистемы. Монтаж облицовки из натурального камня. Монтаж окон типовых этажей. Монтаж металлокасет. Монтаж панелей из композита.
- ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу. Ведутся электромонтажные работы

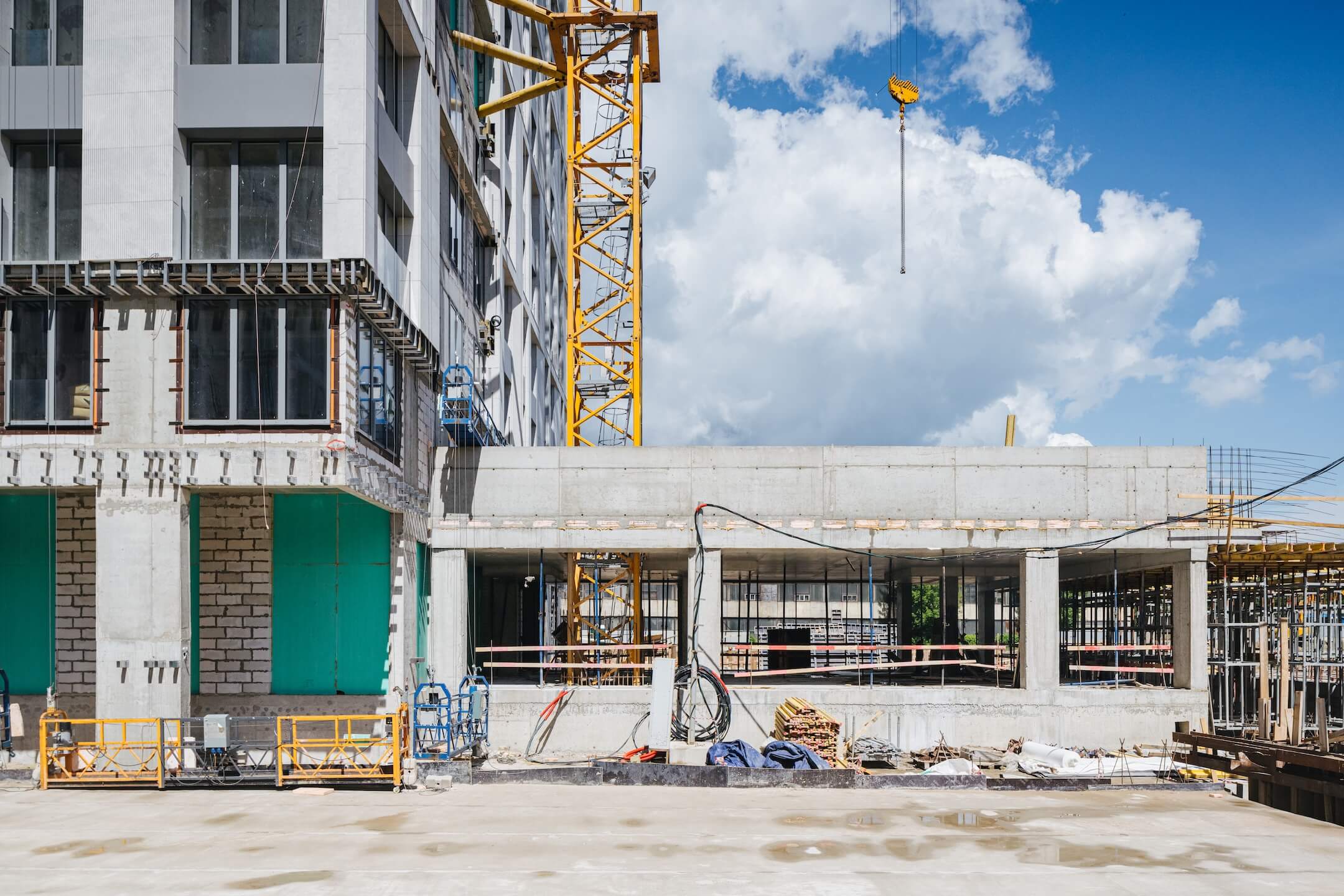

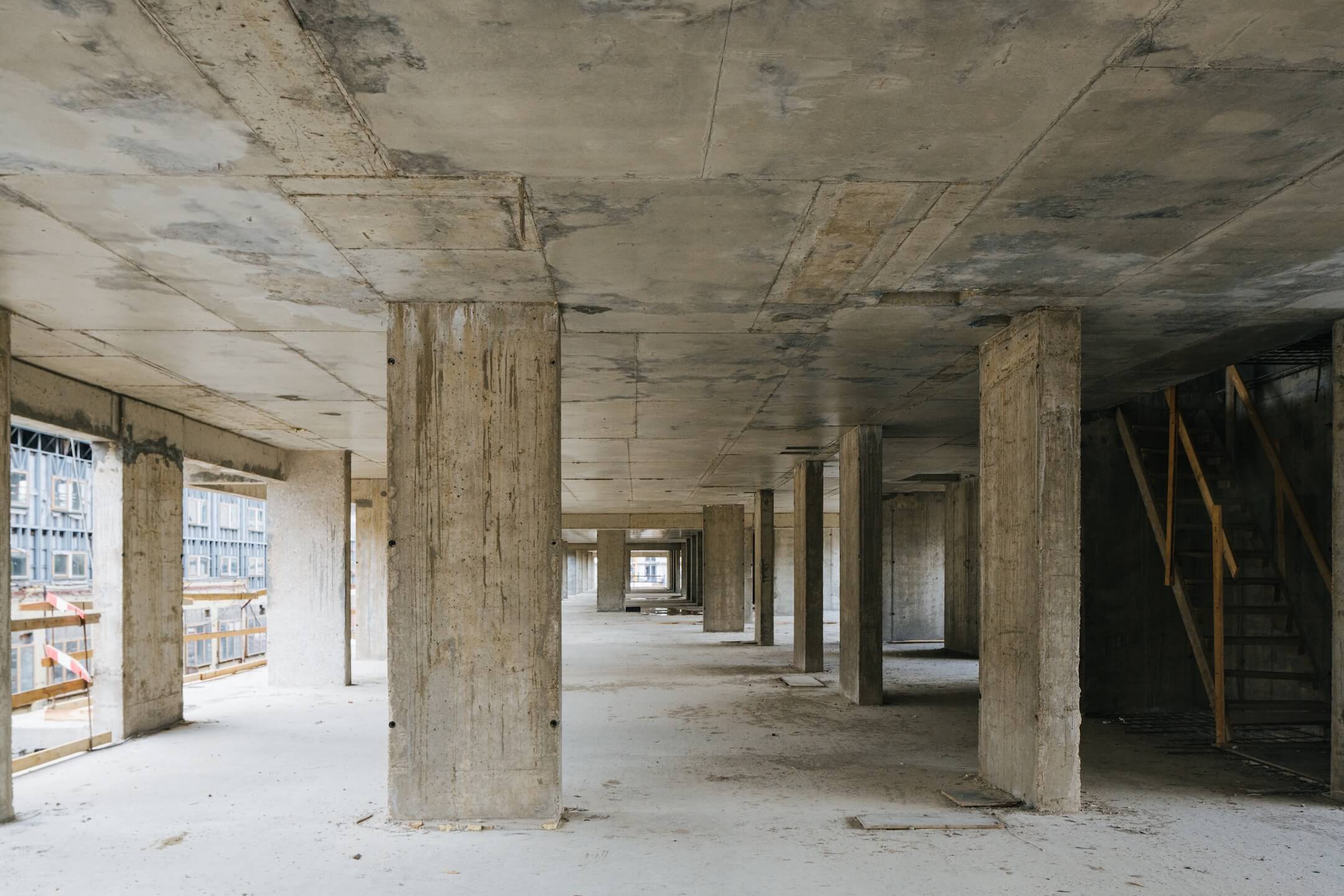

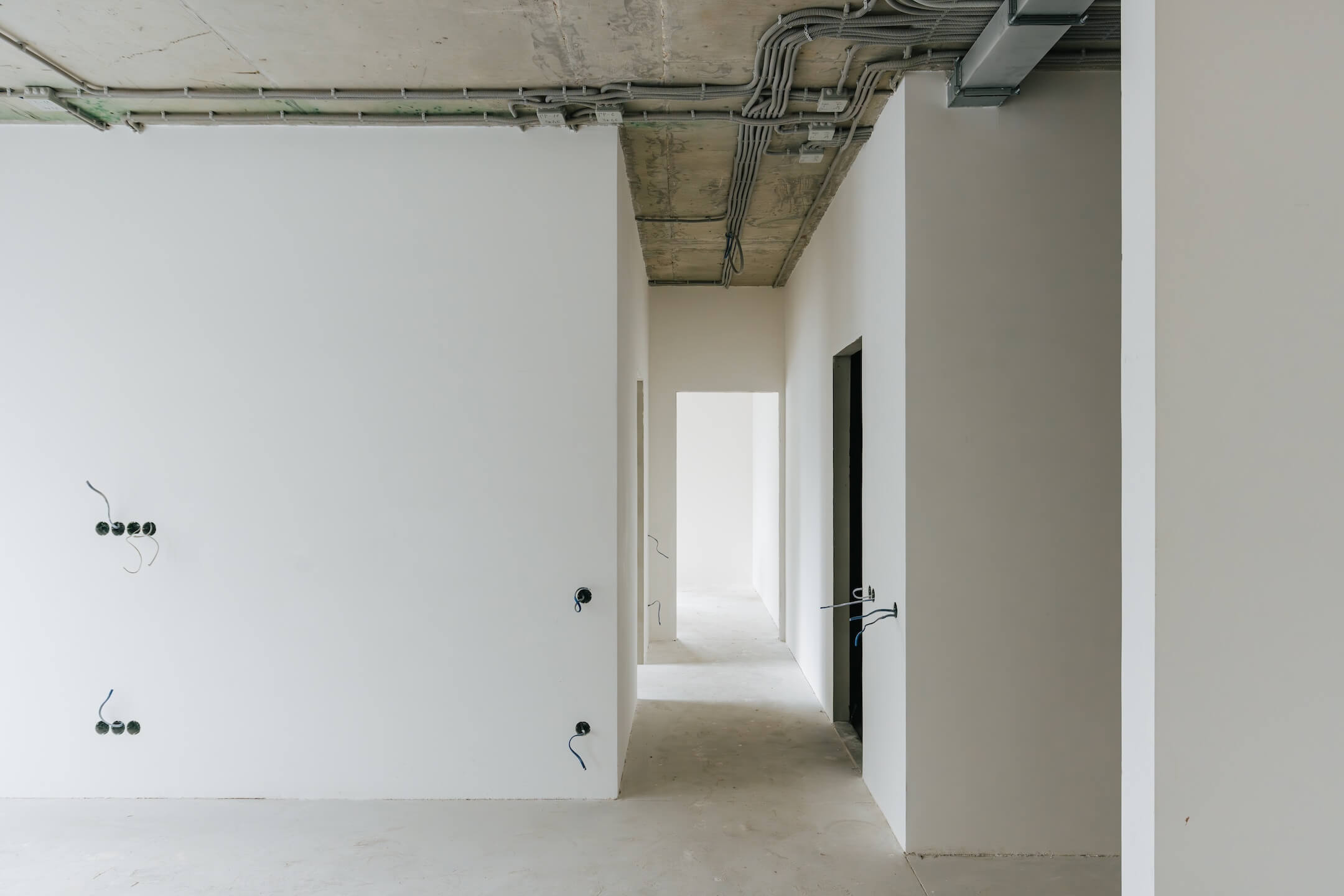

- Ведутся черновые отделочные работы на 3-21 этажах

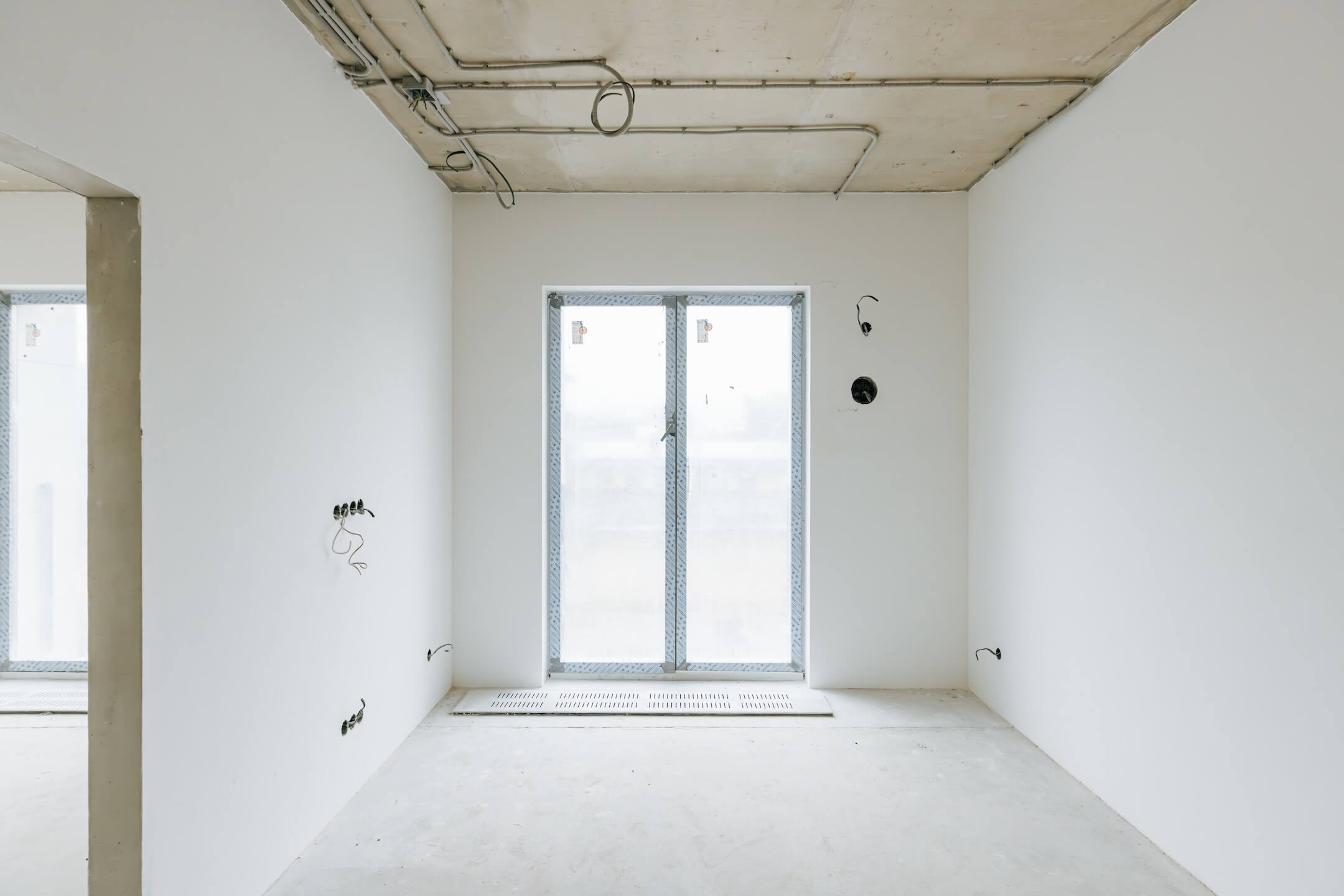

- Ведутся чистовые отделочные работы на 3-6 этажах
Этап 1.1 (корпус 2)
- Кровельные работы завершены
- Монолитные работы завершены
- Каменные работы завершены

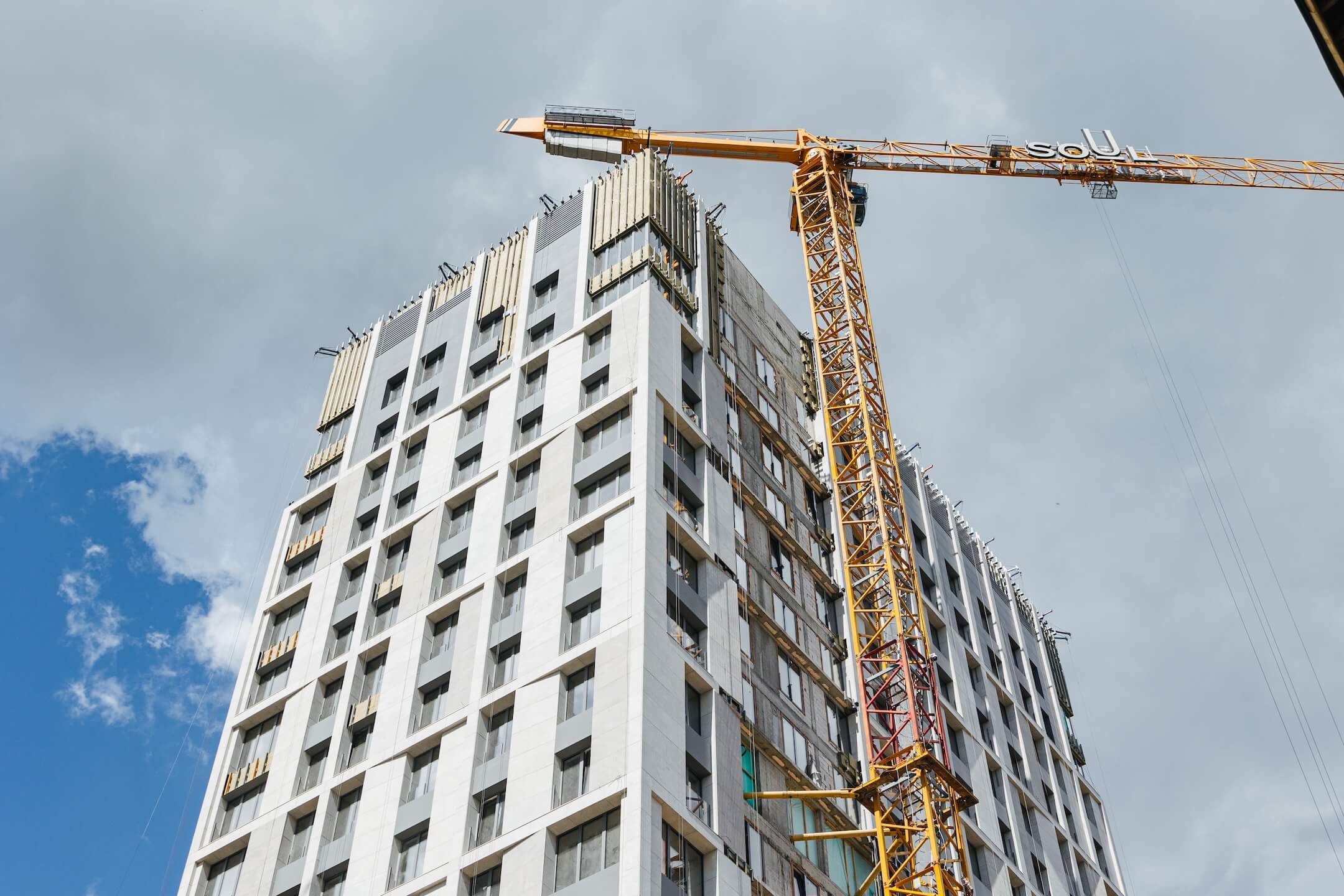

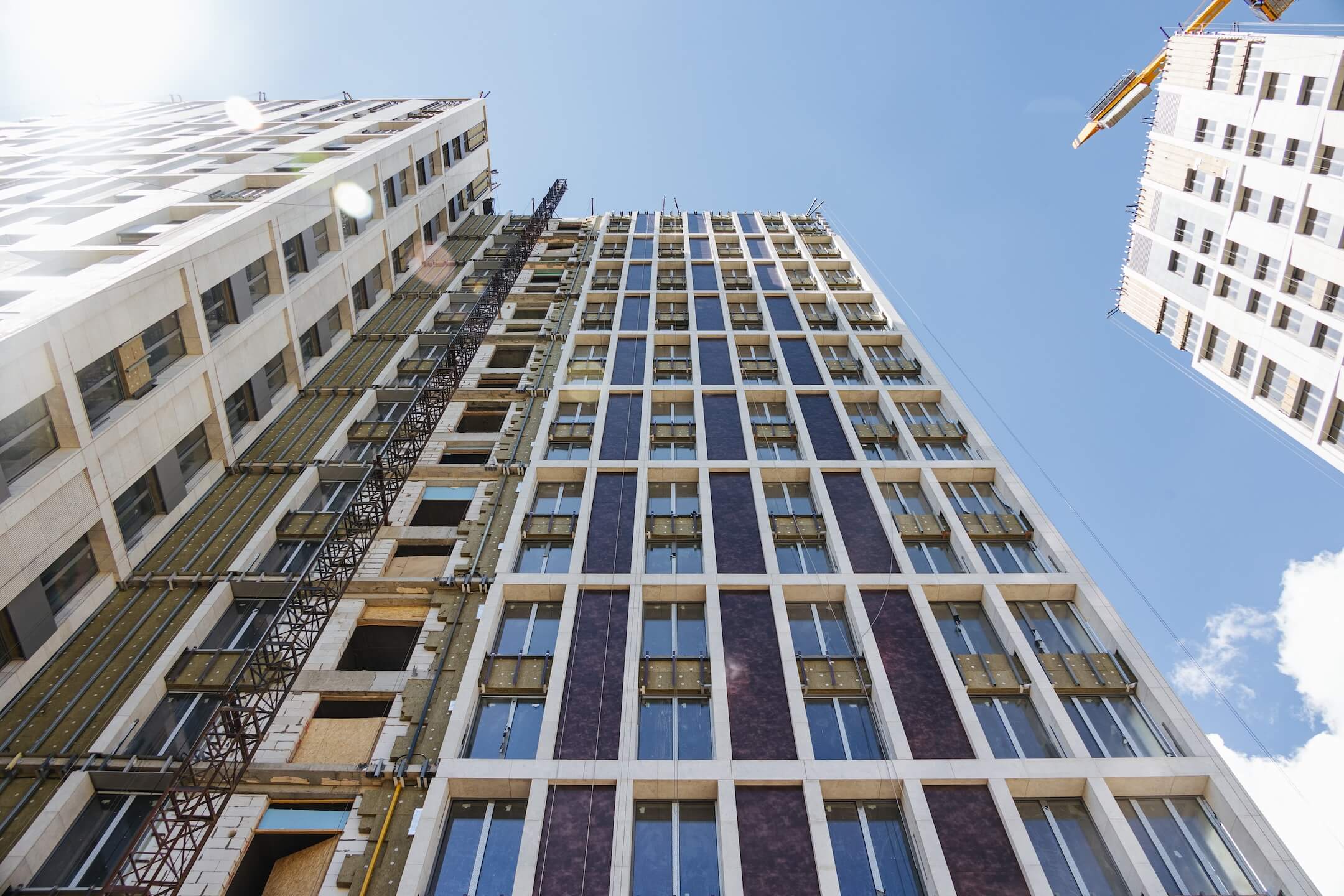

- Фасад. Монтаж минераловатного утеплителя. Монтаж подсистемы. Монтаж облицовки из натурального камня. Монтаж окон типовых этажей. Монтаж металлокасет
- ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу. Ведутся электромонтажные работы.
- Ведутся черновые отделочные работы на 3-20 этажах
- Ведутся чистовые отделочные работы на 3-5 этажах
Этап 1.1 (паркинг)
- Устройство пристенного дренажа
- Прокладка наружных инженерных систем
- Отделка технических помещений
- Отделка кладовых
- Отделка зоны паркинга
- ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу.
- Зона ДОУ. Разработка котлована завершена. Устройство бетонной подготовки выполнено. Устройство пластового дренажа выполнено. Бетонирование фундаментной плиты завершено. Бетонирование стен паркинга завершено. Бетонирование cтен ДОО завершено. Бетонирование помещения Гранд-лобби.

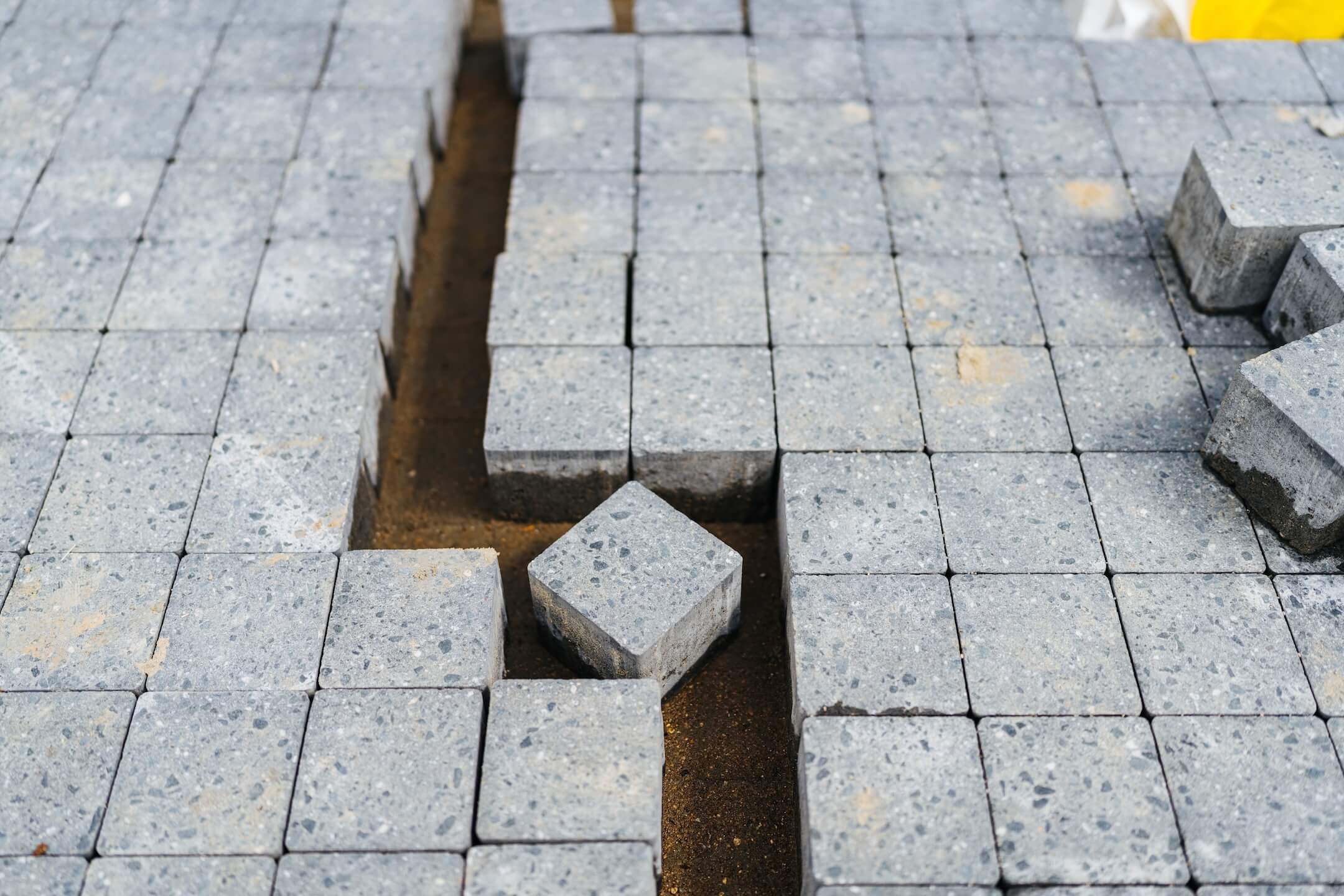

- Благоустройство. Ведутся работы по подготовке основания, бетонированию и монтажу бордюров
Этап 1.2 (общее)
- Устройство стены в грунте выполнено
- Снос зданий и сооружений завершен
- Устройство водопонижения выполнено

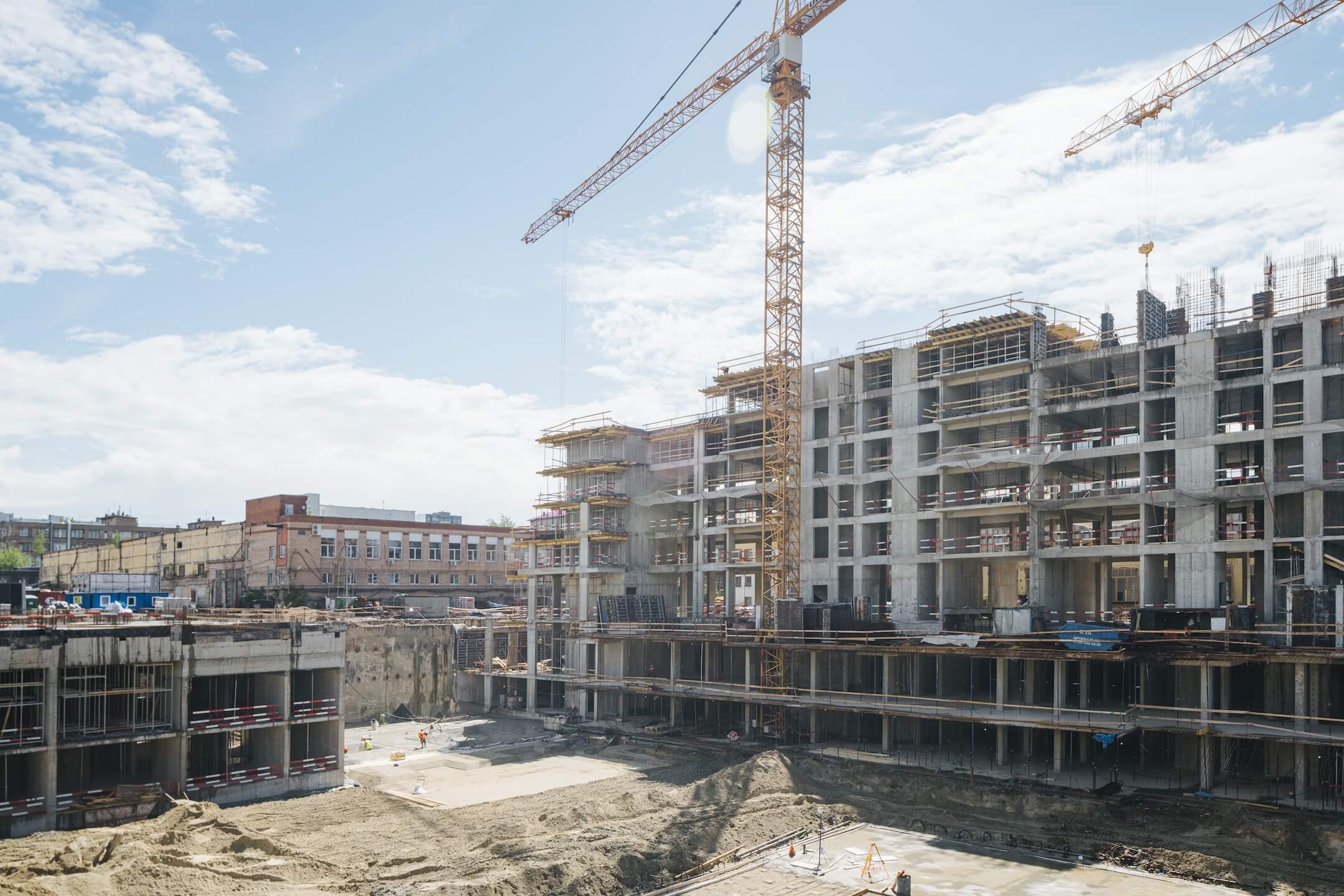

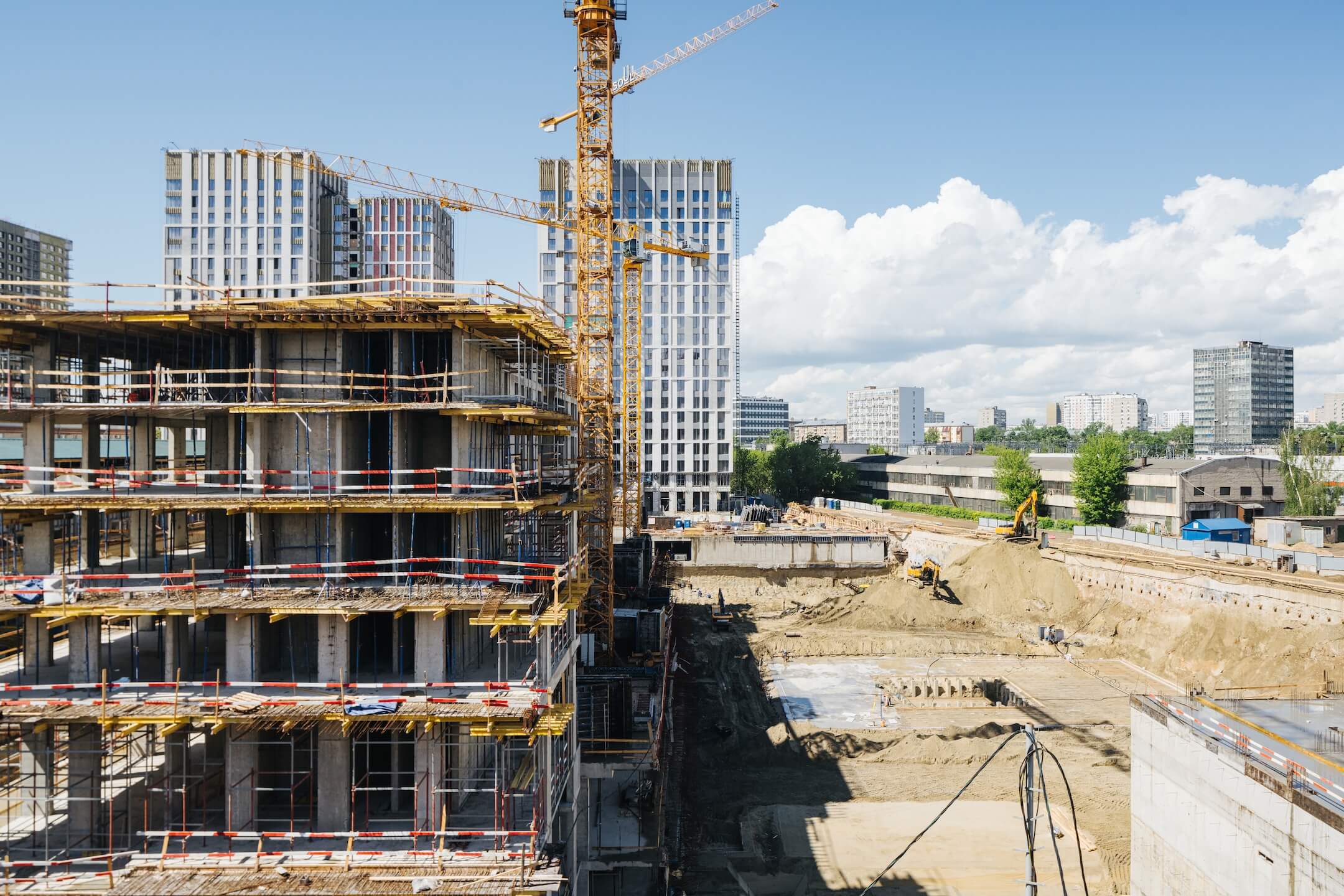

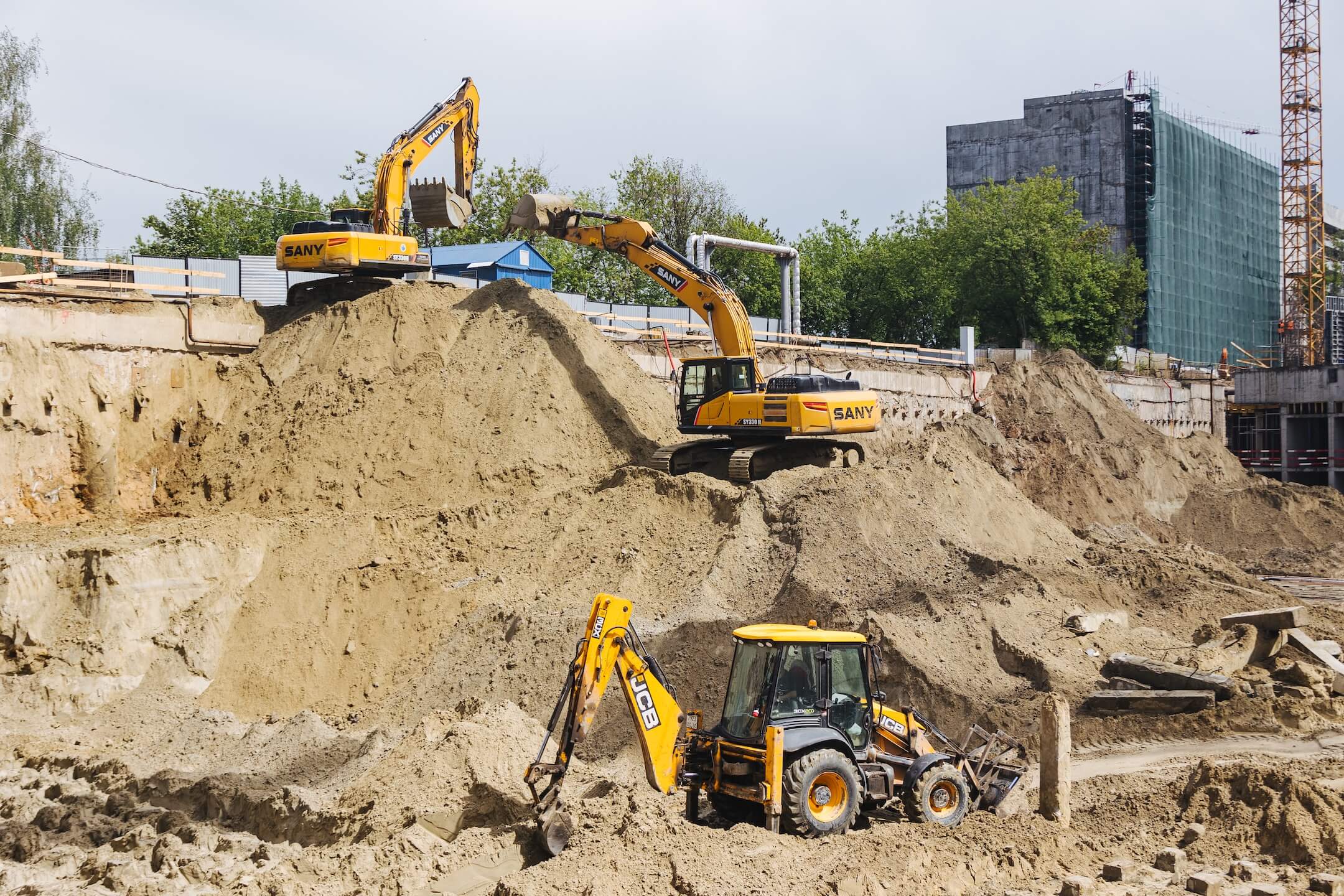

- Разработка котлована
- Устройство гидроизоляции и пластового дренажа

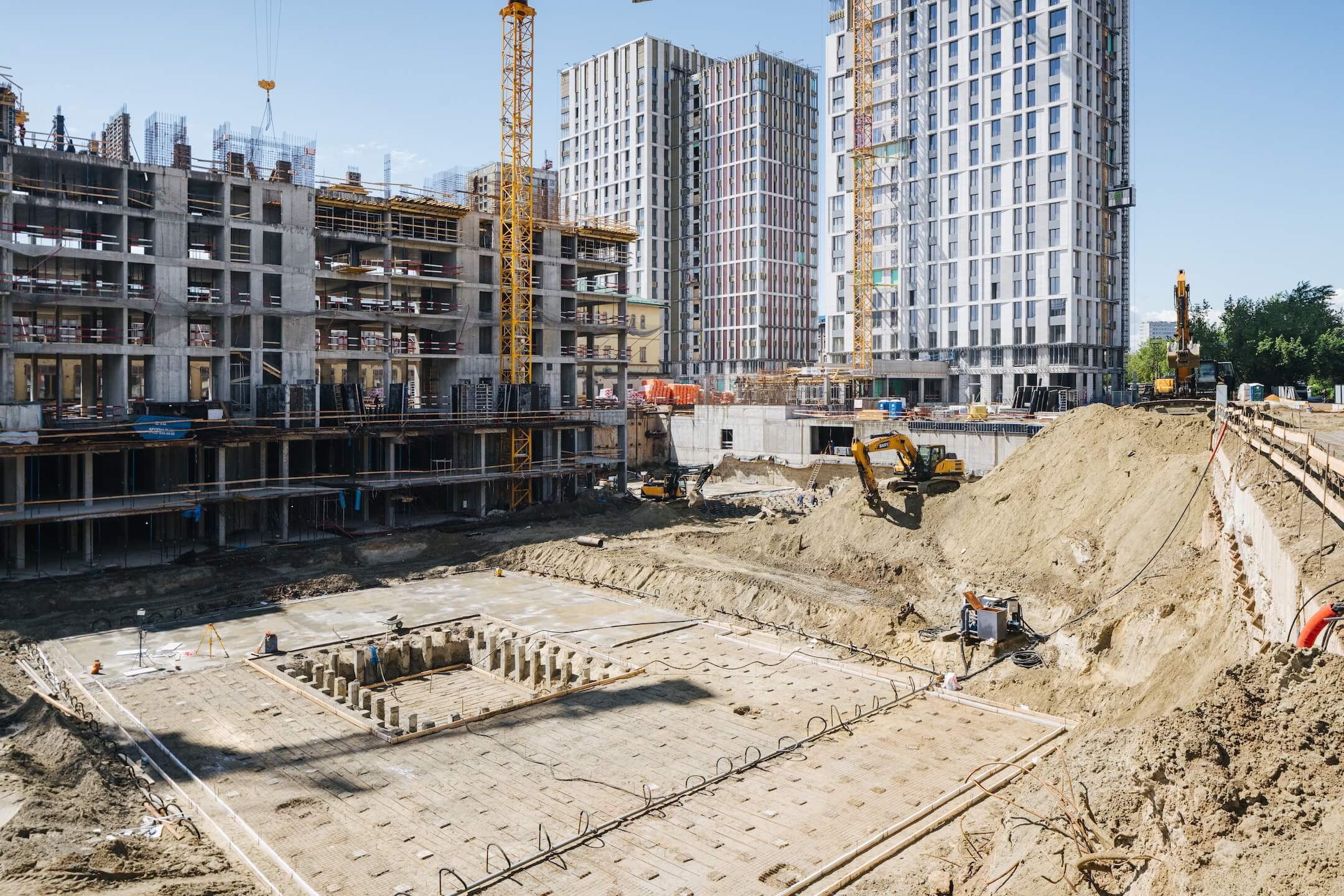

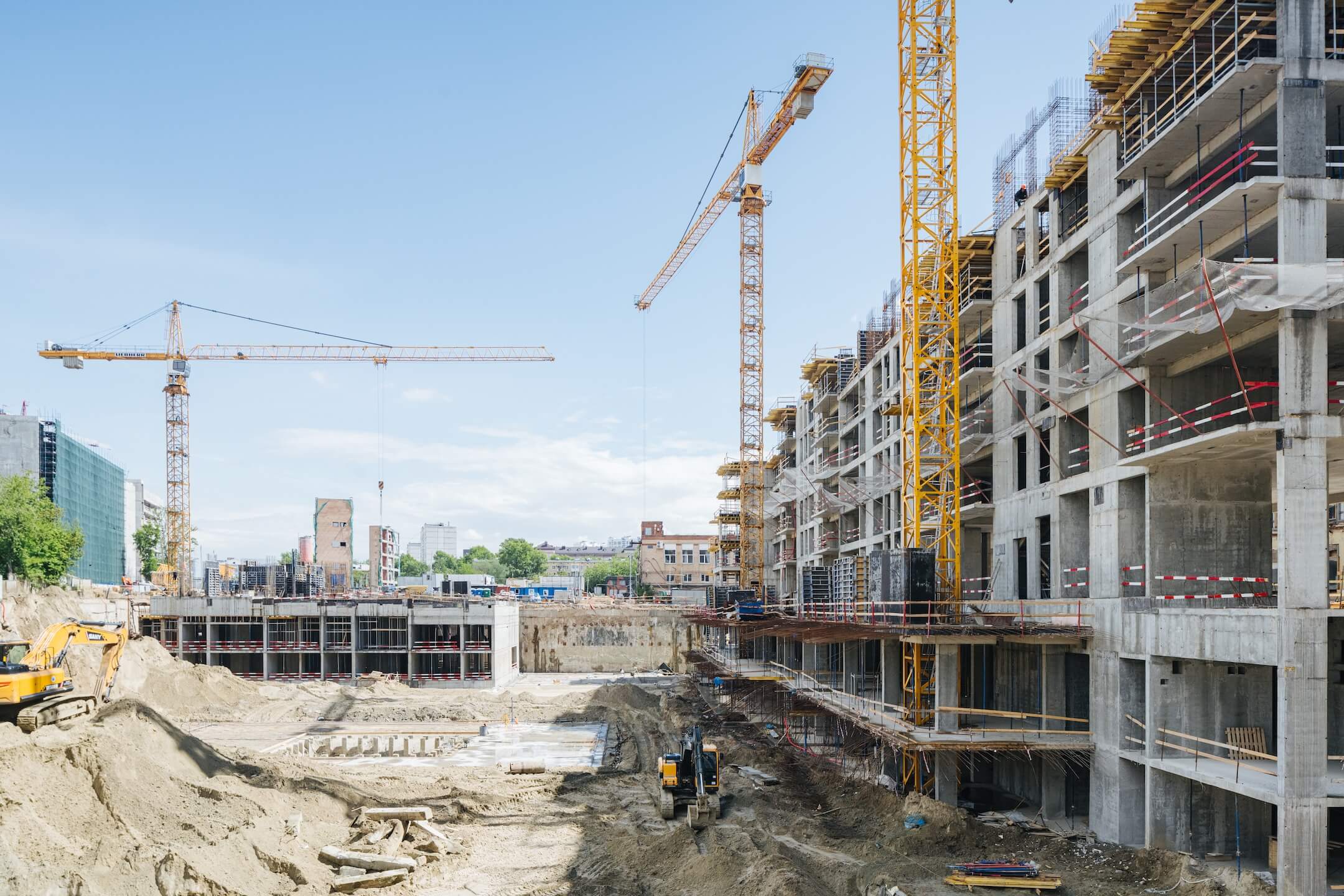

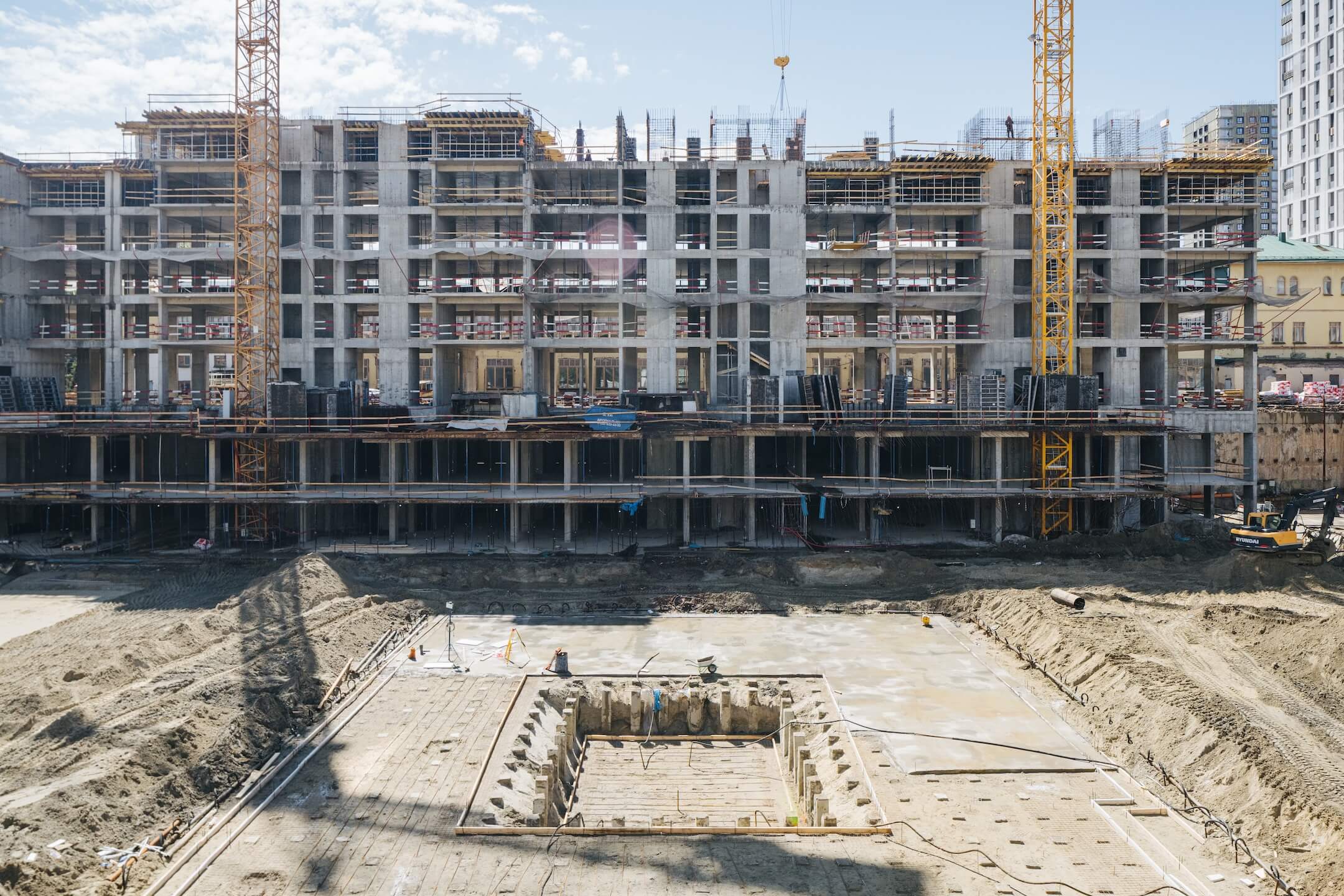

- Устройство фундаментной плиты
- Бетонирование плиты перекрытия паркинга 1 этажа

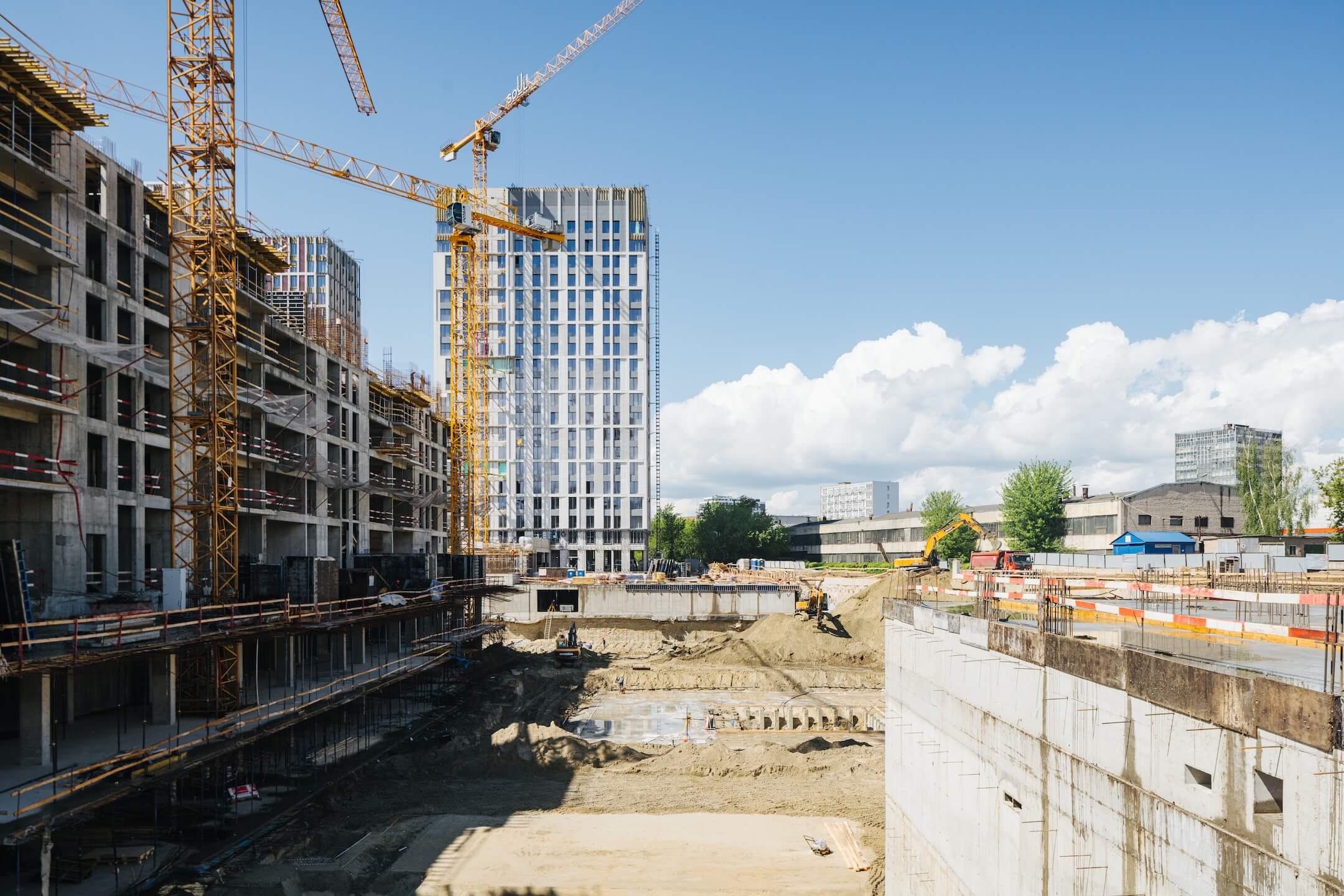

Этап 1.2 (корпус 3 и 4)

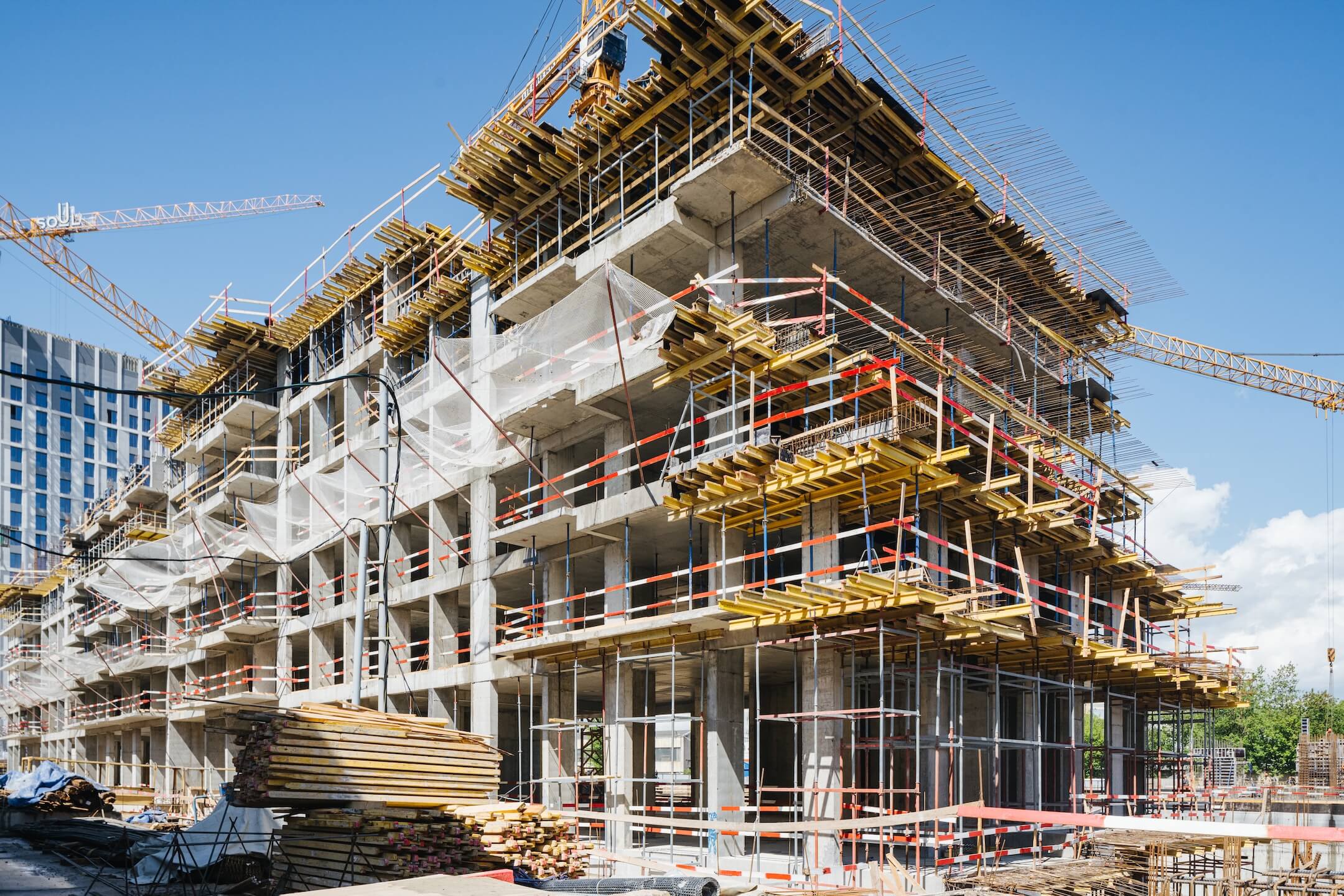

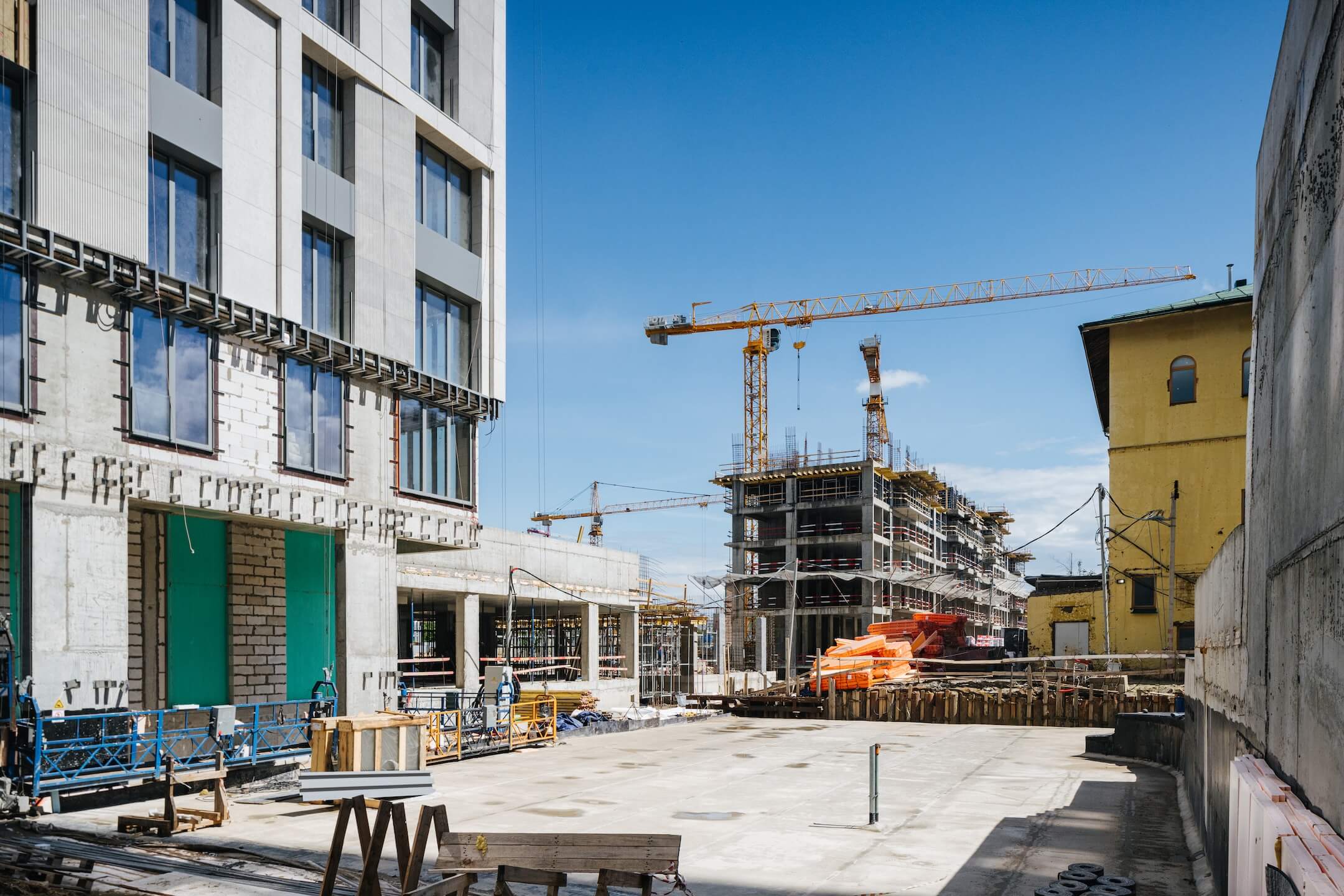

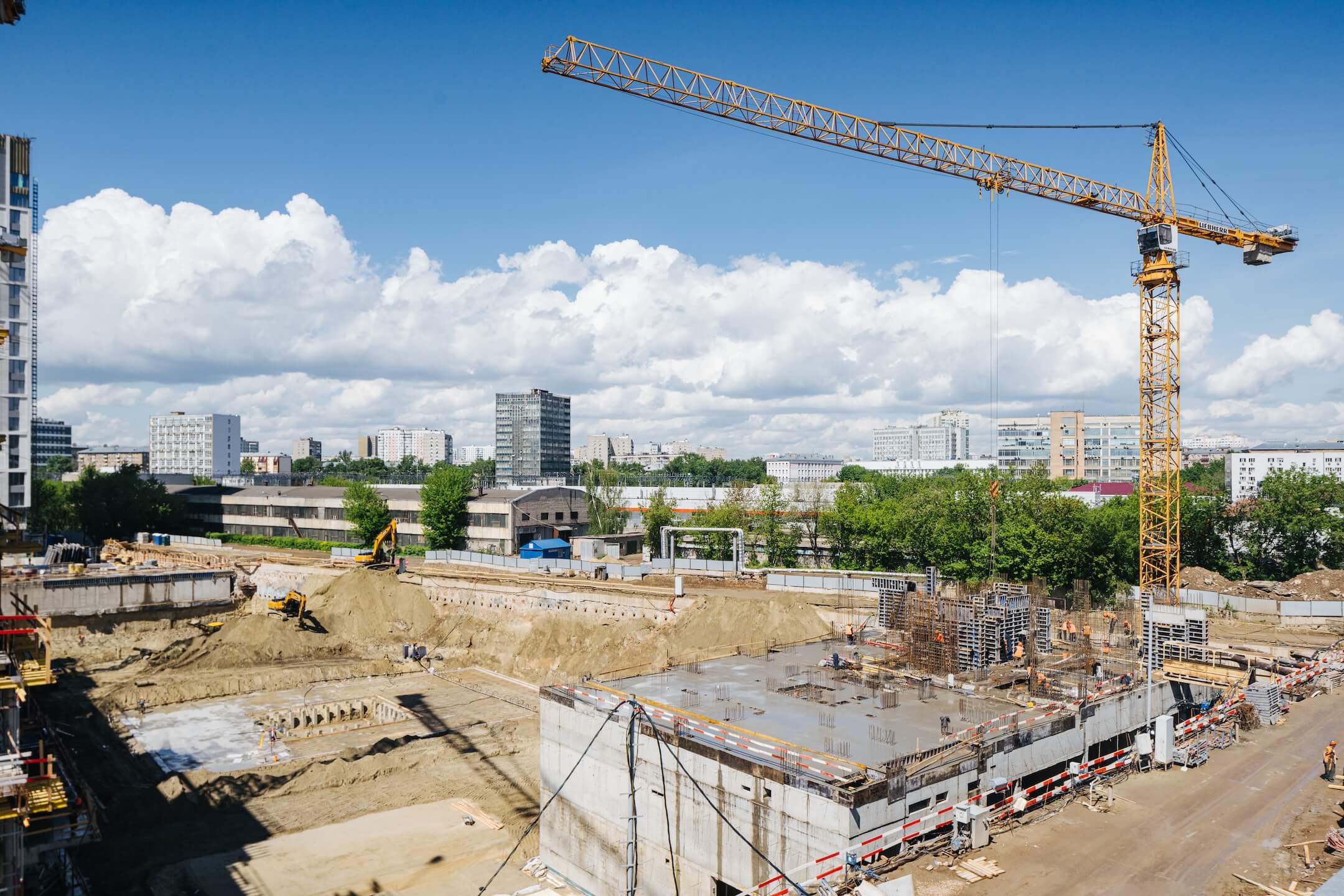

- Ведутся работы по фундаментным плитам корпусов
Этап 1.2 (корпус 5)

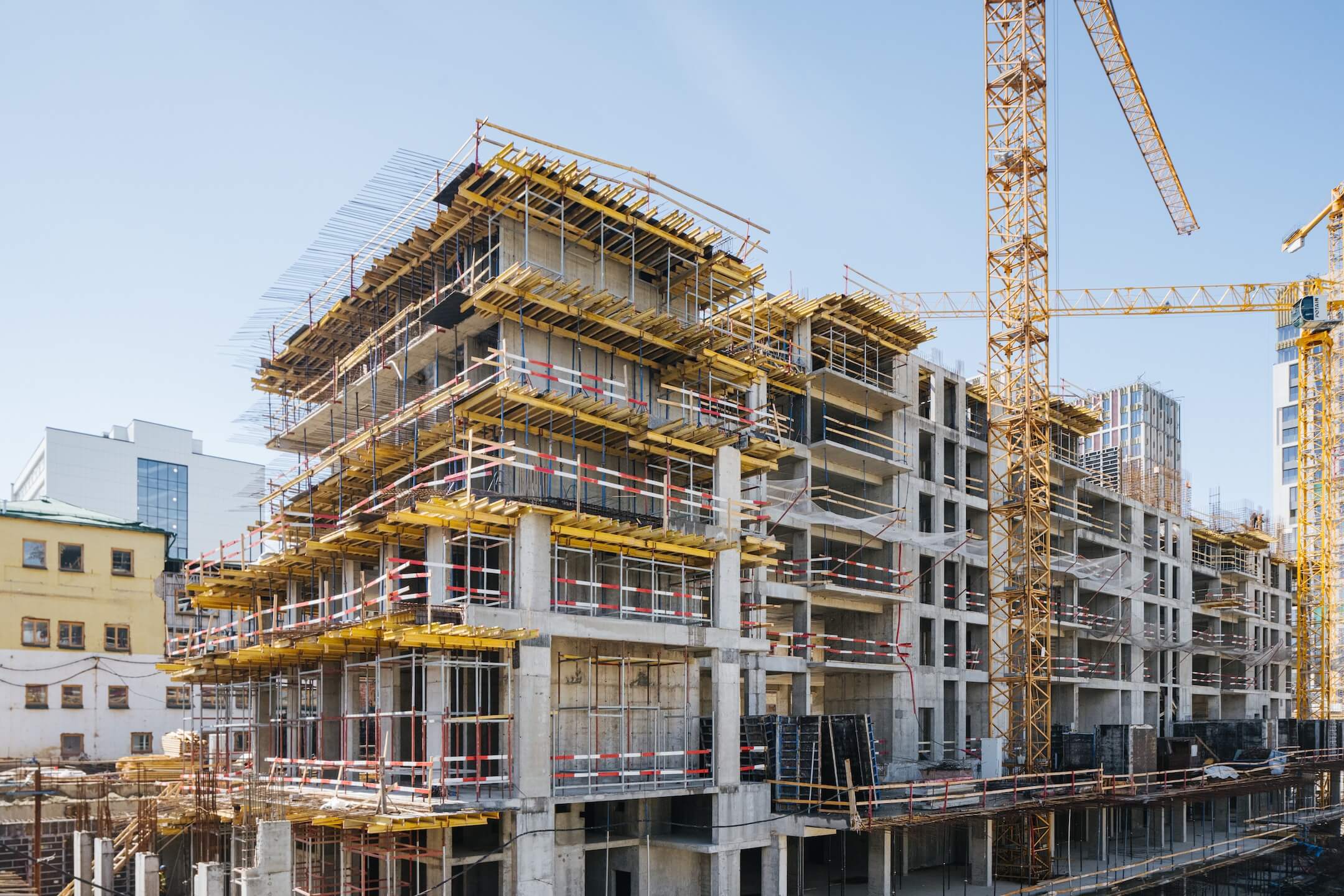

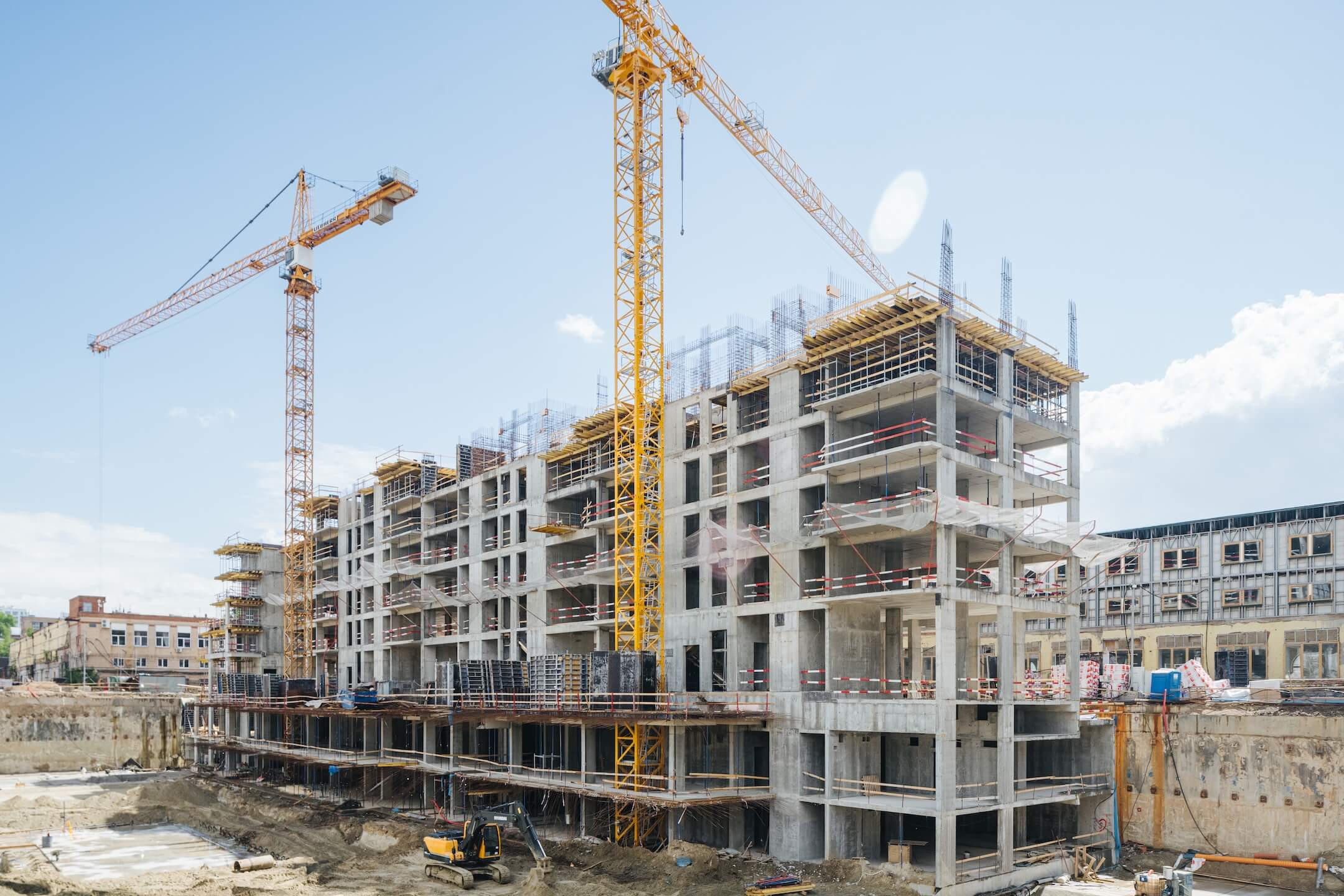

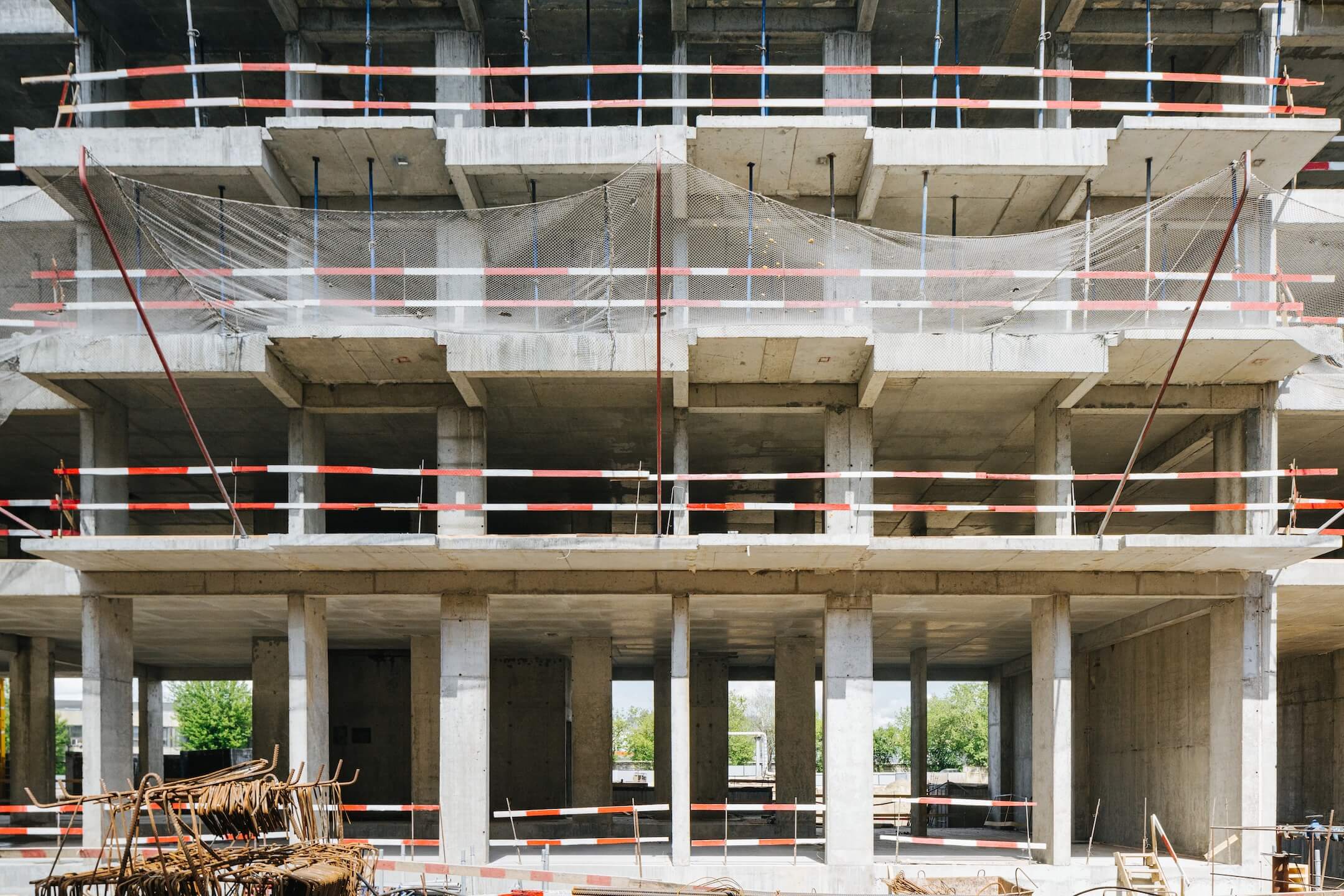

- Ведутся работы по бетонированию конструкций 1 этажа
Этап 1.2 (корпус 6)
- Ведутся работы по бетонированию конструкций 3-6 этажей
