Июнь 21.06.2025

Этап 1.1 (корпус 1)



  • Кровельные работы завершены
  • Монолитные работы завершены
  • Каменные работы завершены

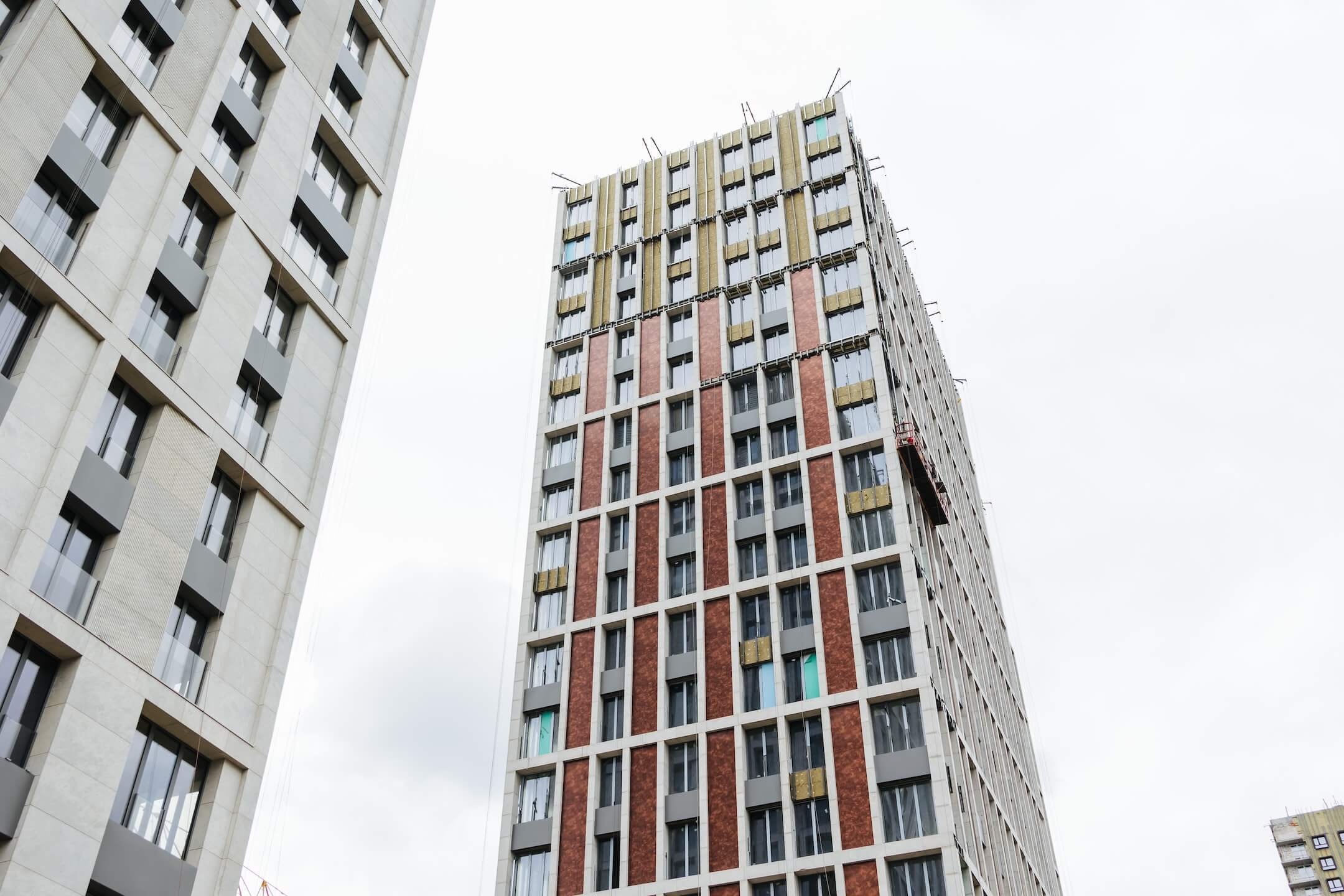

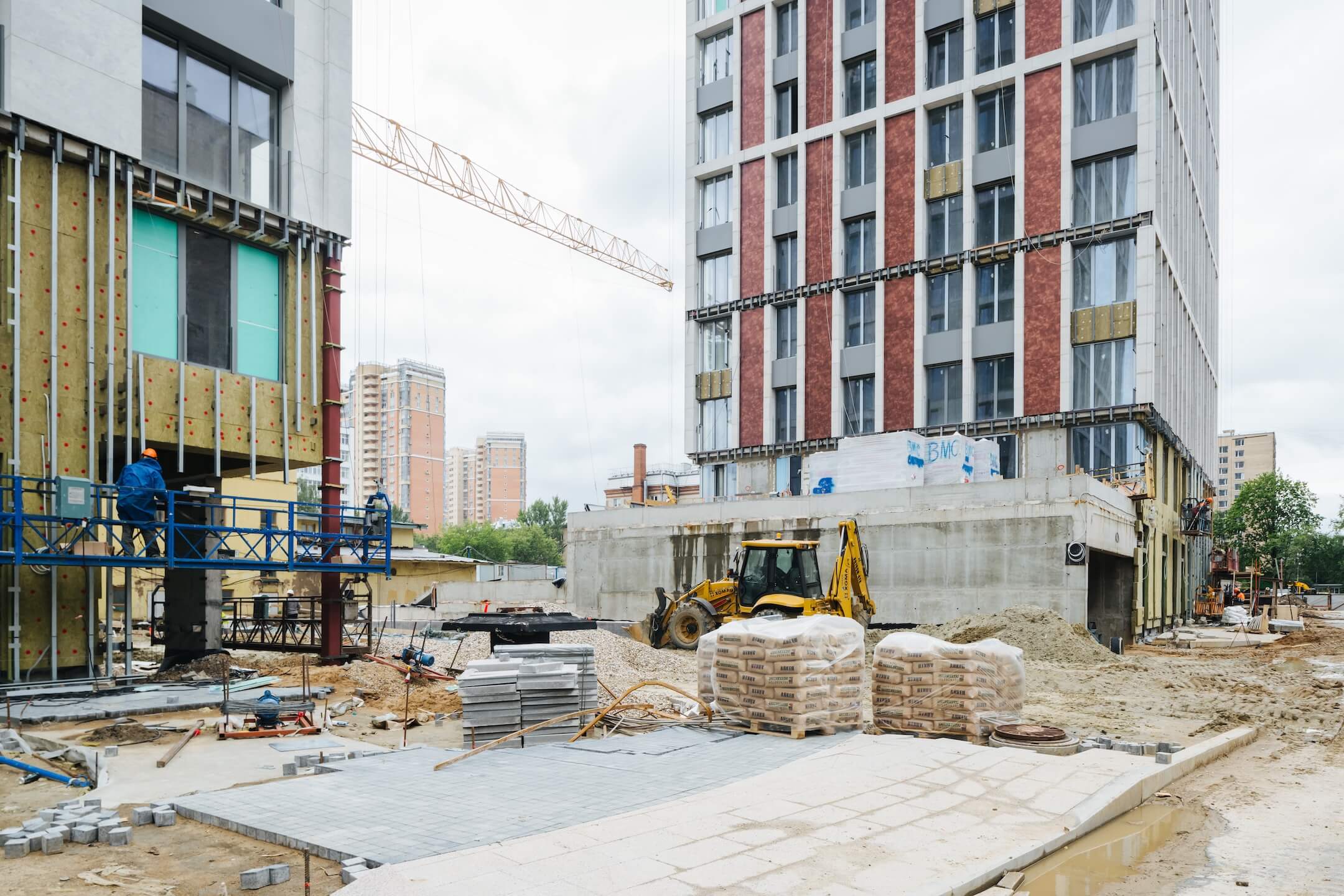

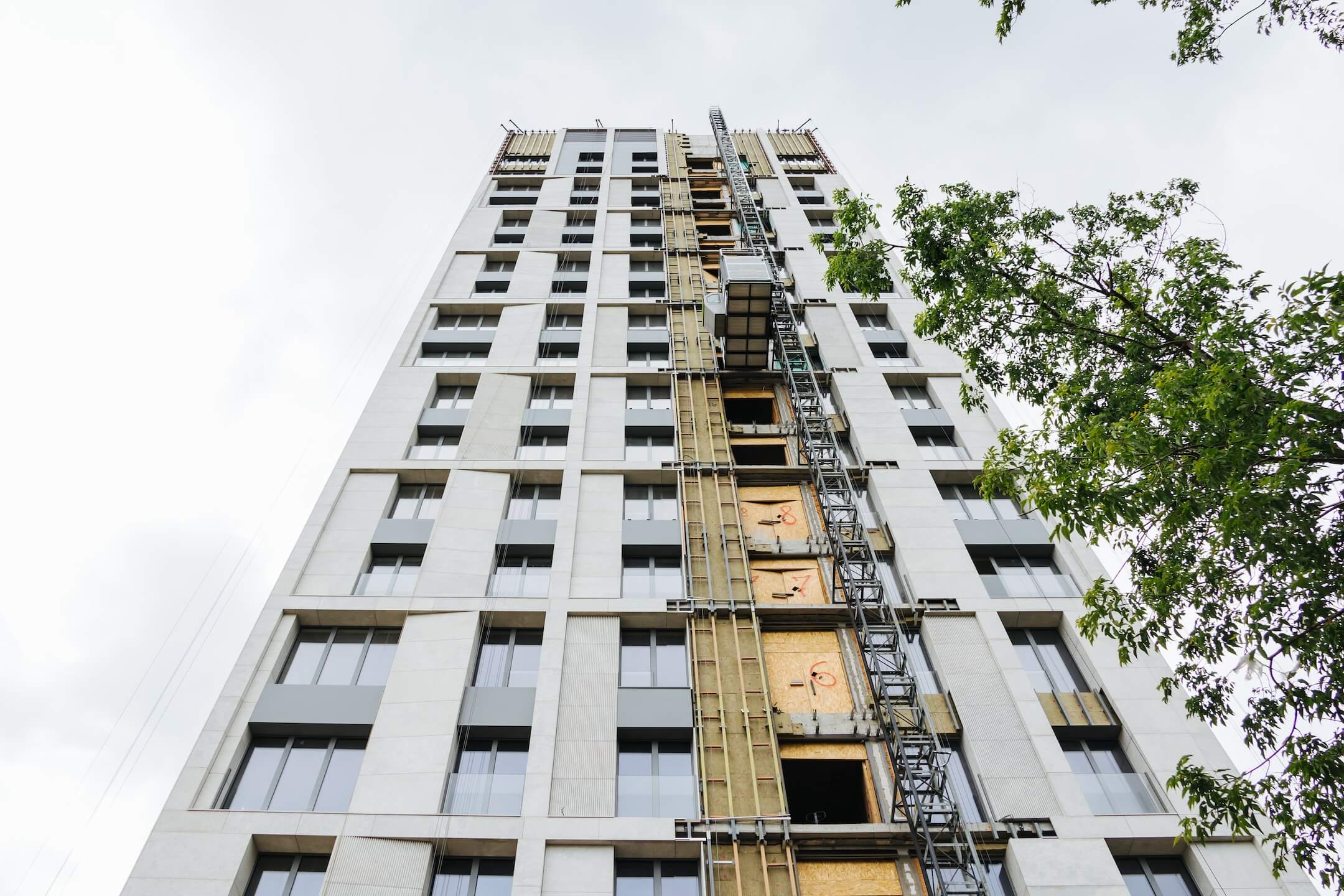

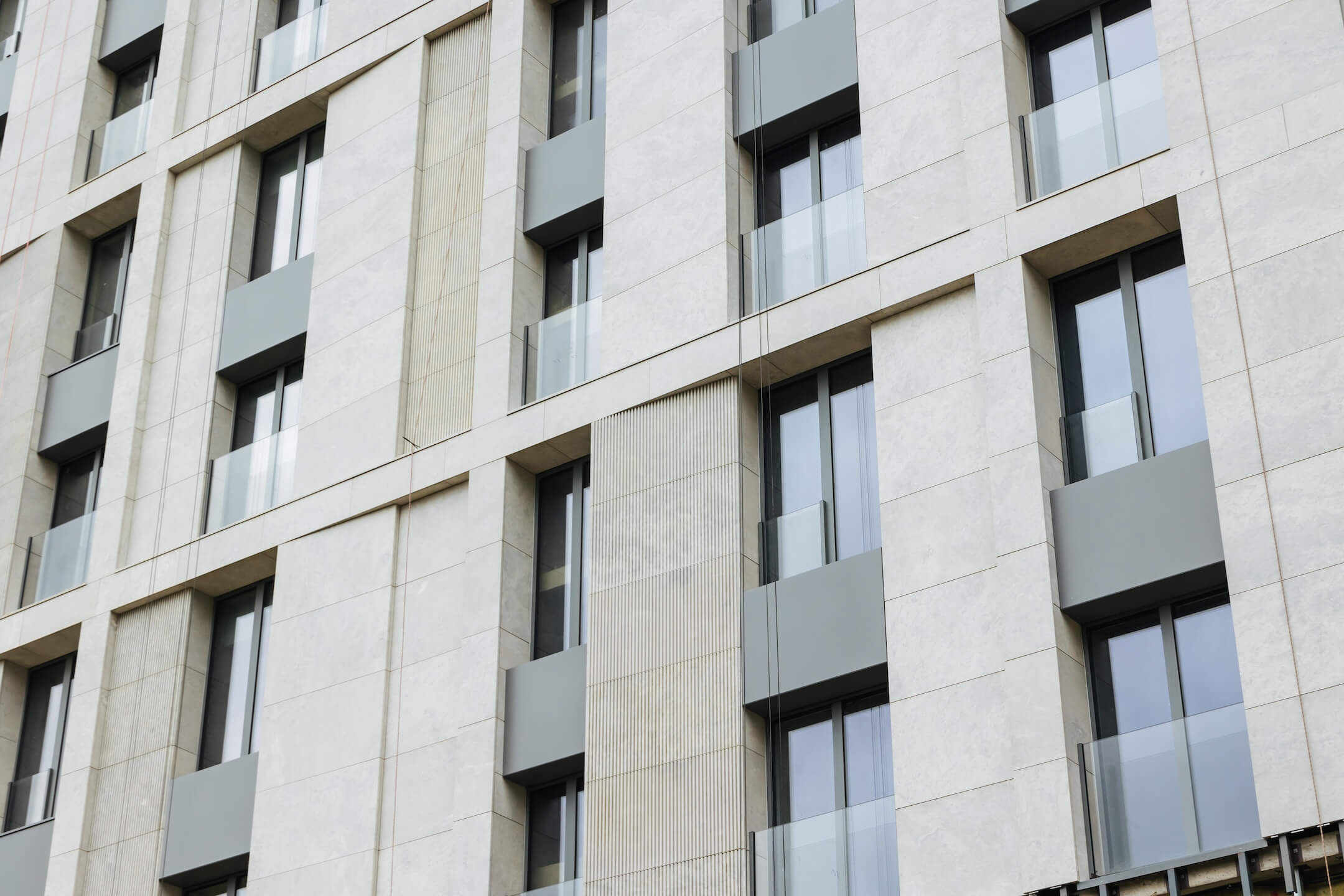

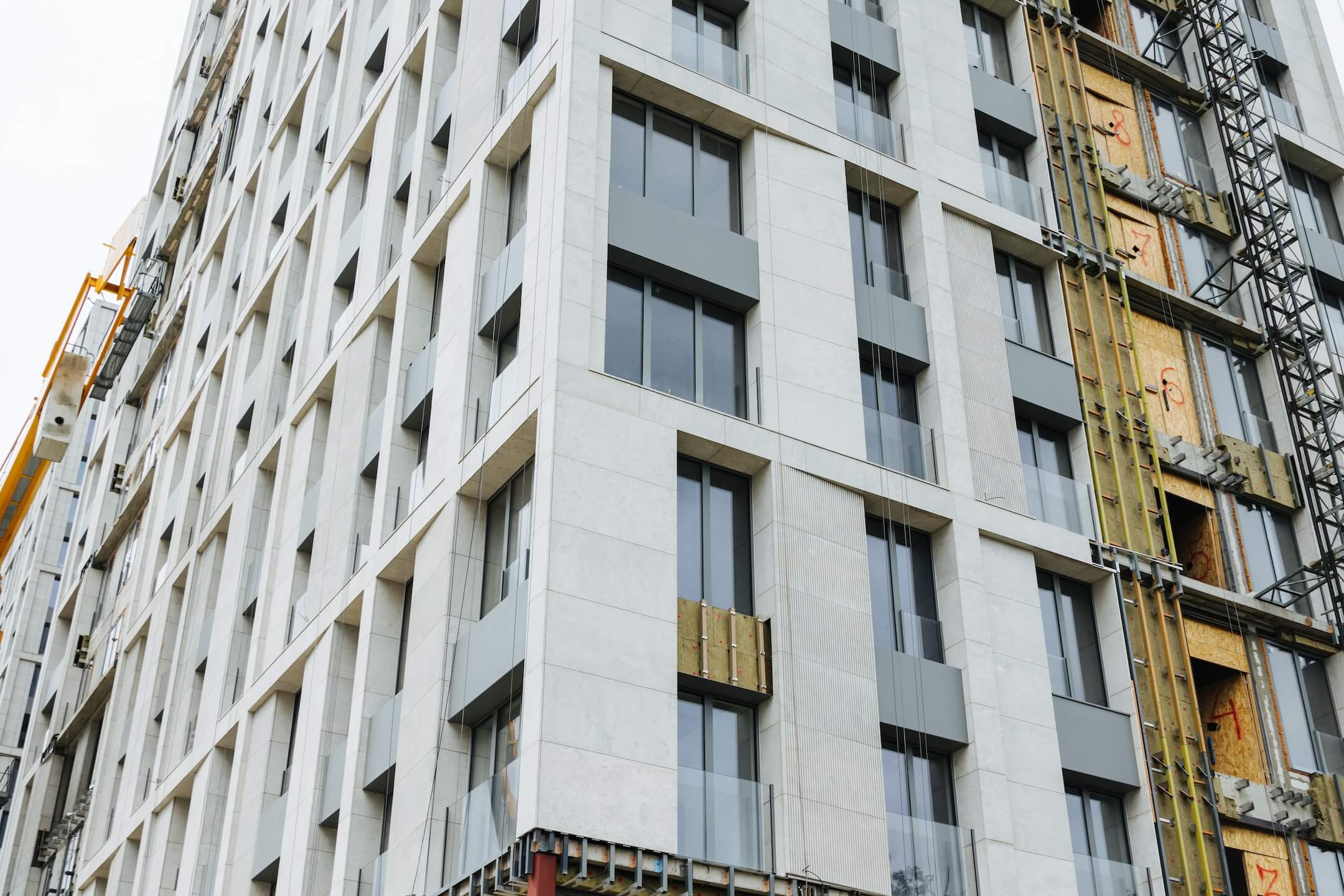

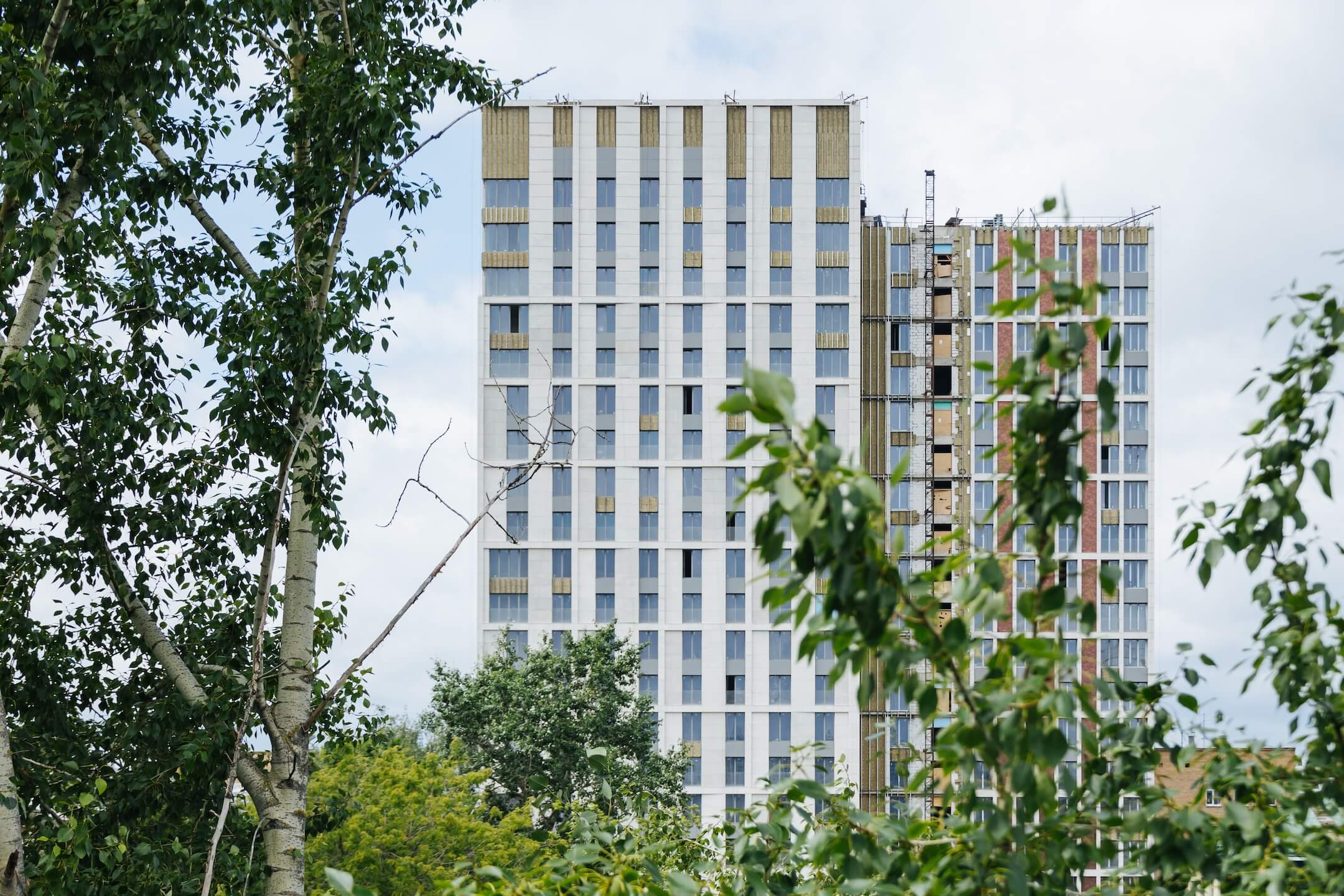

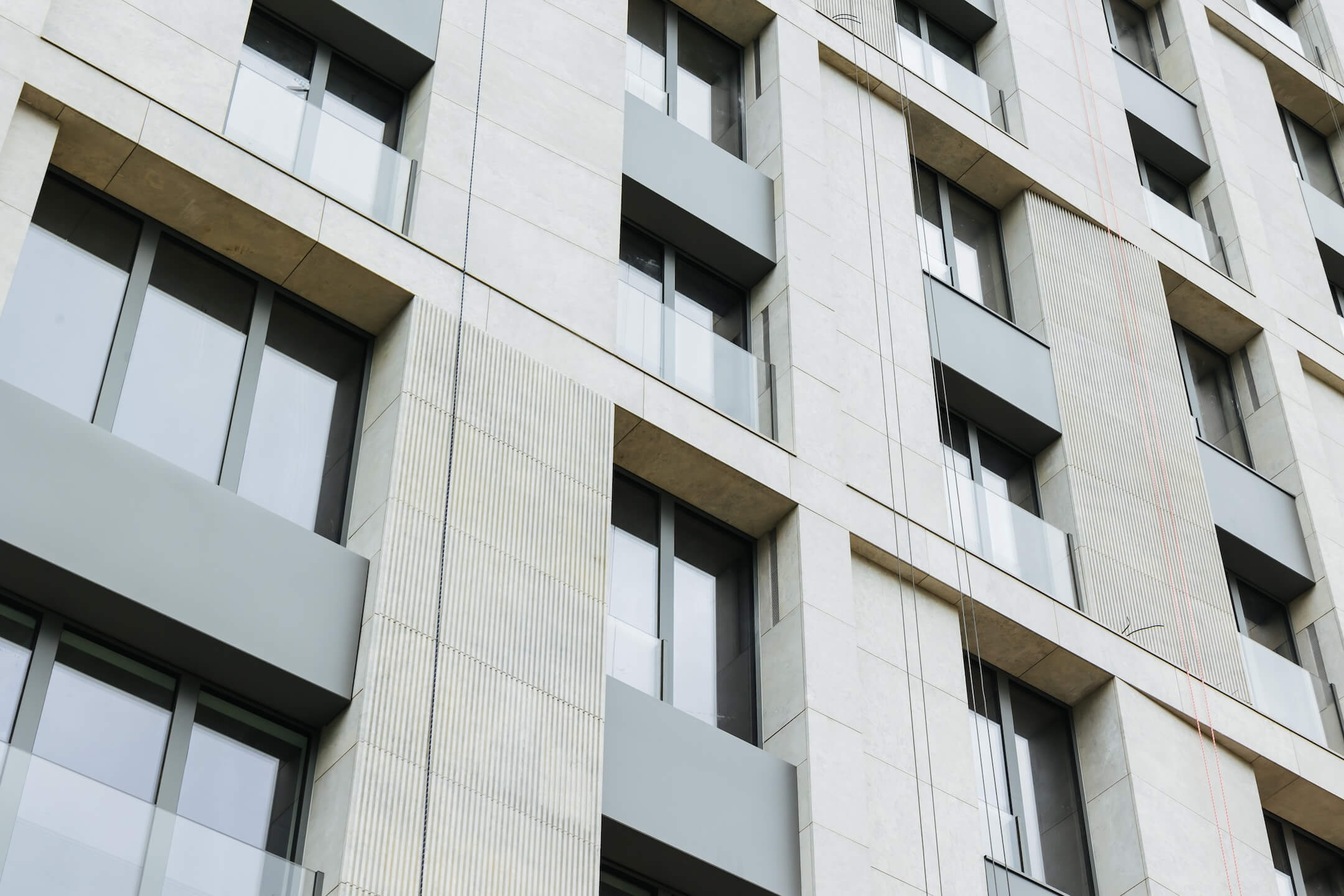

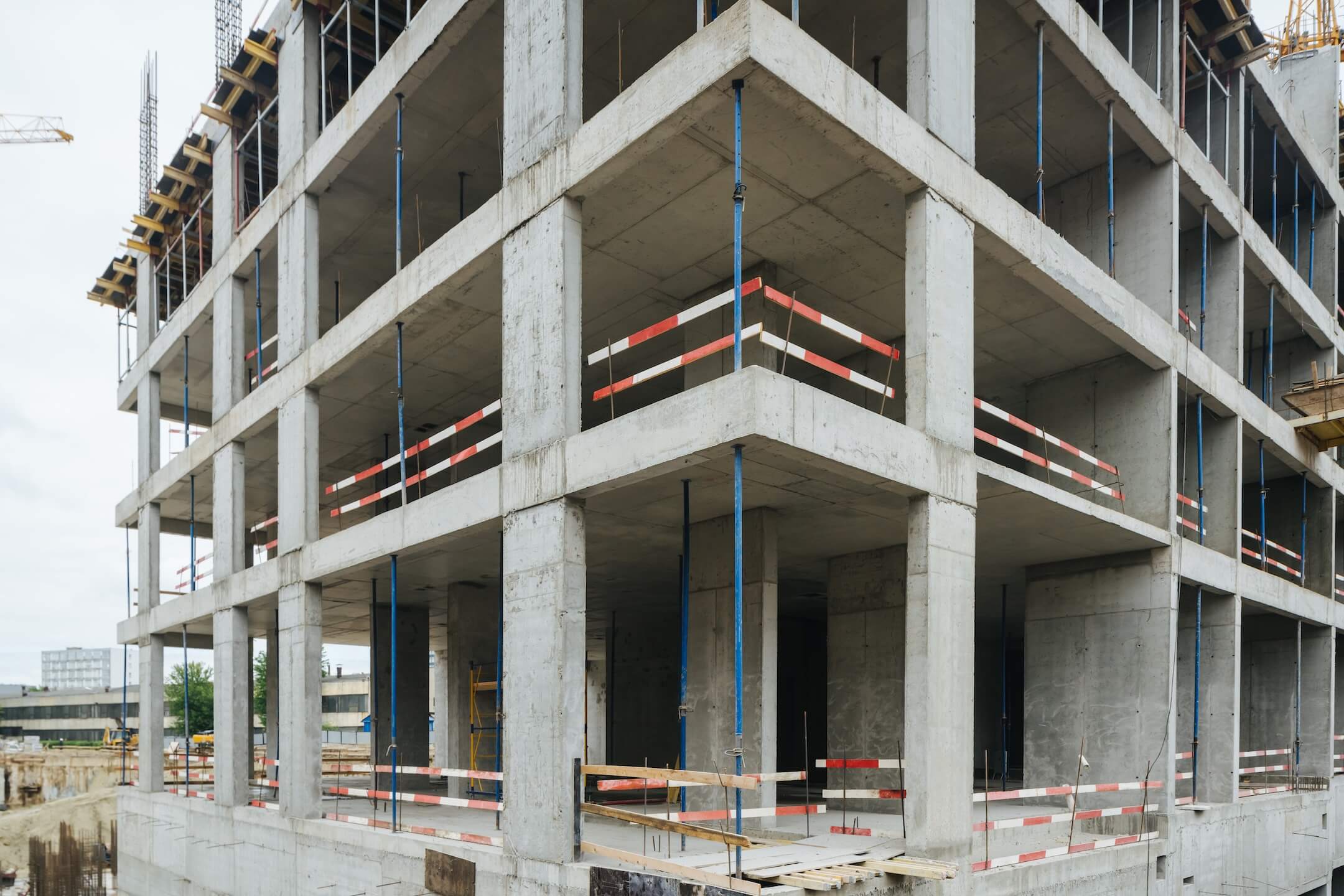

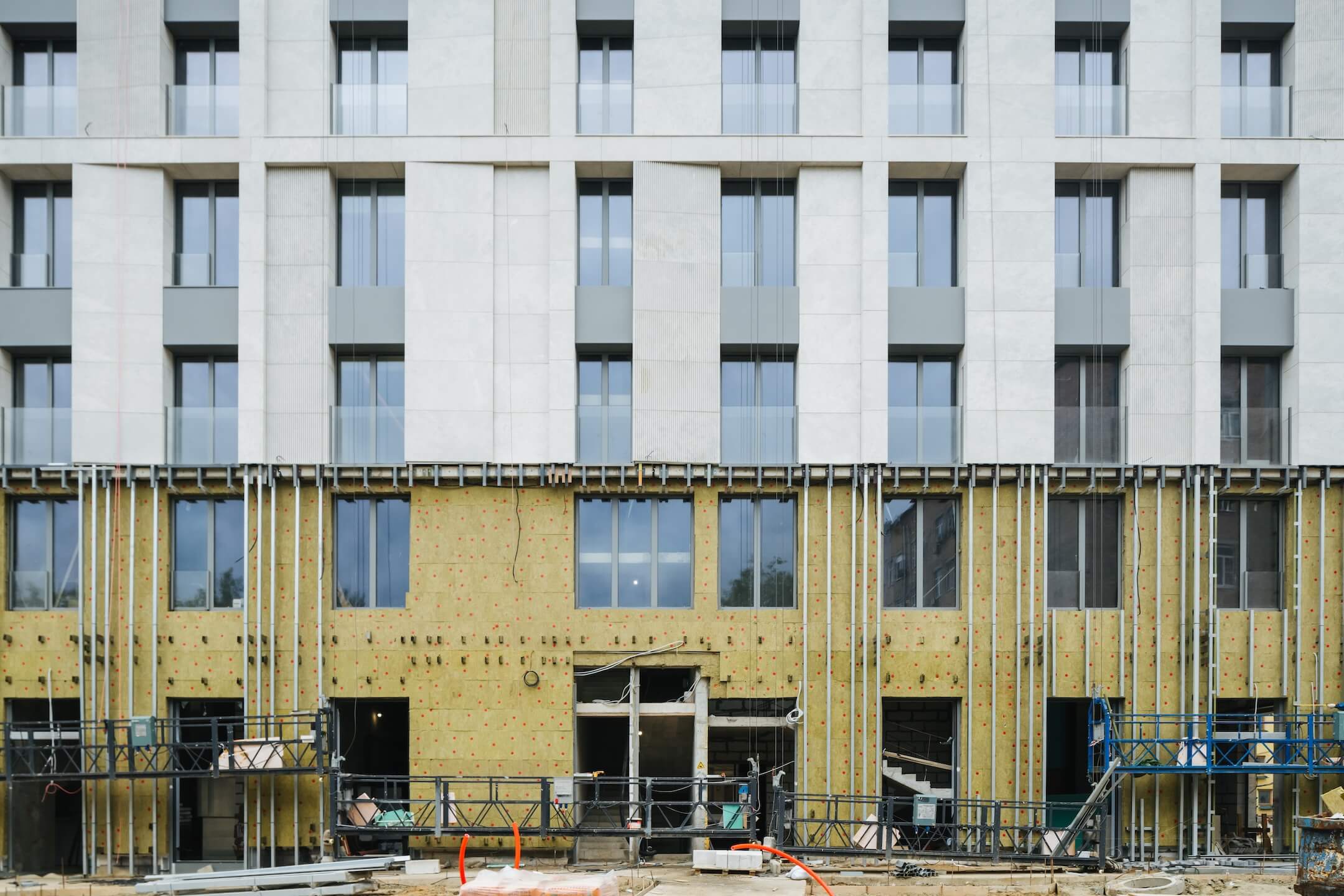

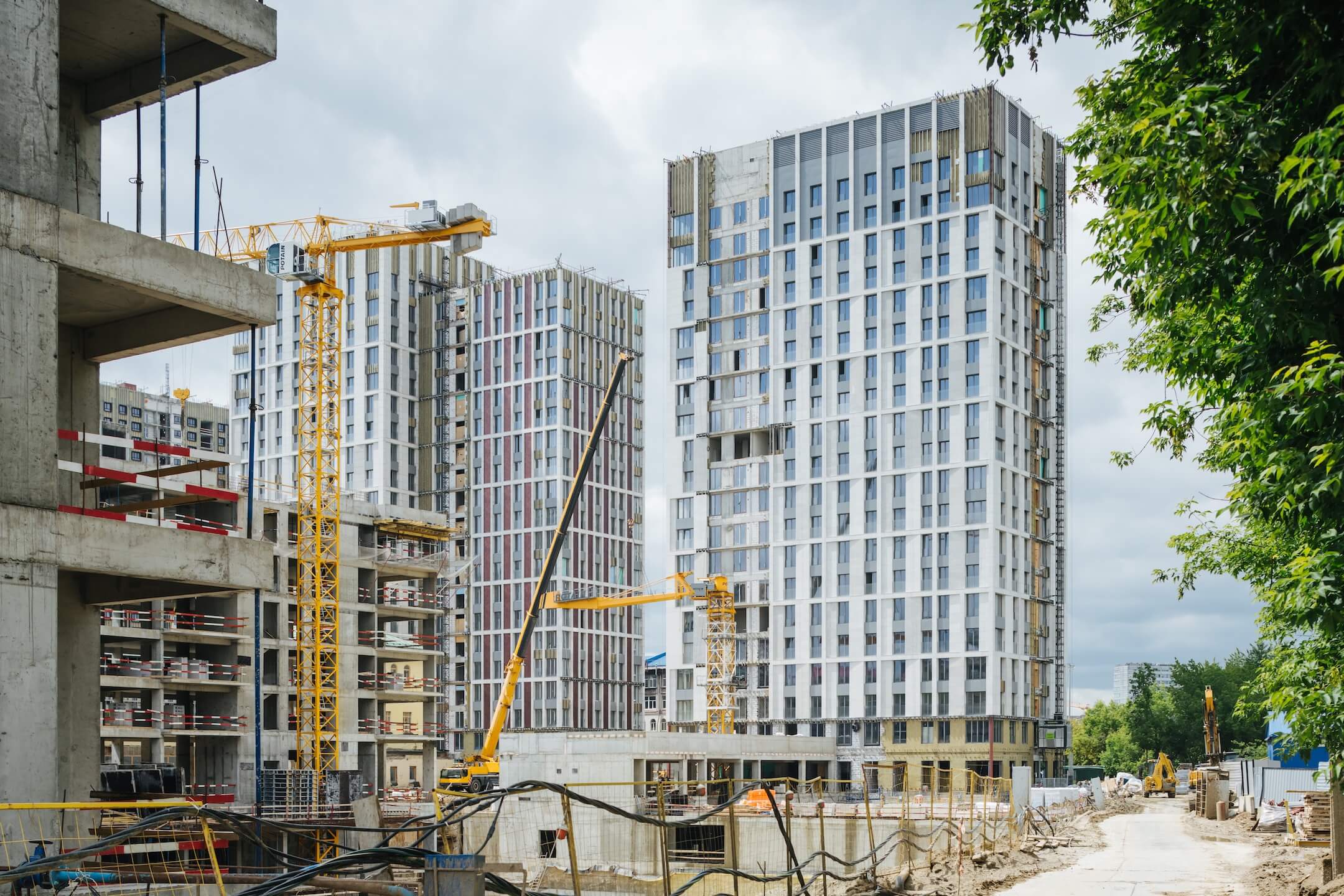

  • Фасад. Монтаж минераловатного утеплителя. Монтаж подсистемы. Монтаж облицовки из натурального камня. Монтаж окон типовых этажей. Монтаж металлокасет. Монтаж панелей из композита.

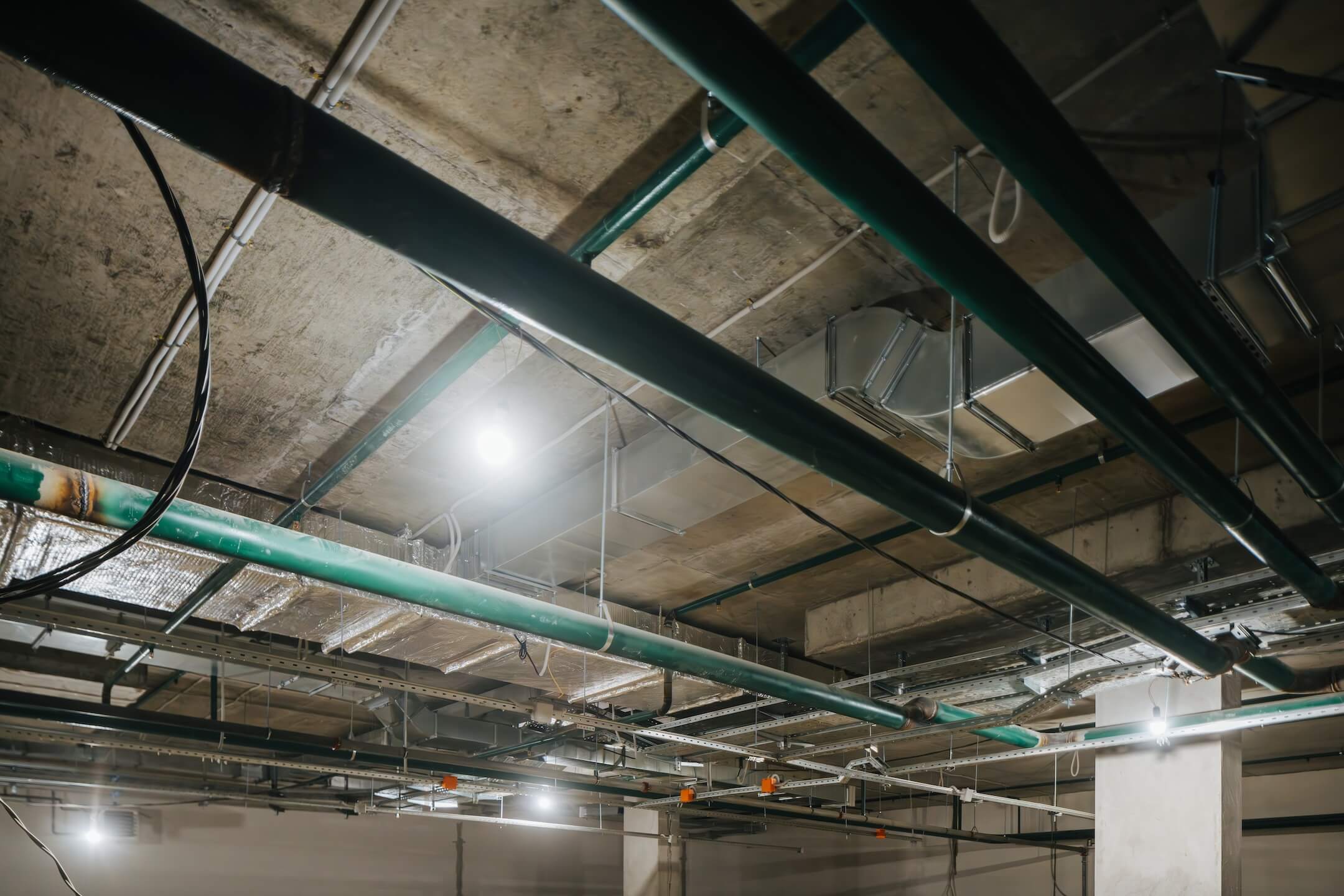

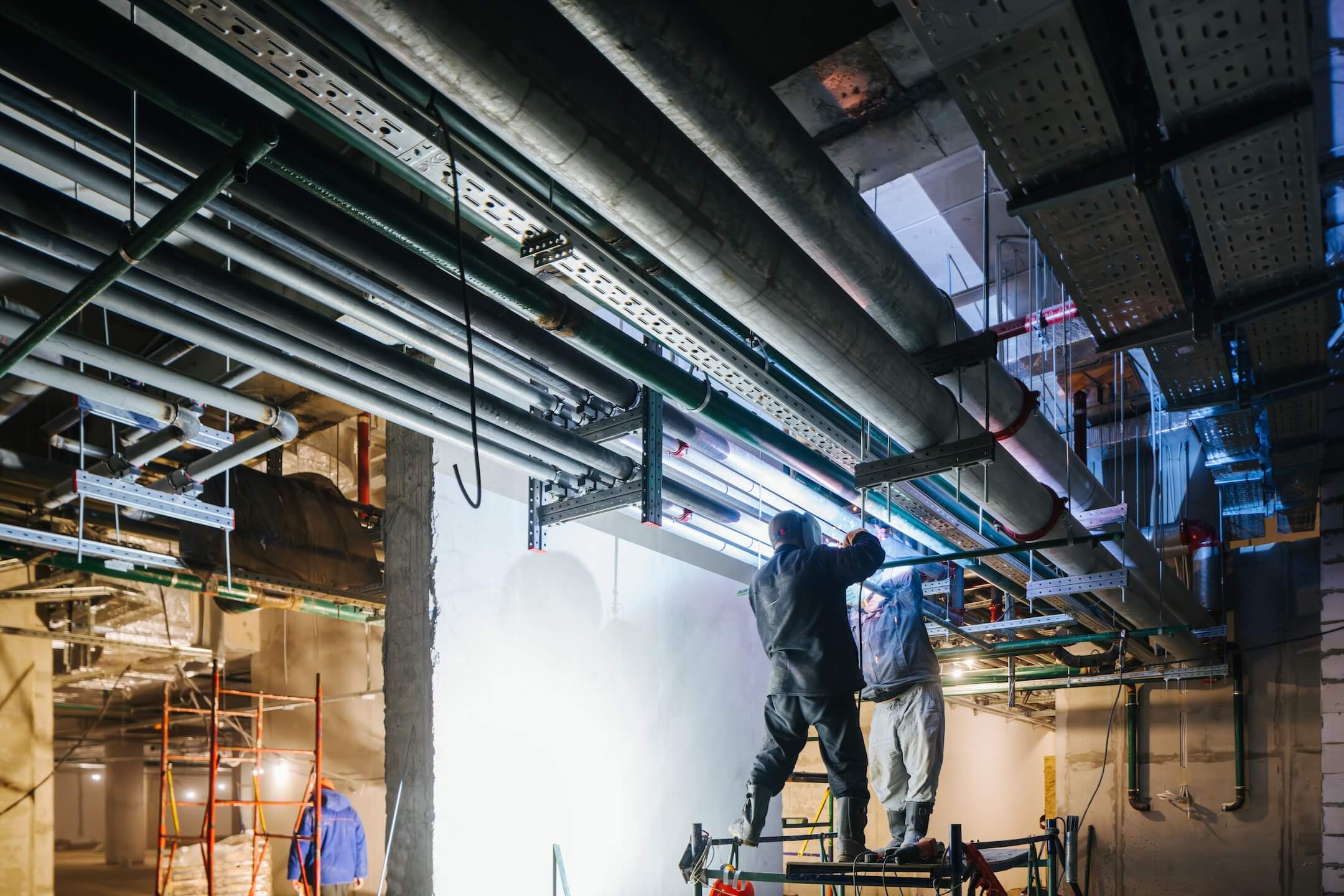

  • ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу. Ведутся электромонтажные работы

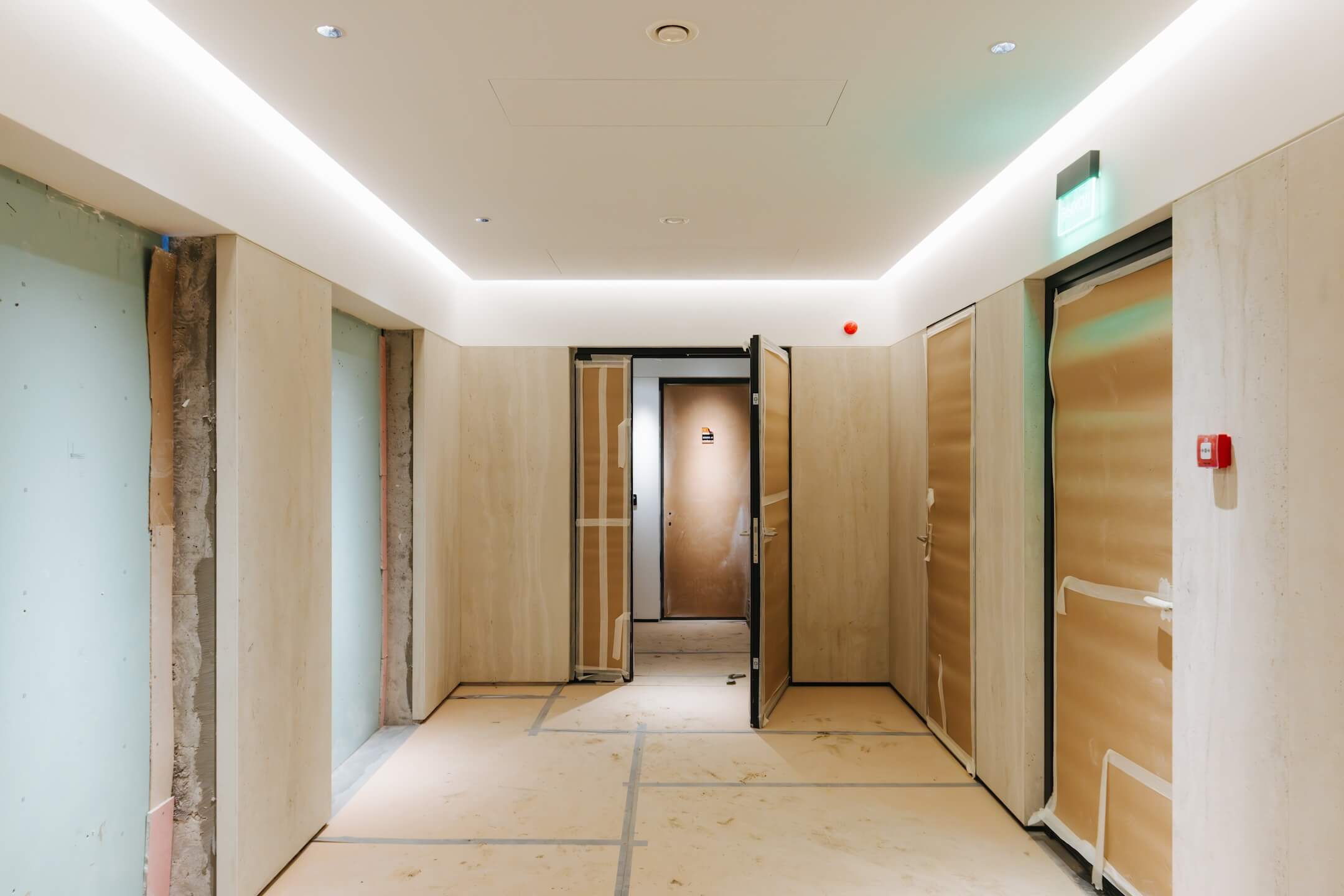

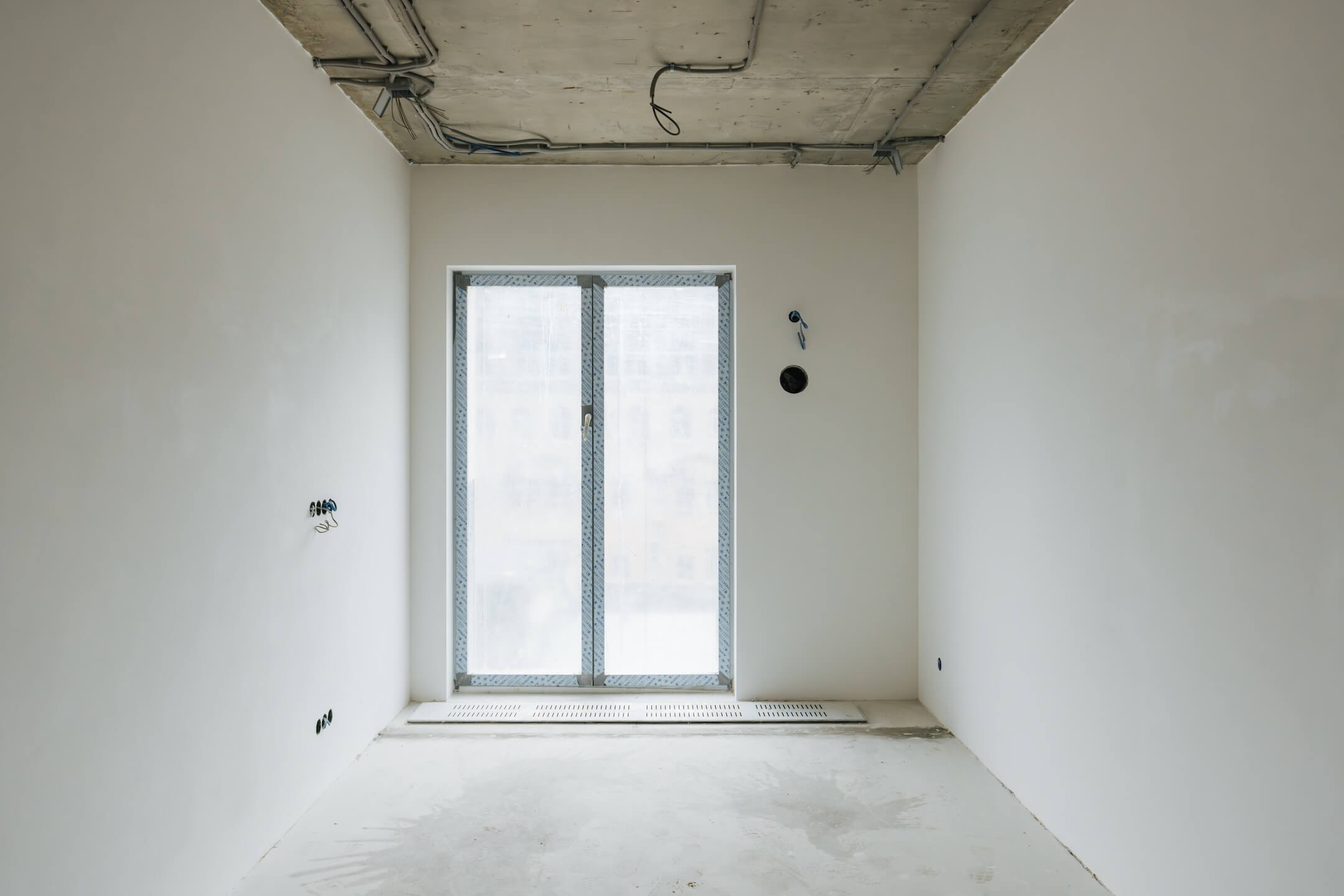

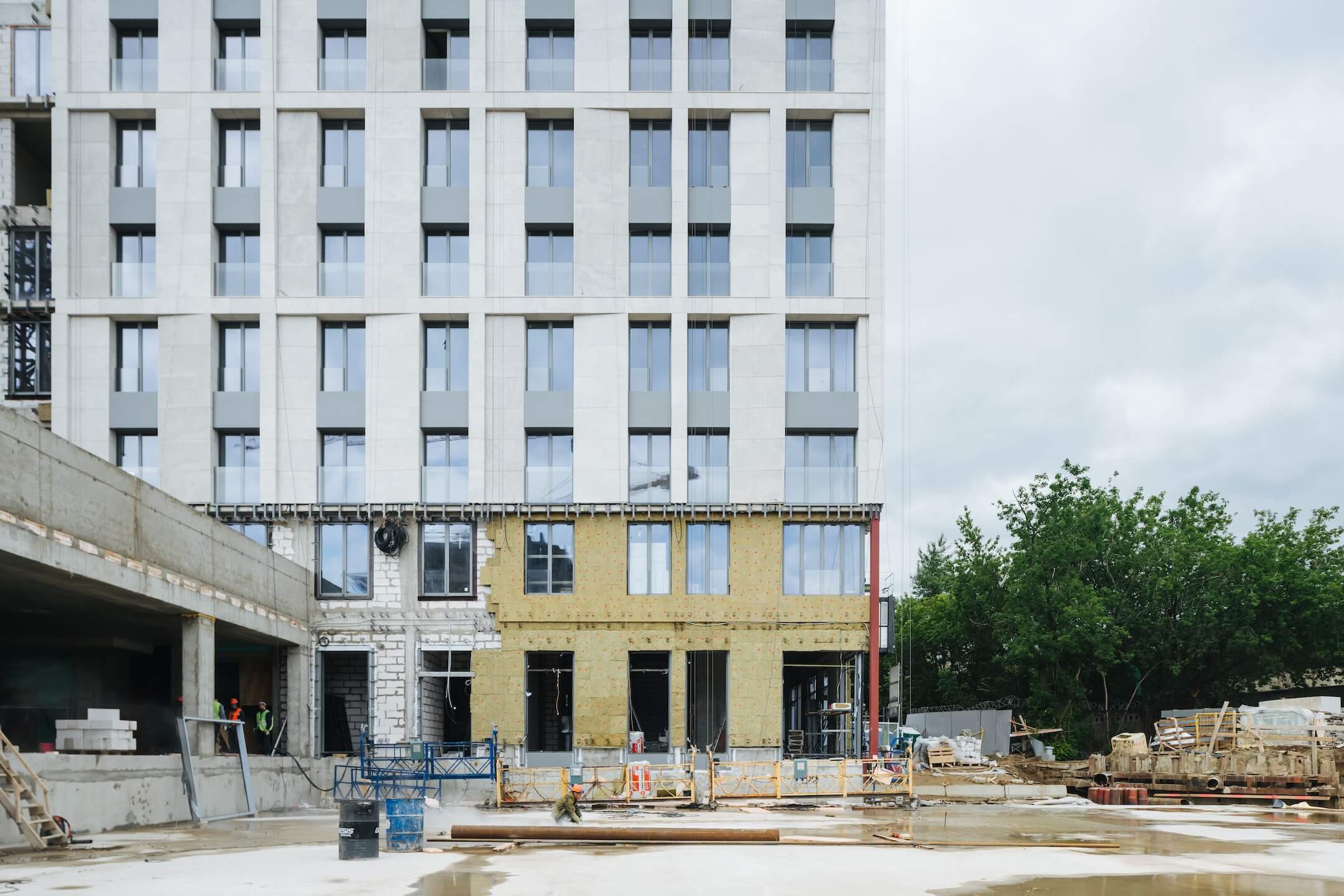

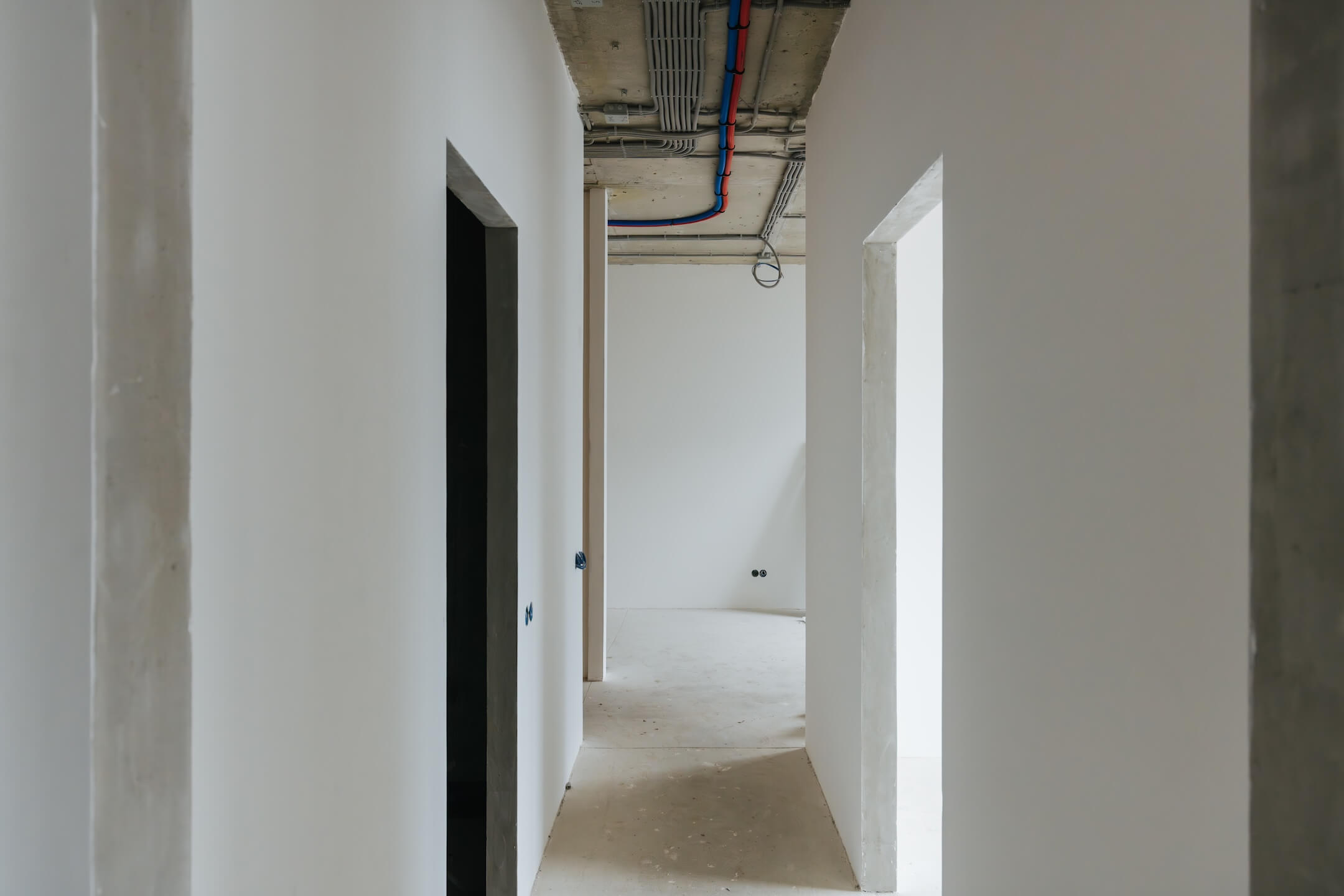

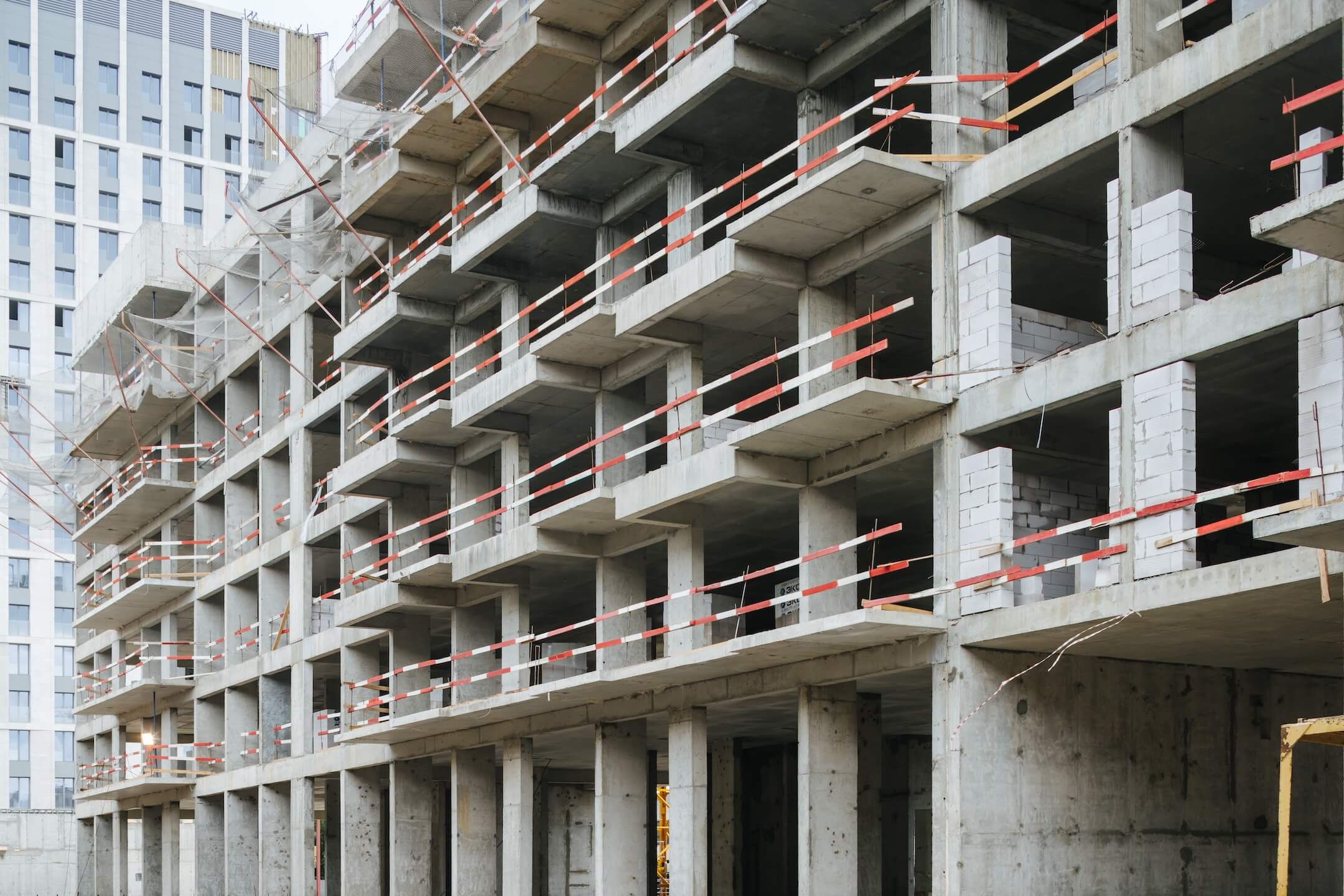

  • Ведутся черновые отделочные работы на 3-21 этажах

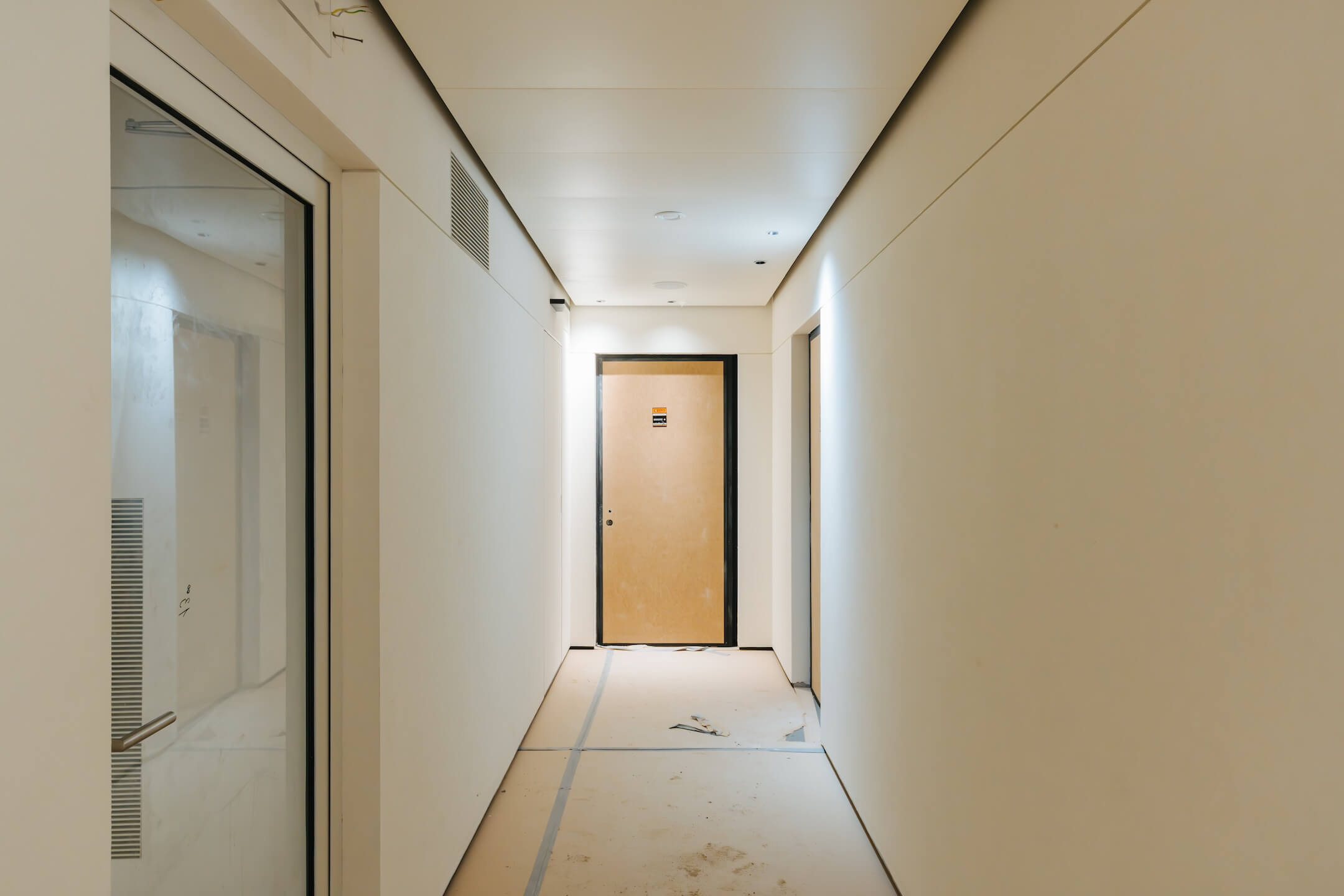

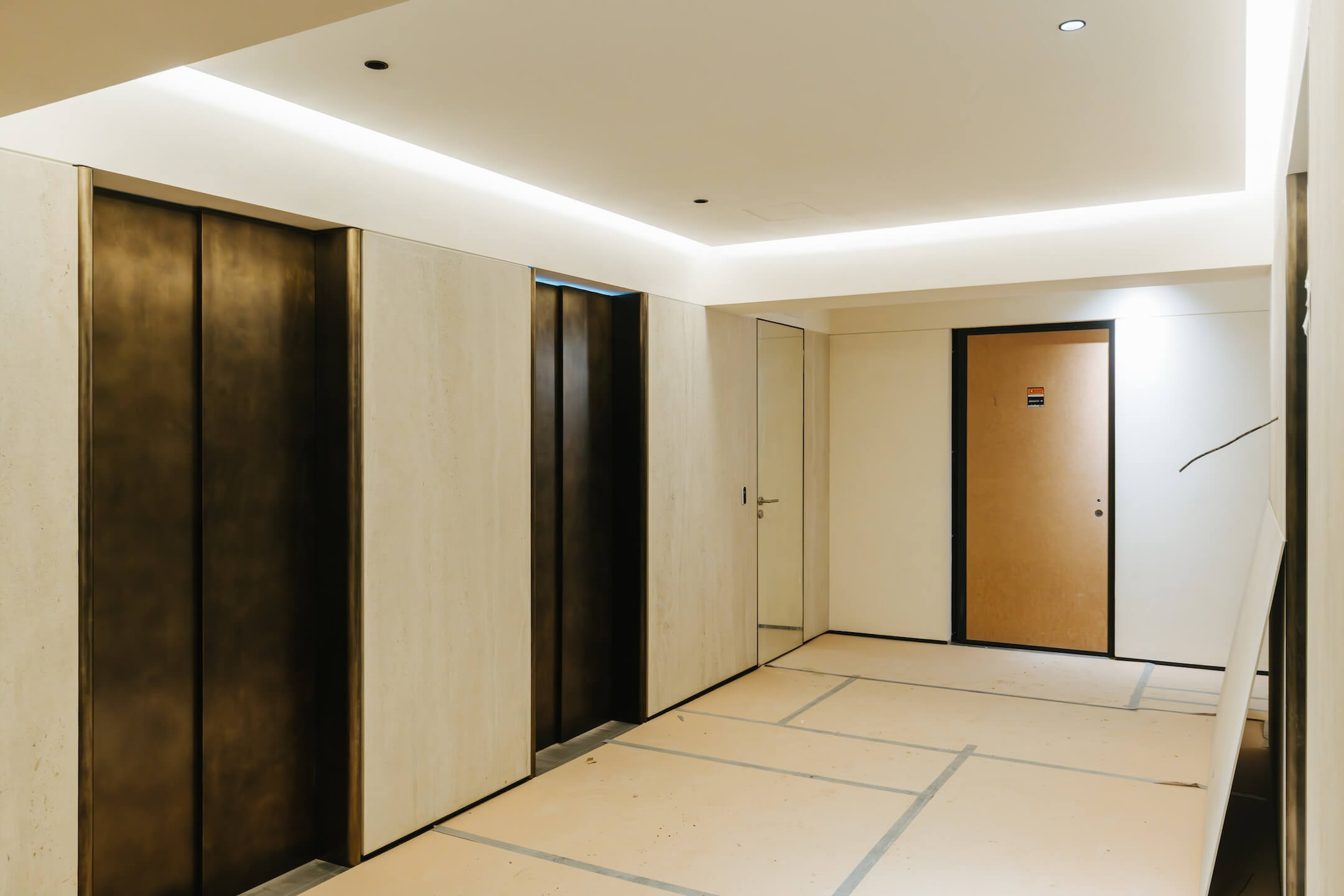

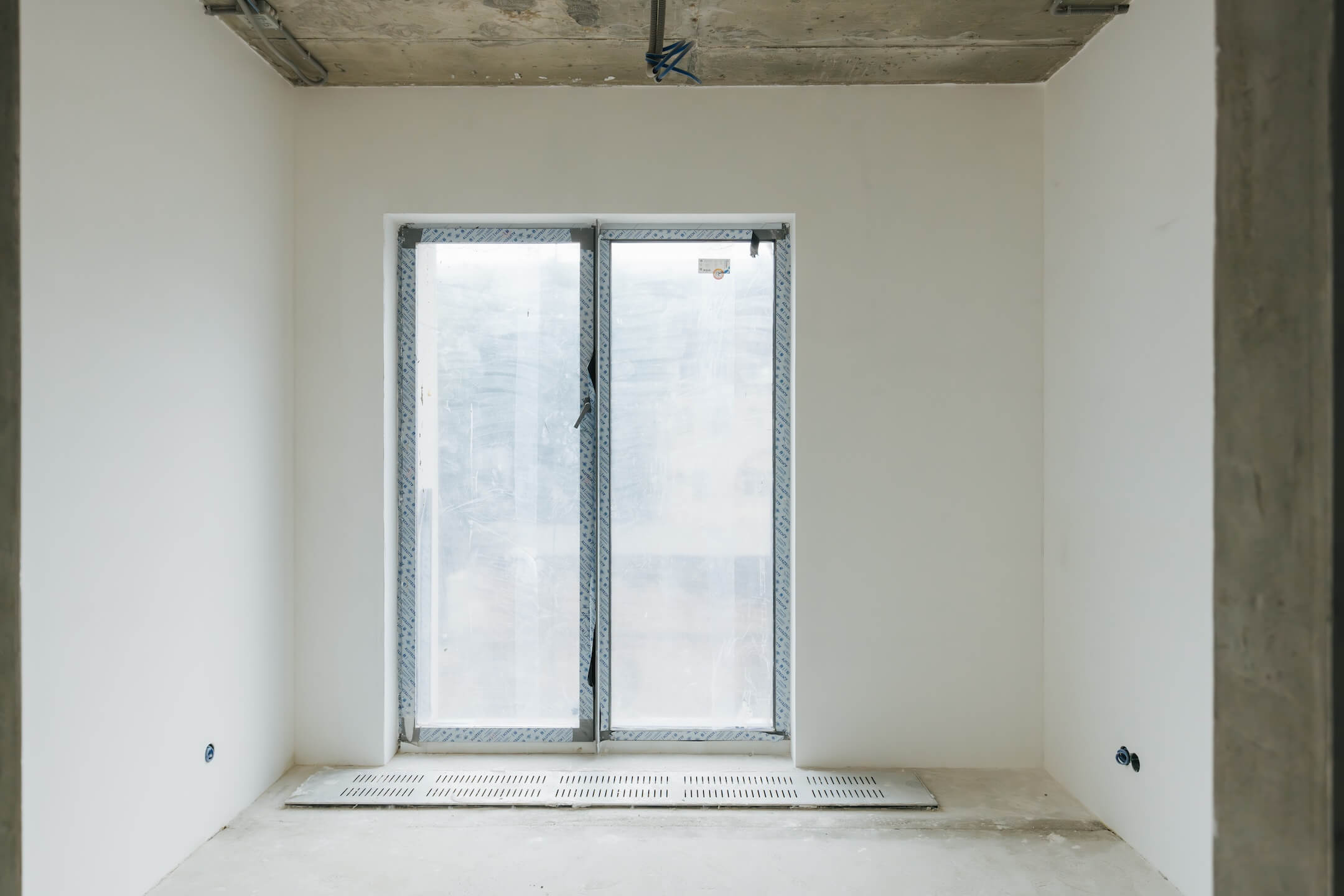

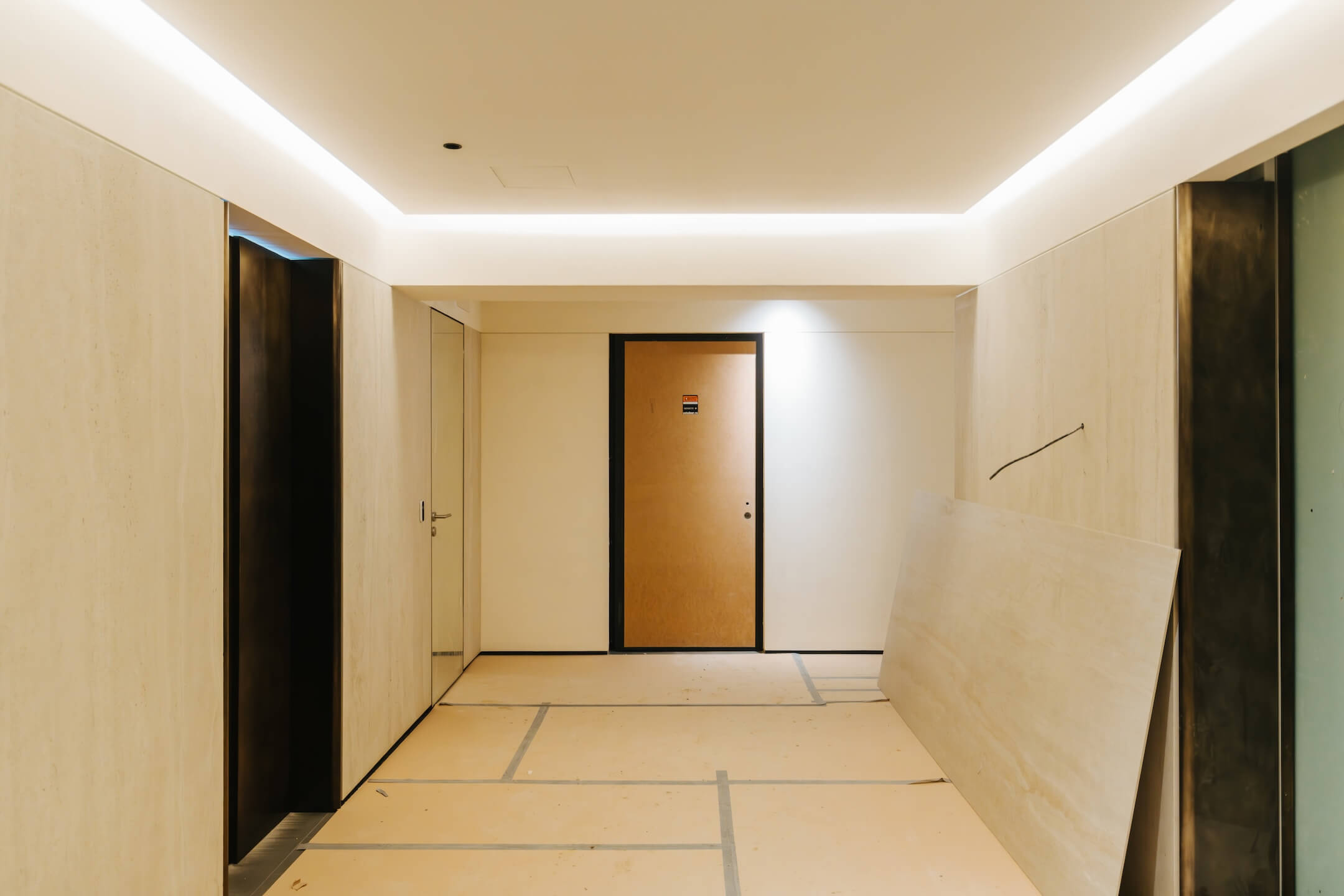

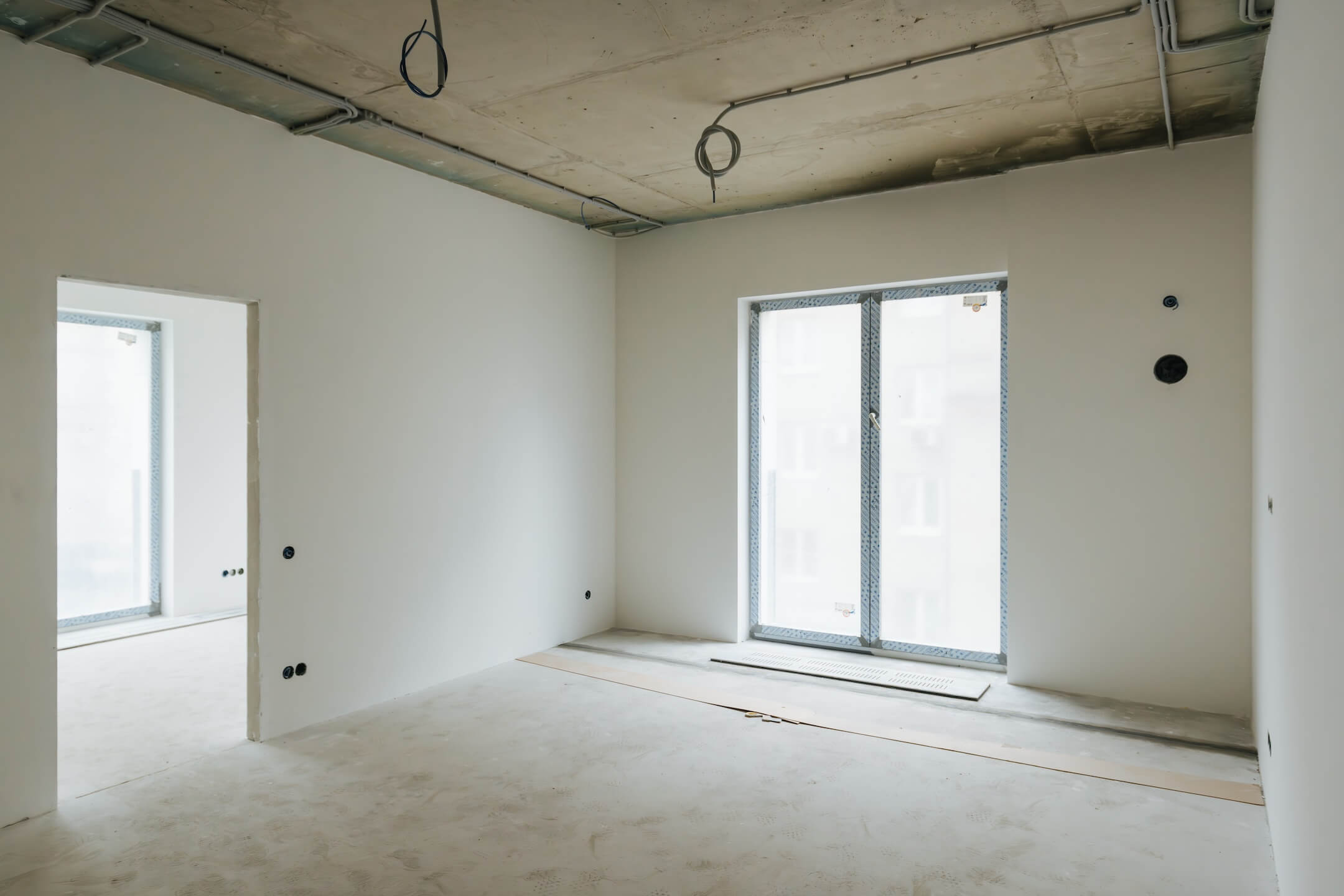

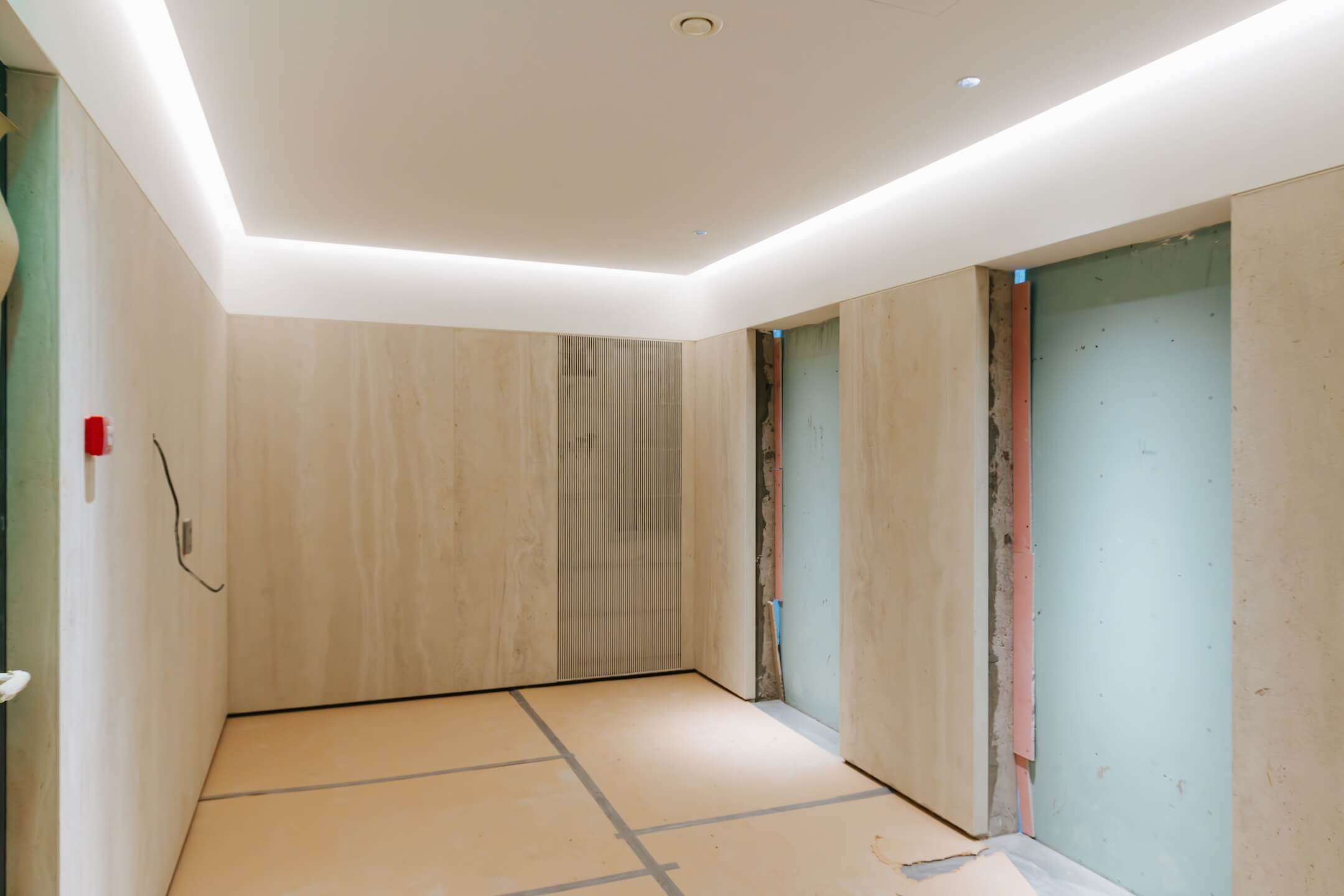

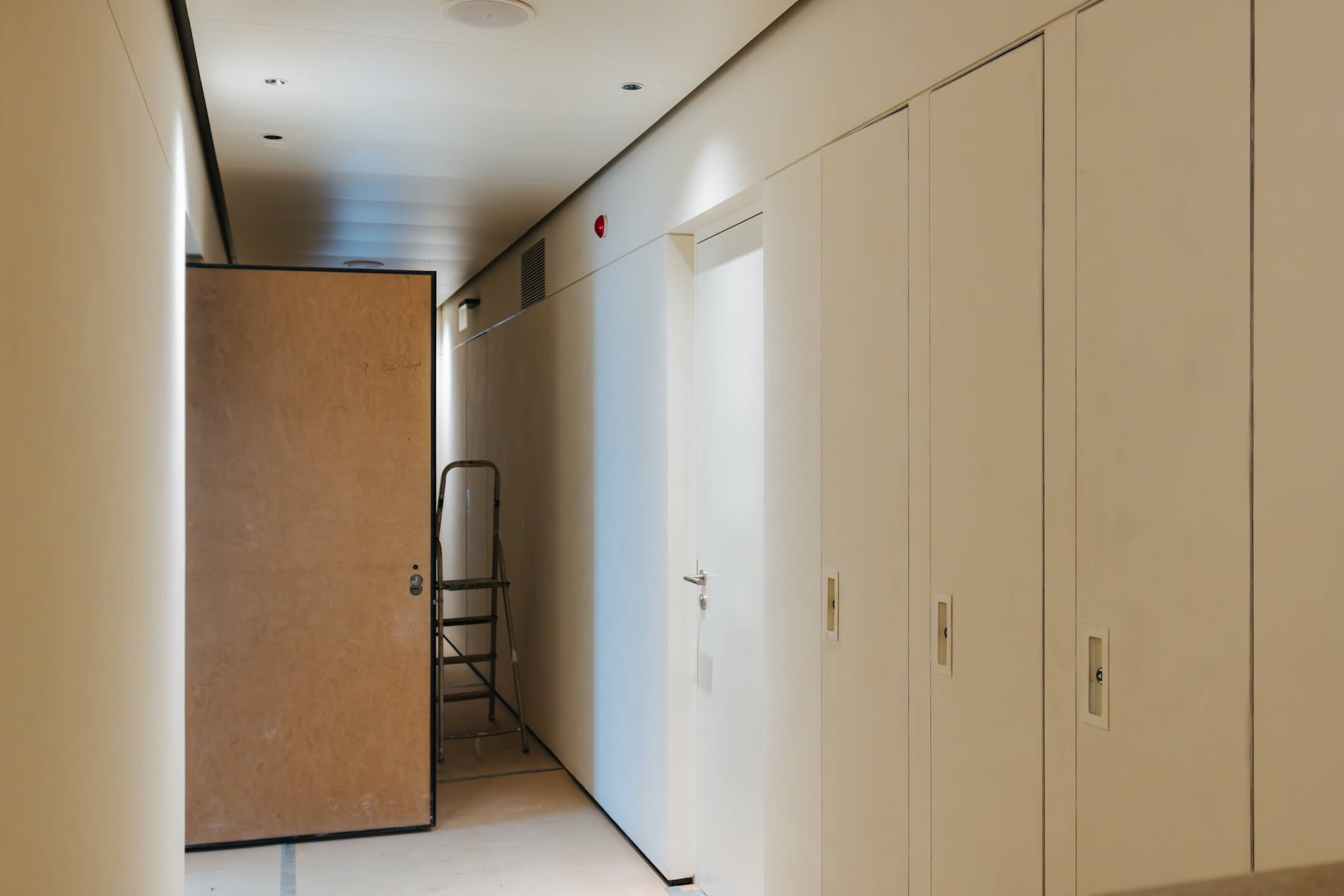

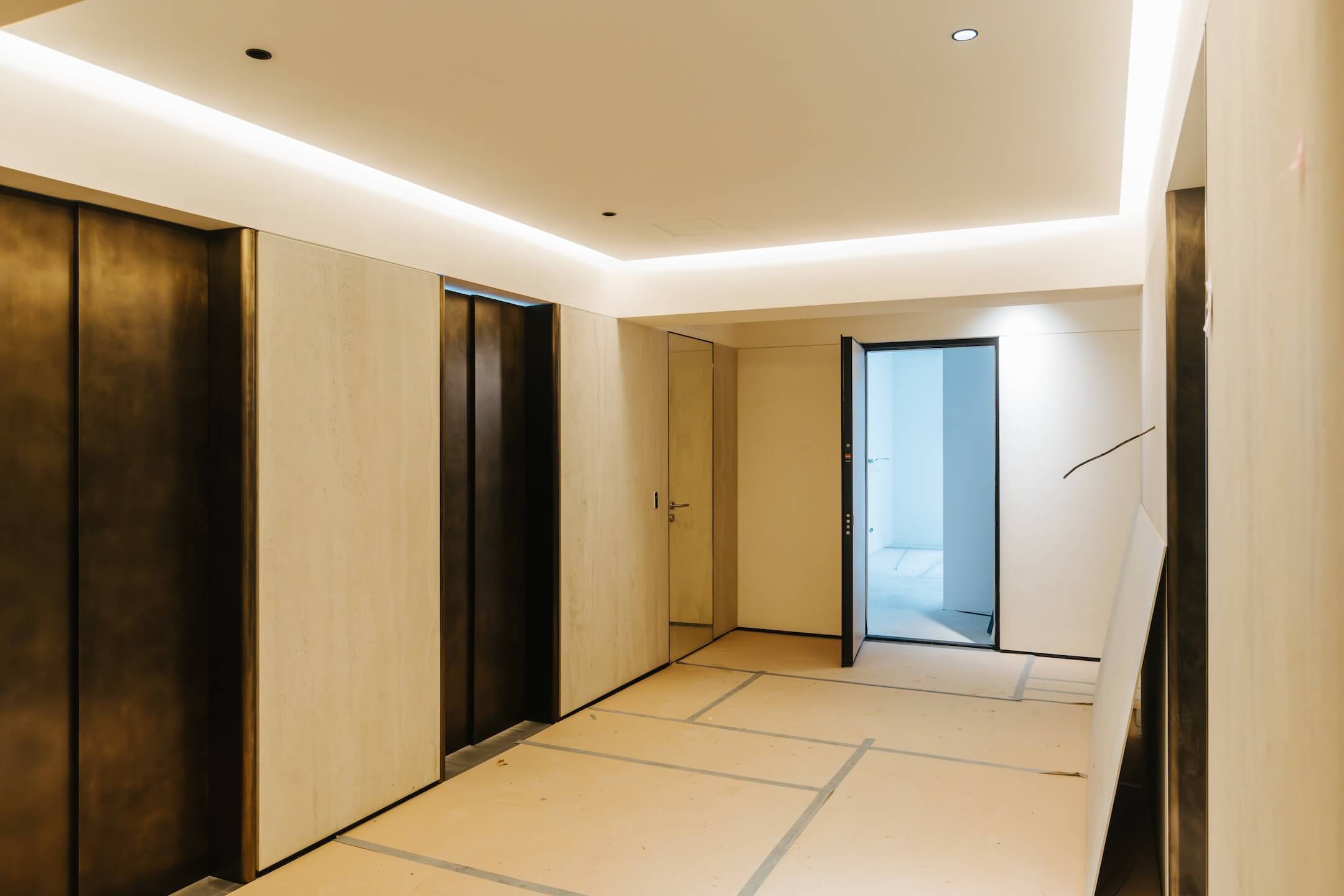

  • Ведутся чистовые отделочные работы на 3-15 этажах





Этап 1.1 (корпус 2)



  • Кровельные работы завершены
  • Монолитные работы завершены
  • Каменные работы завершены
  • Фасад. Монтаж минераловатного утеплителя. Монтаж подсистемы. Монтаж облицовки из натурального камня. Монтаж окон типовых этажей. Монтаж металлокасет
  • ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу. Ведутся электромонтажные работы.
  • Ведутся черновые отделочные работы на 3-20 этажах
  • Ведутся чистовые отделочные работы на 3-15 этажах





Этап 1.1 (паркинг)



  • Устройство пристенного дренажа
  • Прокладка наружных инженерных систем
  • Отделка технических помещений
  • Отделка кладовых
  • Отделка зоны паркинга
  • ВИС. Ведутся работы по отоплению, вентиляции, противопожарному водопроводу.
  • Зона ДОУ. Устройство пластового дренажа выполнено. Монолитные работы завершены
  • Благоустройство. Ведутся работы по подготовке основания, бетонированию и монтажу бордюров





Этап 1.2 (общее)



  • Устройство стены в грунте выполнено
  • Снос зданий и сооружений завершен
  • Устройство водопонижения выполнено
  • Разработка котлована

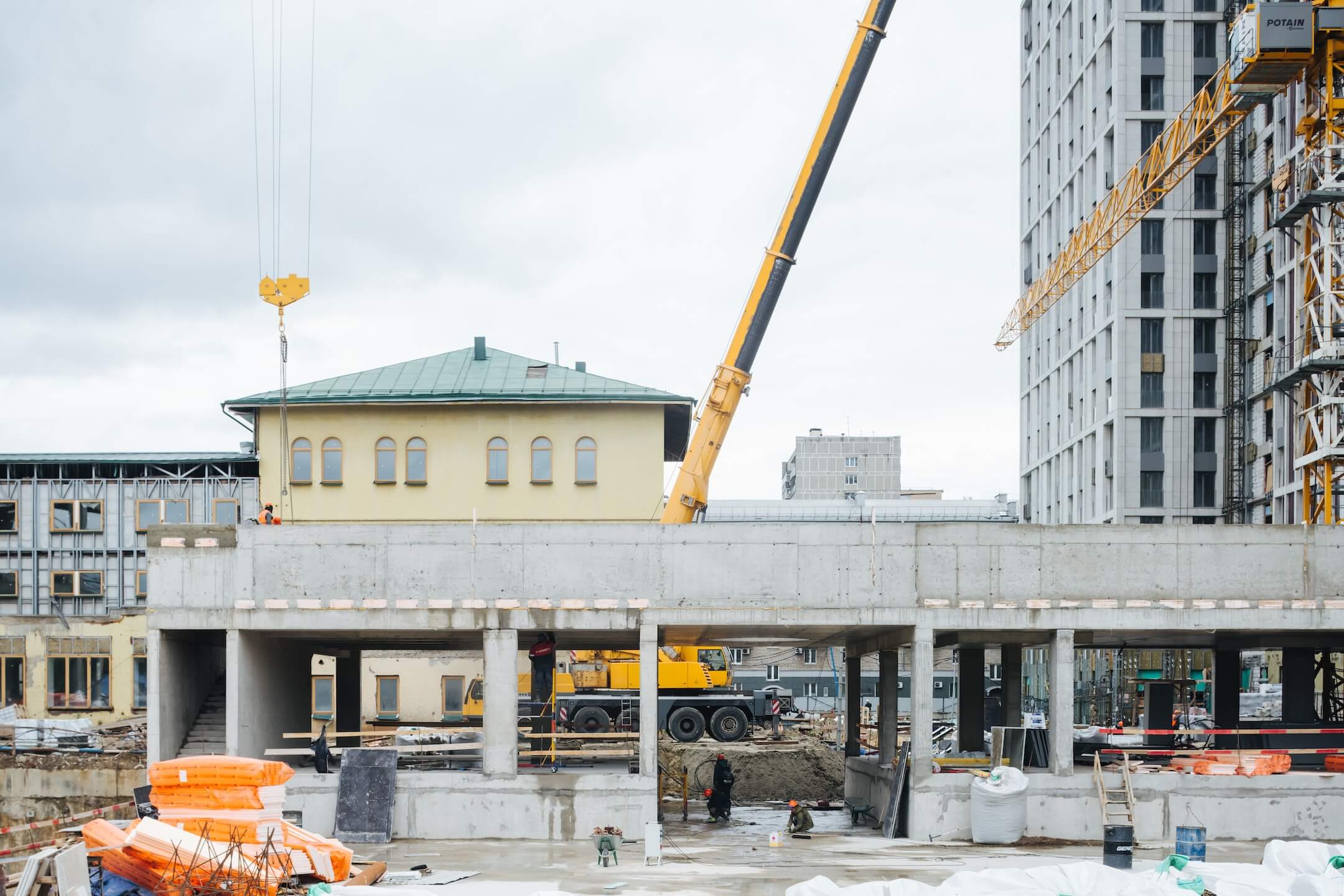

Этап 1.2 (паркинг)



  • Устройство гидроизоляции и пластового дренажа
  • Устройство фундаментной плиты
  • Бетонирование плиты перекрытия паркинга 1 этажа
  • Бетонирование вертикальных конструкций паркинга 1 этажа

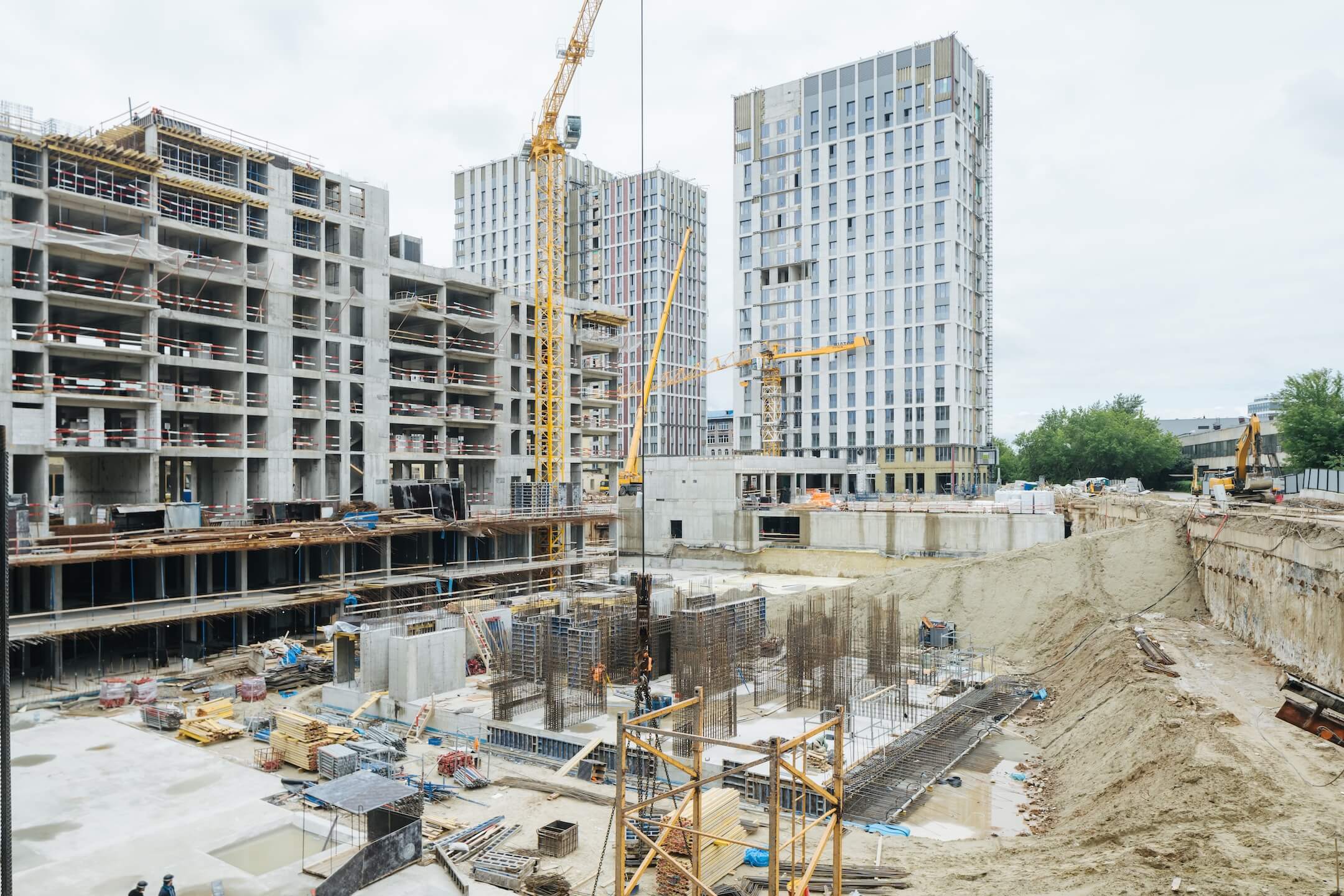

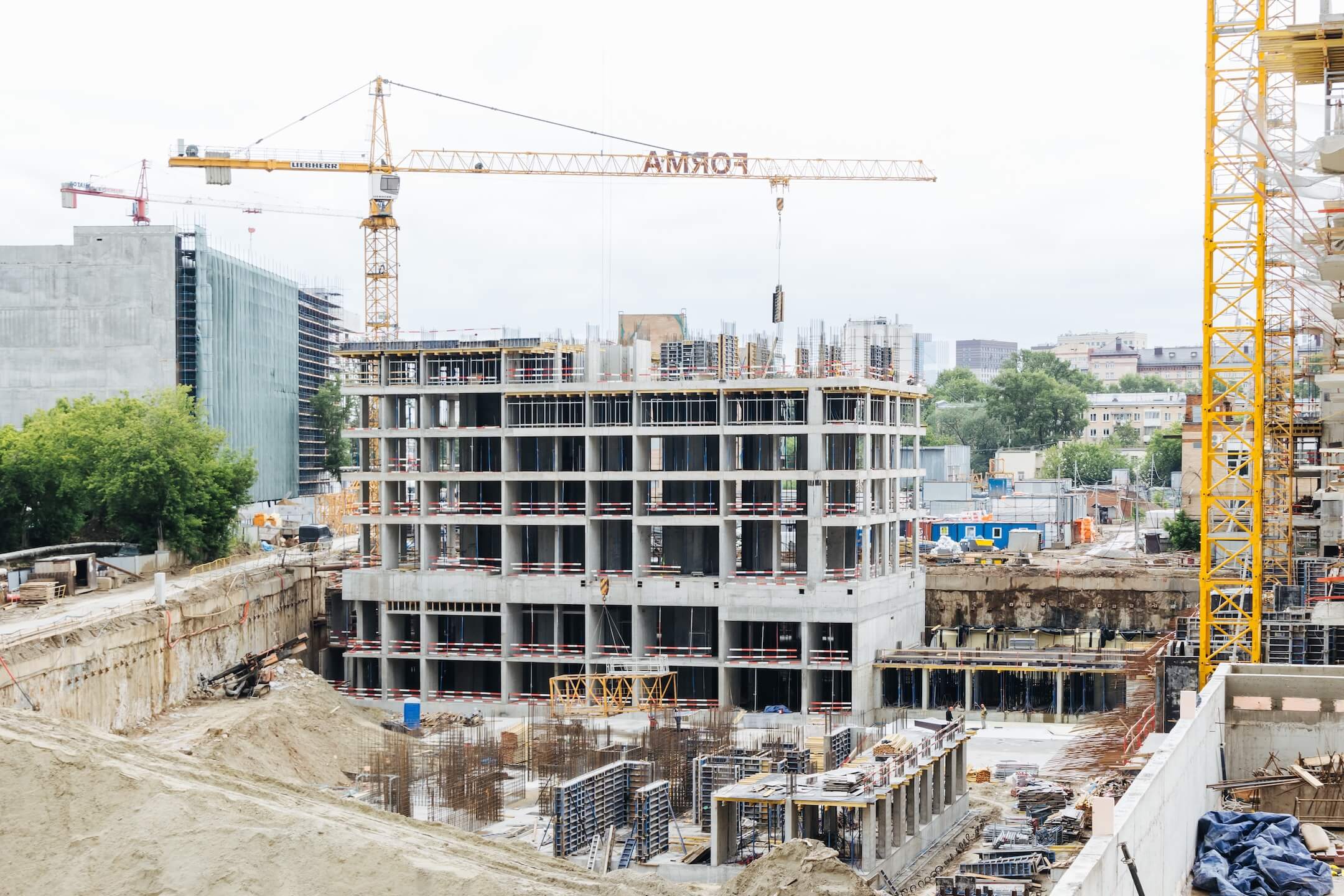

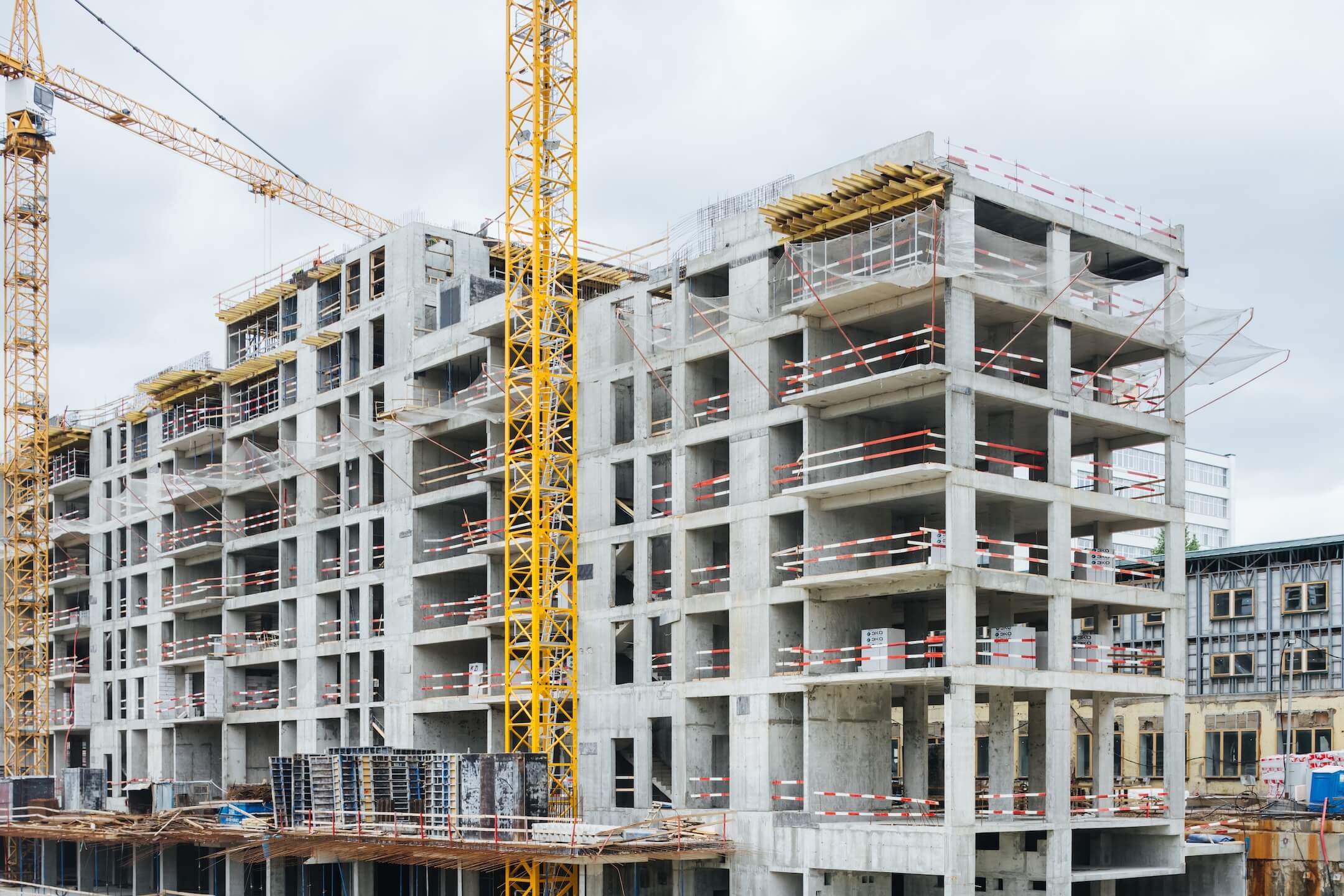

Этап 1.2 (корпус 3)

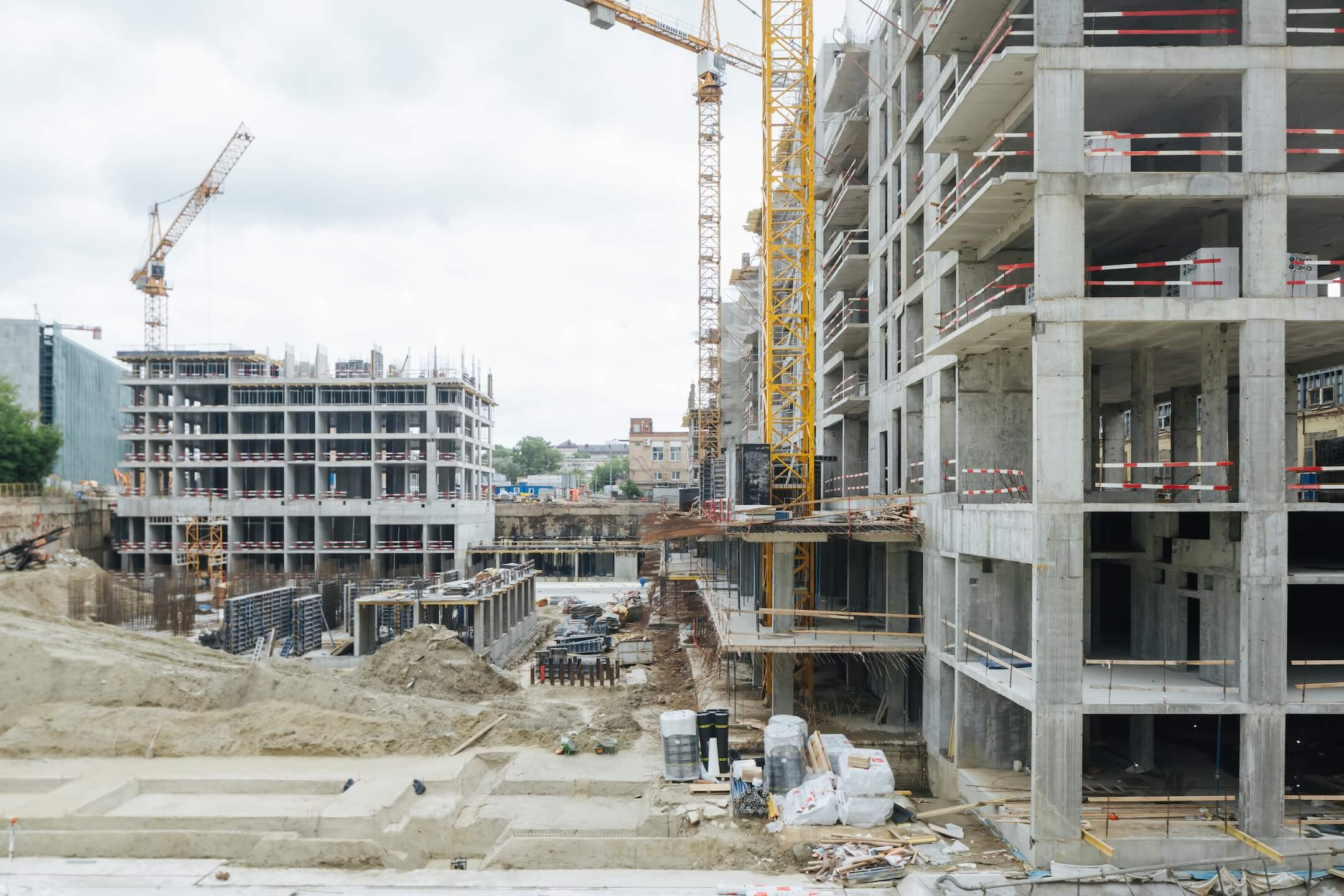

  • Ведутся работы по фундаментной плите





Этап 1.2 (корпус 4)



  • Работы по фундаментной плите выполнены
  • Ведутся работы по вертикальным конструкциям −2 этажа





Этап 1.2 (корпус 5)

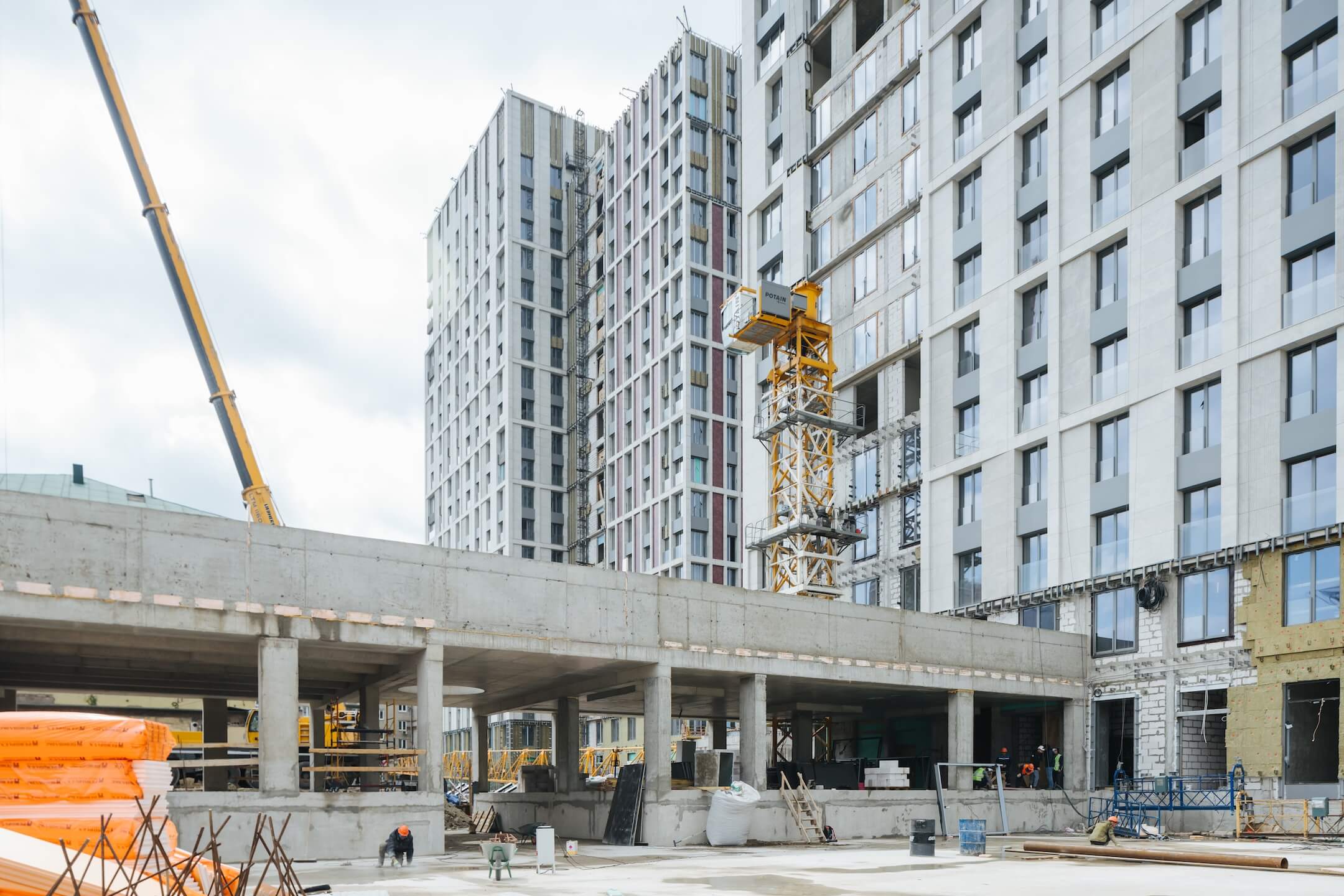

  • Ведутся работы по бетонированию конструкций 5 этажа





Этап 1.2 (корпус 6)

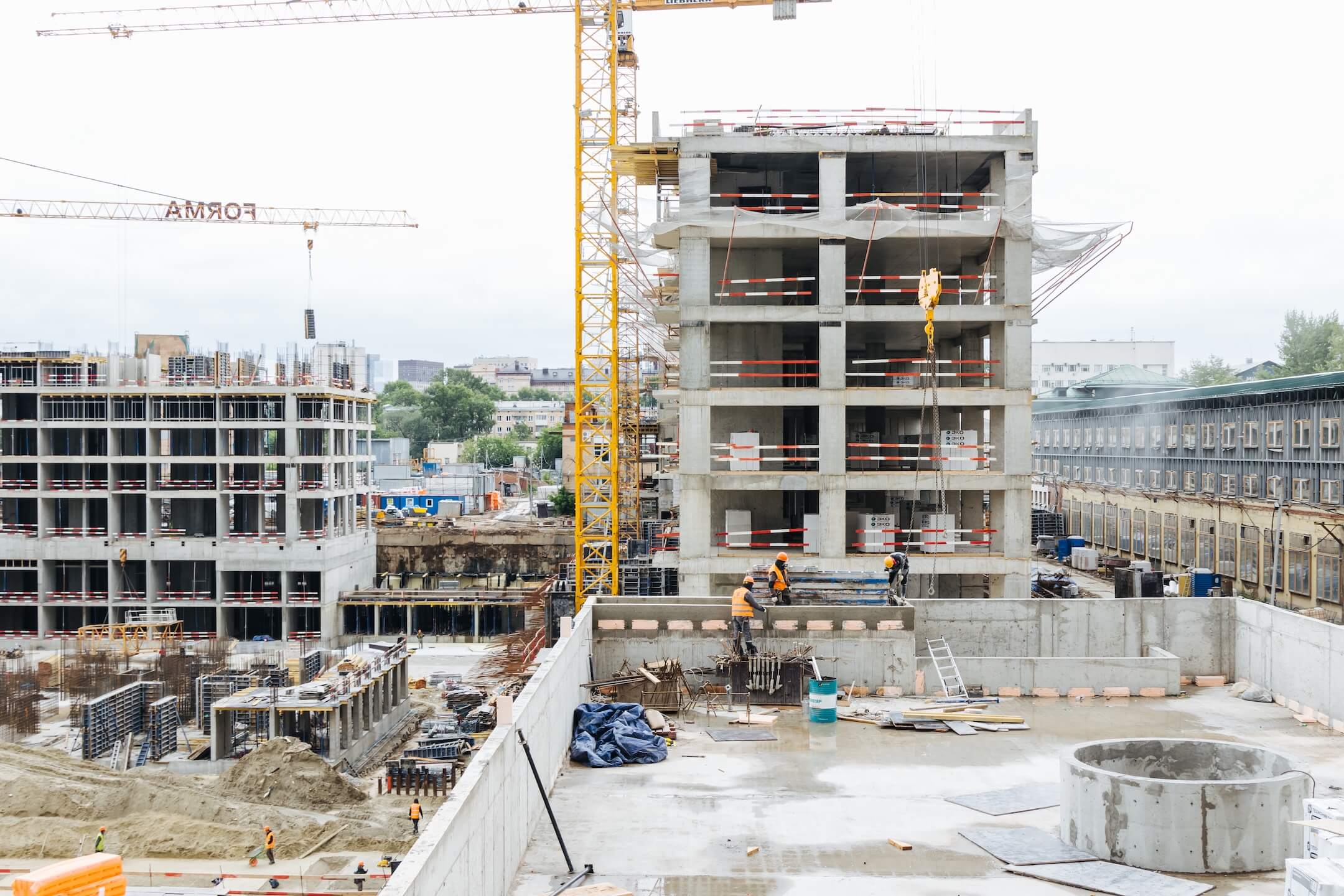

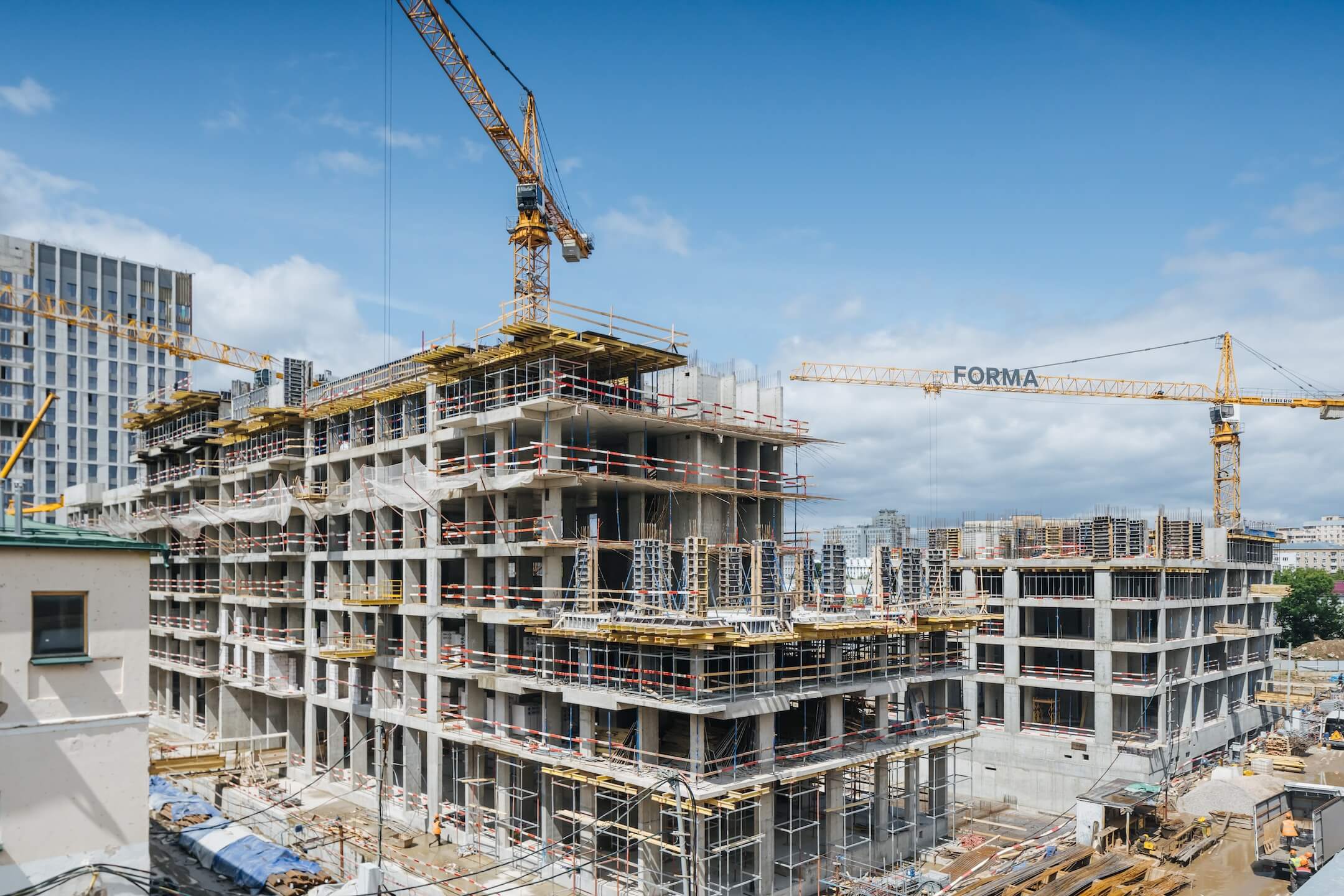

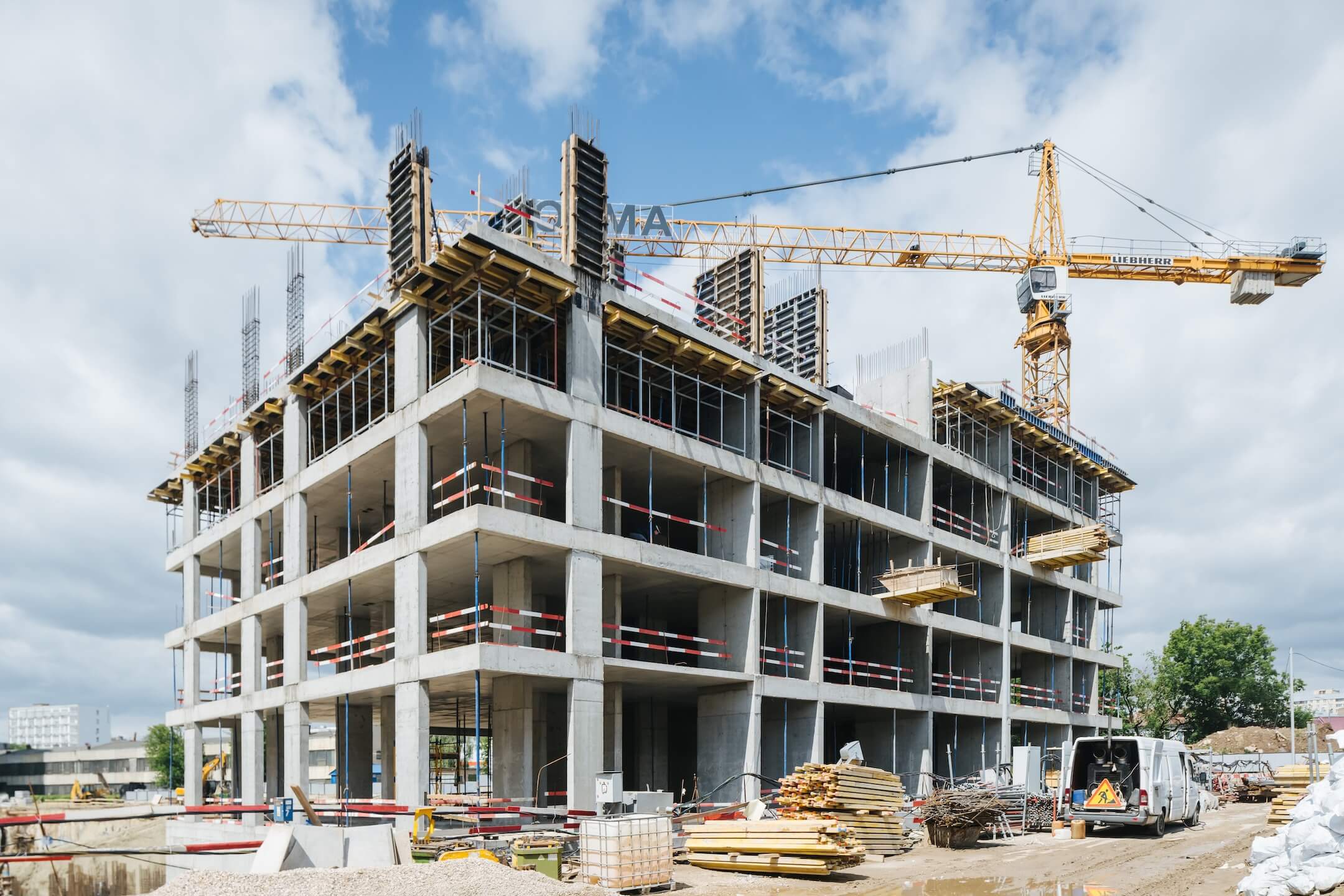

  • Ведутся работы по возведению монолитных конструкций
  • Выполняются работы по наружной и внутренней кладке

37 фотографий

Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
Ход строительства SOUL
