Июль 22.07.2025
Этап 1.1 (корпус 1)

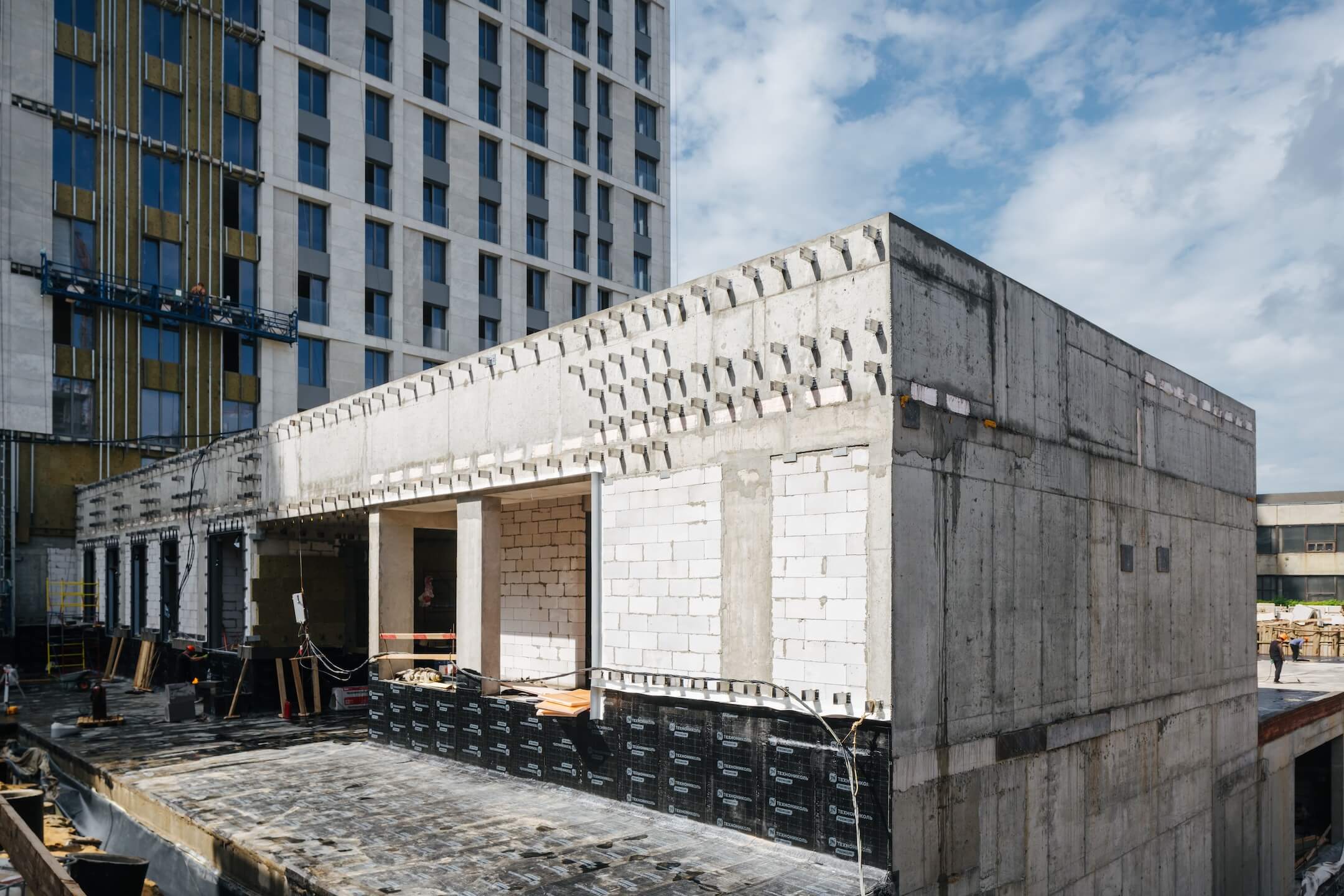

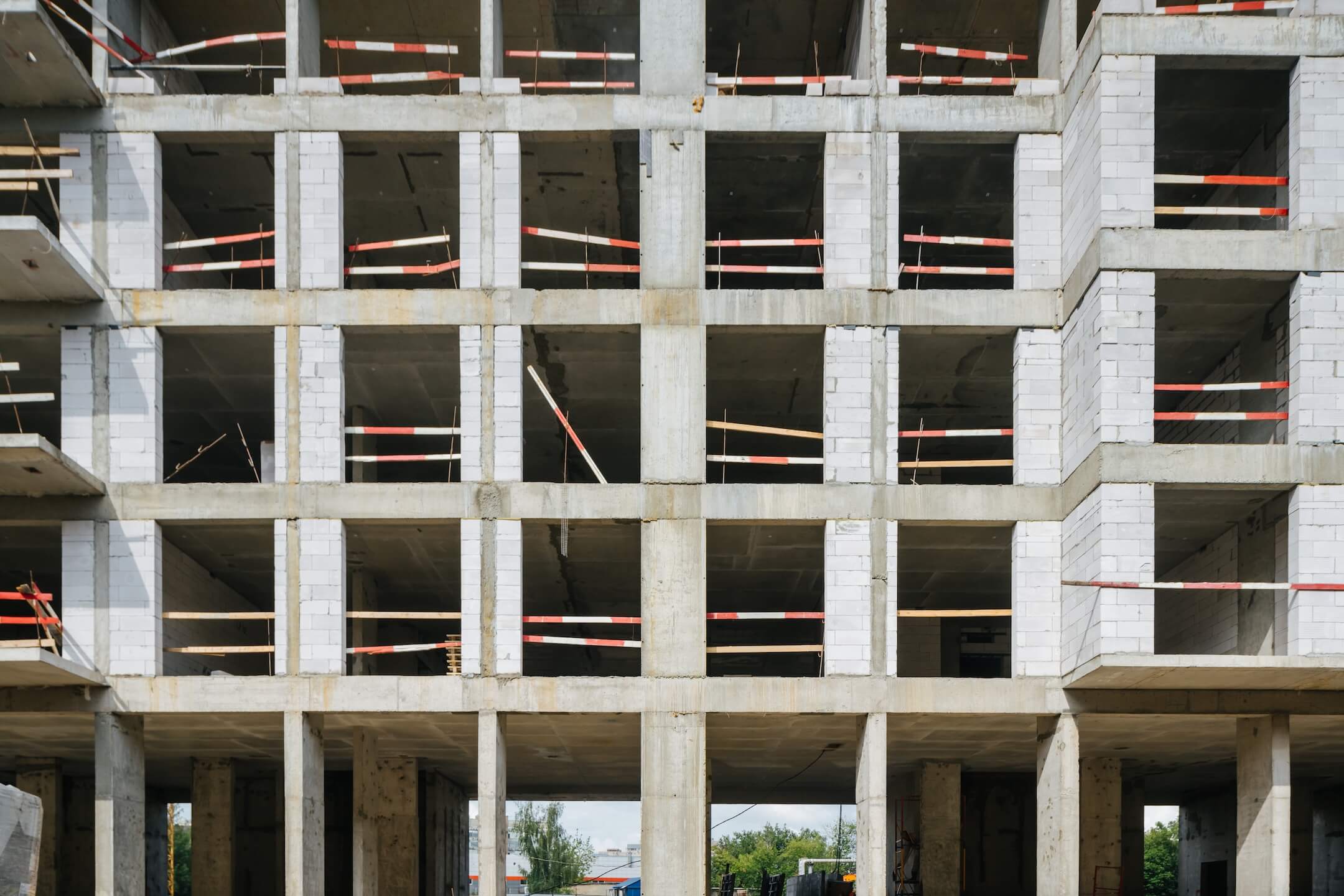

- Кровельные работы завершены
- Монолитные работы завершены
- Каменные работы завершены
Фасад

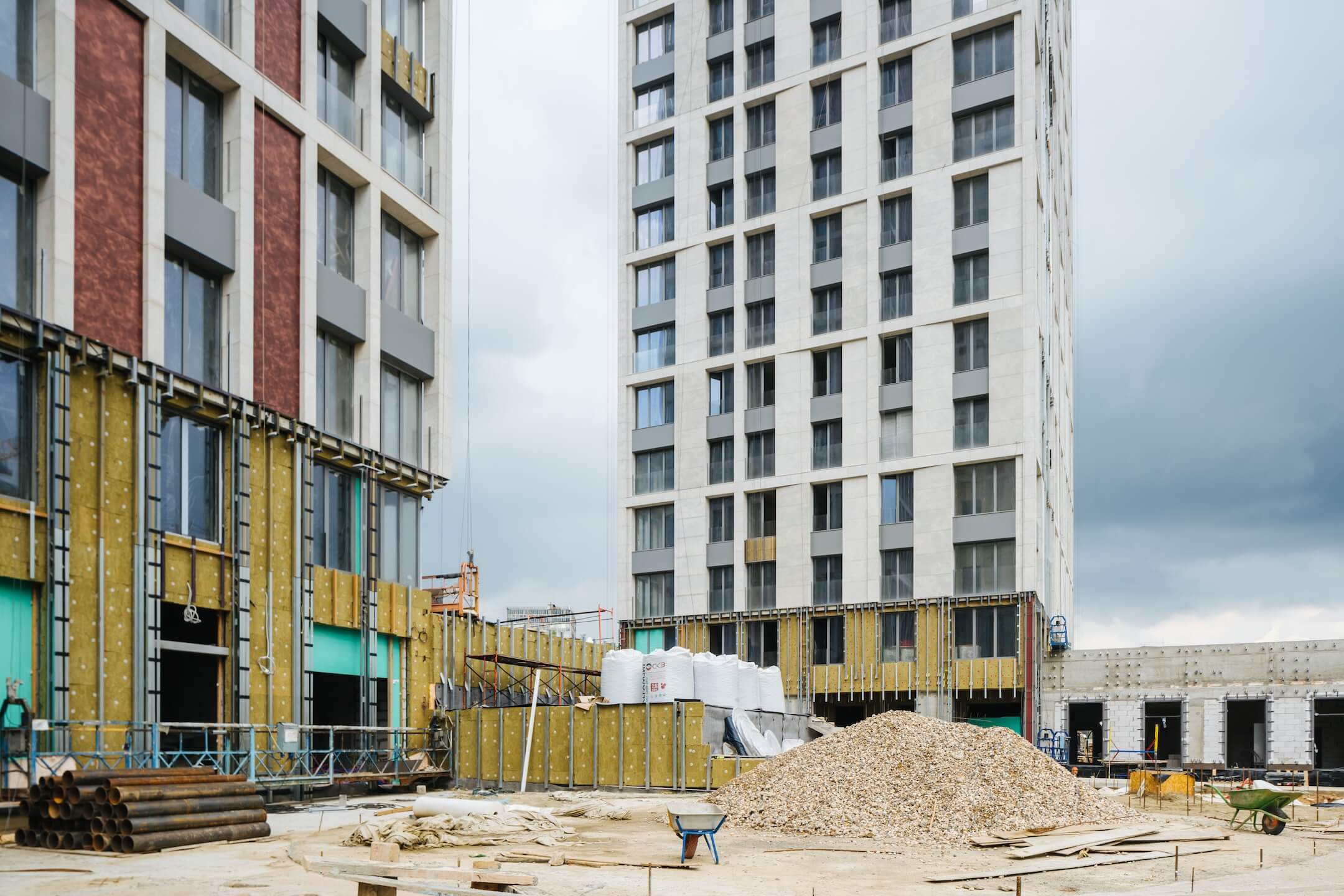

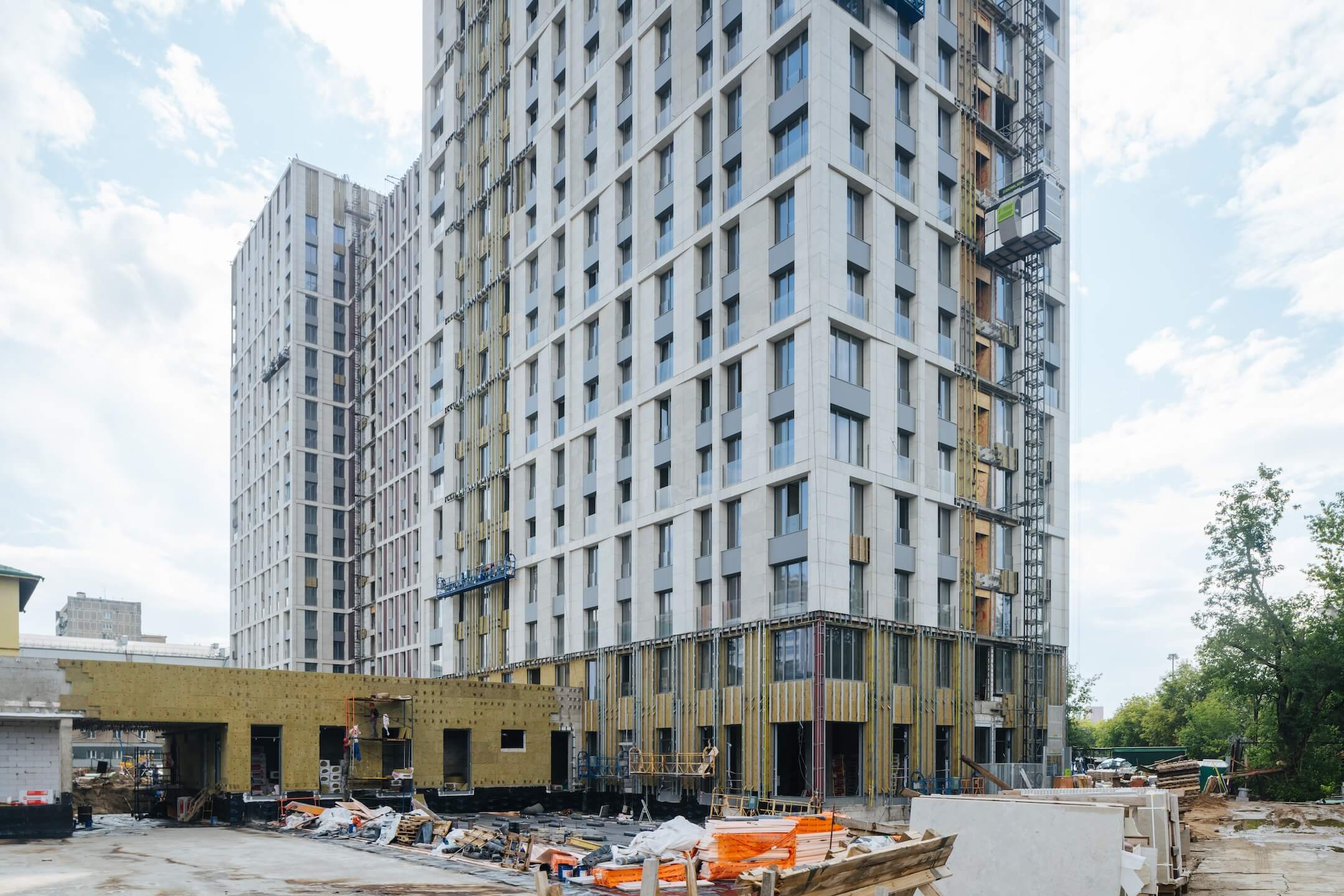

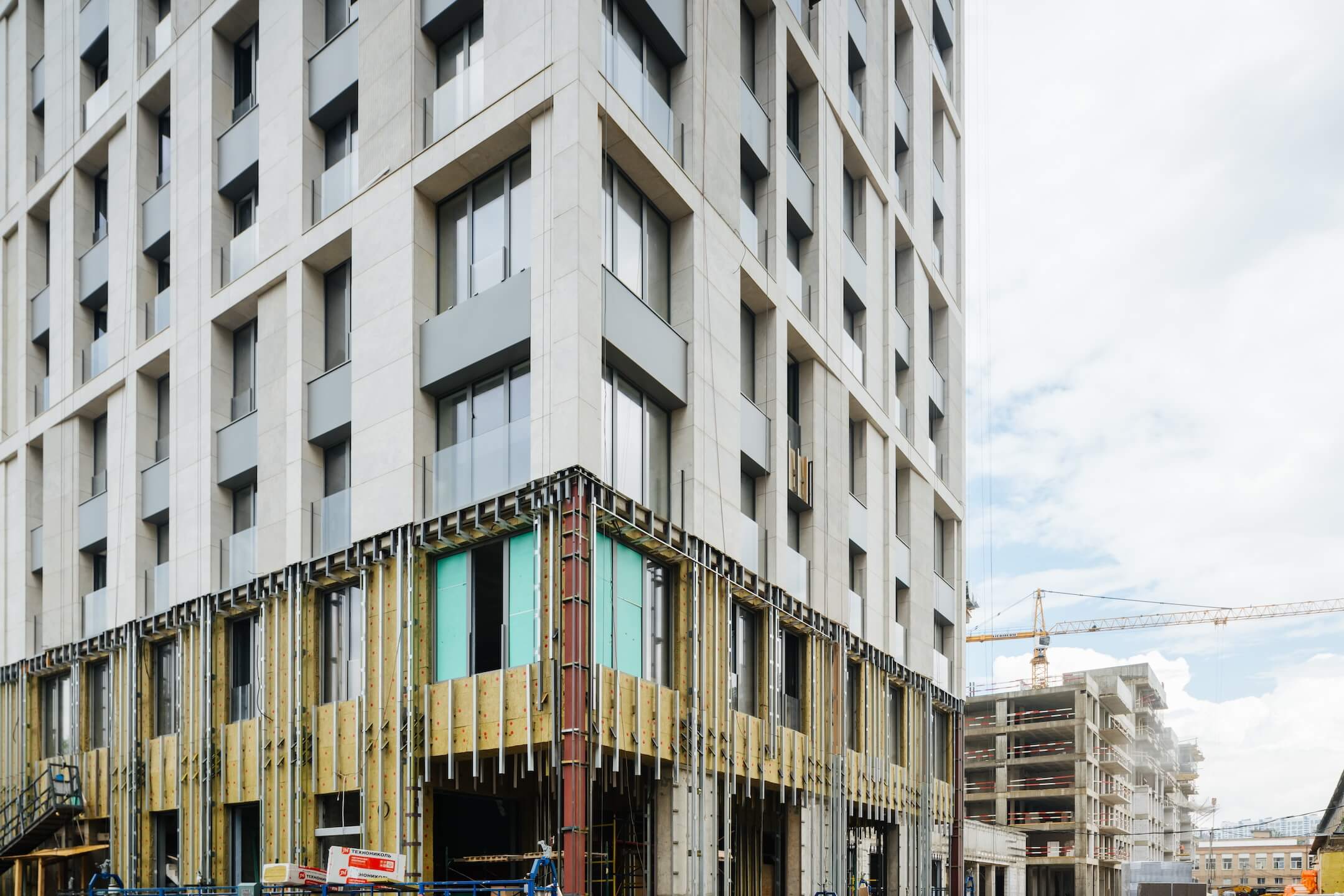

- Монтаж минераловатного утеплителя
- Монтаж подсистемы

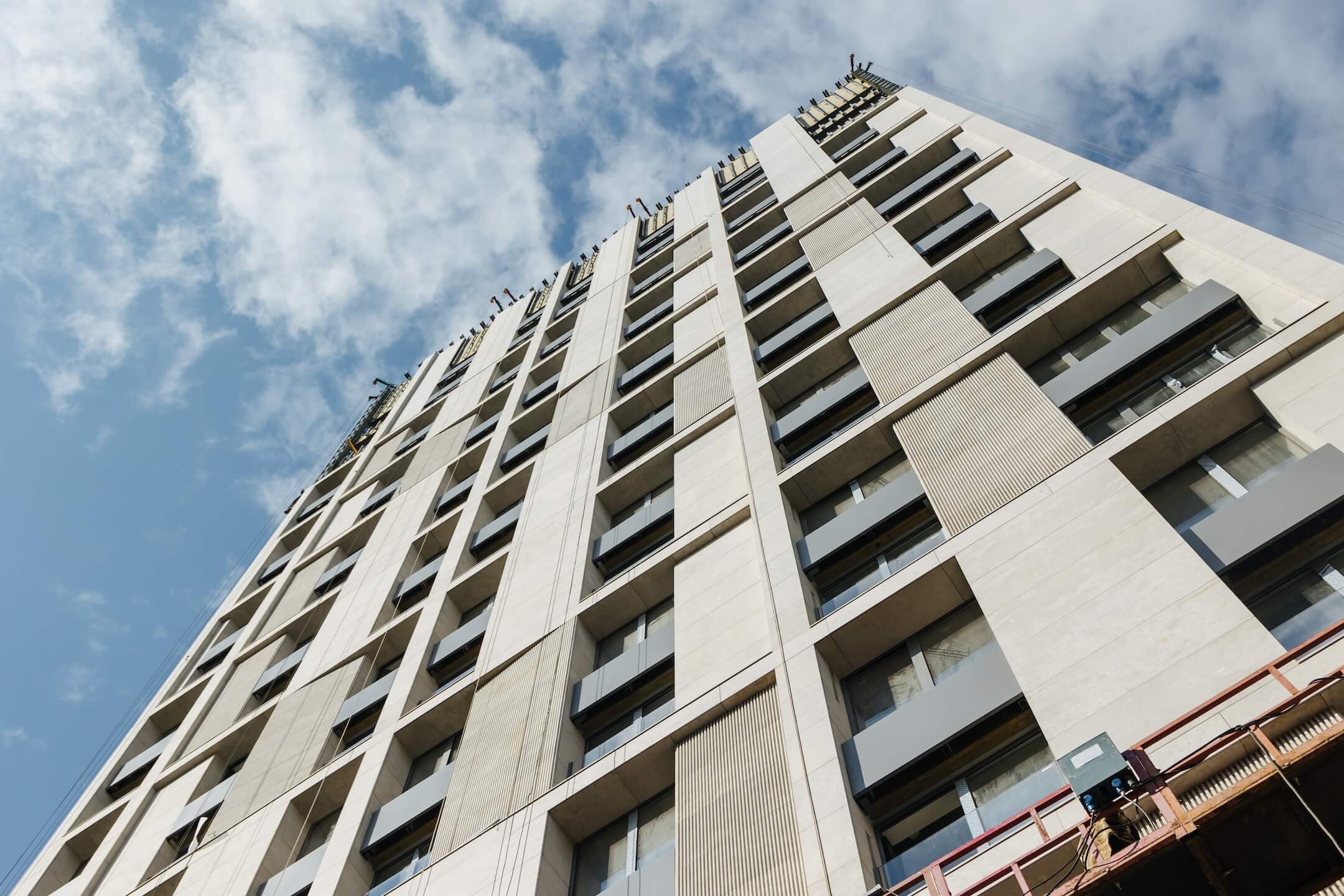

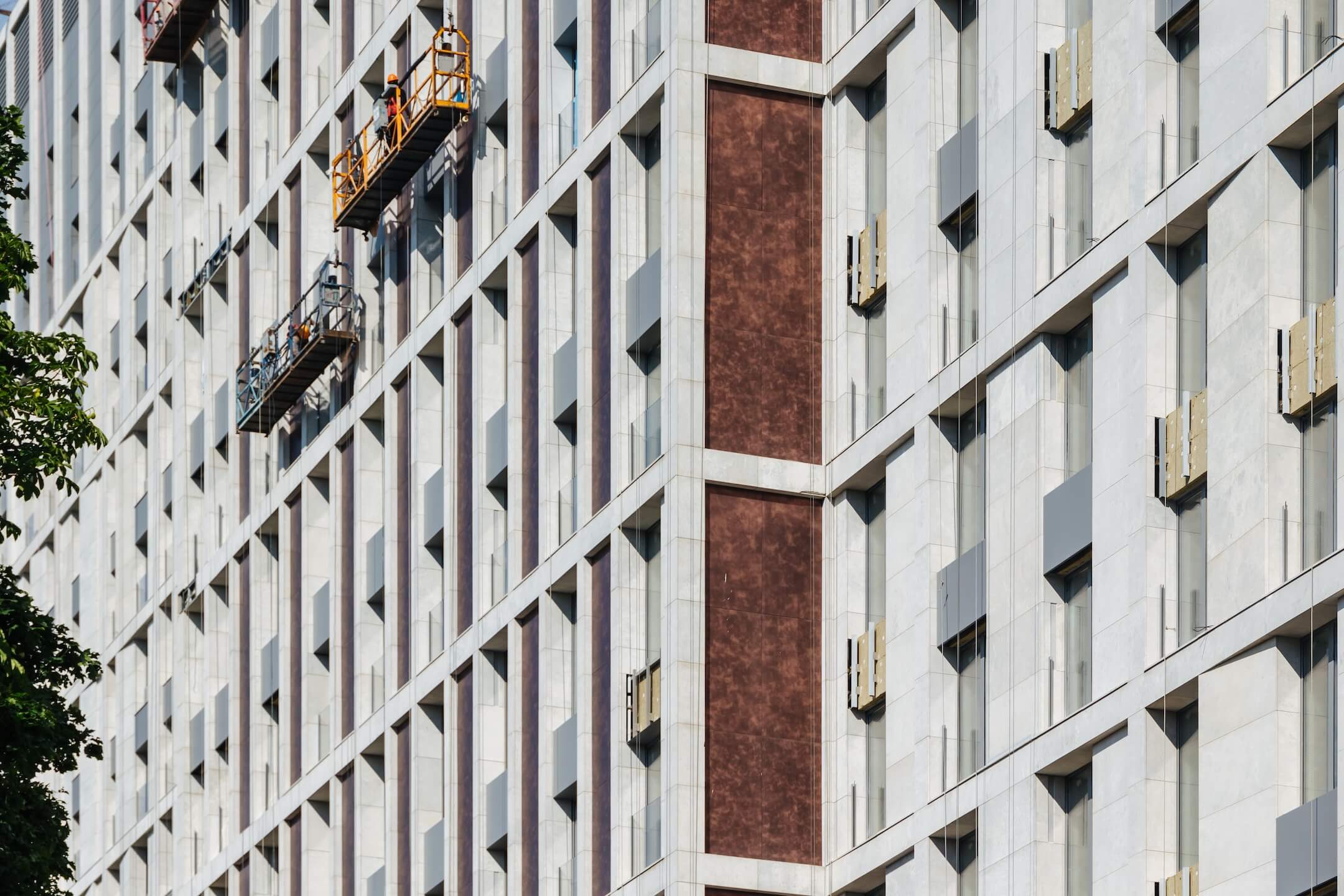

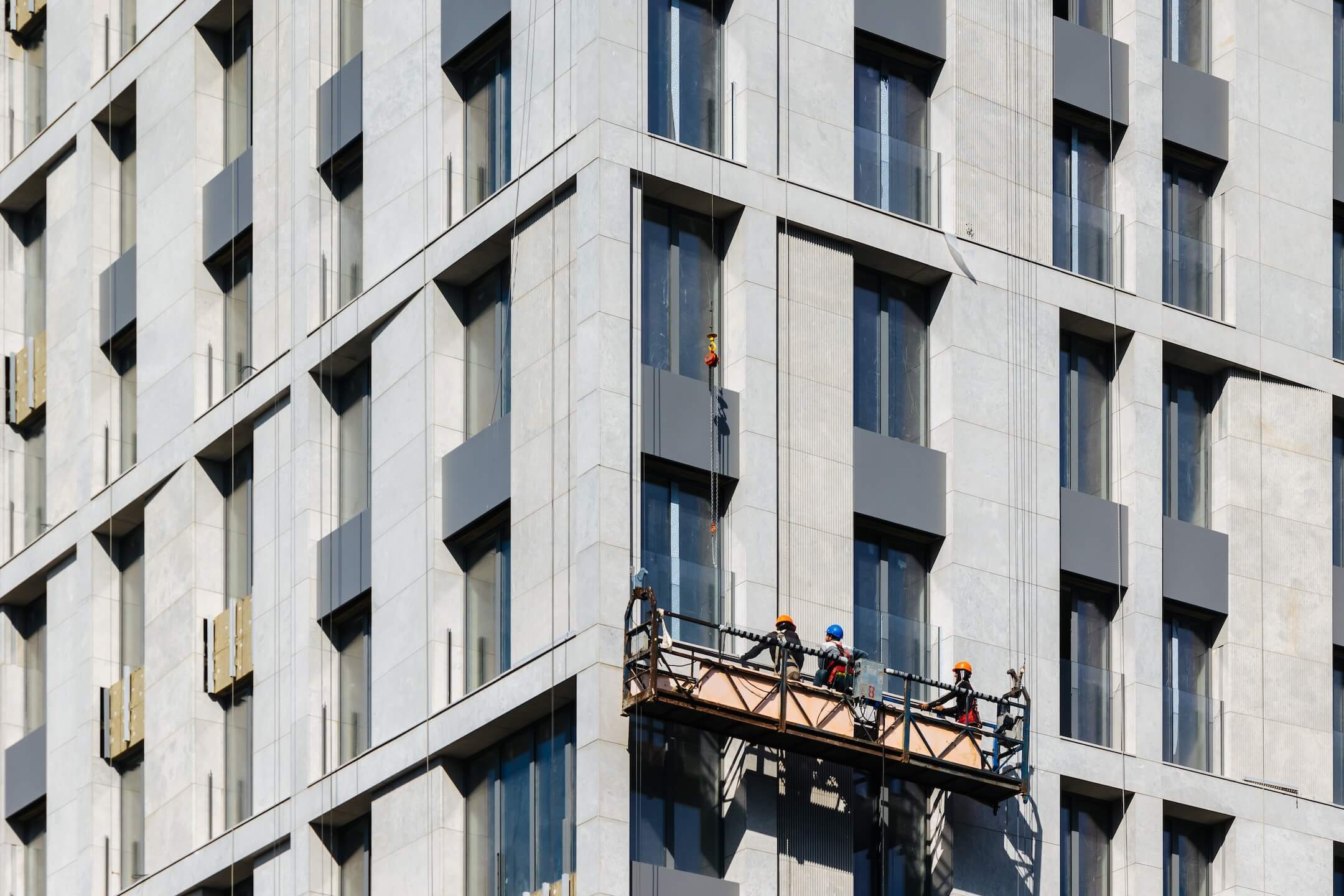

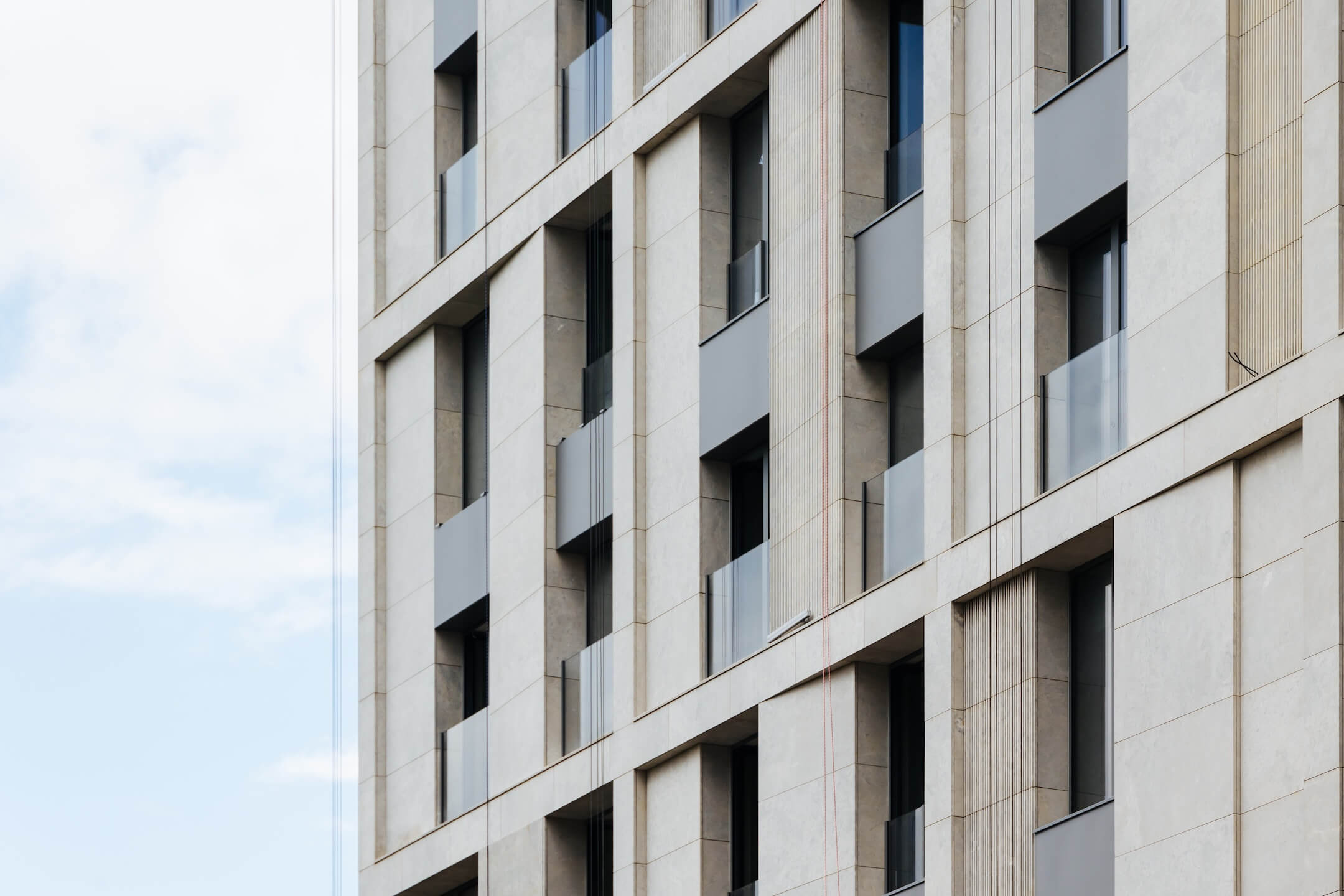

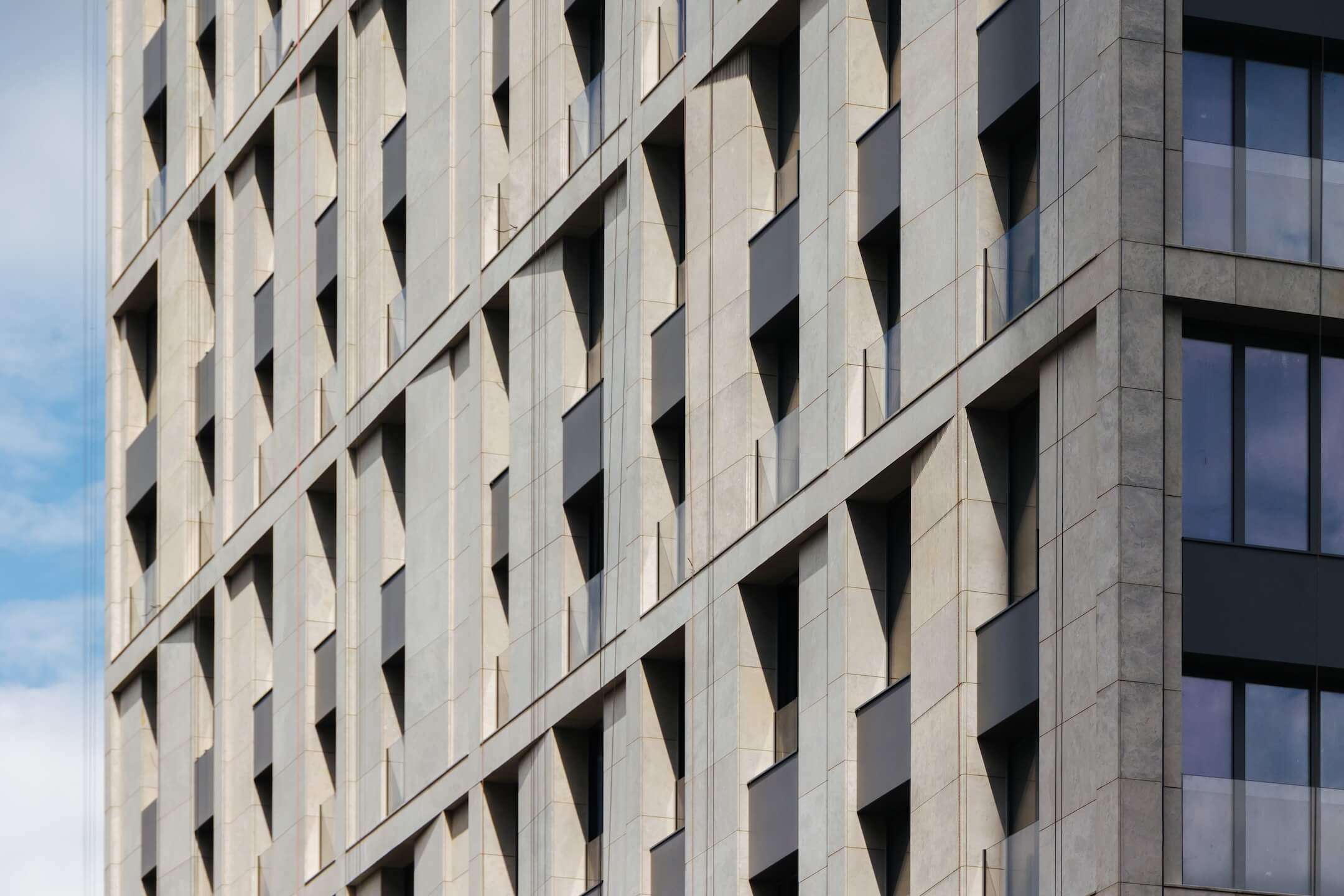

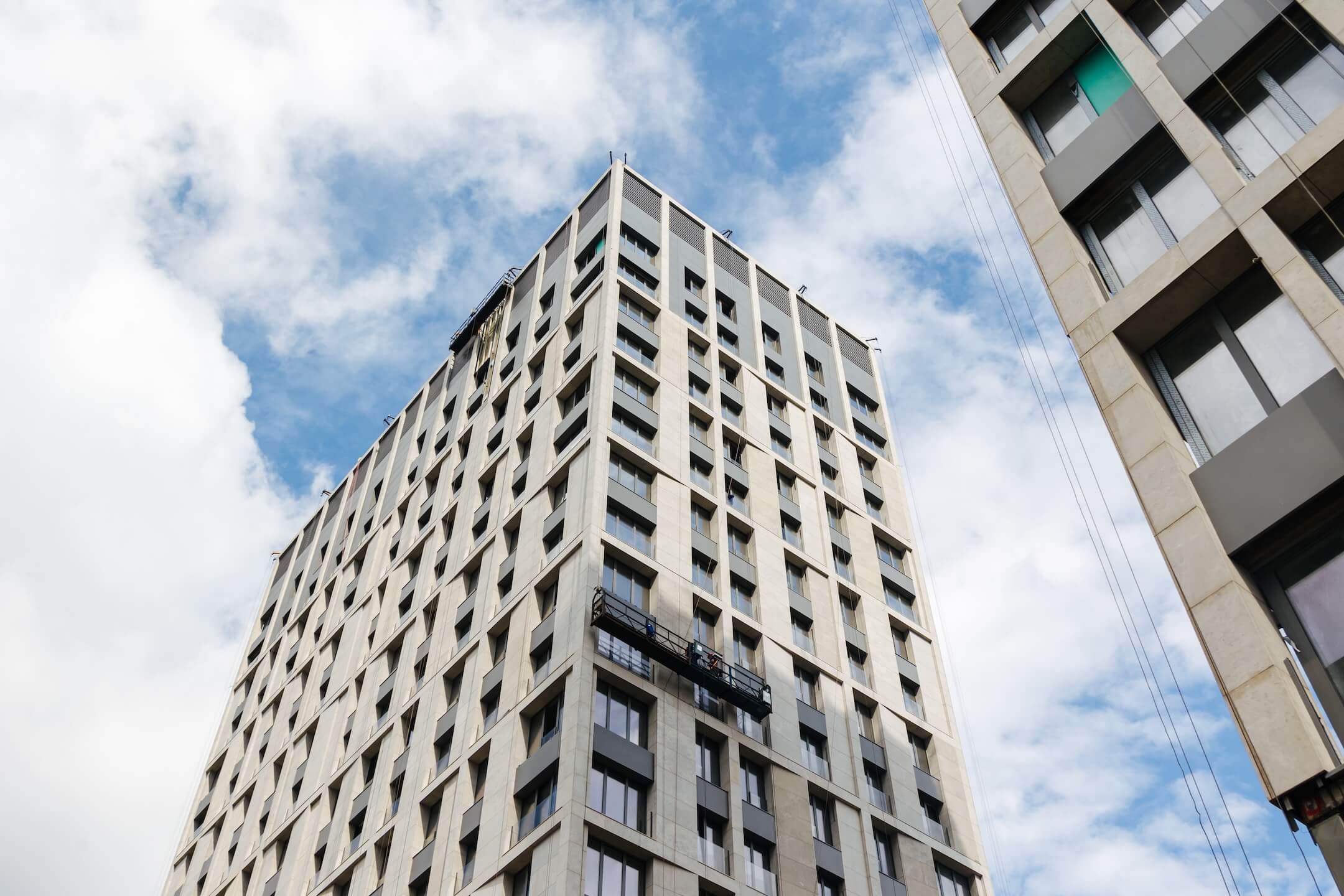

- Монтаж облицовки из натурального камня

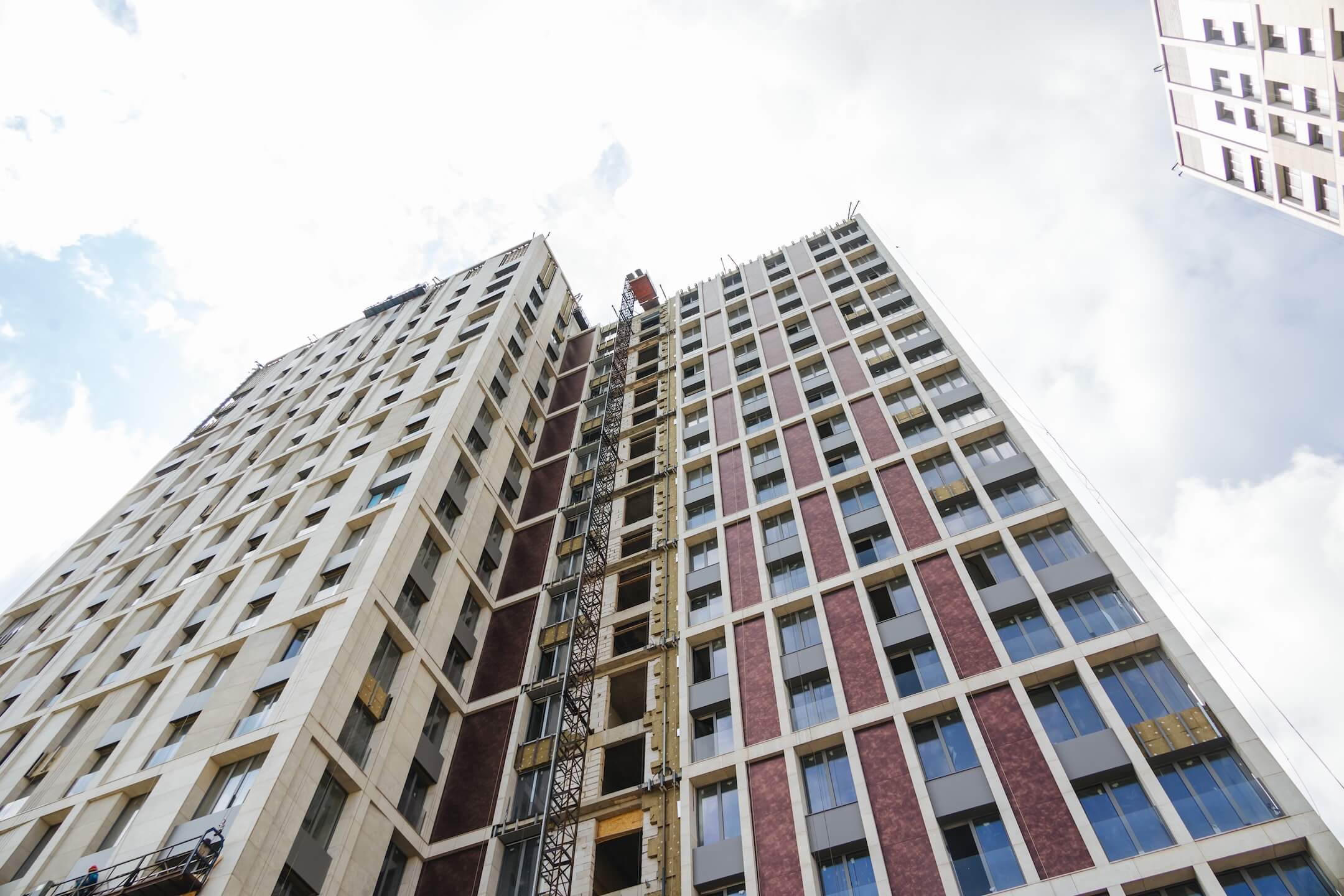

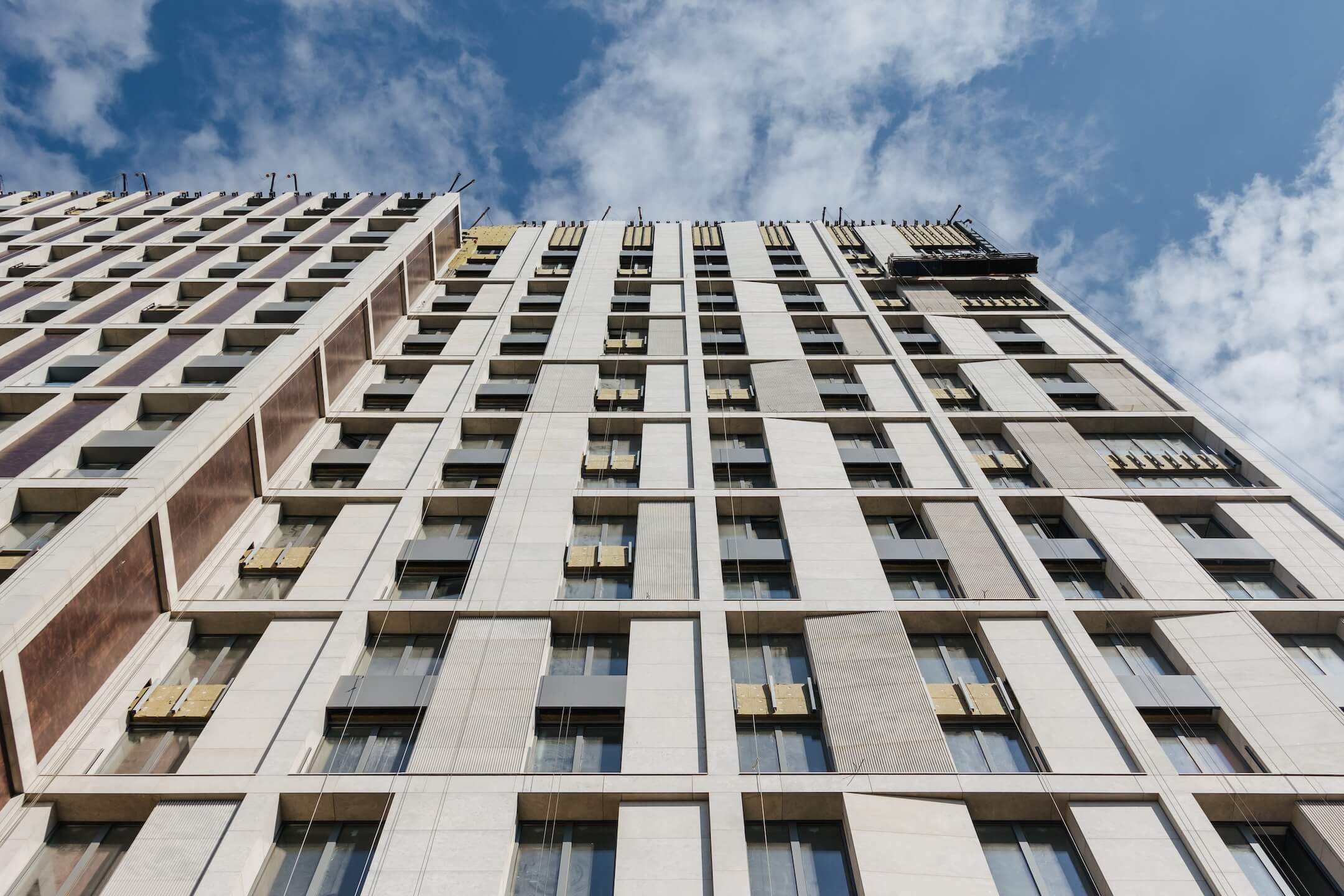

- Монтаж окон типовых этажей

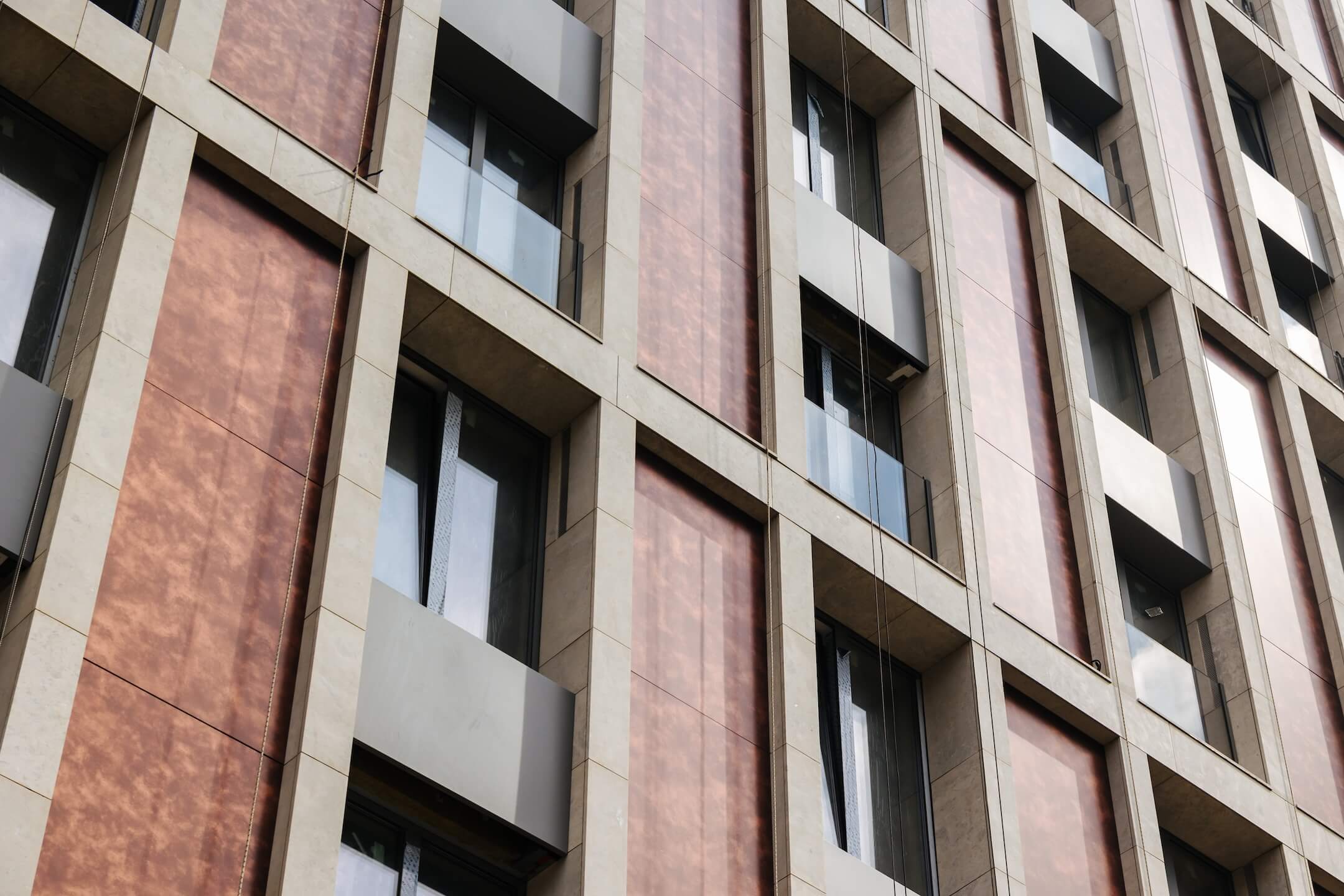

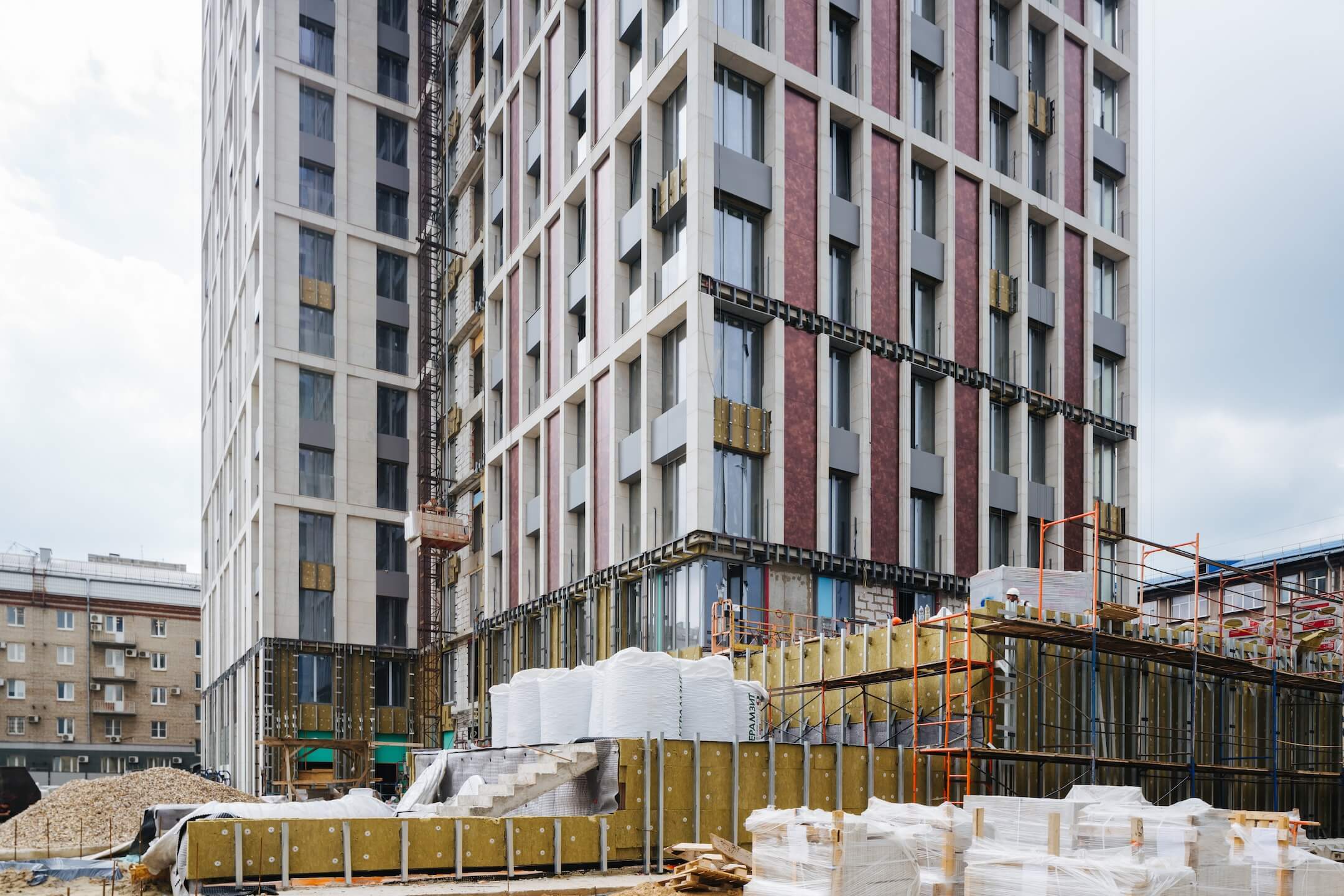

- Монтаж металлокасет
- Монтаж панелей из композита
- Монтаж облицовки первых этажей из натурального камня
ВИС

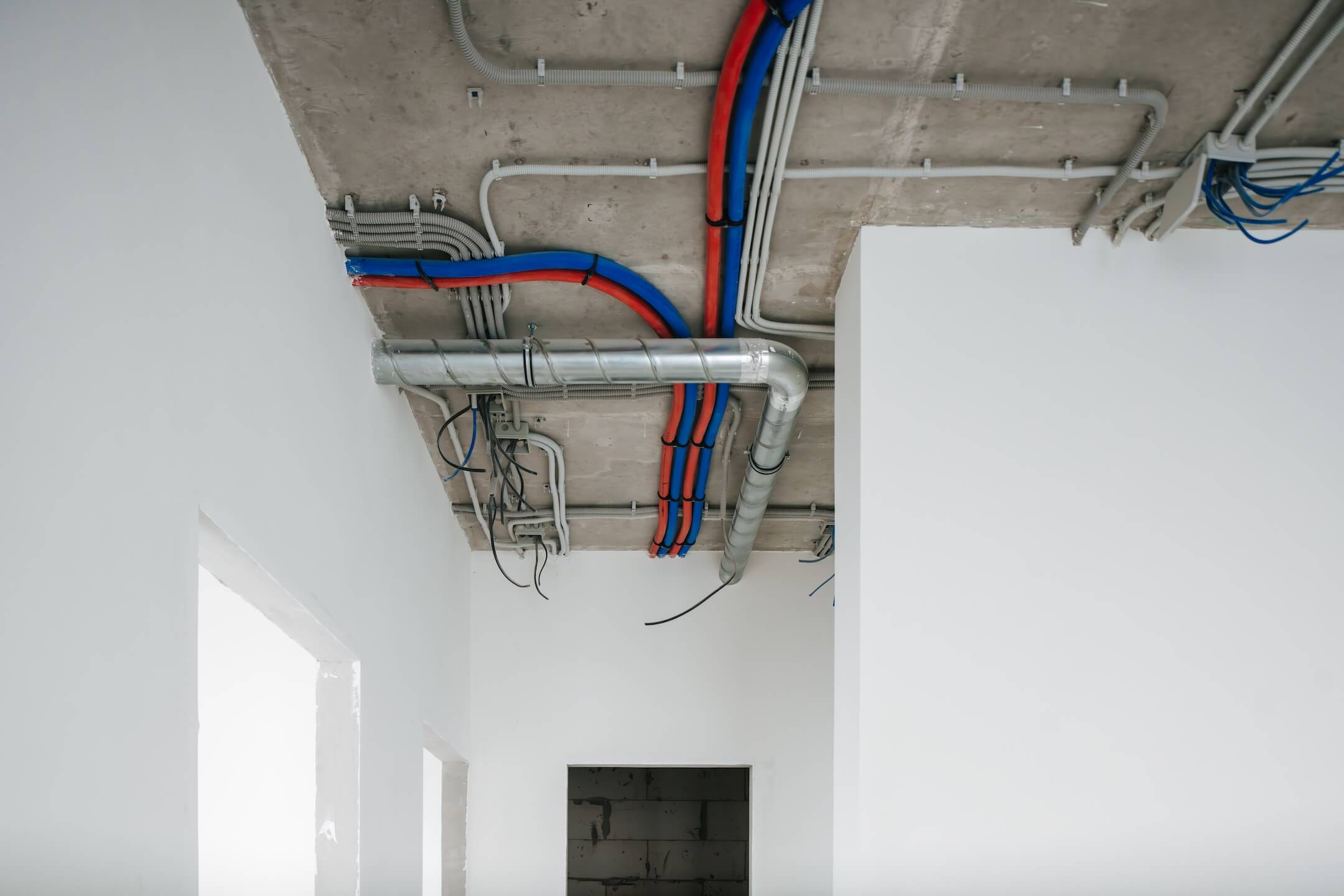

- Ведутся работ по отоплению, вентиляции, противопожарному водопроводу

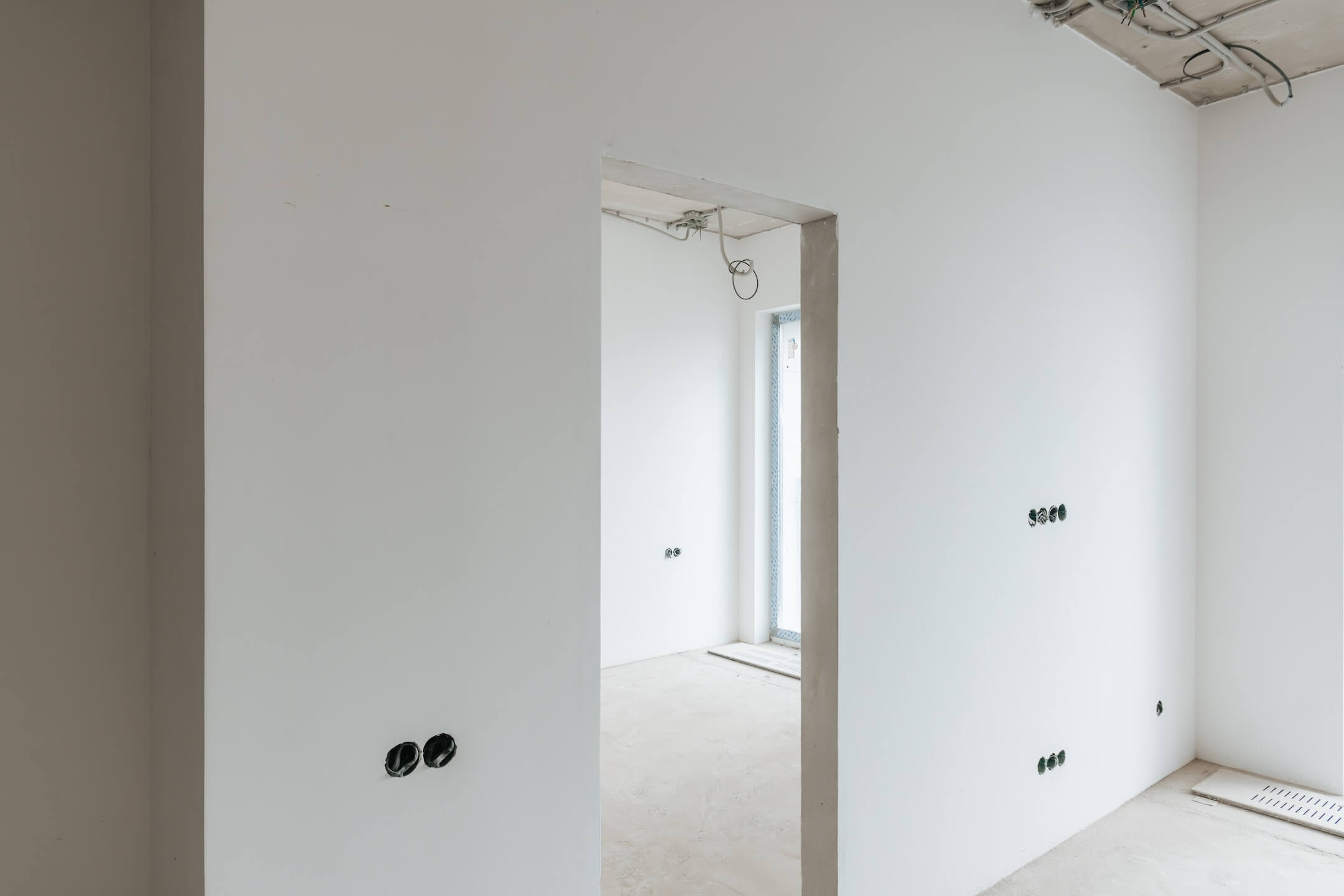

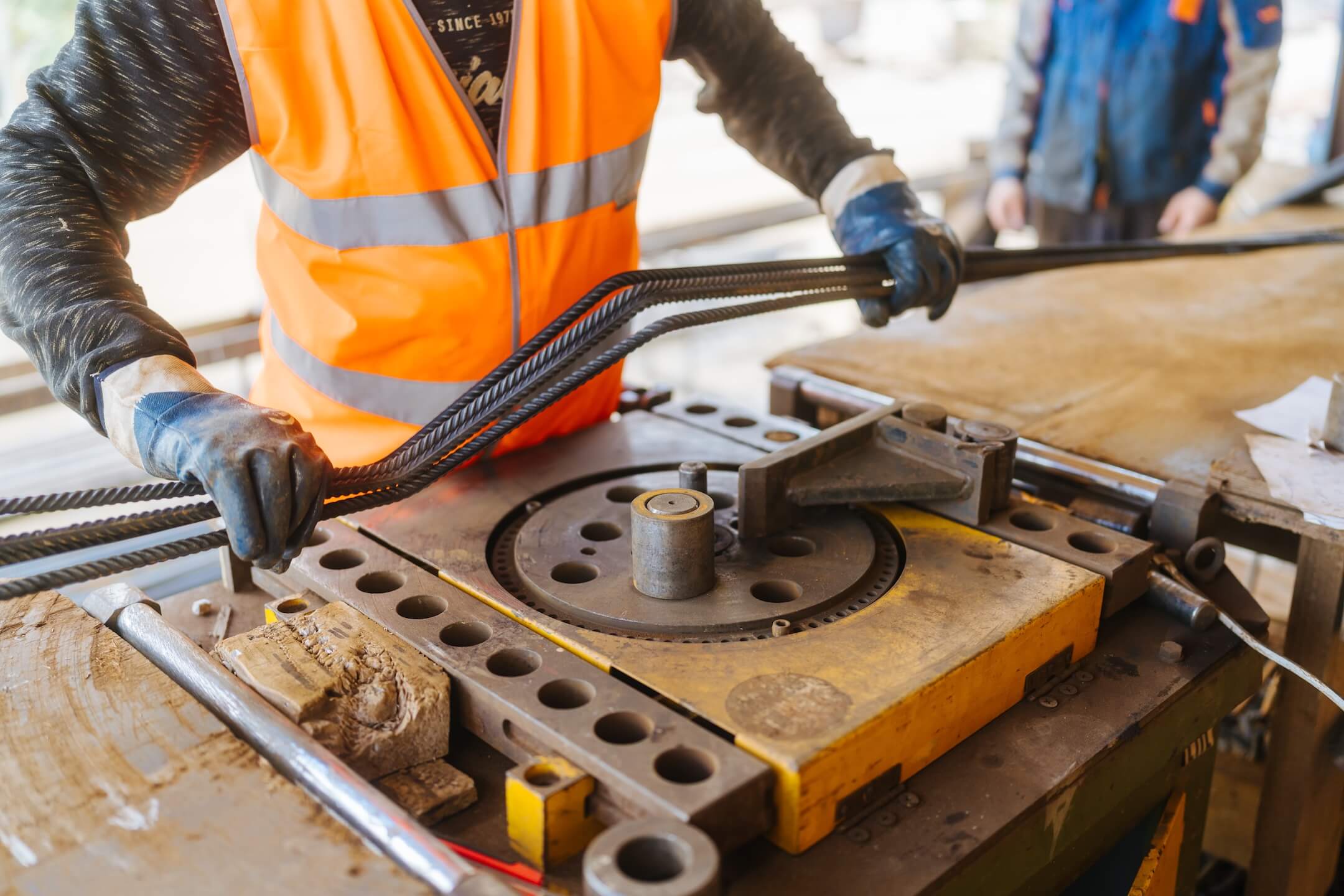

- Ведутся электромонтажные работы

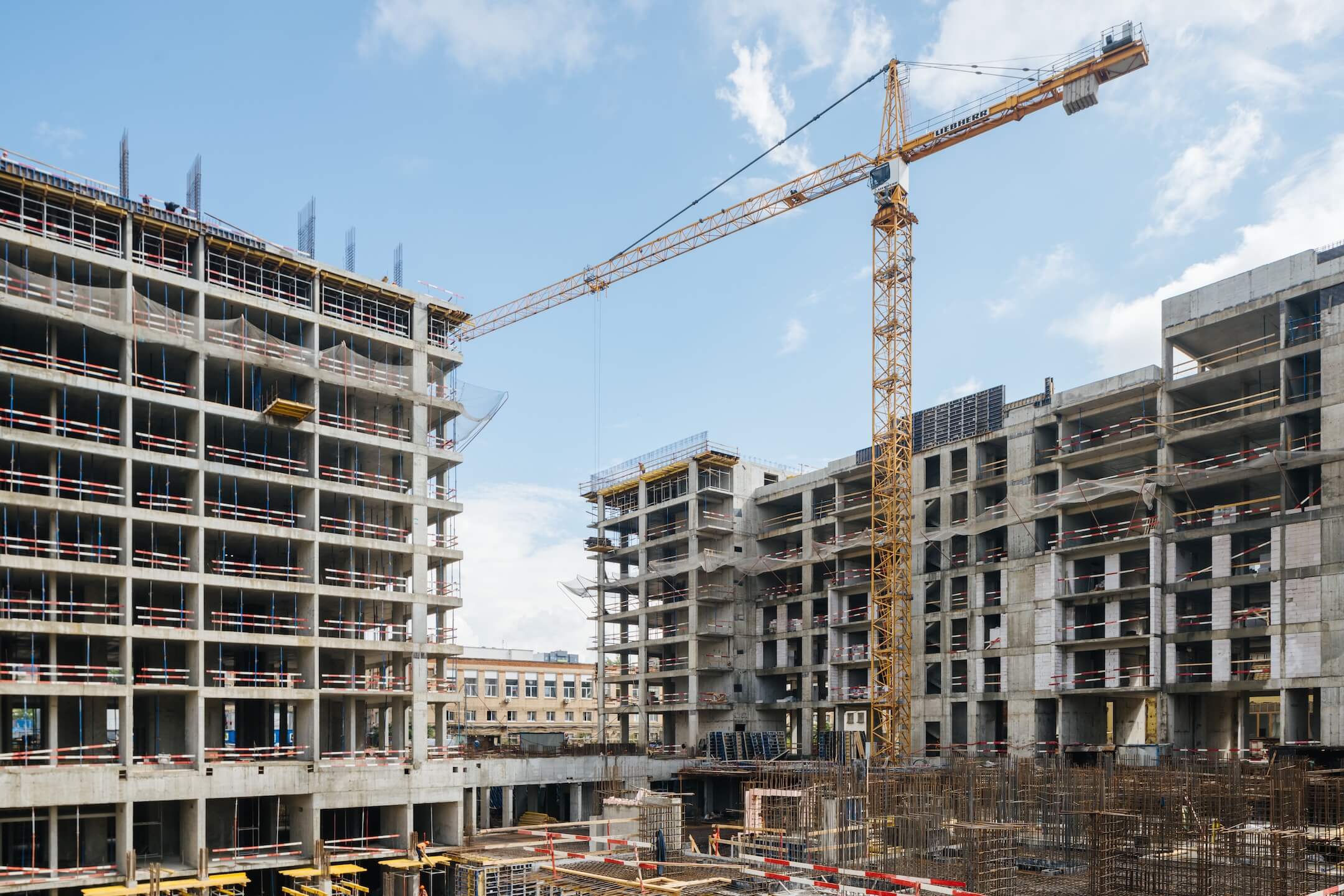

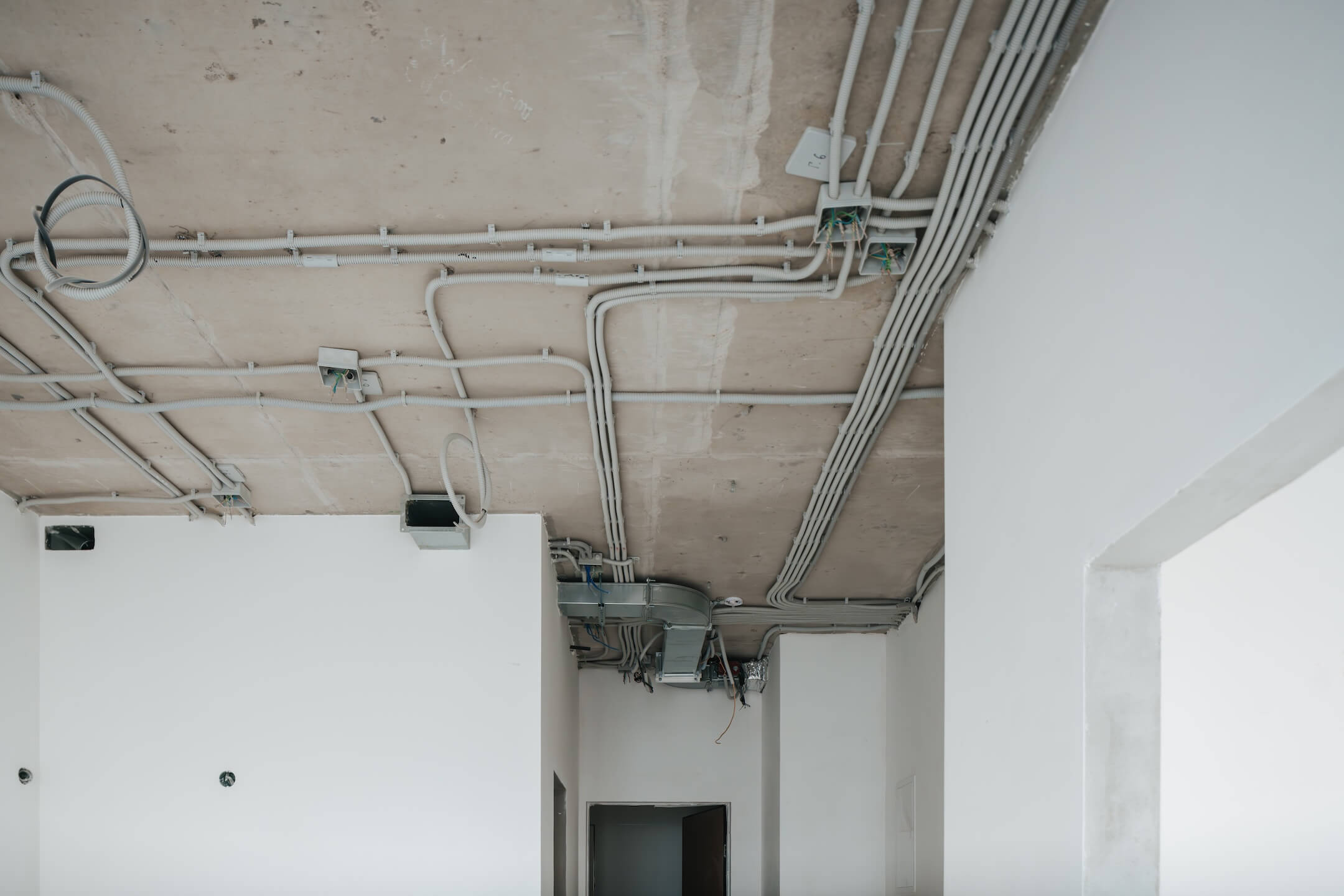

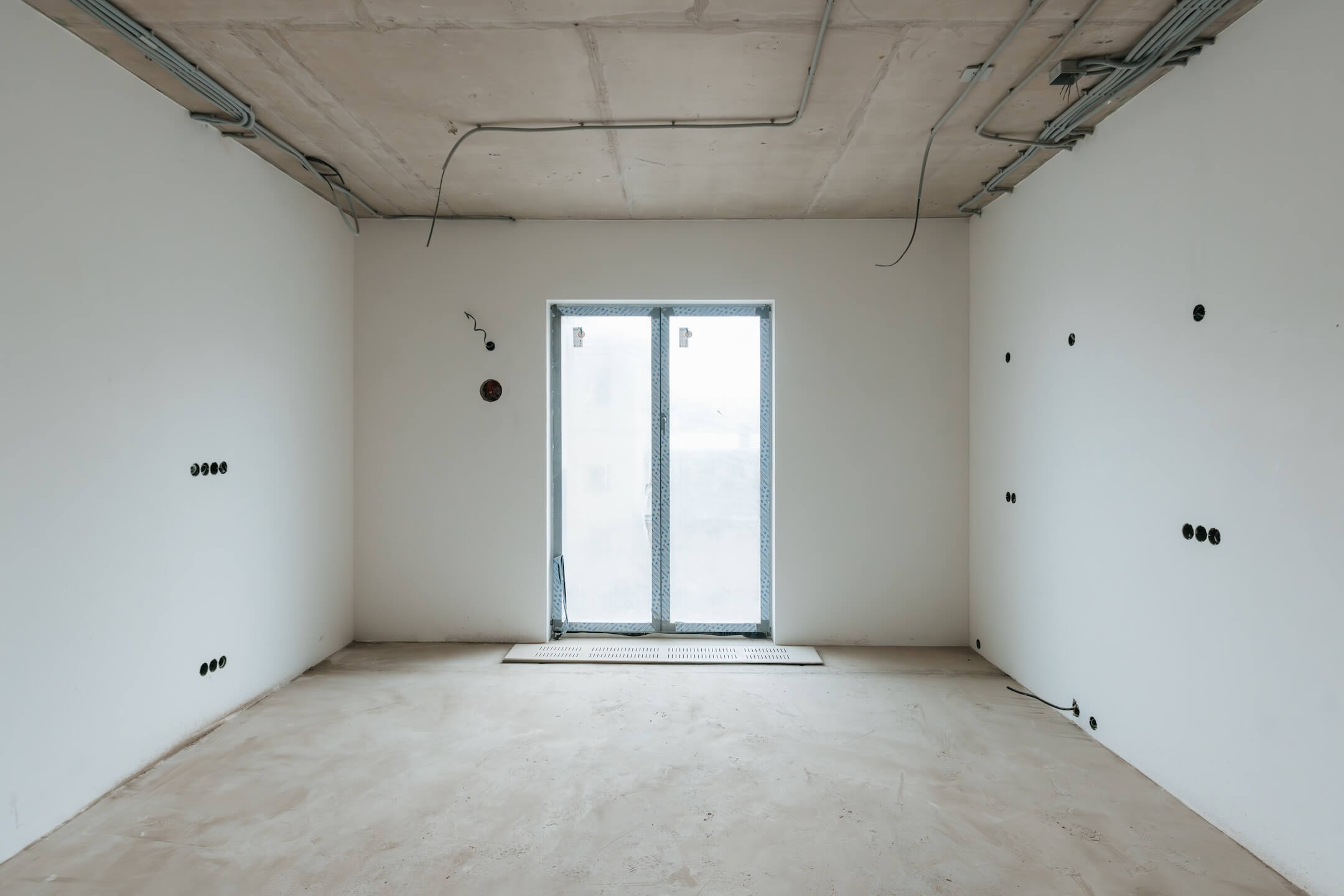

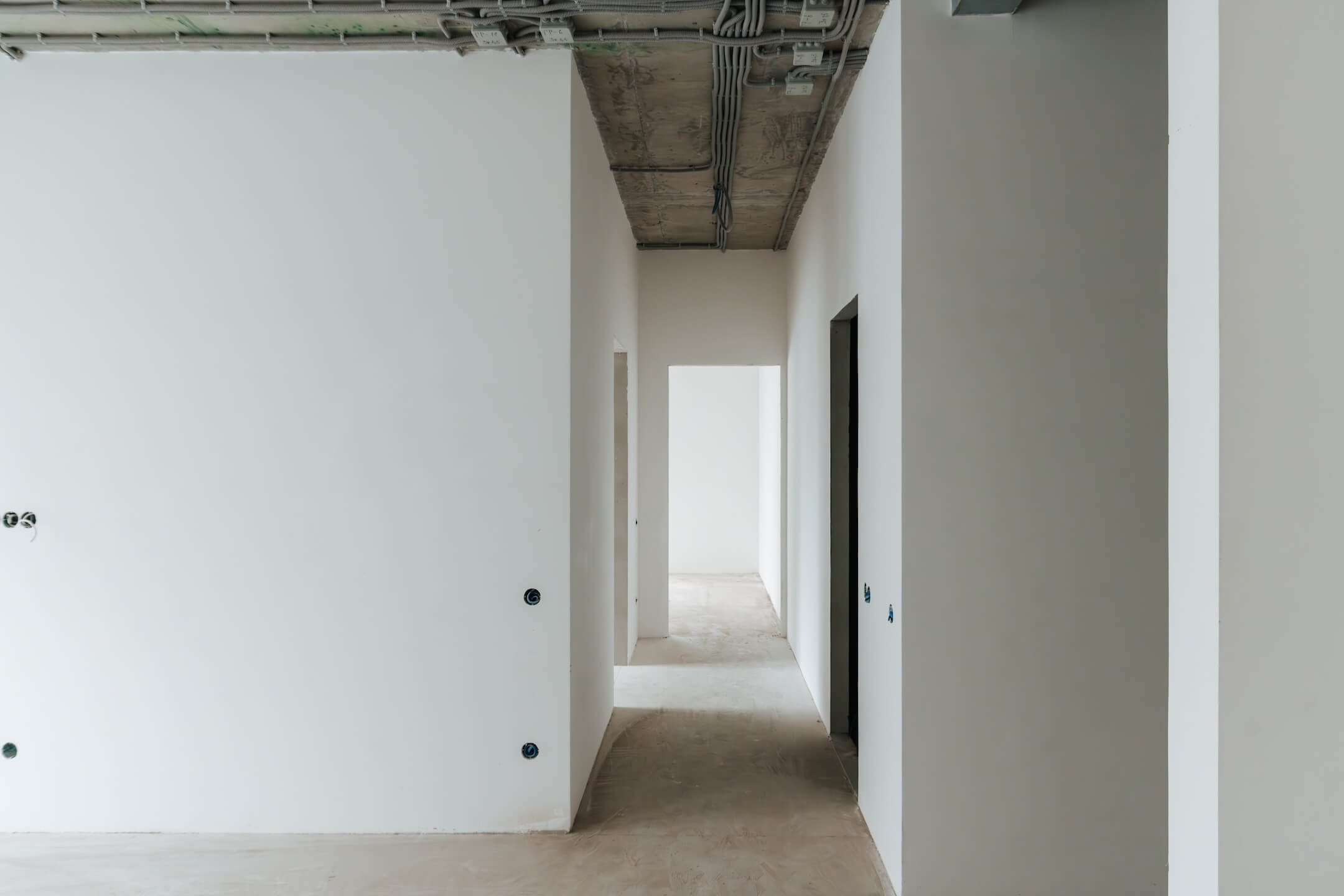

- Ведутся черновые отделочные работы на 3-21 этаже

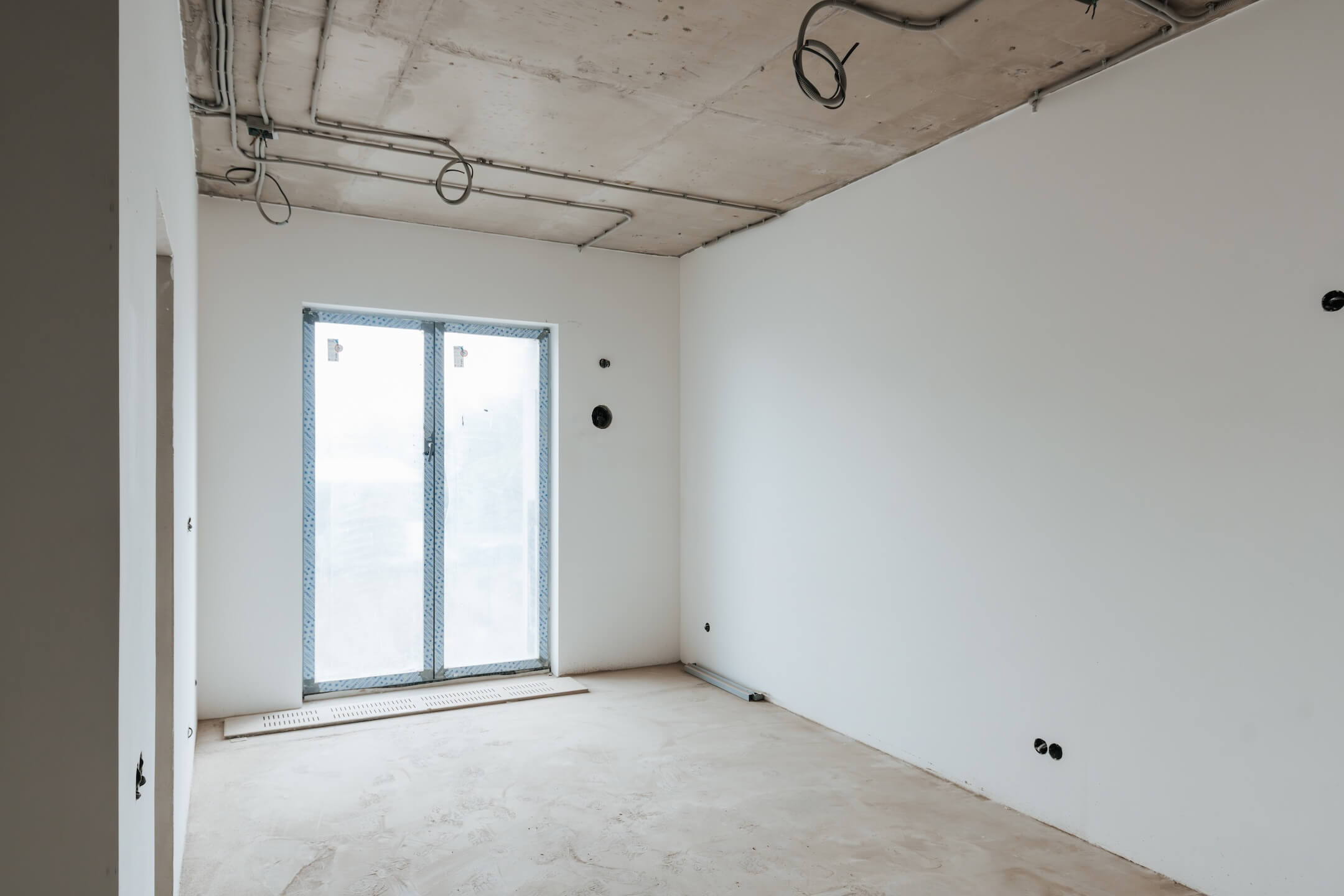

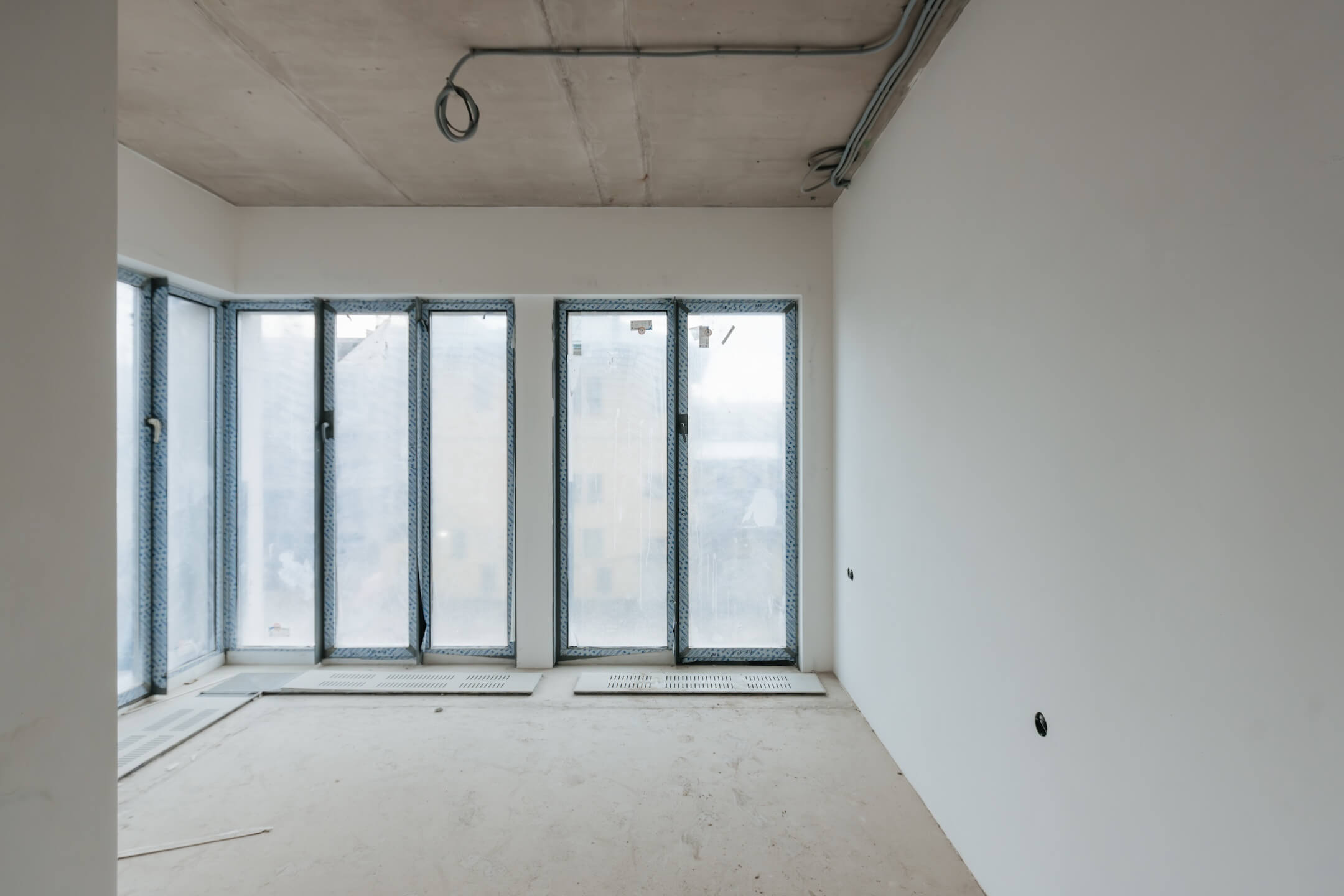

- Чистовые отделочные работы 3-15 этажи
- Чистовые отделочные работы лобби

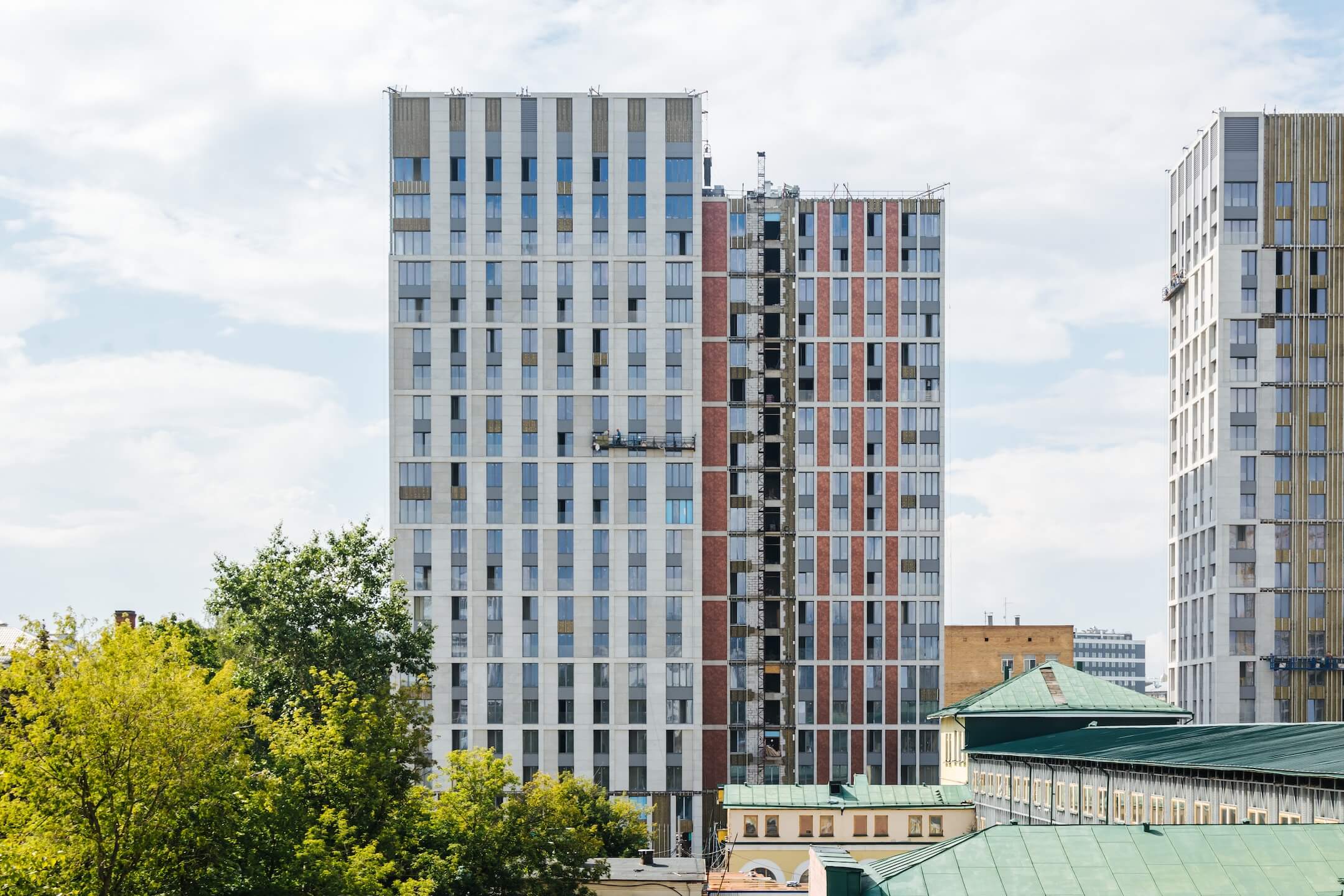

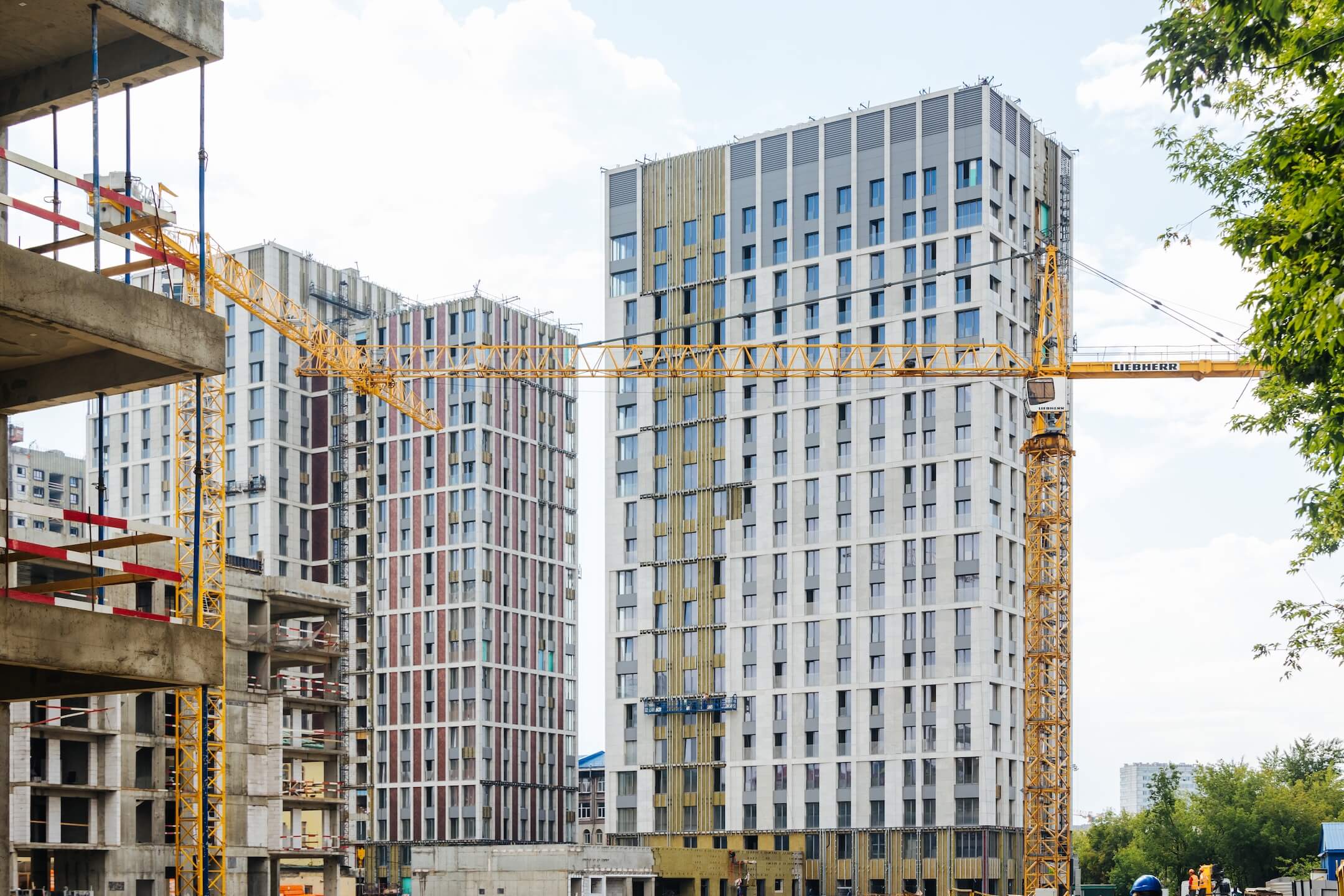

Этап 1.1 (корпус 2)
- Кровельные работы завершены

- Монолитные работы завершены
- Каменные работы завершены
- Ведутся черновые отделочные работы на 3-20 этажах
- Чистовые отделочные работы 3-15 этажи
- Чистовые отделочные работы лобби
Фасад
- Монтаж минераловатного утеплителя
- Монтаж подсистемы
- Монтаж облицовки из натурального камня
- Монтаж окон типовых этажей
- Монтаж металлокасет
- Монтаж облицовки первых этажей из натурального камня
ВИС
- Ведутся работ по отоплению, вентиляции, противопожарному водопроводу
- Ведутся электромонтажные работы
Этап 1.1 (паркинг)
- Устройство пристенного дренажа
- Прокладка наружных инженерных систем

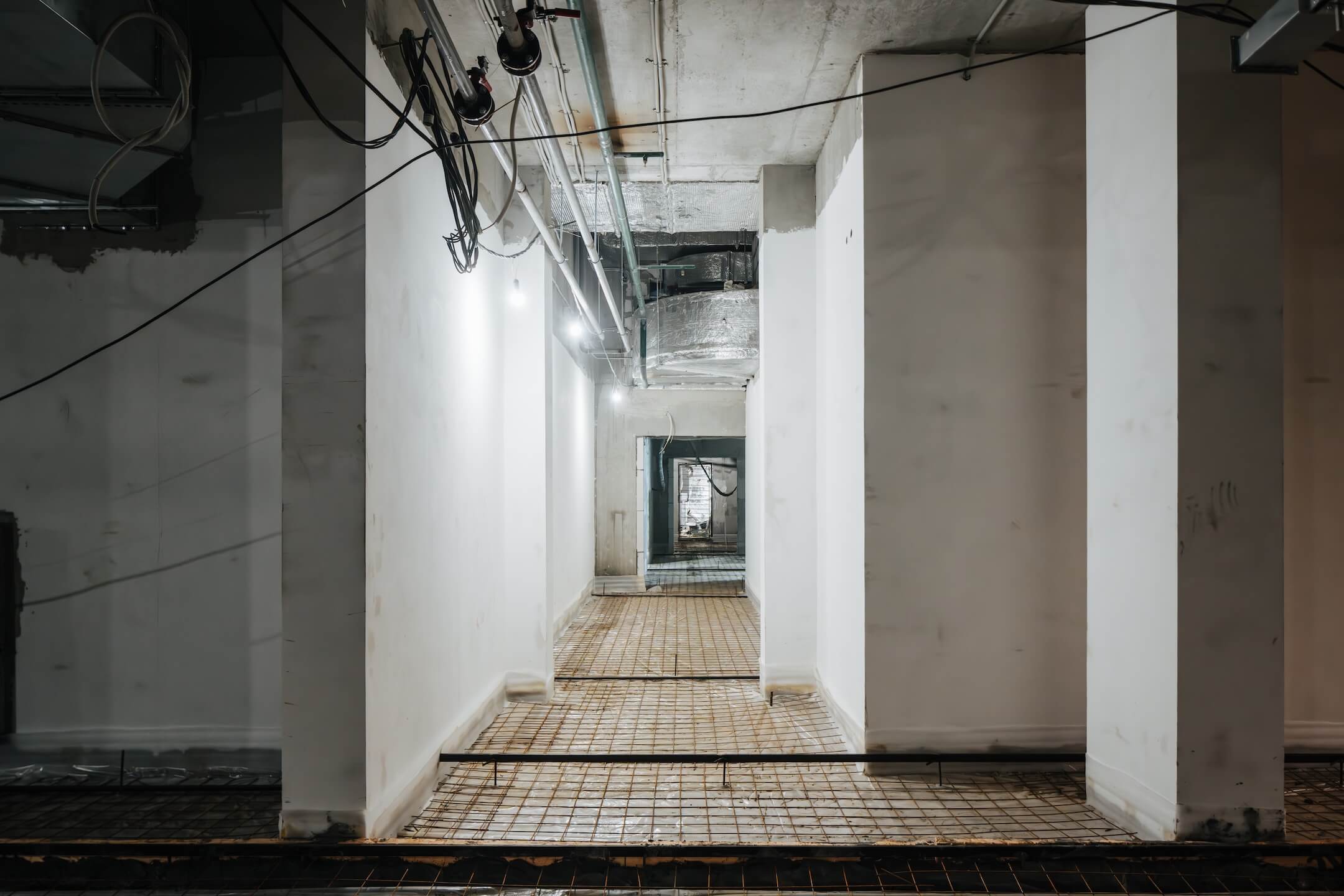

- Отделка технических помещений
- Отделка кладовых

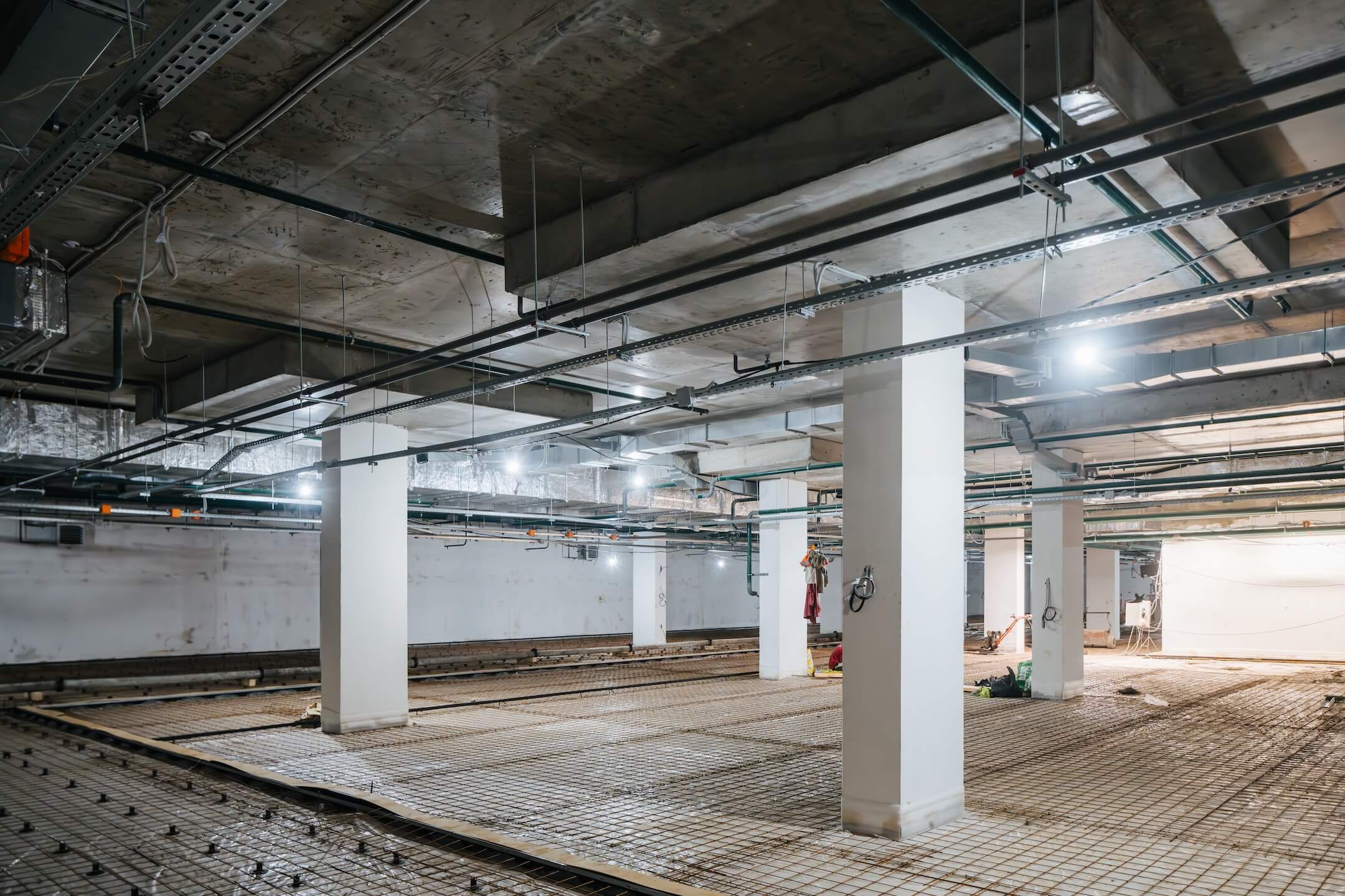

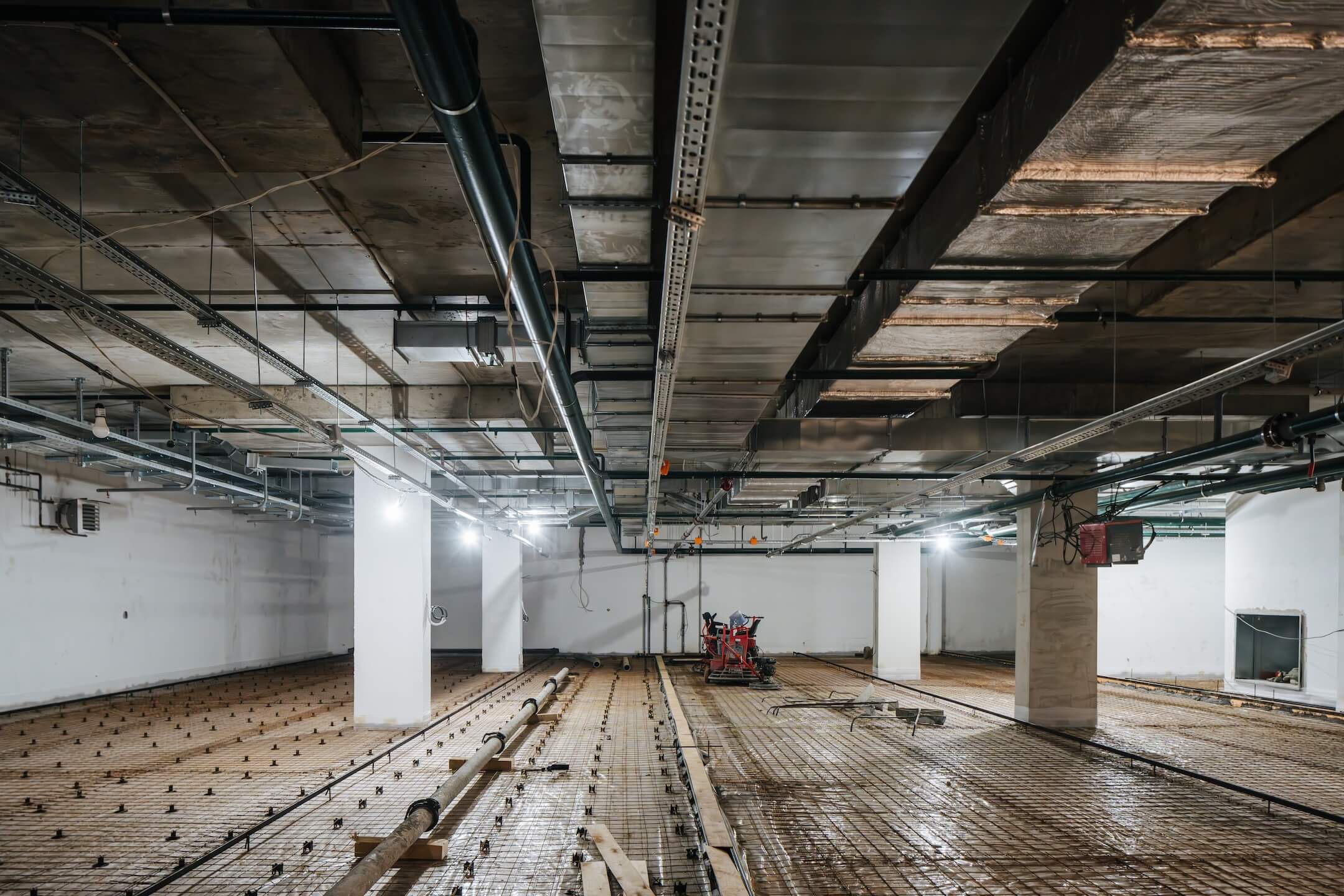

- Отделка зоны паркинга Устройство полов паркинга
ВИС

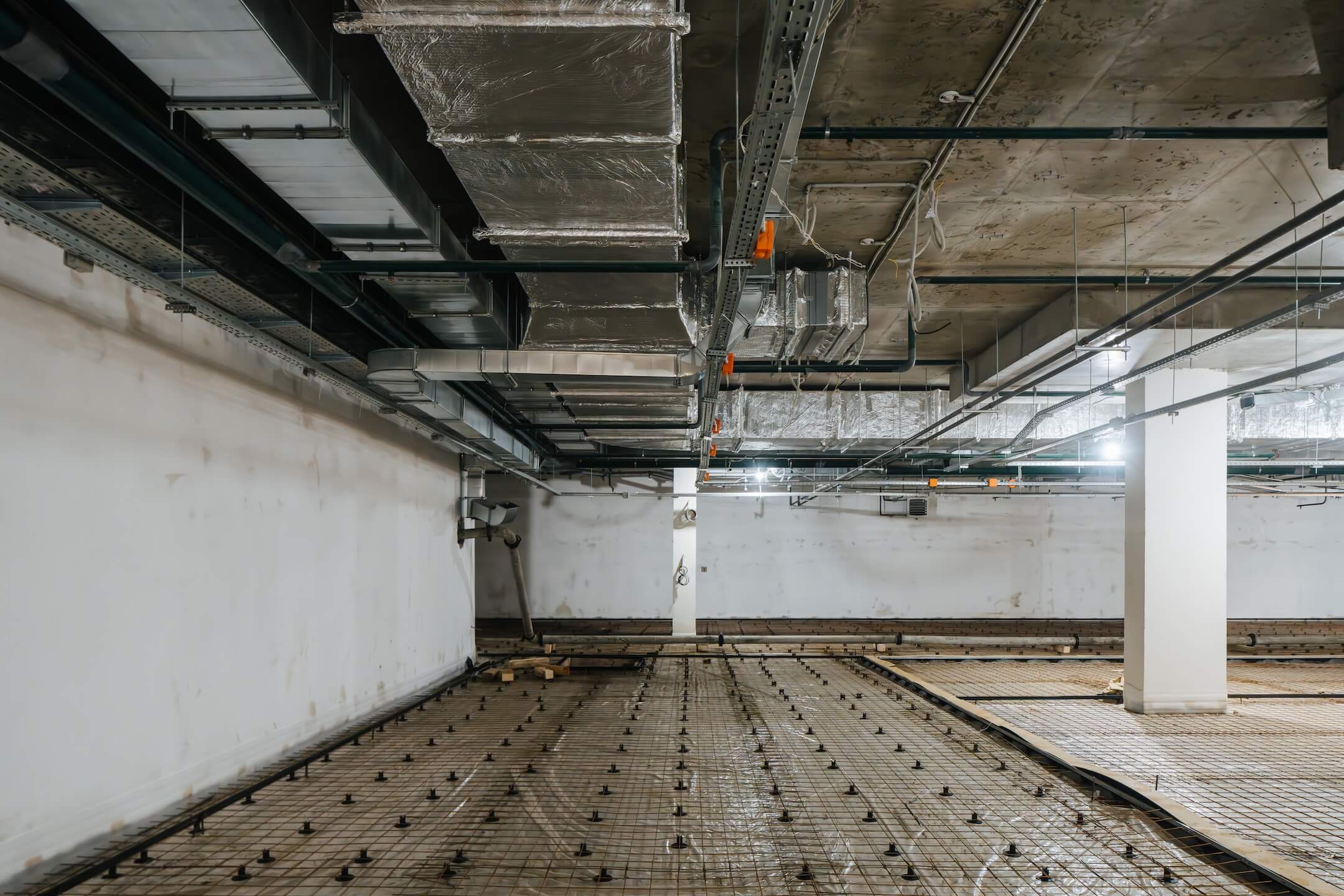

- Ведутся работы по отоплению, вентиляции, противопожарному водопроводу
Этап 1.1. (зона ДОУ)
- Устройство пластового дренажа выполнено
- Монолитные работы завершены

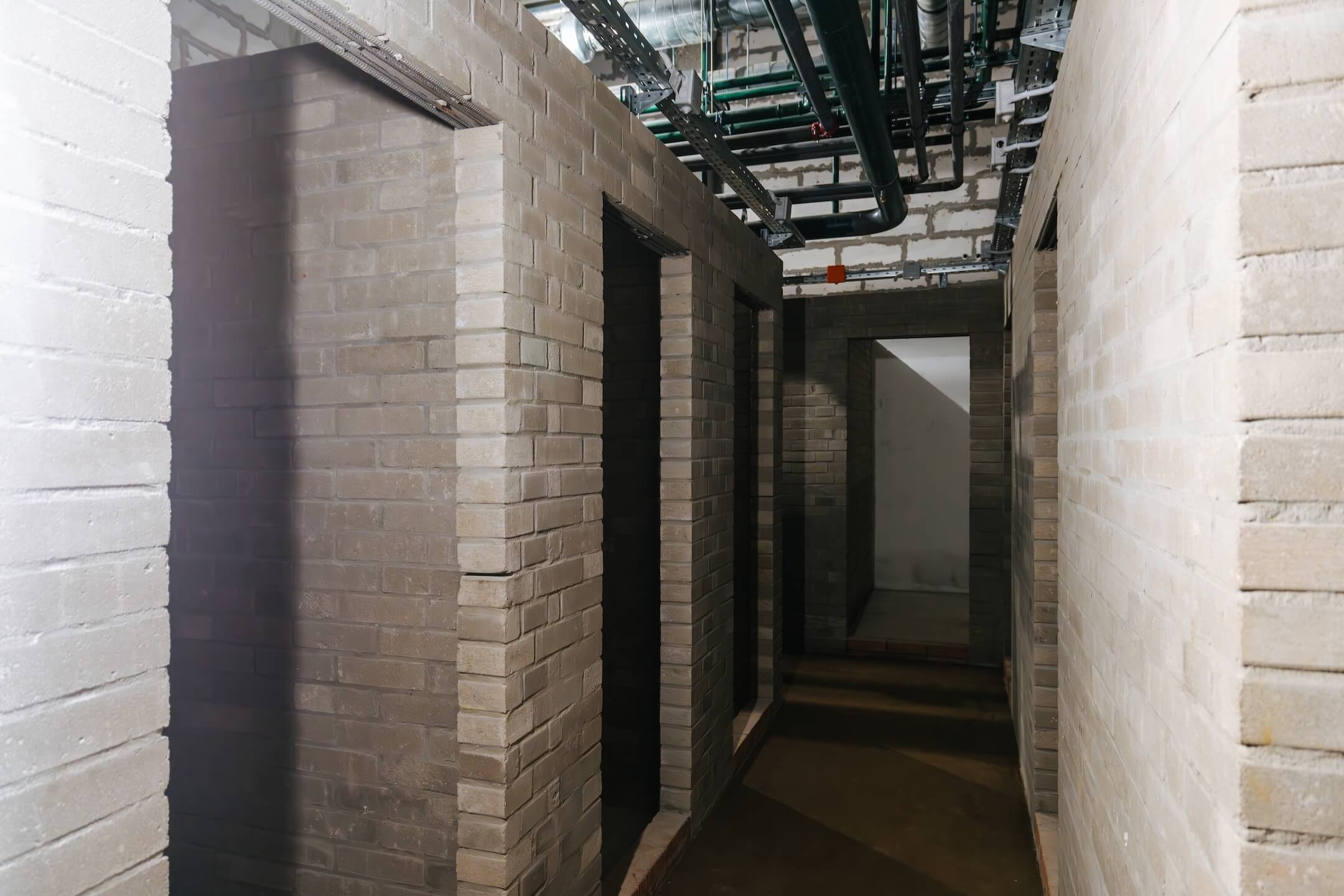

- Кладочные работы завершены
Благоустройство
- Ведутся работы по подготовке основания, бетонированию, монтажу бордюров
- Ведутся работы по устройству плитки
- Ведутся работы по монтажу МАФ
Этап 1.2 (общее)
- Устройство стены в грунте работы завершены
- Снос зданий и сооружений работы завершены
- Устройство водопонижения выполнено

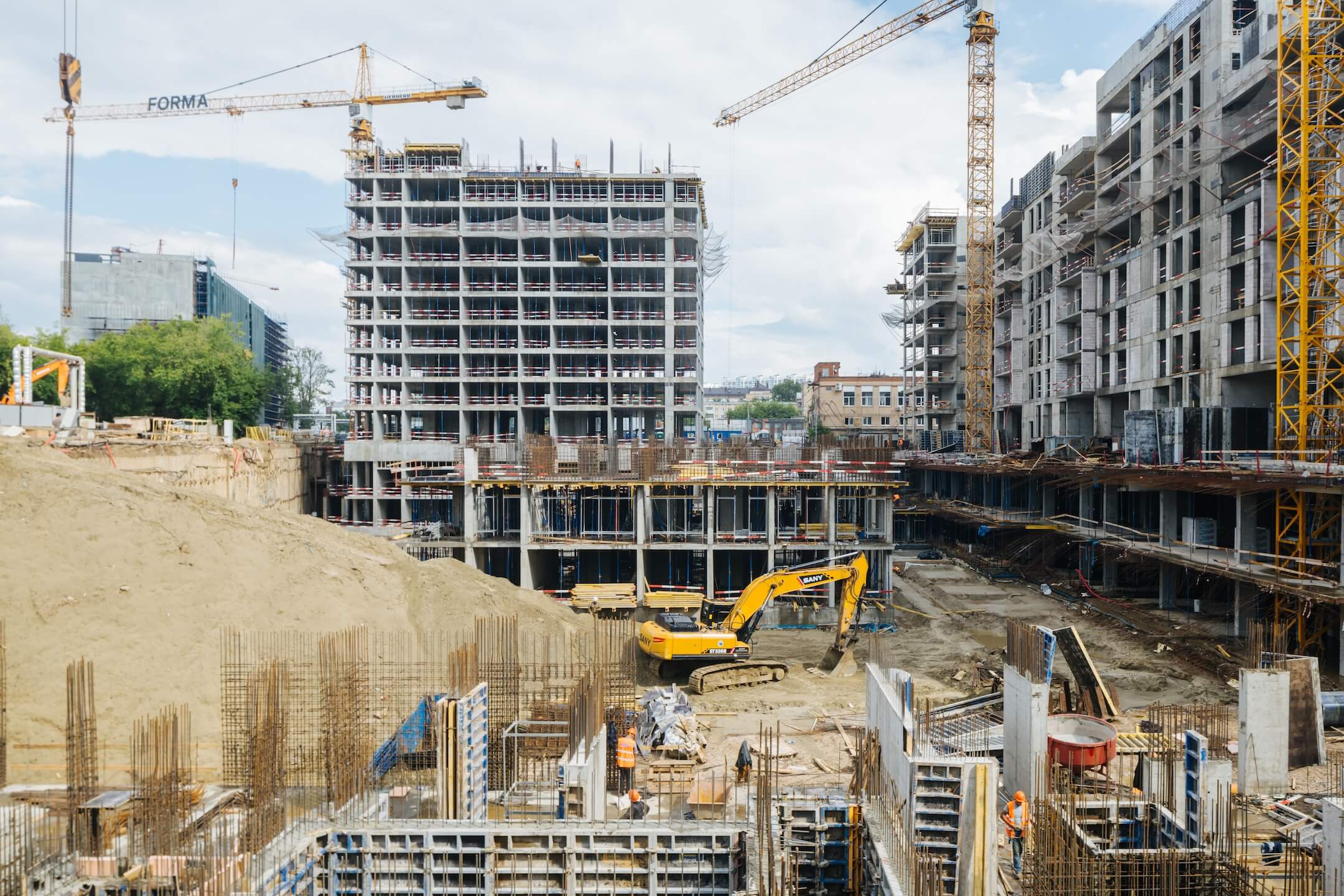

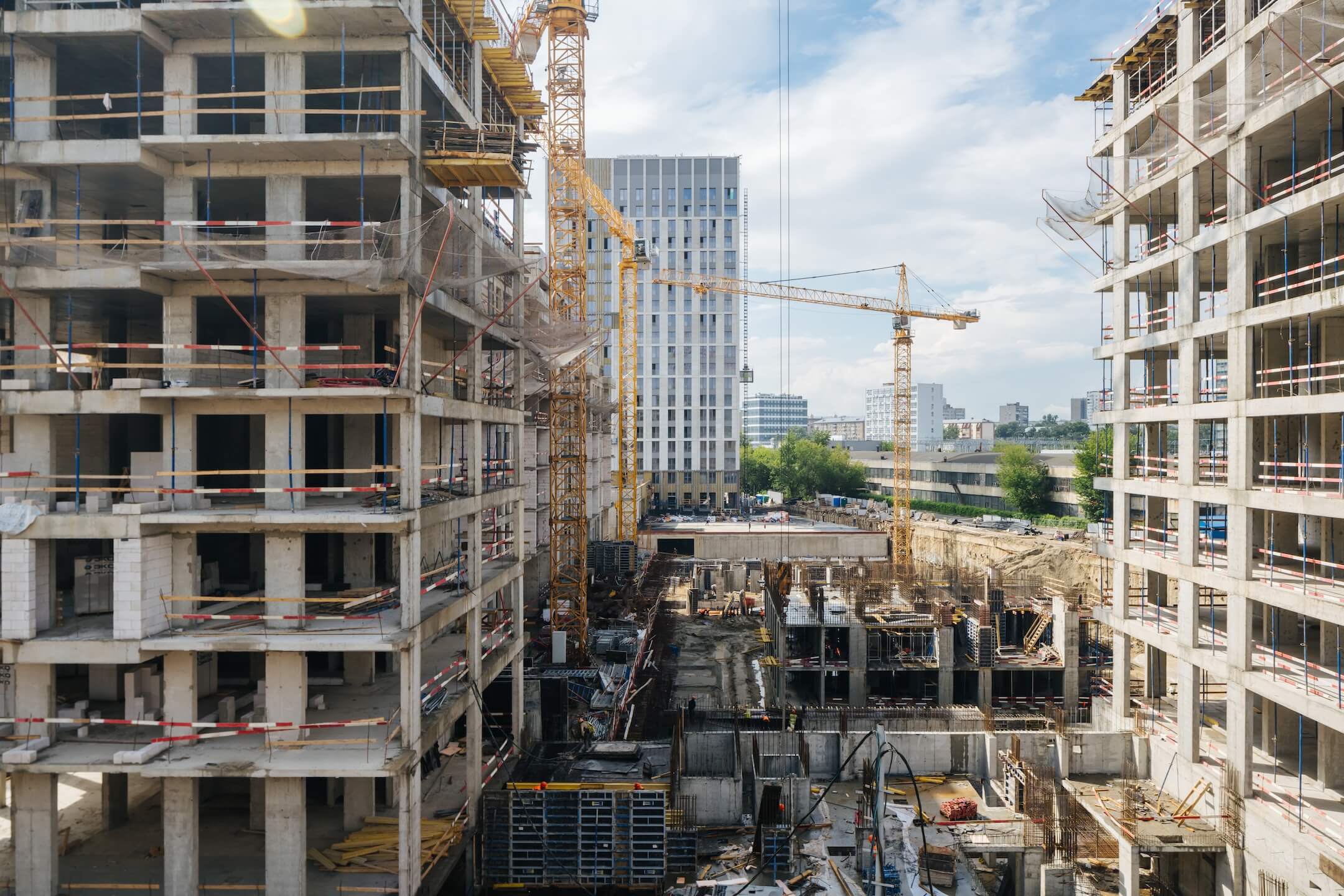

- Разработка котлована

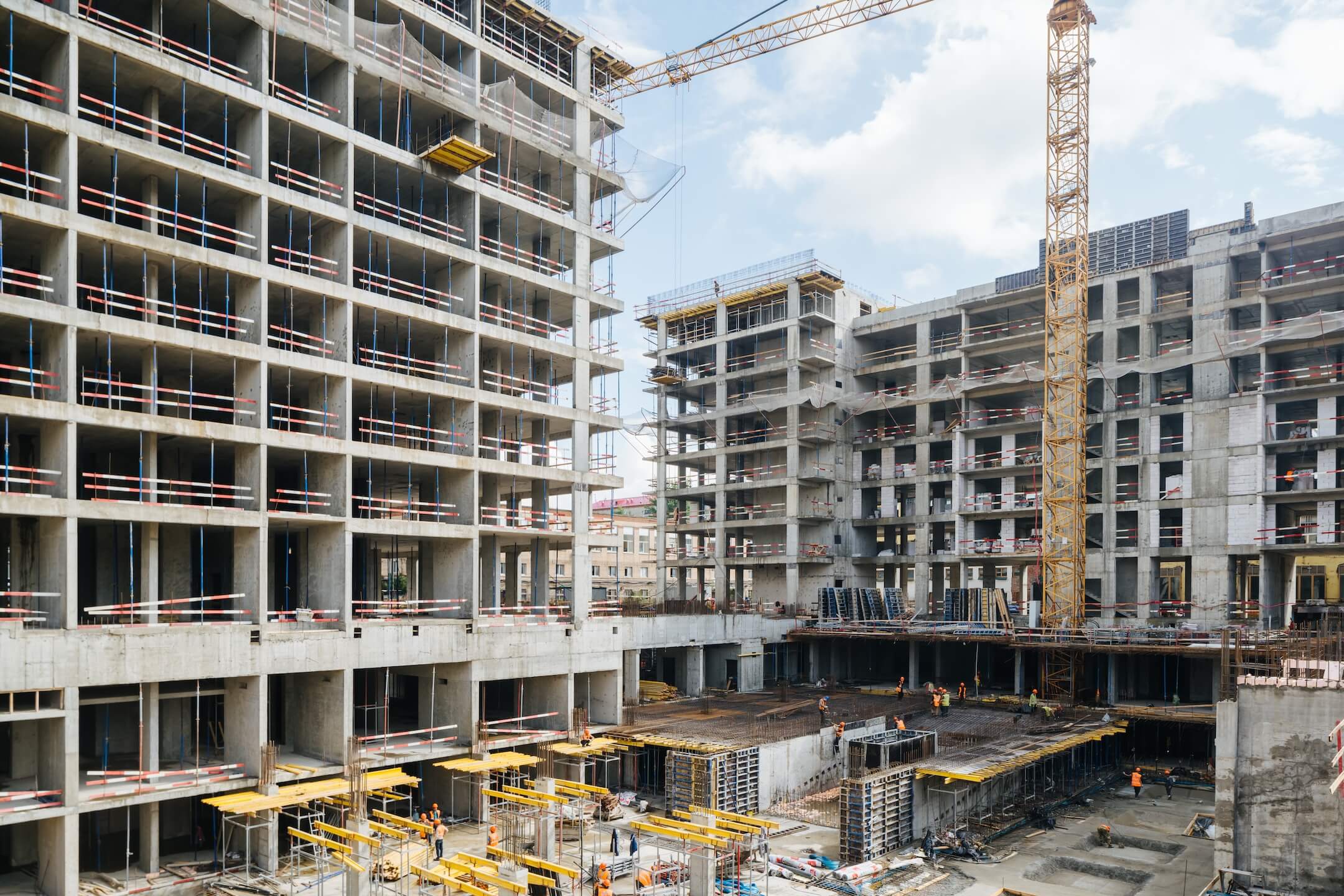

Этап 1.2 (корпус 3)

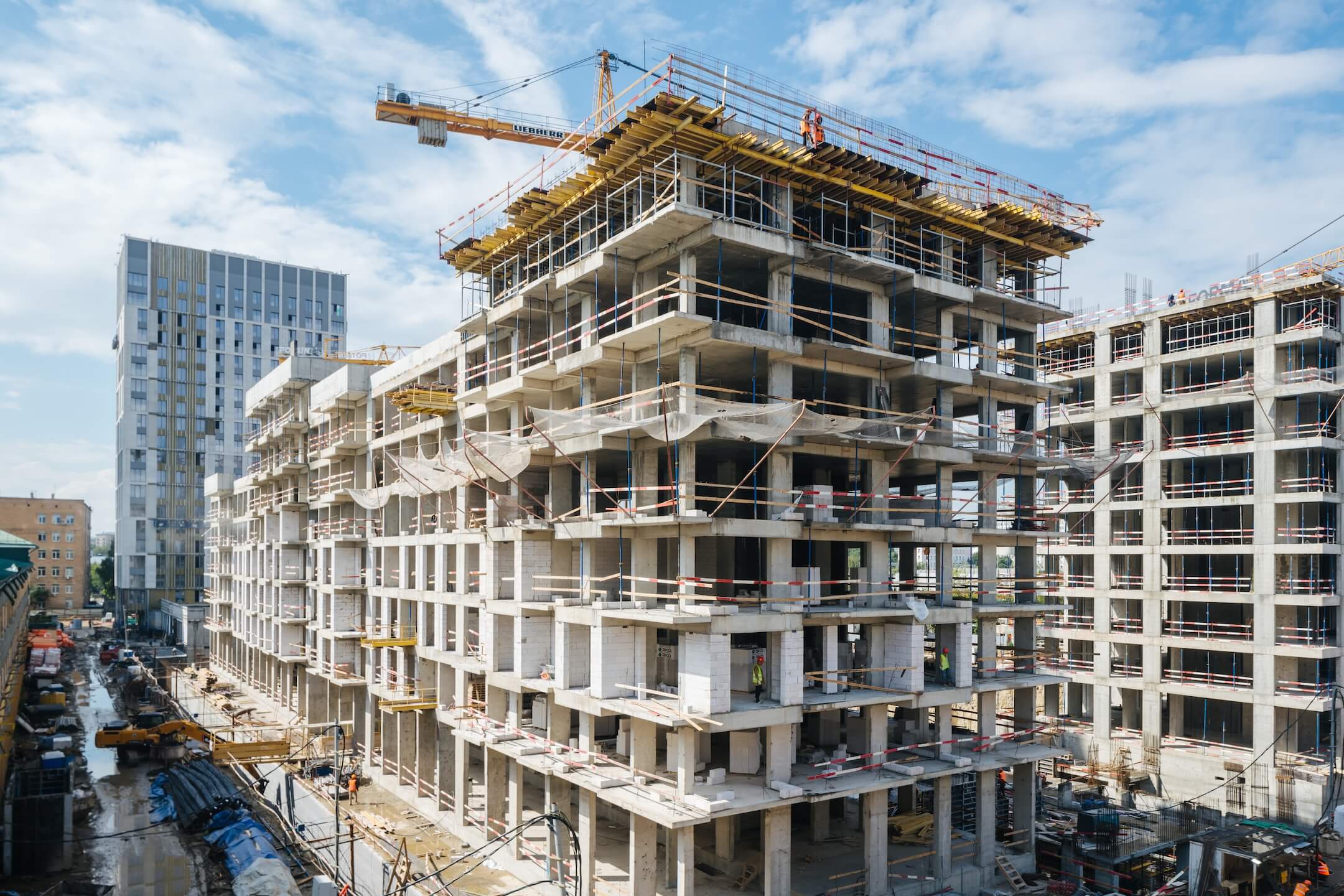

- Работы по устройству фундаментной плиты завершены

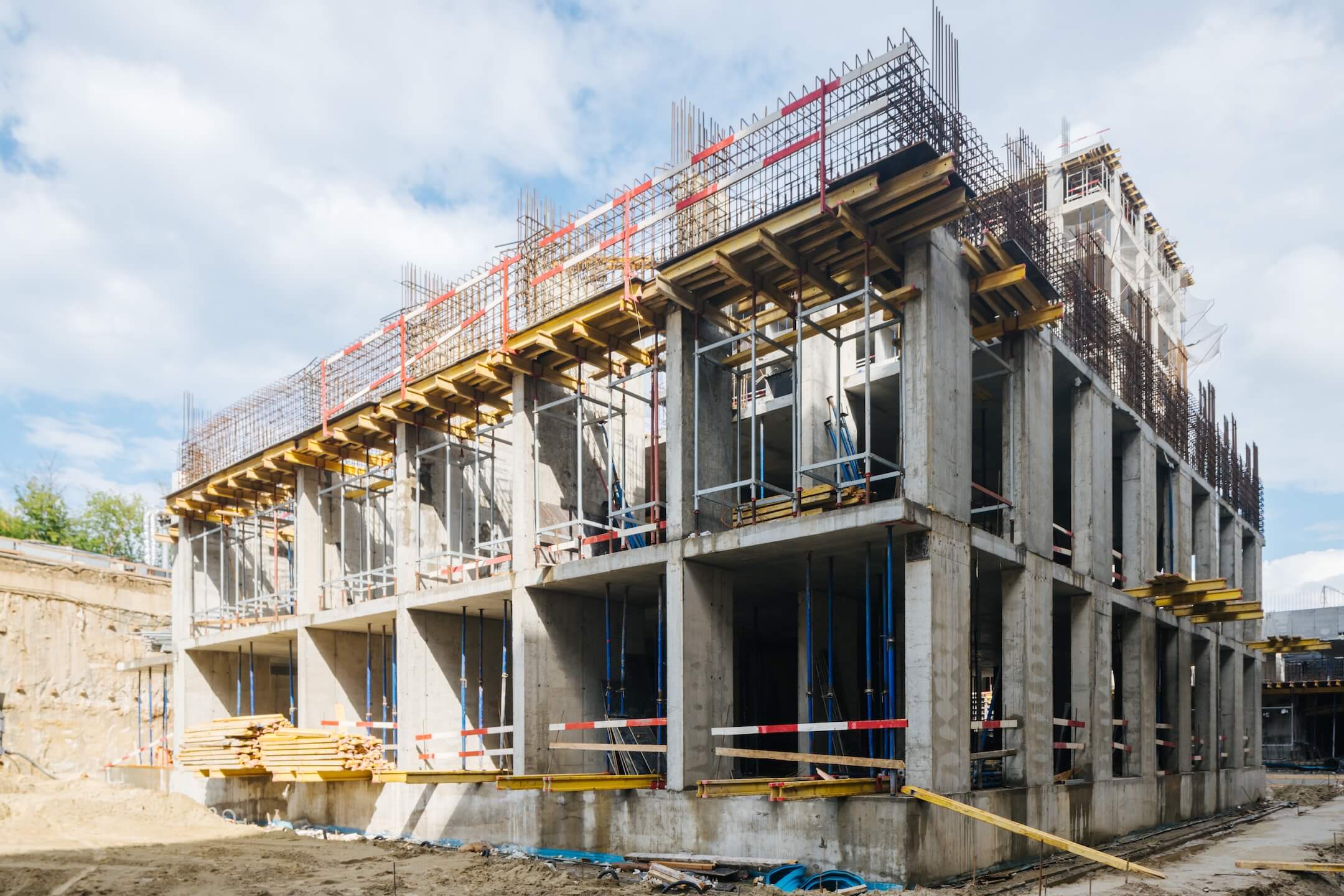

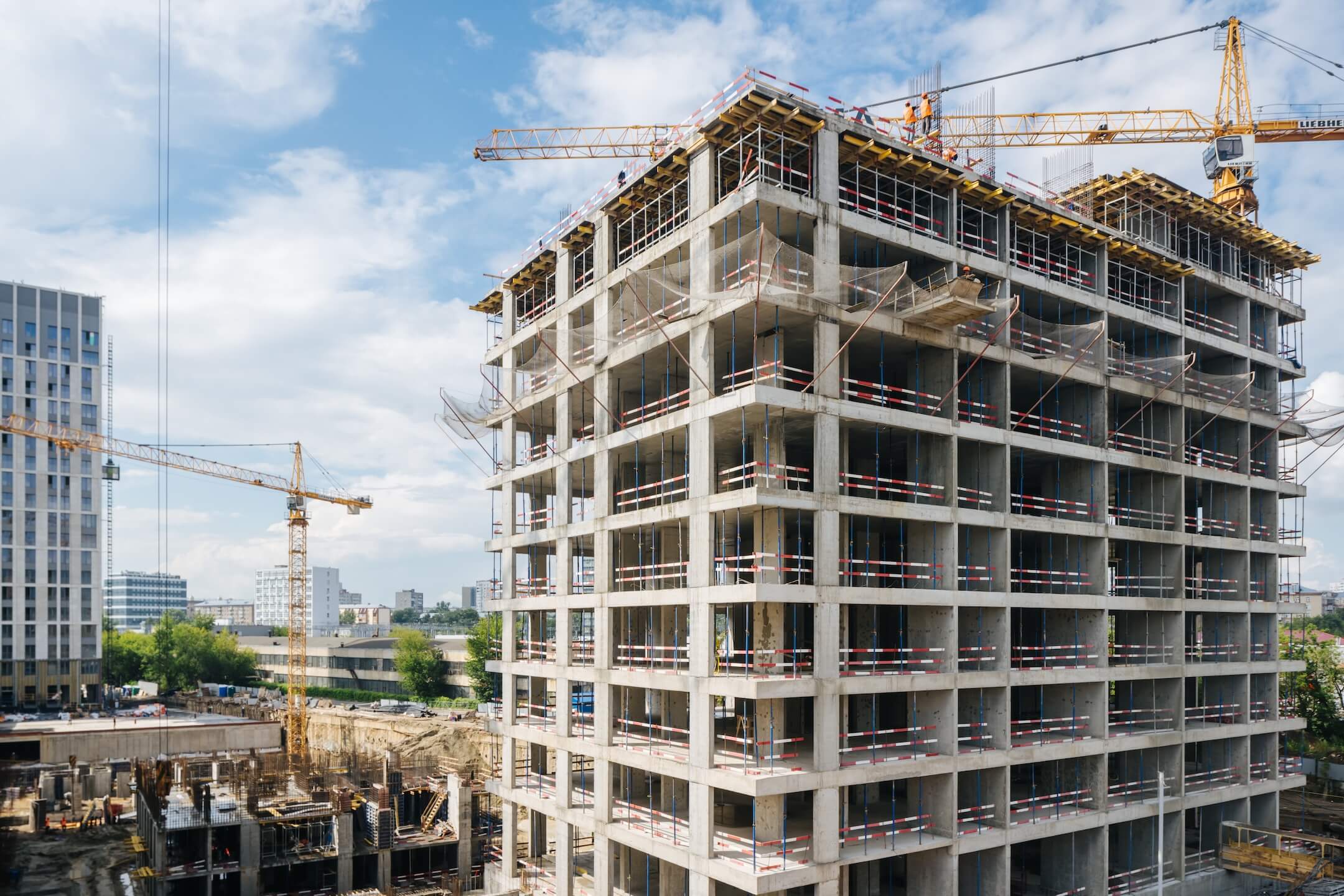

- Ведутся работы по устройству стен −2 этажа
Этап 1.2 (корпус 4)

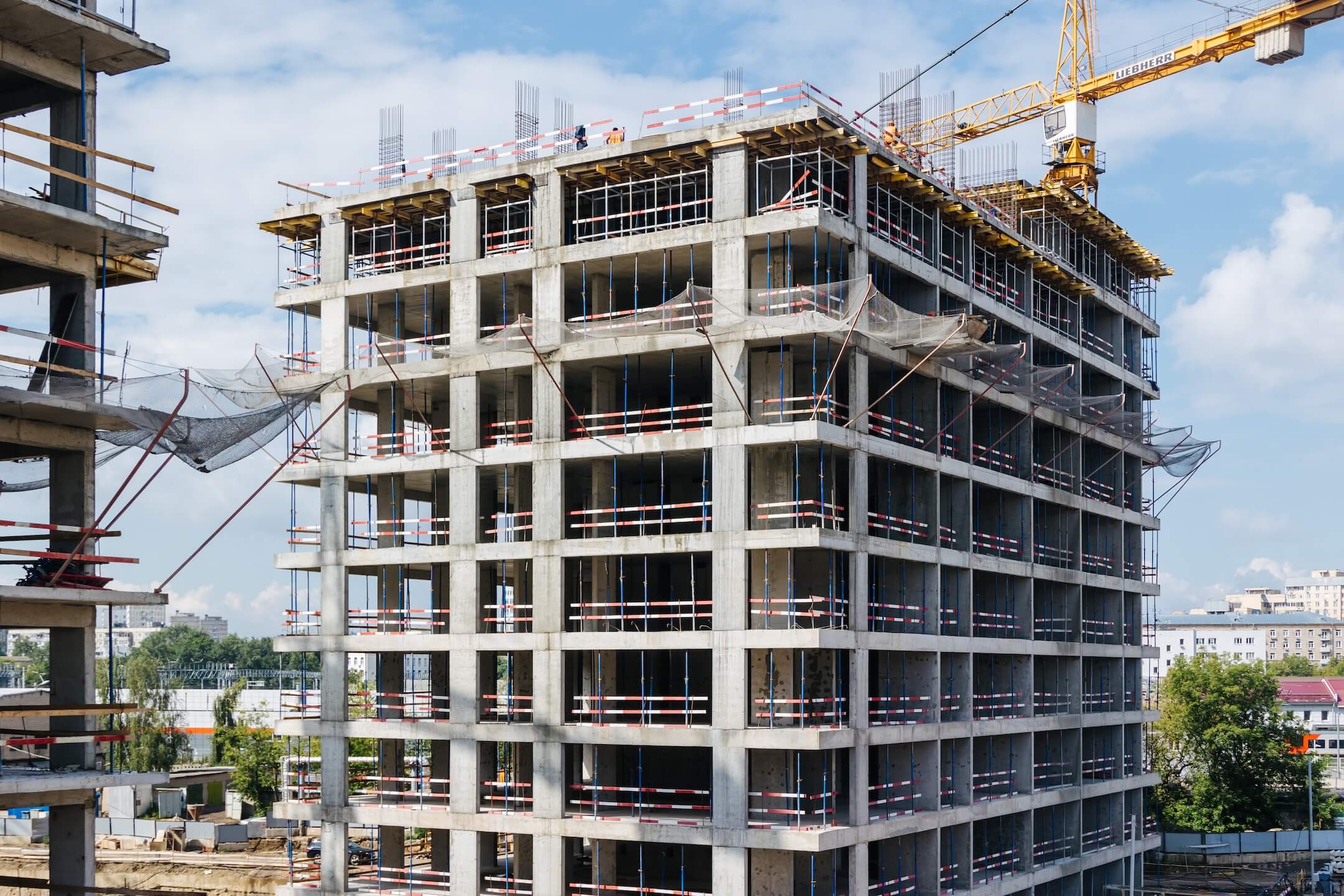

- Фундаментная плита выполнено
- Вертикальные конструкции −2 этажа — выполнено
- Вертикальные конструкции −1 этажа — выполнено

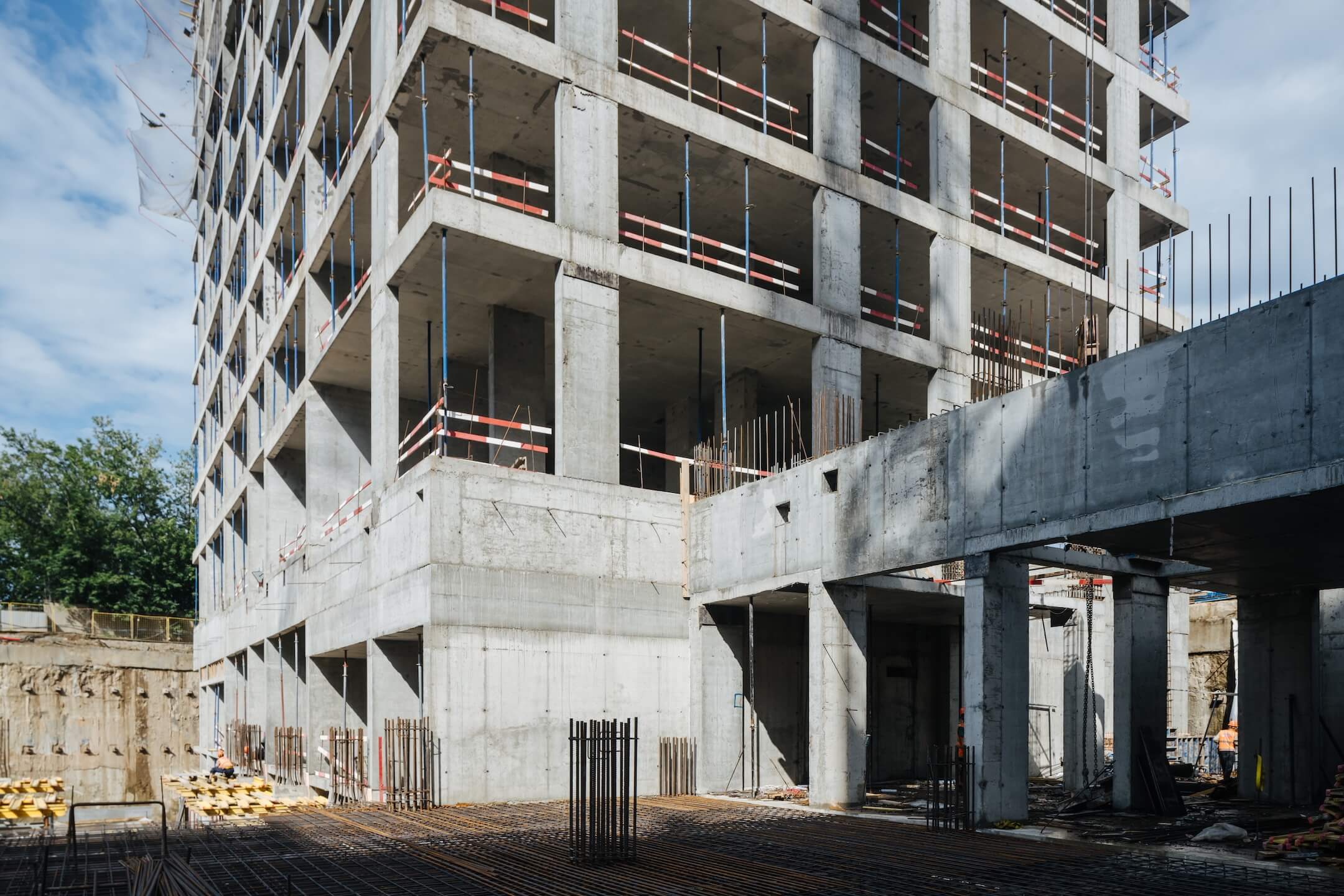

- Ведутся работы по бетонированию тех. пространства
Этап 1.2 (корпус 5)

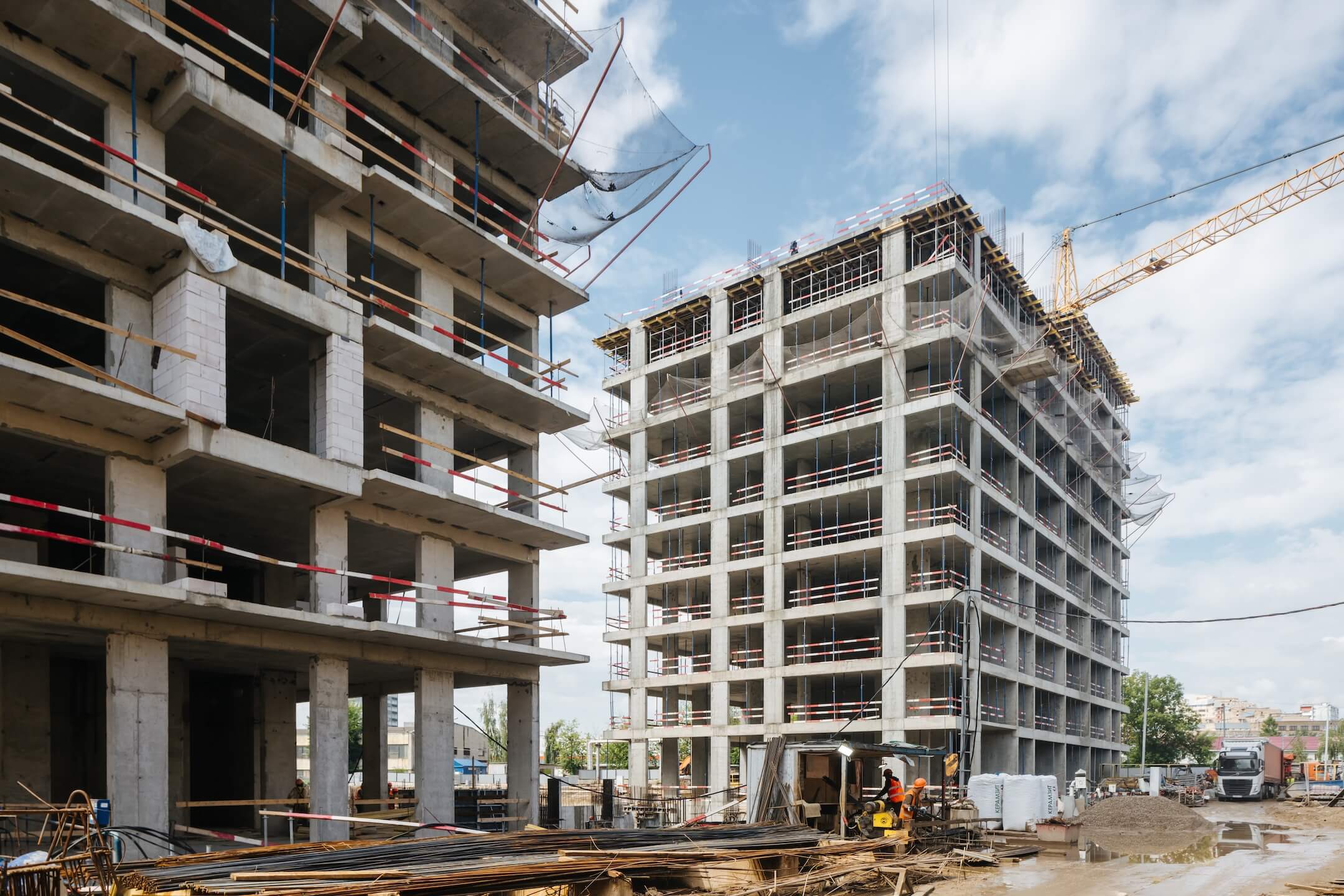

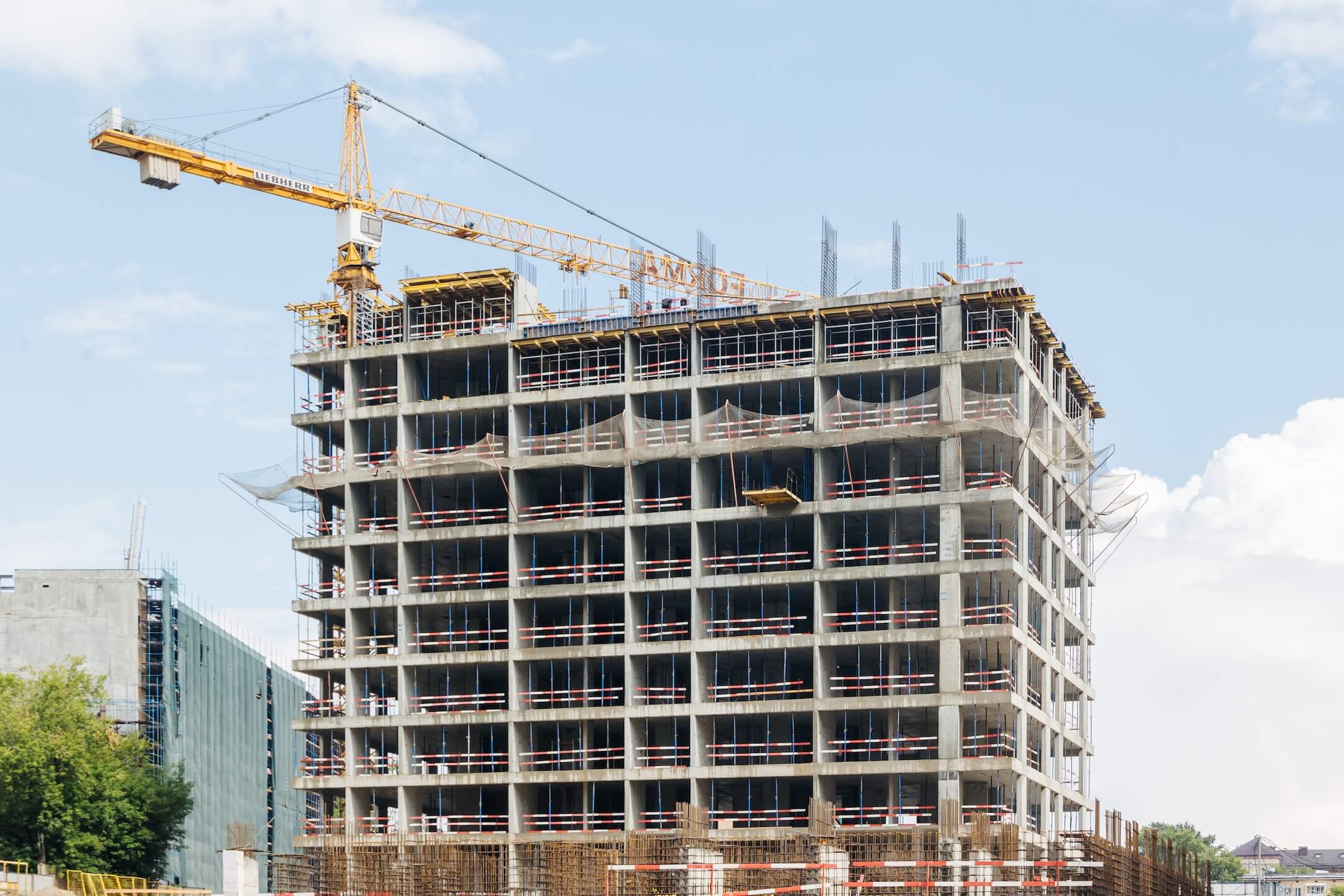

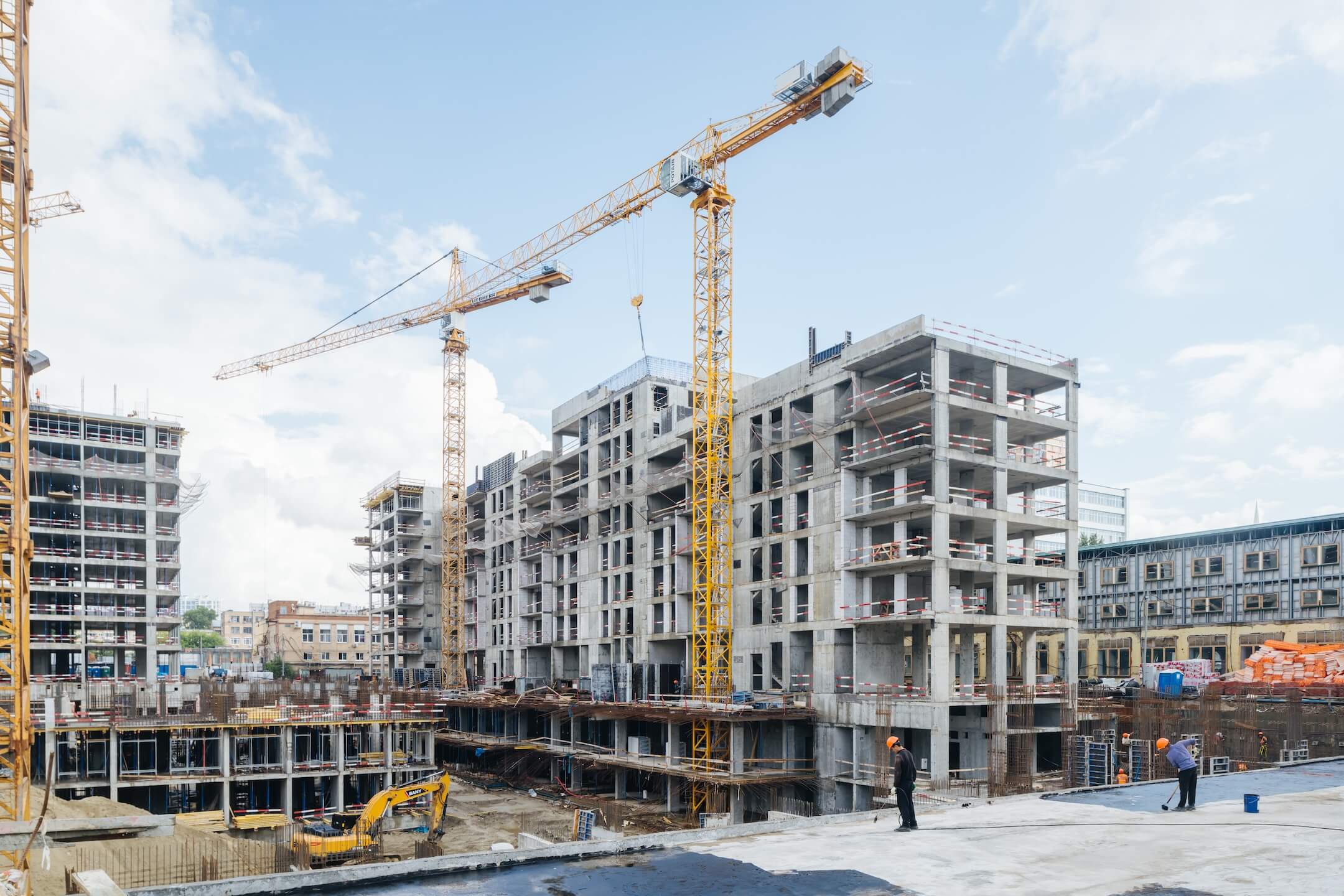

- Выполняются работы по бетонированию конструкций 9 этажа
Этап 1.2 (корпус 6)

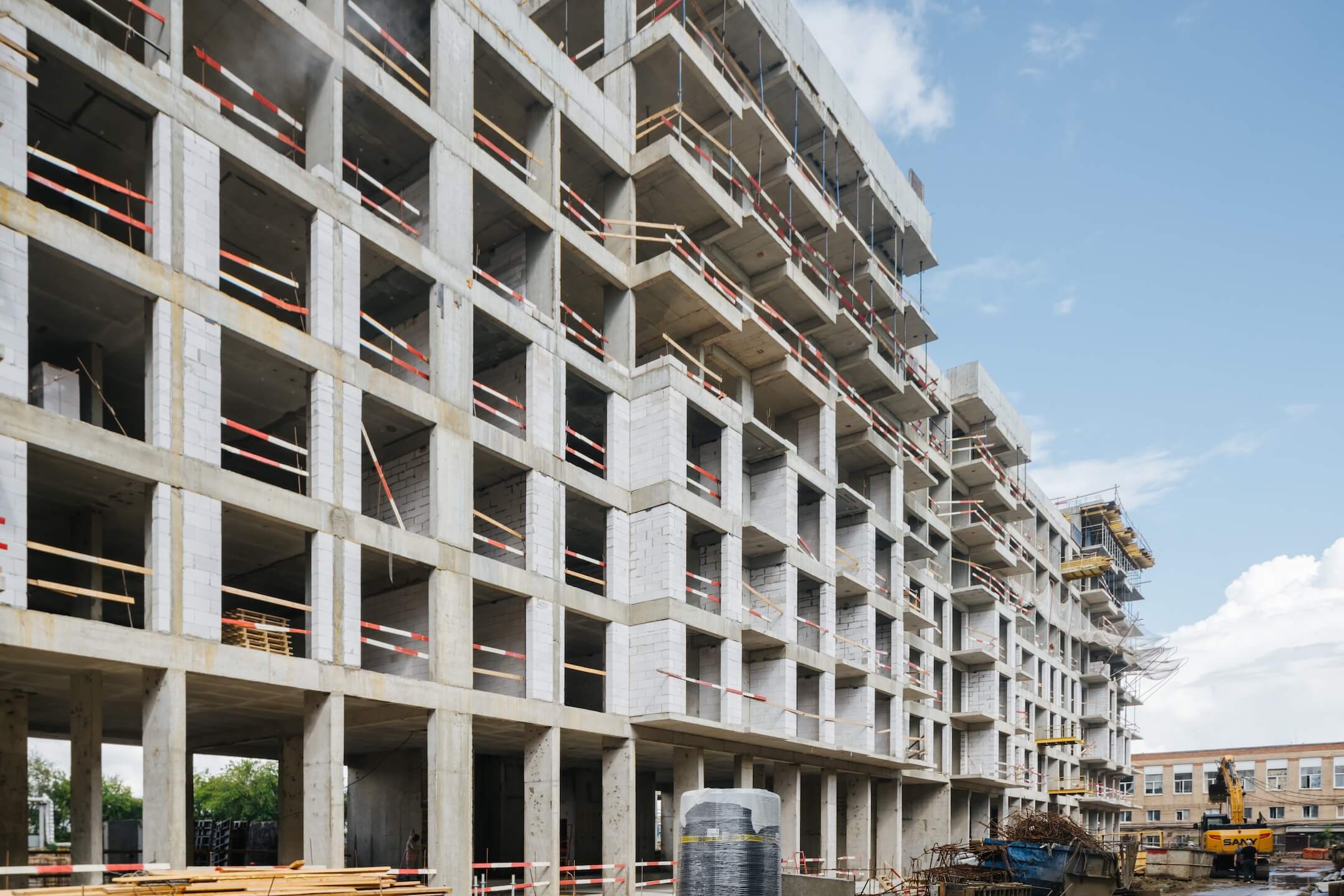

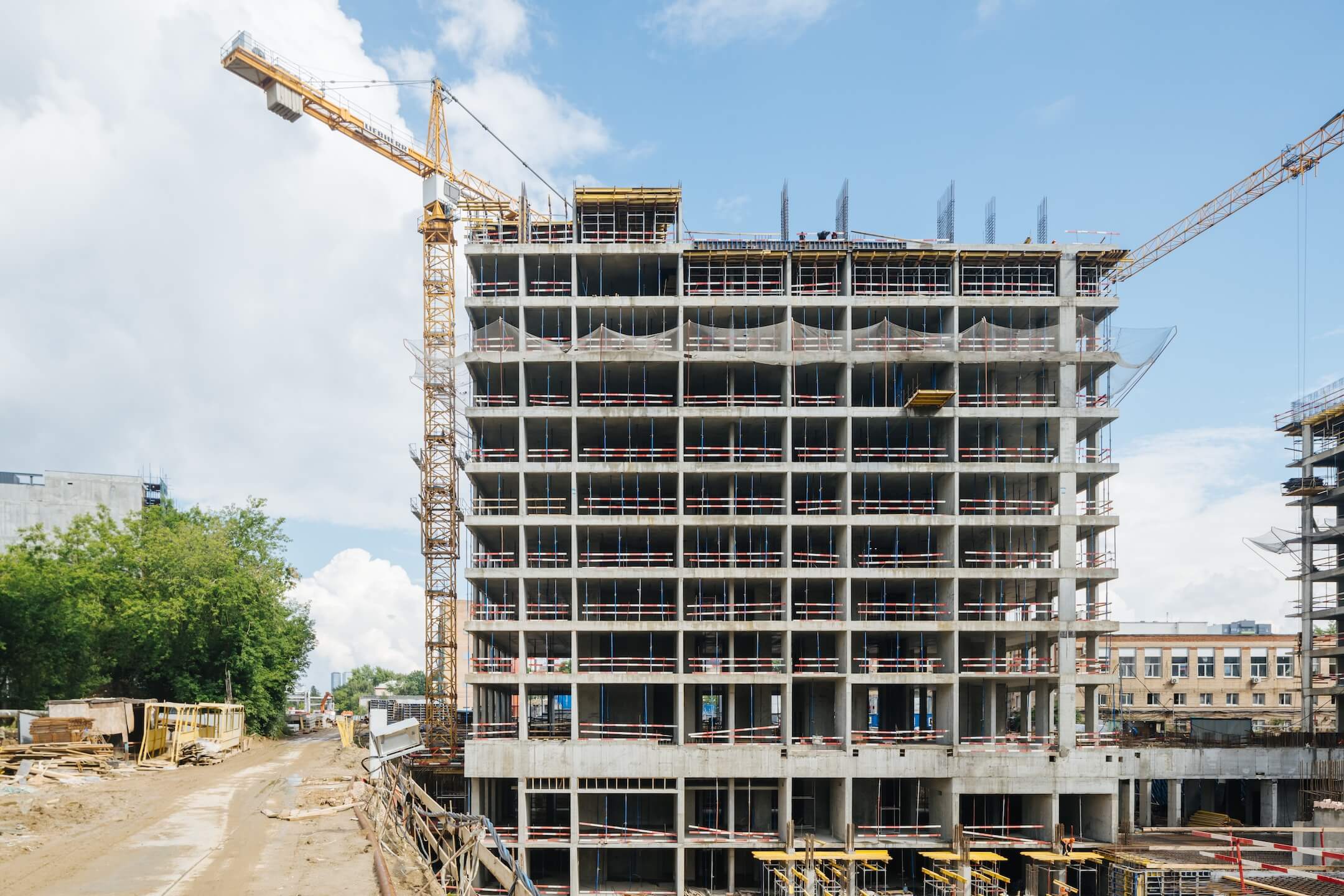

- Выполняются работы по возведению монолитных конструкций
- Выполняются работы по наружной и внутренней кладке
- Ведется подготовка к кровельным работам
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа
- Устройство фундаментной плиты
- Бетонирование плиты перекрытия паркинга 1 этажа
- Бетонирование вертикальных конструкций паркинга 1 этажа
