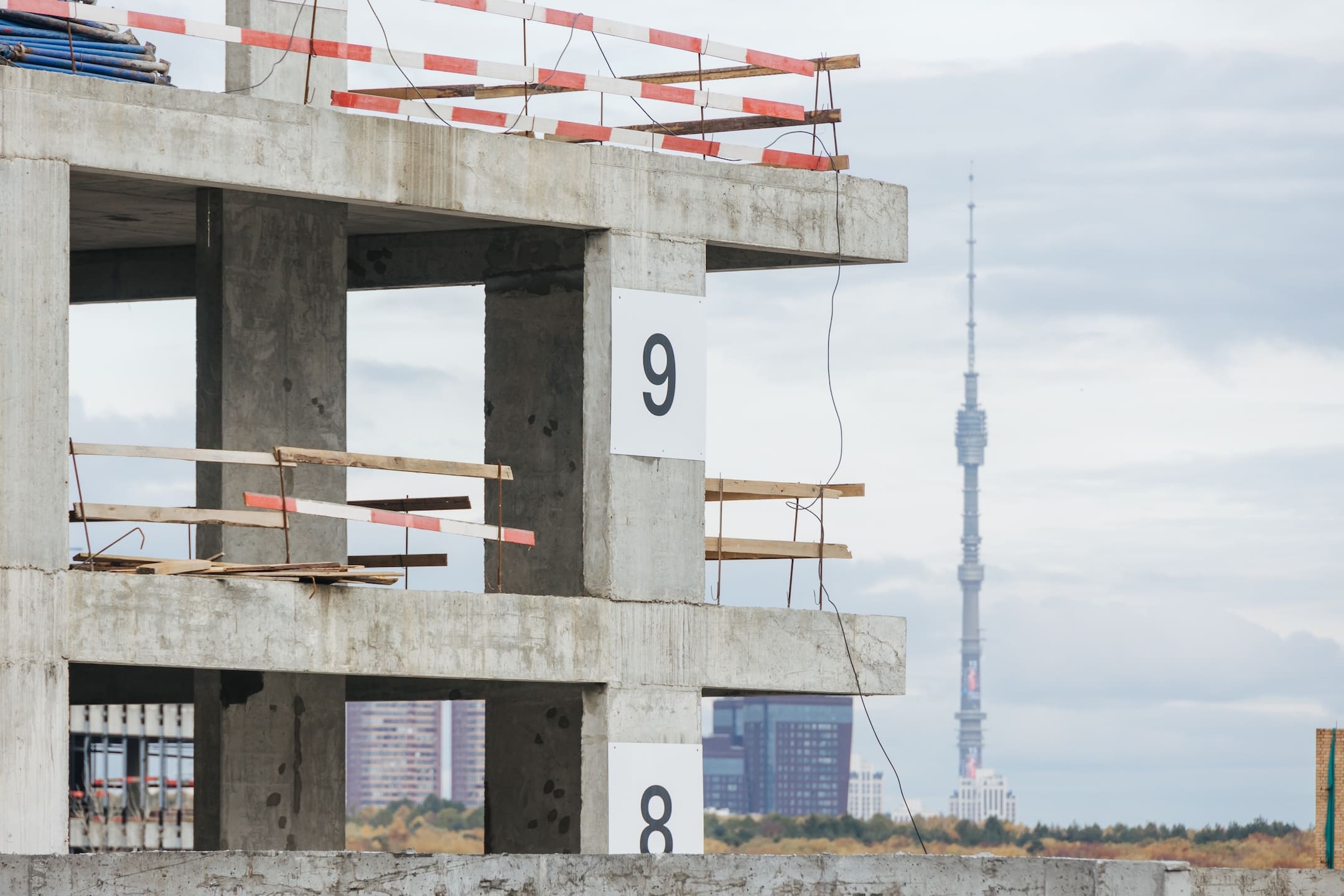

Октябрь 23.10.2025

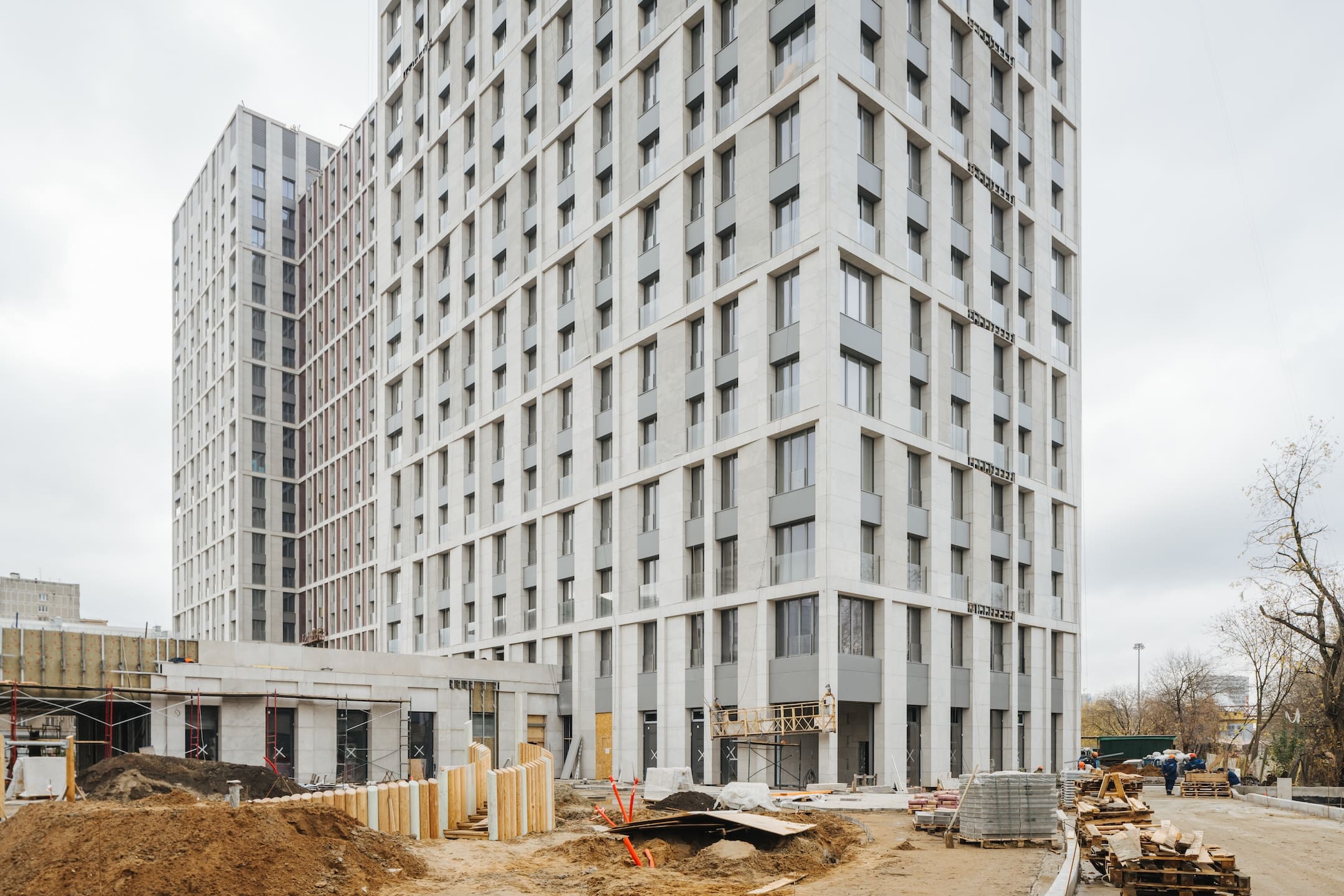

Этап 1.1 (корпус 1)
- Кровельные работы завершены.
- Монолитные работы завершены.

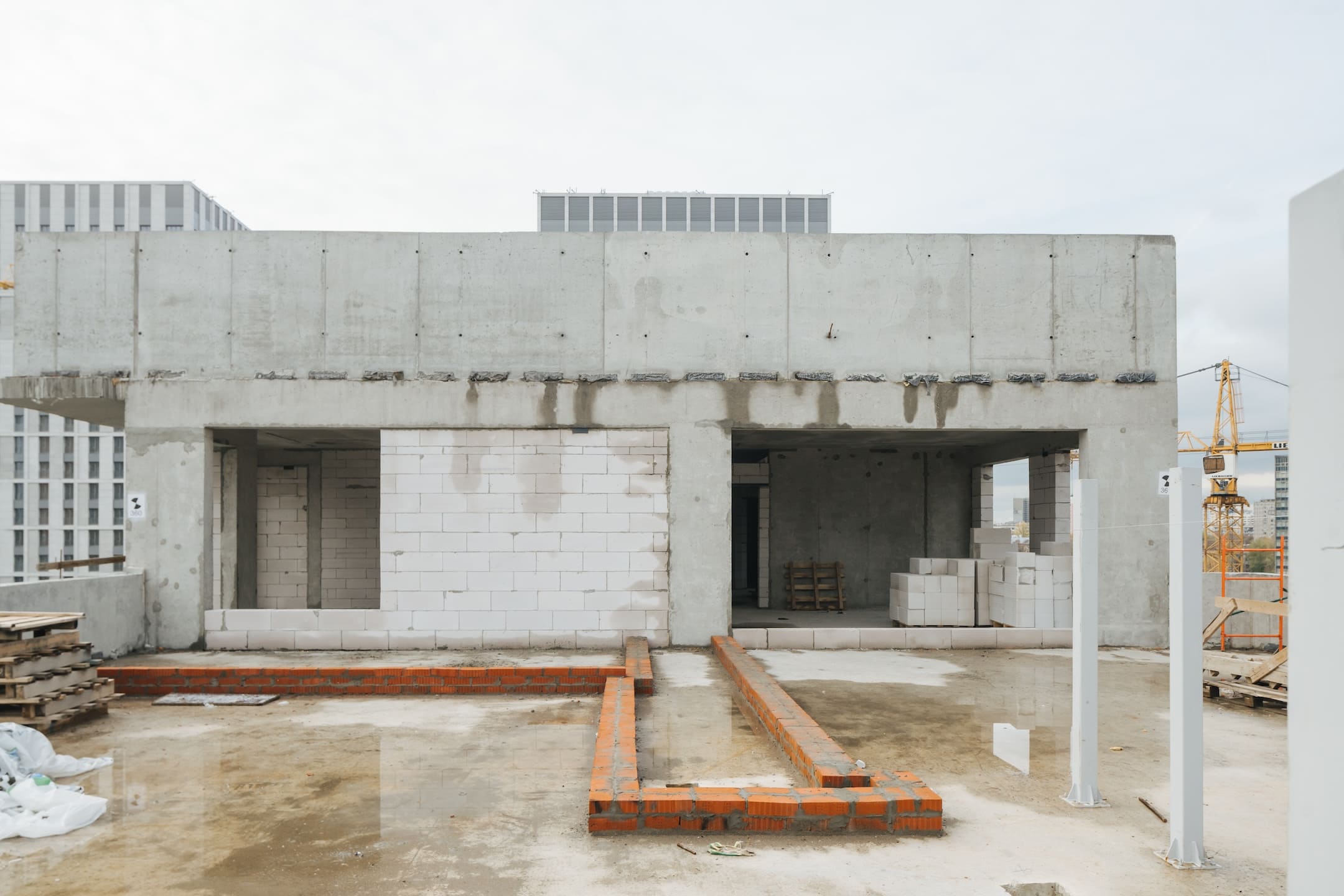

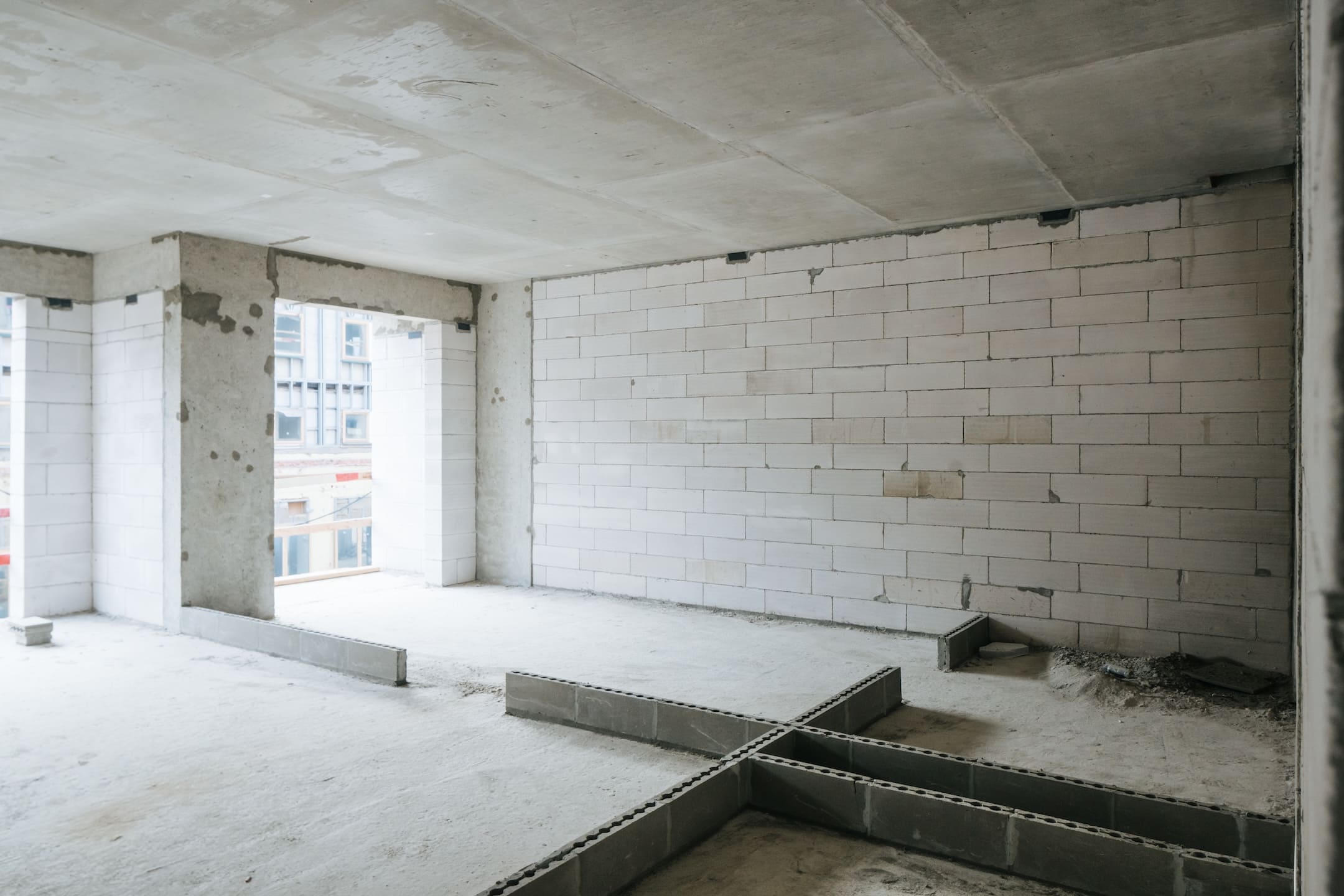

- Каменные работы завершены.

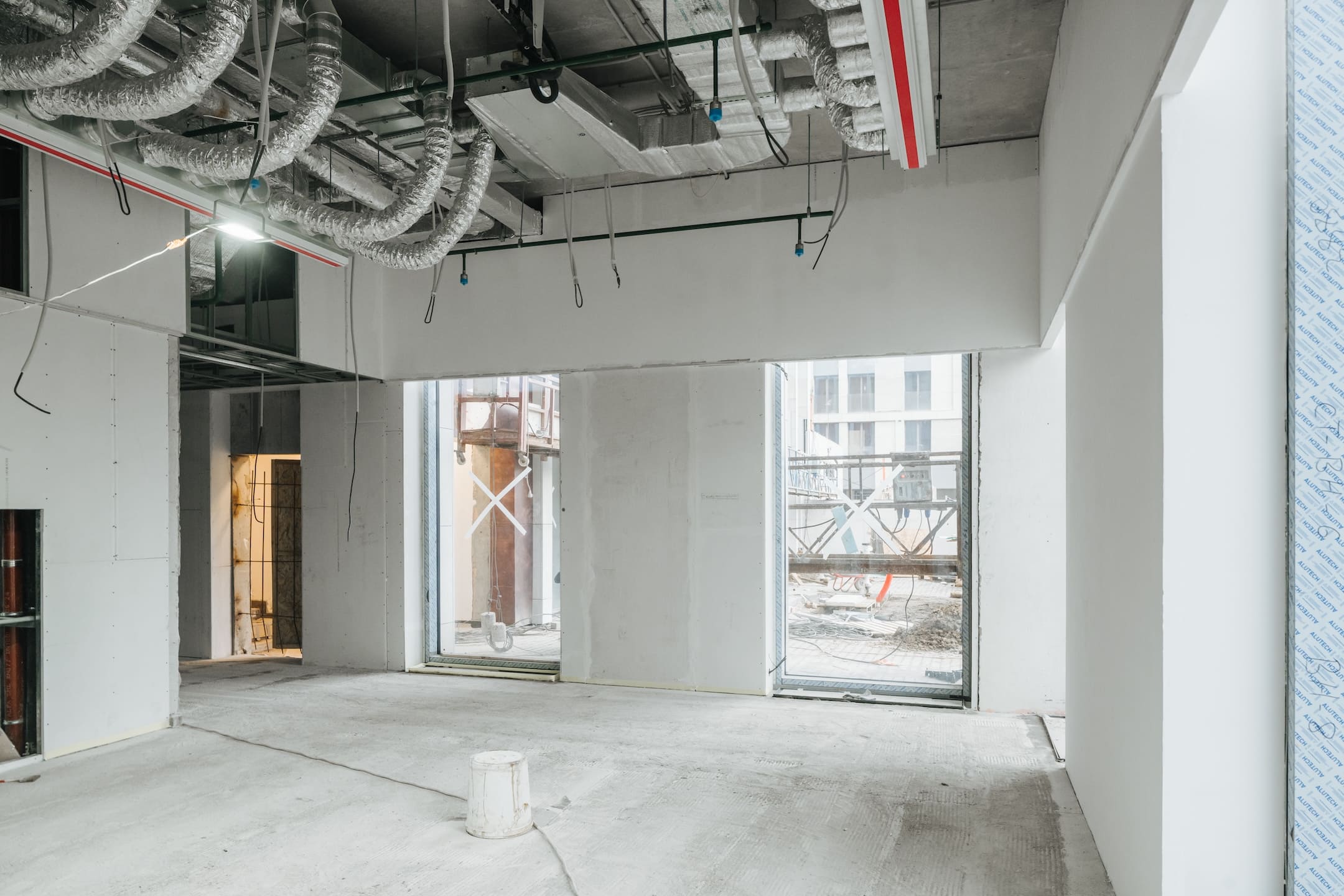

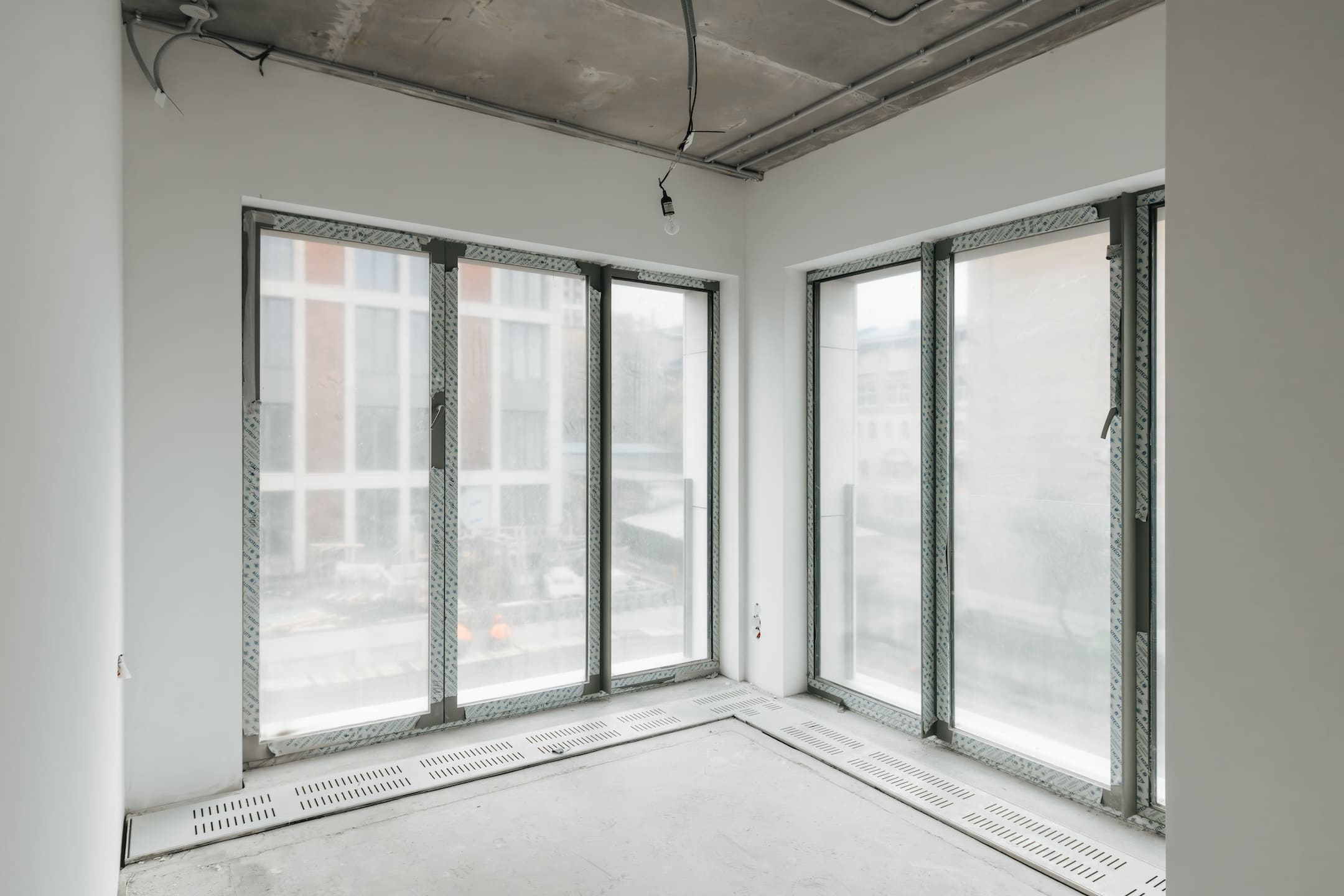

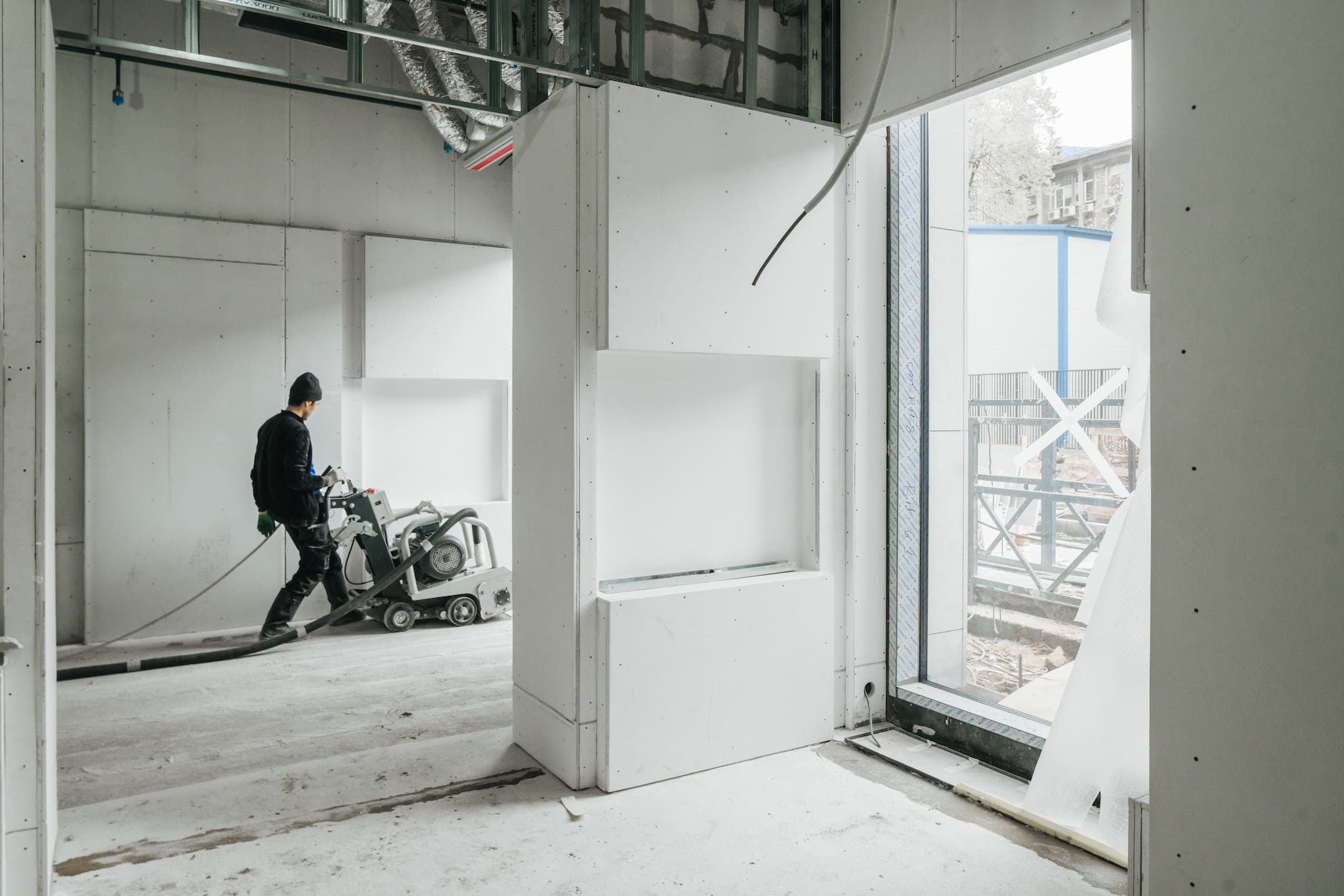

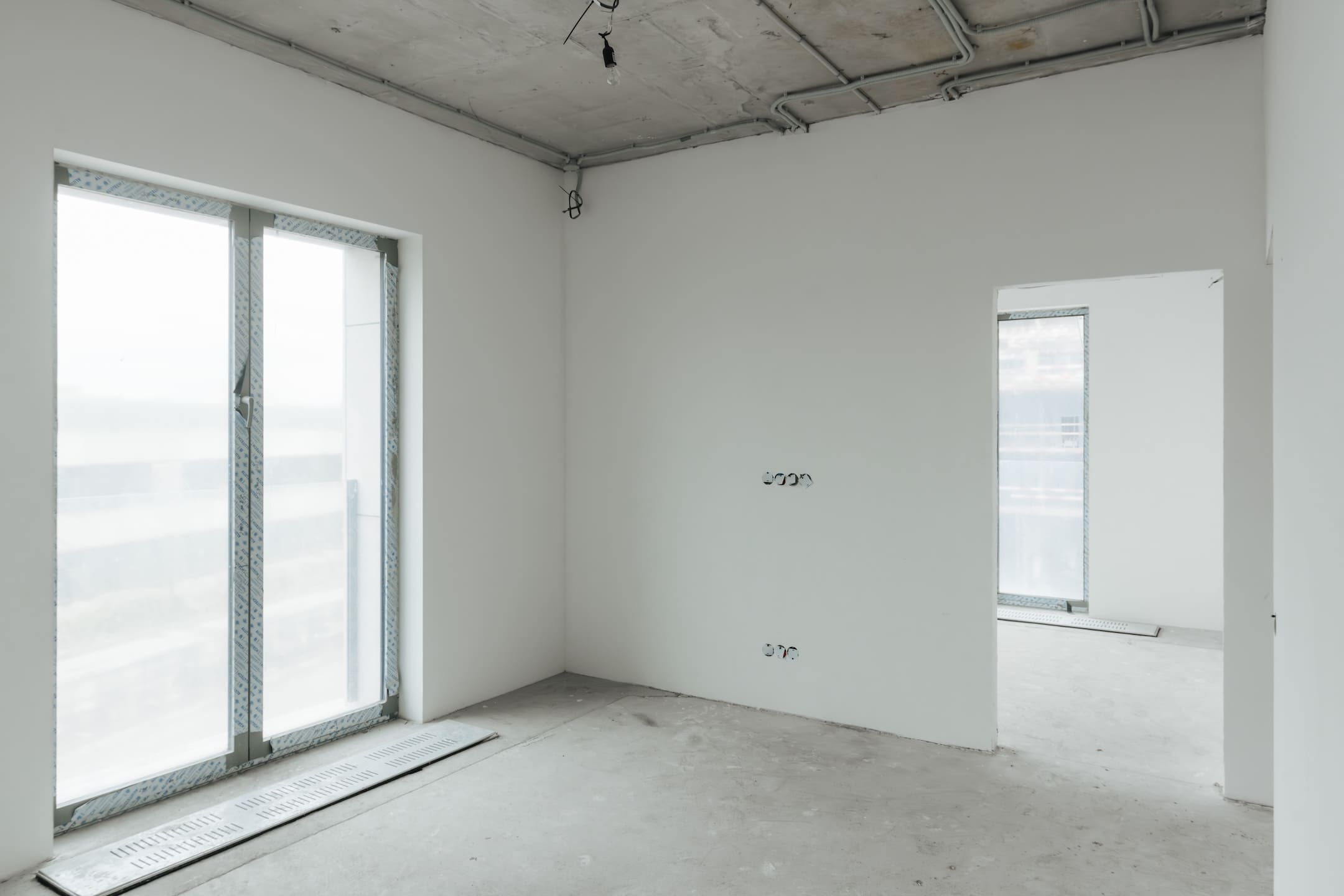

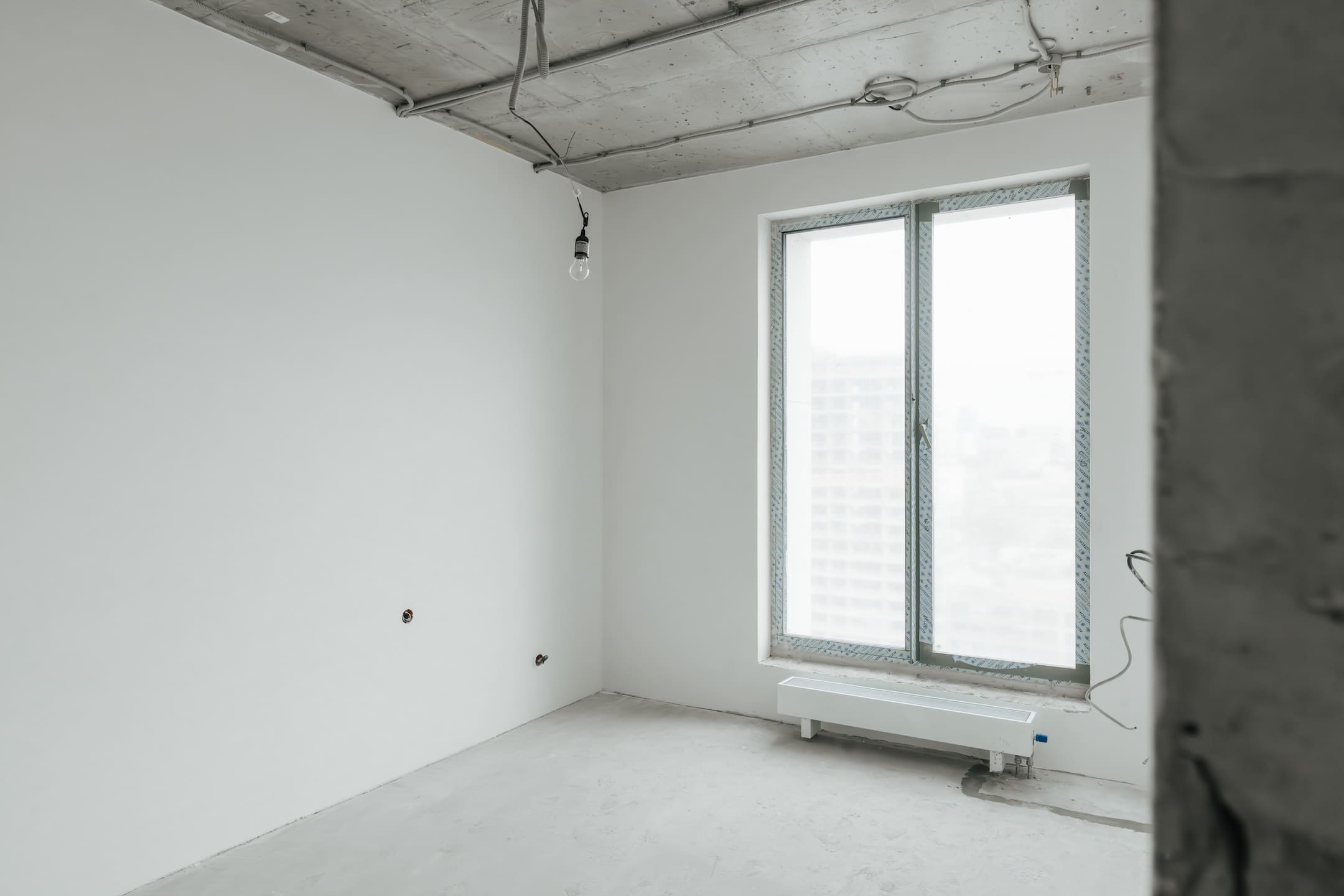

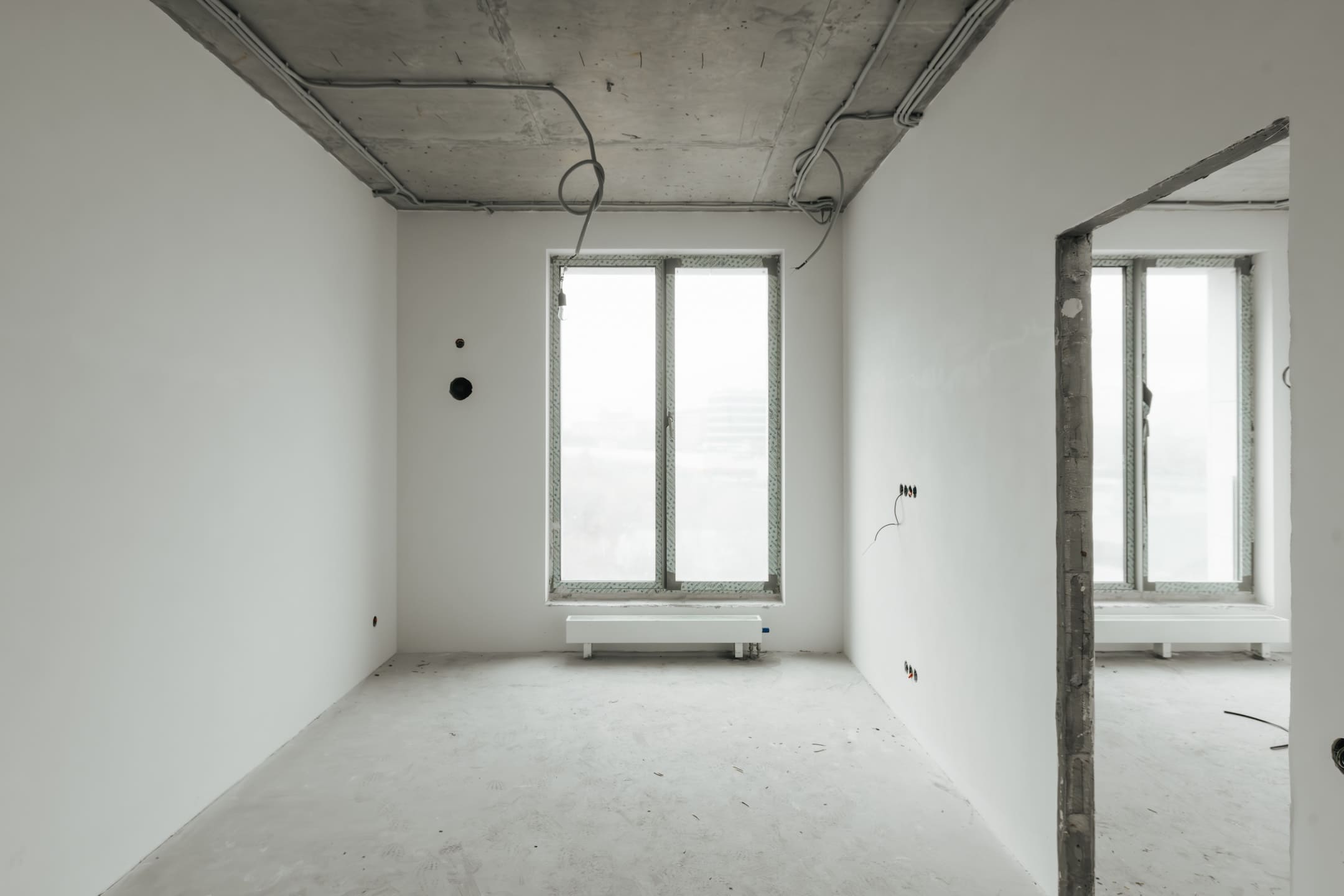

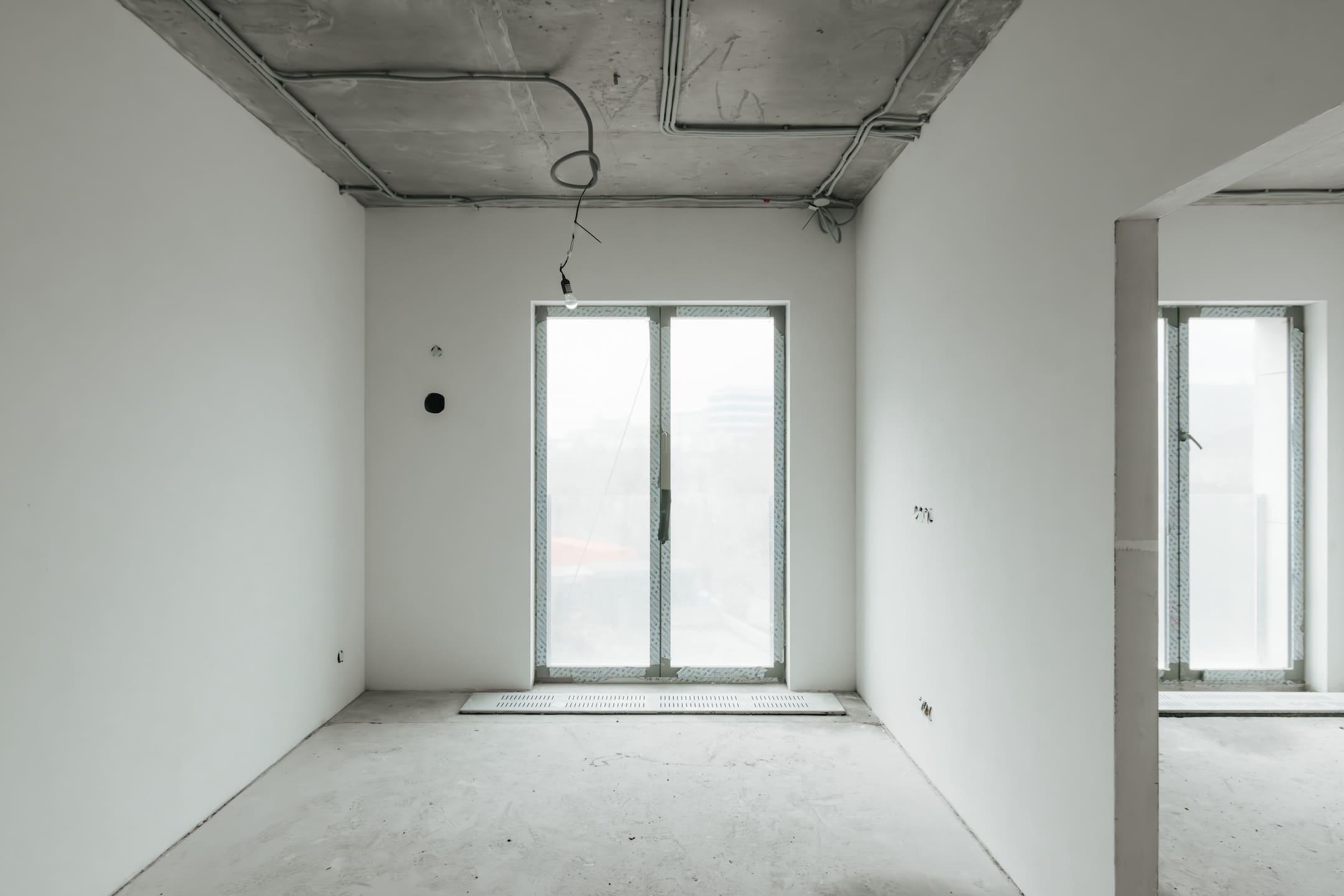

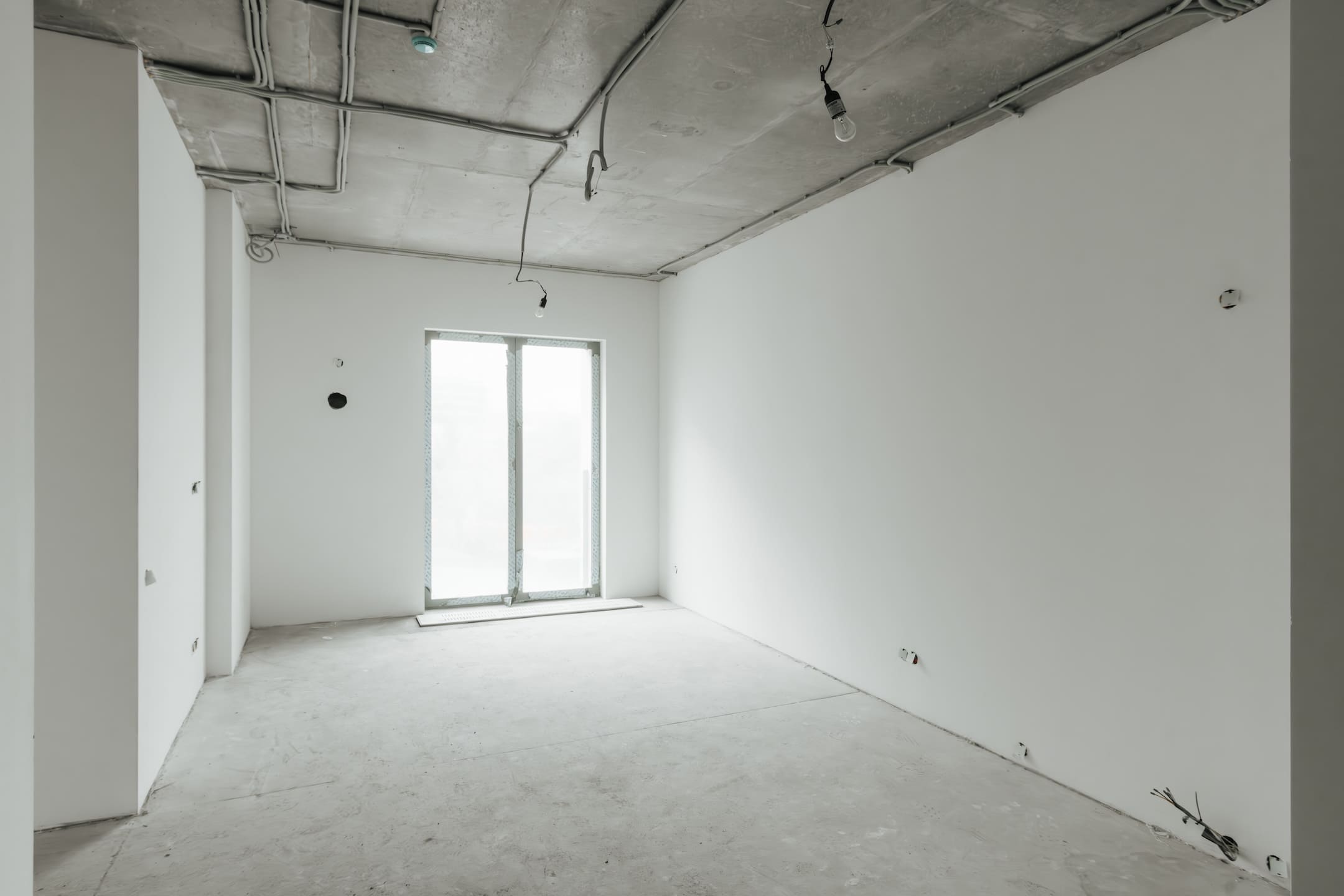

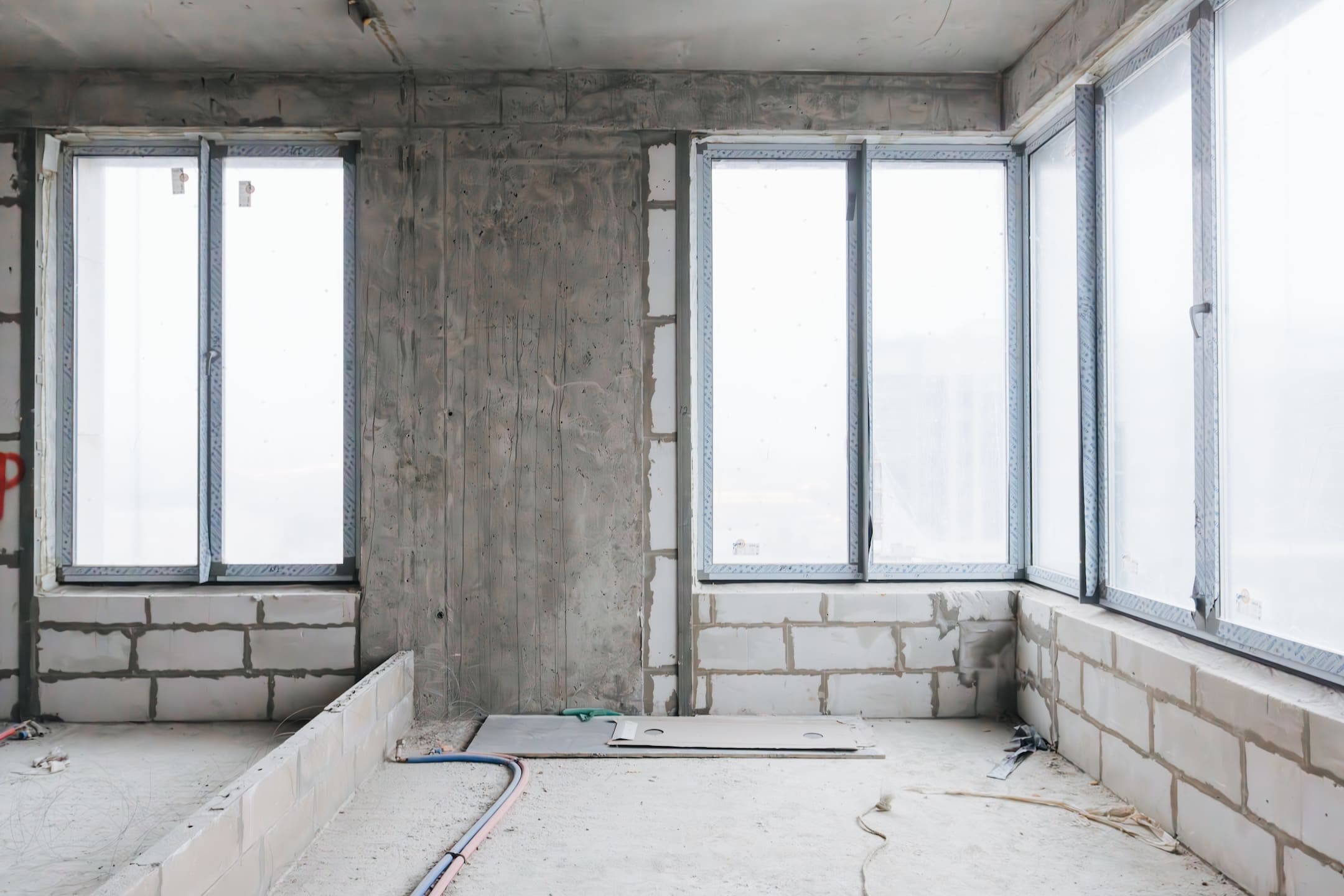

- Ведутся черновые и чистовые отделочные работы на всех типовых этажах.

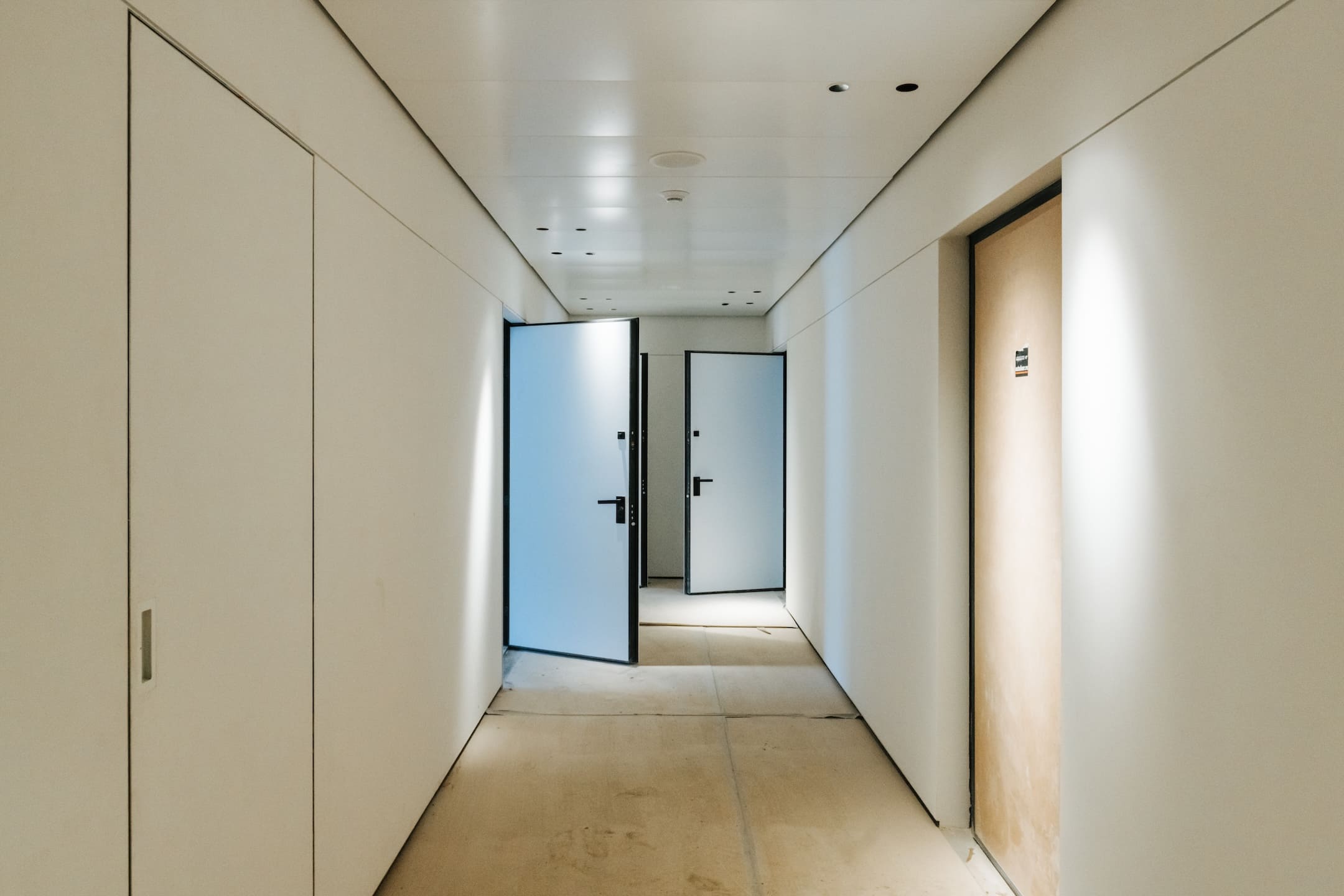

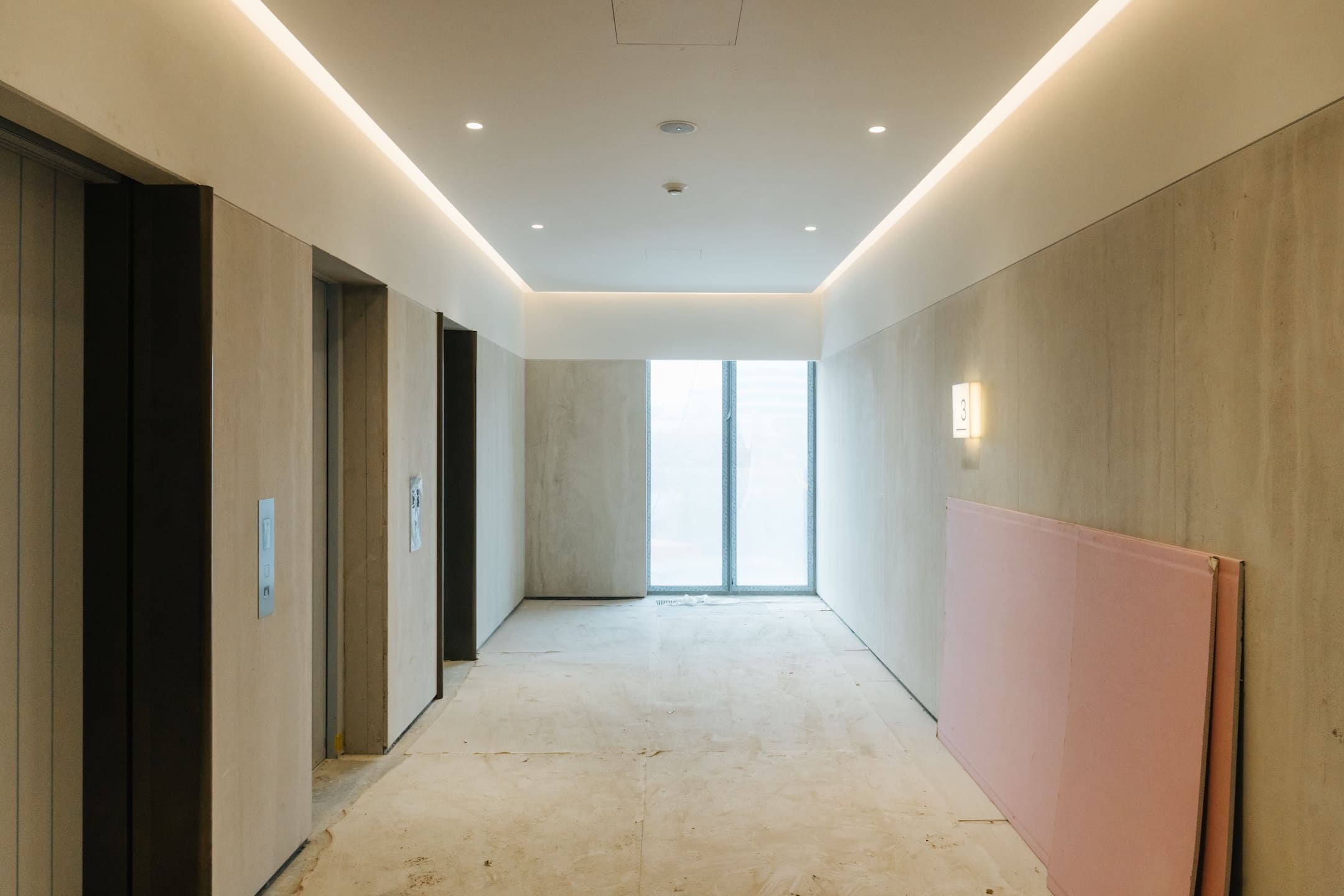

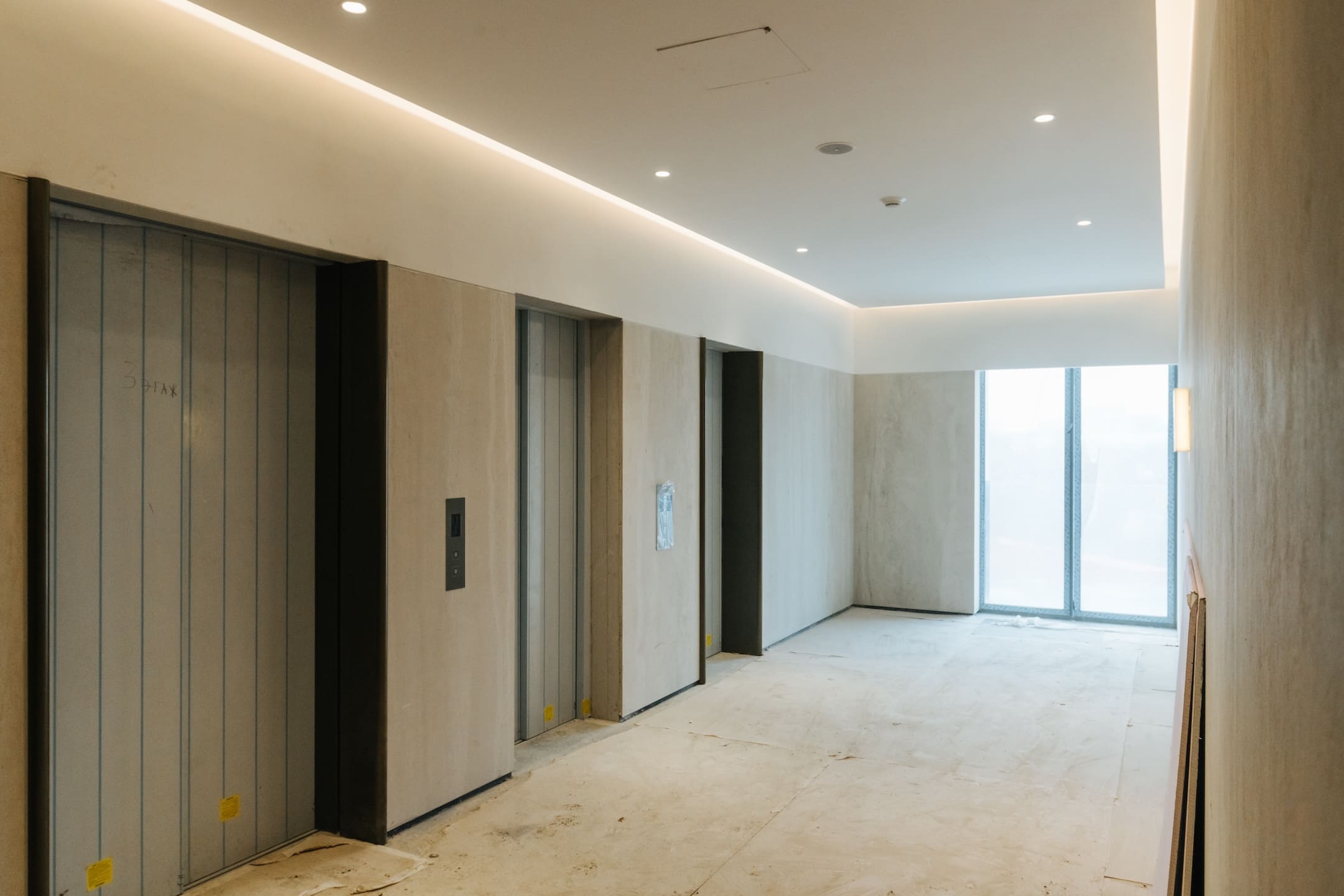

- Продолжаются черновые и чистовые отделочные работы в лобби.
Фасад
- Монтаж минераловатного утеплителя — завершен.
- Монтаж подсистемы — завершен.

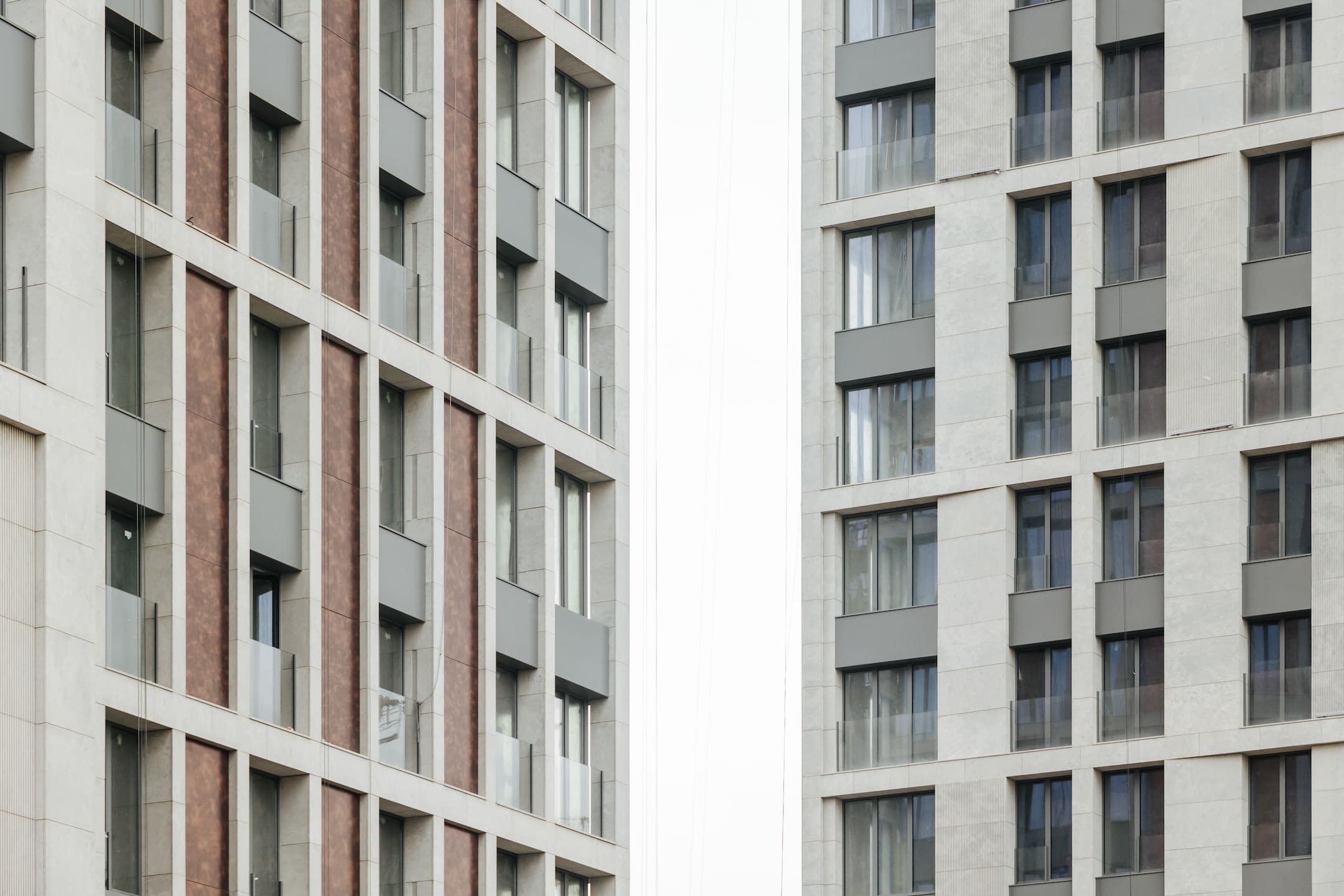

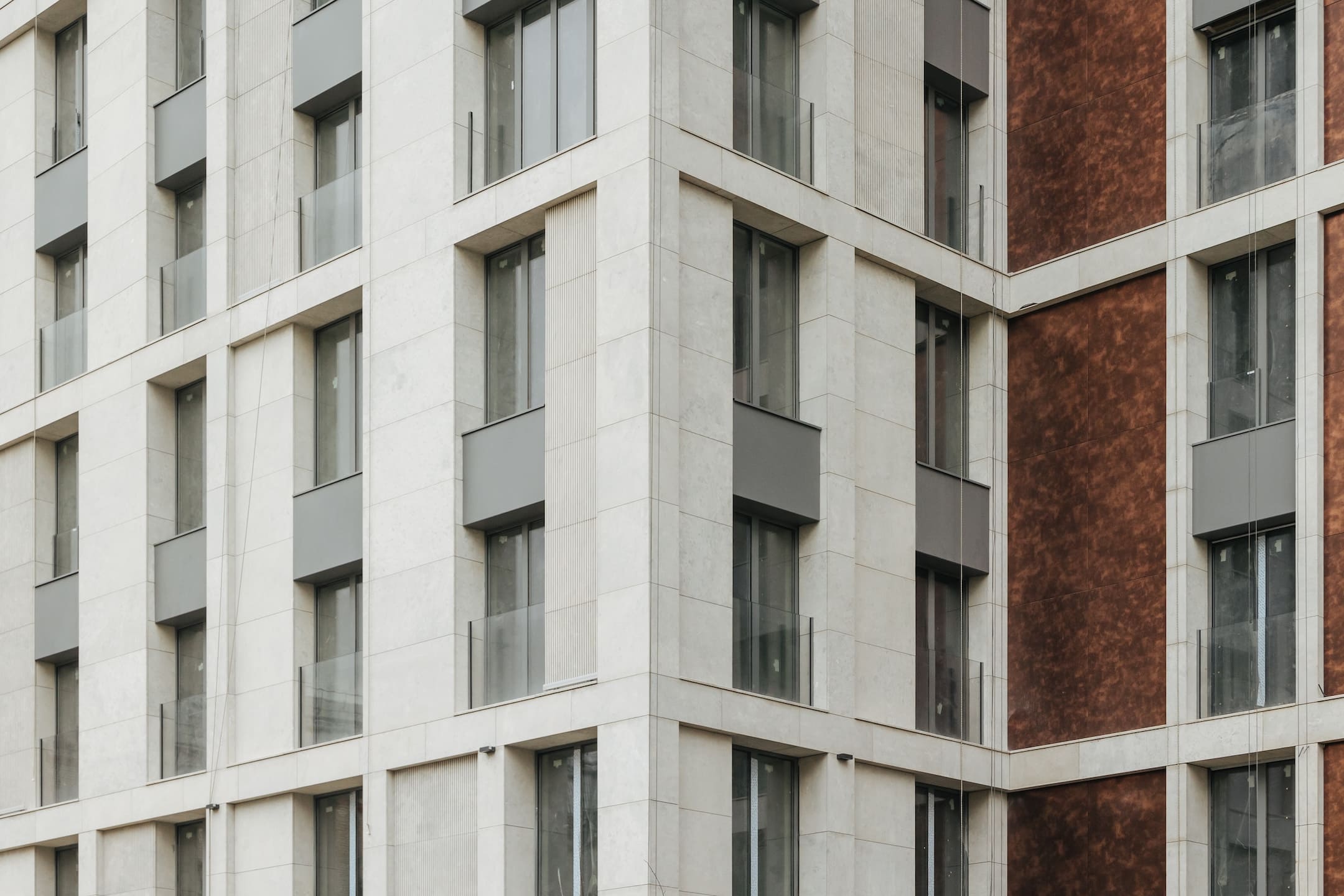

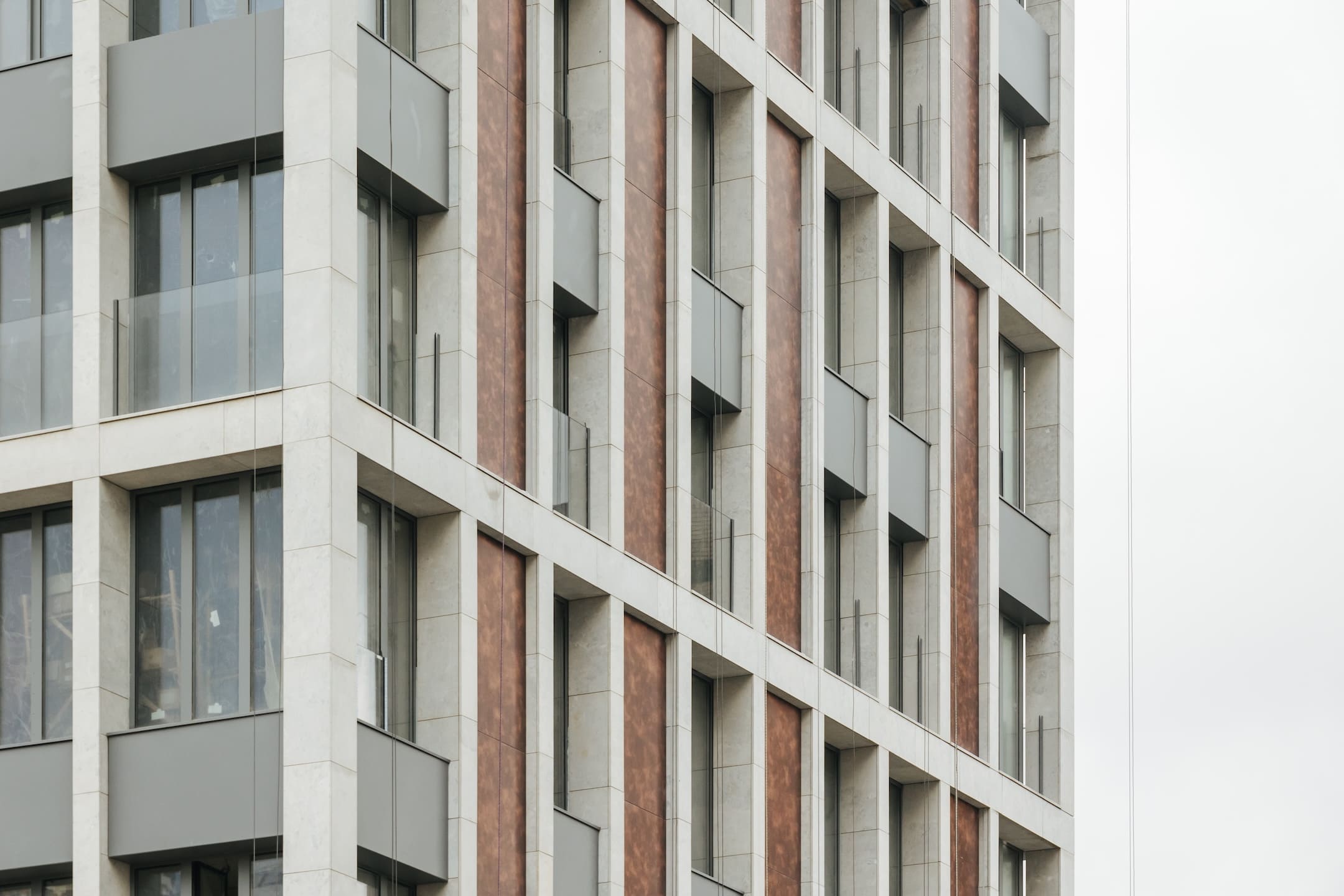

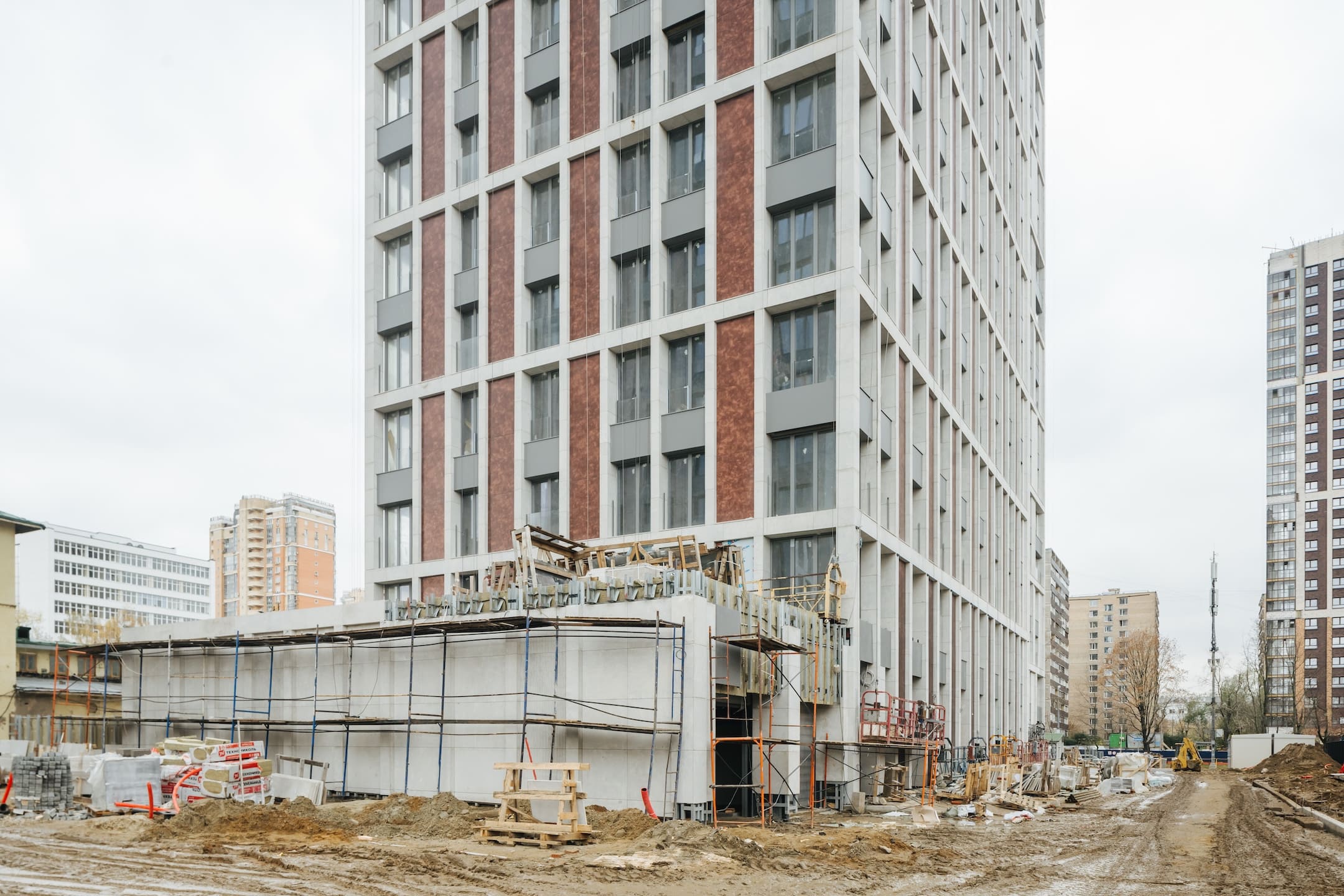

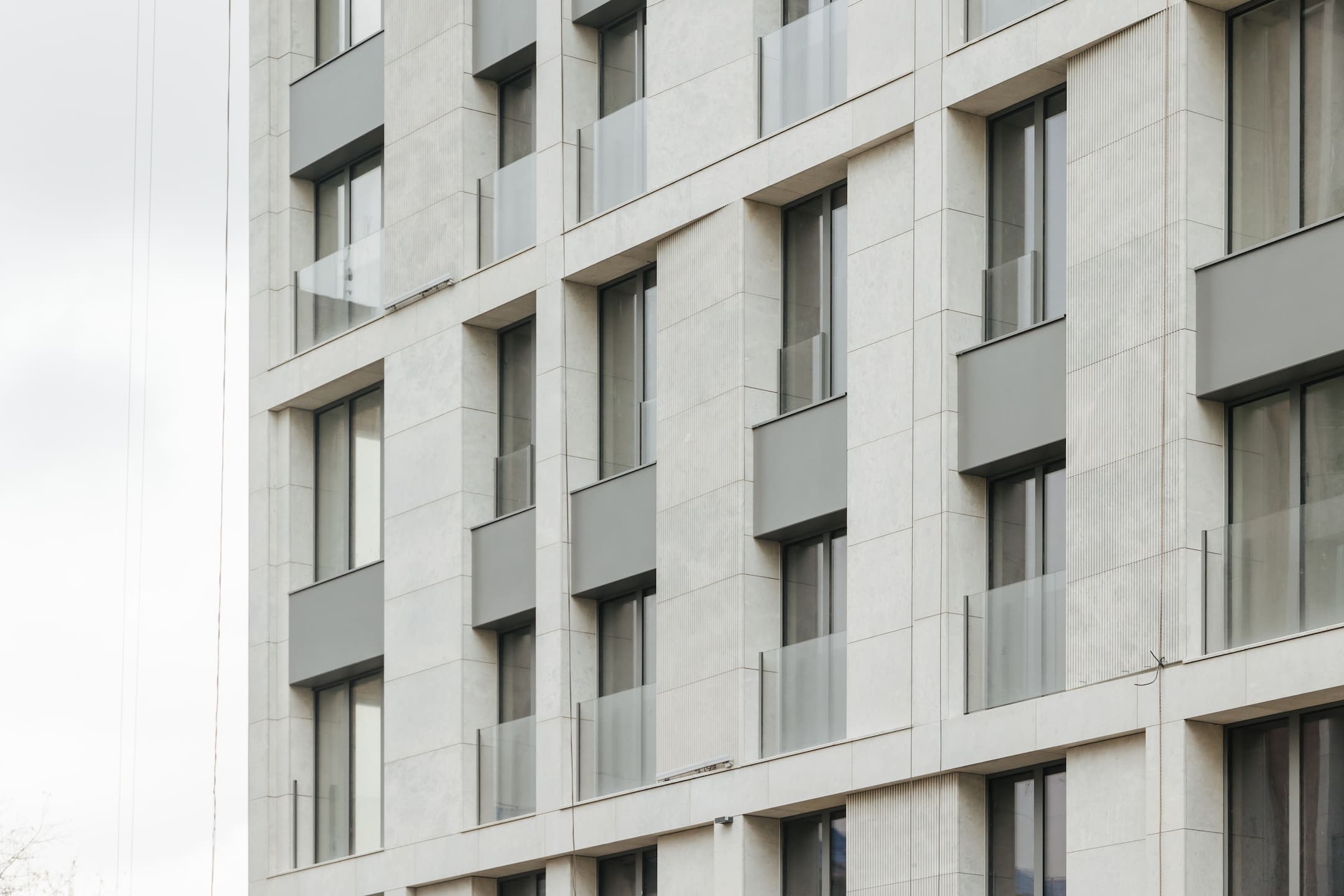

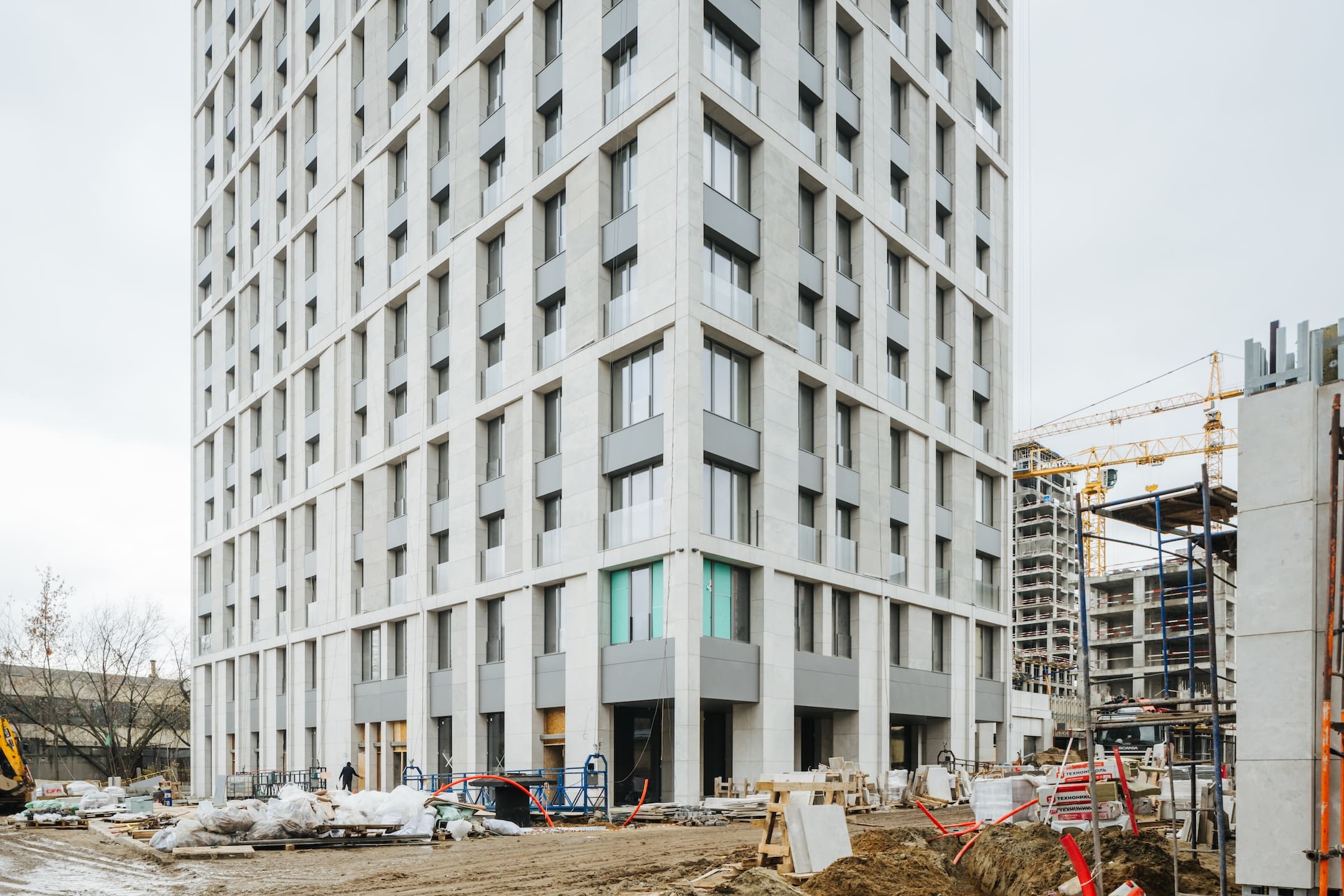

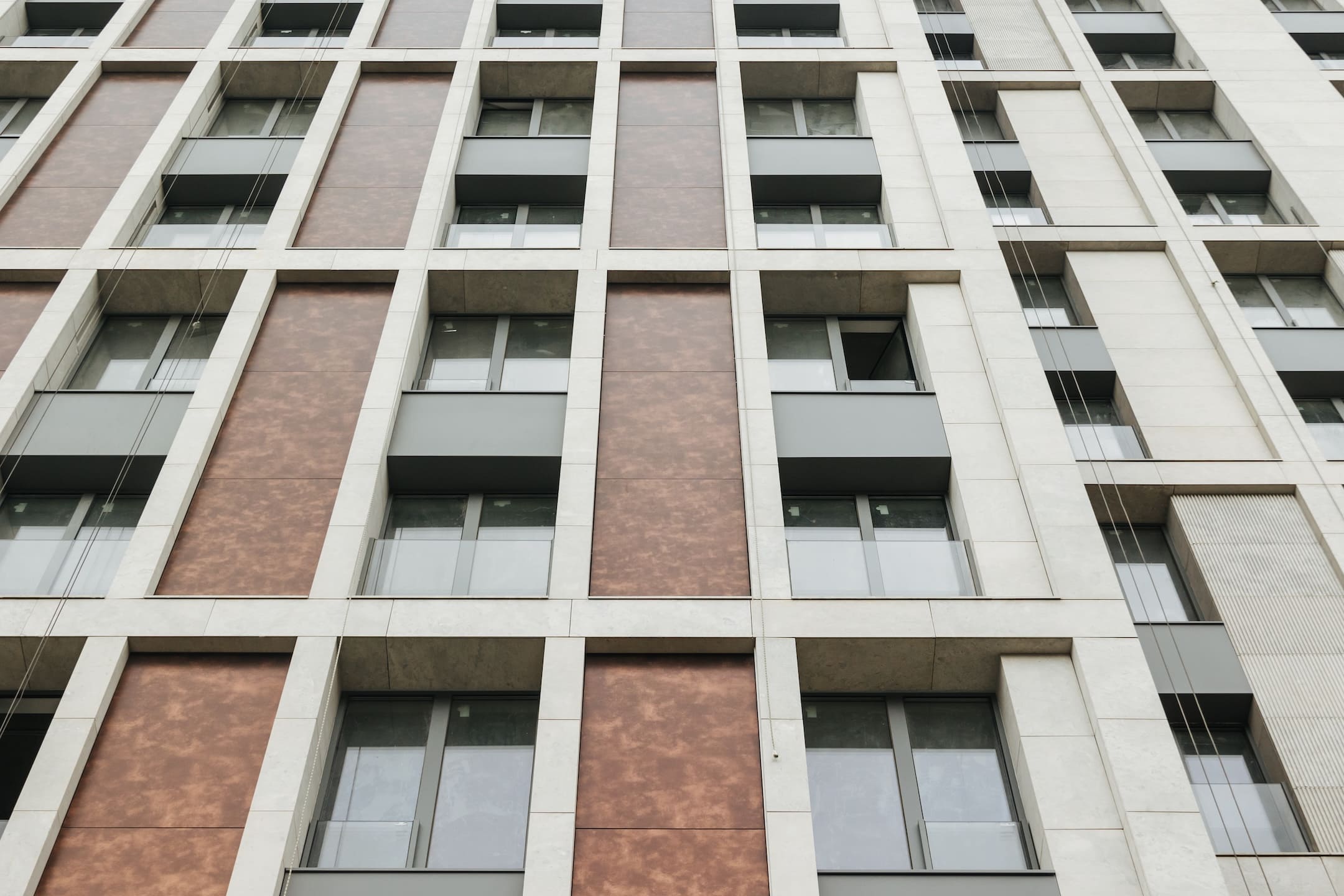

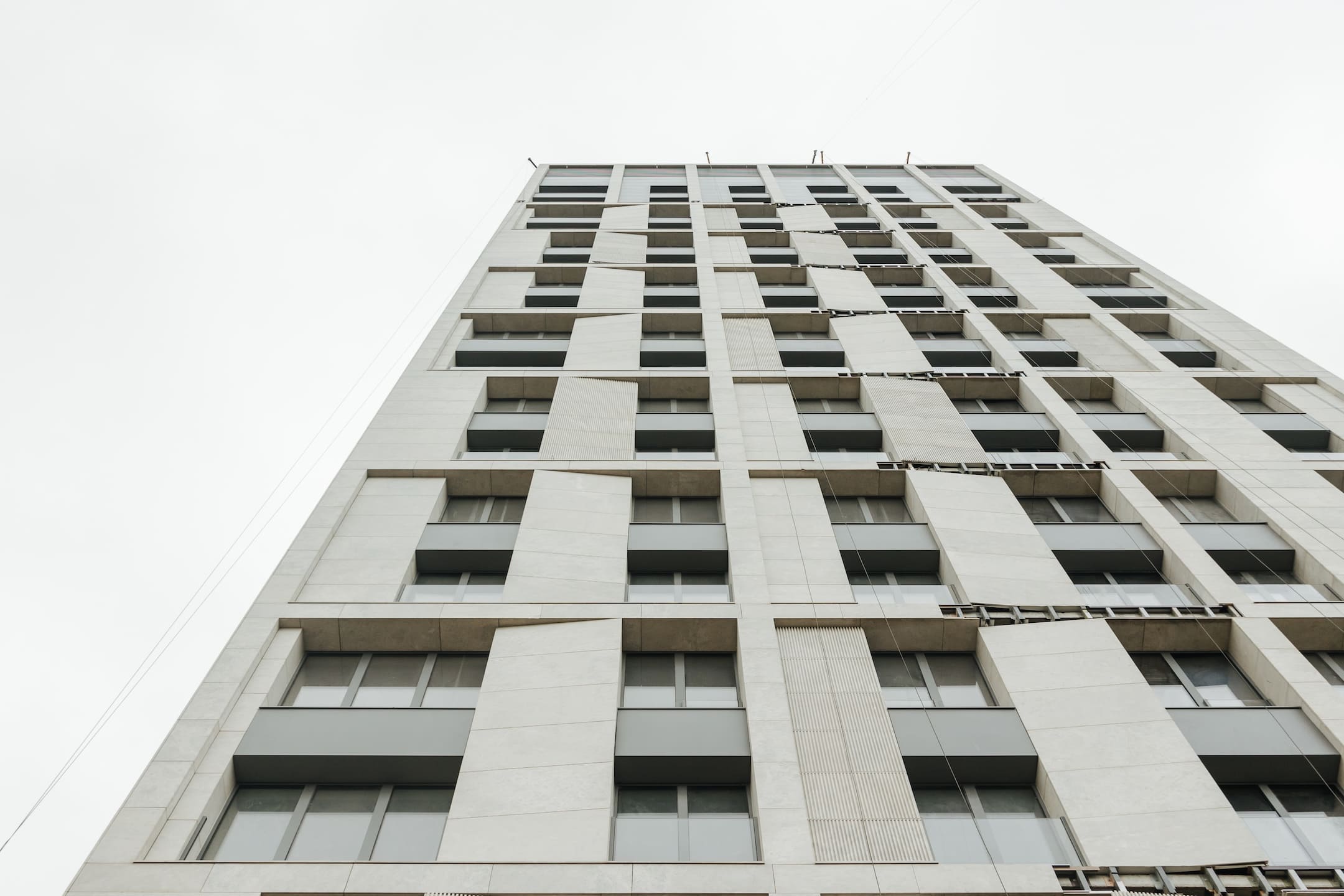

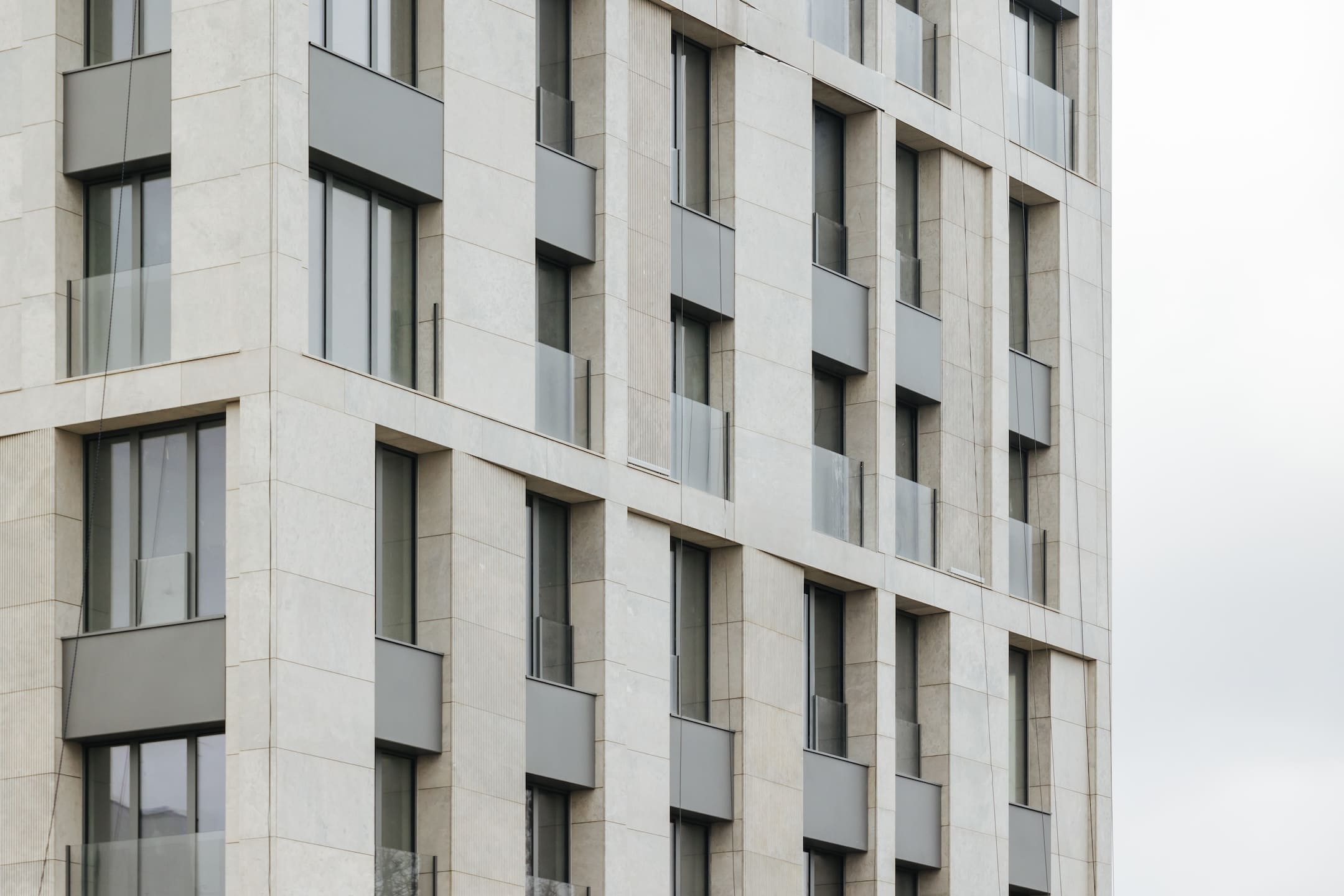

- Монтаж облицовки из натурального камня.

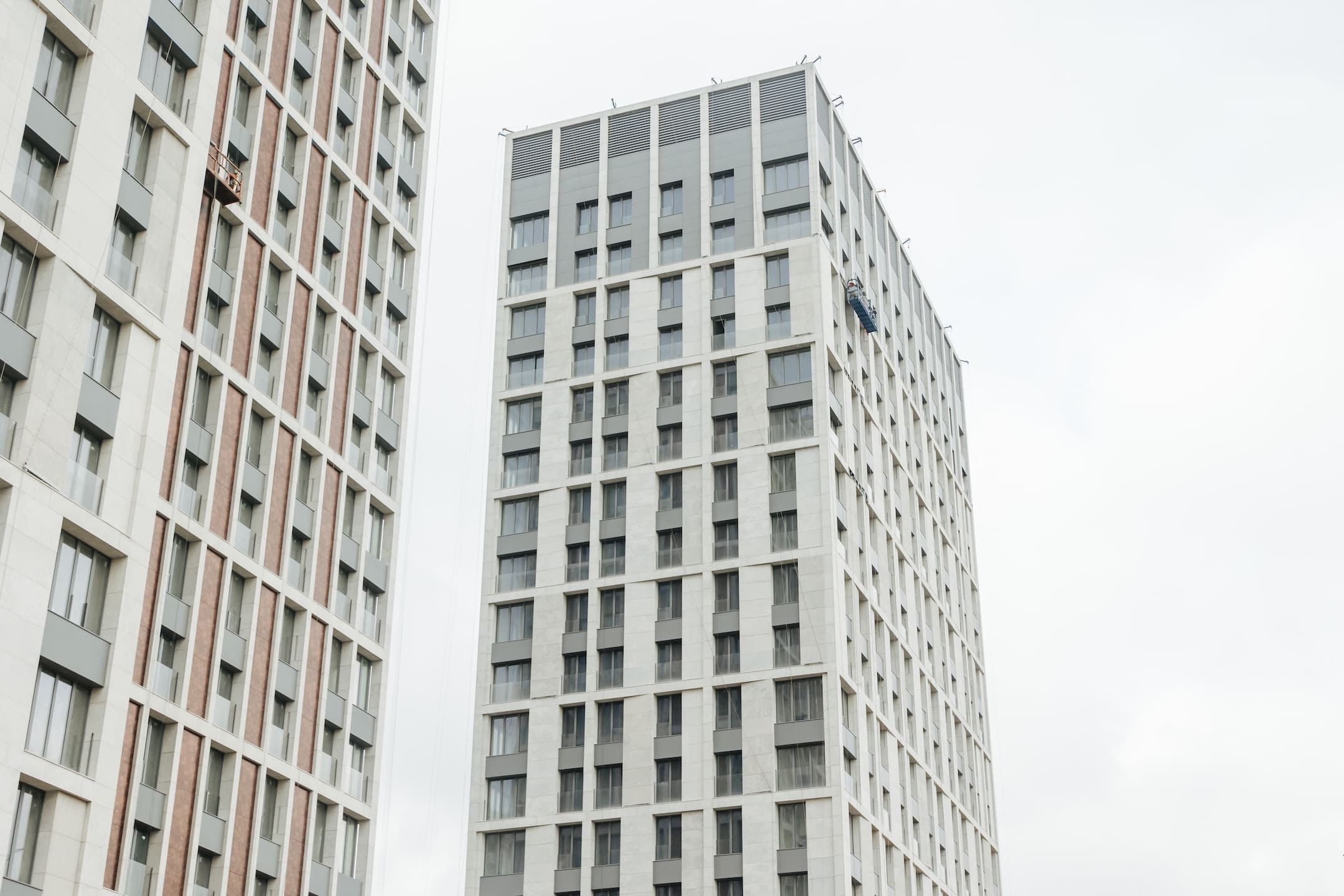

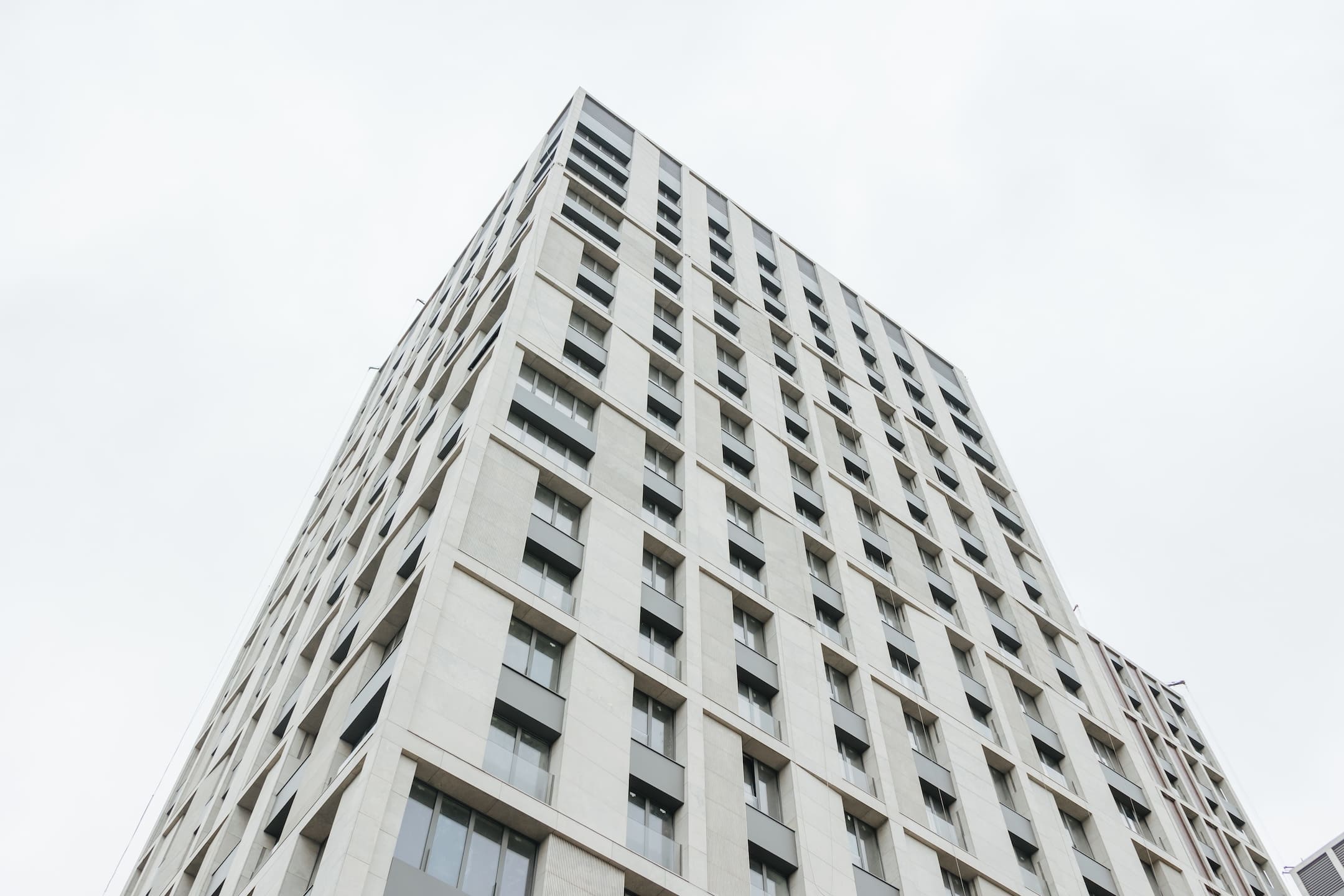

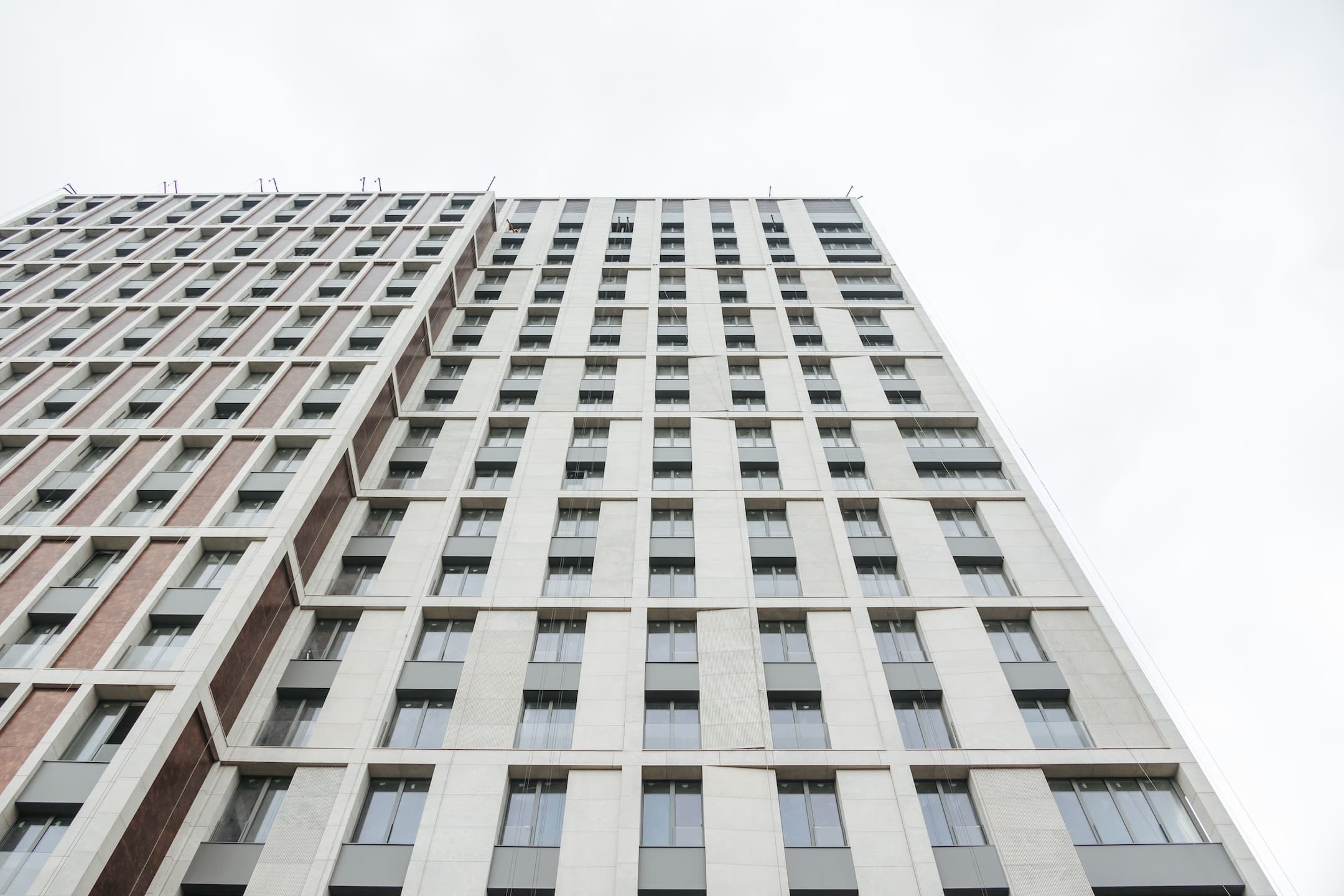

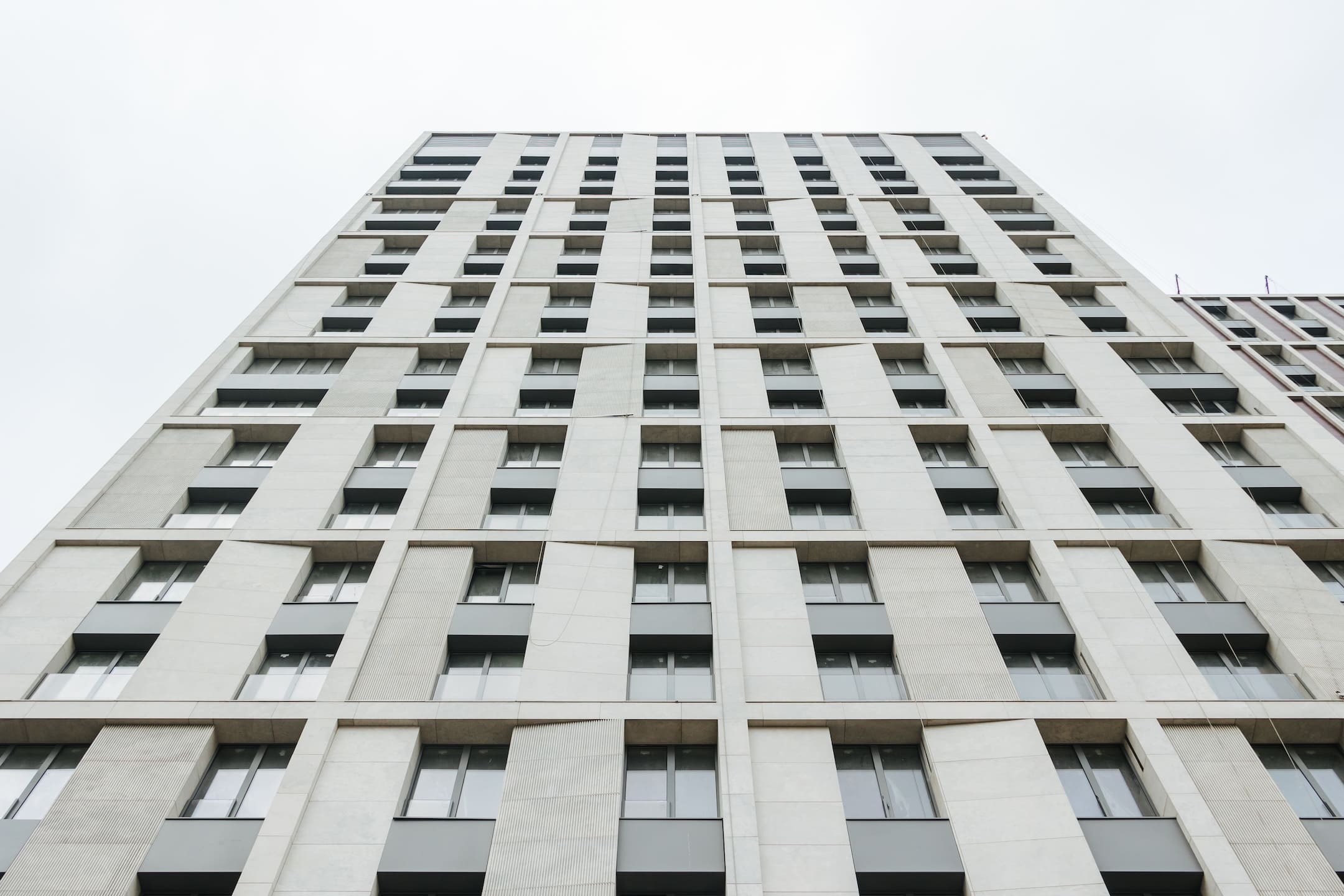

- Монтаж окон типовых этажей — завершен.
- Монтаж металлокасет — завершен.
- Монтаж панелей из композита — завершен.

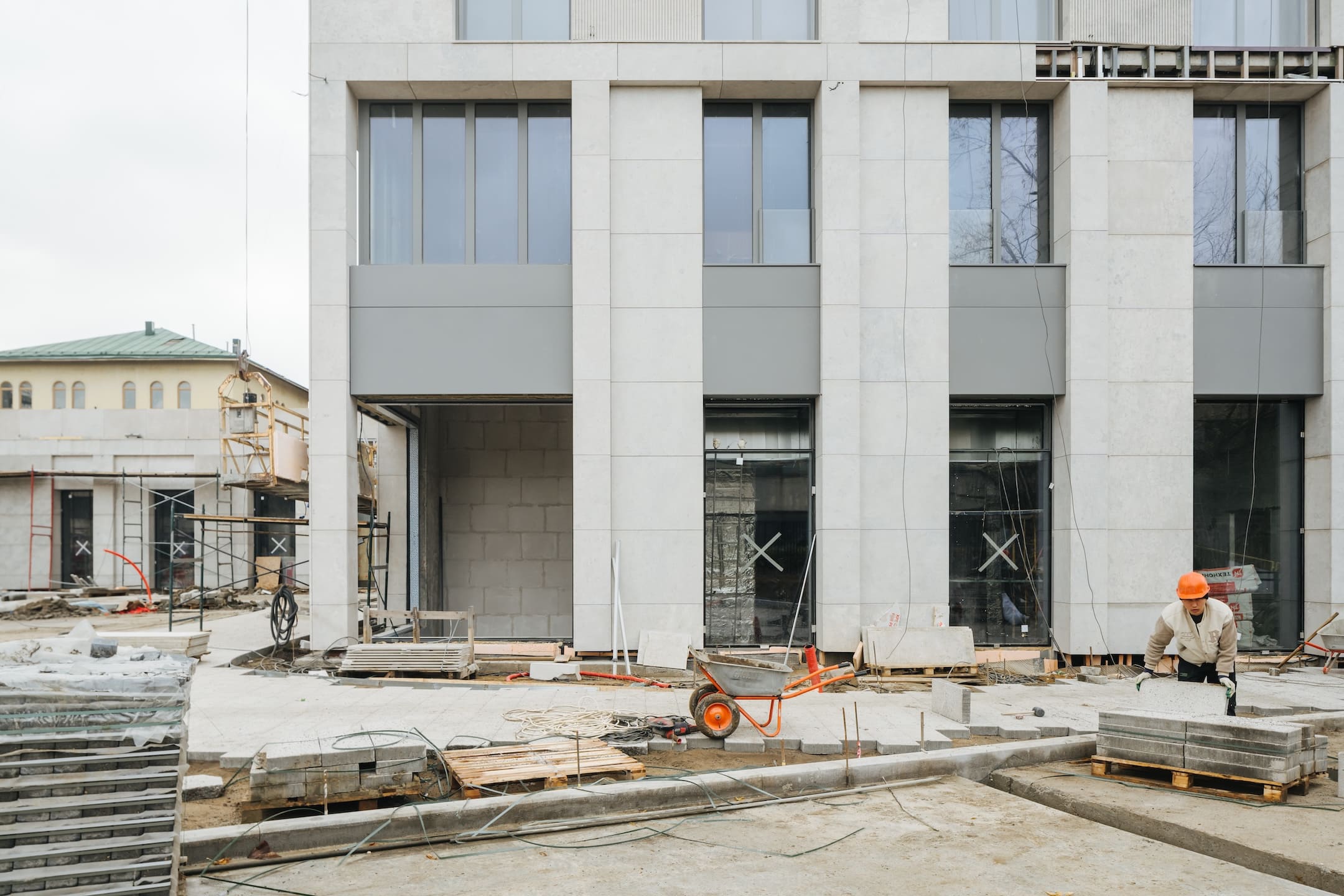

- Монтаж облицовки первых этажей из натурального камня.
ВИС

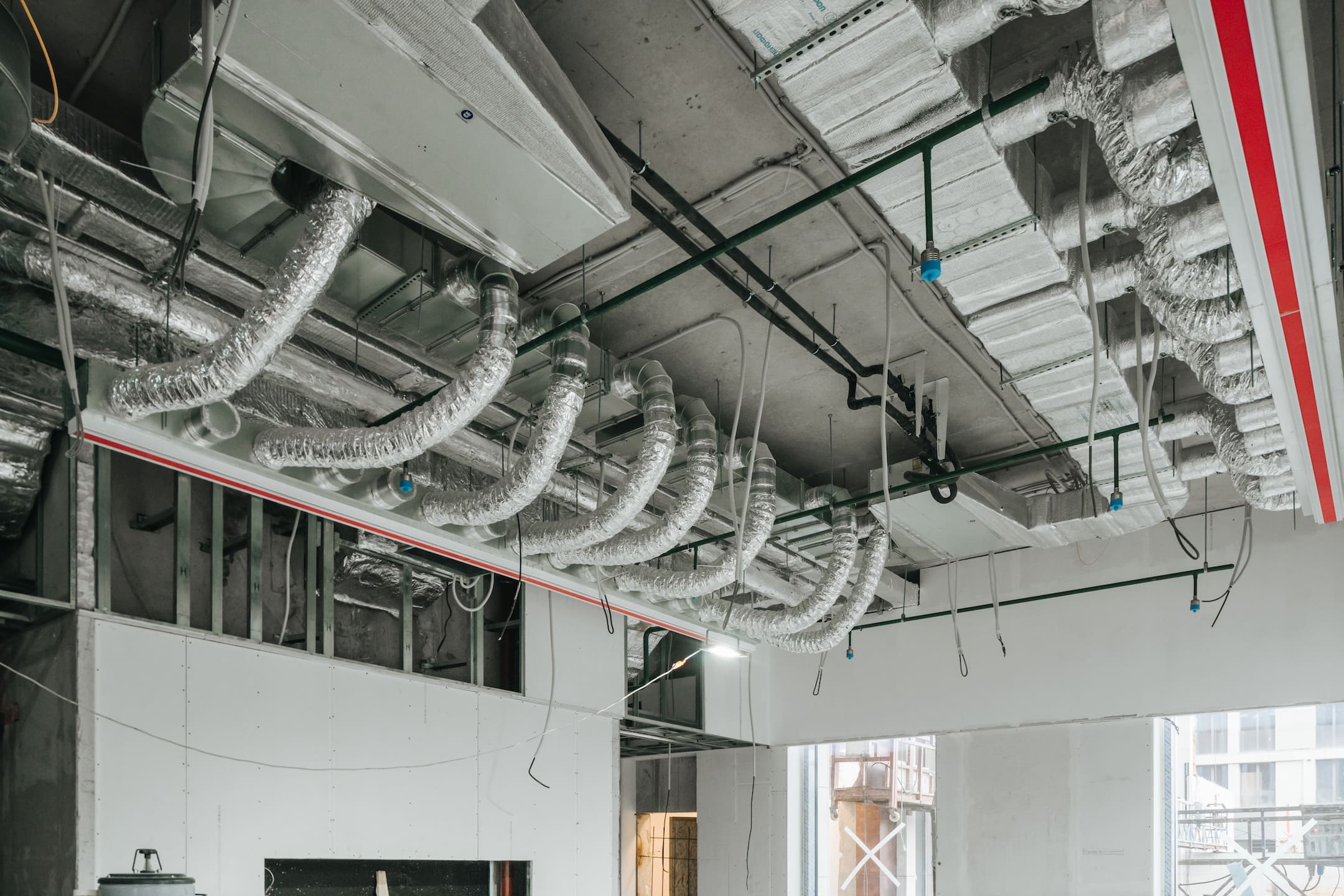

- Ведутся работы по отоплению, вентиляции, противопожарному водопроводу.
- Ведутся электромонтажные работы
Этап 1.1 (корпус 2)
- Кровельные работы — завершены.
- Монолитные работы — завершены.
- Каменные работы — завершены.
- Ведутся черновые и чистовые отделочные работы на всех типовых этажах.
- Продолжаются черновые и чистовые отделочные работы в лобби.
Фасад
- Монтаж минераловатного утеплителя — завершен.
- Монтаж подсистемы — завершен.

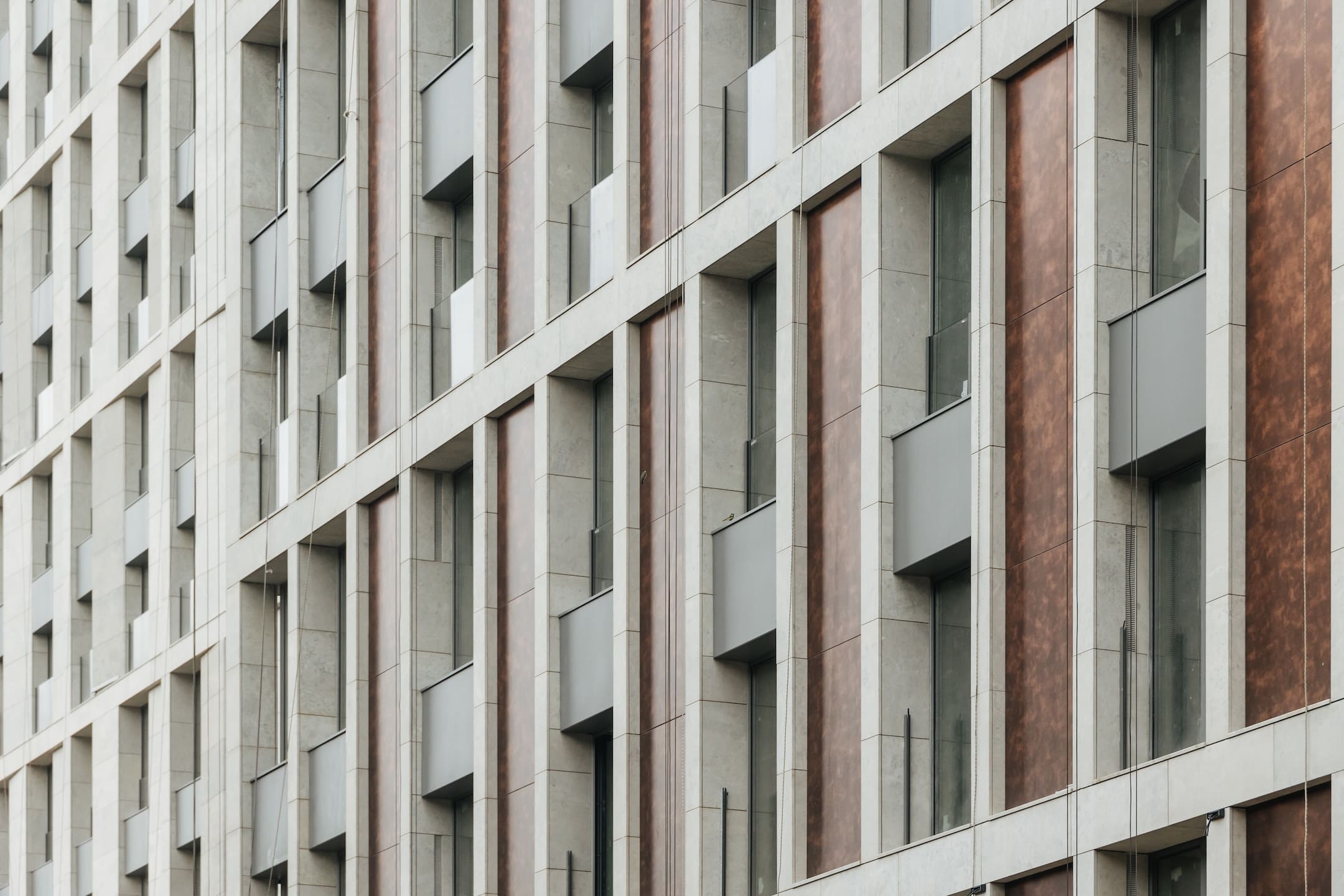

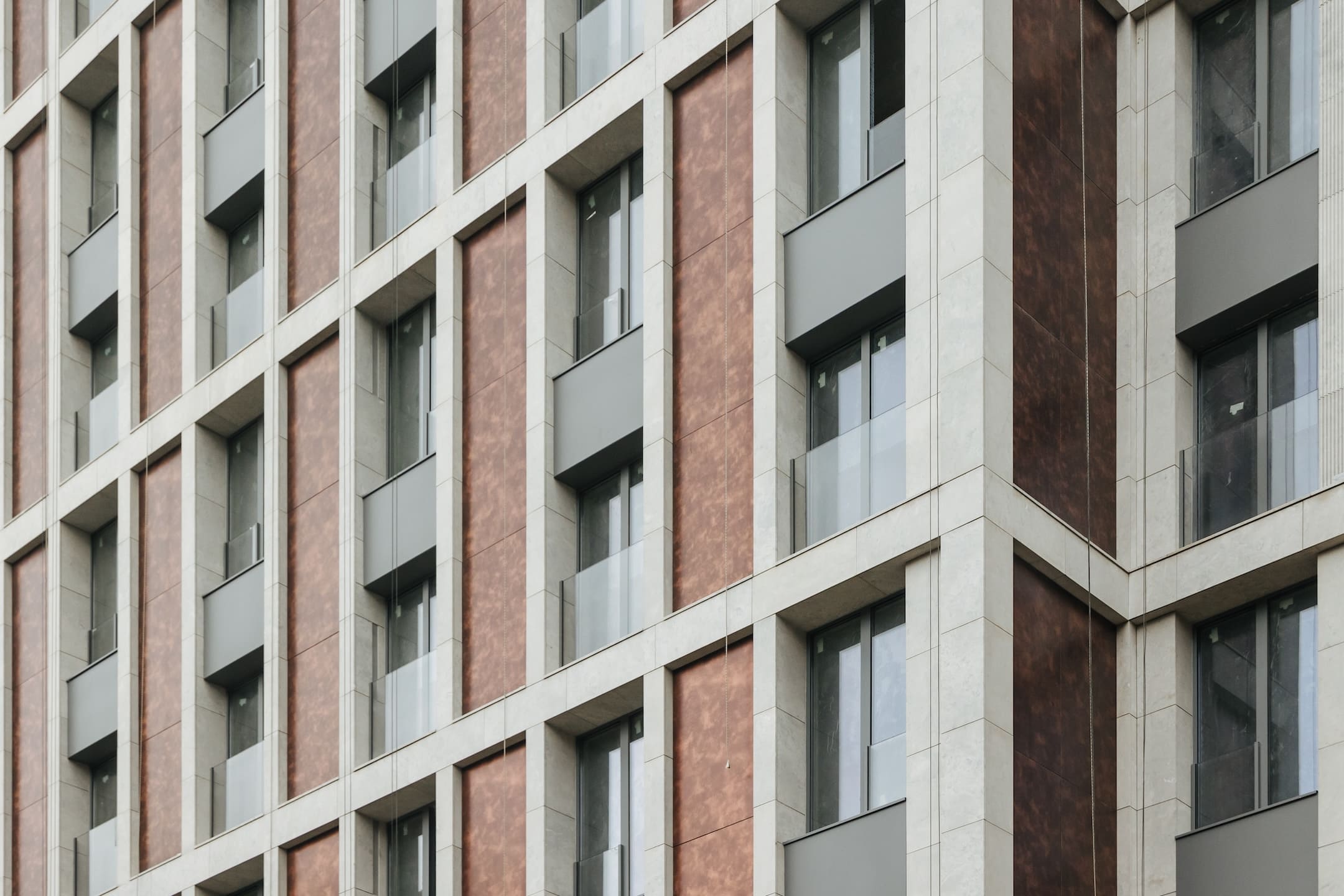

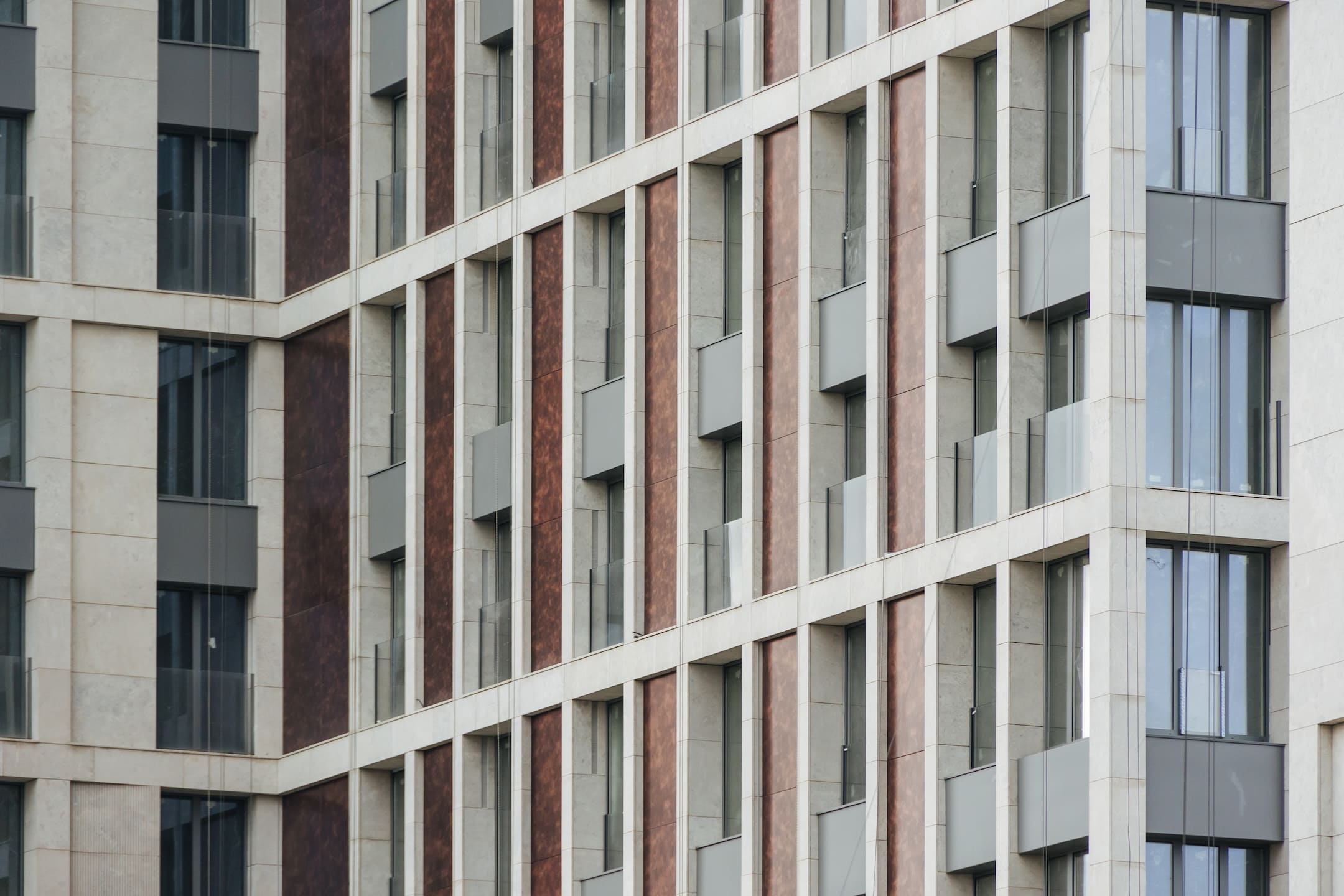

- Монтаж облицовки из натурального камня.
- Монтаж окон типовых этажей — завершен.
- Монтаж металлокасет — завершен.
- Монтаж панелей из композита — завершен.
- Монтаж облицовки первых этажей из натурального камня.
ВИС
- Ведутся работ по отоплению, вентиляции, противопожарному водопроводу.
- Ведутся электромонтажные работы.
Этап 1.1 (паркинг)
- Устройство пристенного дренажа — завершено.
- Прокладка наружных инженерных систем — завершена.
- Отделка технических помещений — завершена.

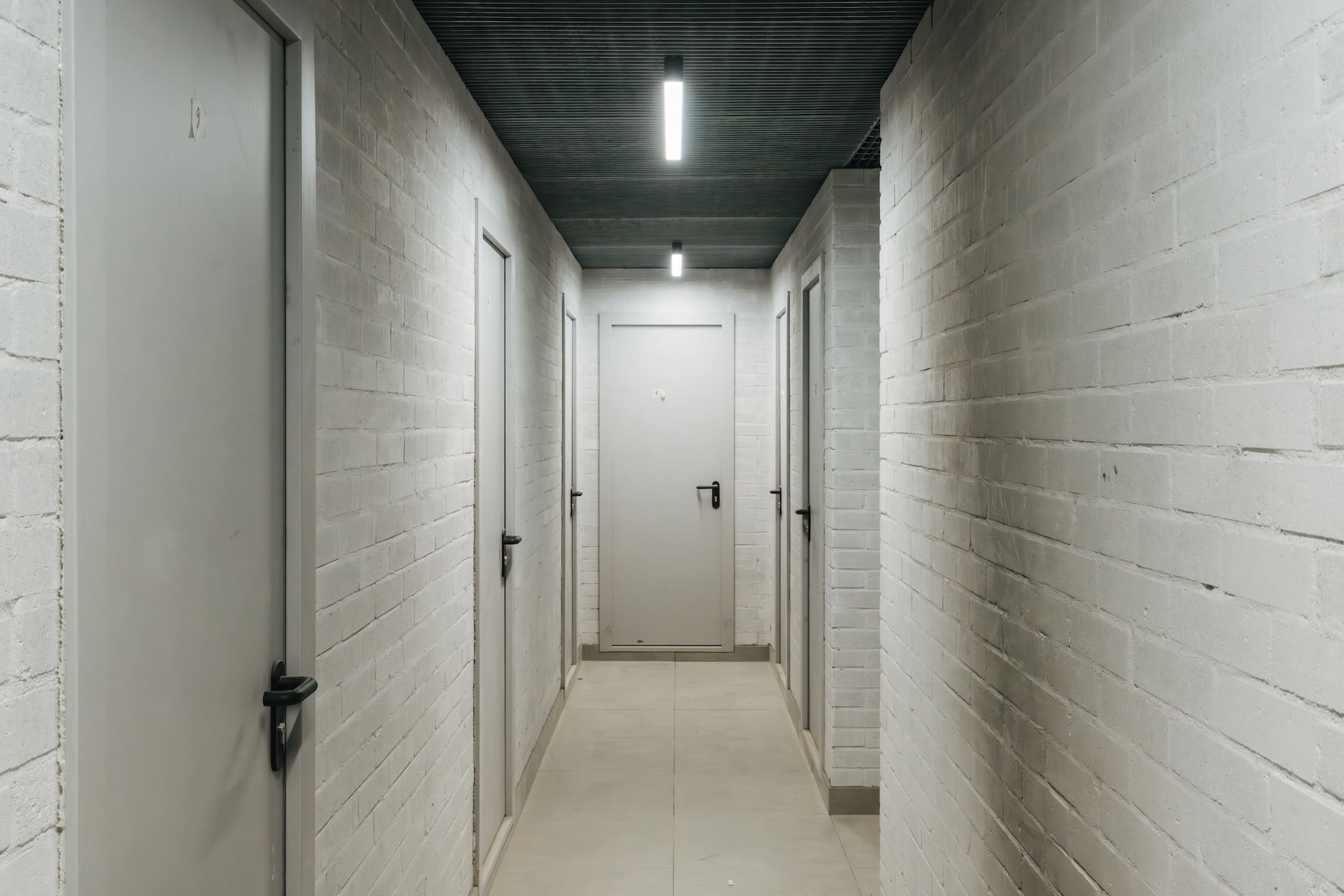

- Отделка кладовых.

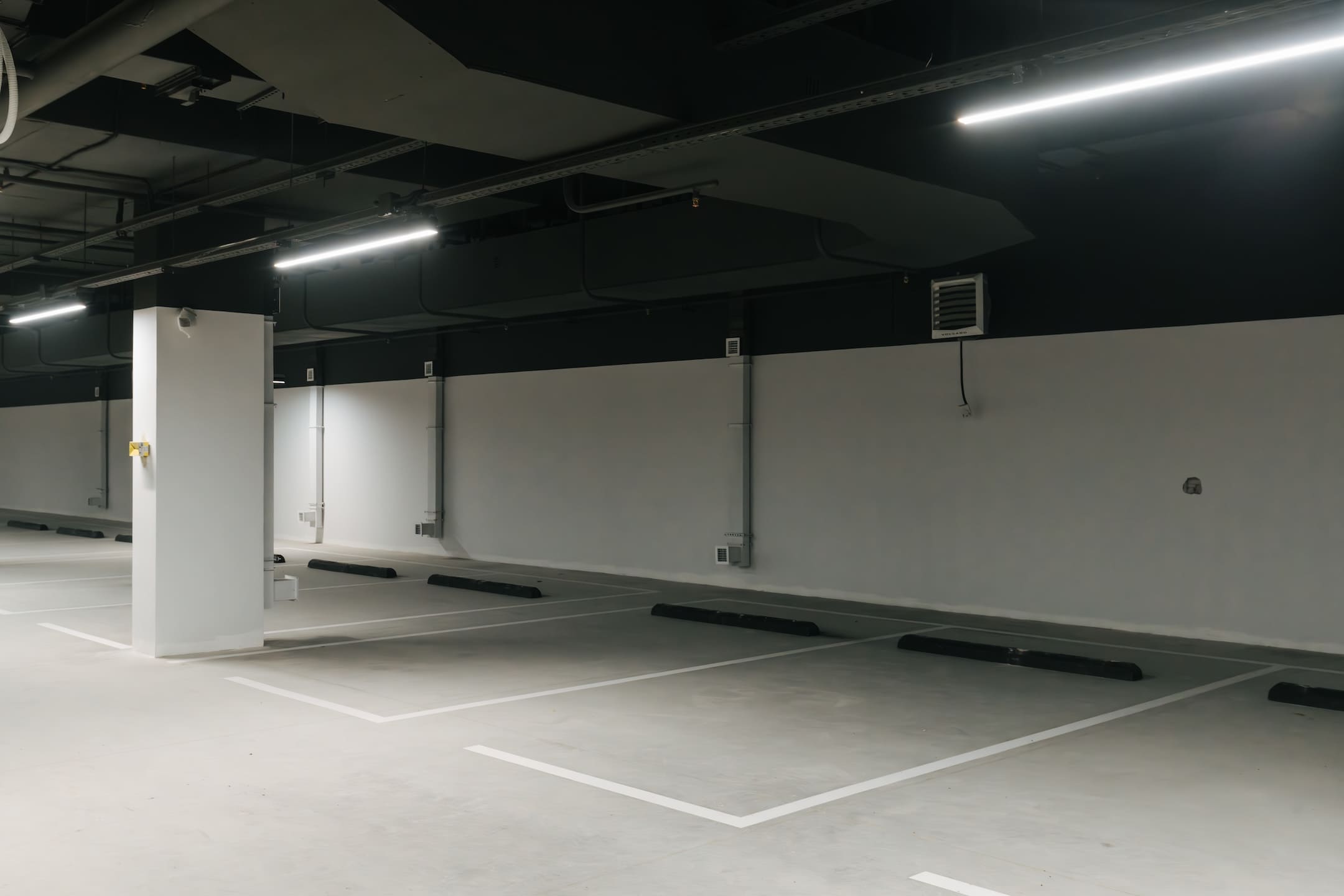

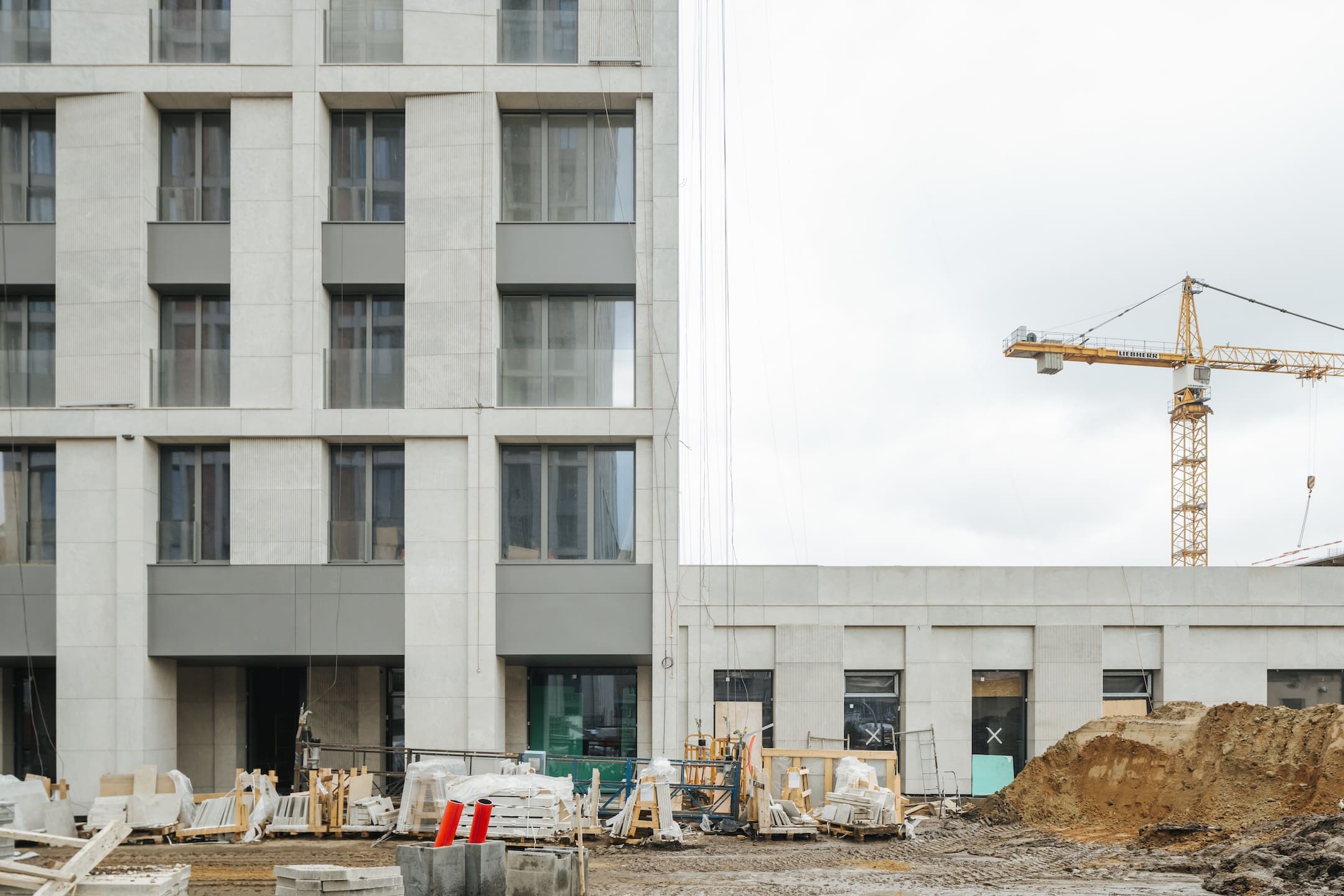

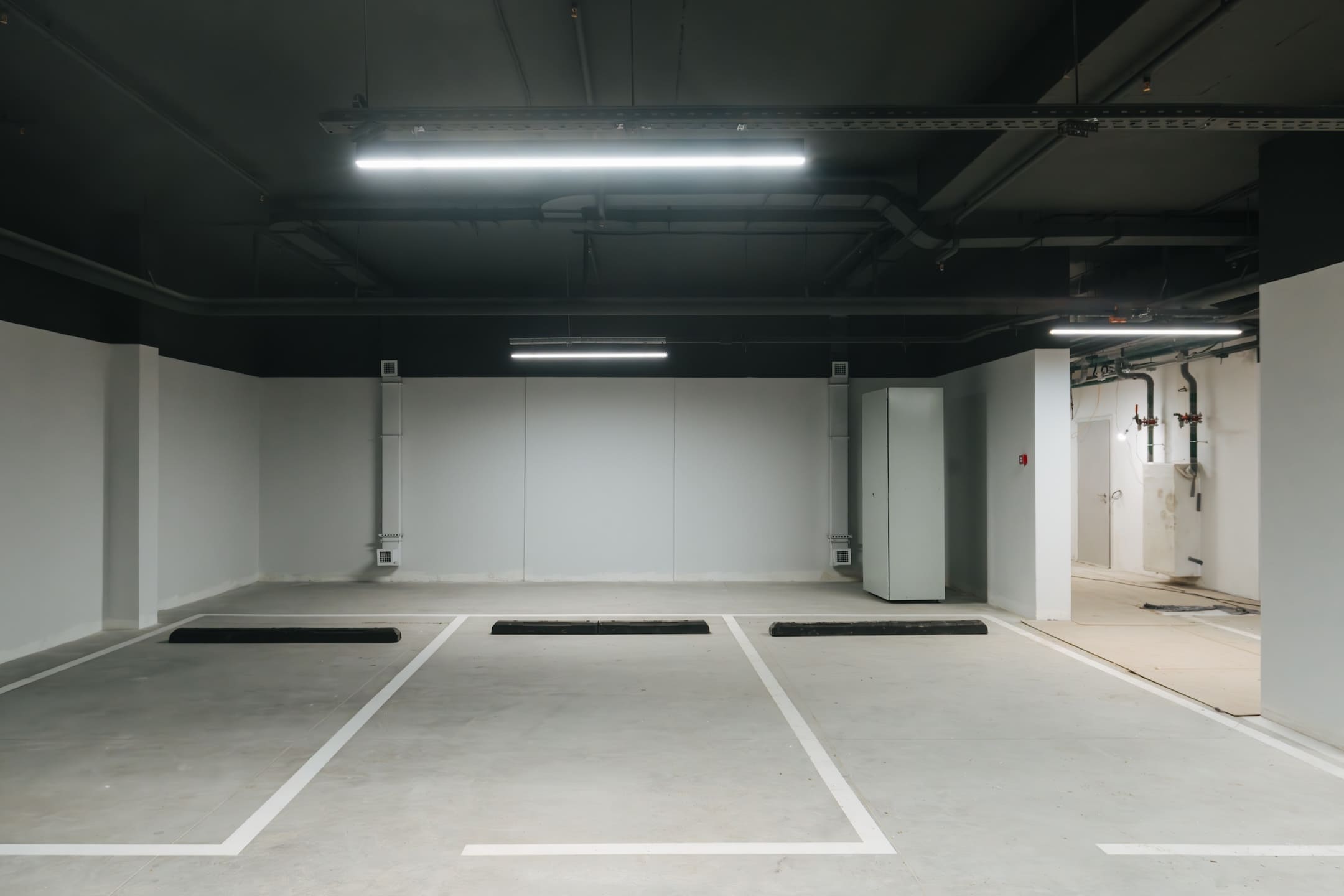

- Отделка зоны паркинга.

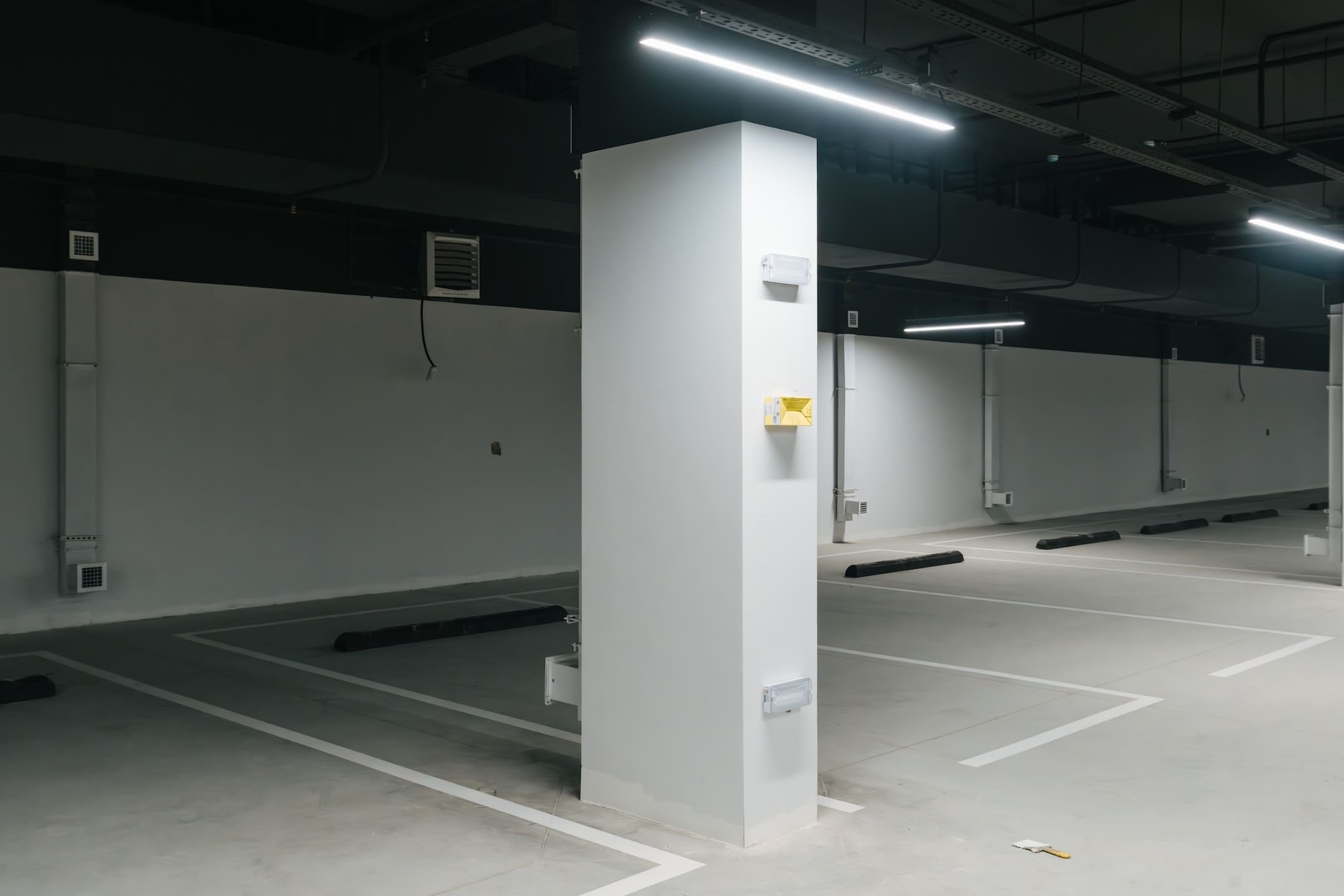

- Устройство полов паркинга — завершено.
ВИC
- Ведутся работы по отоплению, вентиляции, противопожарному водопроводу.

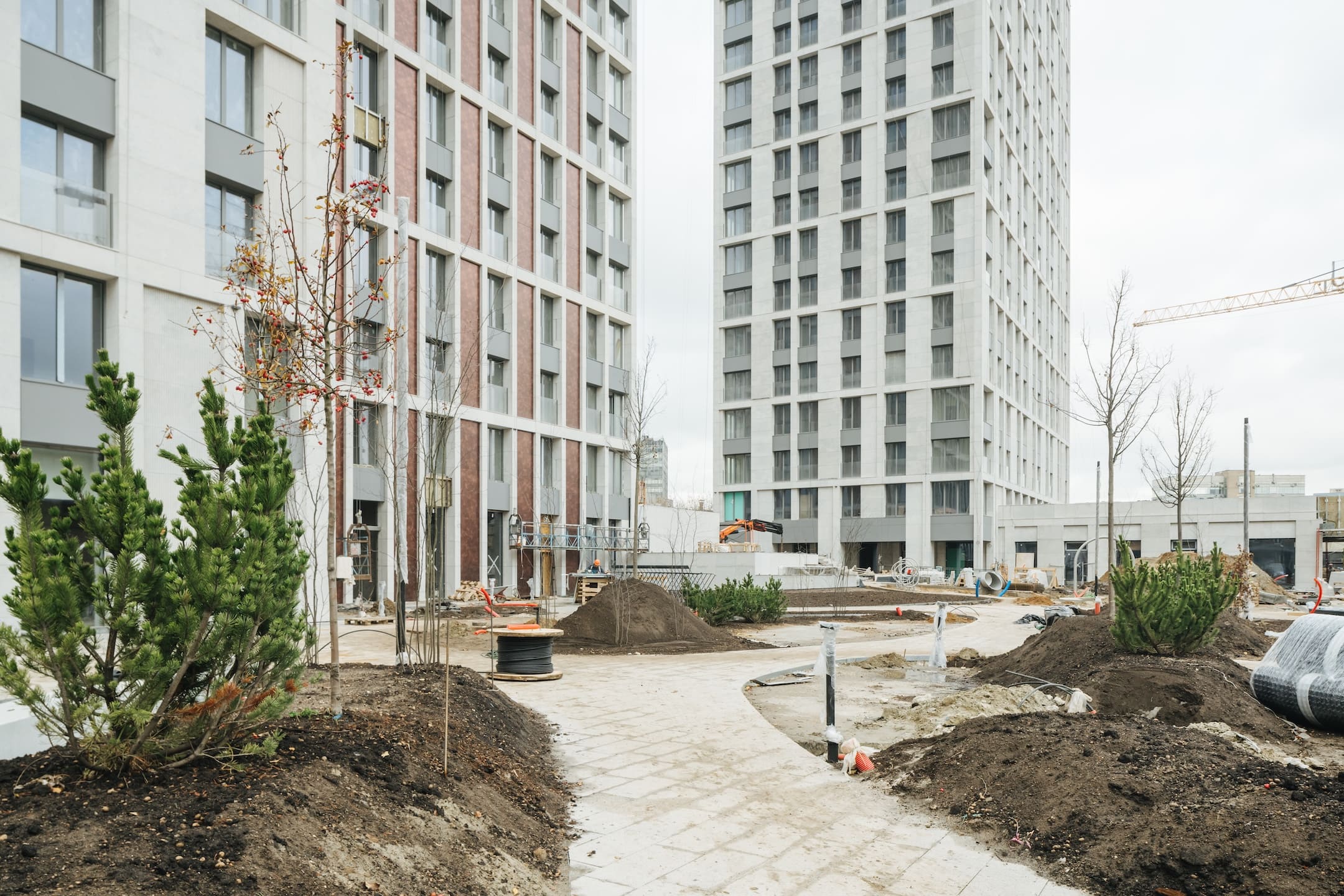

Этап 1.1 (благоустройство)

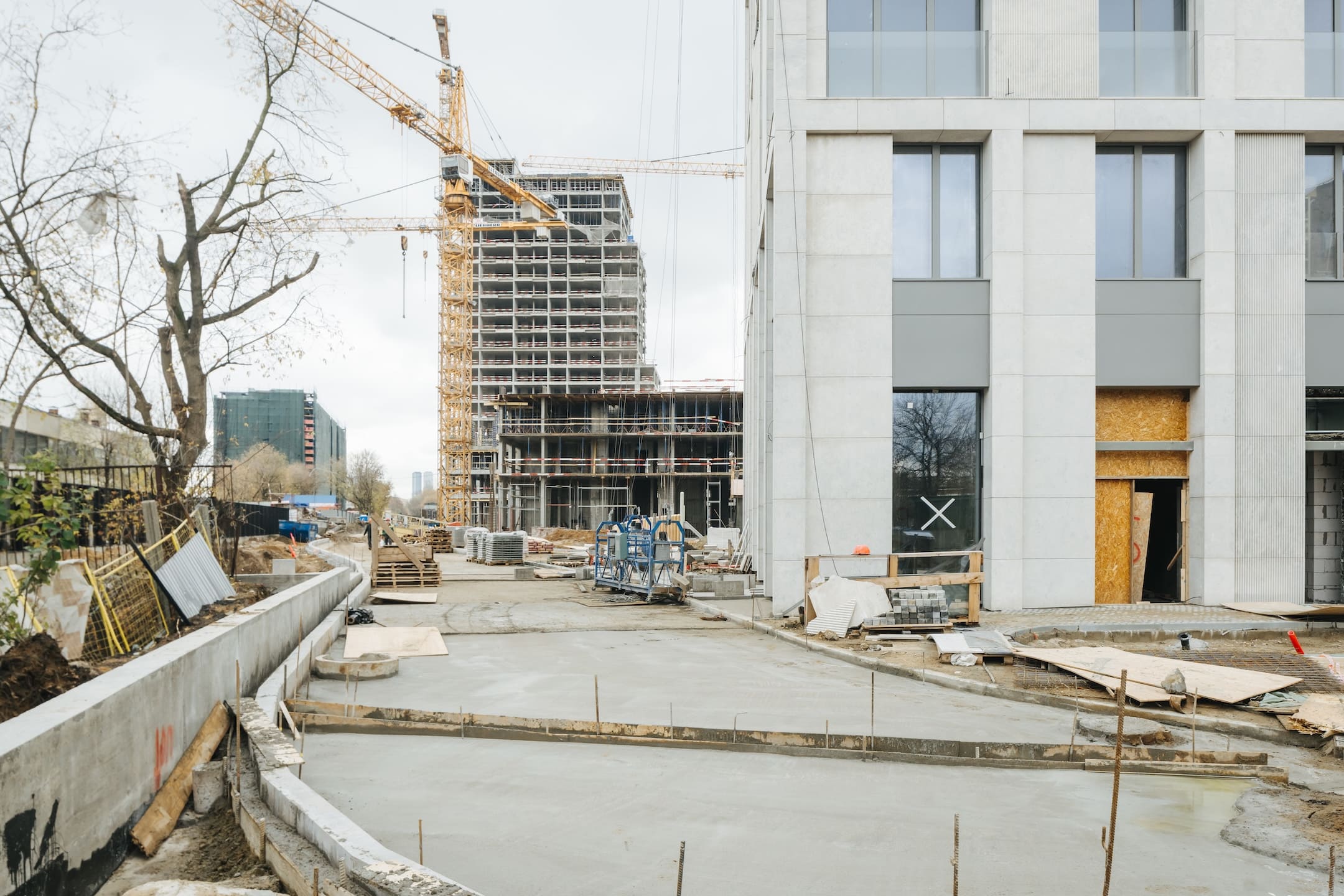

- Ведутся работы по подготовке основания, бетонированию, монтажу бордюров.
- Ведутся работы по устройству плитки.

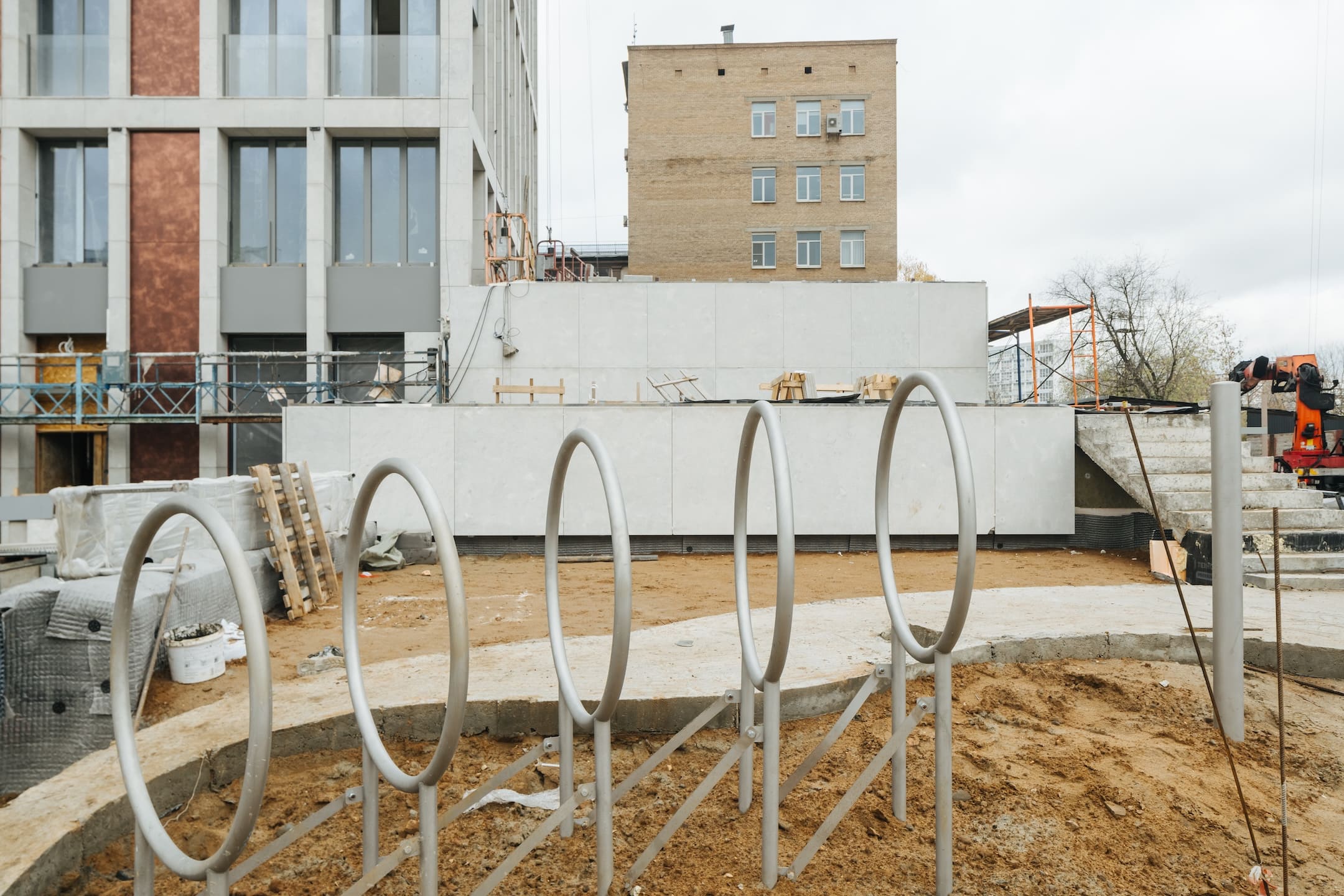

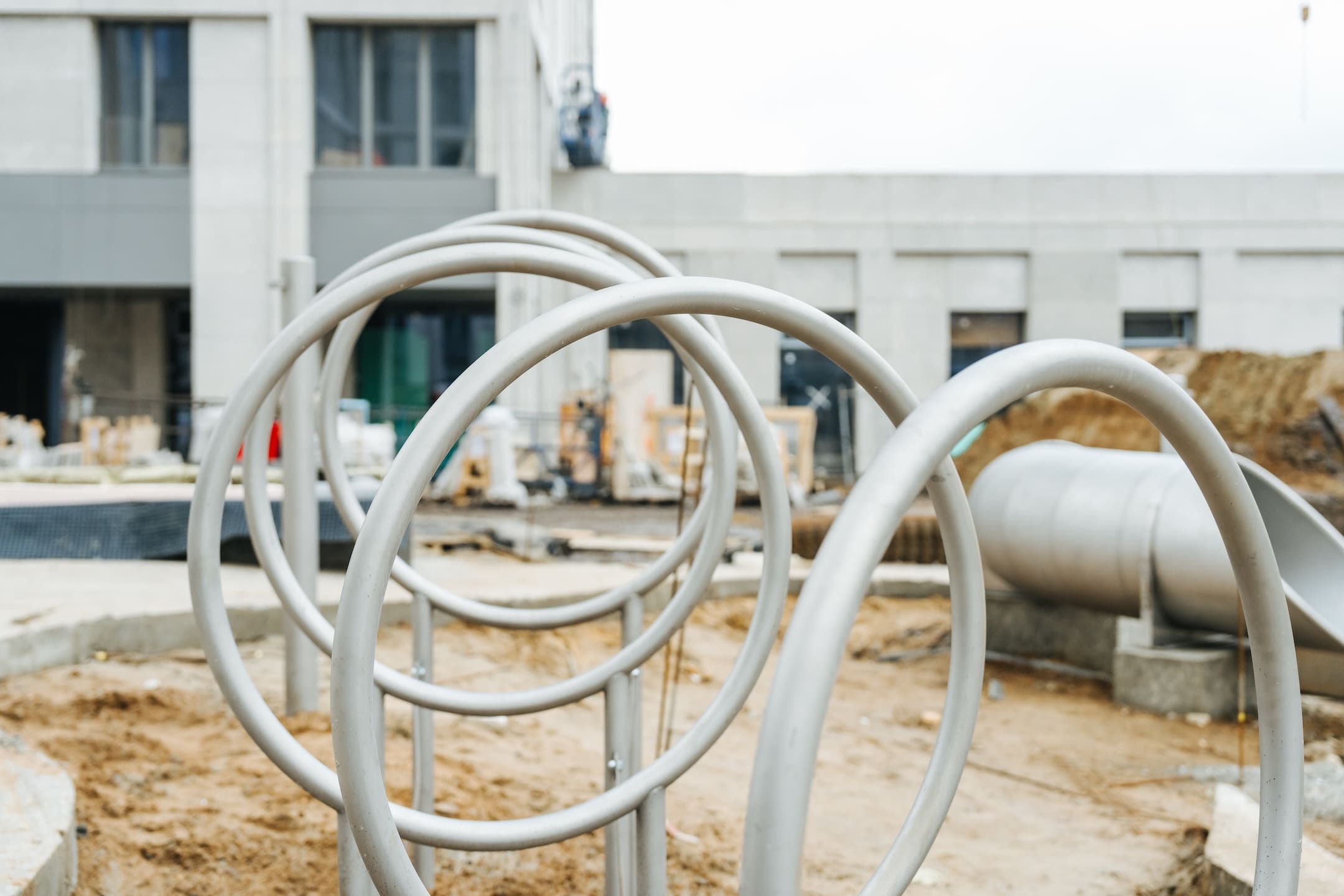

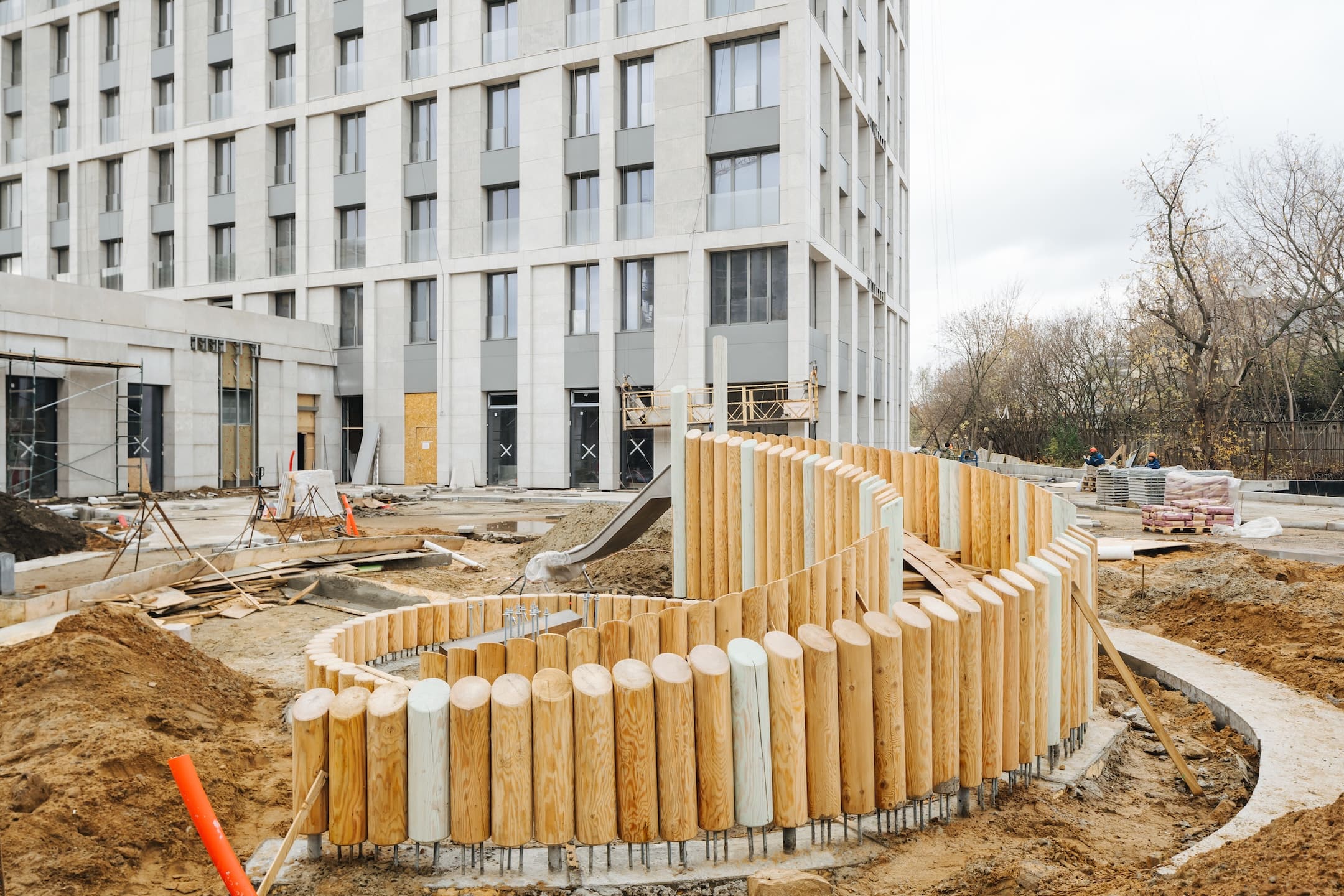

- Ведутся работы по монтажу МАФ.
Этап 1.2 (общее)
- Устройство стены в грунте — работы завершены.
- Снос зданий и сооружений — работы завершены.
- Устройство водопонижения выполнено.
- Разработка котлована выполнена.
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа выполнены.
- Устройство фундаментной плиты.

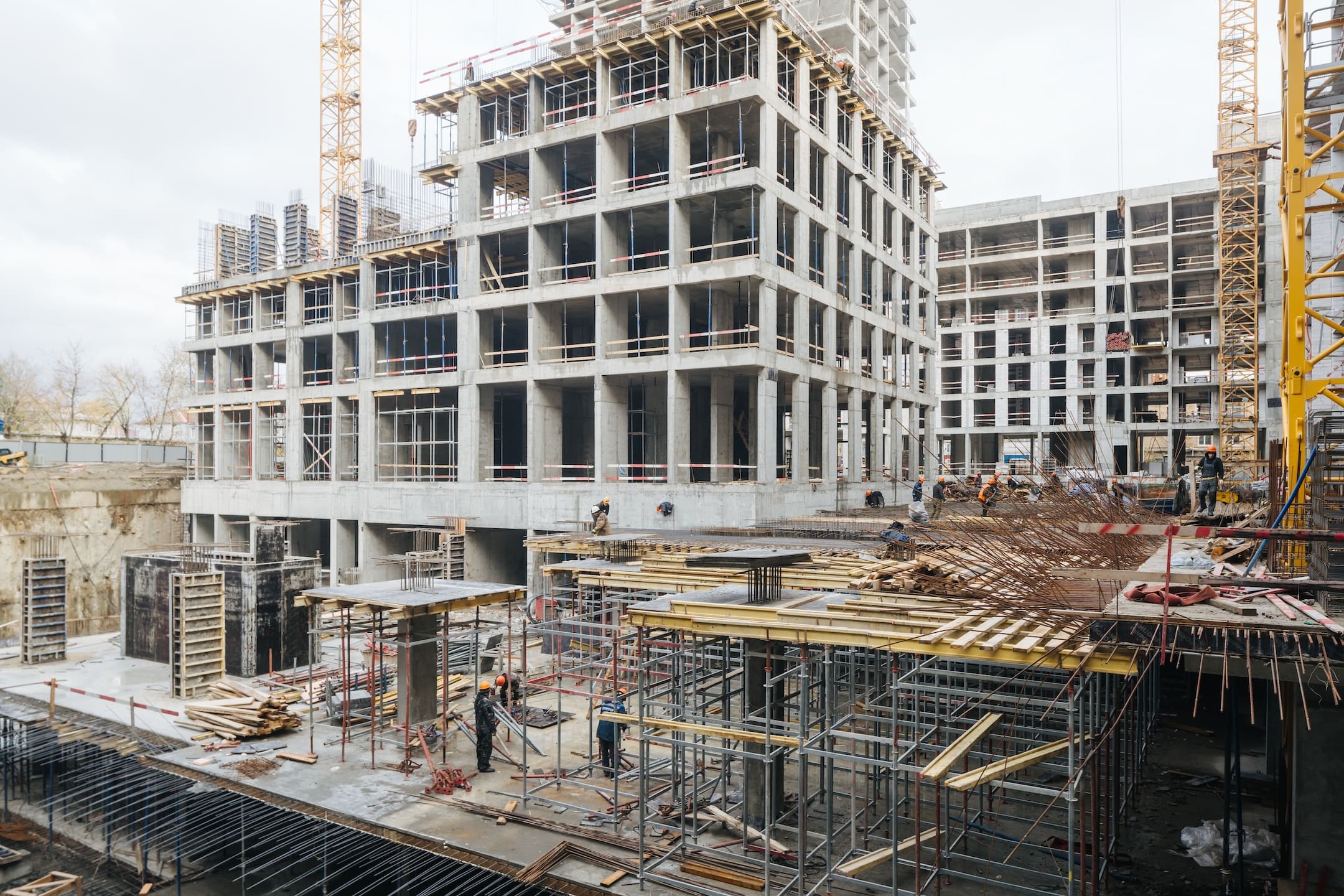

- Бетонирование плиты перекрытия и вертикальных конструкций паркинга −1 и −2 этажа.

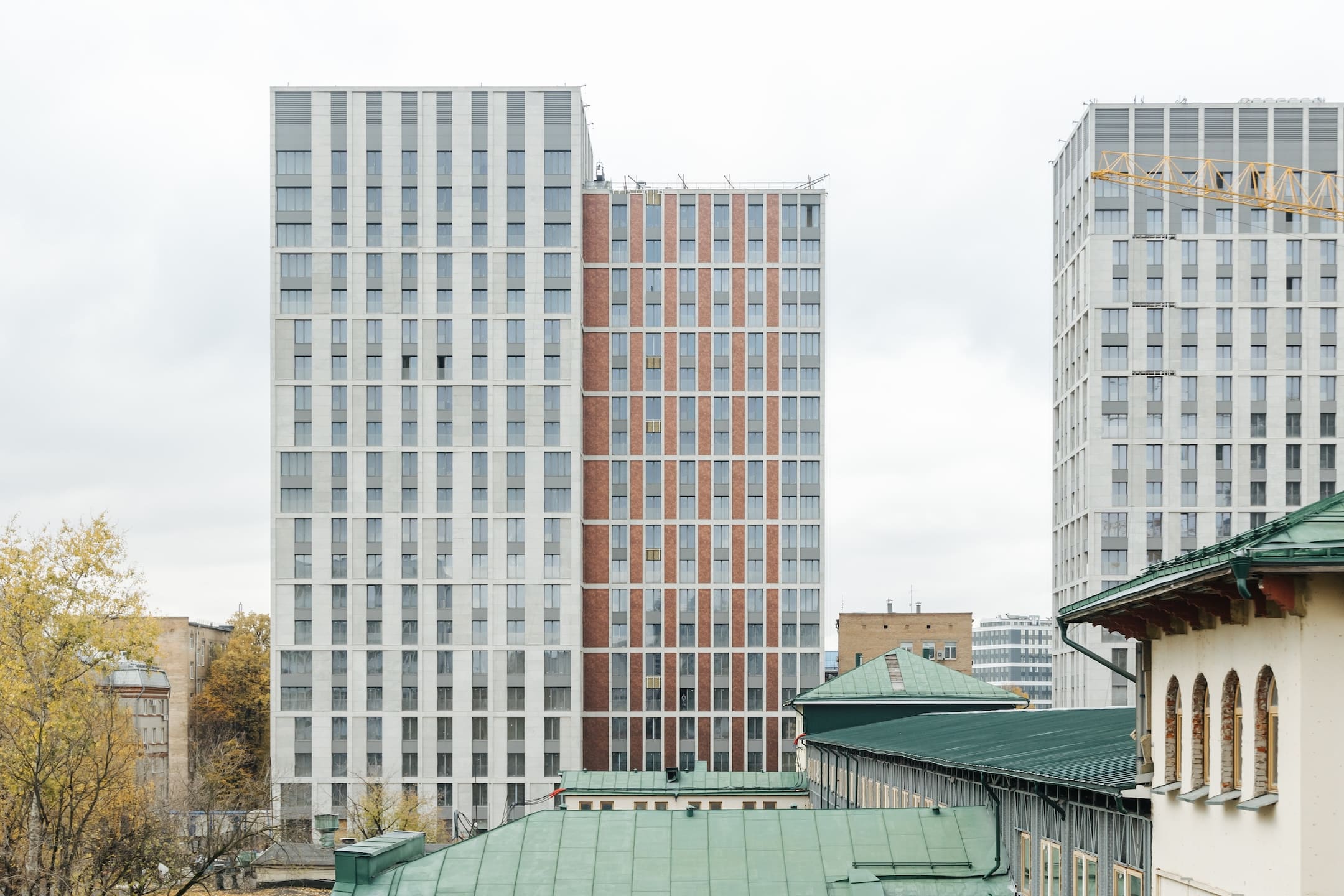

Этап 1.2 (корпус 3)

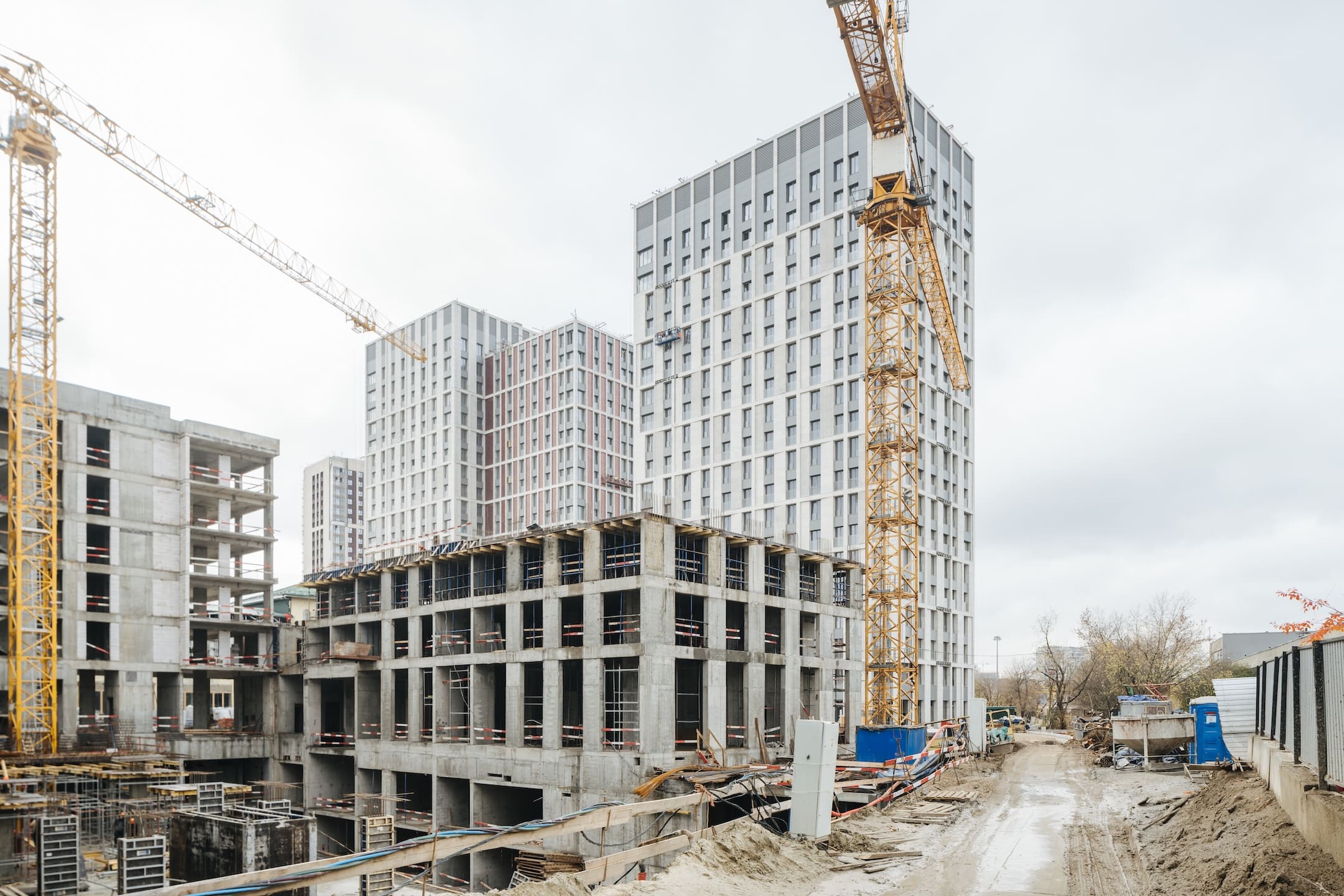

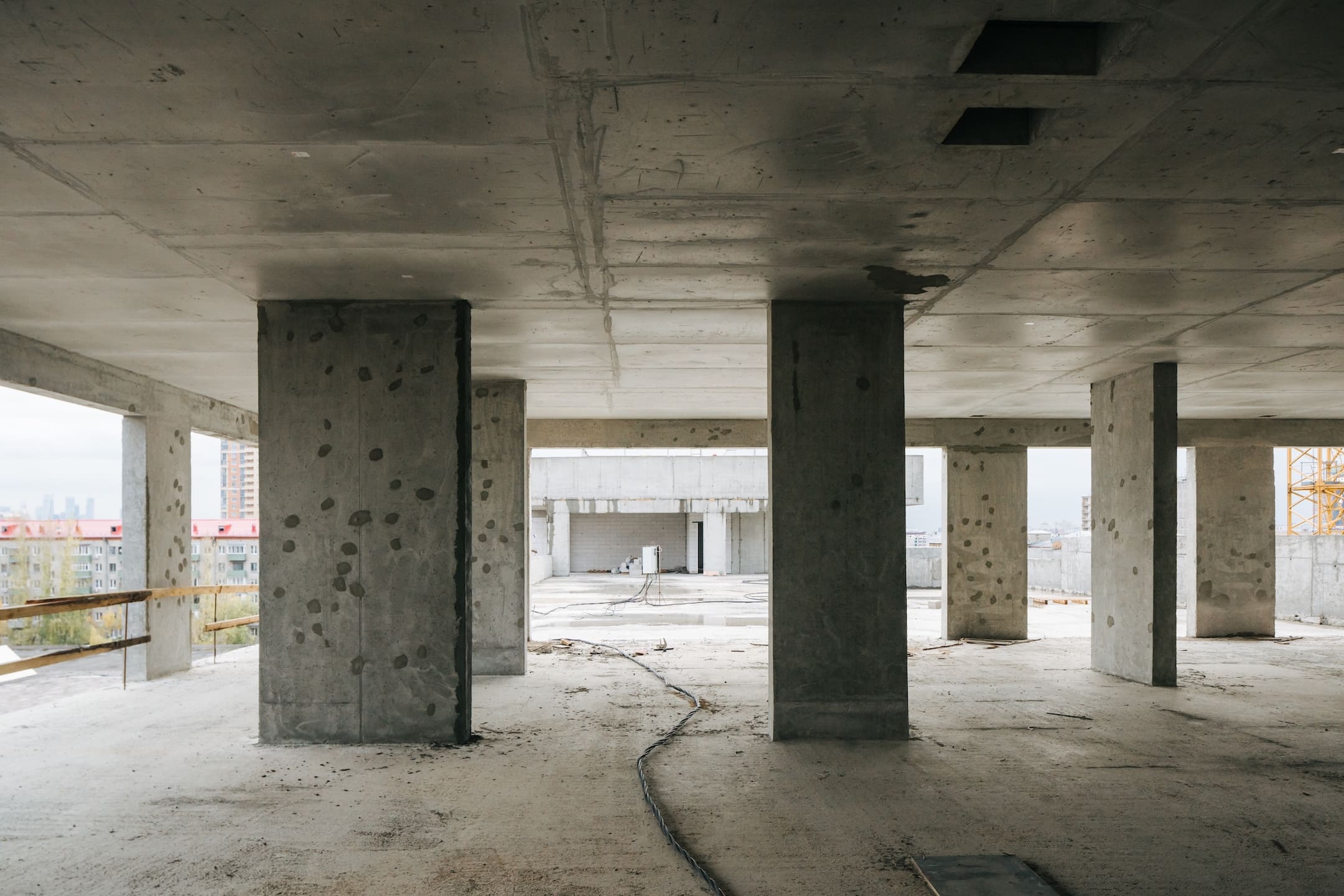

- Работы по устройству 2 этажа — завершены.

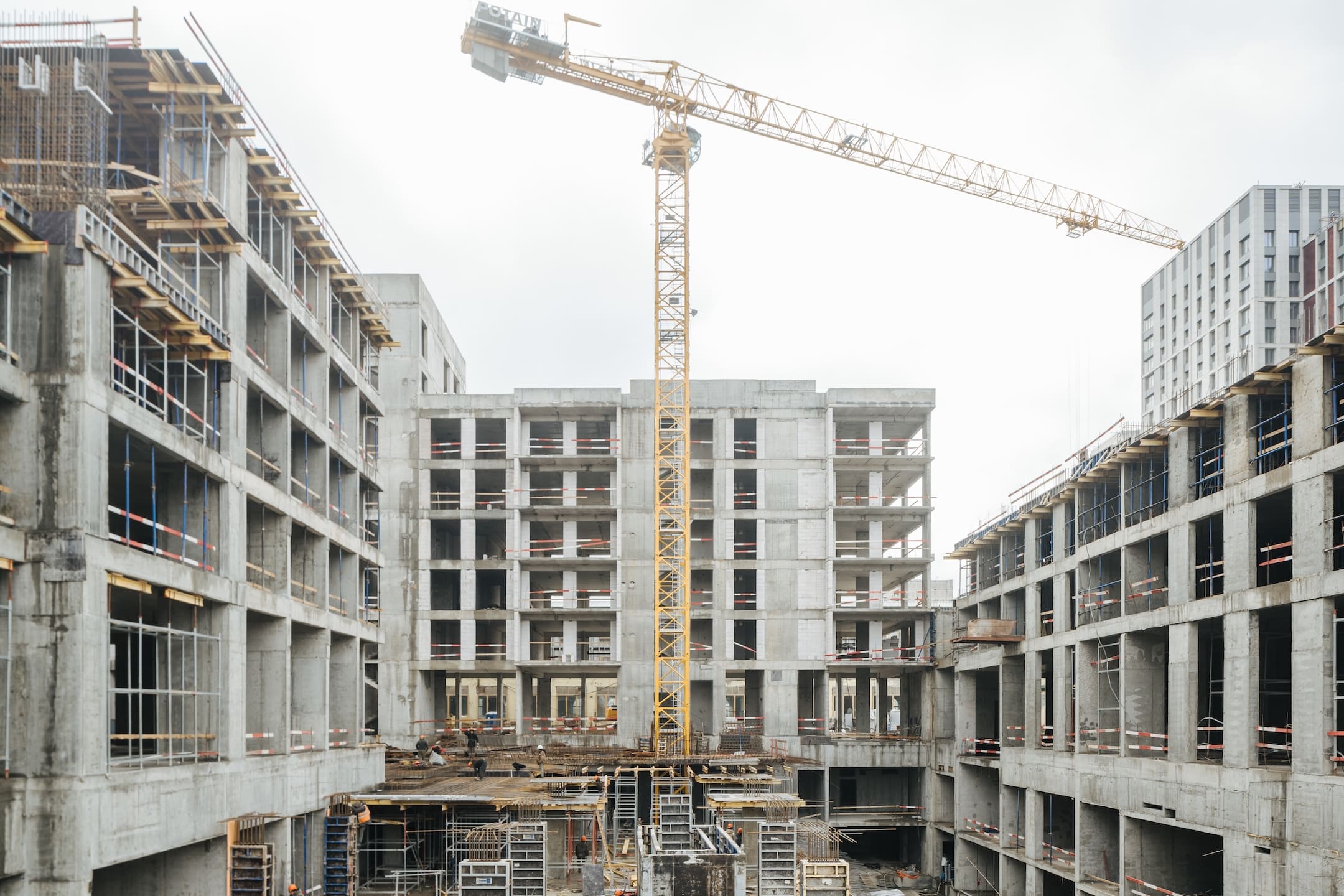

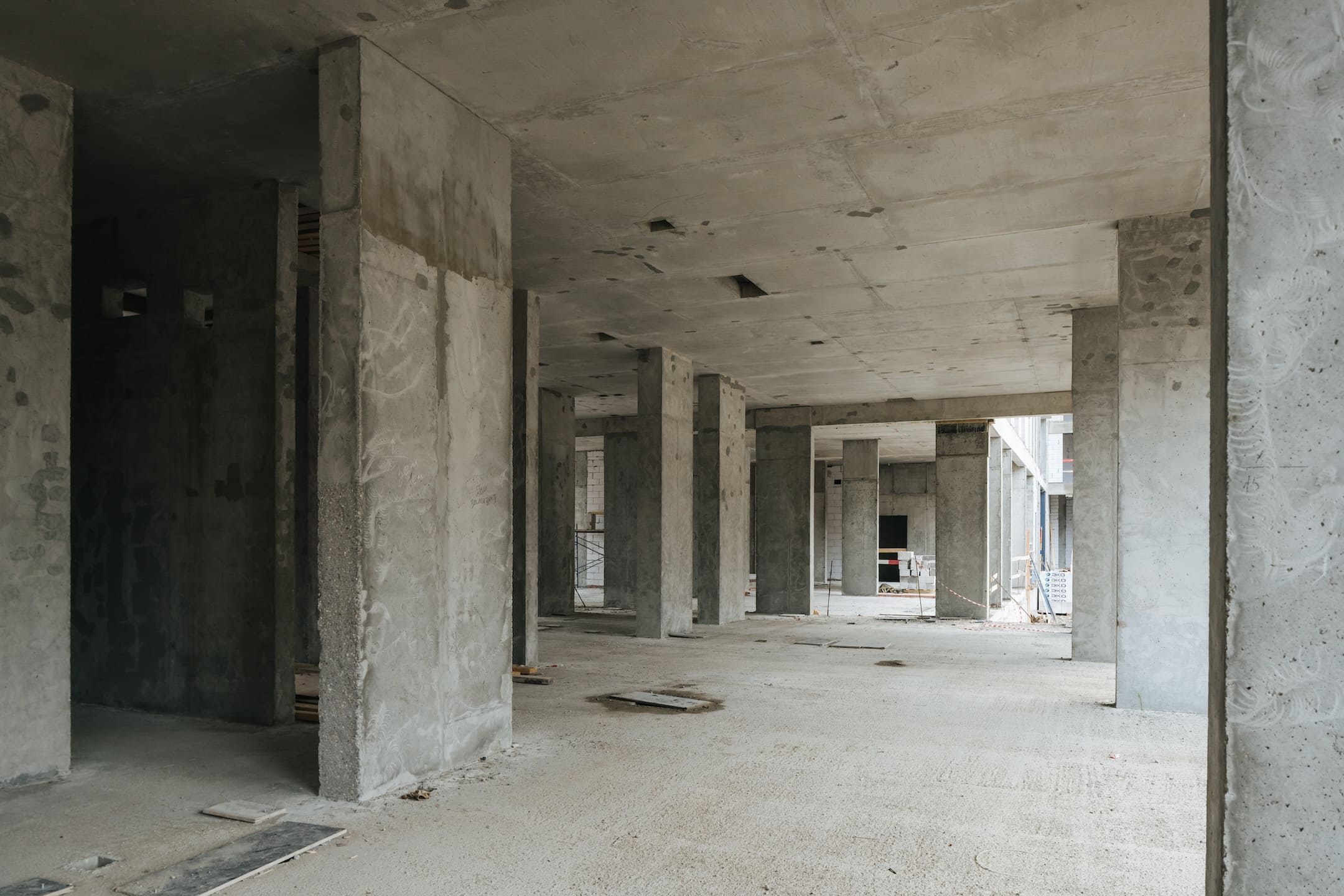

- Ведутся работы по устройству 3 этажа.
Этап 1.2 (корпус 4)

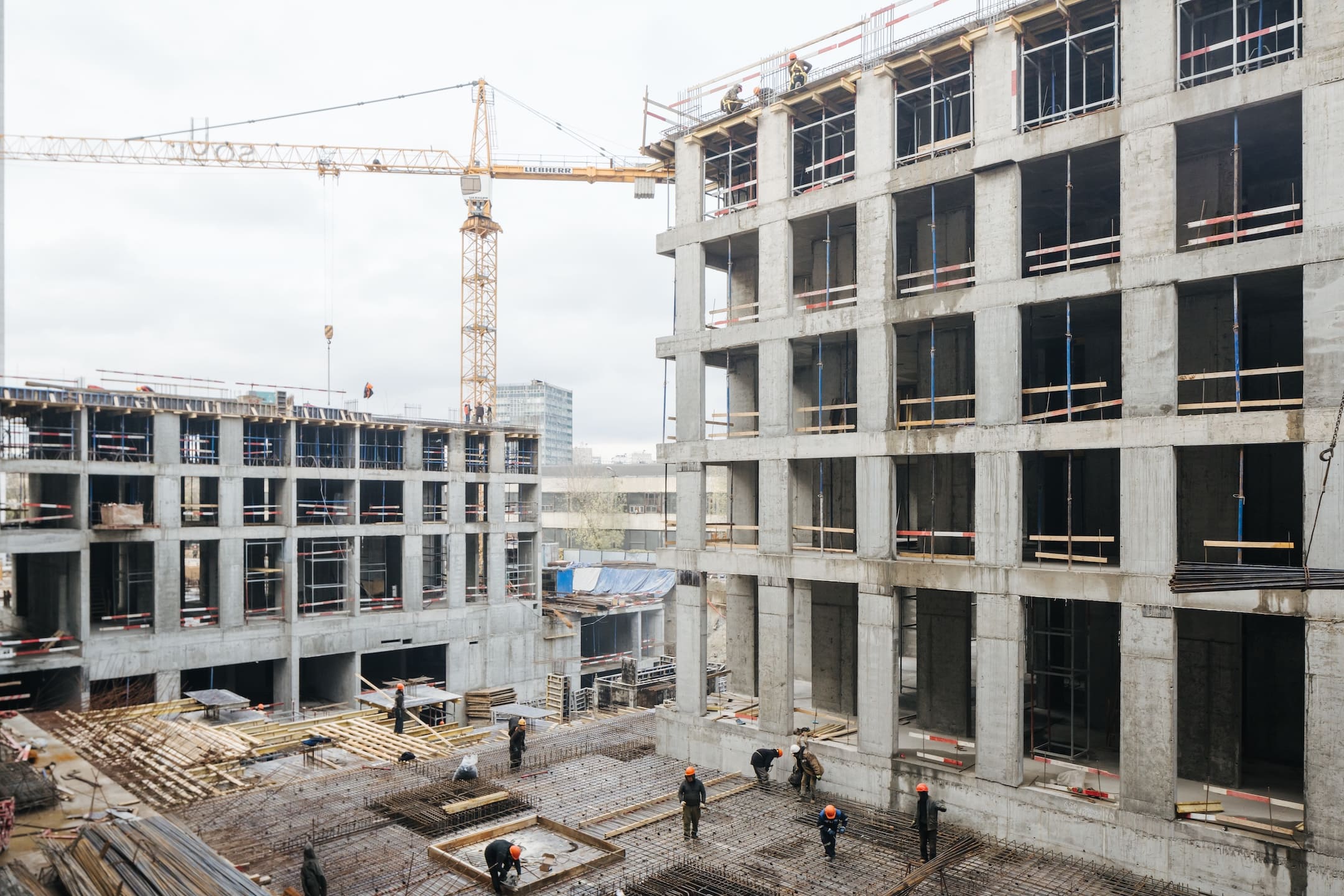

- Работы по устройству фундаментной плиты — завершены.

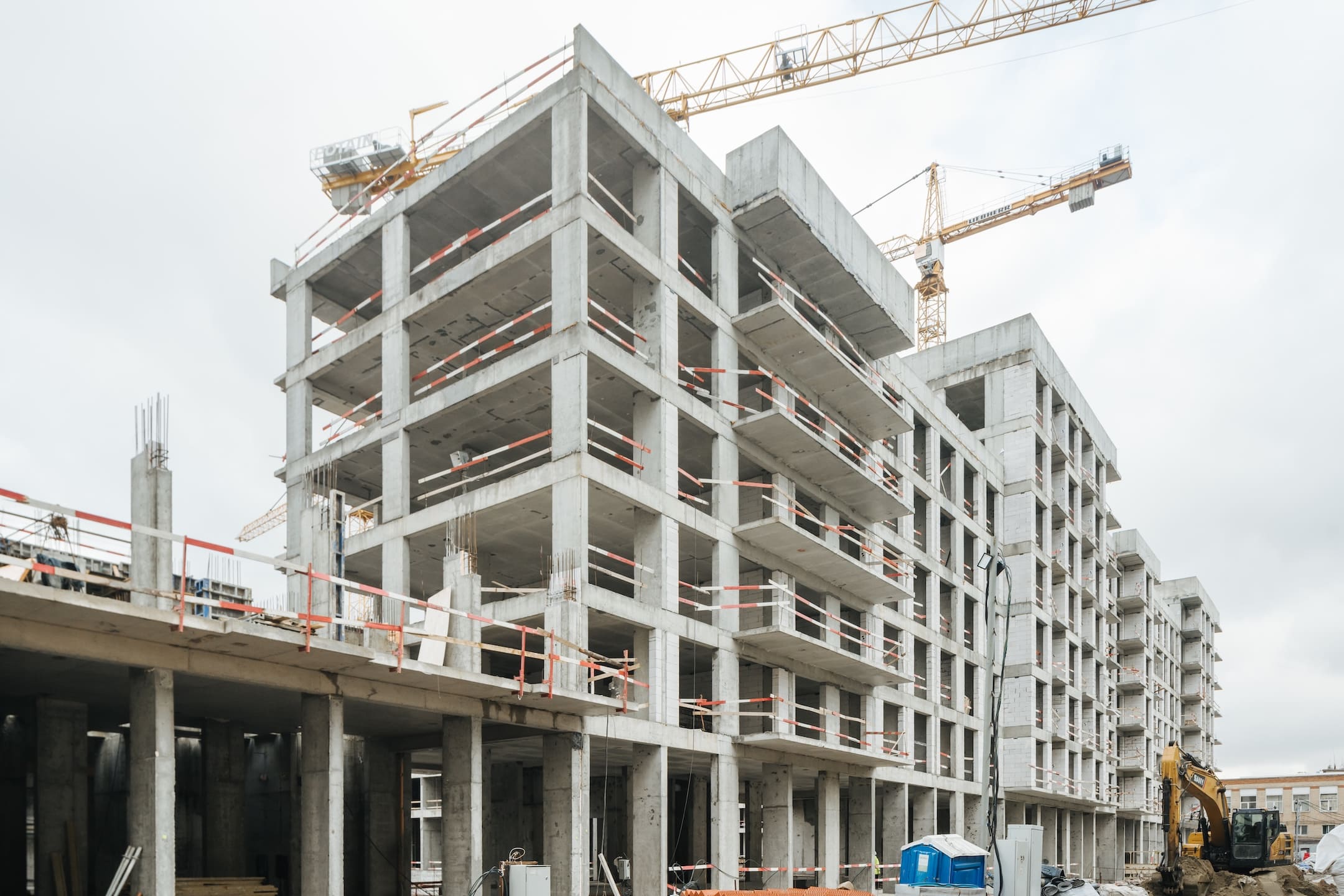

- Работы по устройству 3 этажа — завершены.
- Ведутся работы по устройству 4 этажа.
Этап 1.2 (корпус 5)

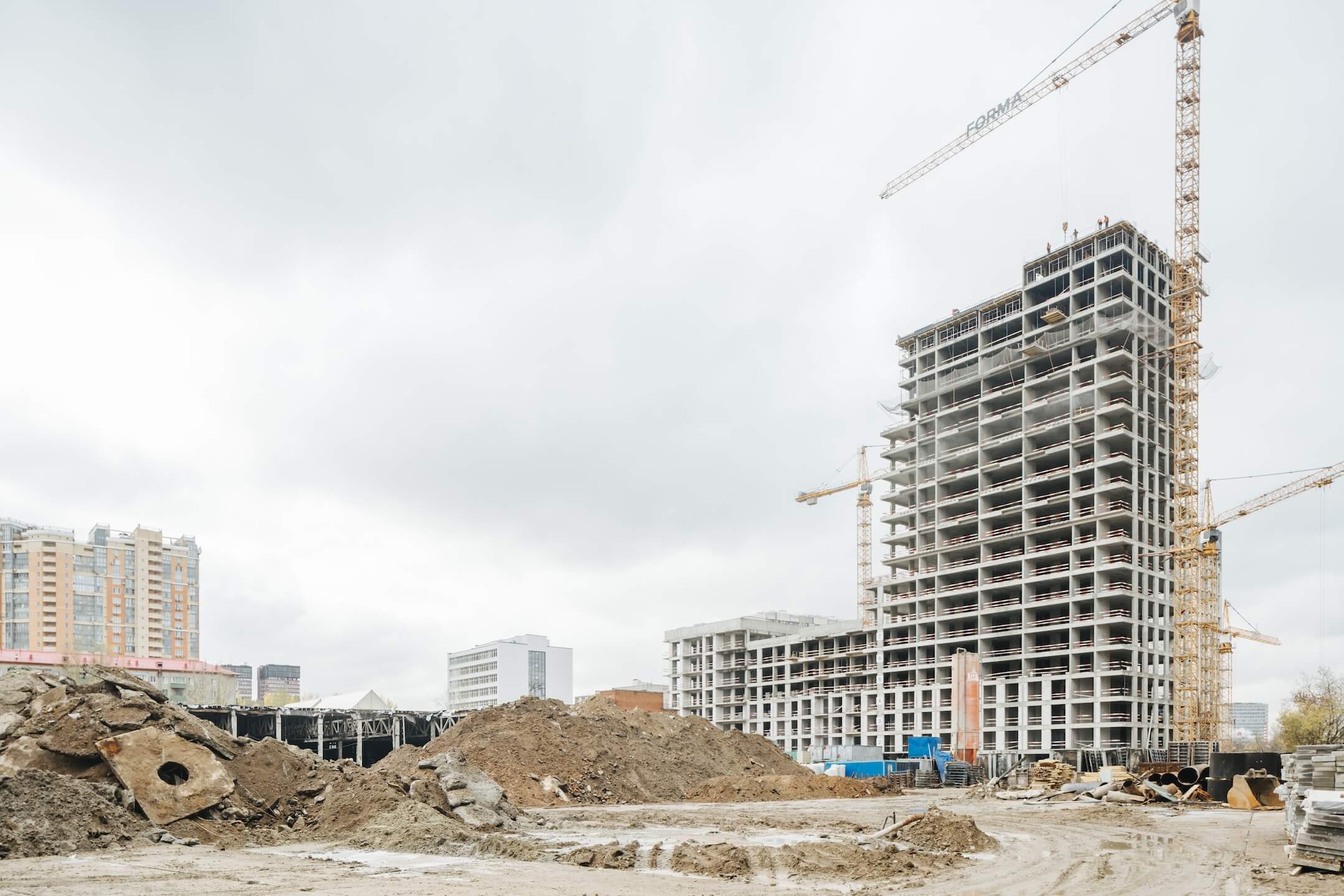

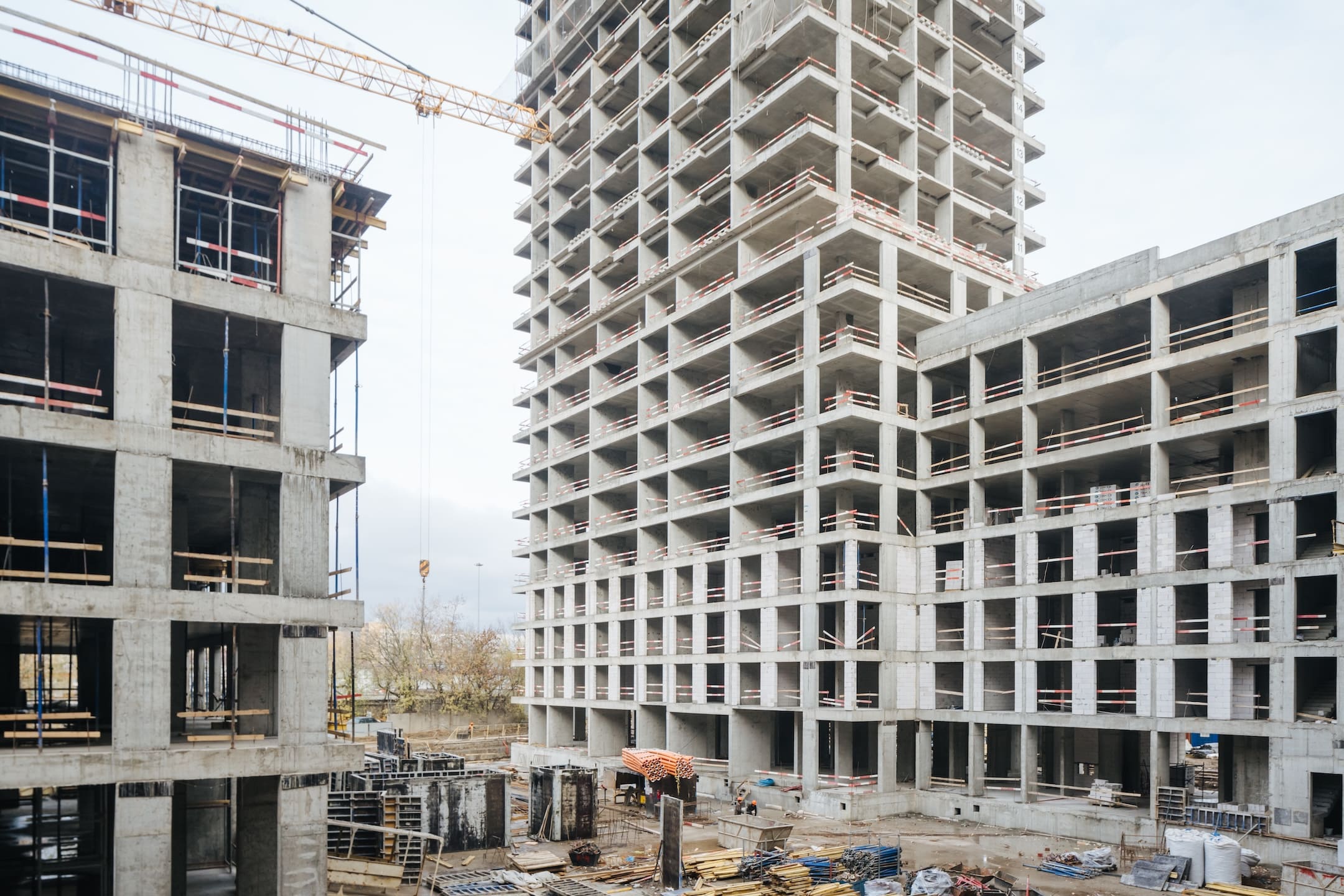

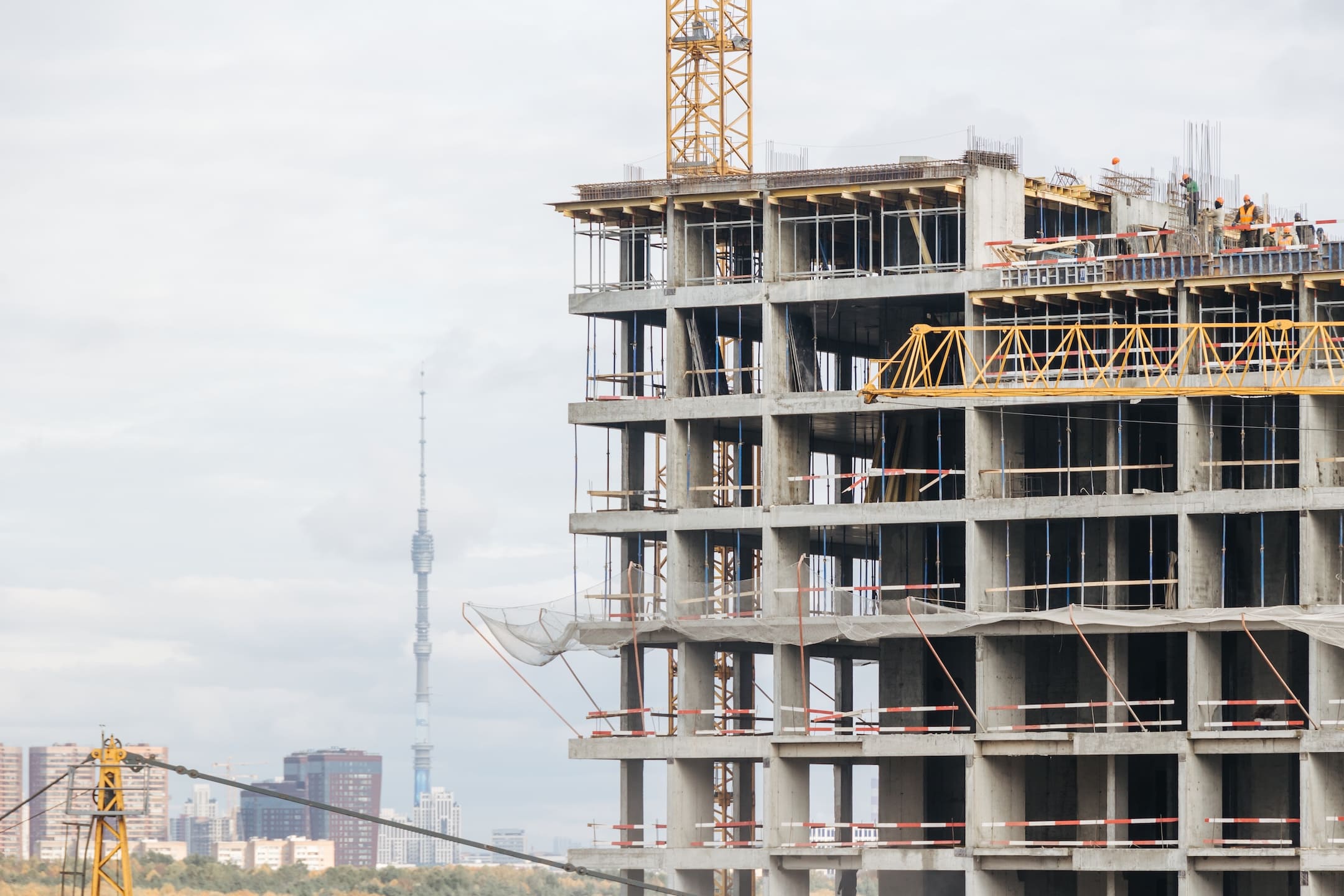

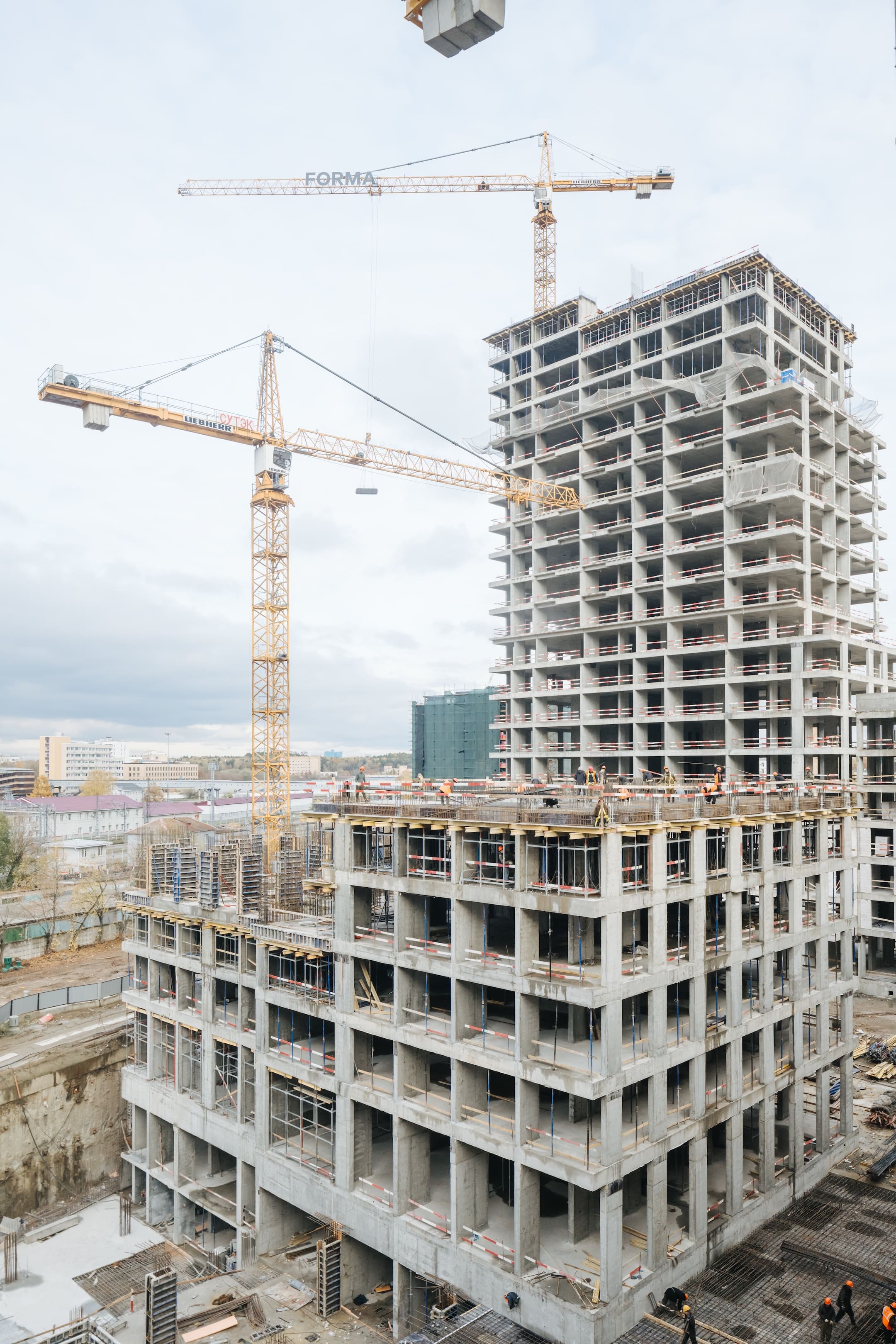

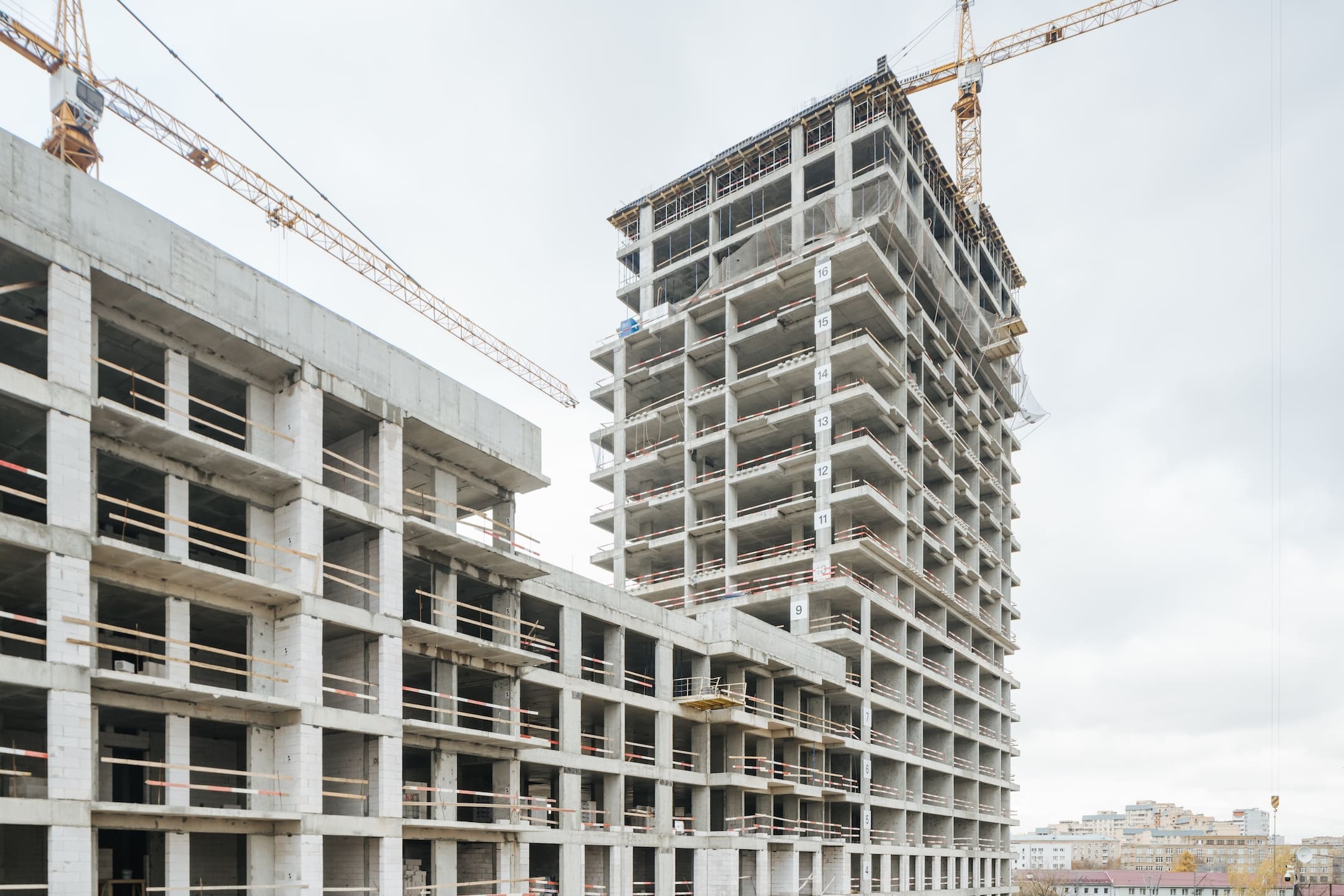

- Выполняются работы по бетонированию конструкций 21 этажа.
Этап 1.2 (корпус 6)
- Выполняются работы по возведению монолитных конструкций.
- Выполняются работы по наружной и внутренней кладке.
- Ведутся кровельные работы.
Этап 3 (общее)
- Подготовка площадки под снос зданий и сооружений.
