Декабрь 23.12.2025
Этап 1.1 (корпус 1)
- Кровельные работы — завершены
- Монолитные работы — завершены
- Каменные работы — завершены
- Черновые отделочные работы — завершены

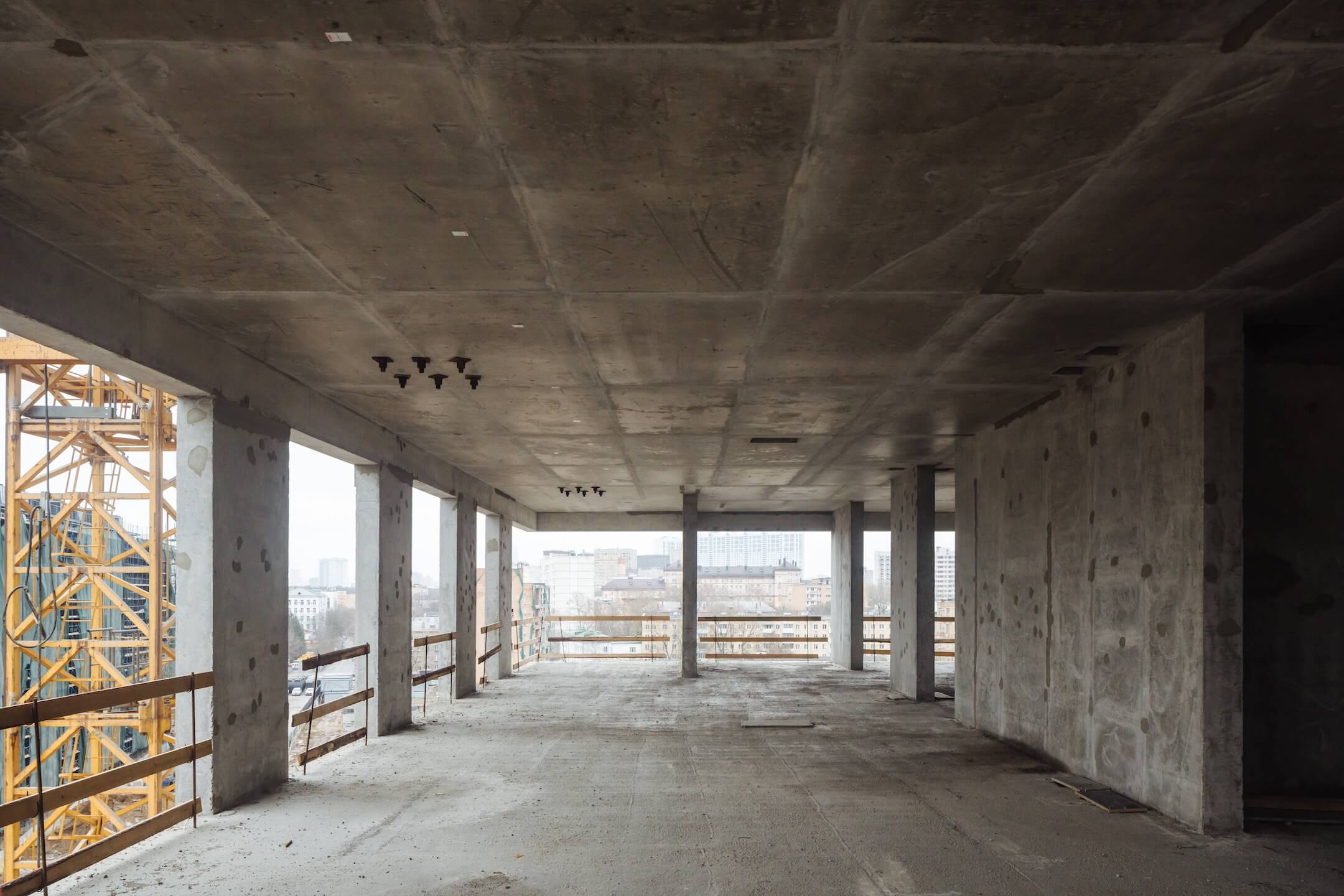

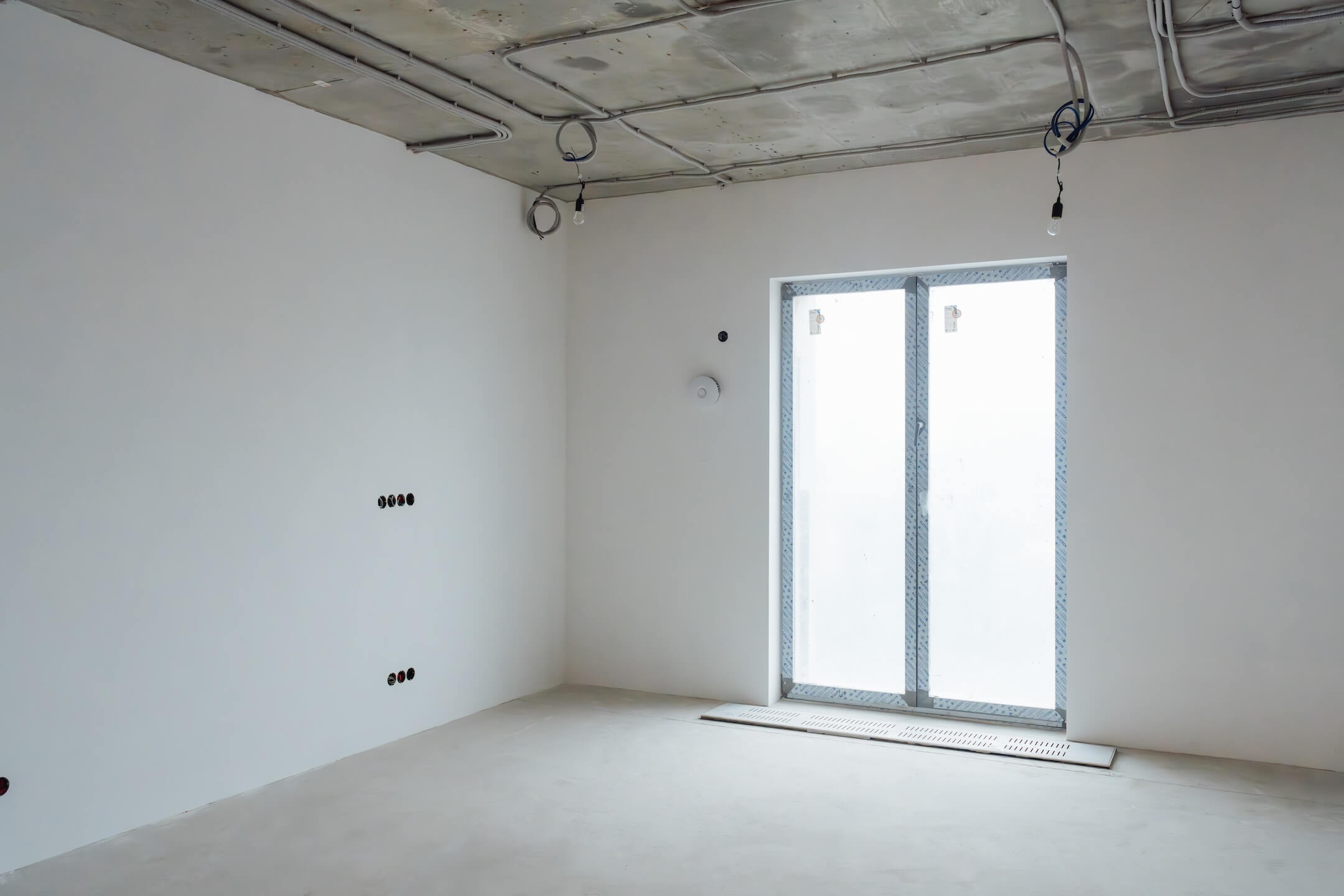

- Ведутся чистовые отделочные работы на типовых этажах
- Ведутся черновые и чистовые отделочные работы лобби
Фасад
- Монтаж минераловатного утеплителя — завершен
- Монтаж подсистемы — завершен

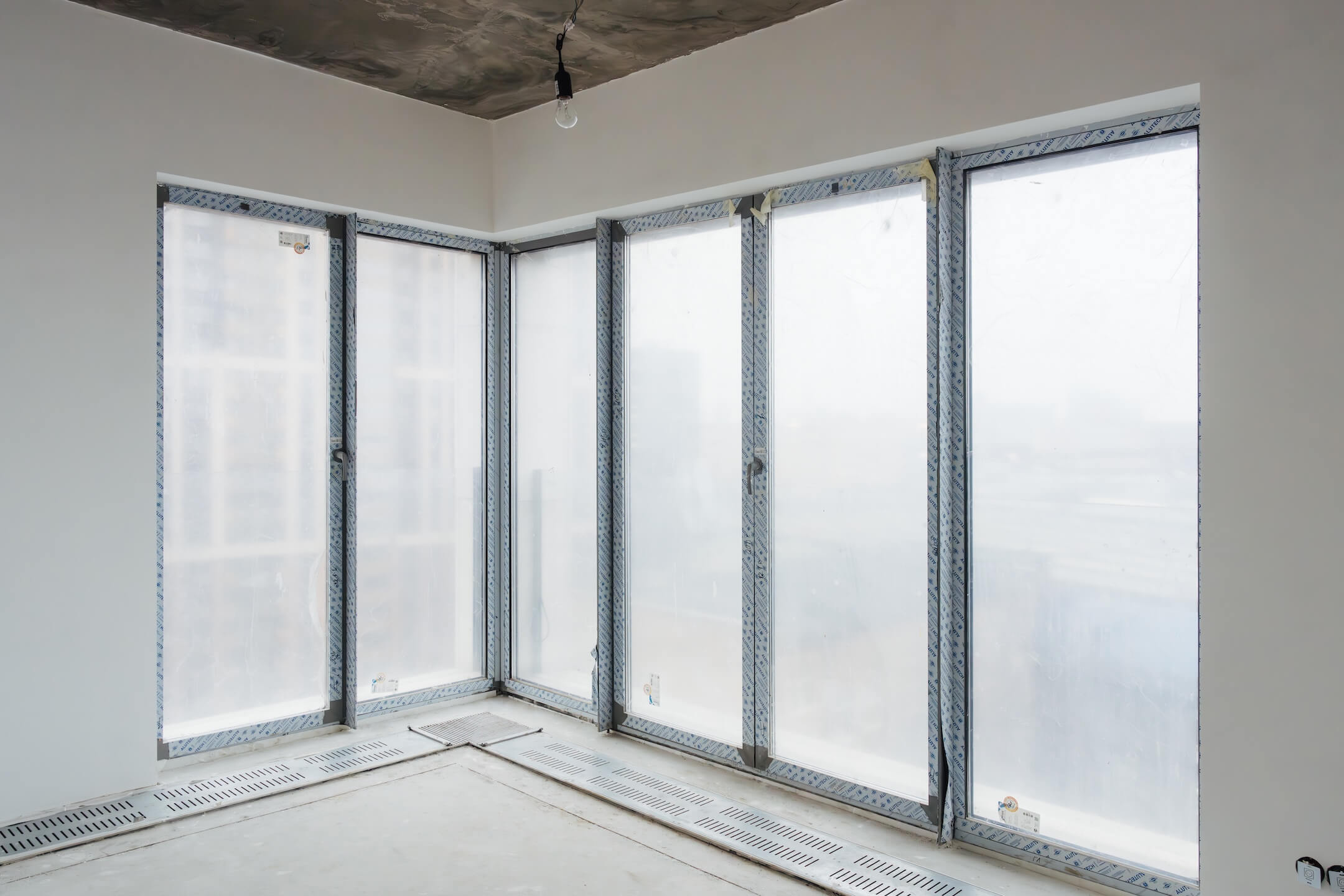

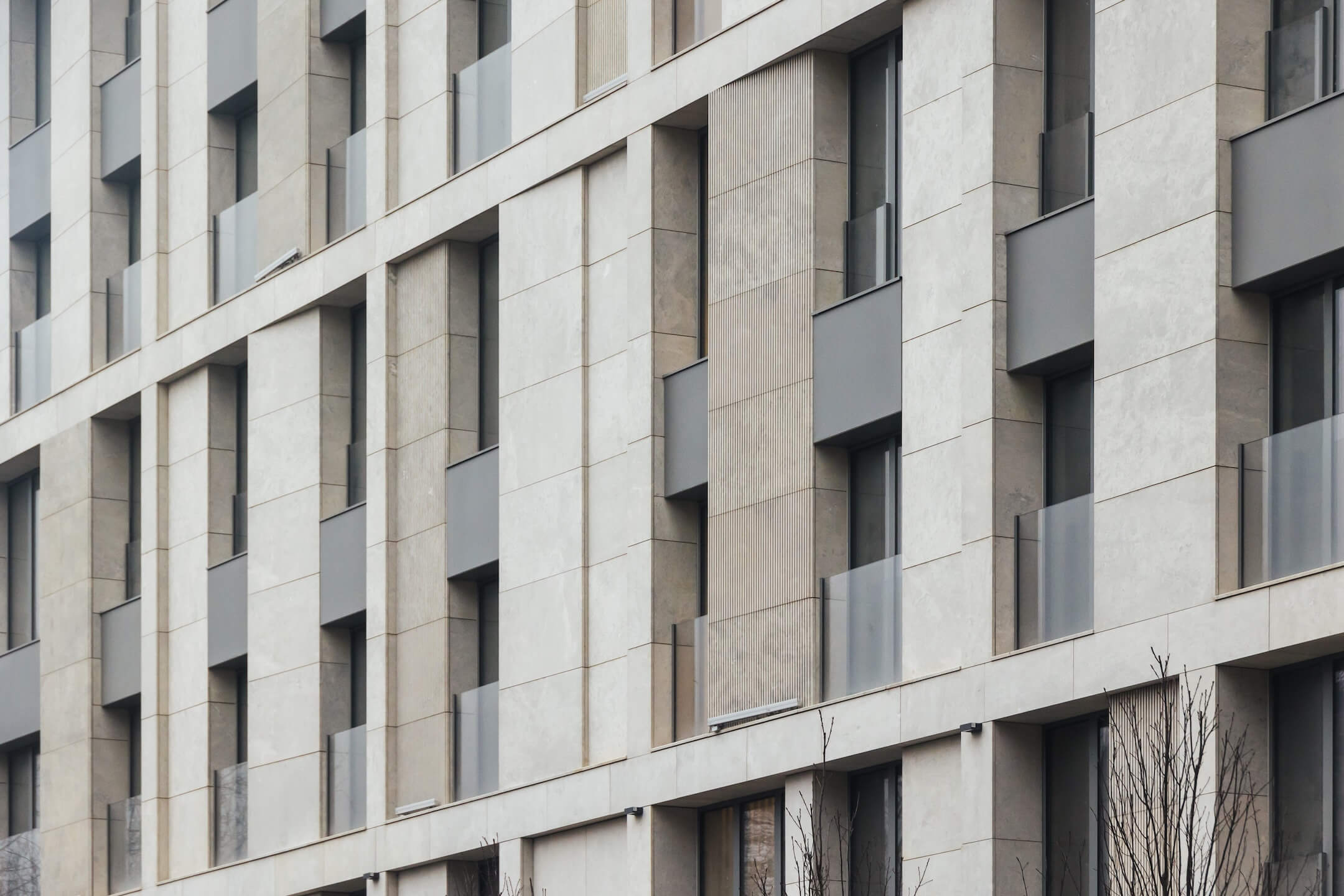

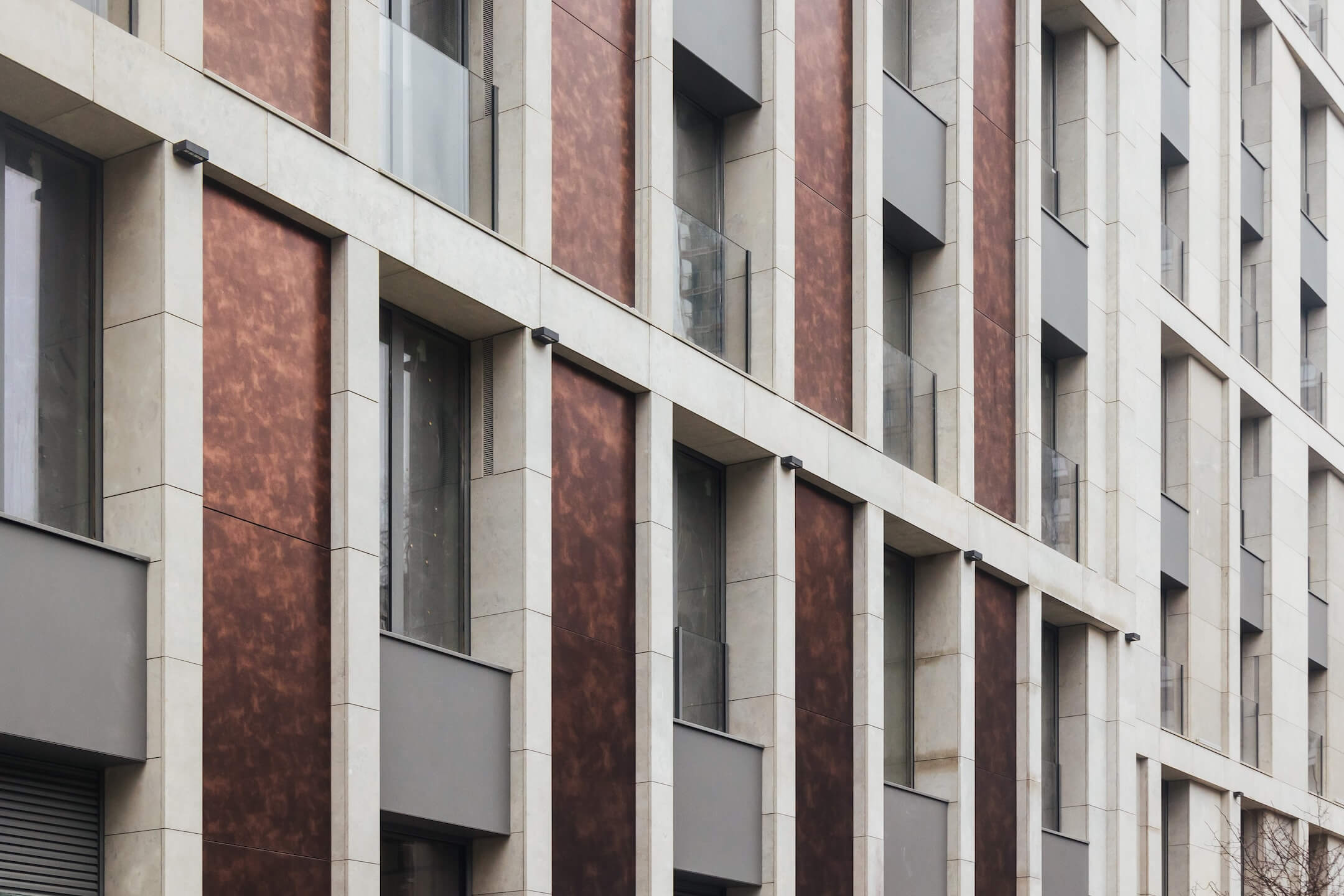

- Монтаж облицовки из натурального камня
- Монтаж окон типовых этажей — завершен
- Монтаж металлокасет — завершен
- Монтаж панелей из композита — завершен
- Монтаж облицовки первых этажей из натурального камня — завершен
ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу — завершены
- Ведутся электромонтажные работы
Этап 1.1 (корпус 2)
- Кровельные работы — завершены
- Монолитные работы — завершены
- Каменные работы — завершены
- Черновые отделочные работы — завершены
- Ведутся чистовые отделочные работы на типовых этажах
- Ведутся черновые и чистовые отделочные работы лобби
Фасад
- Монтаж минераловатного утеплителя — завершен
- Монтаж подсистемы — завершен
- Монтаж облицовки из натурального камня
- Монтаж окон типовых этажей — завершен
- Монтаж металлокасет — завершен
- Монтаж панелей из композита — завершен
- Монтаж облицовки первых этажей из натурального камня — завершен
ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу — завершены
- Ведутся электромонтажные работы
Этап 1.1 (паркинг)
- Устройство пристенного дренажа — завершено
- Прокладка наружных инженерных систем — завершена
- Отделка технических помещений — завершена
- Отделка кладовых — завершена
- Отделка зоны паркинга — завершена
- Устройство полов паркинга — завершены

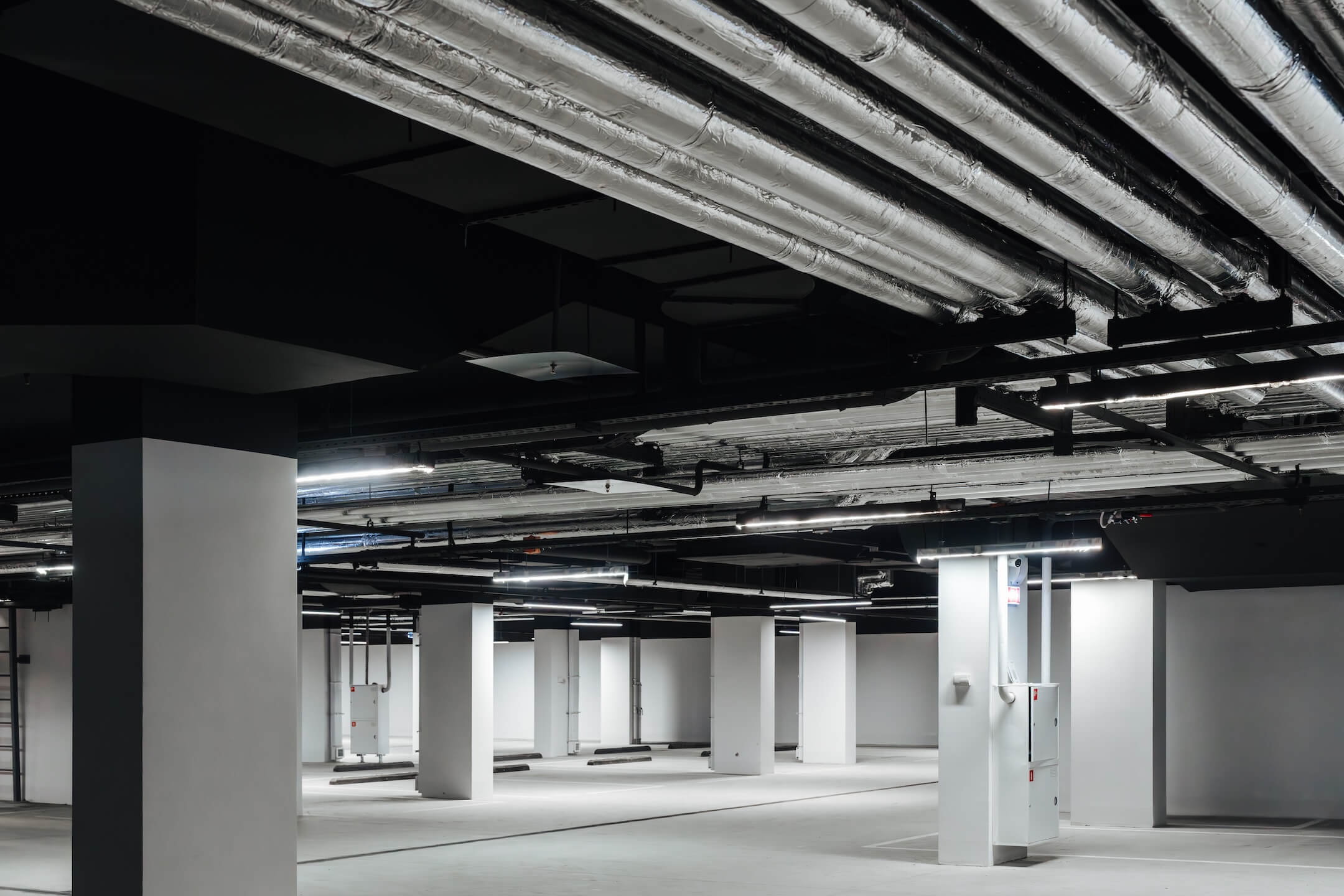

ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу — завершены
Этап 1.1 (благоустройство)

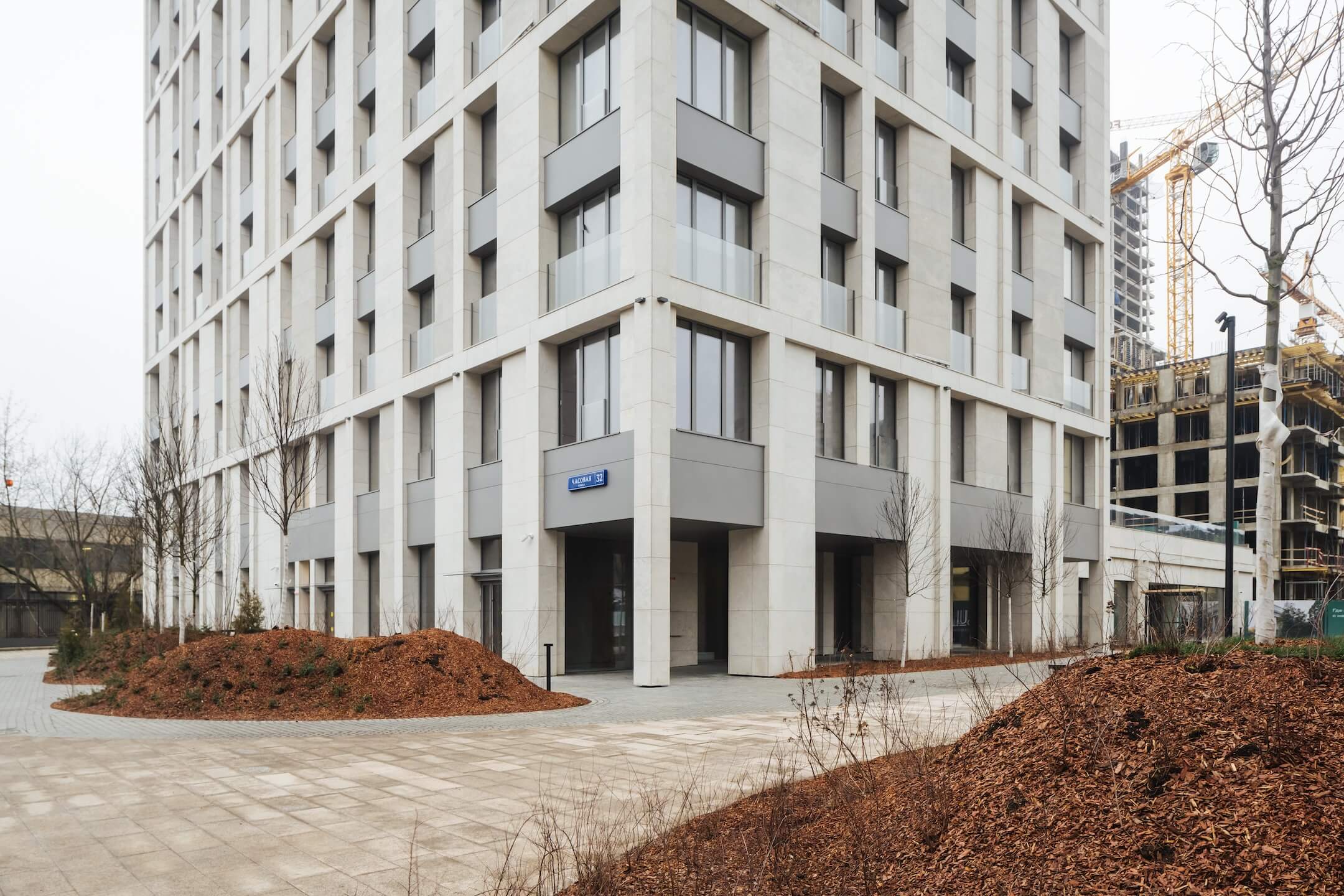

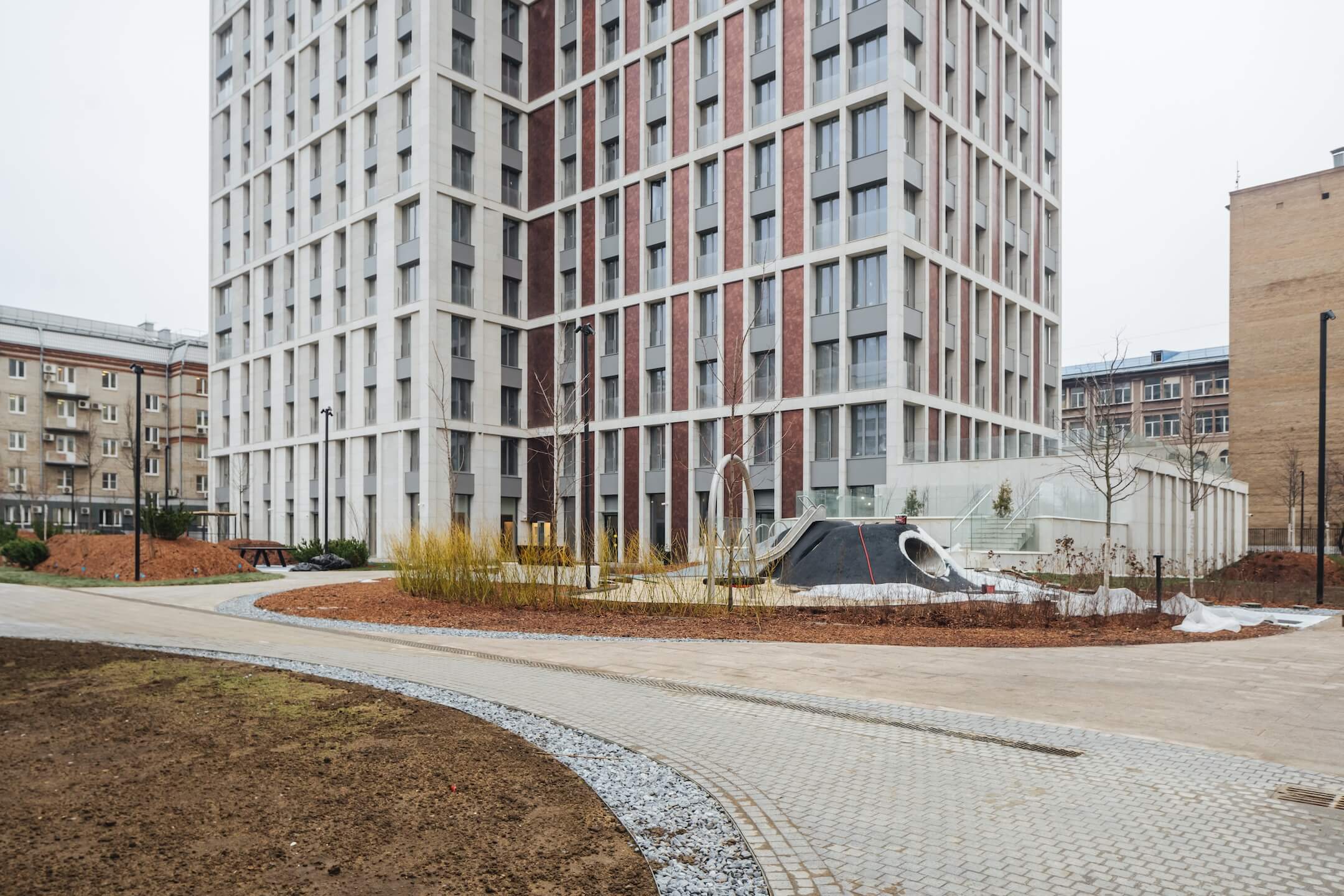

- Работы завершены
Этап 1.1 (общее)
- Ведутся комплексные испытания противопожарных систем
Этап 1.2 (общее)
- Устройство стены в грунте работы — завершены
- Снос зданий и сооружений работы — завершены
- Устройство водопонижения — выполнено
- Разработка котлована — выполнена
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа — выполнена
- Устройство фундаментной плиты — выполнено

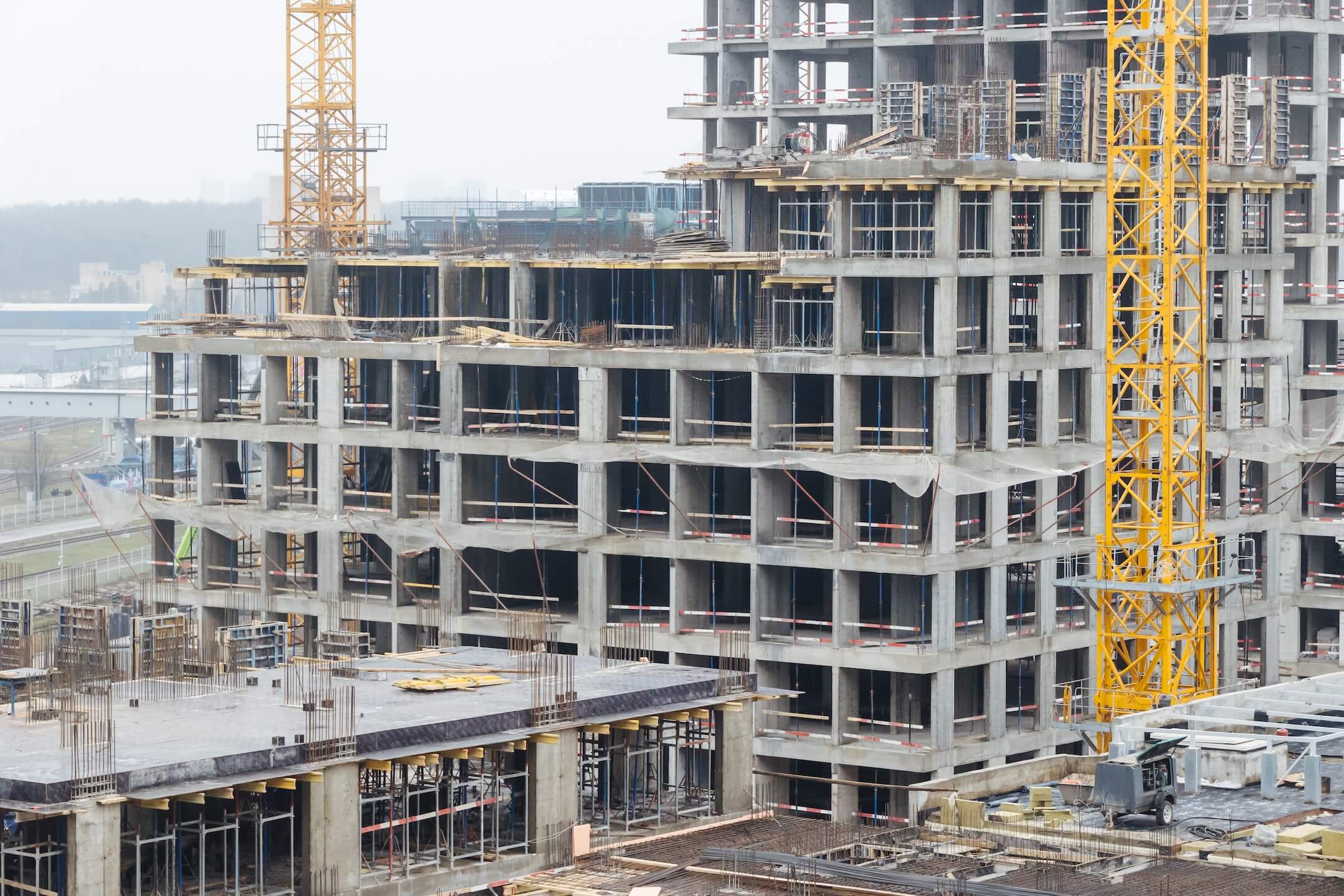

- Бетонирование плиты перекрытия и вертикальных конструкций паркинга −1 и −2 этажа
Этап 1.2 (корпус 3)

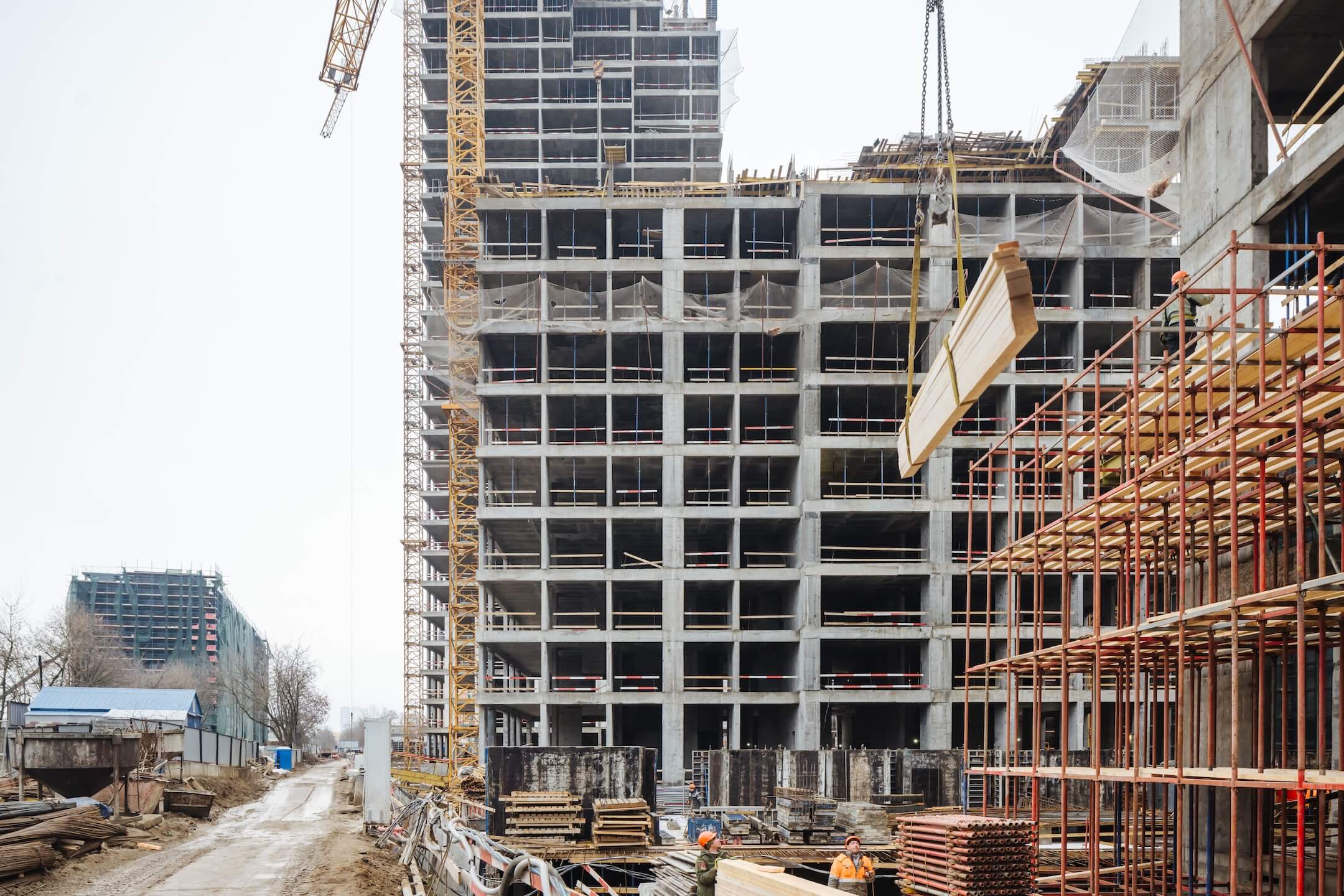

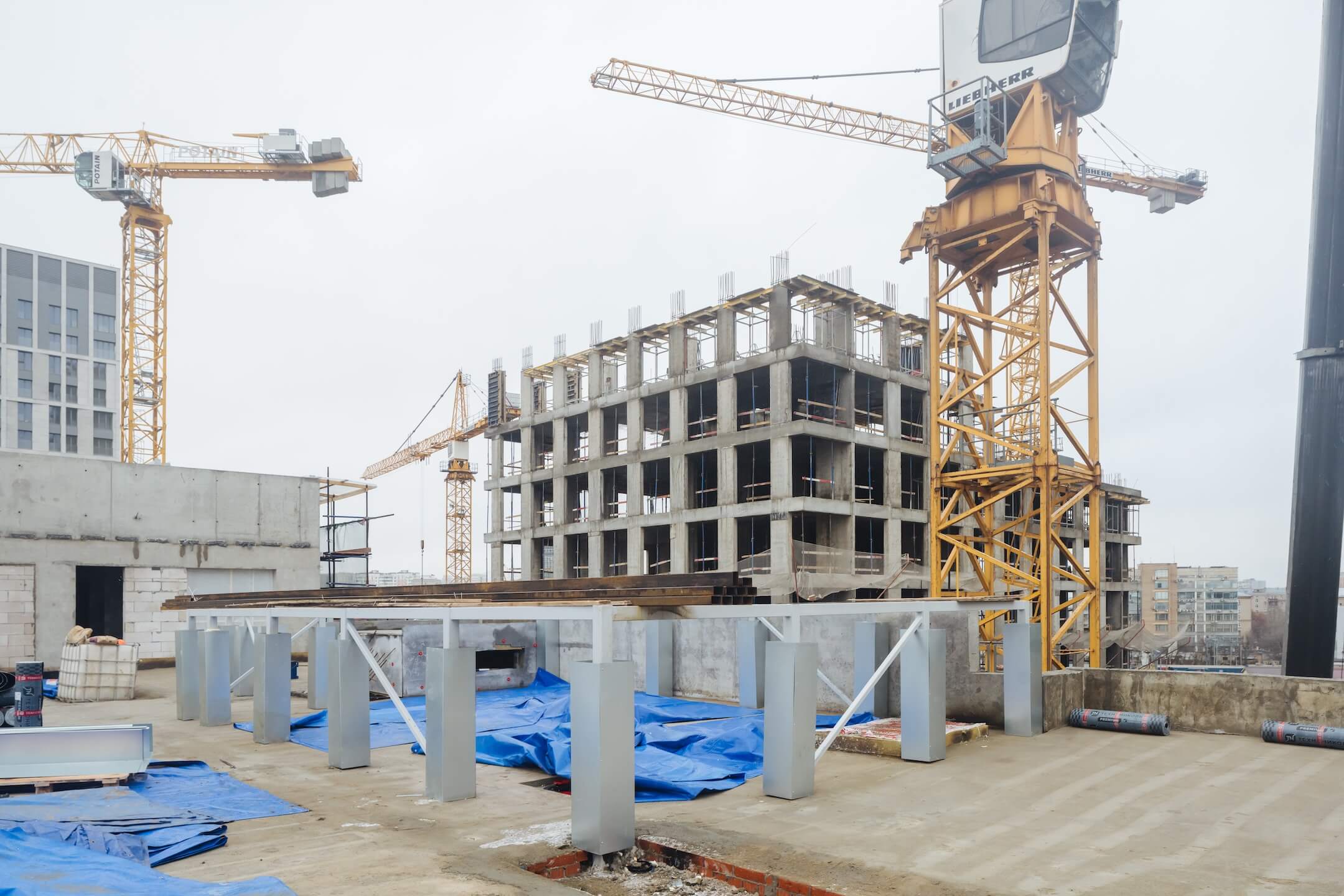

- Работы по устройству 6 этажа — завершены

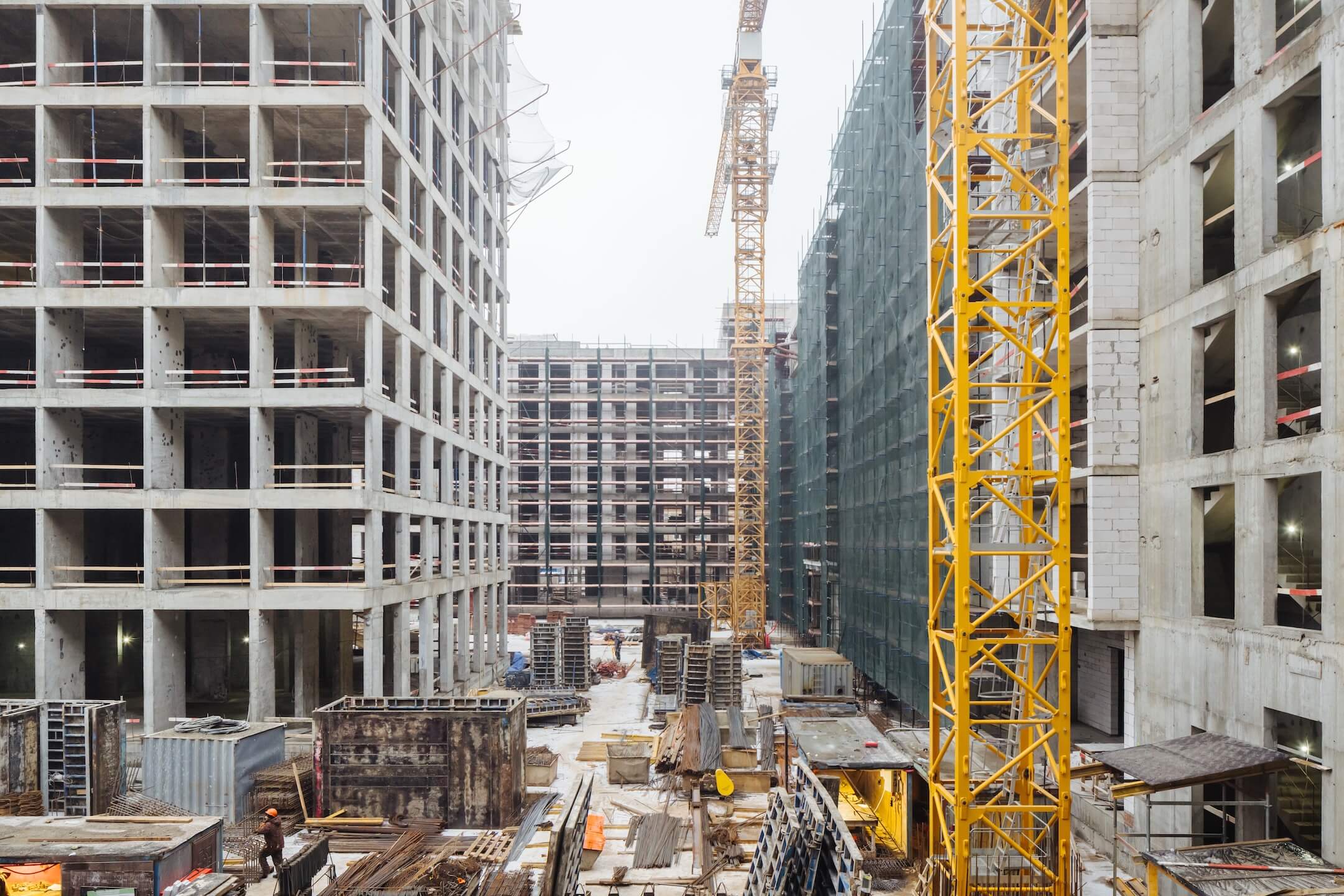

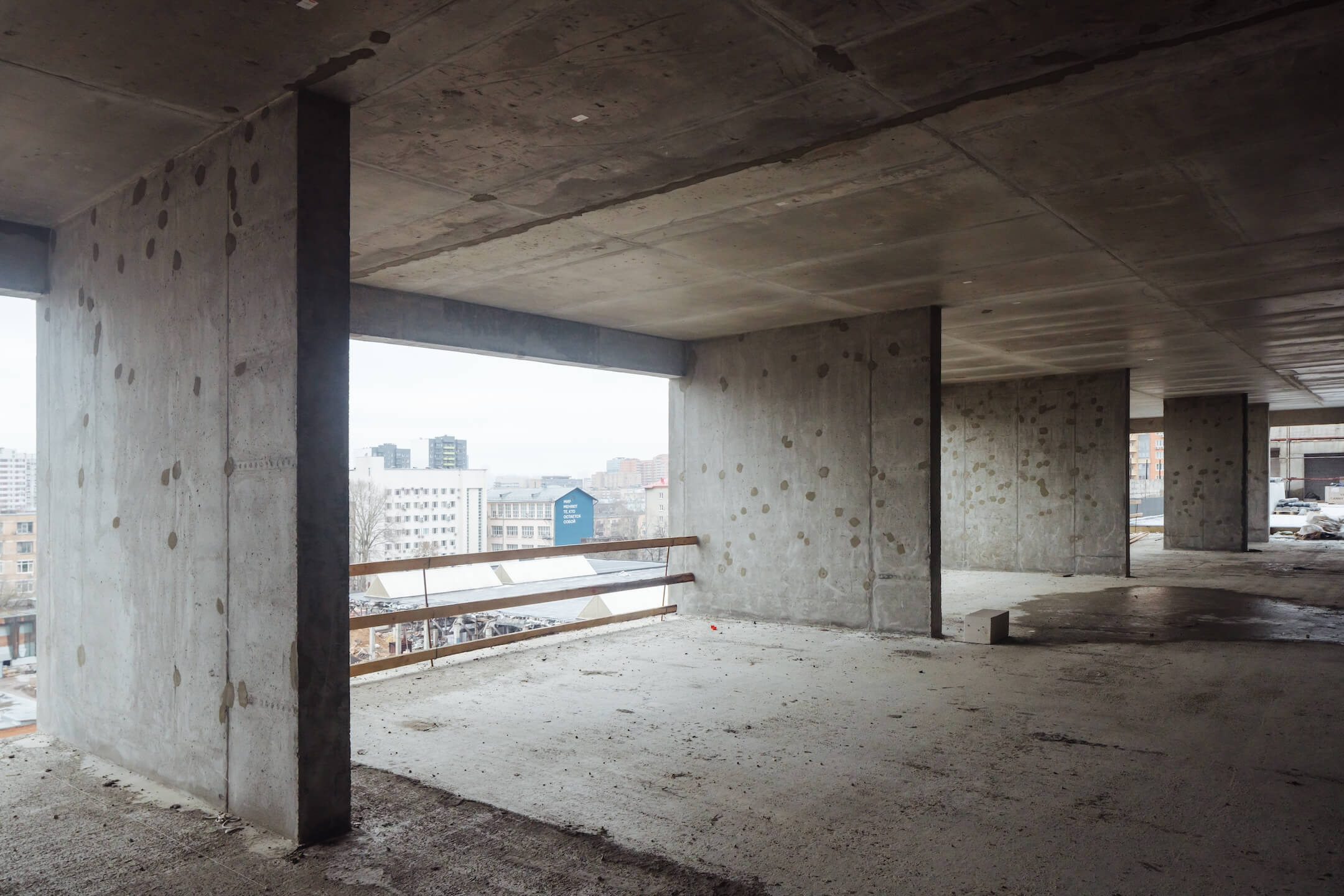

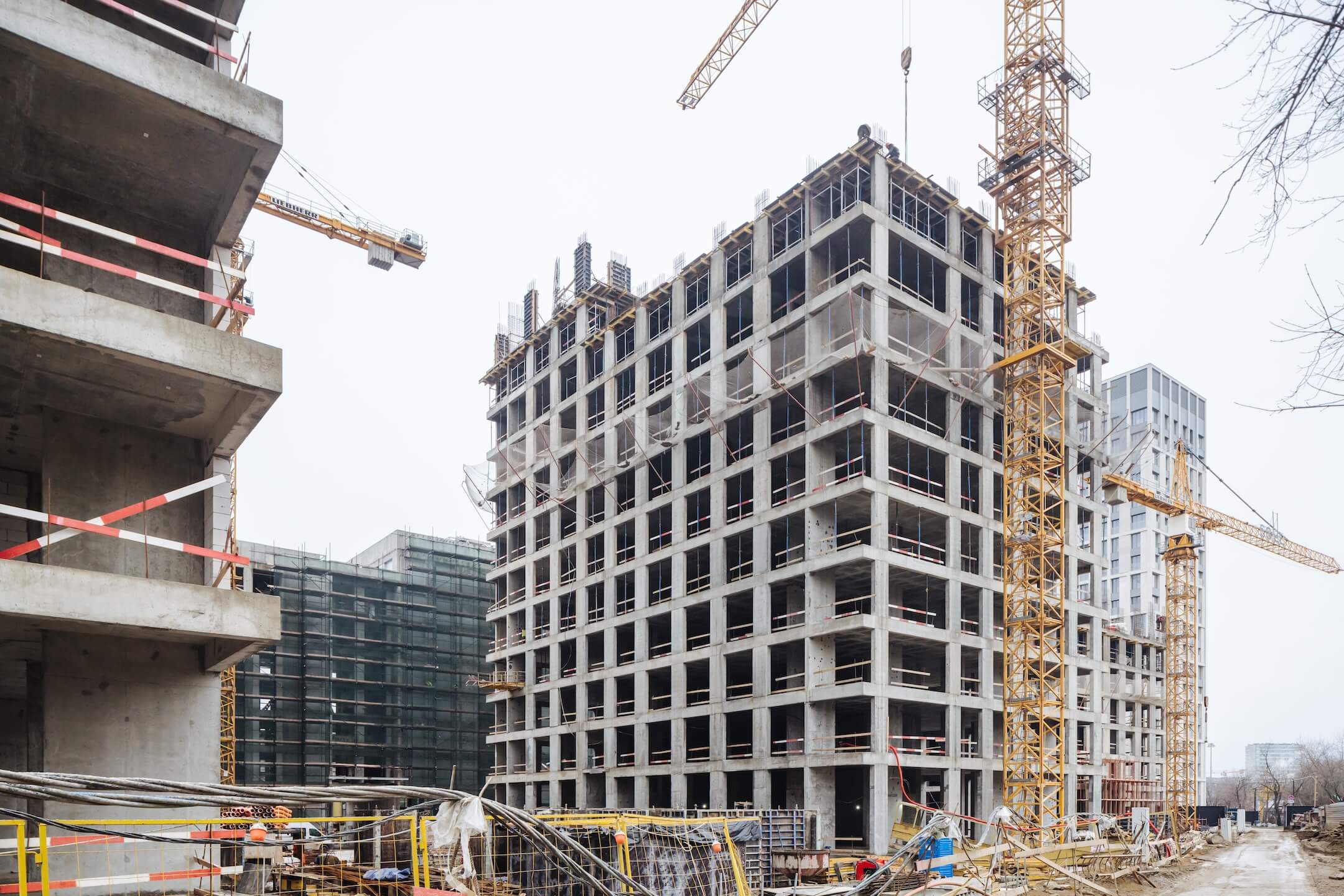

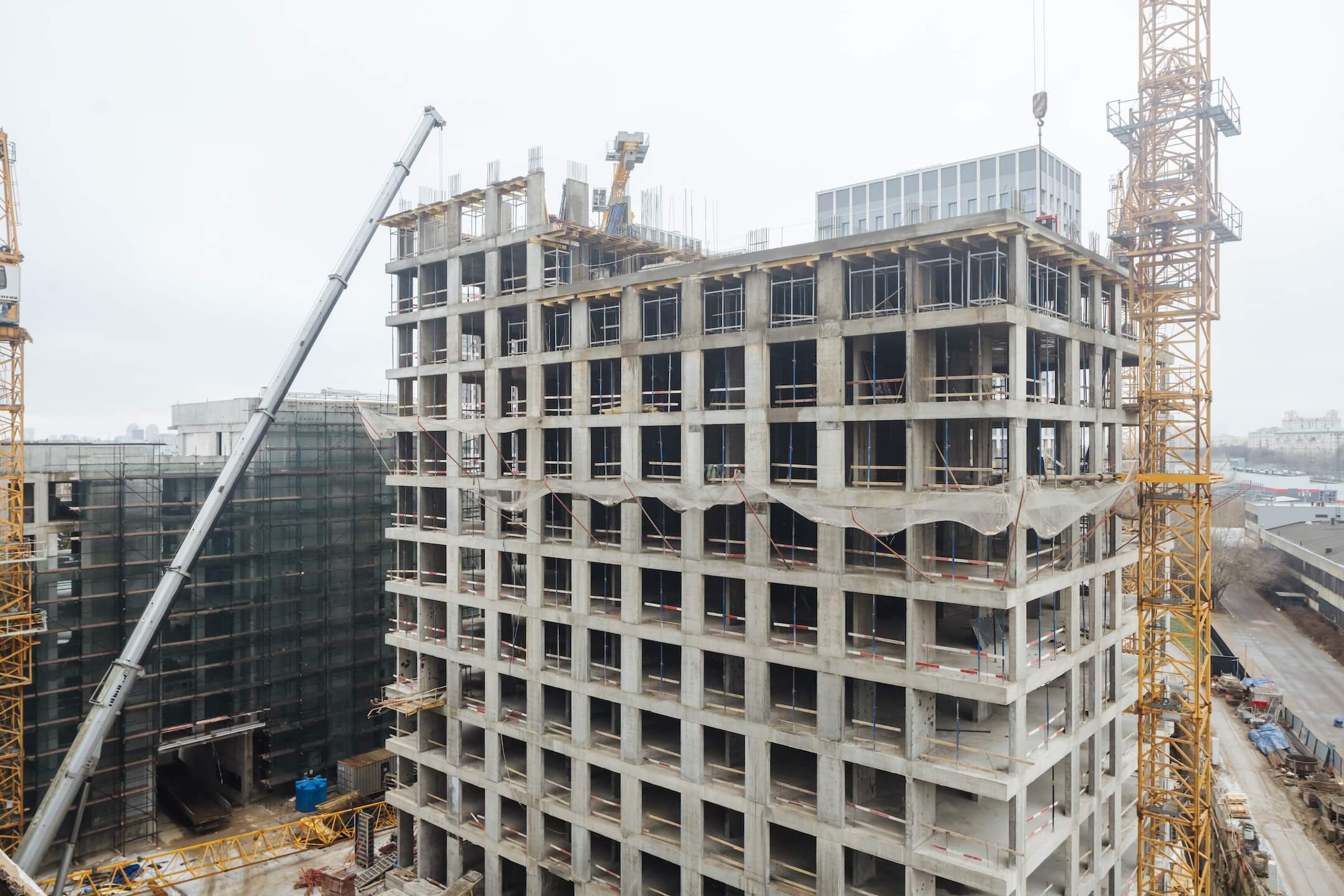

- Ведутся работы по бетонированию конструкций 7 этажа
Этап 1.2 (корпус 4)
- Работы по устройству фундаментной плиты — завершены
- Работы по устройству 9 этажа — завершены

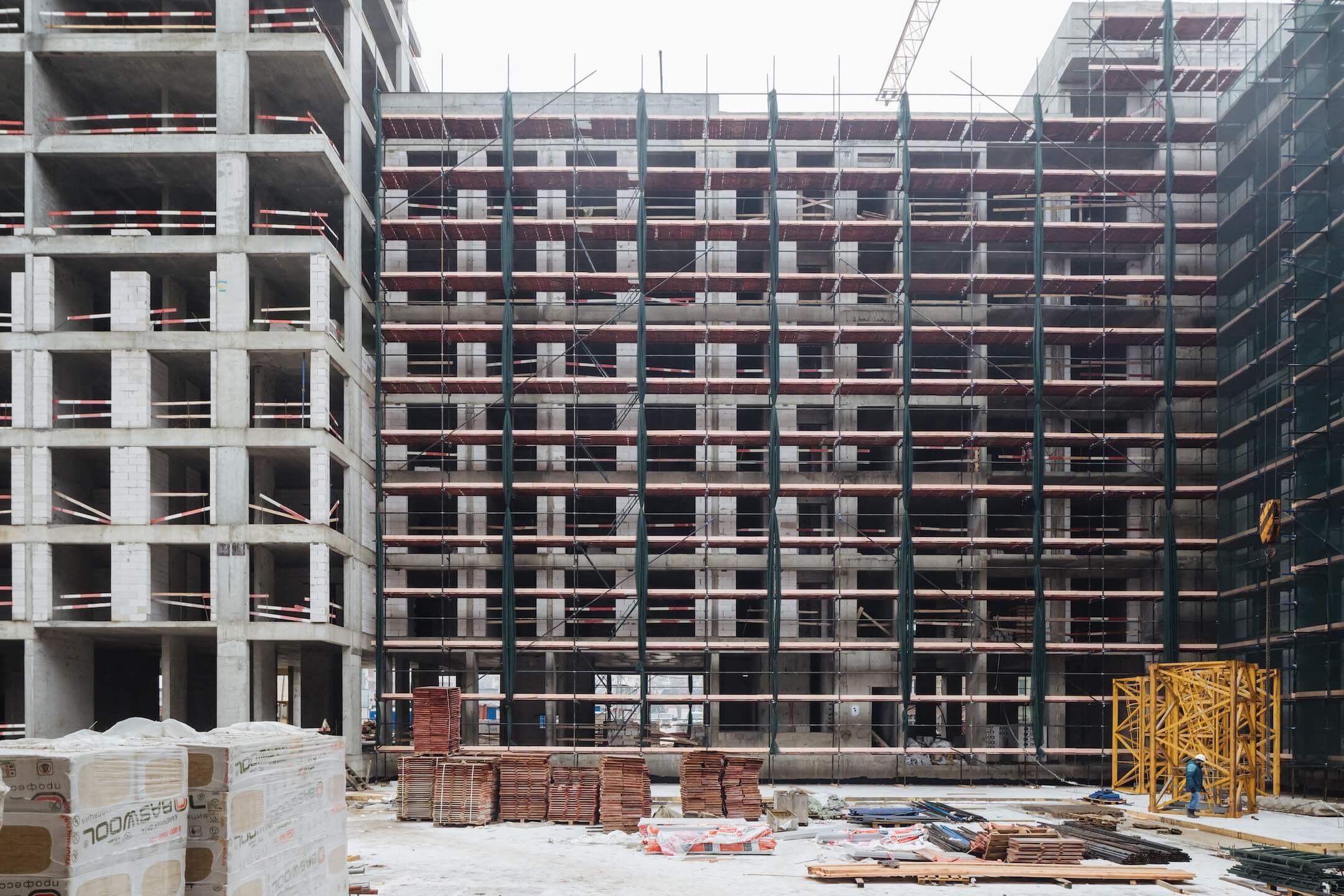

- Ведутся работы по бетонированию конструкций 10 этажа
Этап 1.2 (корпус 5)

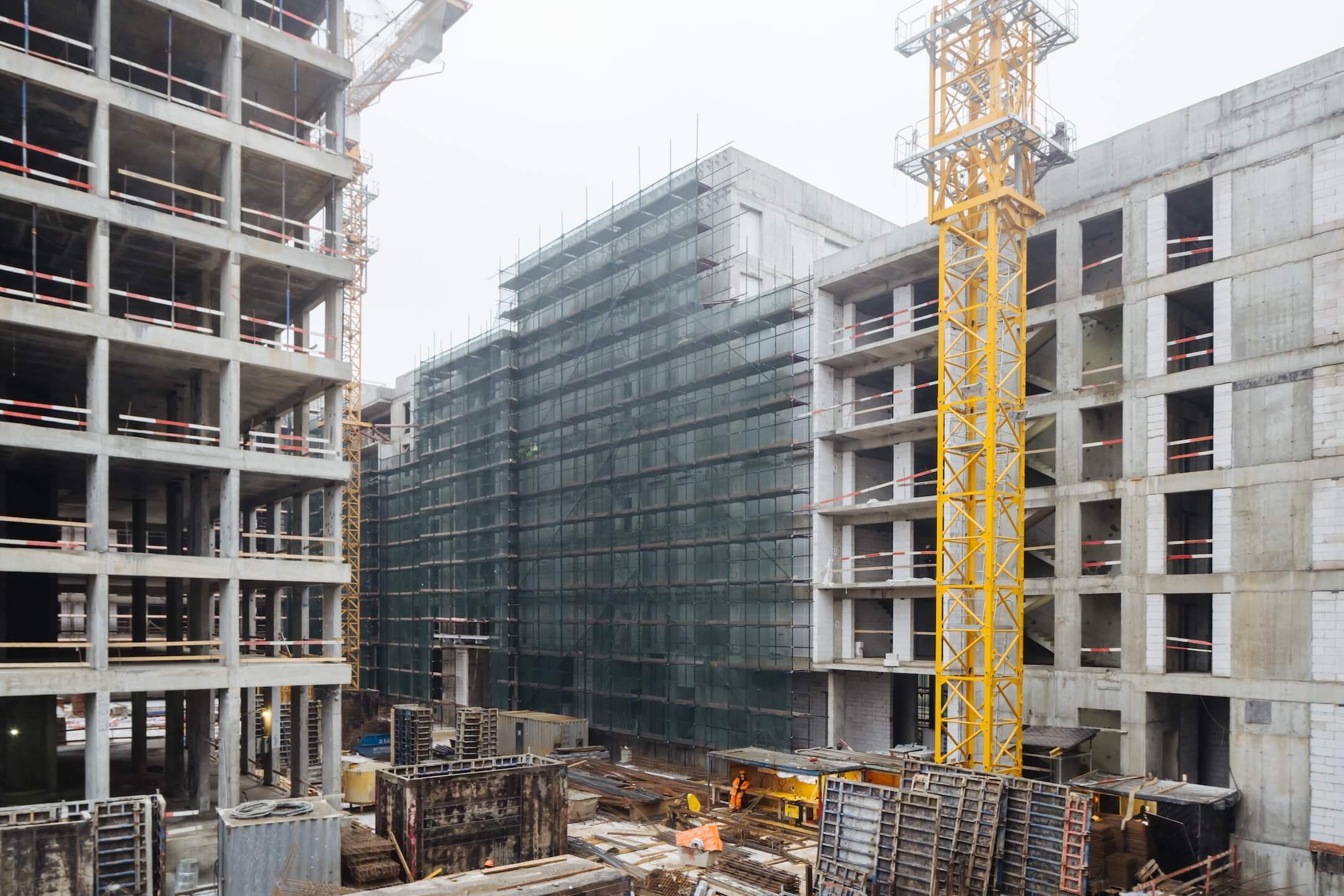

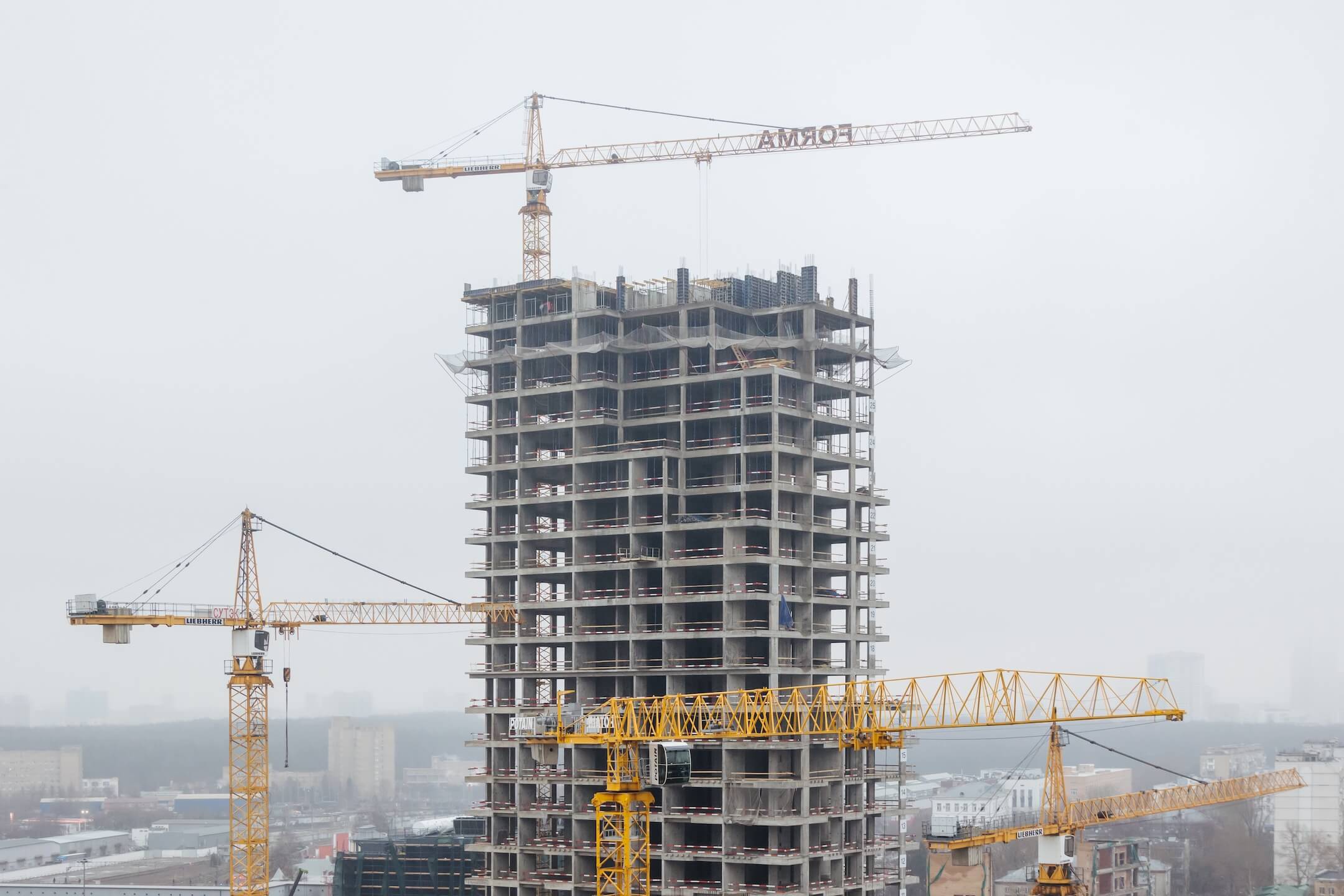

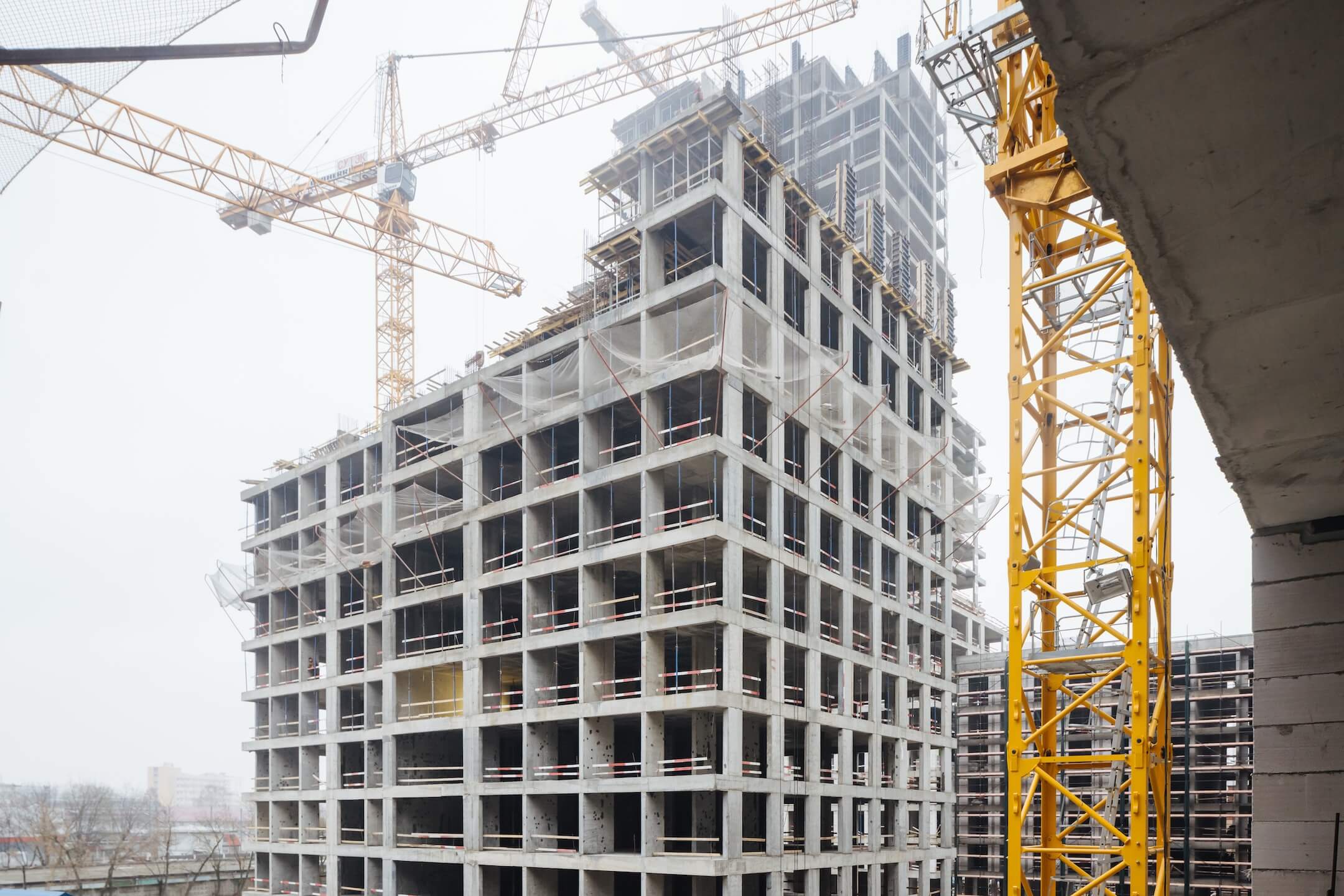

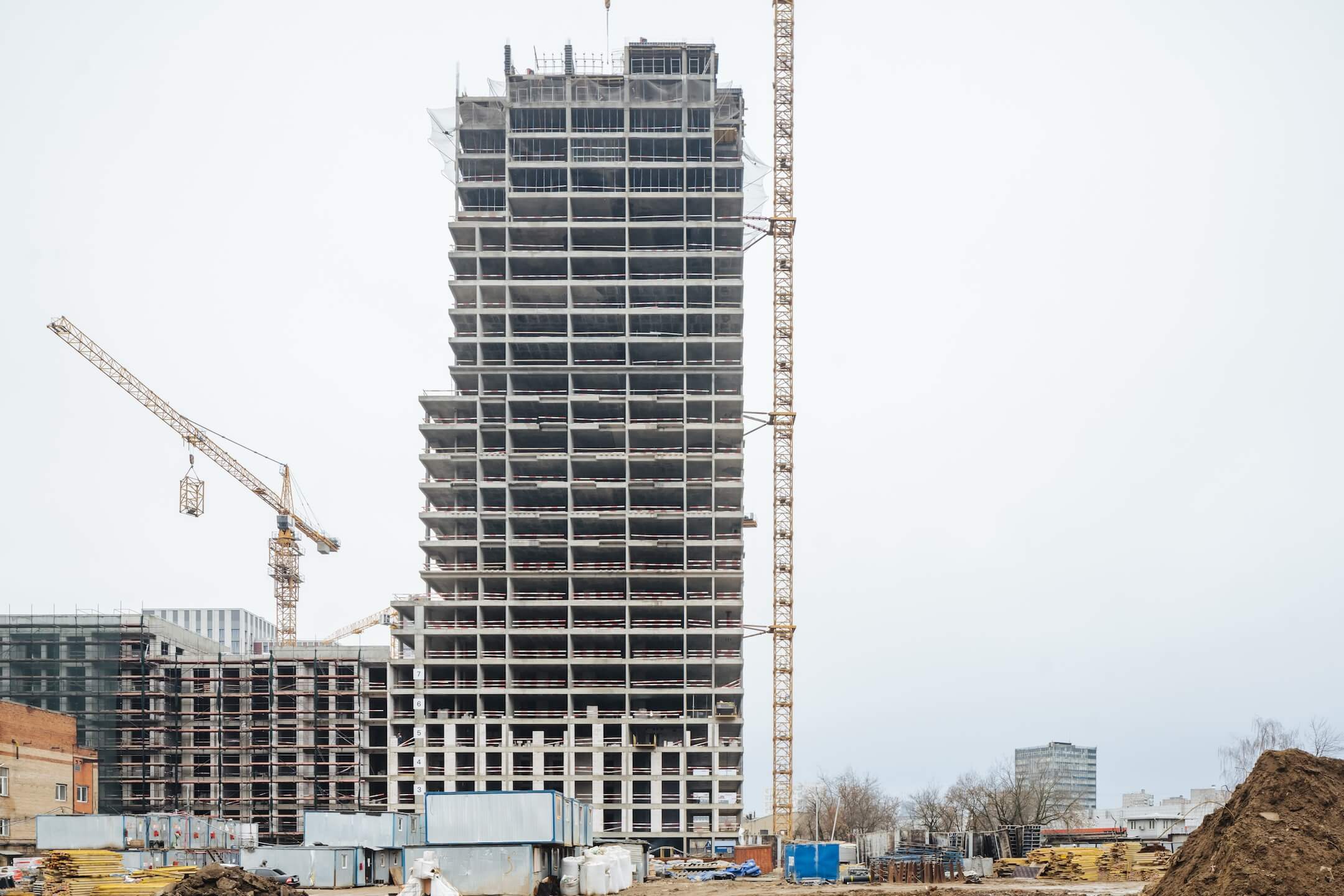

- Выполняются работы по бетонированию конструкций 29 этажа, кладке внутренних перегородок и внешних стен
Этап 1.2 (корпус 6)

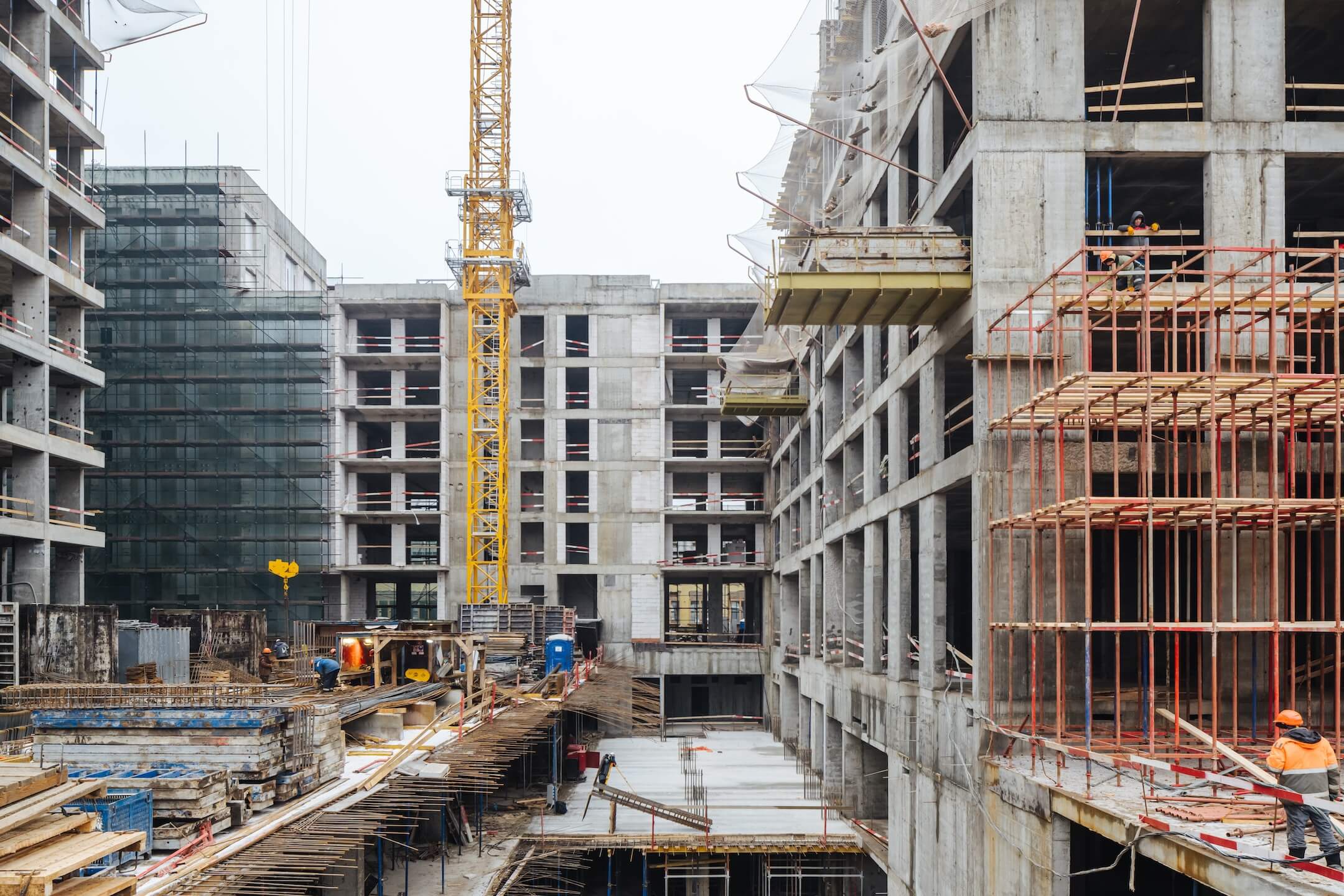

- Выполняются работы по возведению монолитных конструкций
- Выполняются работы по наружной и внутренней кладке

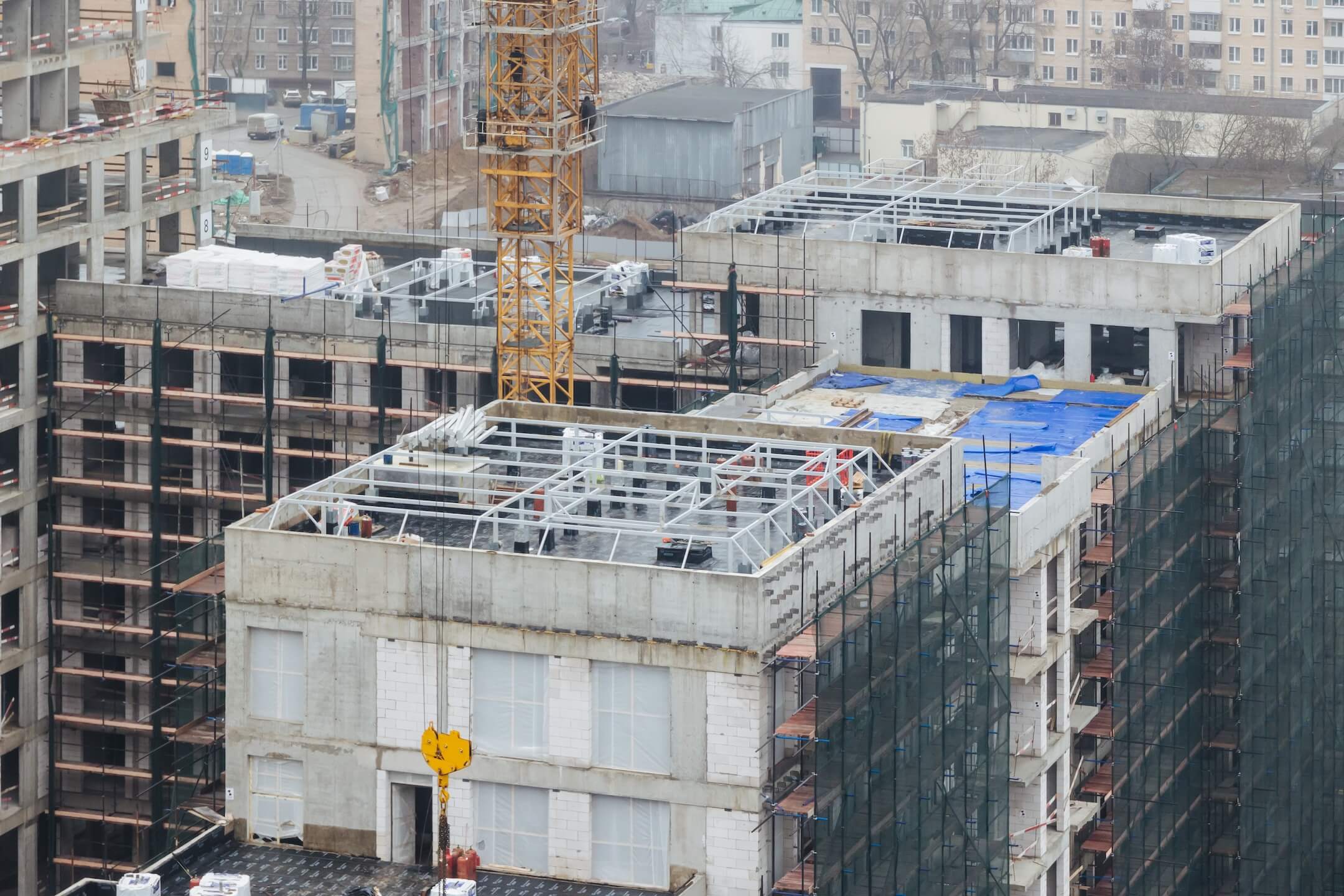

- Ведутся кровельные работы
- Ведутся работы по устройству фасадных кронштейнов
- Ведутся работы по утеплению фасада
Этап 3

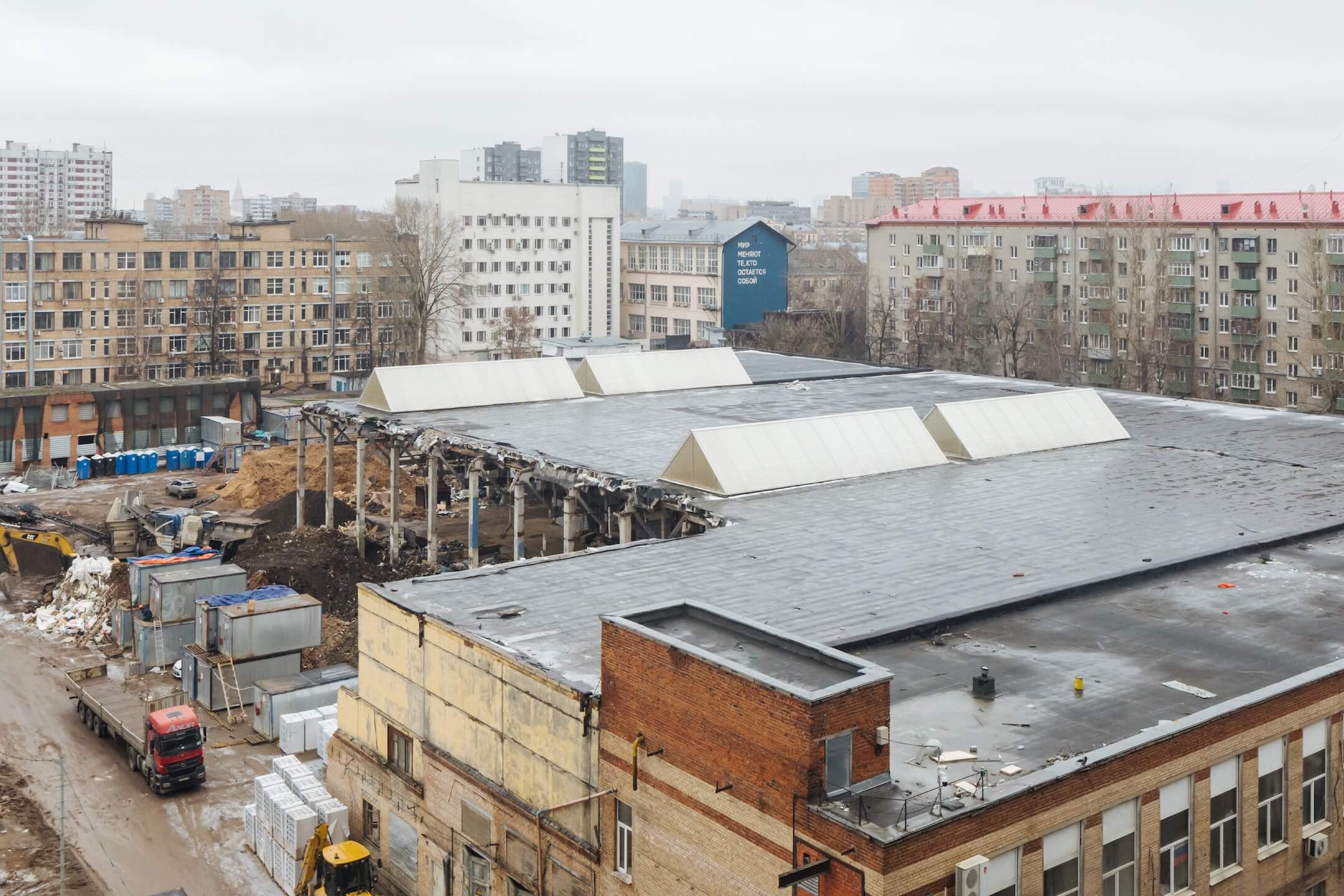

- Подготовка площадки под СРМ — снос зданий
