Февраль 24.02.2026
Этап 1.2 (общее)
- Устройство стены в грунте работы - работы завершены.

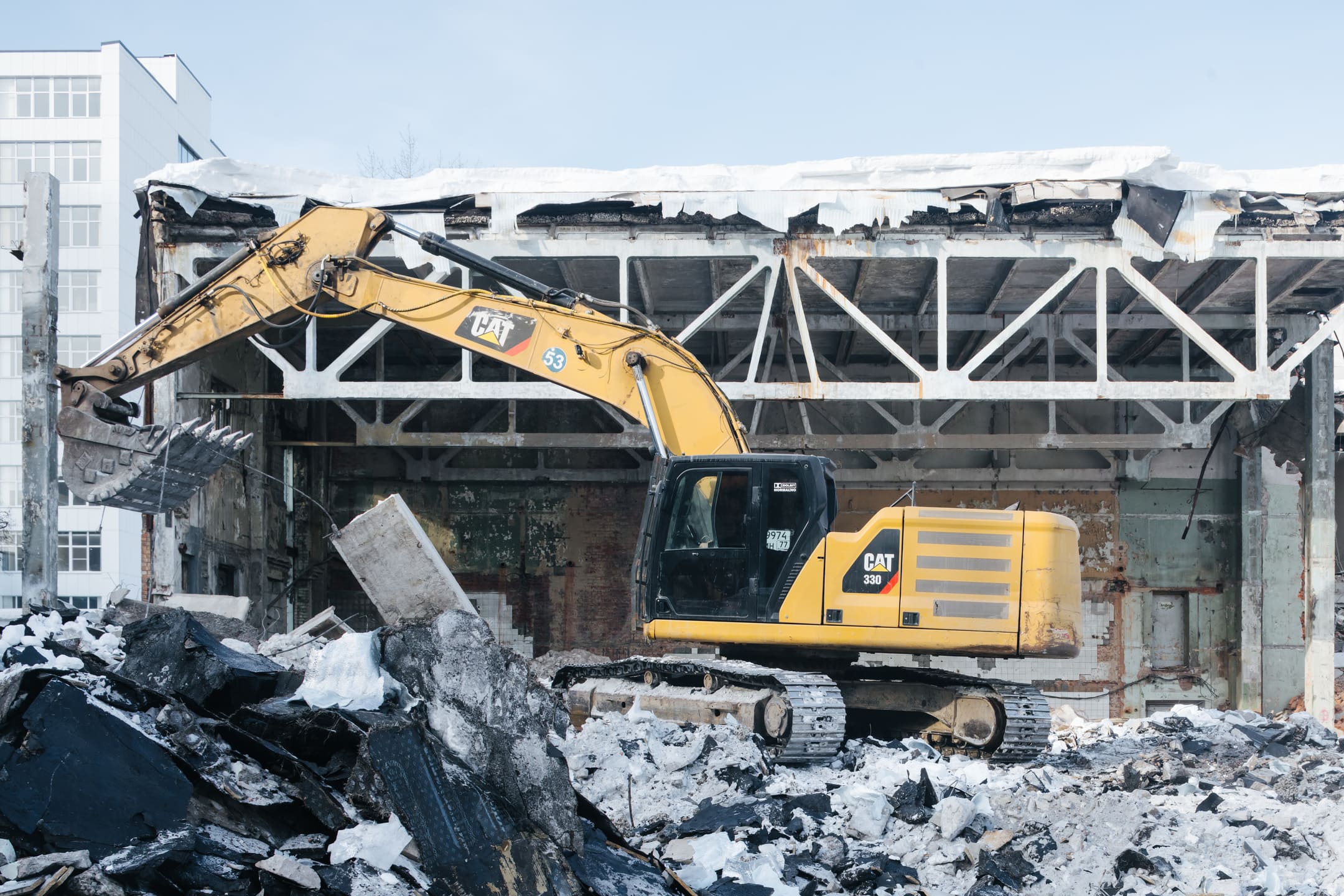

- Снос зданий и сооружений работы - работы завершены.
- Устройство водопонижения - выполнено.
- Разработка котлована - выполнена.
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа - выполнено.
- Устройство фундаментной плиты - выполнено.

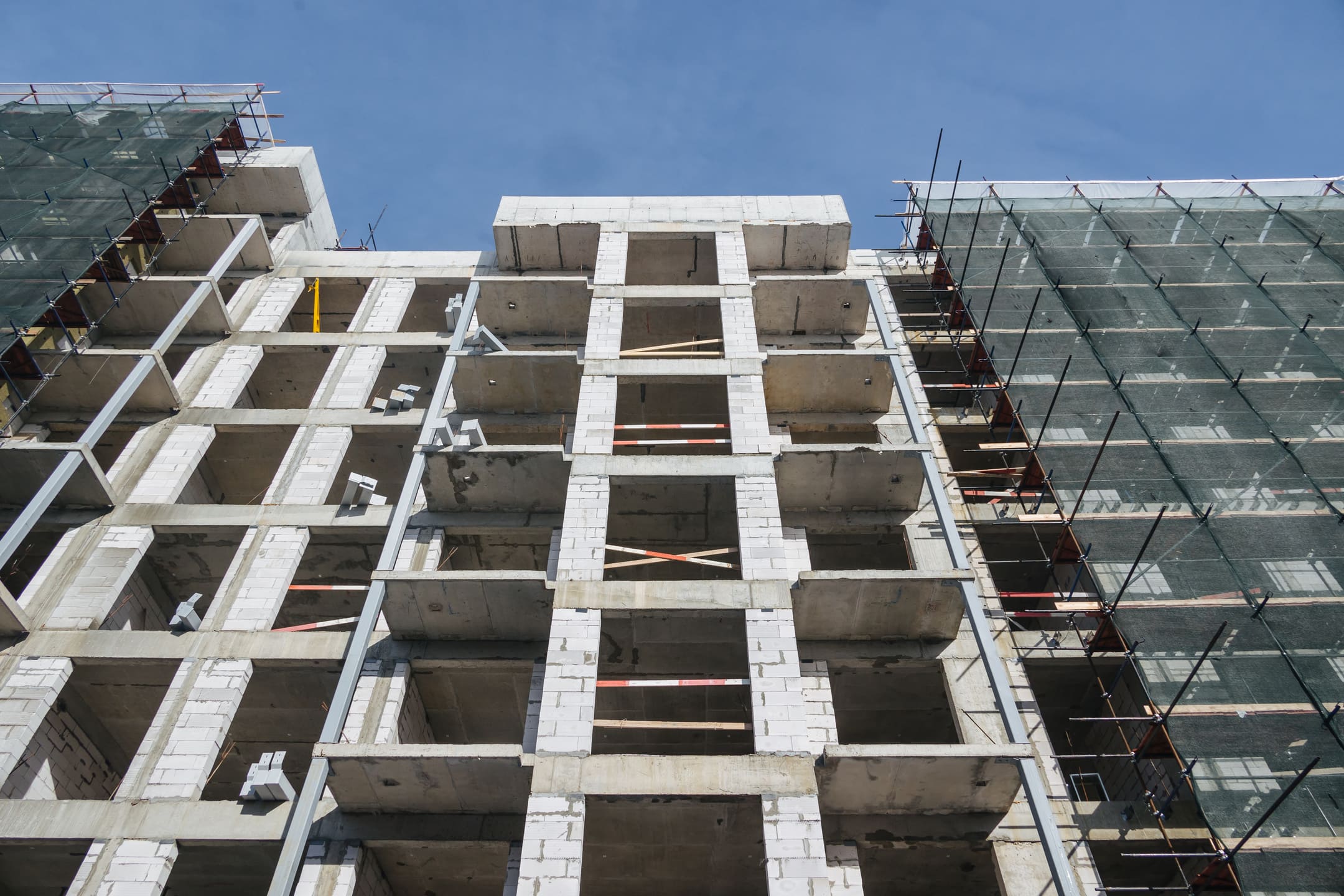

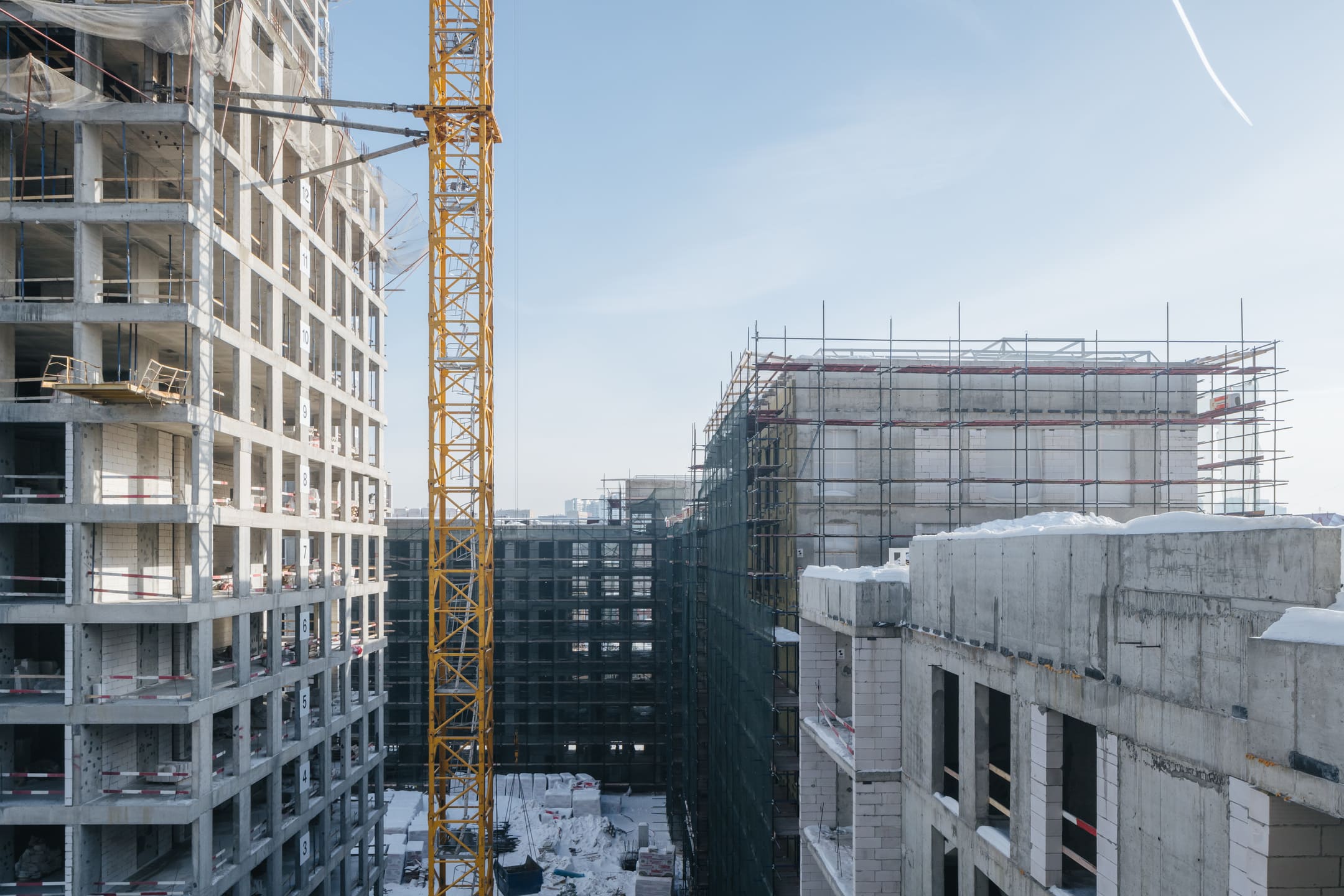

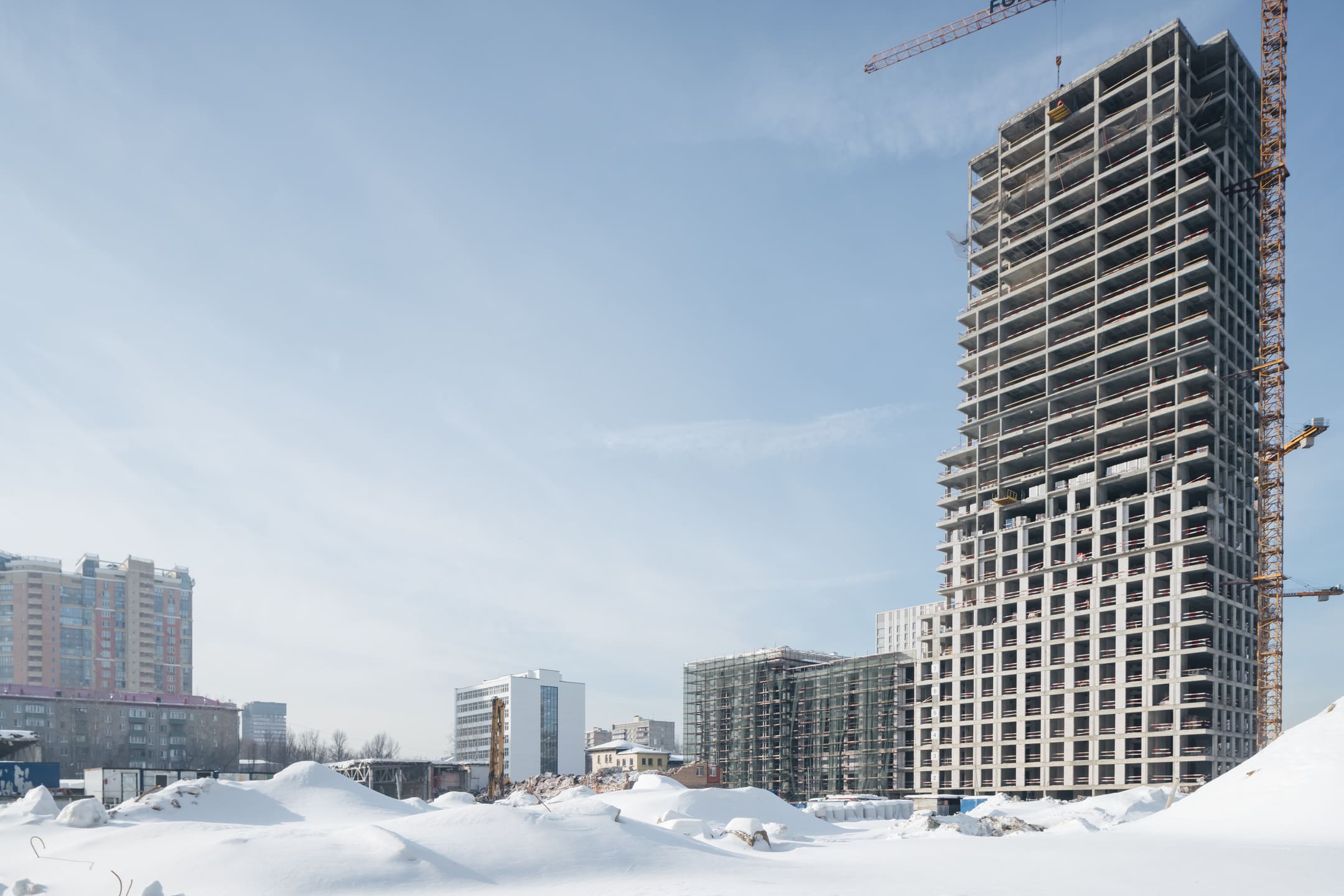

- Бетонирование плит перекрытия и вертикальных конструкций паркинга -2 этажа.
- Ведутся работы по устройству каменной кладки на -2 и -1 этажах.
Этап 1.2 (корпус 3)
- Работы по устройству 9 этажа - завершены.

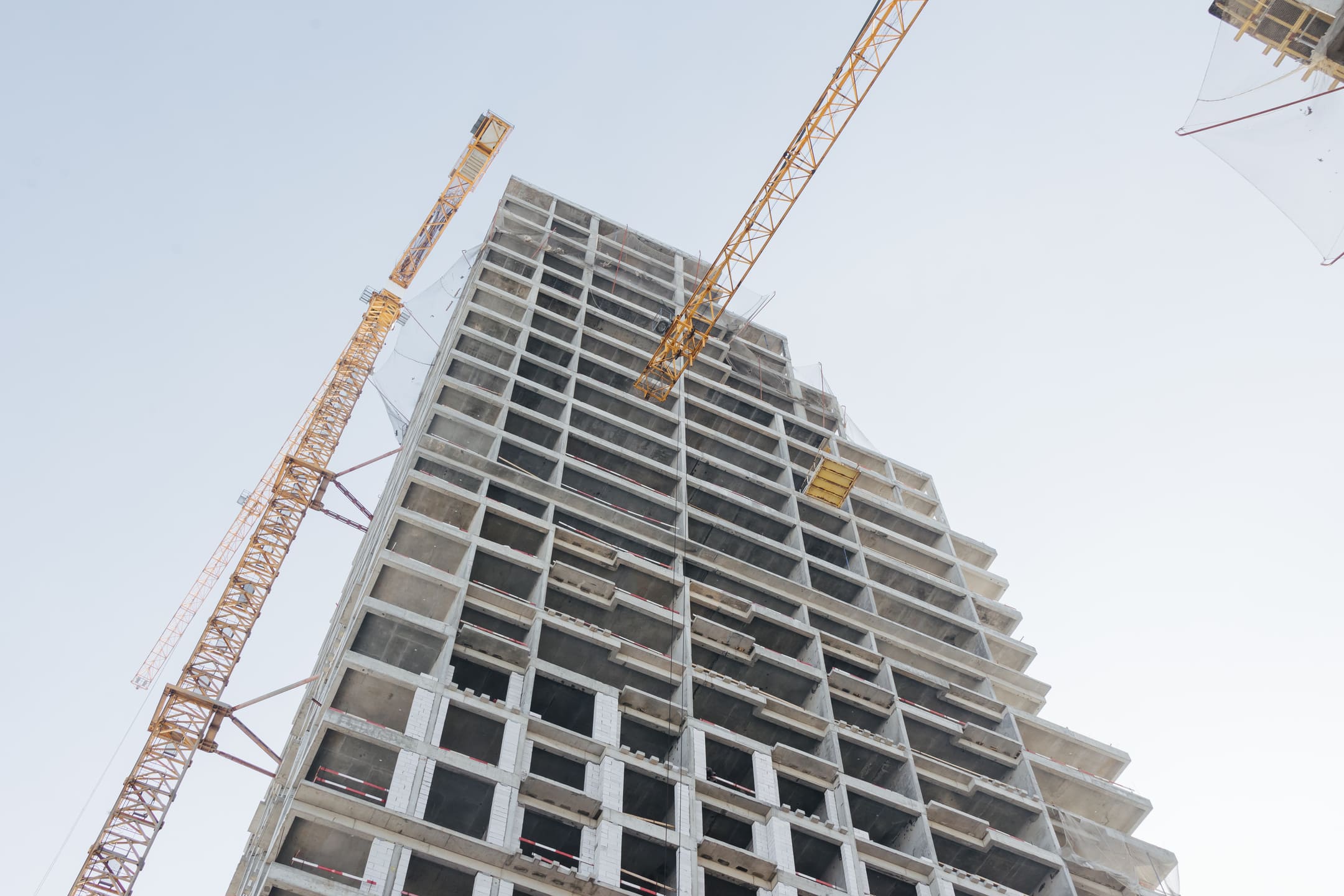

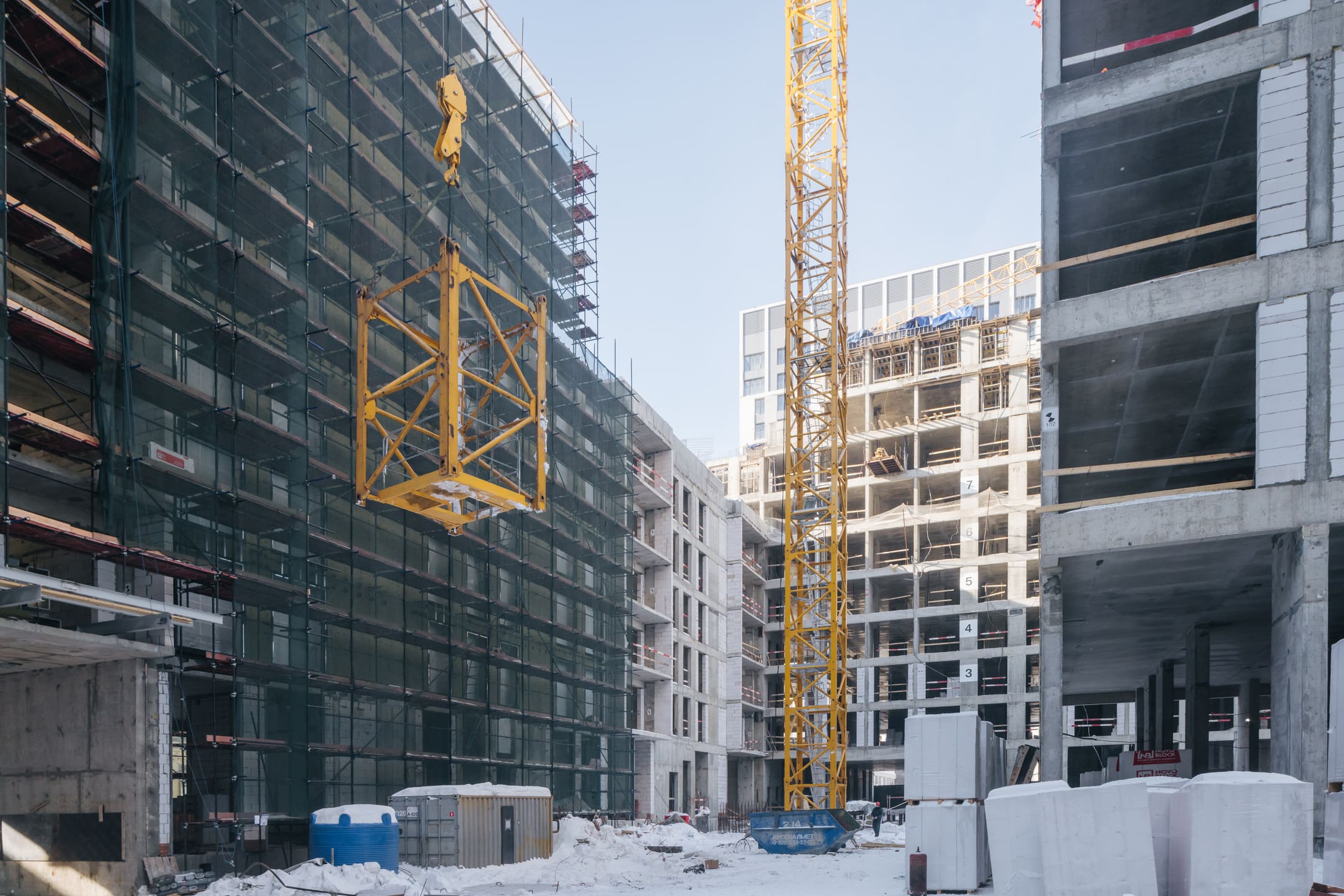

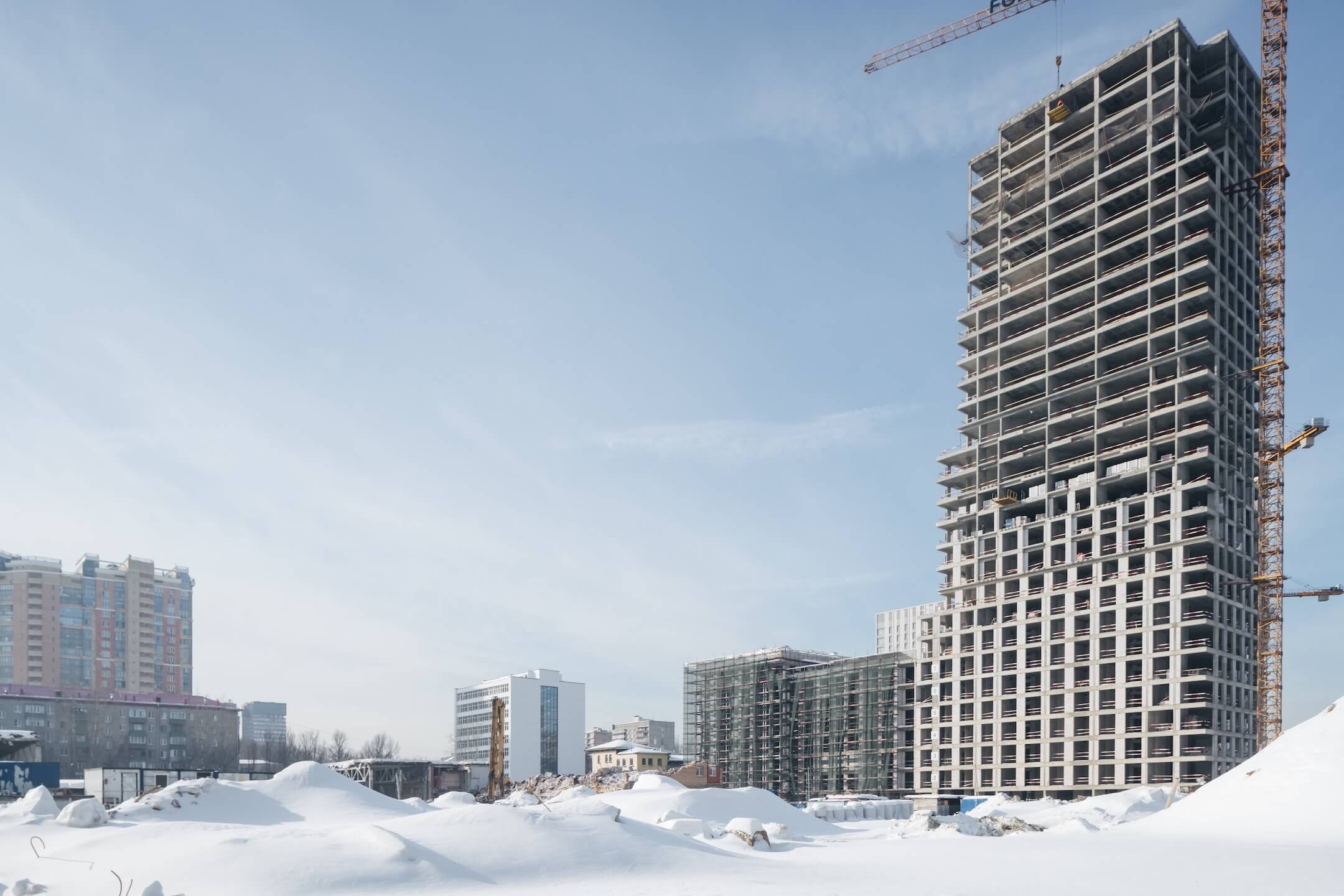

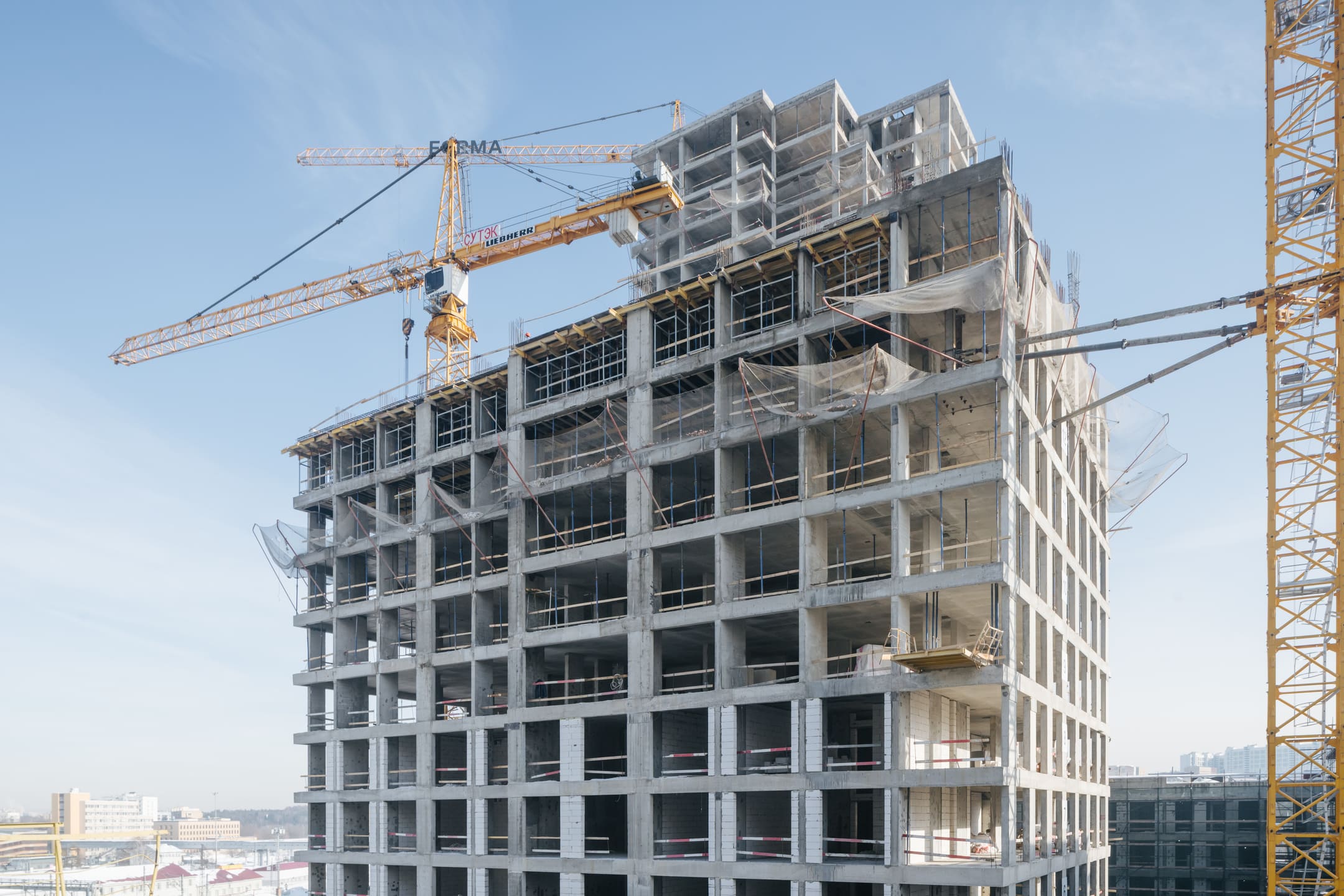

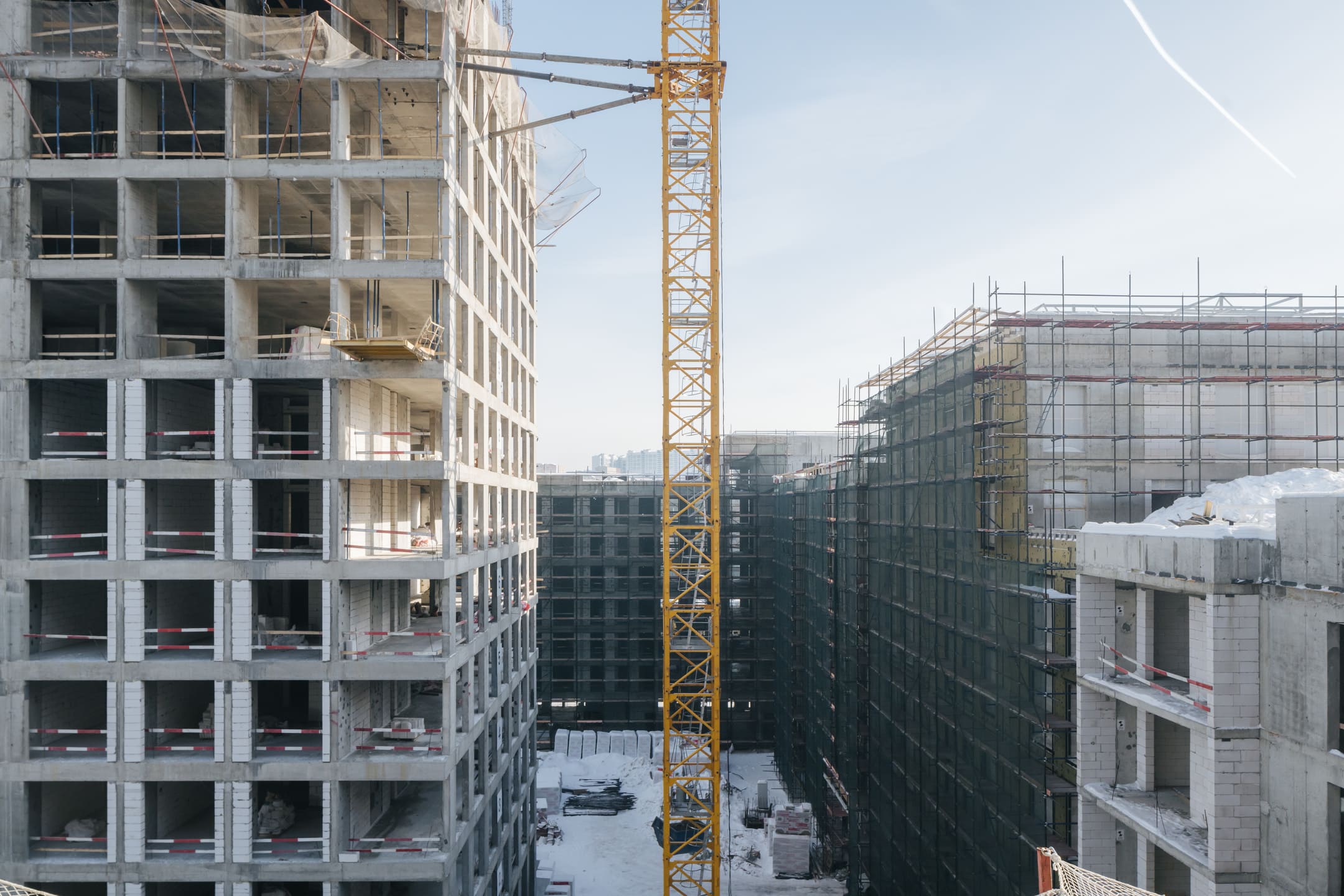

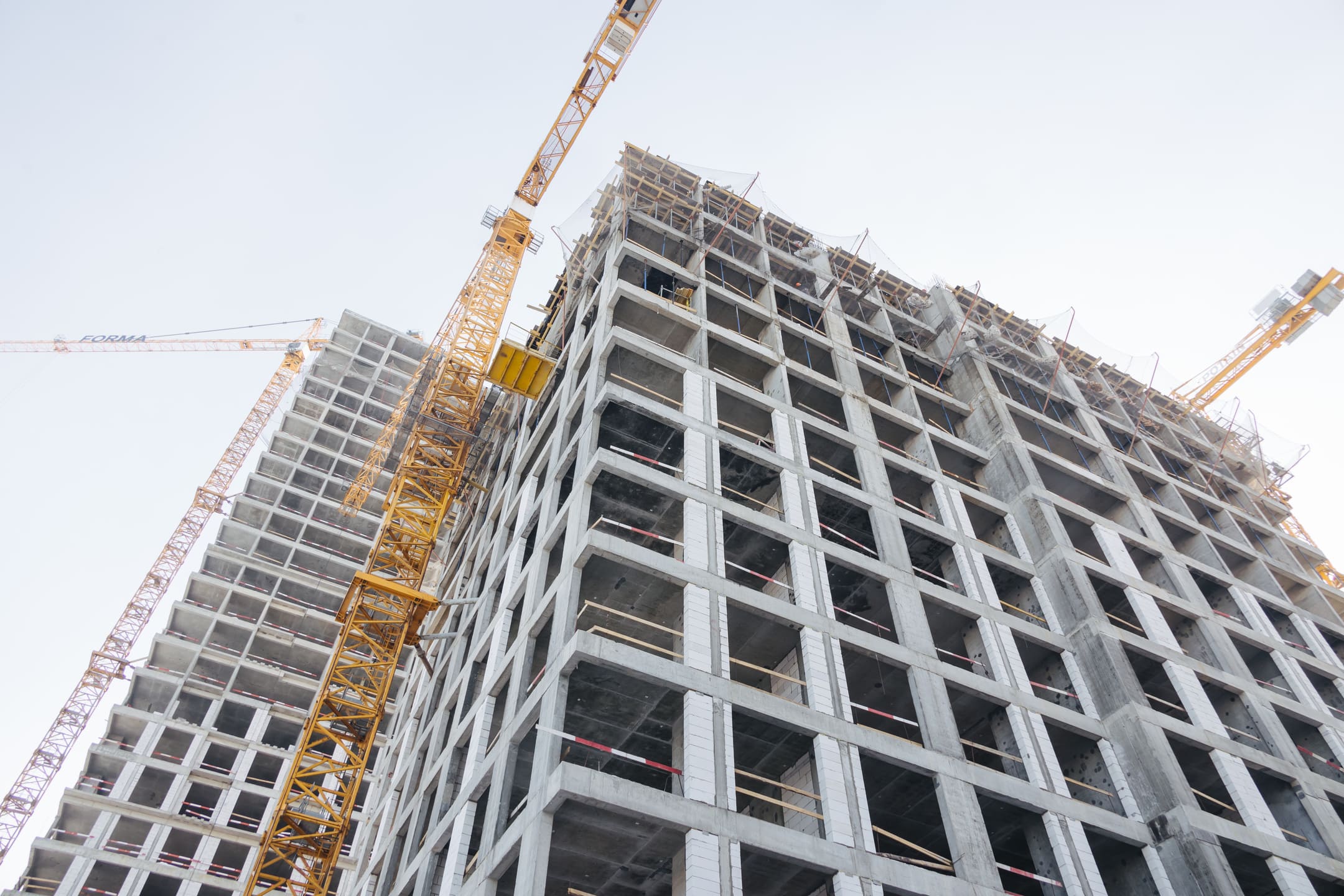

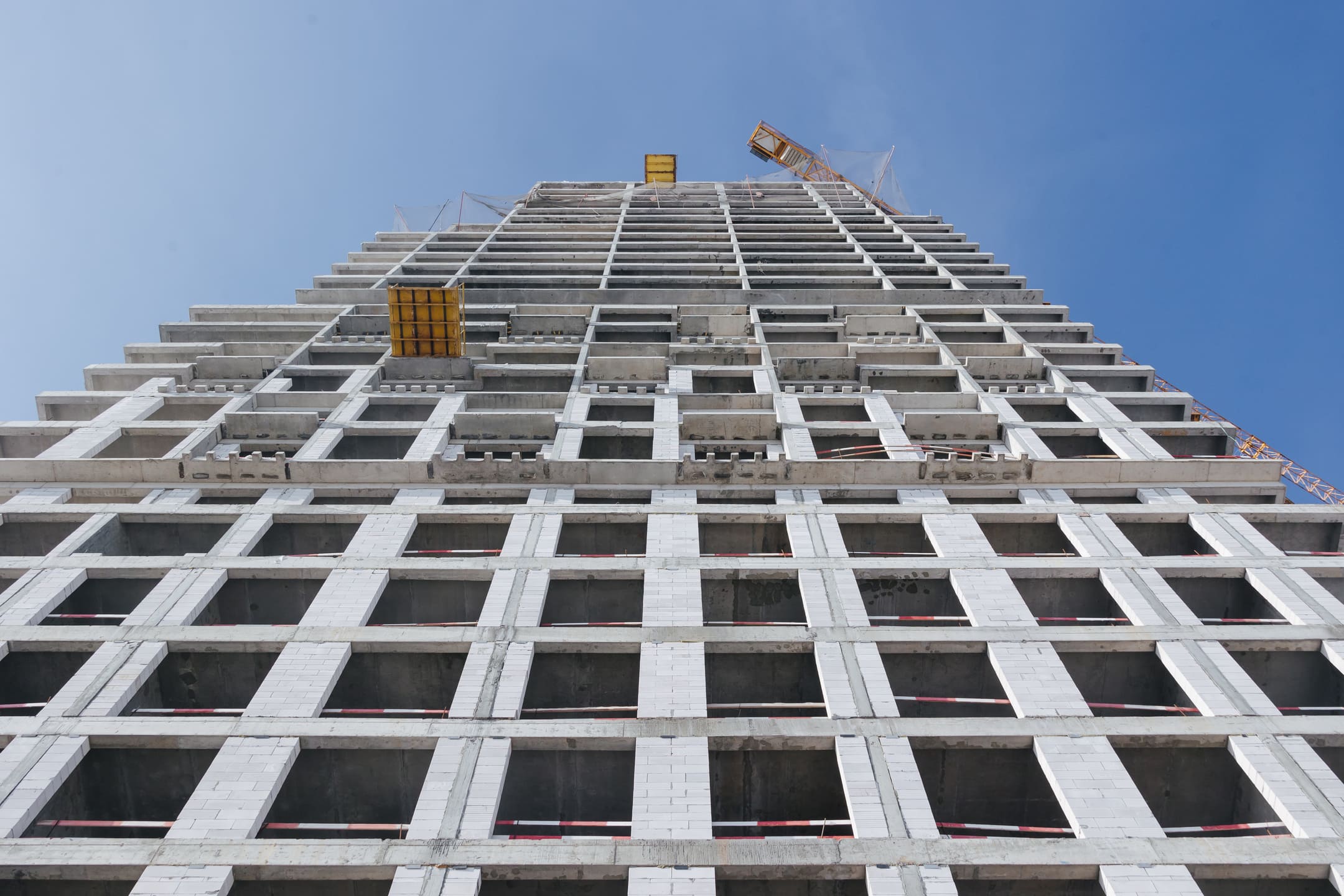

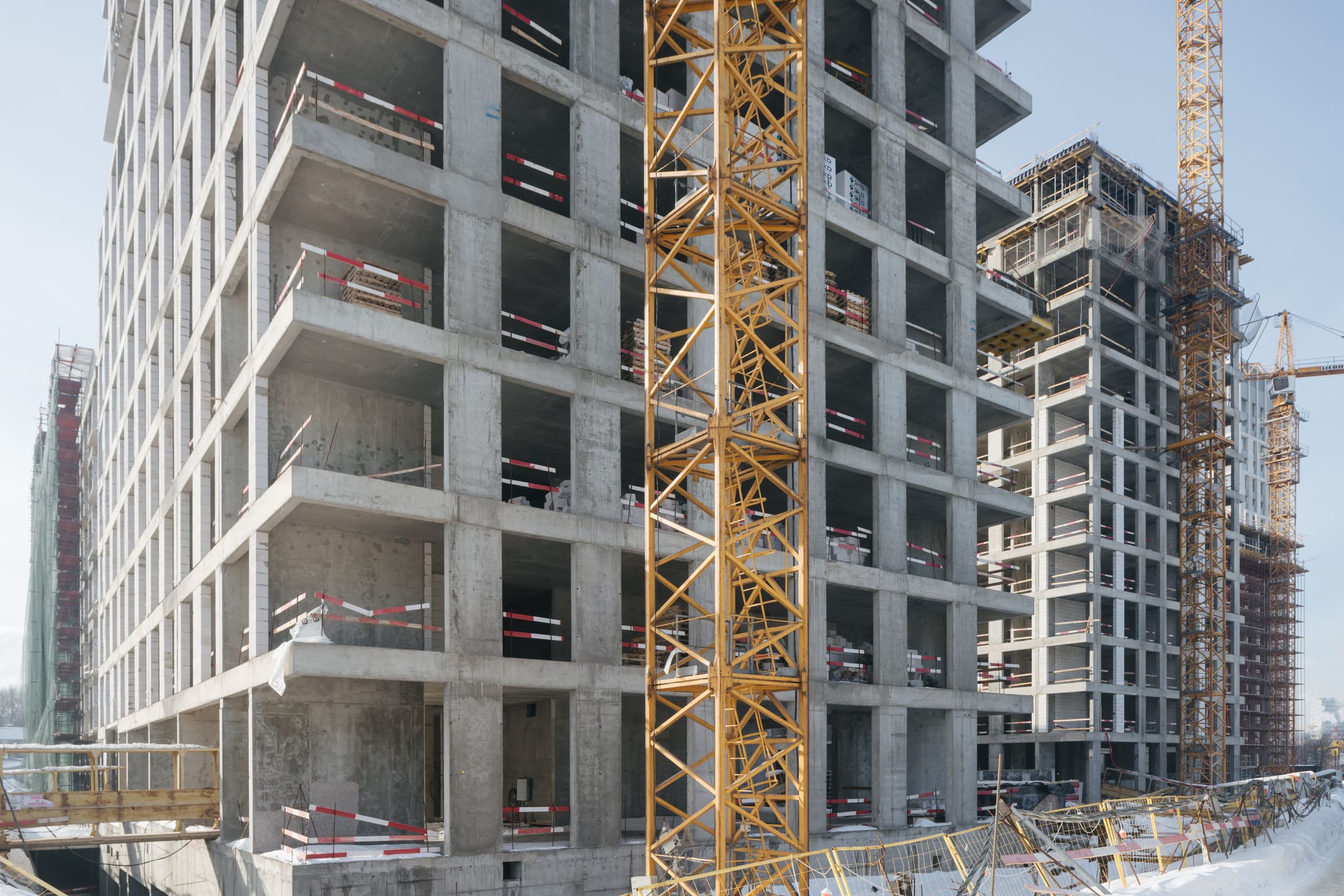

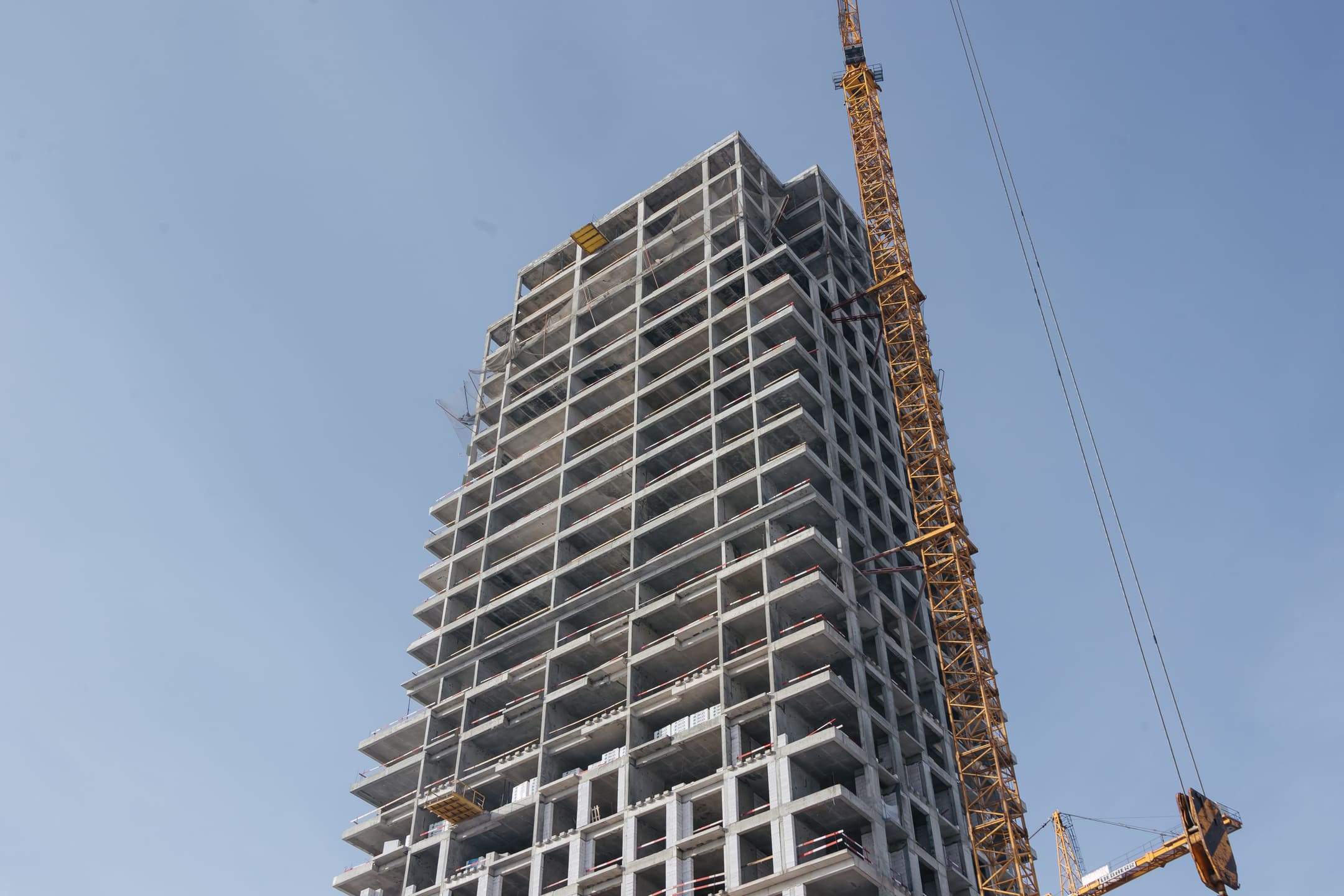

- Ведутся работы по бетонированию конструкций 10,11 этажей.
Этап 1.2 (корпус 4)

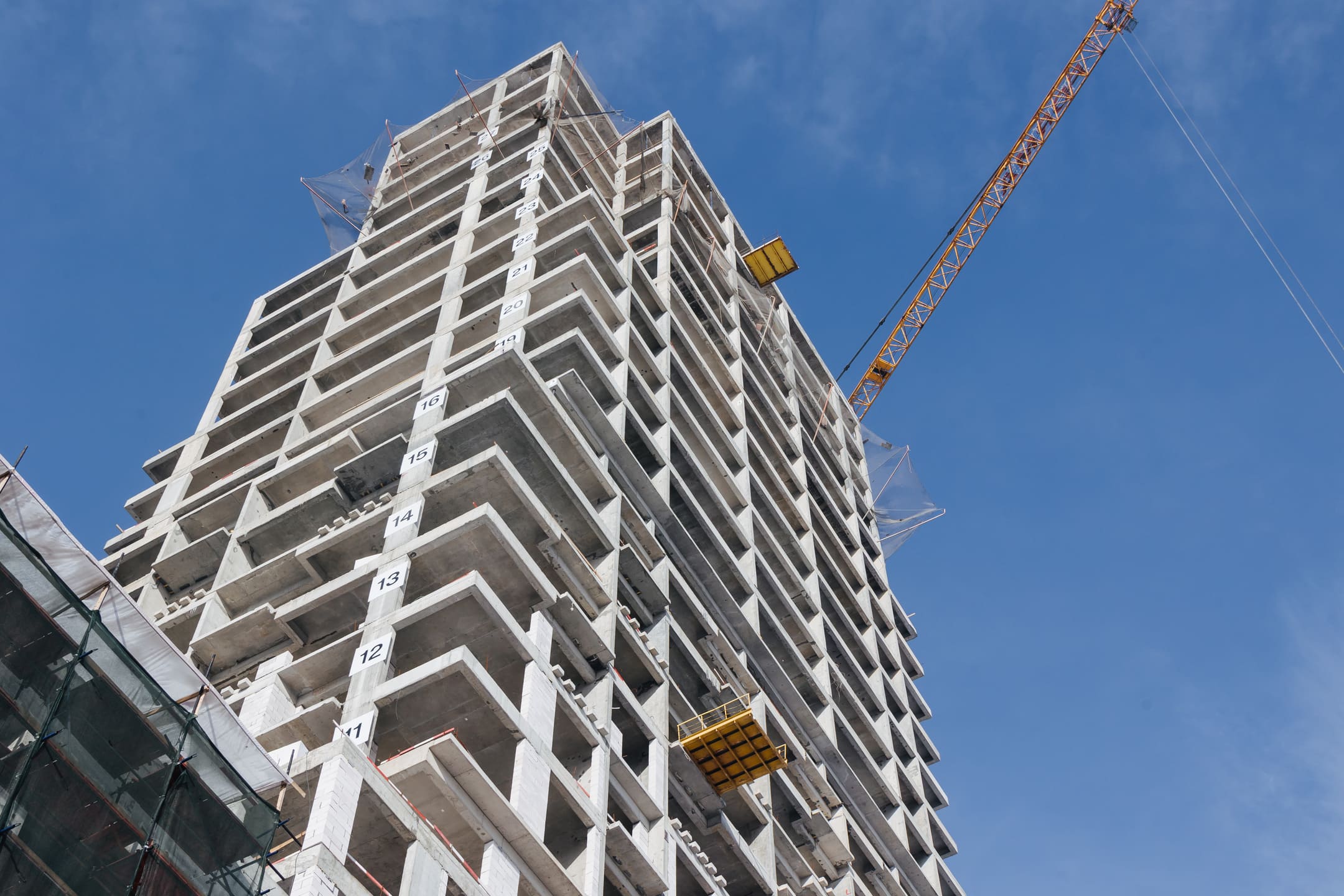

- Работы по устройству 13 этажа - завершены

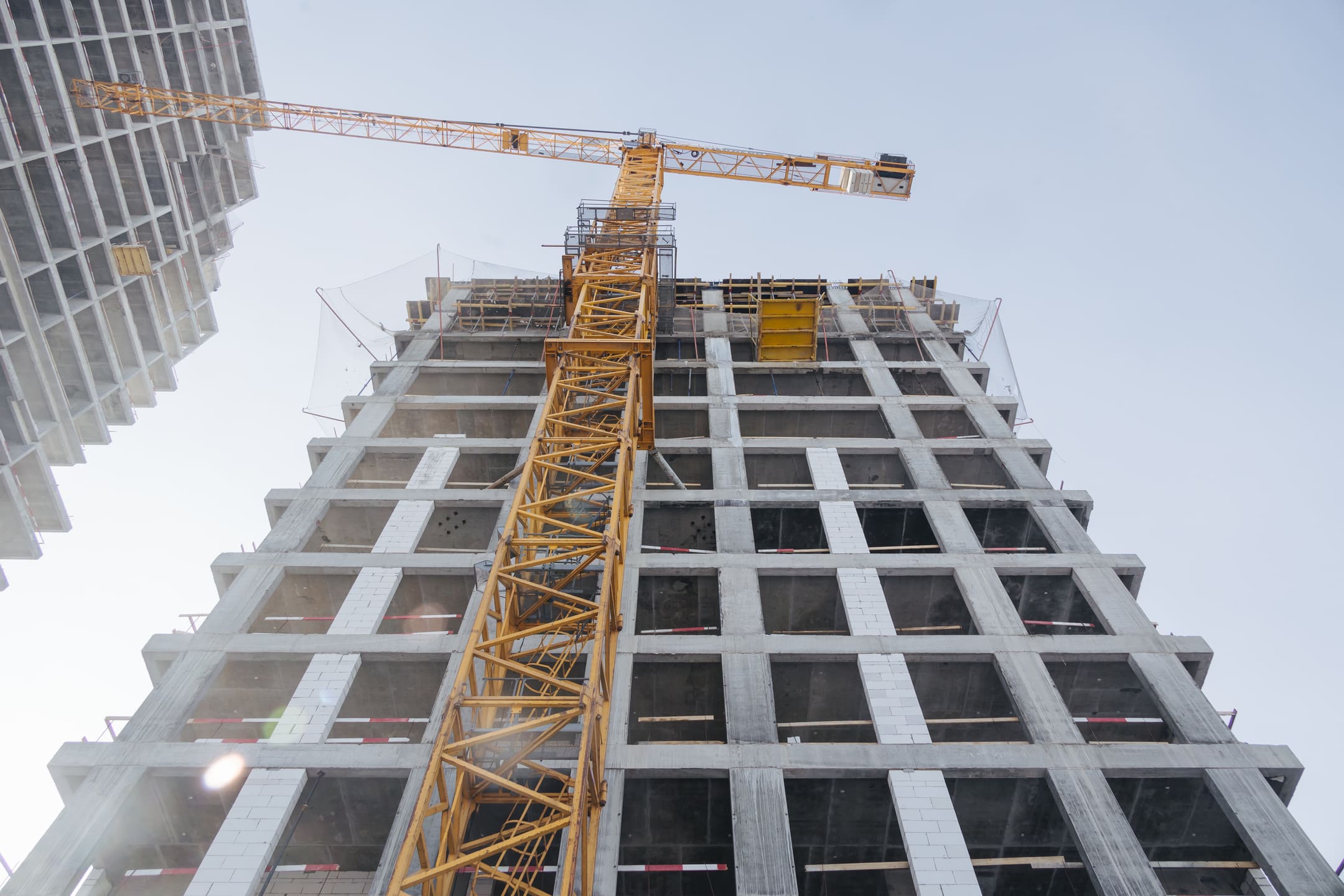

- Ведутся работы по бетонированию конструкций 14,15 этажа
Этап 1.2 (корпус 5)

- Монолитные работы - завершены.

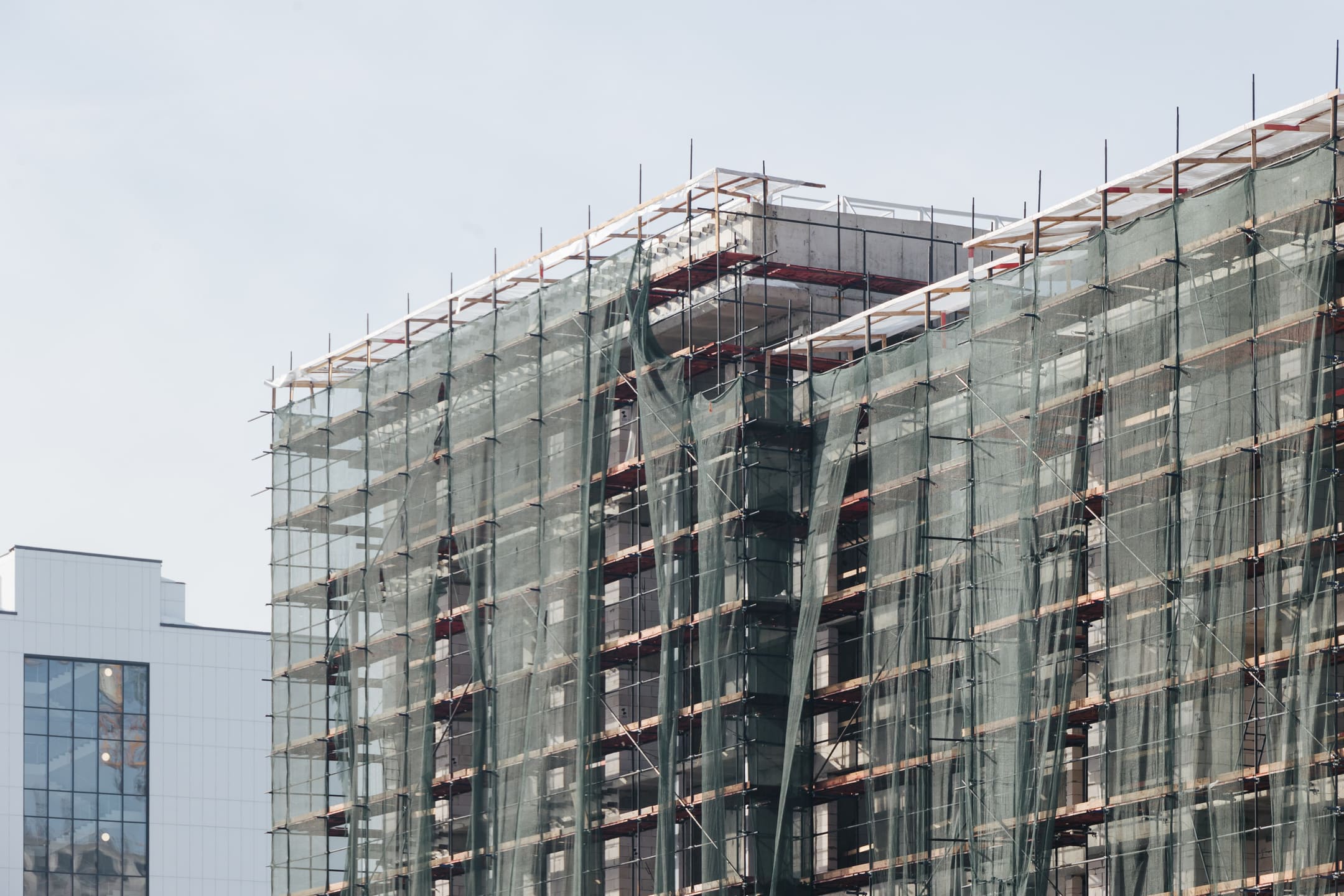

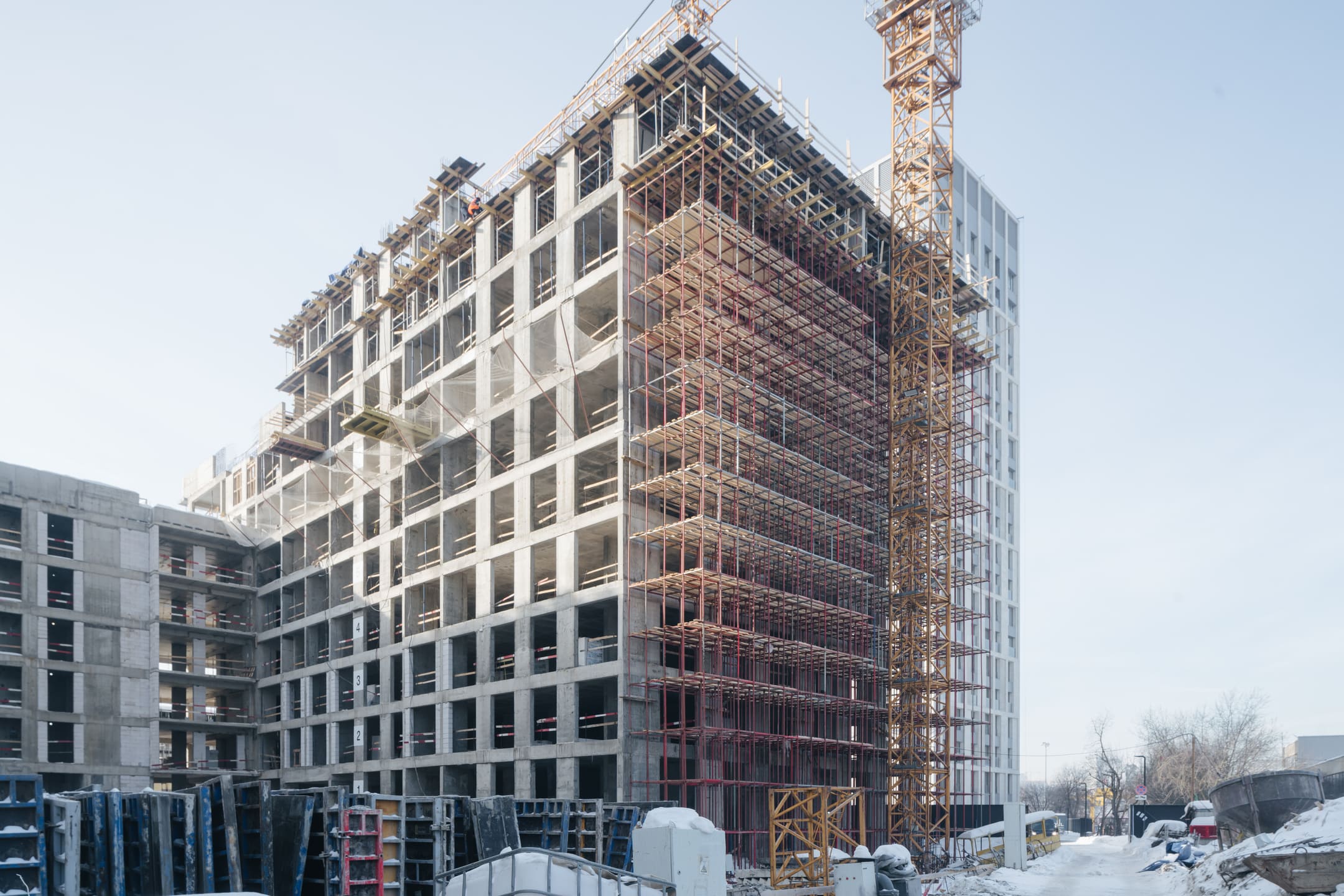

- Ведутся работы по кладке внутренних перегородок и внешних стен.
Этап 1.2 (корпус 6)
- Монолитные работы - завершены.

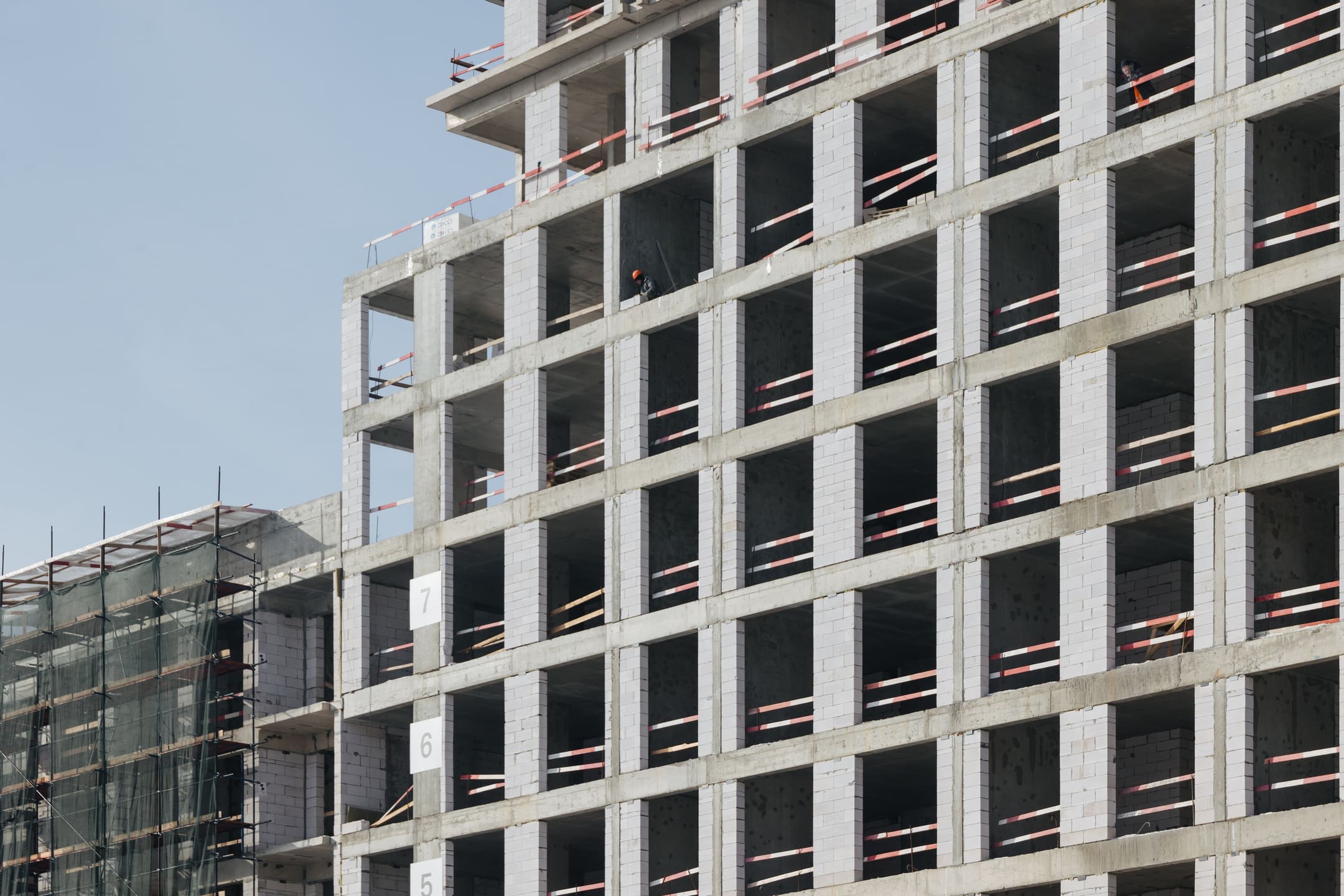

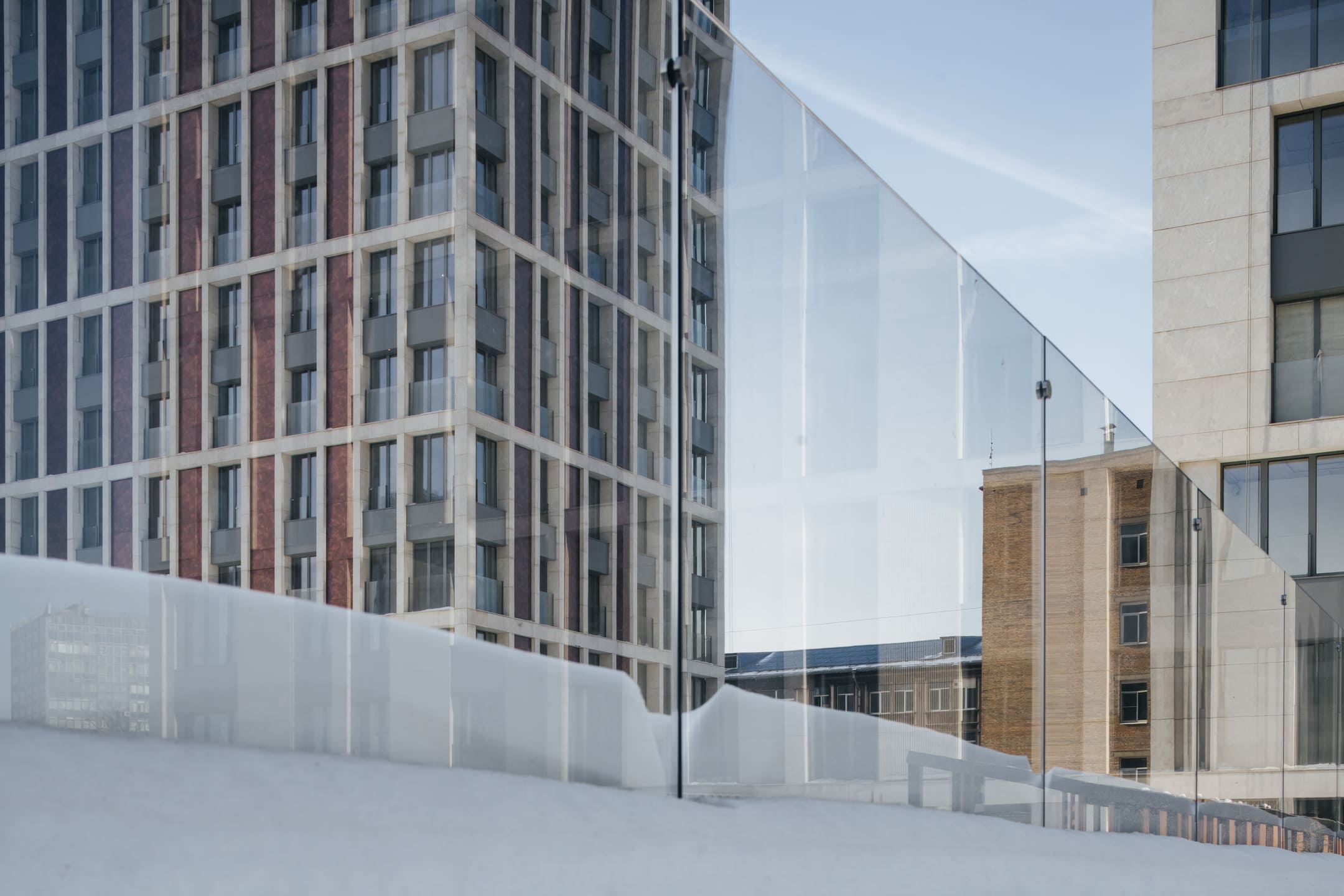

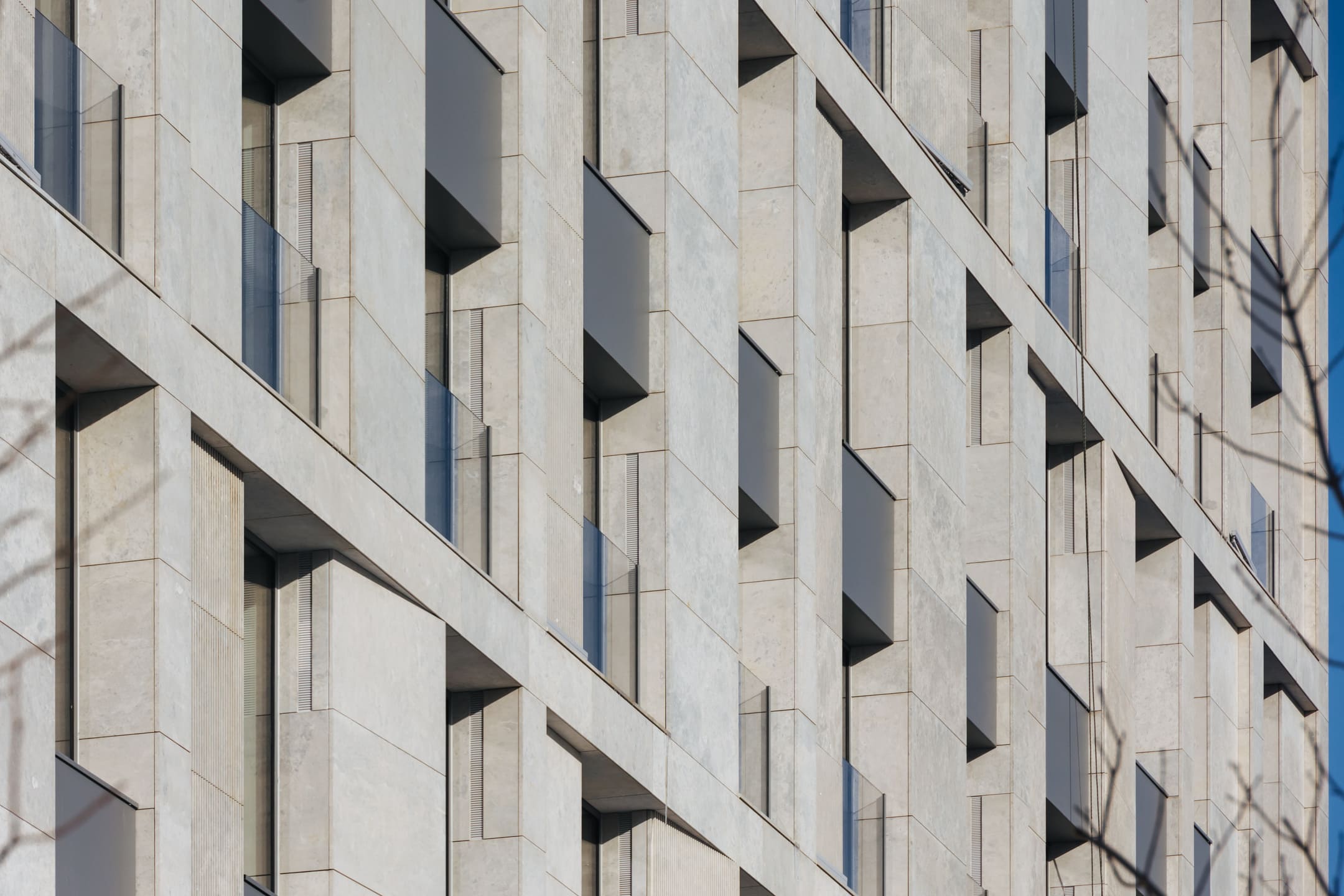

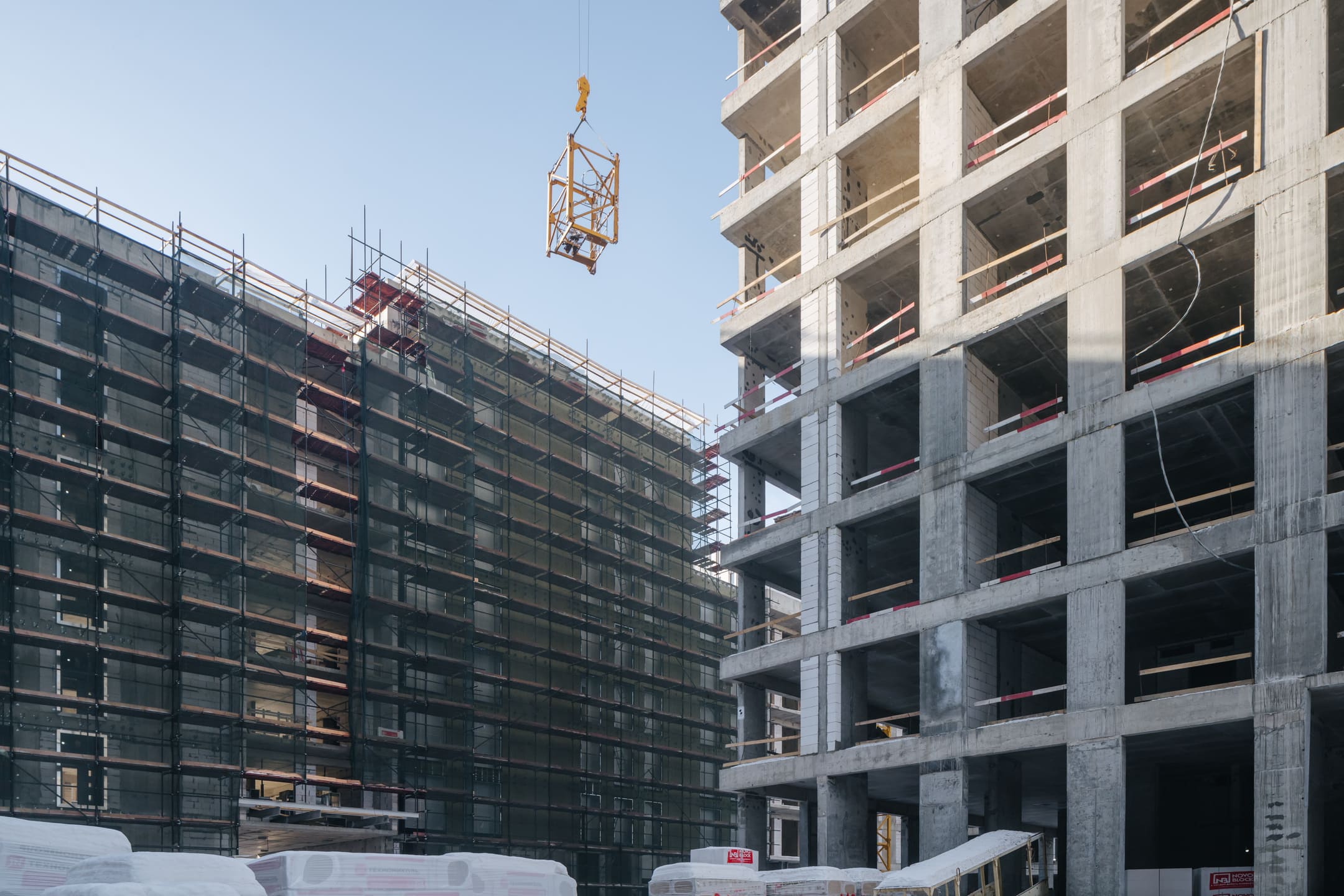

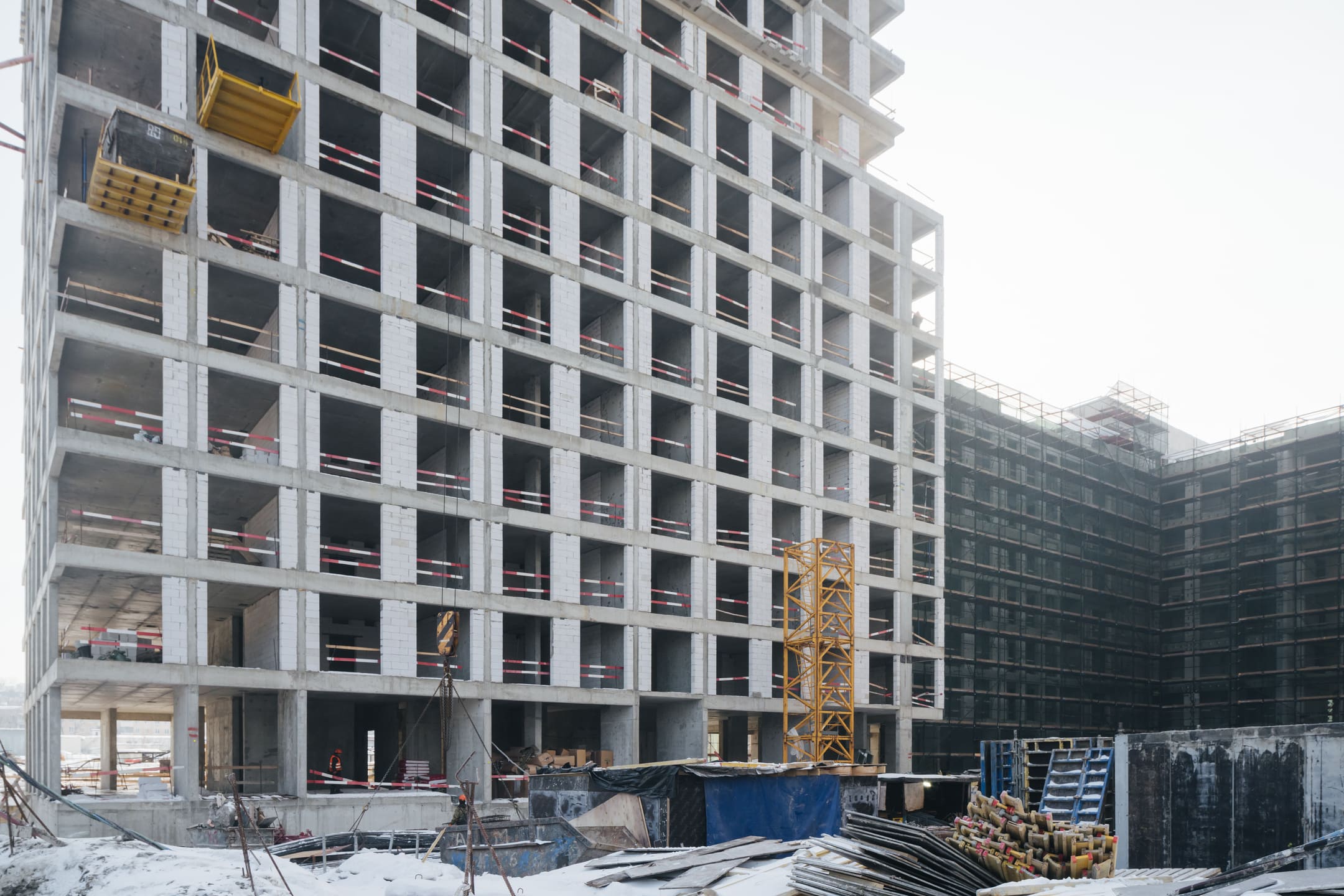

- Выполняются работы по наружной и внутренней кладке.
- Ведутся кровельные работы.
- Ведутся работы по устройству фасадных кронштейнов.

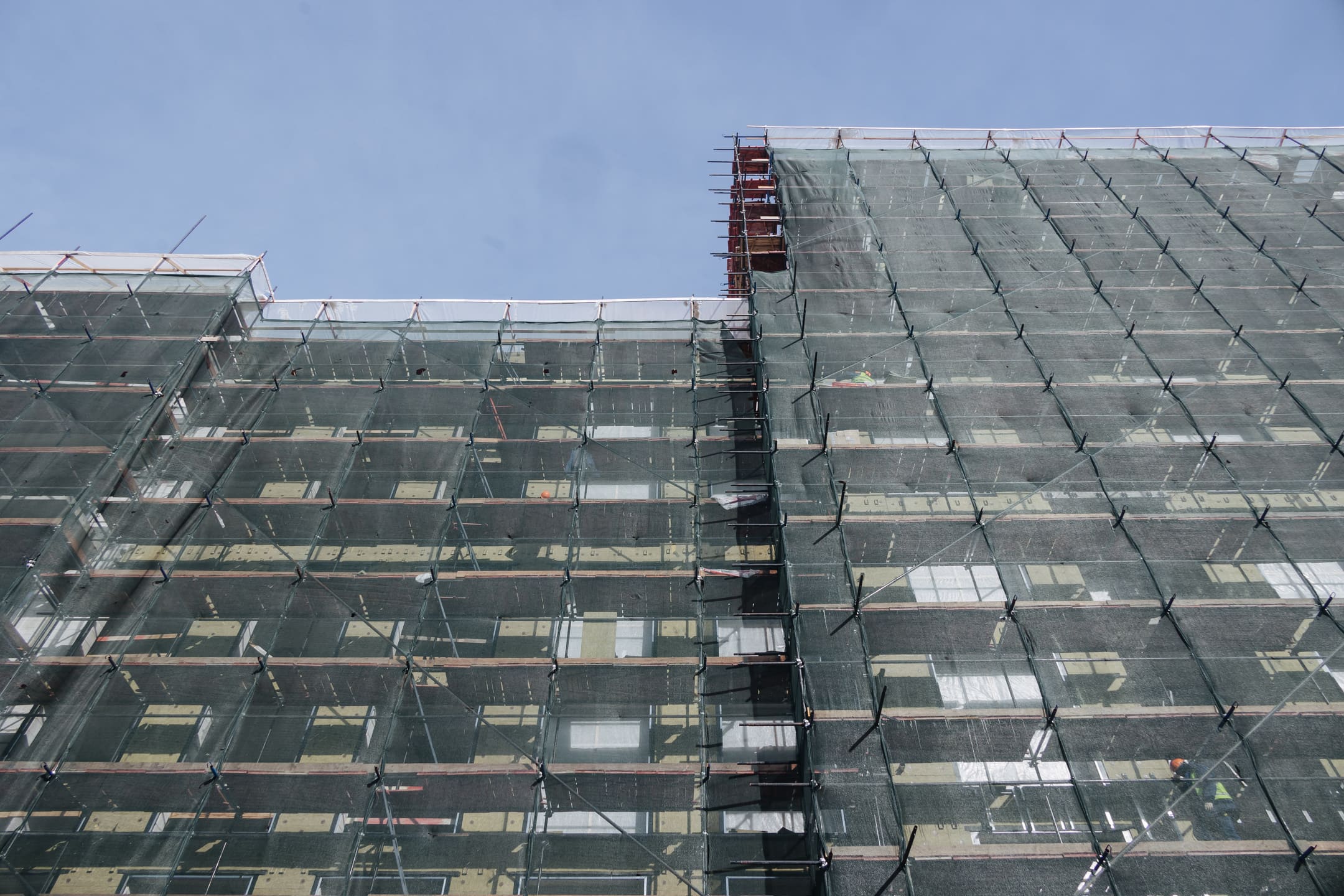

- Ведутся работы по утеплению фасада.
- Ведутся работы по монтажу подсистемы.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 3 (общее)

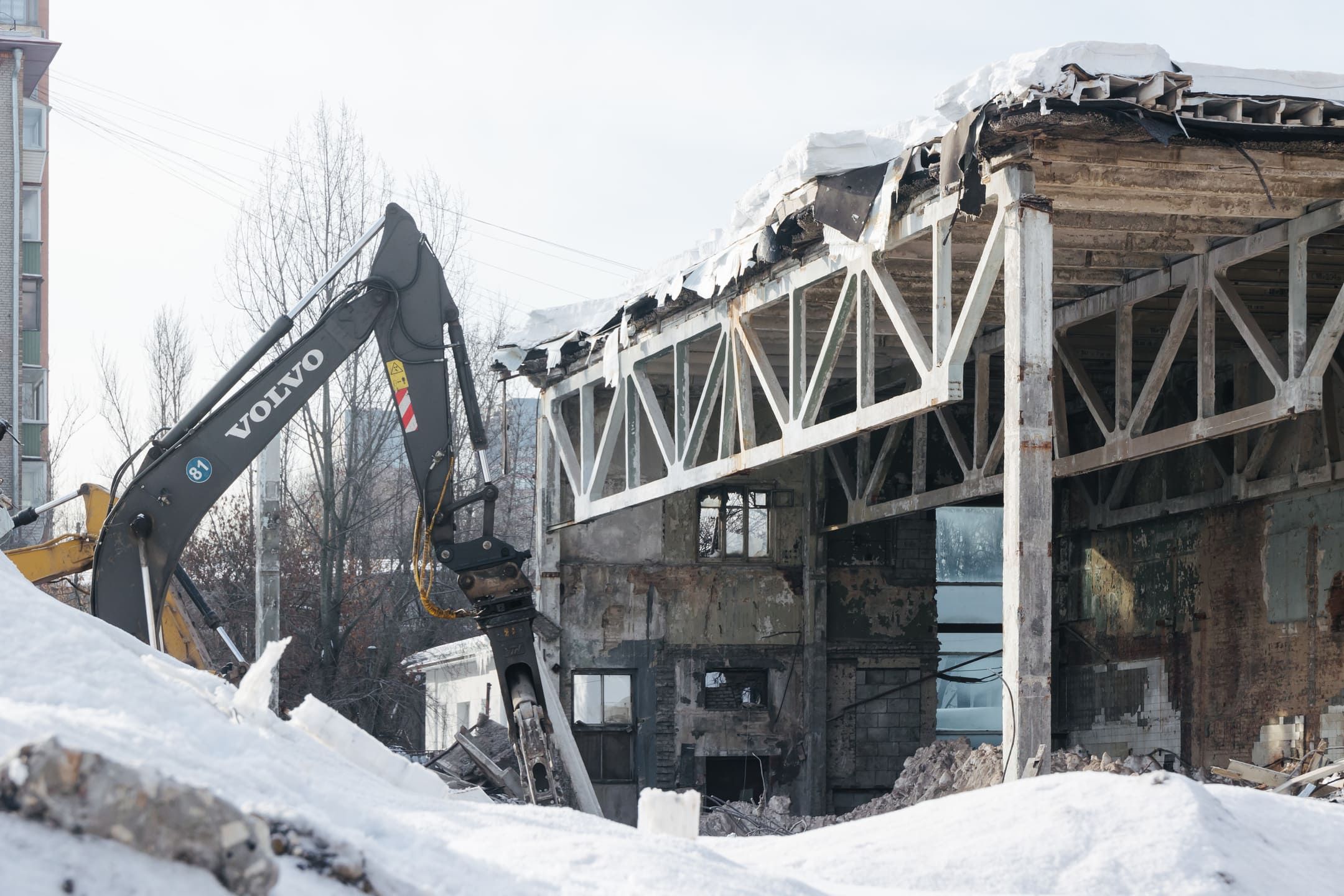

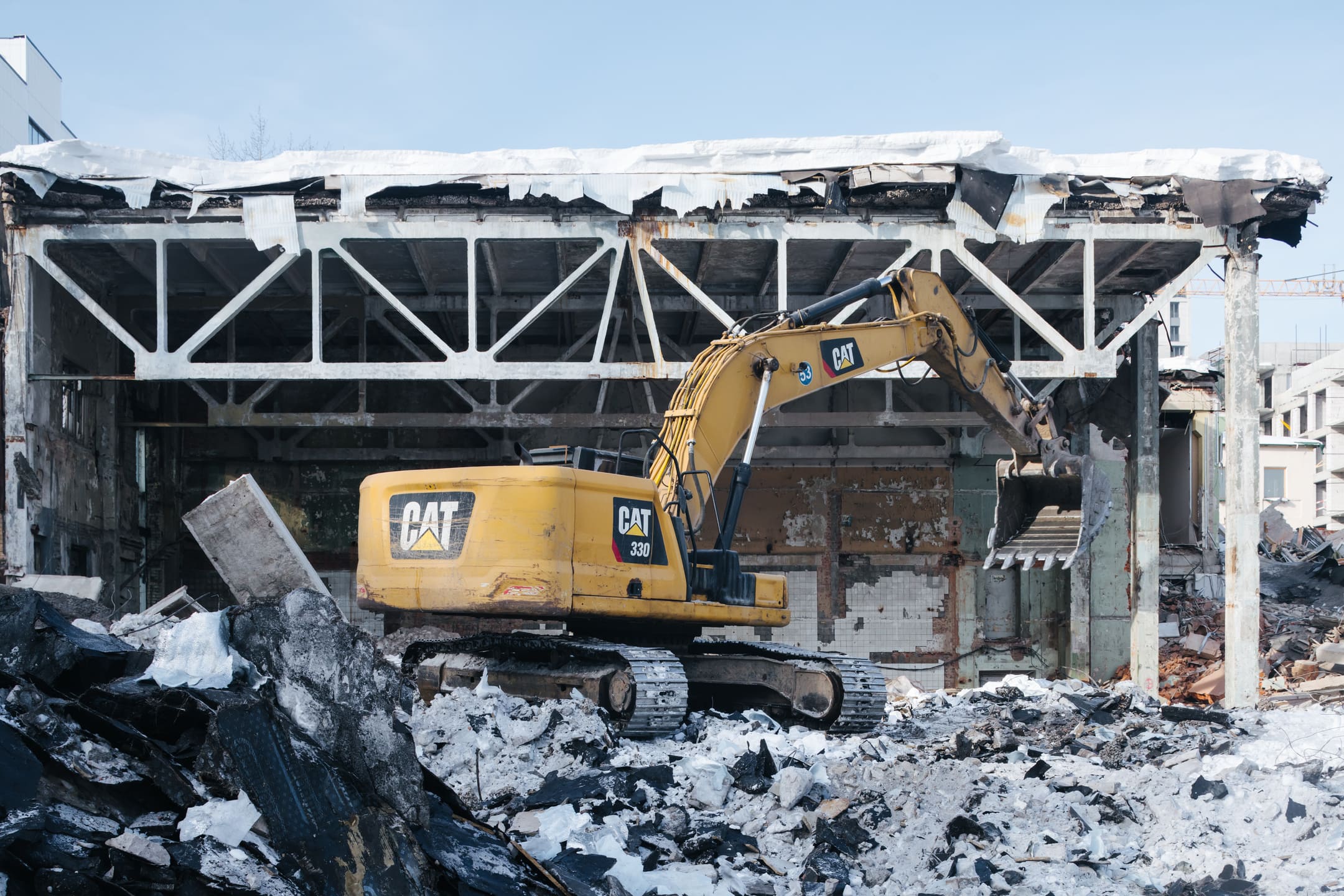

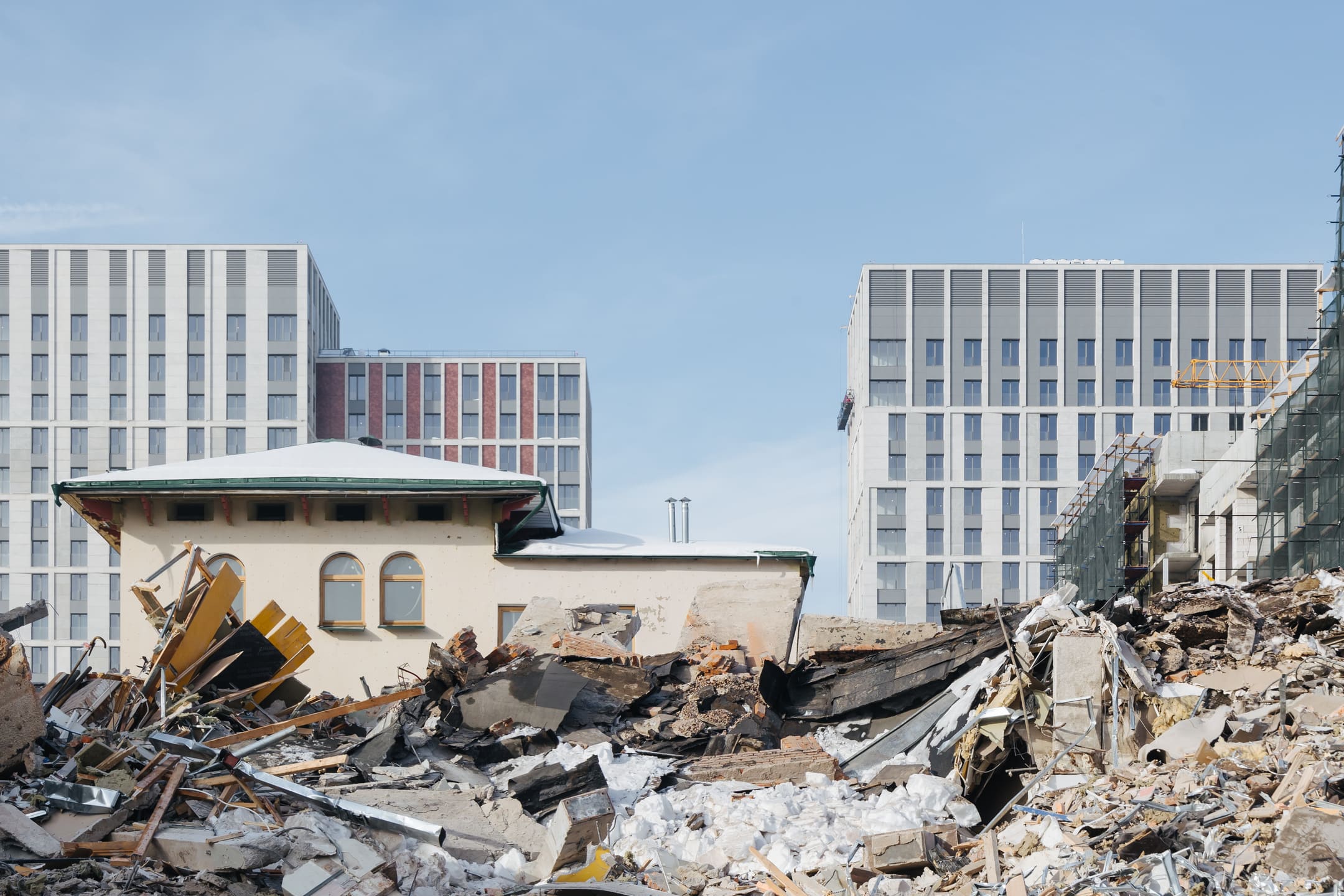

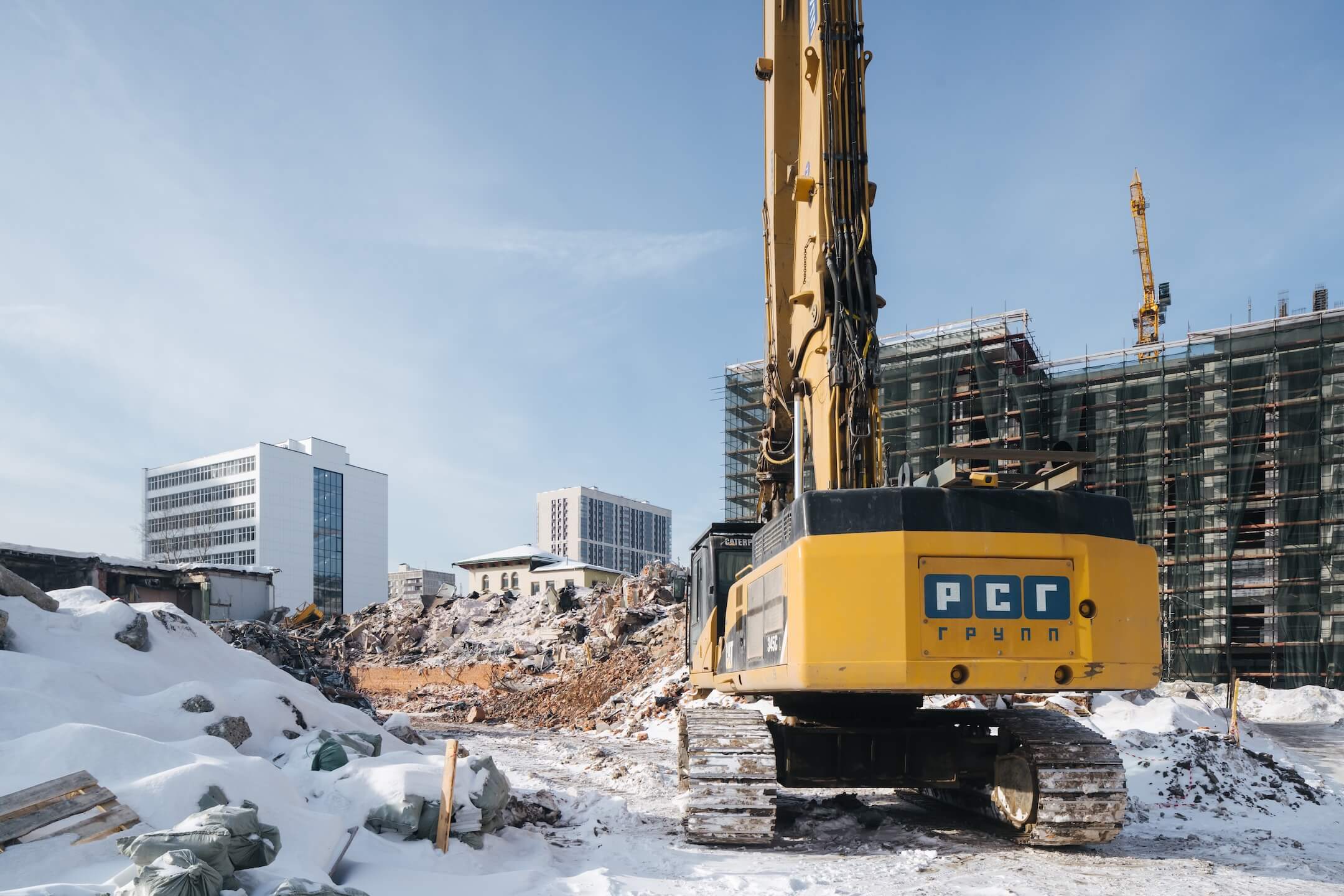

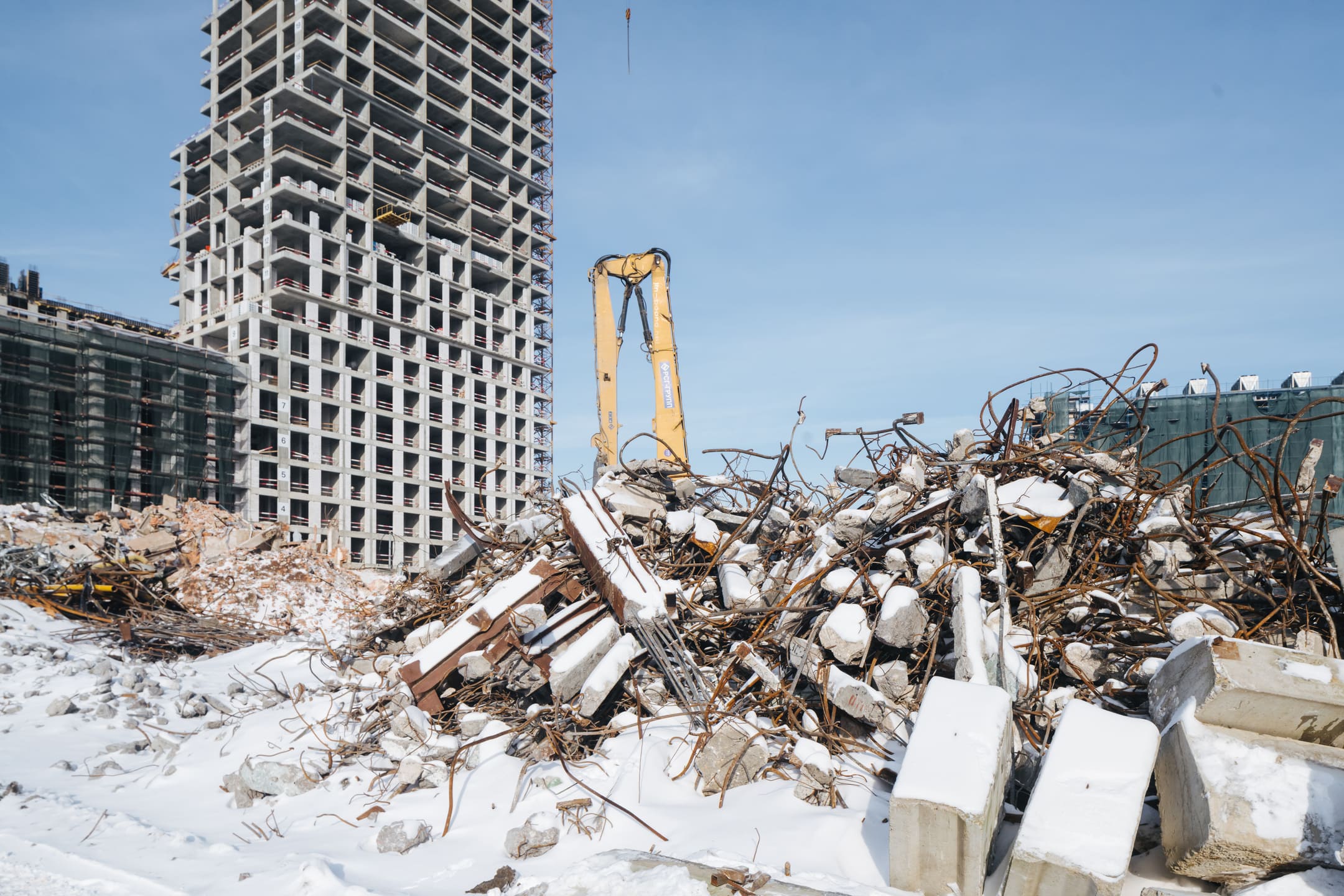

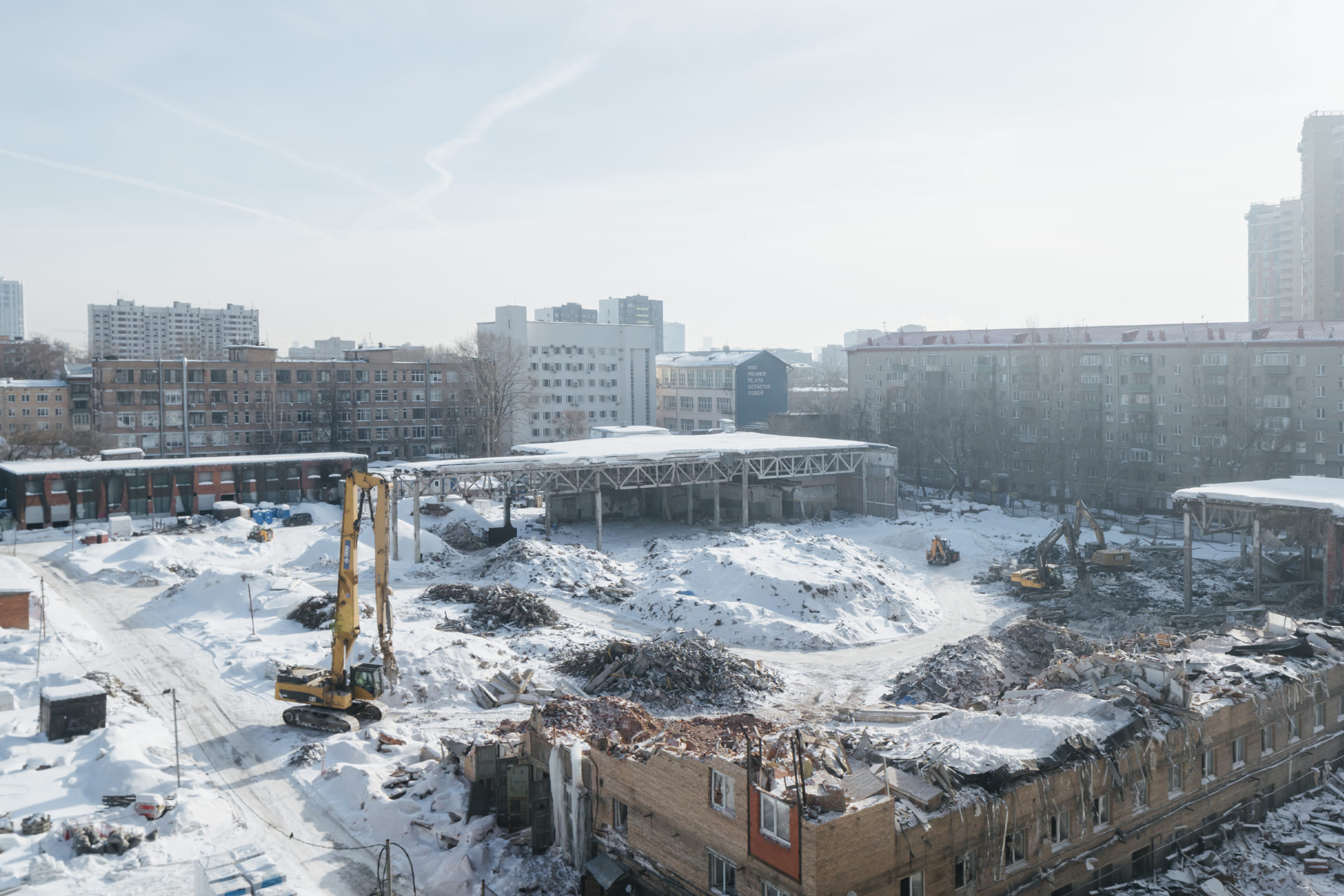

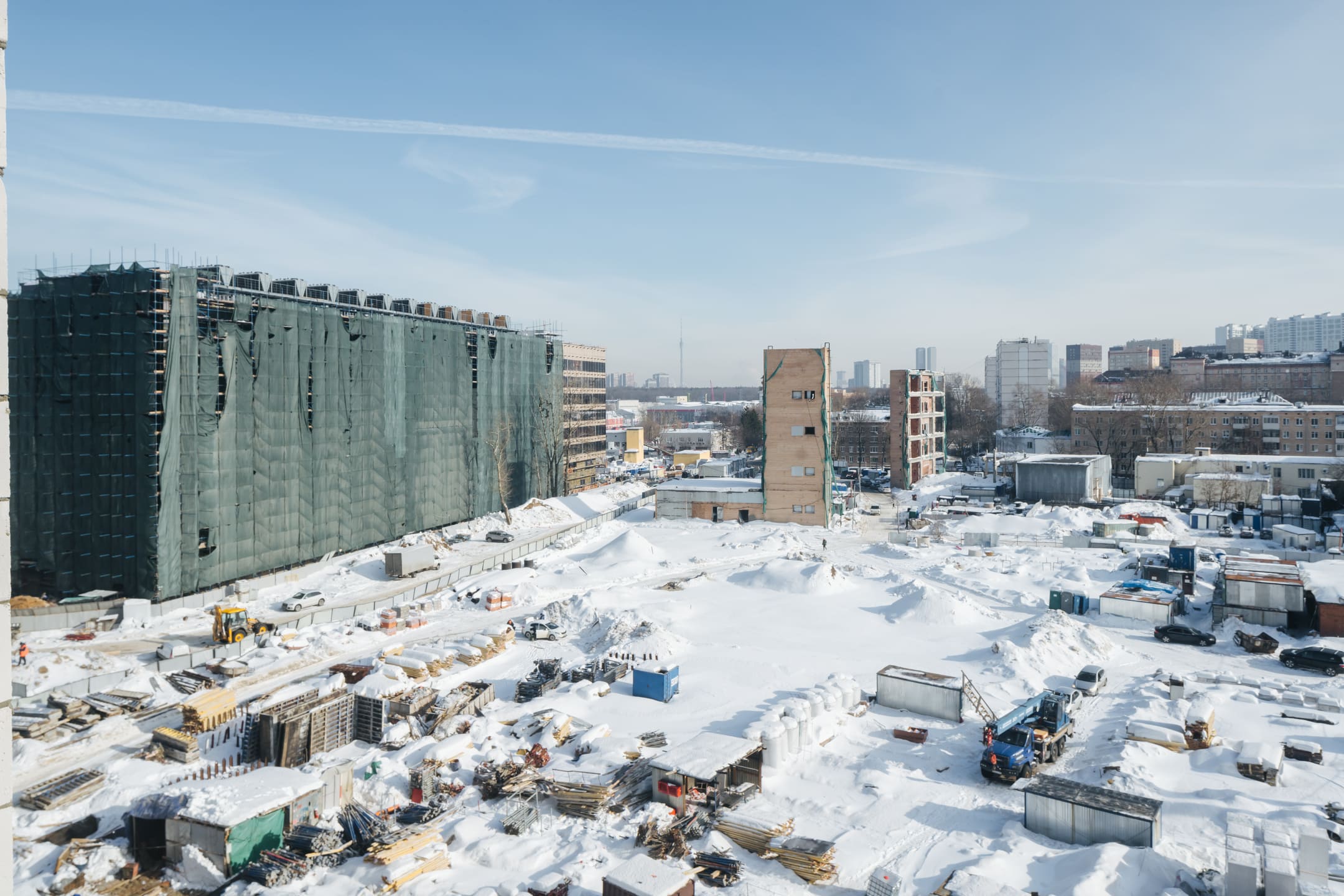

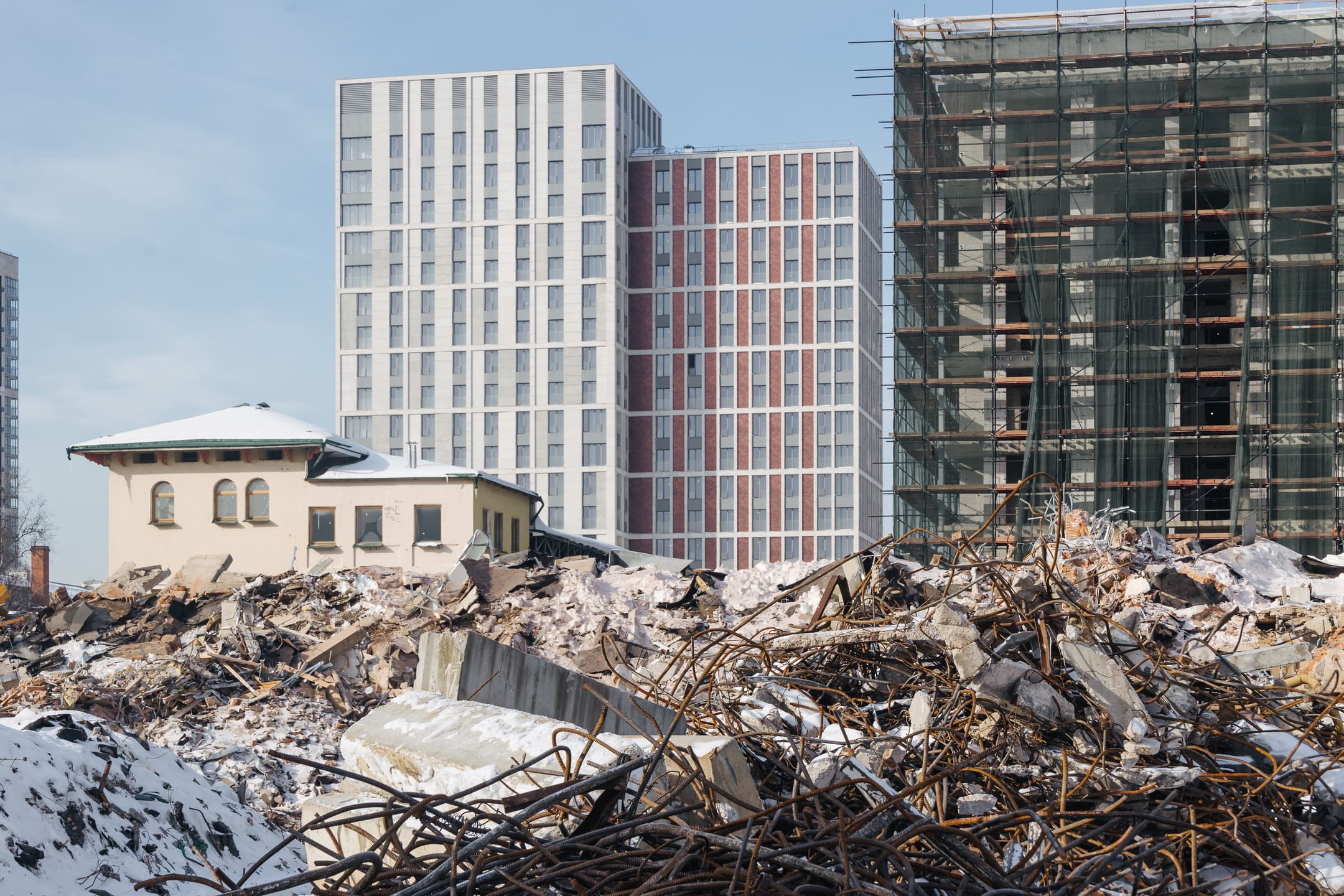

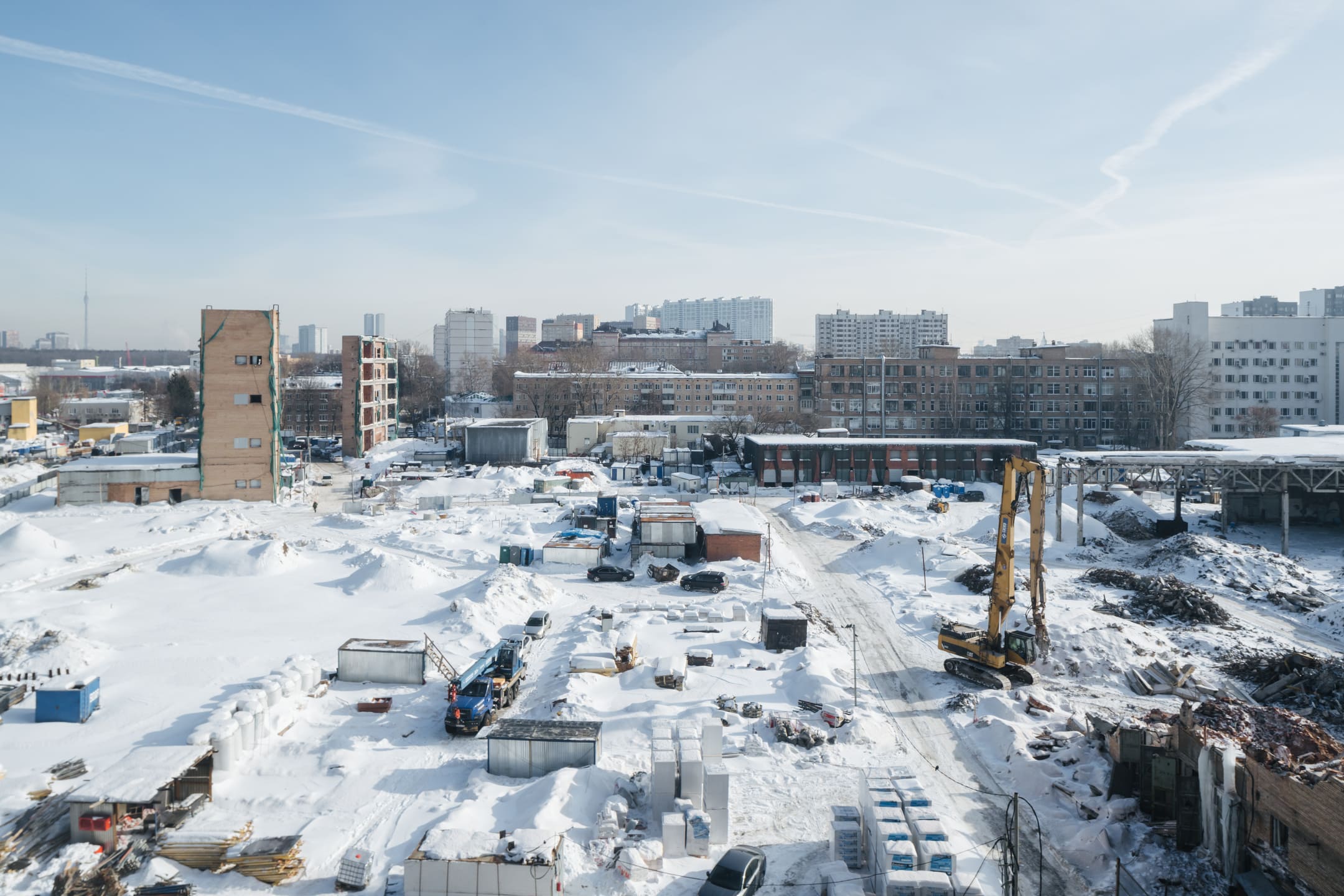

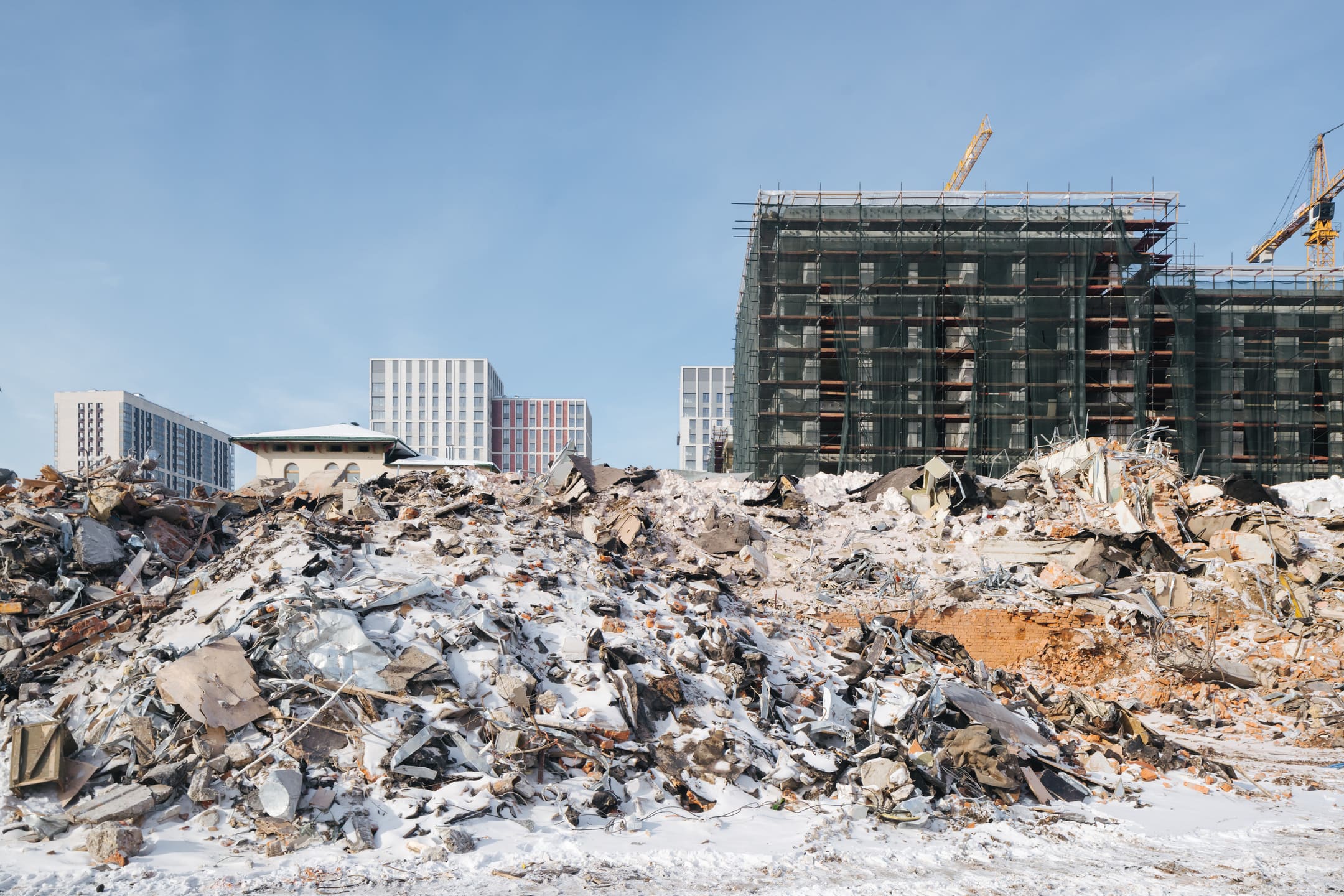

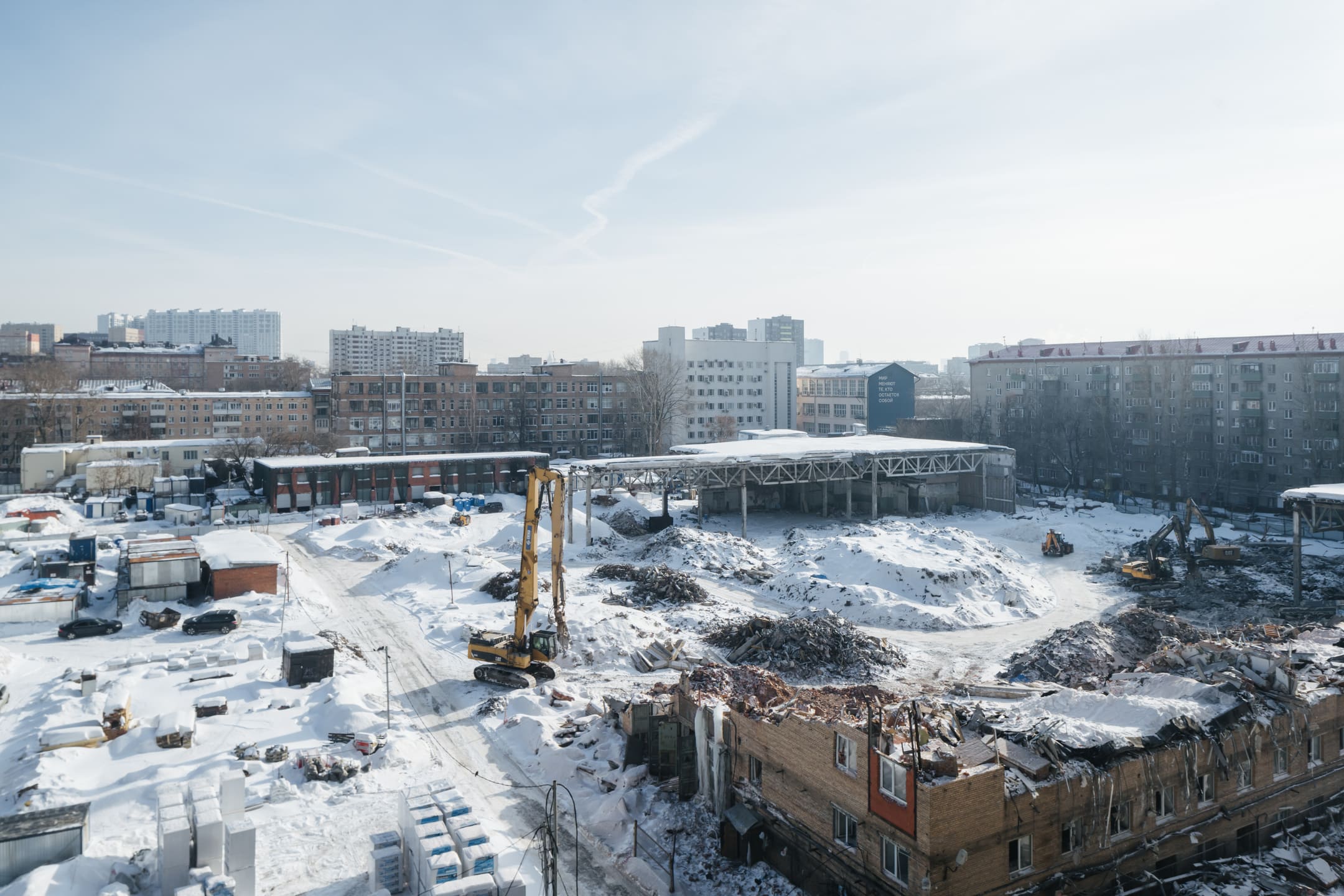

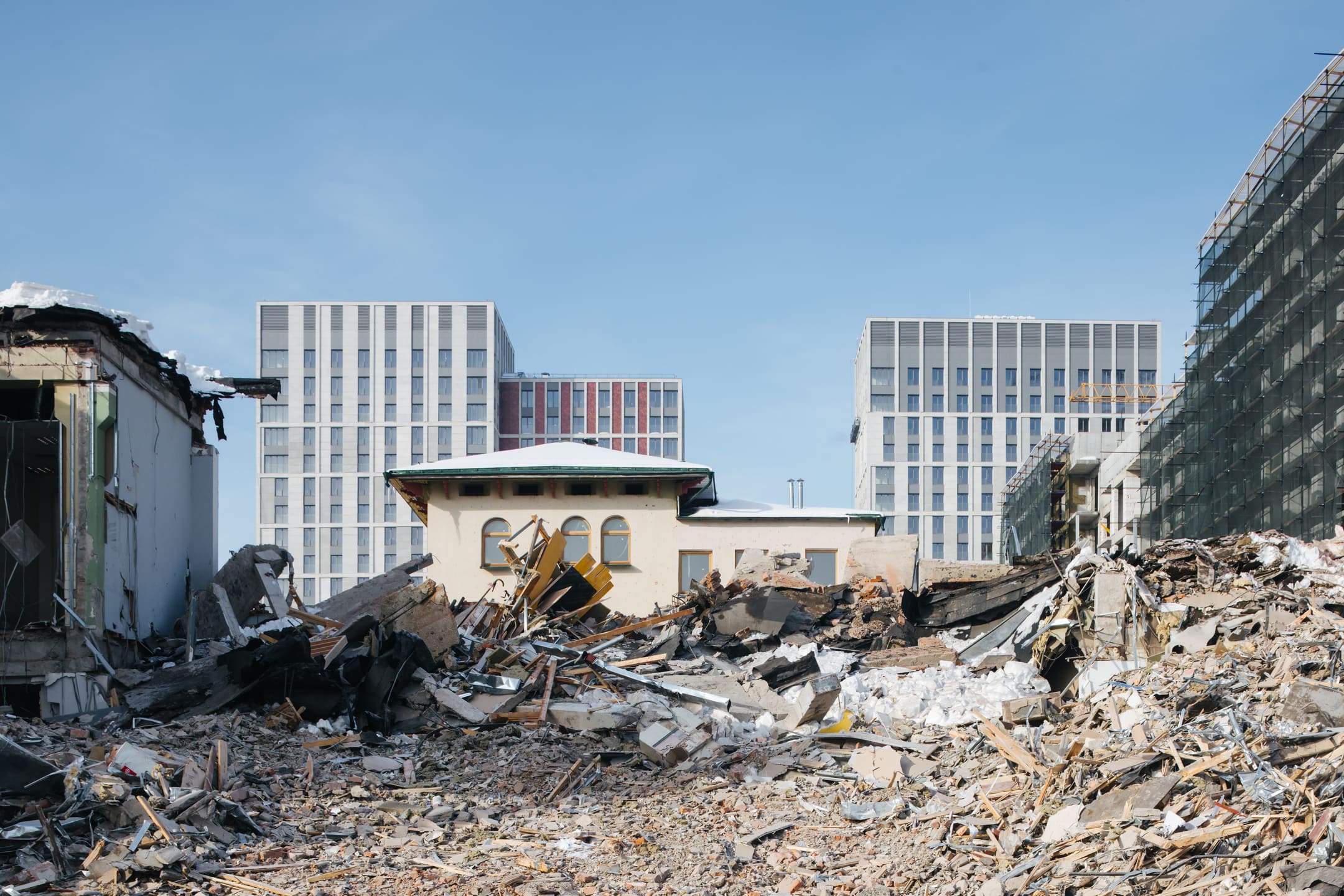

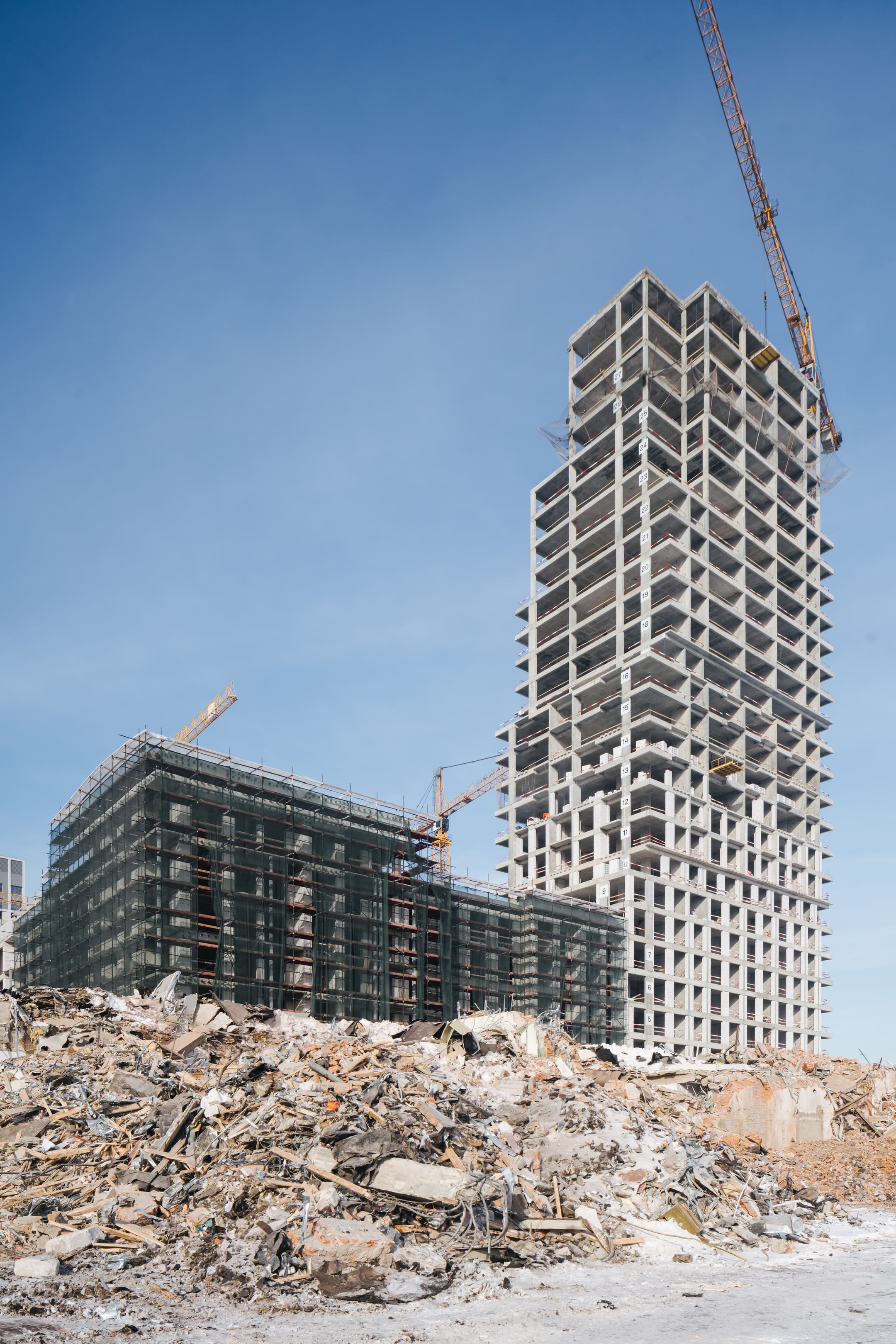

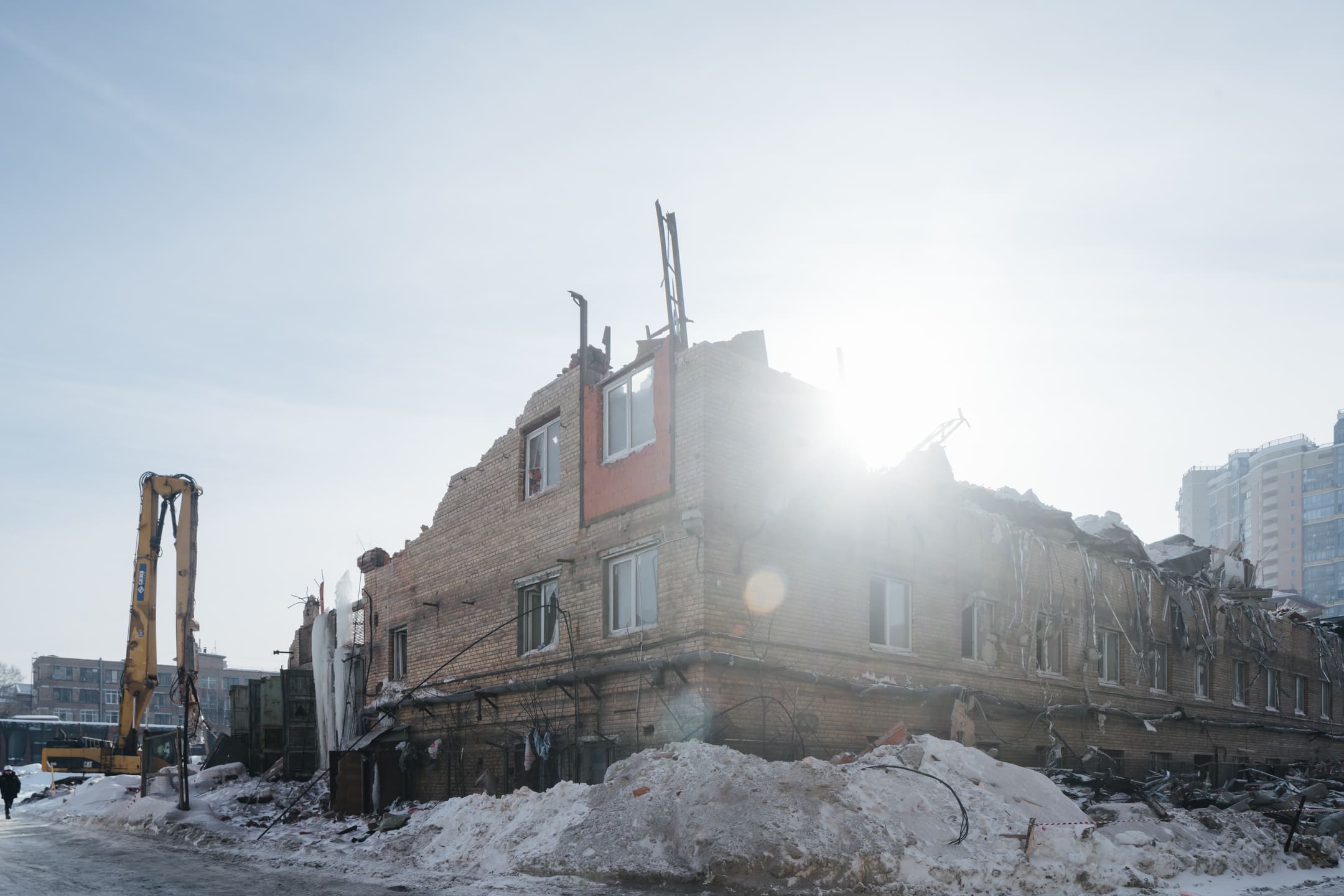

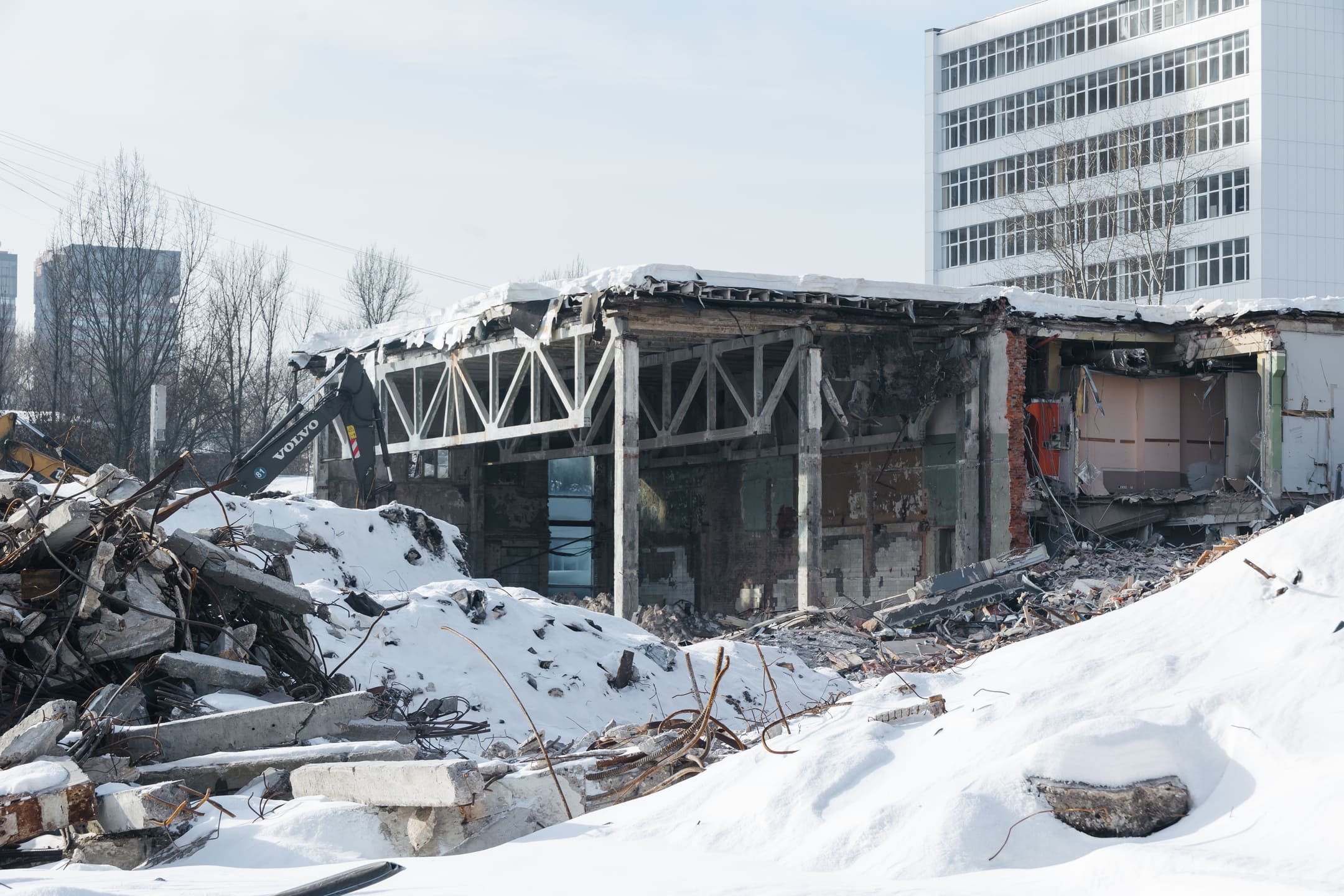

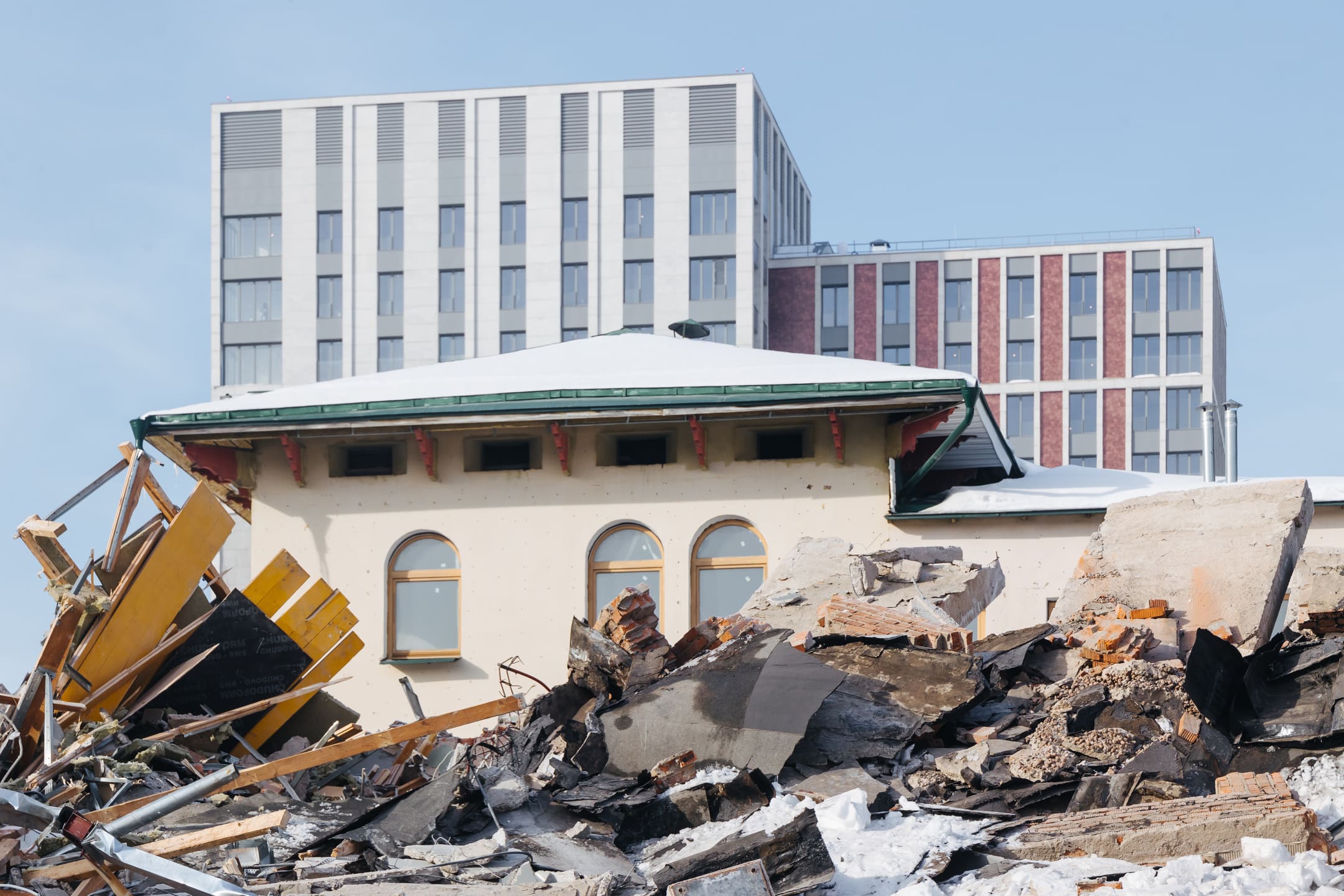

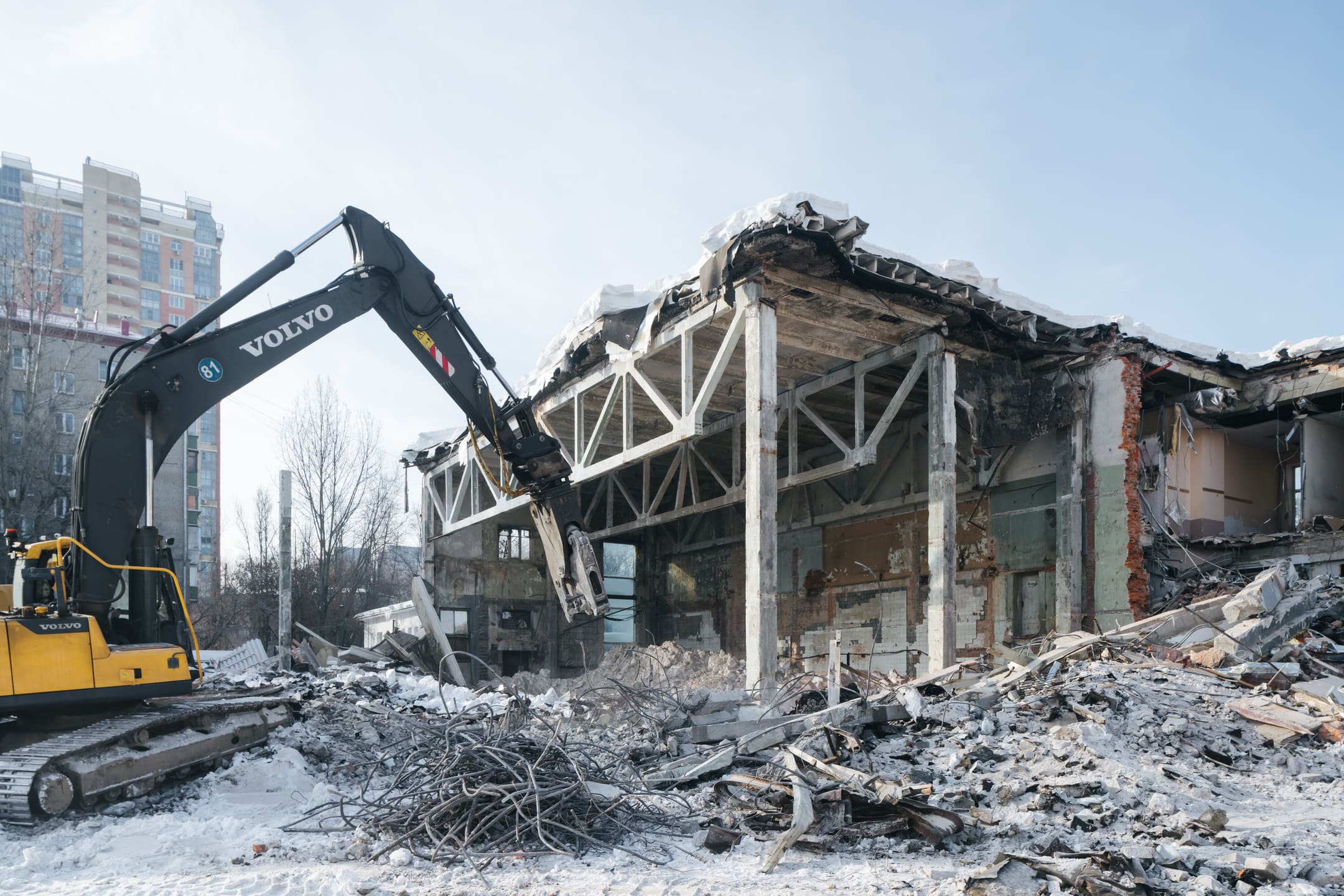

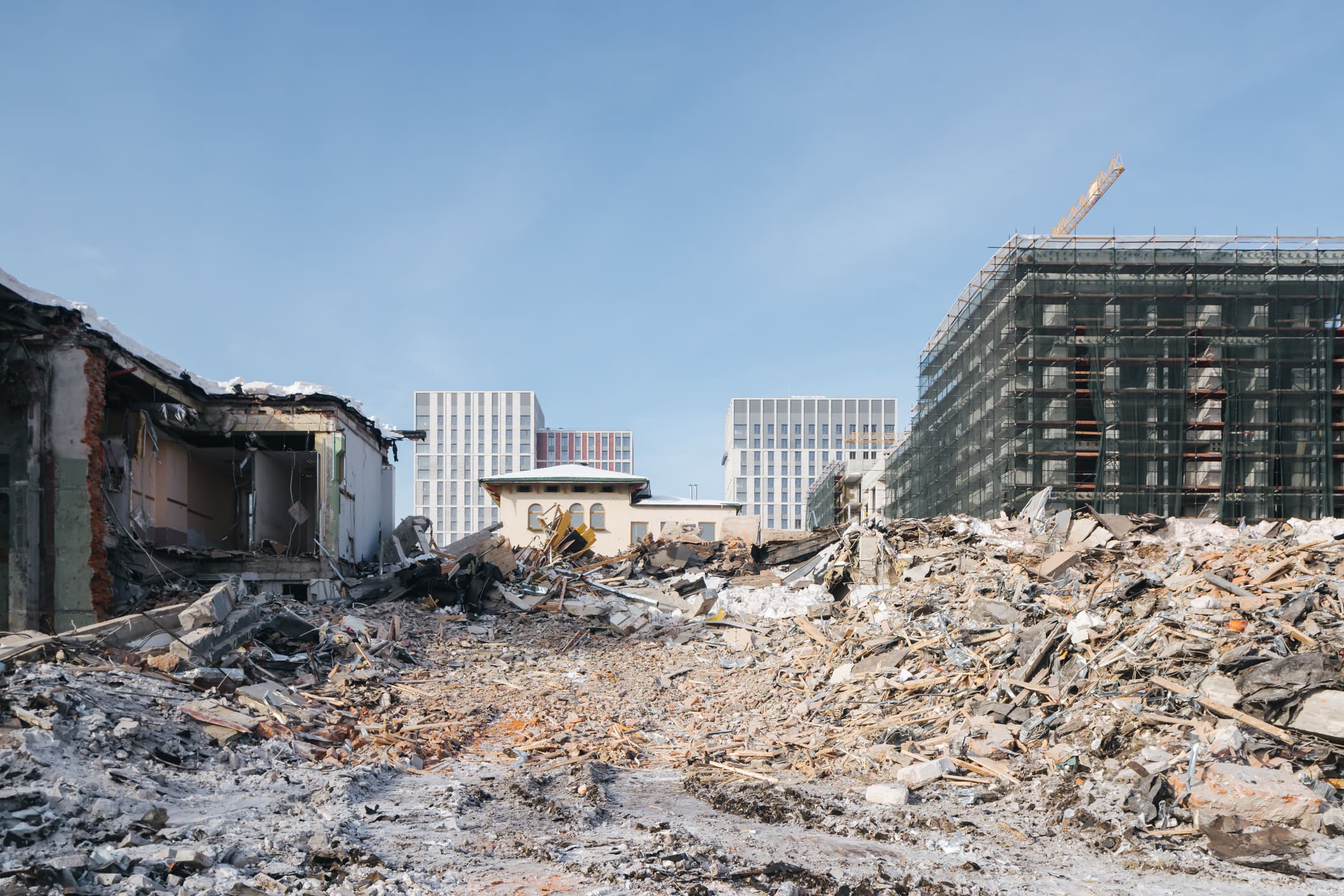

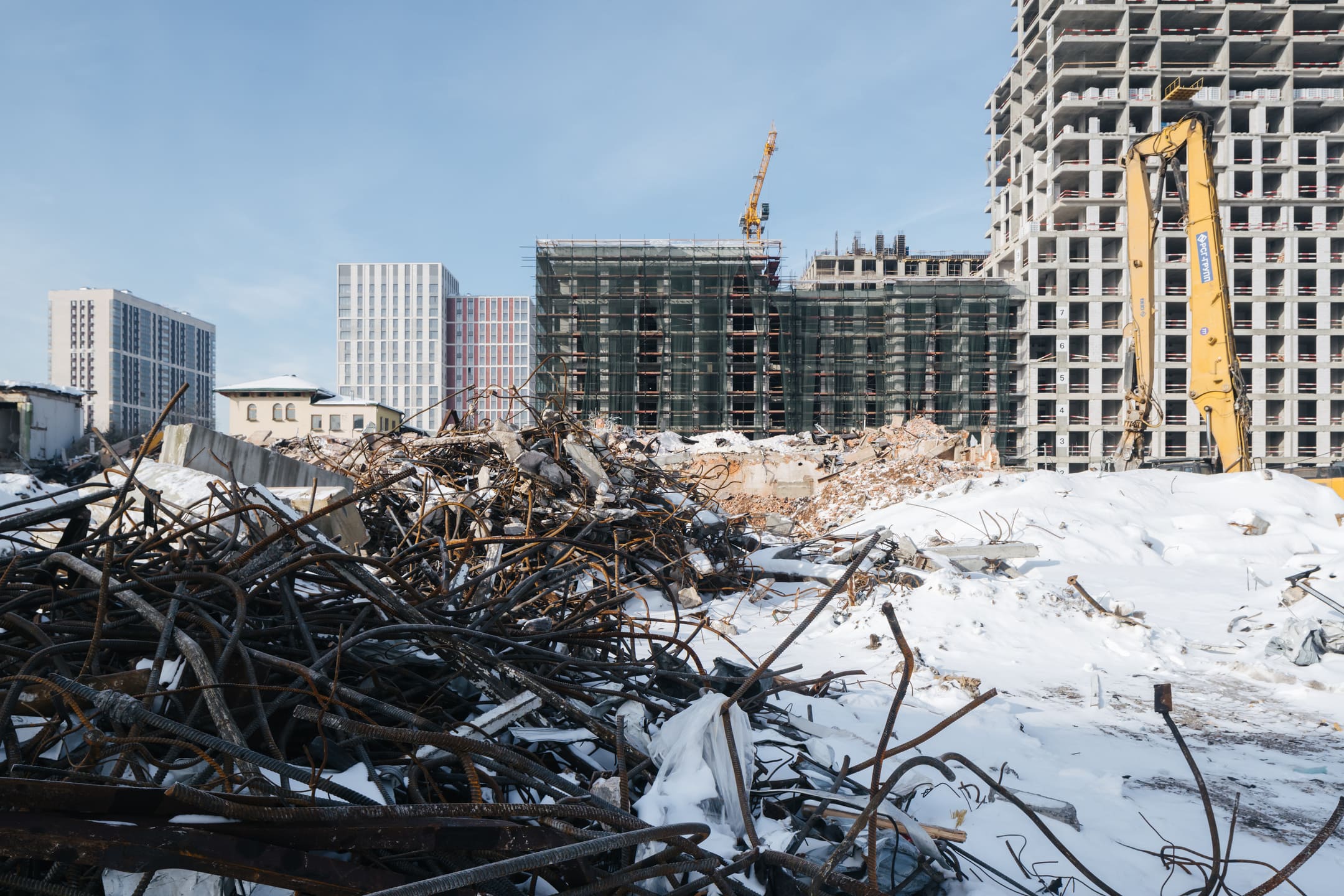

- Подготовка площадки под СРМ - снос зданий.
