Май 24.05.2026
Этап 1.2 (паркинг)
- Завершаются работы по устройству каменной кладки на −2 и −1 этажах.
- Выполняются работы по отделке технических помещений.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 3)

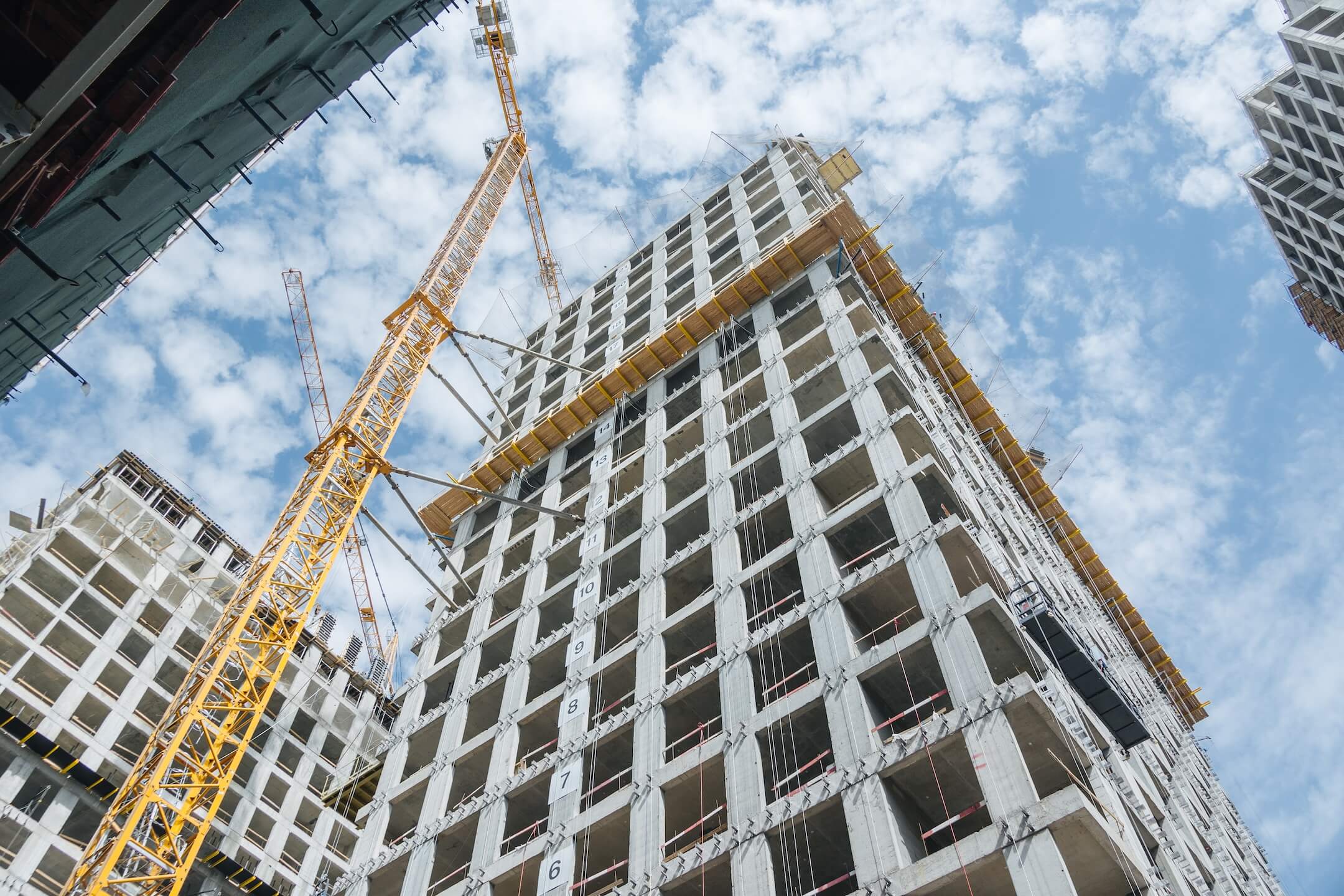

- Ведутся работы по кладке внутренних перегородок и внешних стен.

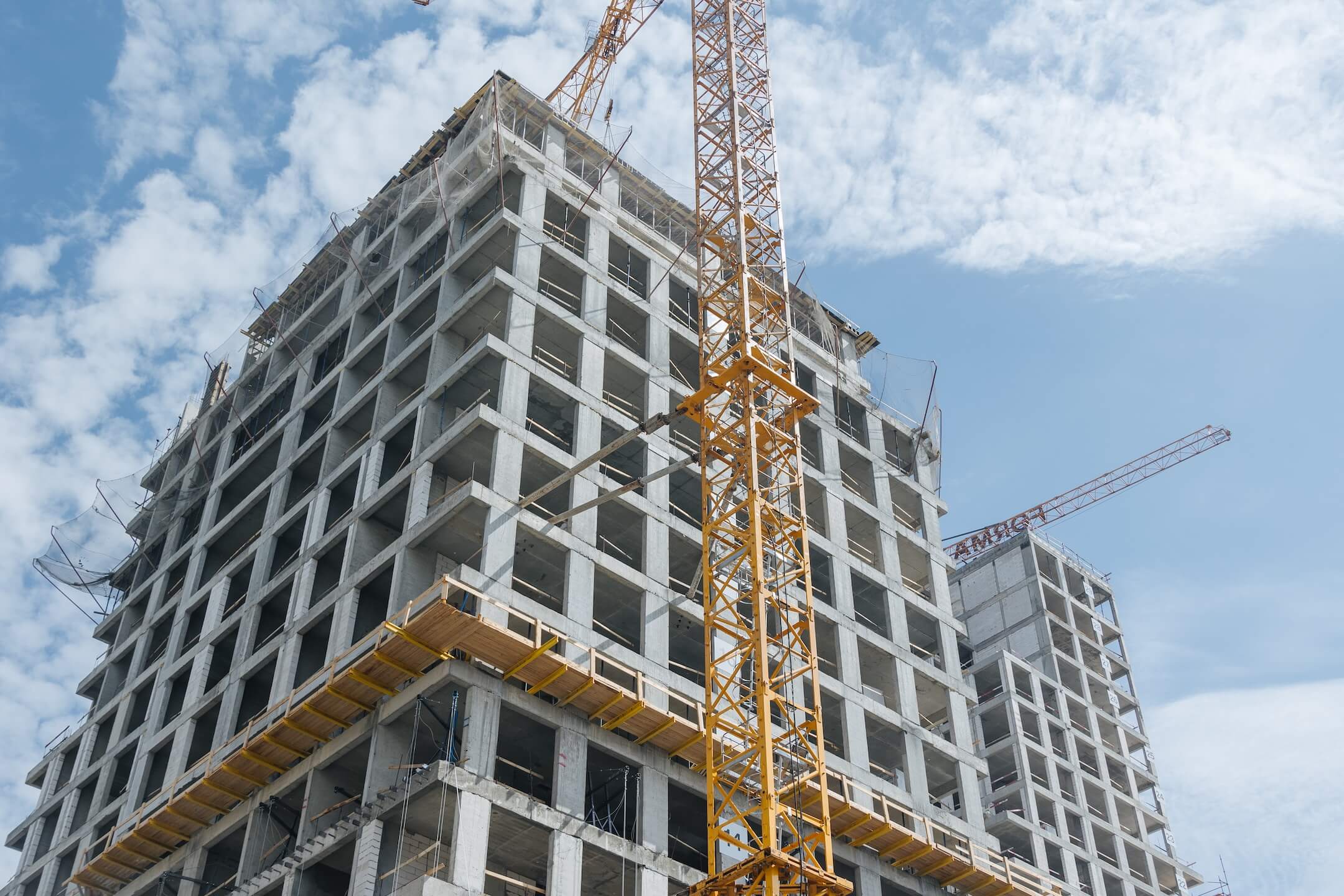

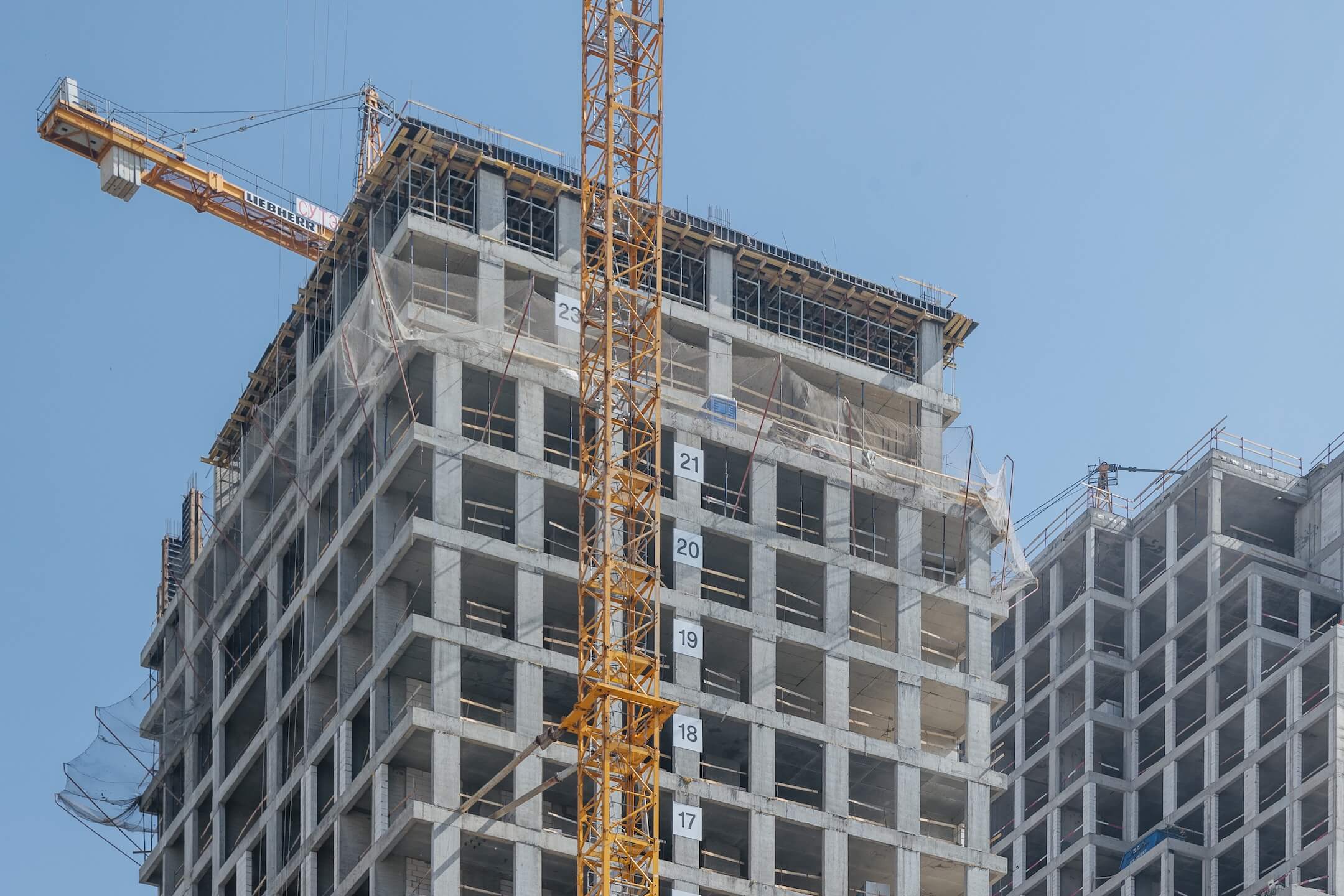

- Ведутся работы по бетонированию конструкций 23 этажа.
- Ведутся работы по монтажу фасадных кронштейнов.

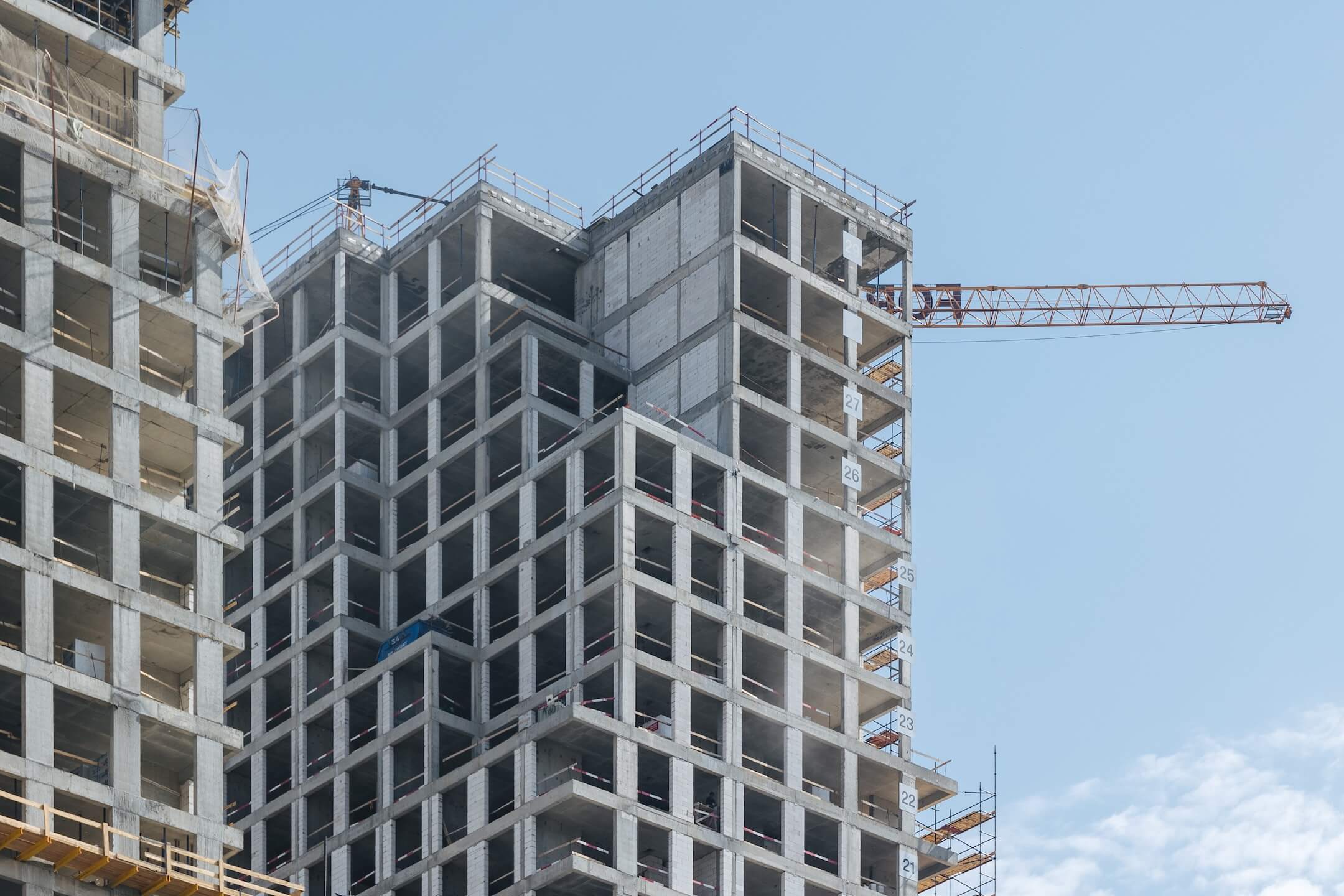

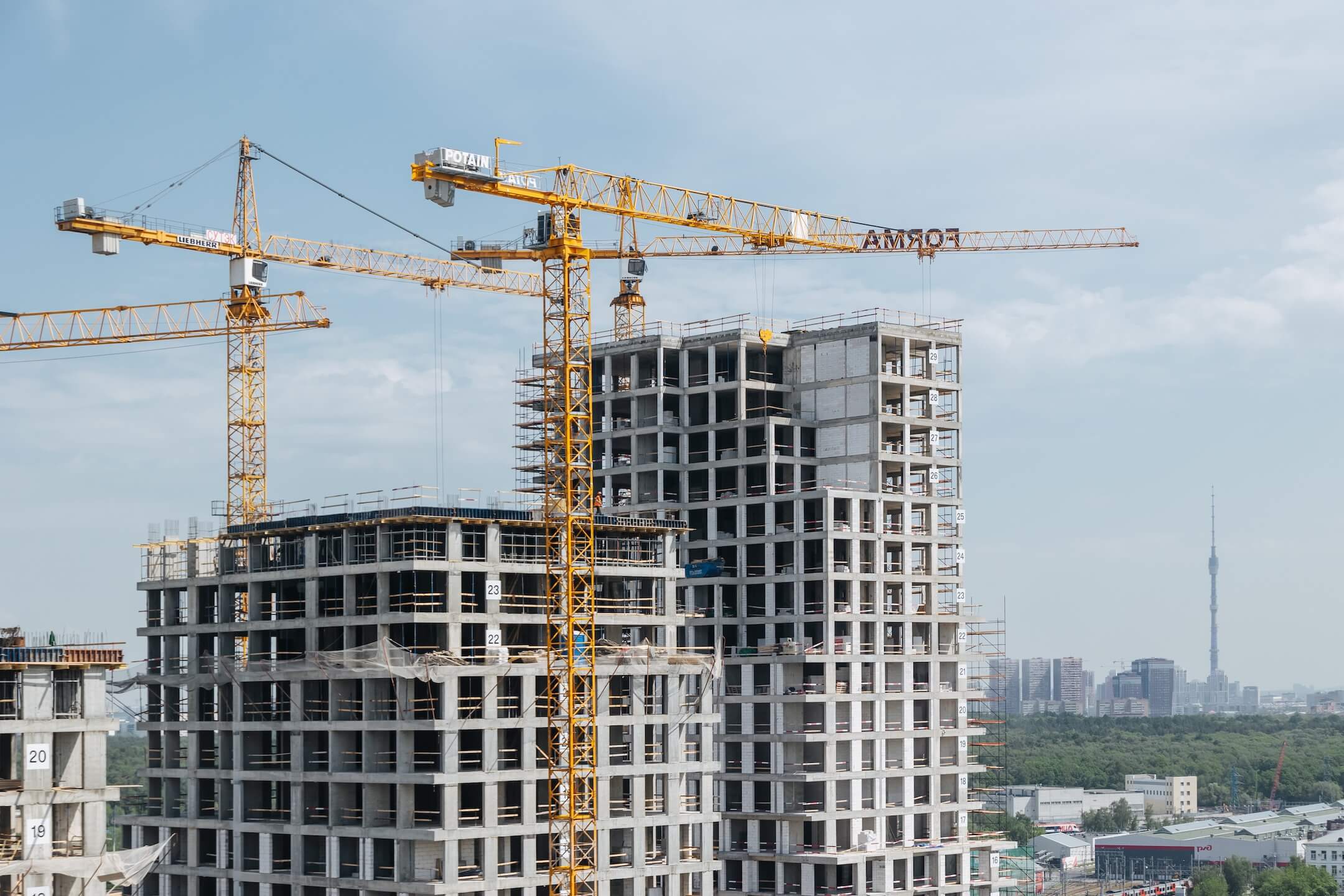

Этап 1.2 (корпус 4)
- Ведутся работы по кладке внутренних перегородок и внешних стен.

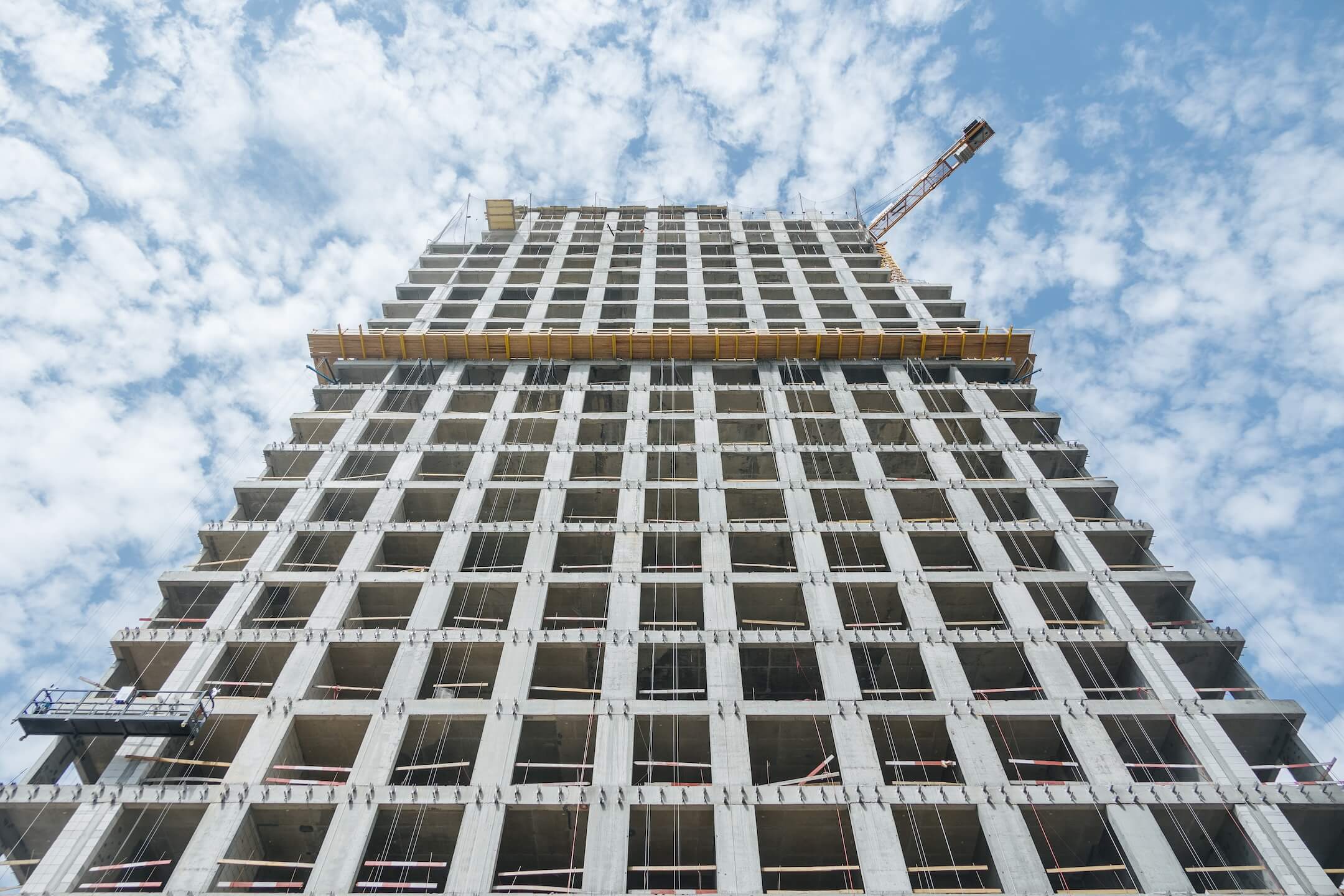

- Ведутся работы по бетонированию конструкций 25 этажа.
- Ведутся работы по монтажу фасадных кронштейнов.
- Ведутся работы по устройству внутренних инженерных систем.

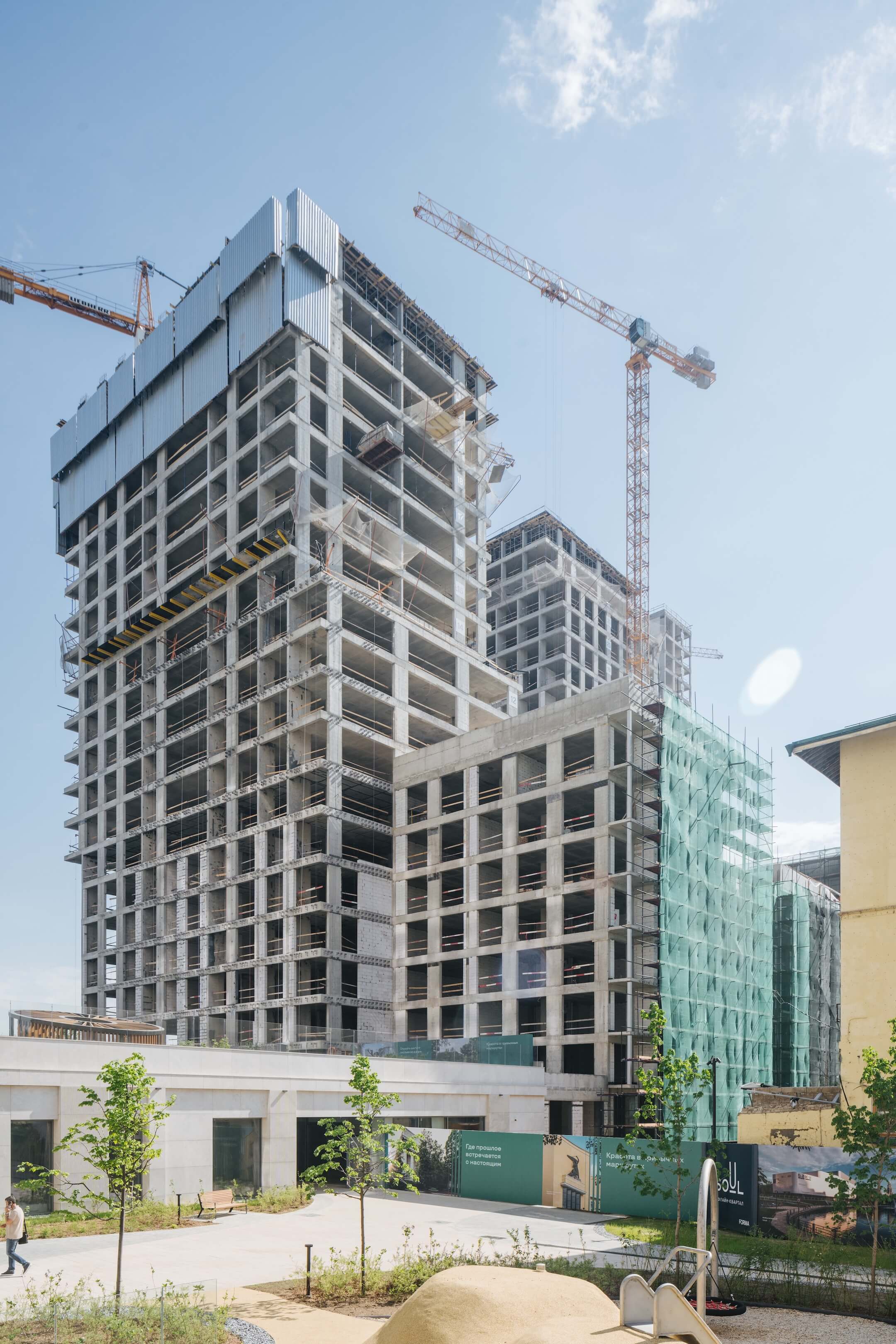

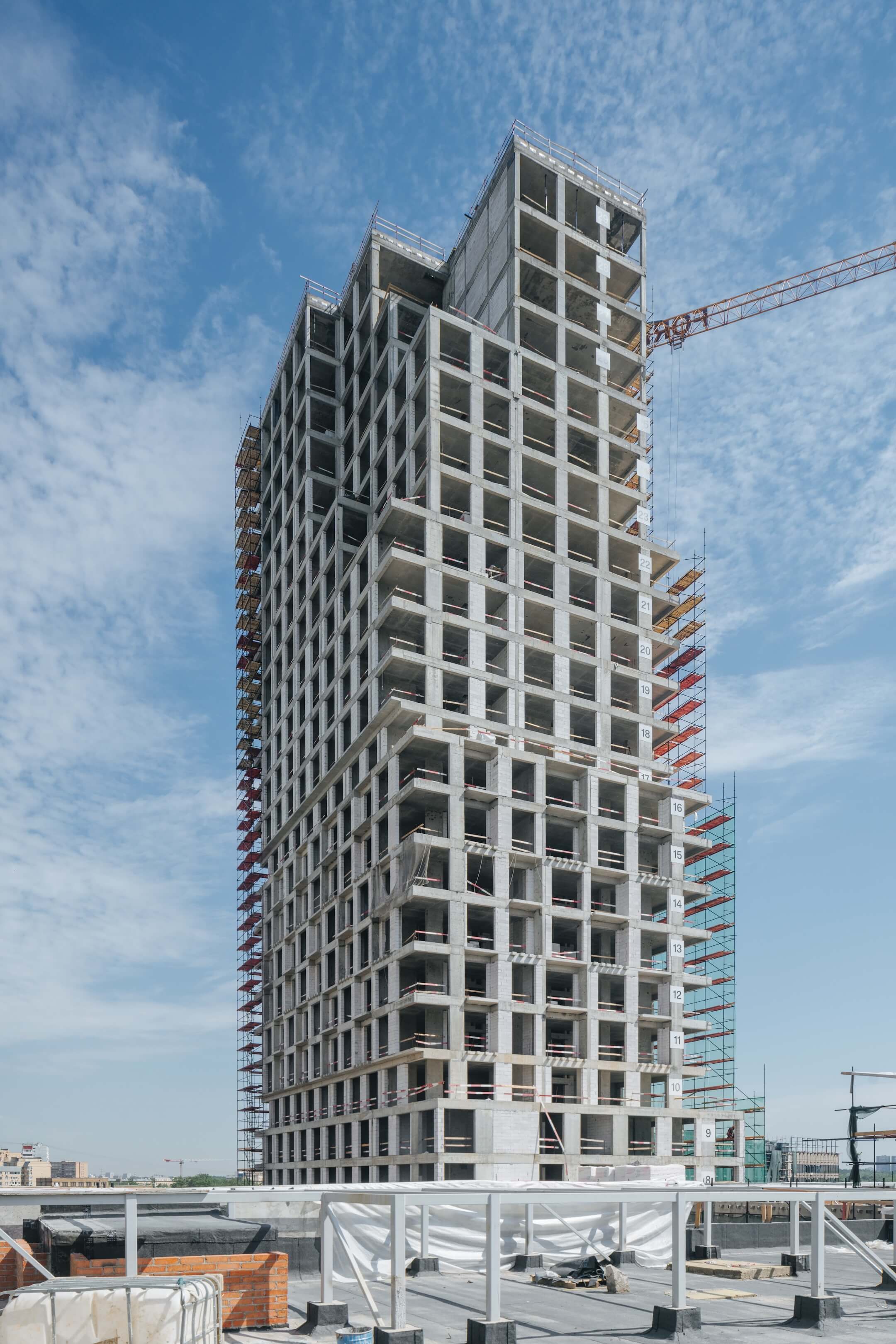

Этап 1.2 (корпус 5)
- Завершаются работы по устройству кровли.
- Завершаются работы по кладке внутренних перегородок и внешних стен.
- Ведутся работы по монтажу подсистемы вентилируемых фасадов.
- Ведутся работы по устройству внутренних инженерных систем.

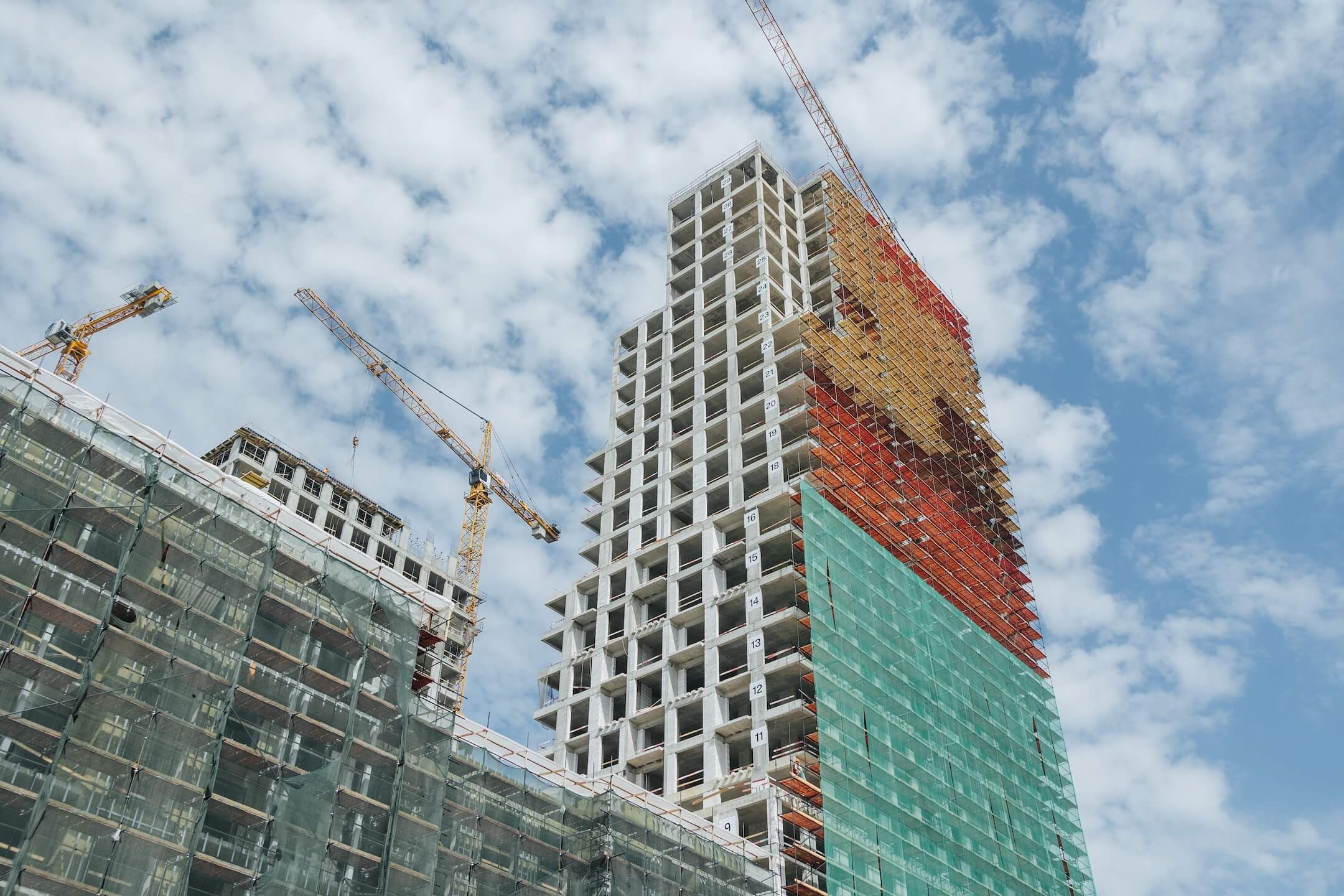

Этап 1.2 (корпус 6)
- Завершаются работы по наружной и внутренней кладке.
- Завершаются кровельные работы.
- Ведутся работы по утеплению фасада и монтажу подсистемы вентилируемых фасадов.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 3 (общее)

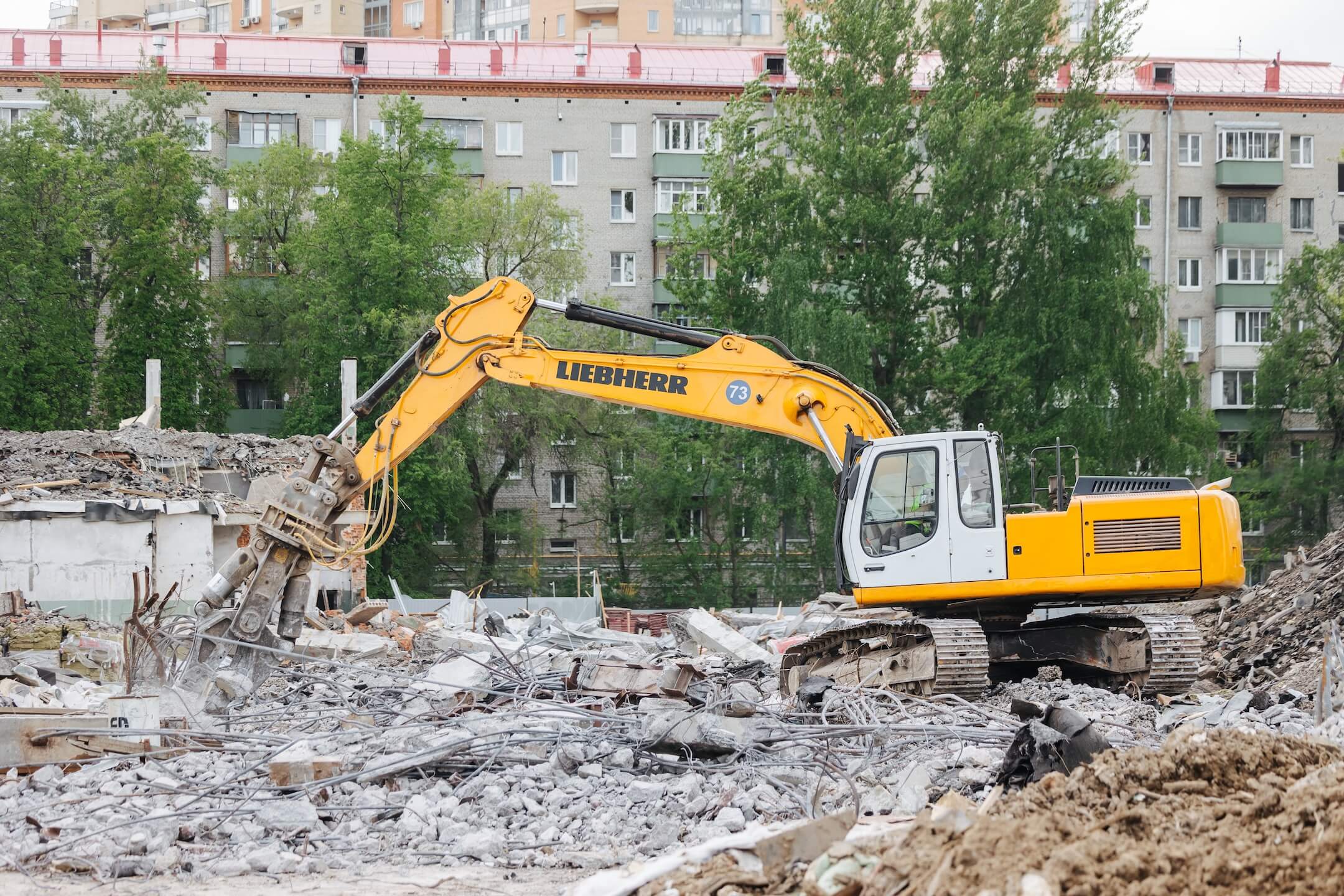

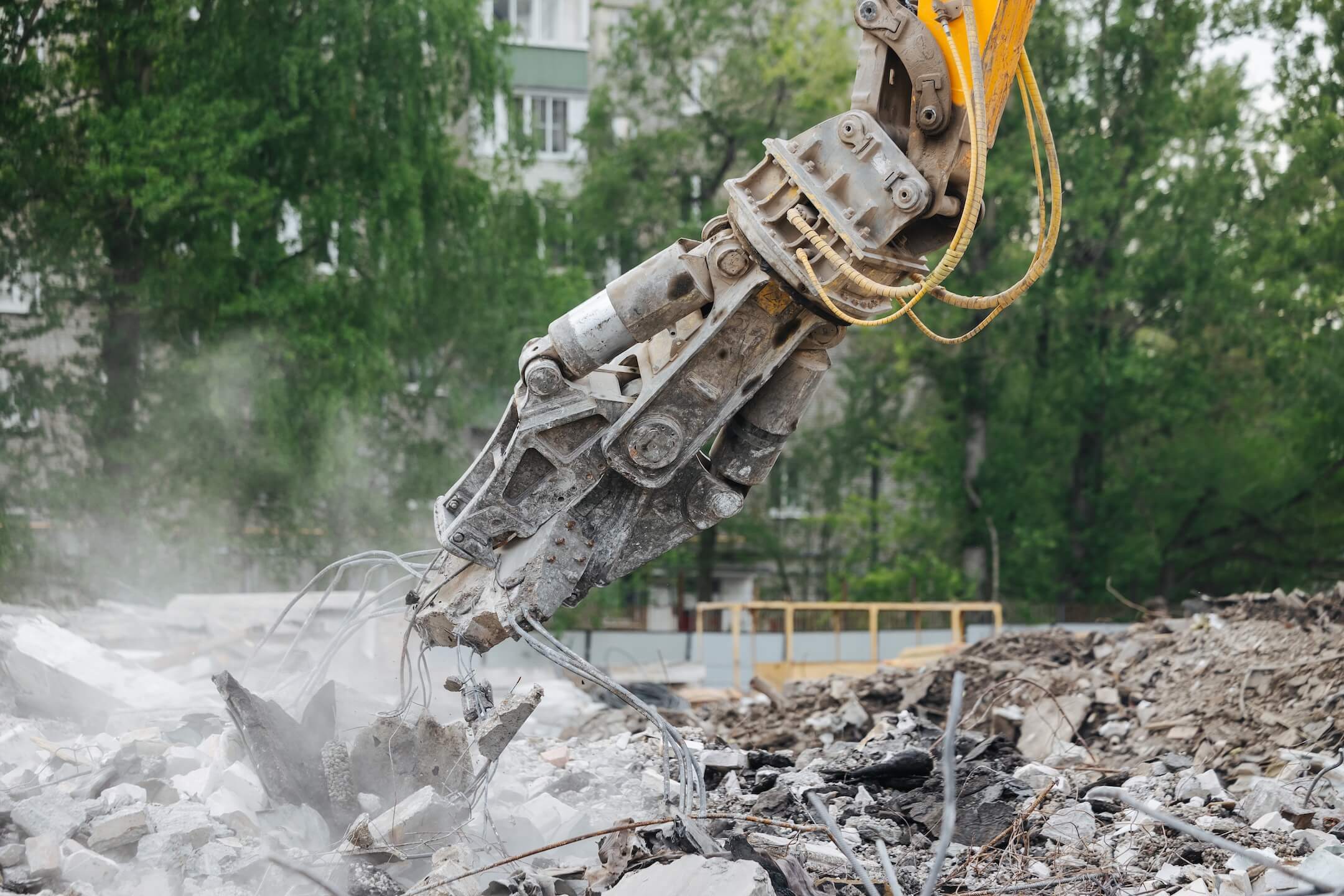

- Завершаются демонтажные работы.

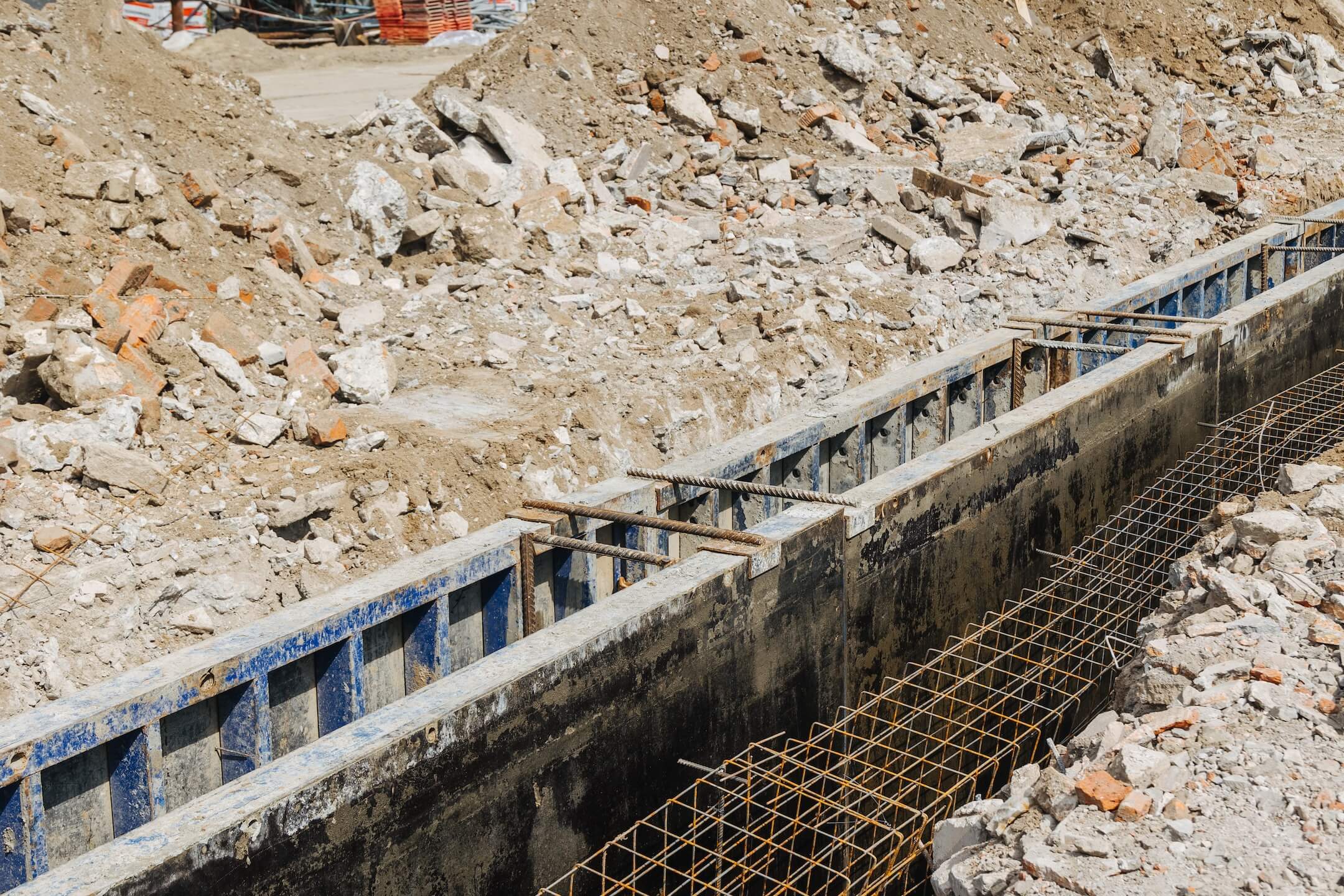

- Ведутся работы по устройству стены в грунте и разработке котлована.
