Июнь 24.06.2026
Этап 1.2 (паркинг)
- Завершаются работы по устройству каменной кладки на −2 и −1 этажах.
- Выполняются работы по отделке технических помещений и автостоянки.

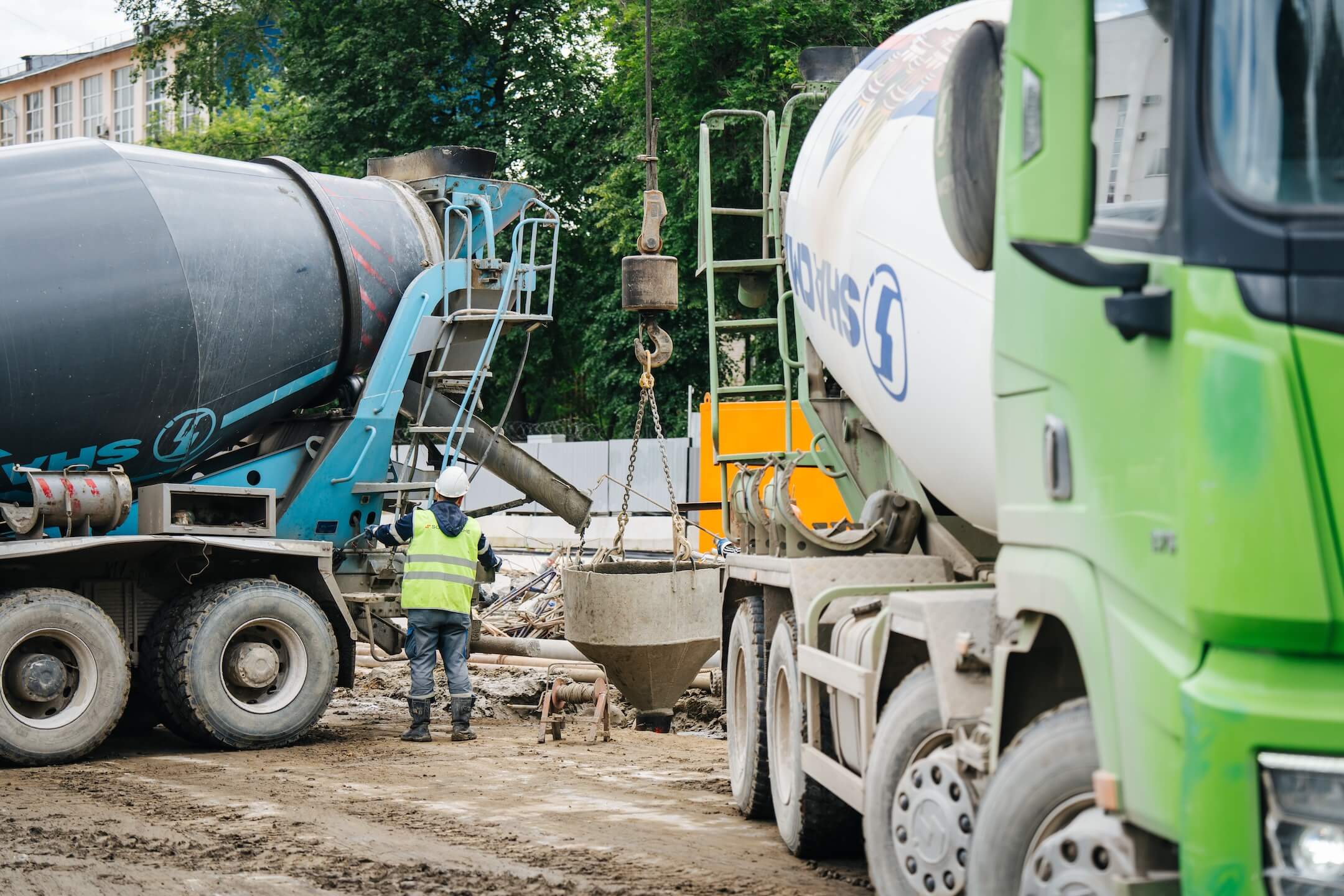

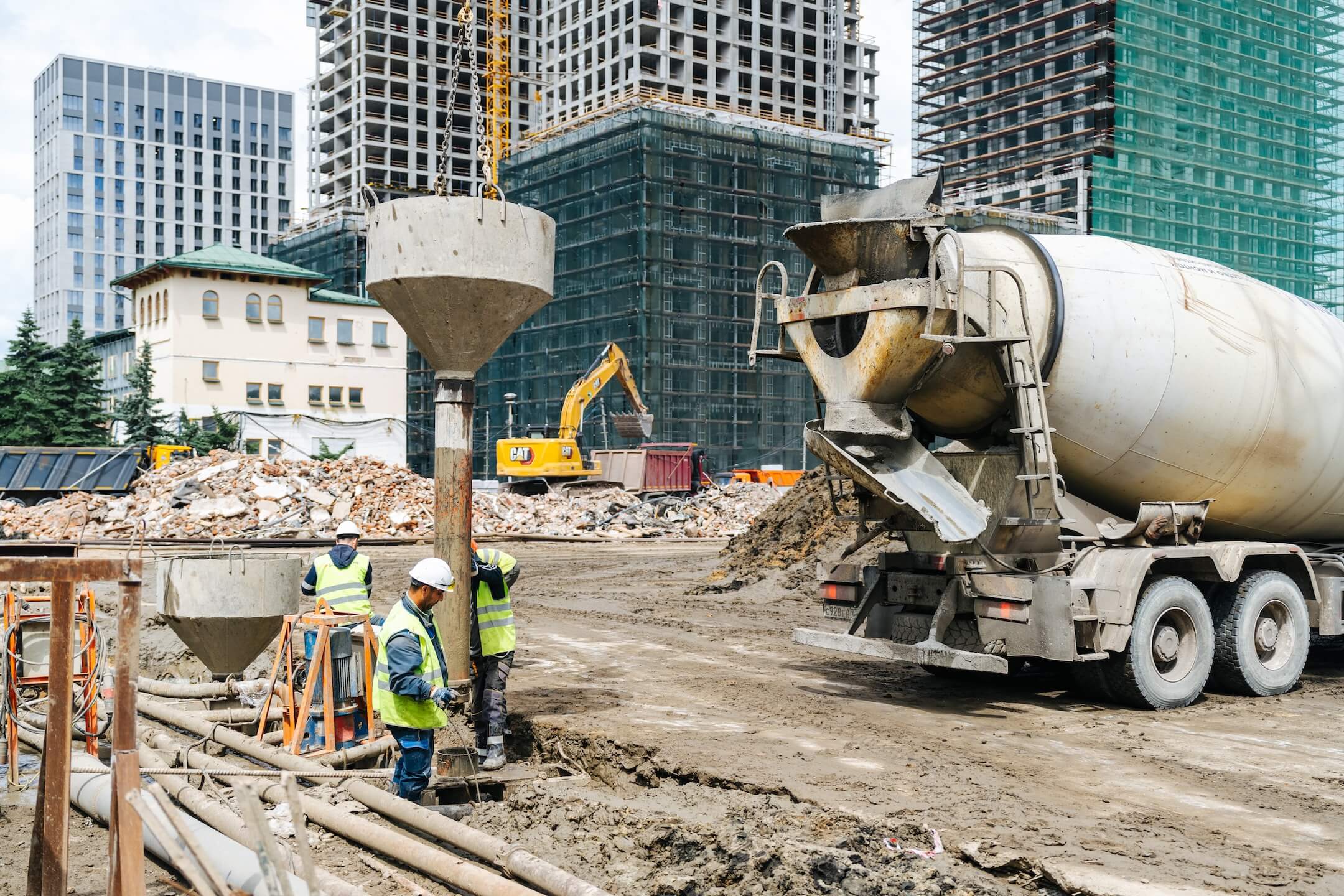

- Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 3)

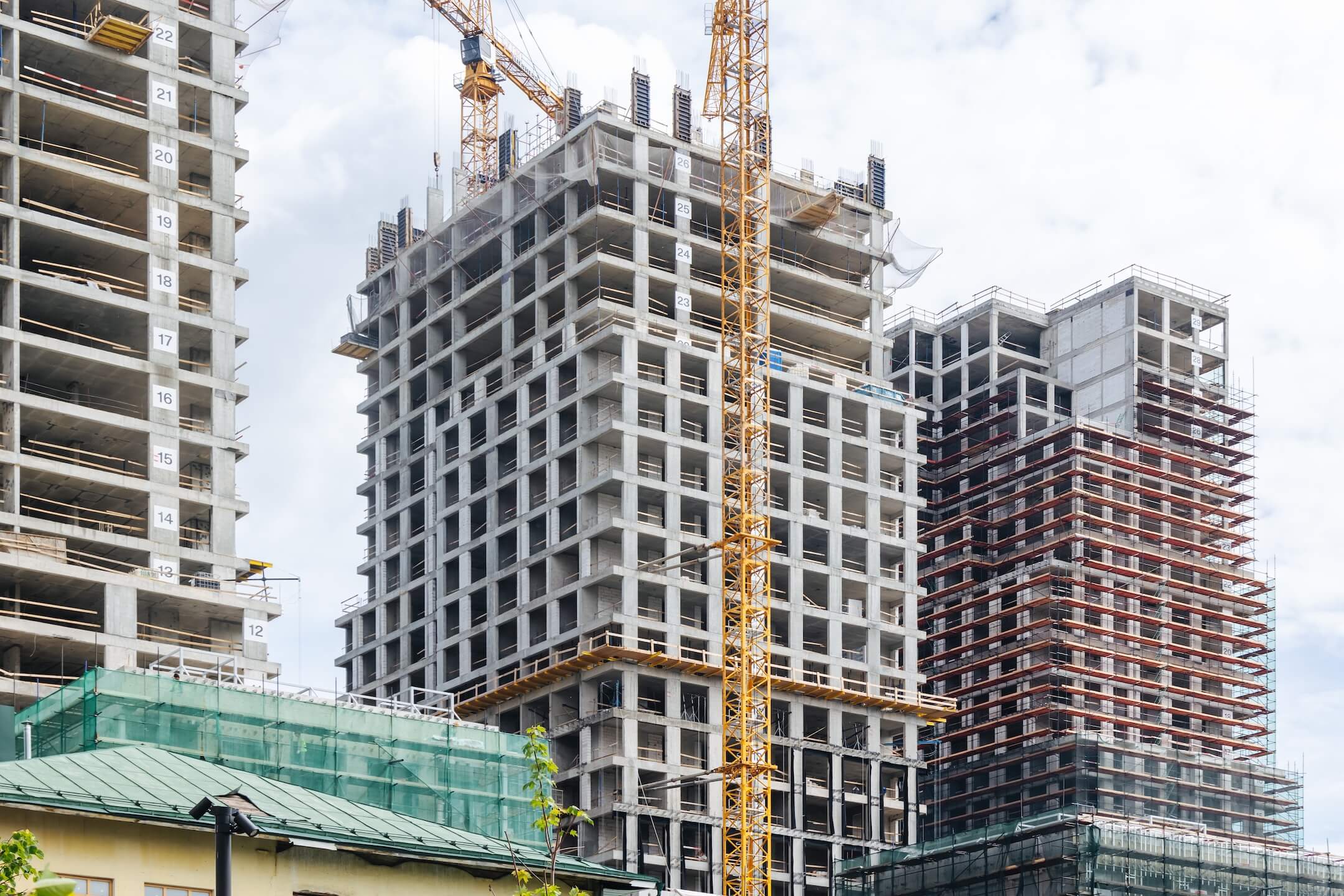

- Ведутся работы по кладке внутренних перегородок и внешних стен.

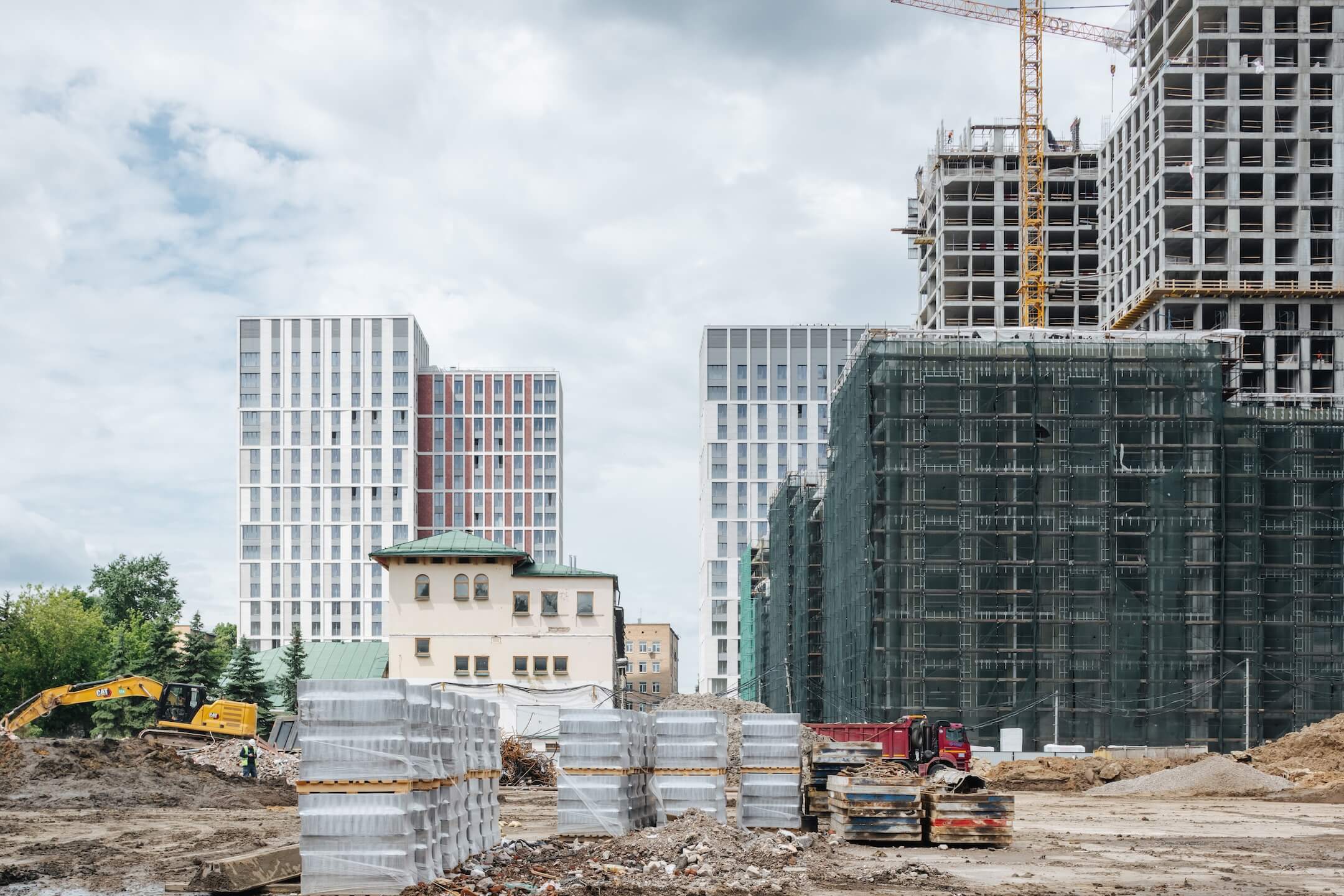

- Ведутся работы по бетонированию конструкций верхнего технического этажа.

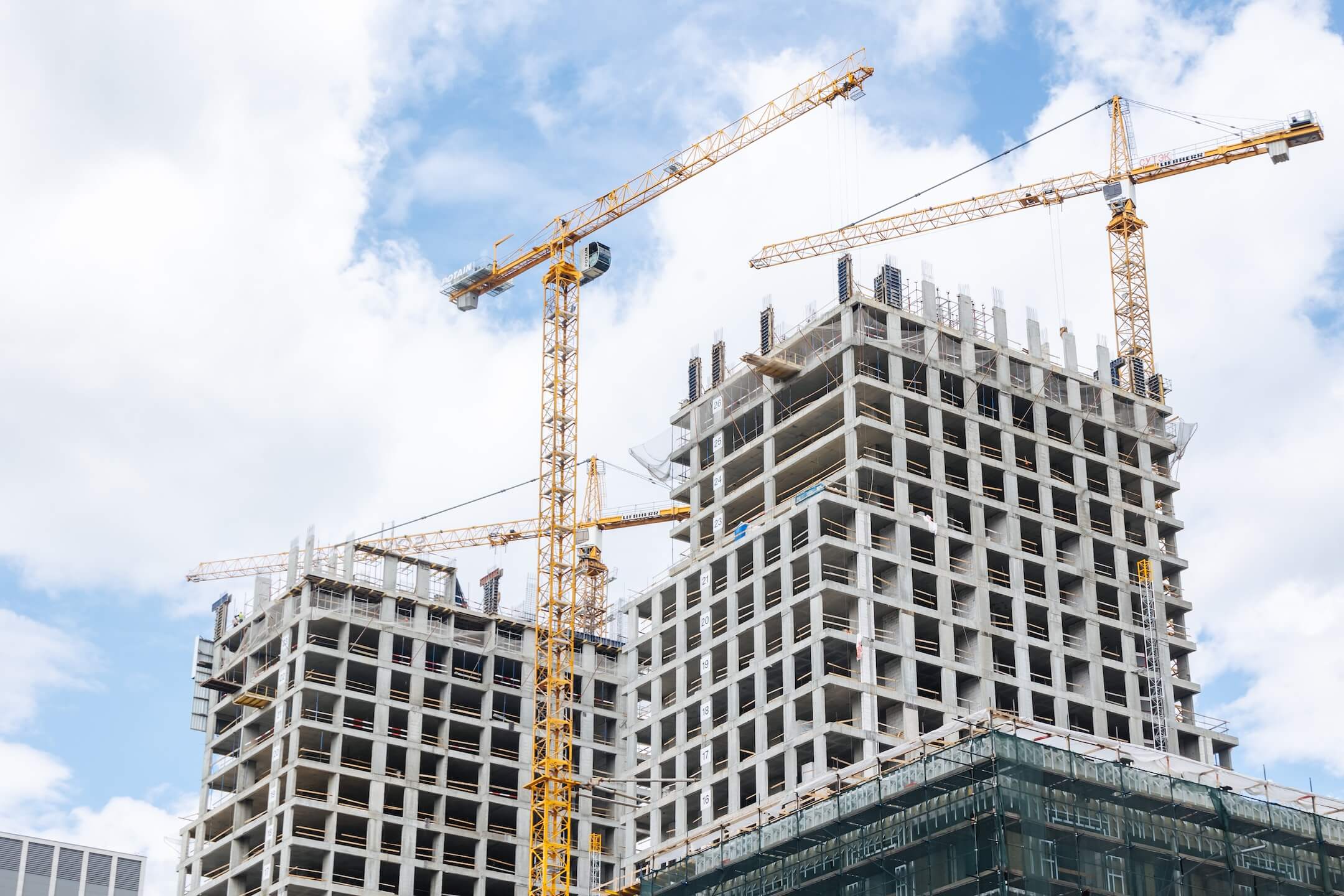

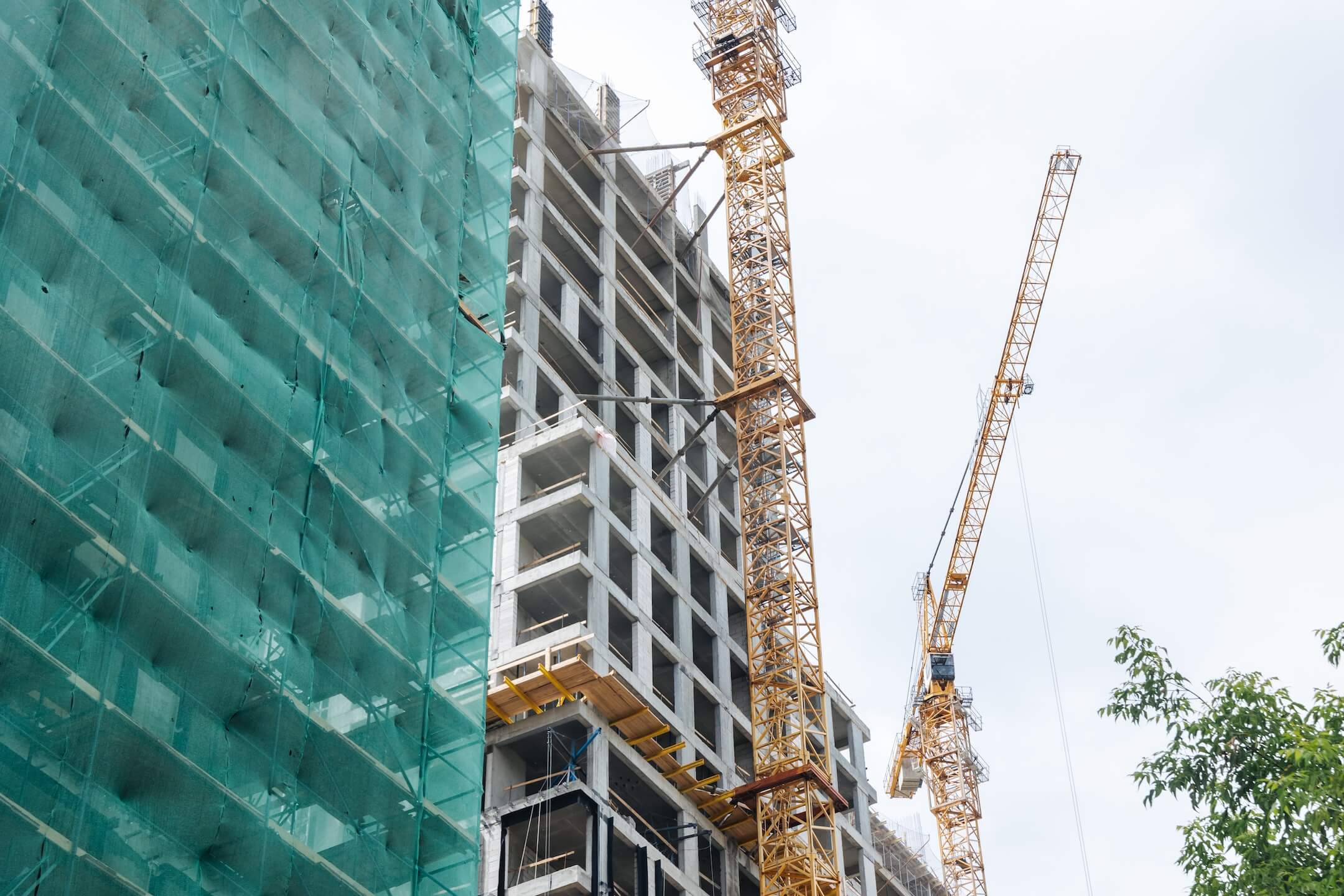

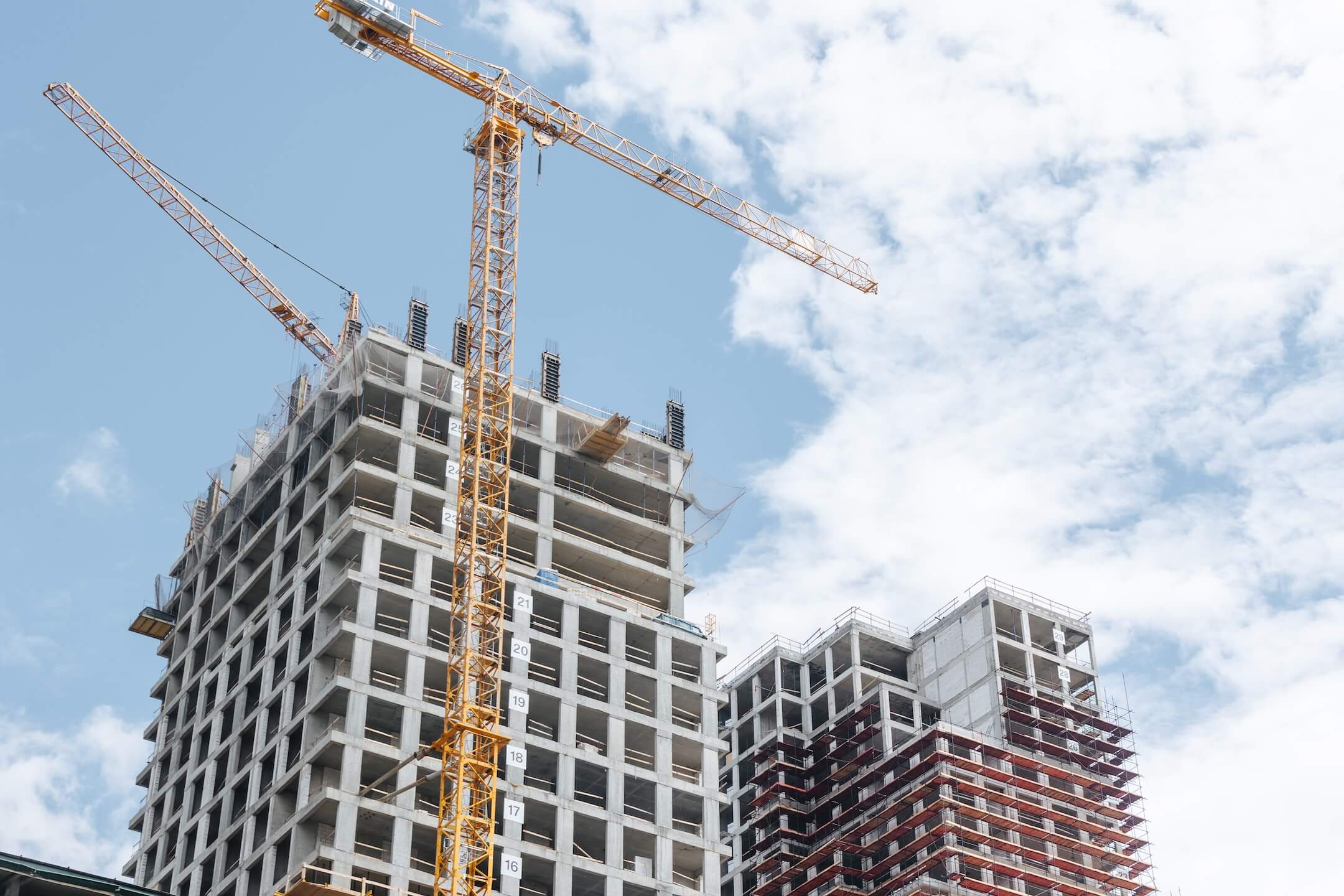

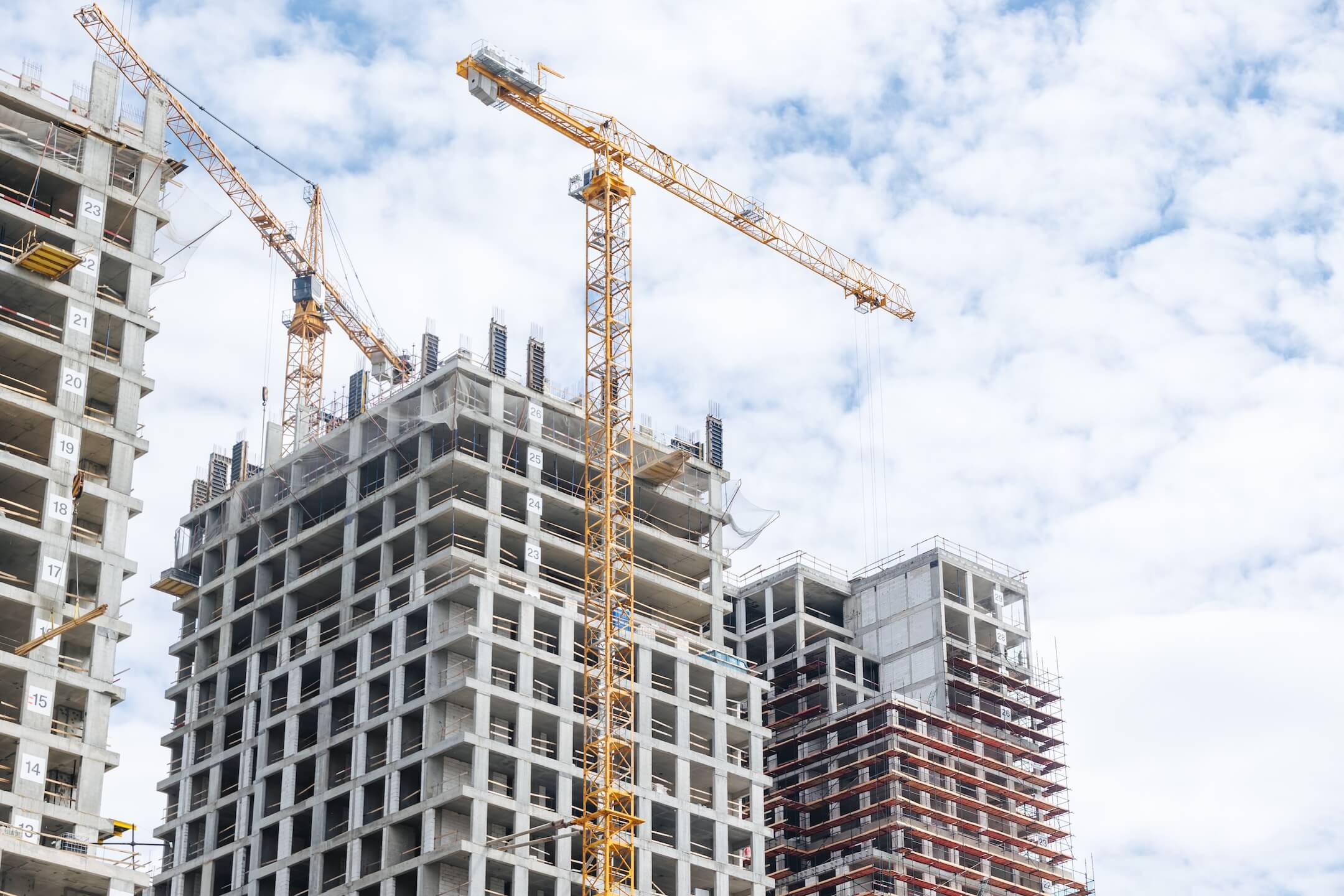

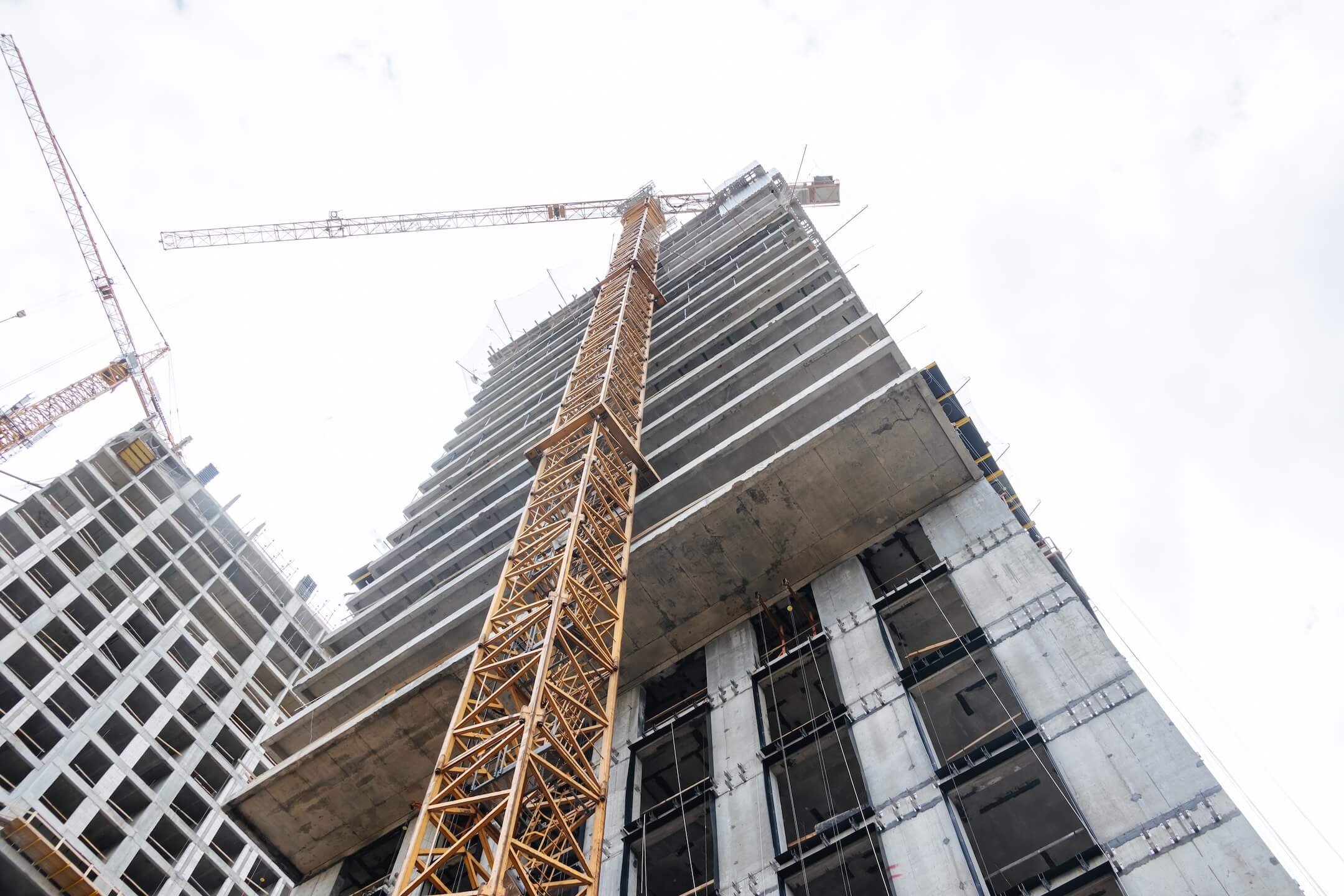

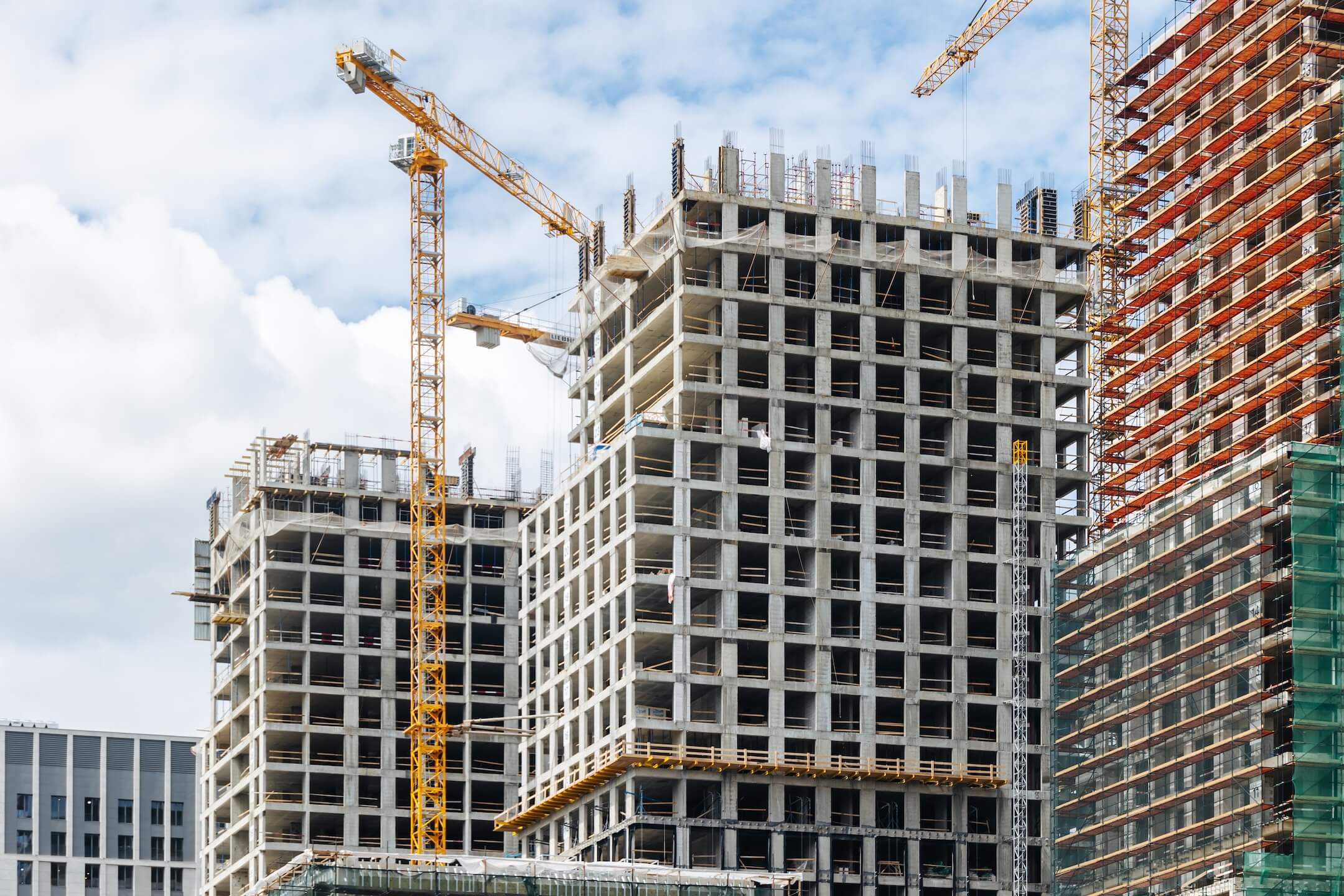

- Ведутся работы по монтажу фасадных кронштейнов.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 4)
- Ведутся работы по кладке внутренних перегородок и внешних стен.

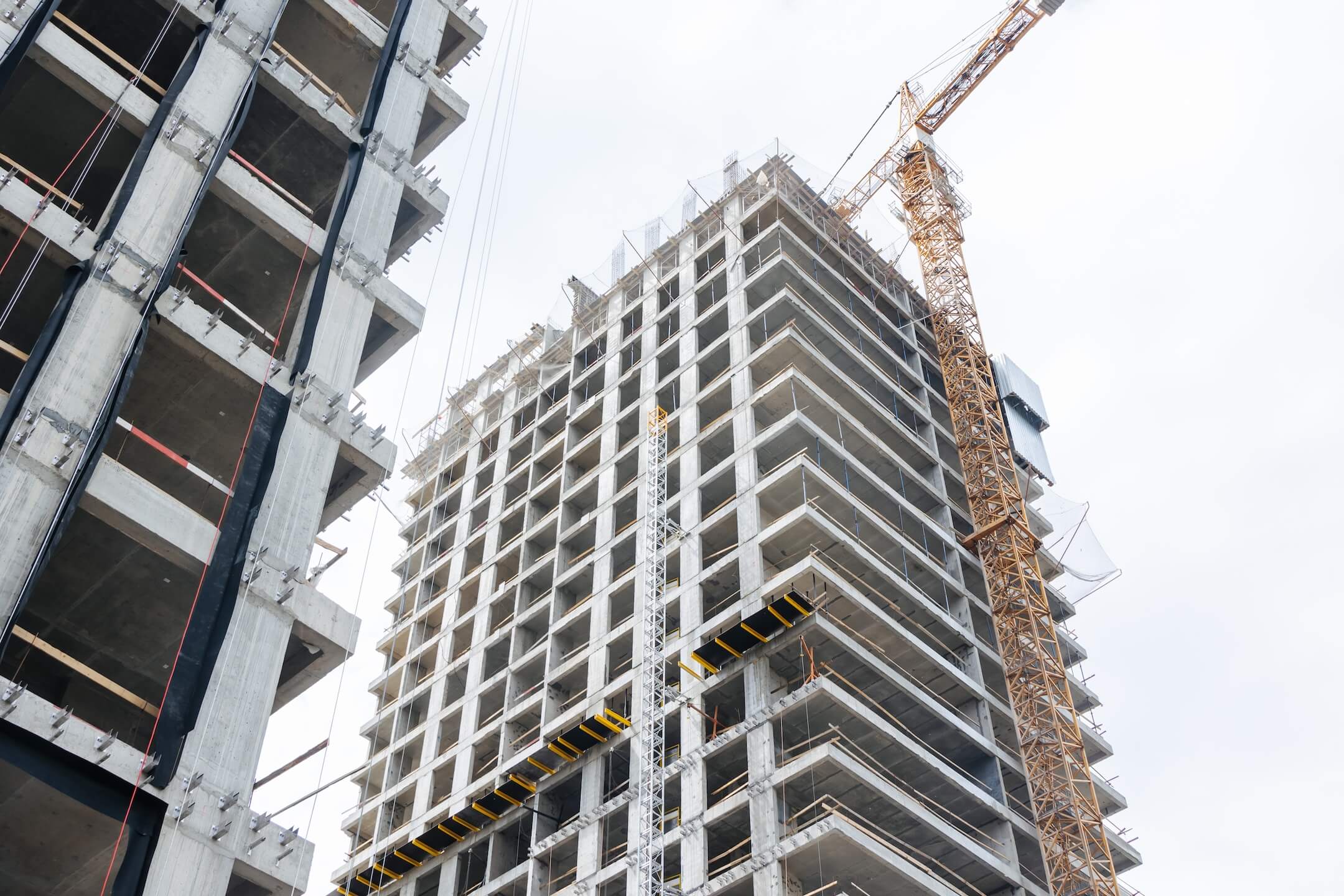

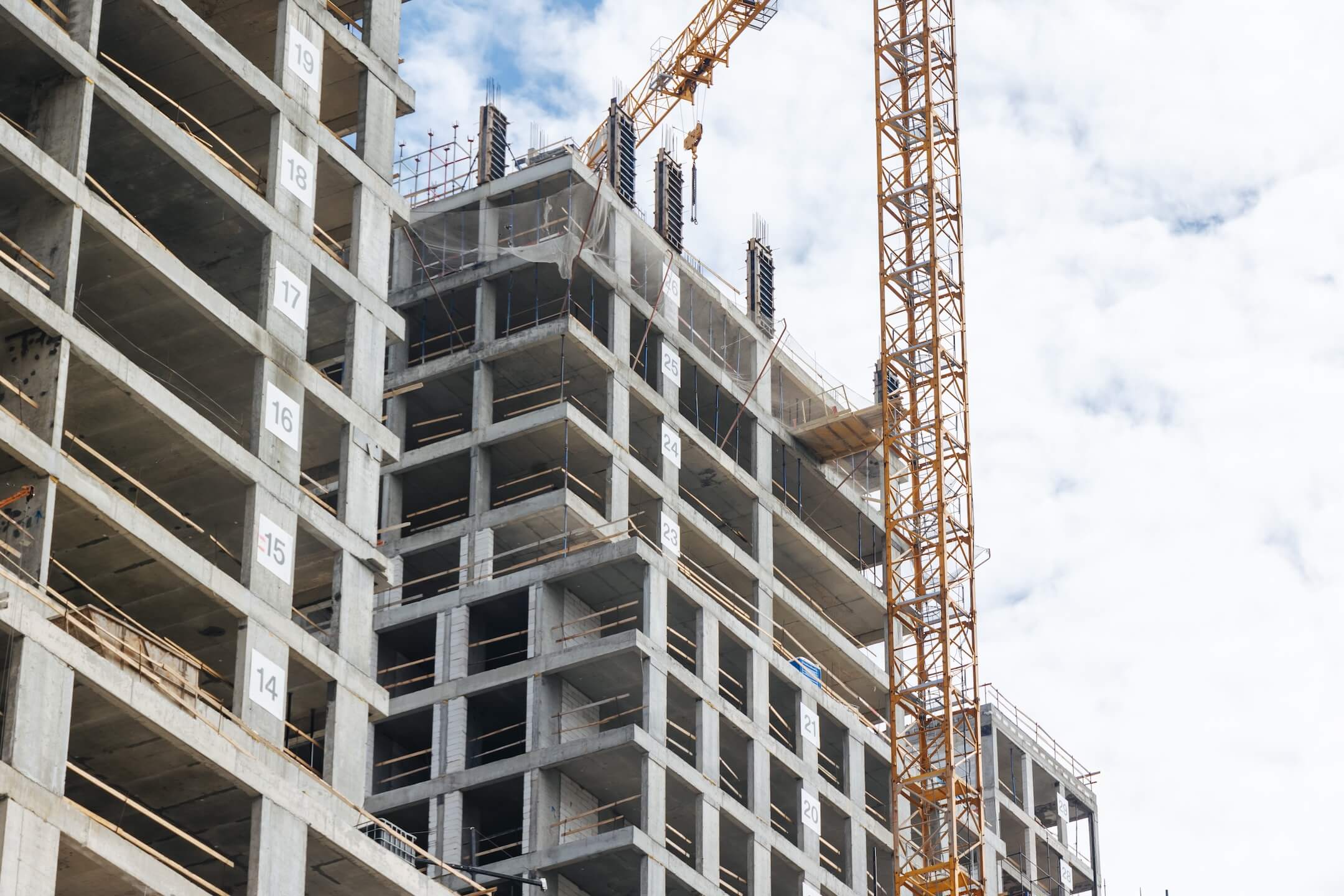

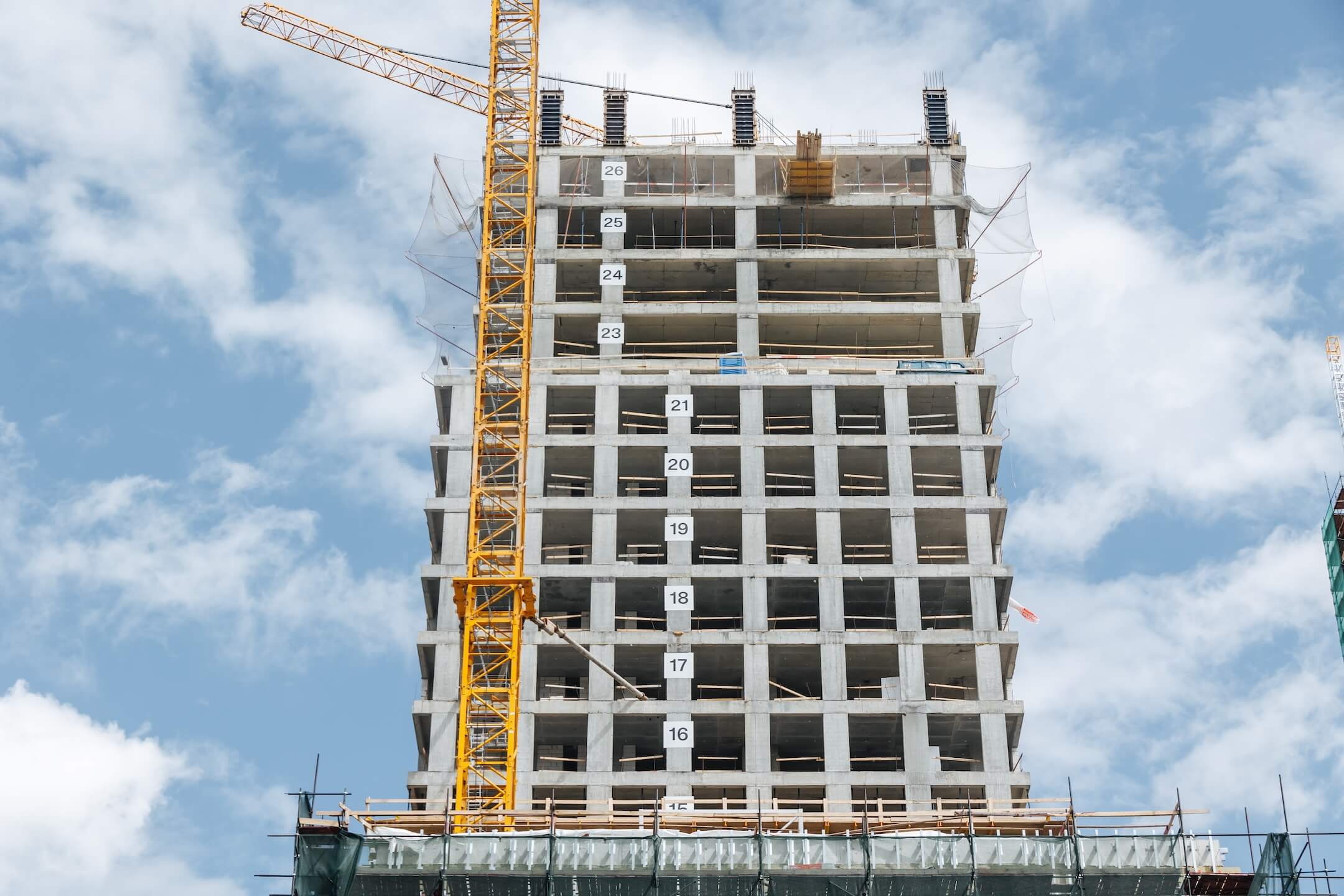

- Ведутся работы по бетонированию конструкций 27 этажа.
- Ведутся работы по монтажу фасадных кронштейнов вентилируемых фасадов и элементов светопрозрачных конструкций.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 5)
- Завершены работы по устройству кровли.
- Завершаются работы по кладке внутренних перегородок и внешних стен.

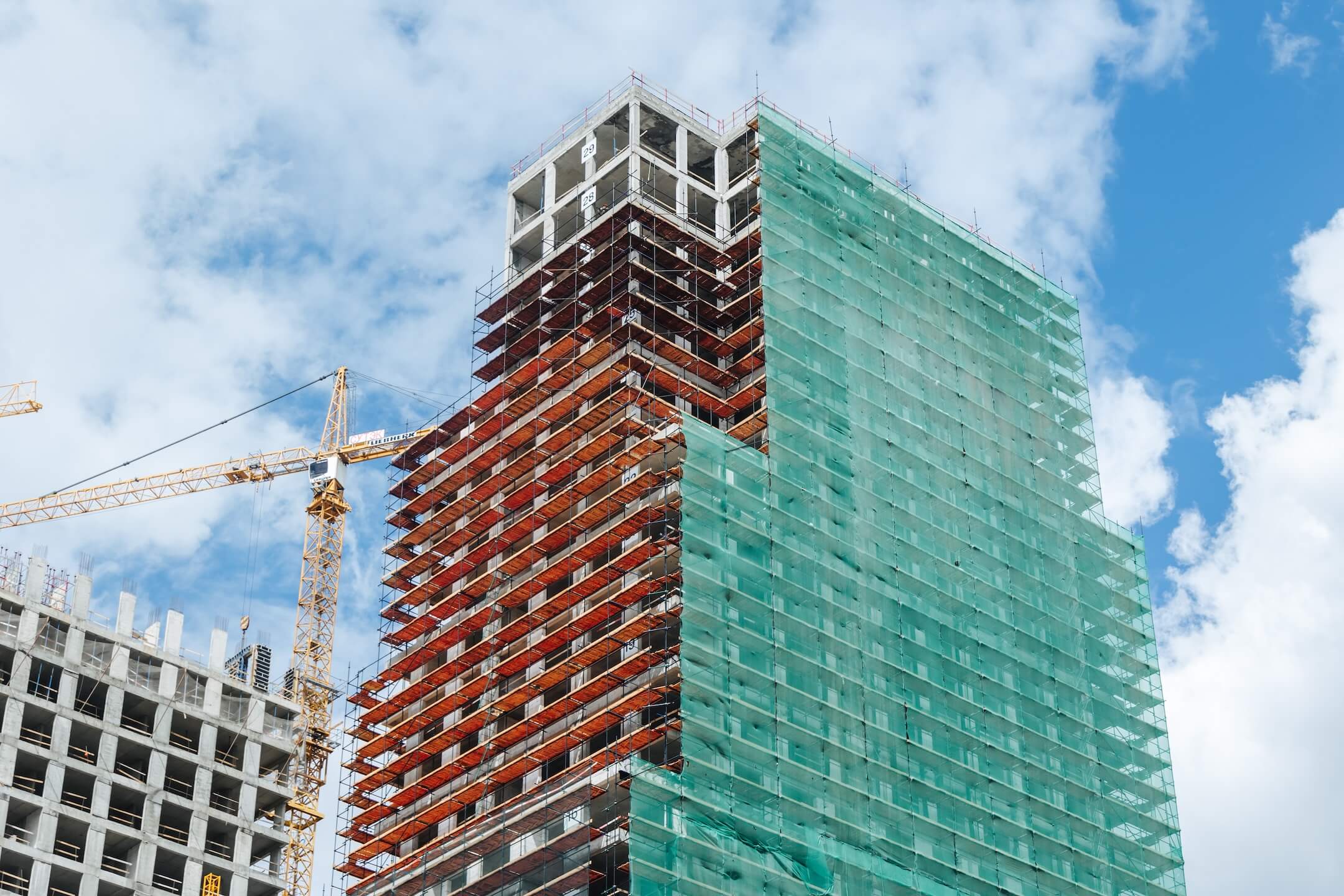

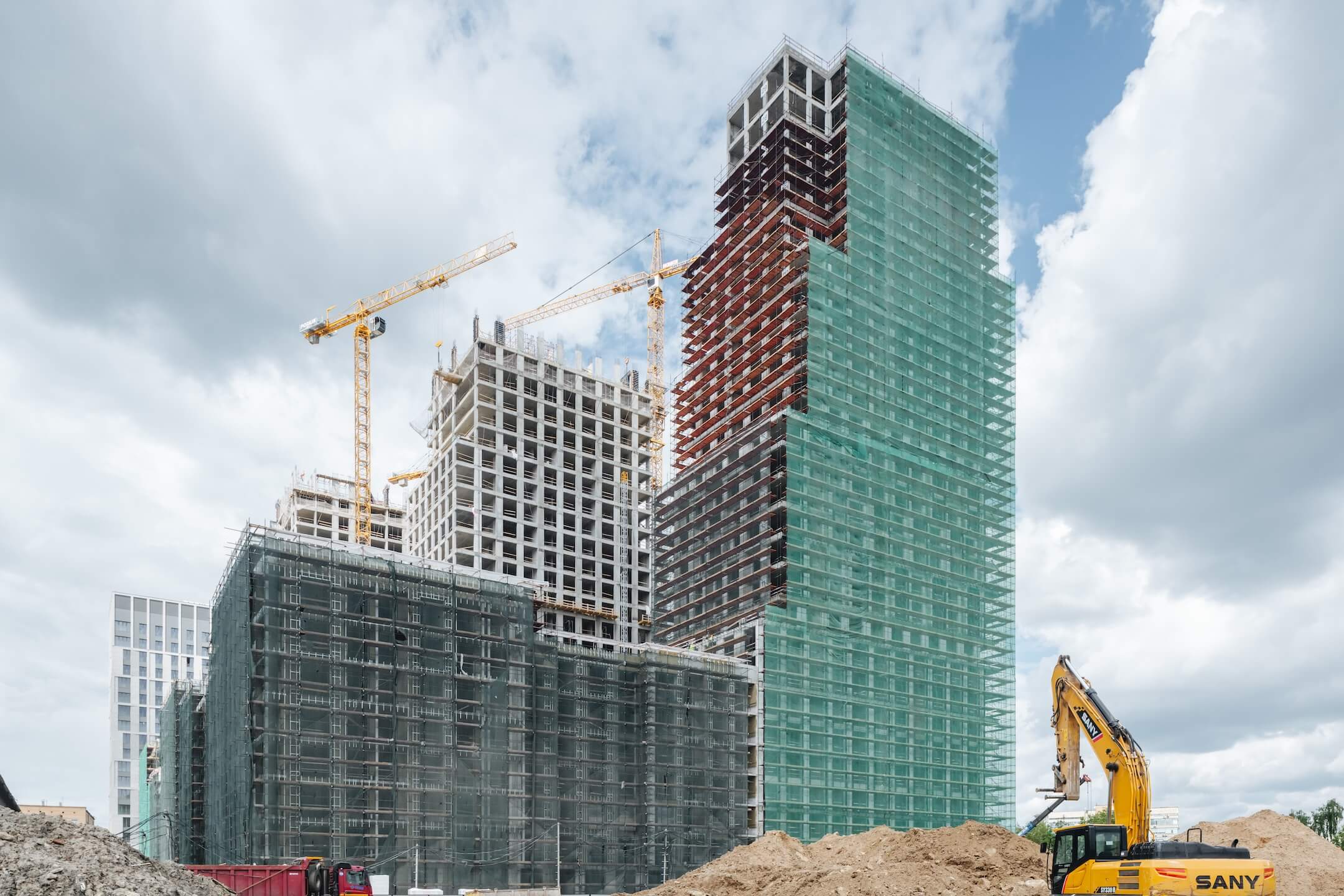

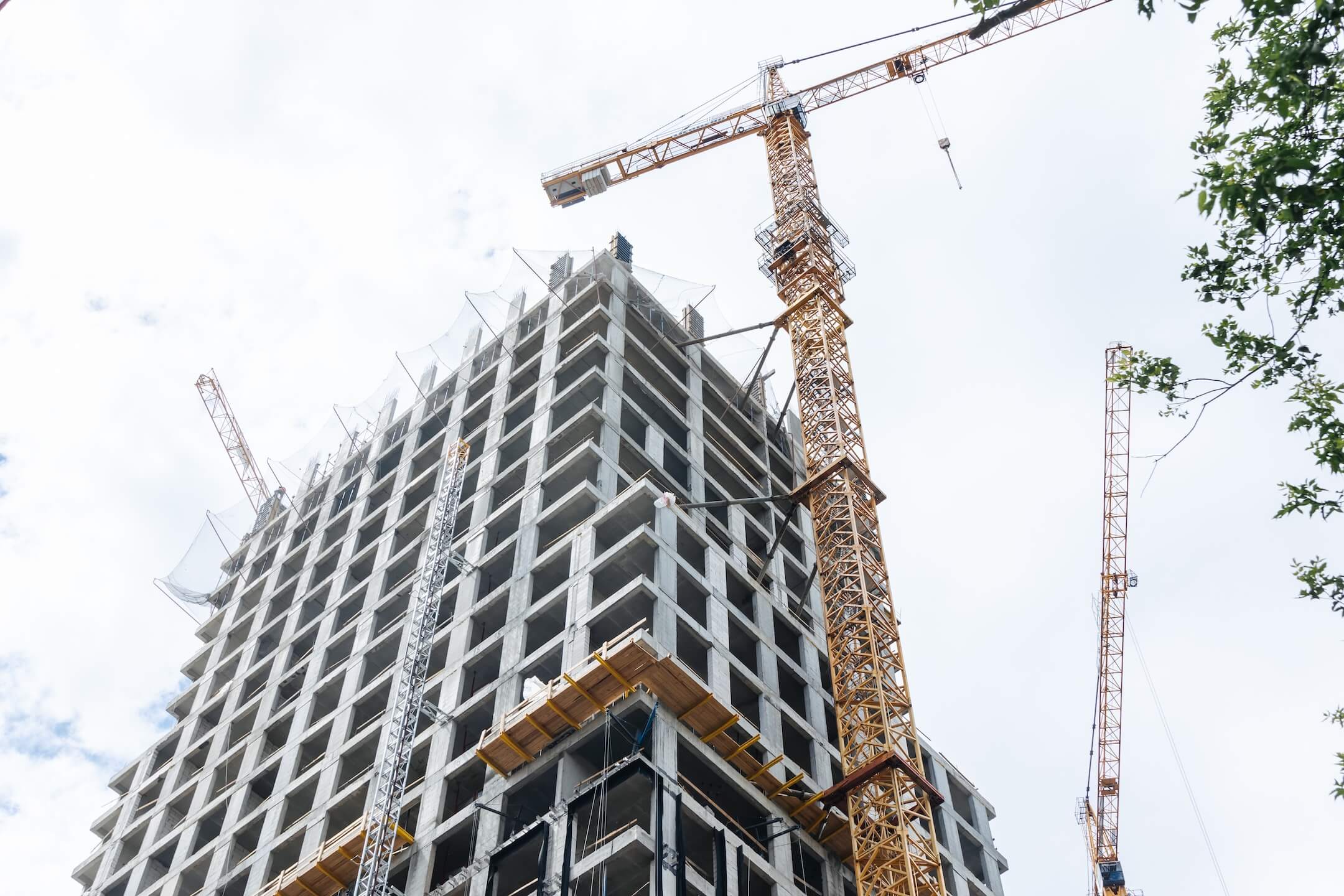

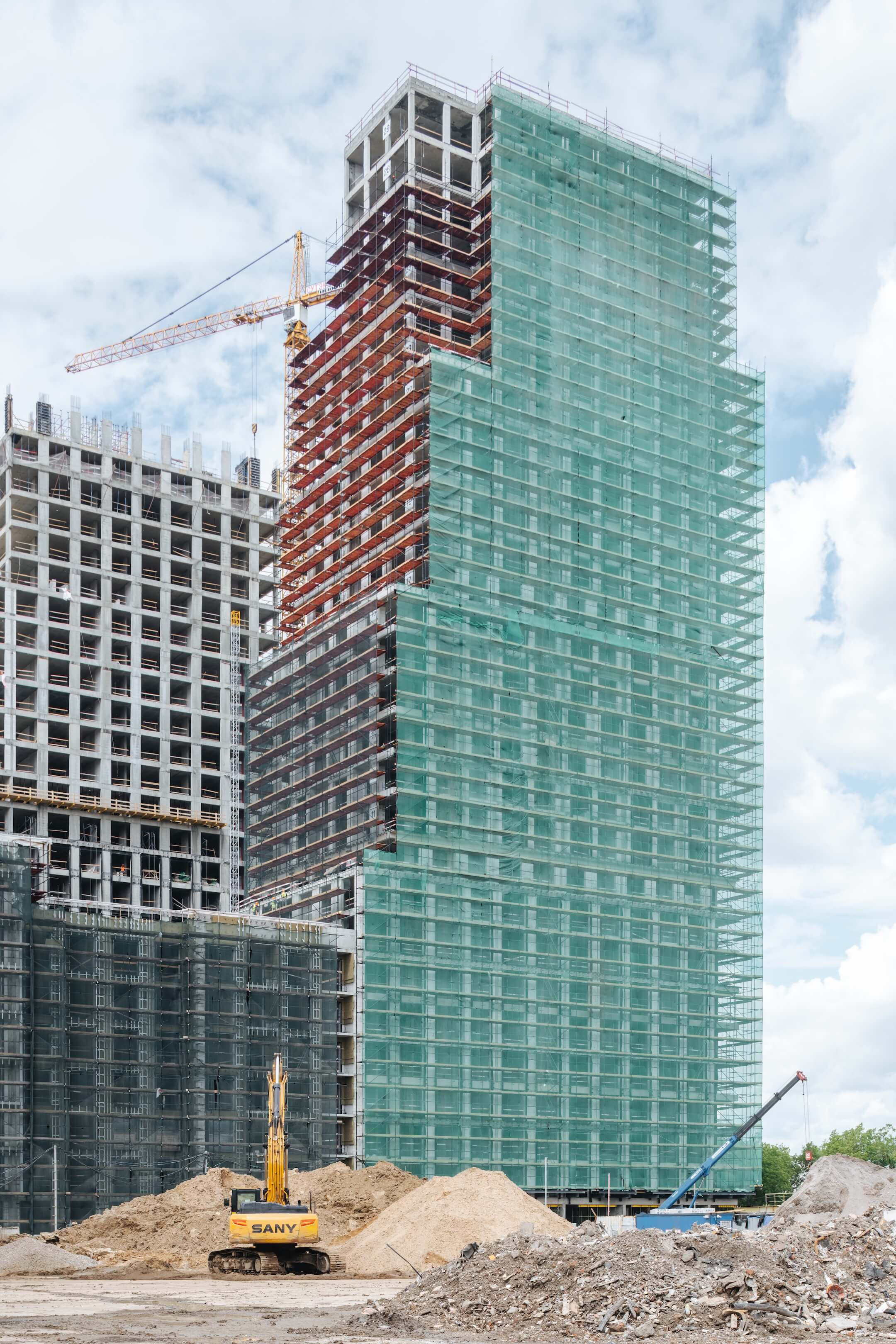

- Ведутся работы по монтажу подсистемы вентилируемых фасадов.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 6)
- Завершаются работы по наружной и внутренней кладке.
- Завершены работы по устройству кровли.
- Ведутся работы по утеплению фасада и монтажу подсистемы вентилируемых фасадов.
- Ведутся работы по устройству внутренних инженерных систем.
Этап 3 (общее)
- Завершены демонтажные работы.

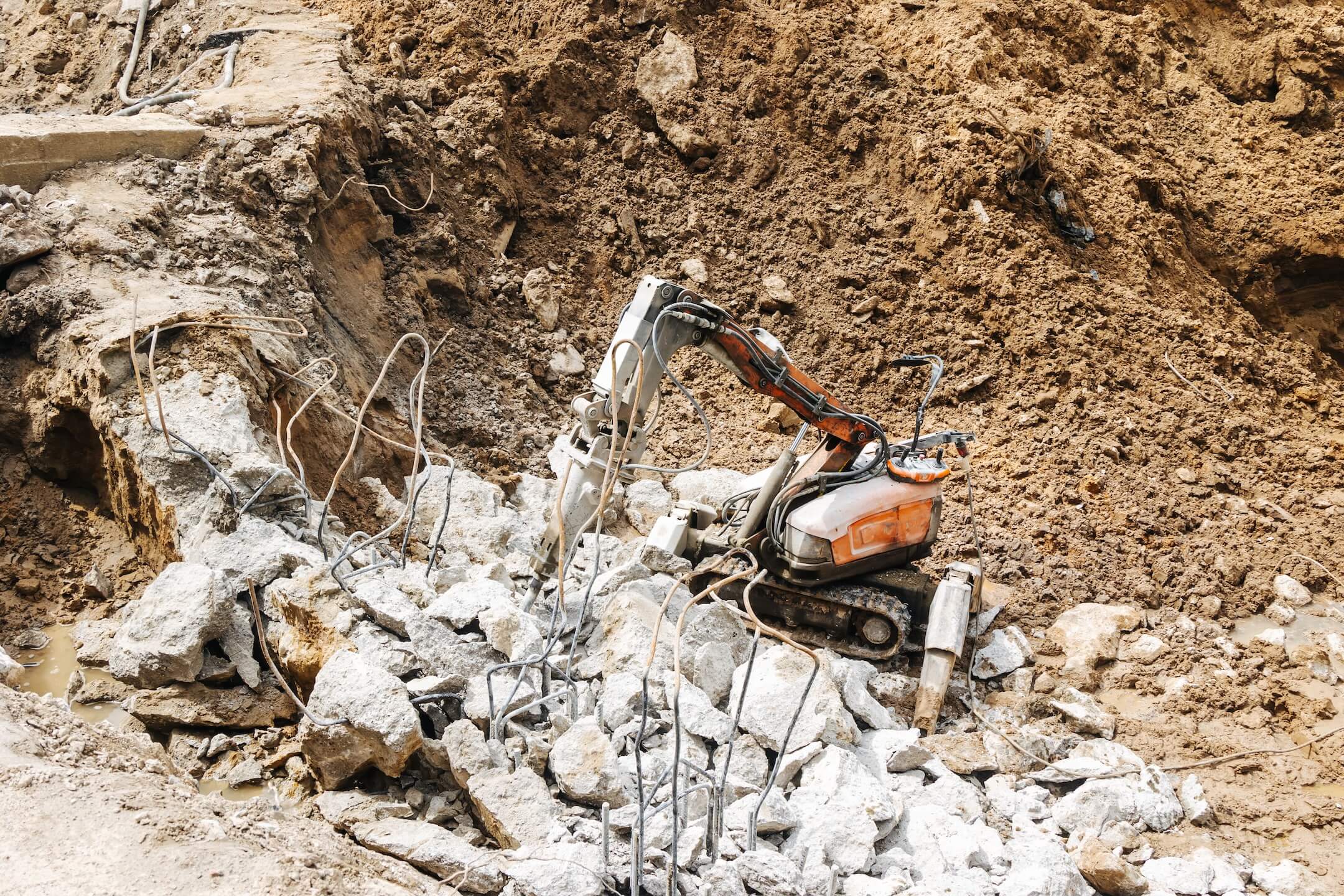

- Ведутся работы по устройству стены в грунте и разработке котлована.
