Завершаются работы по устройству каменной кладки на −2 и −1 этажах.
Выполняются работы по отделке технических помещений и автостоянки.
Ведутся работы по устройству внутренних инженерных систем.

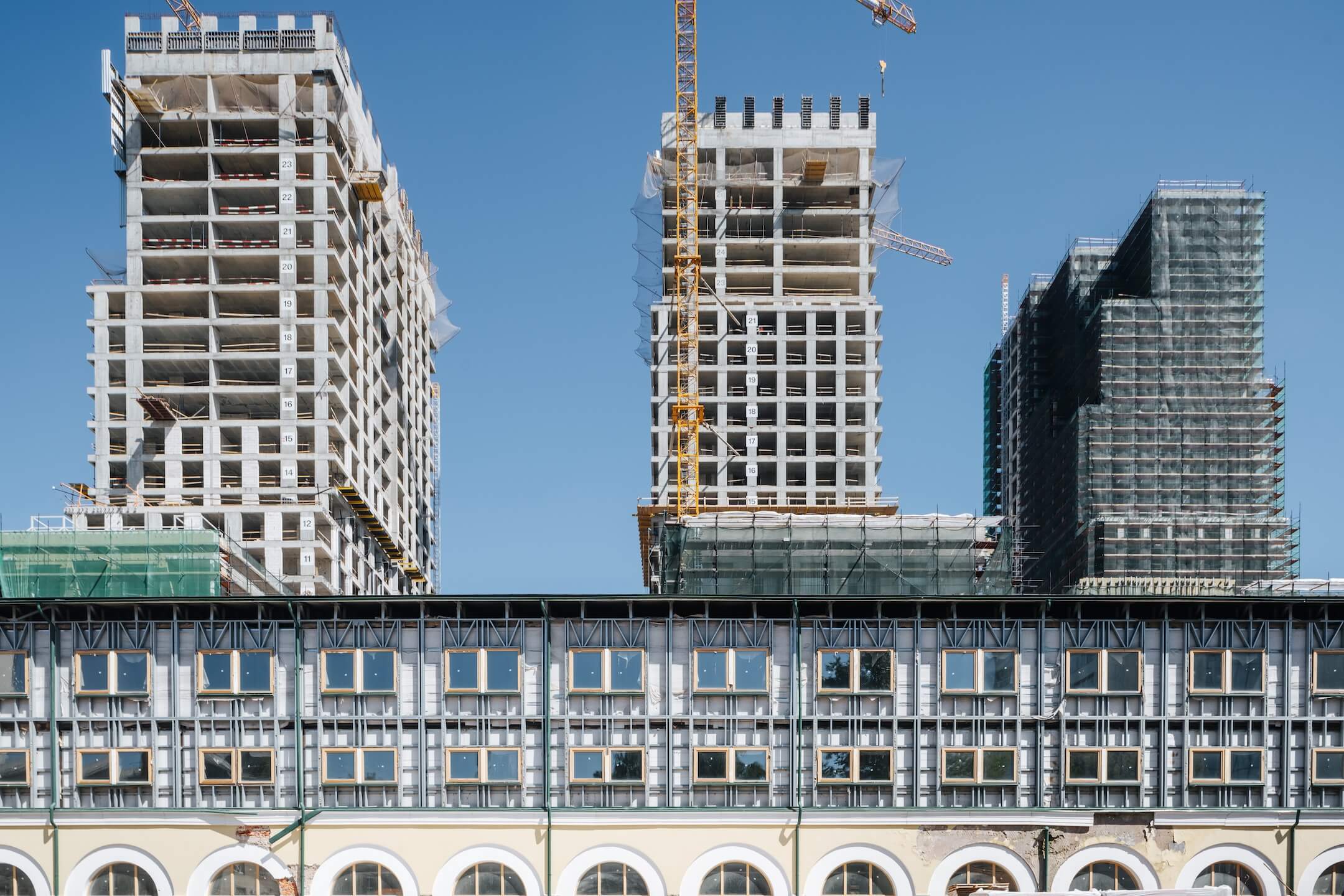

Этап 1.2 (корпус 3)

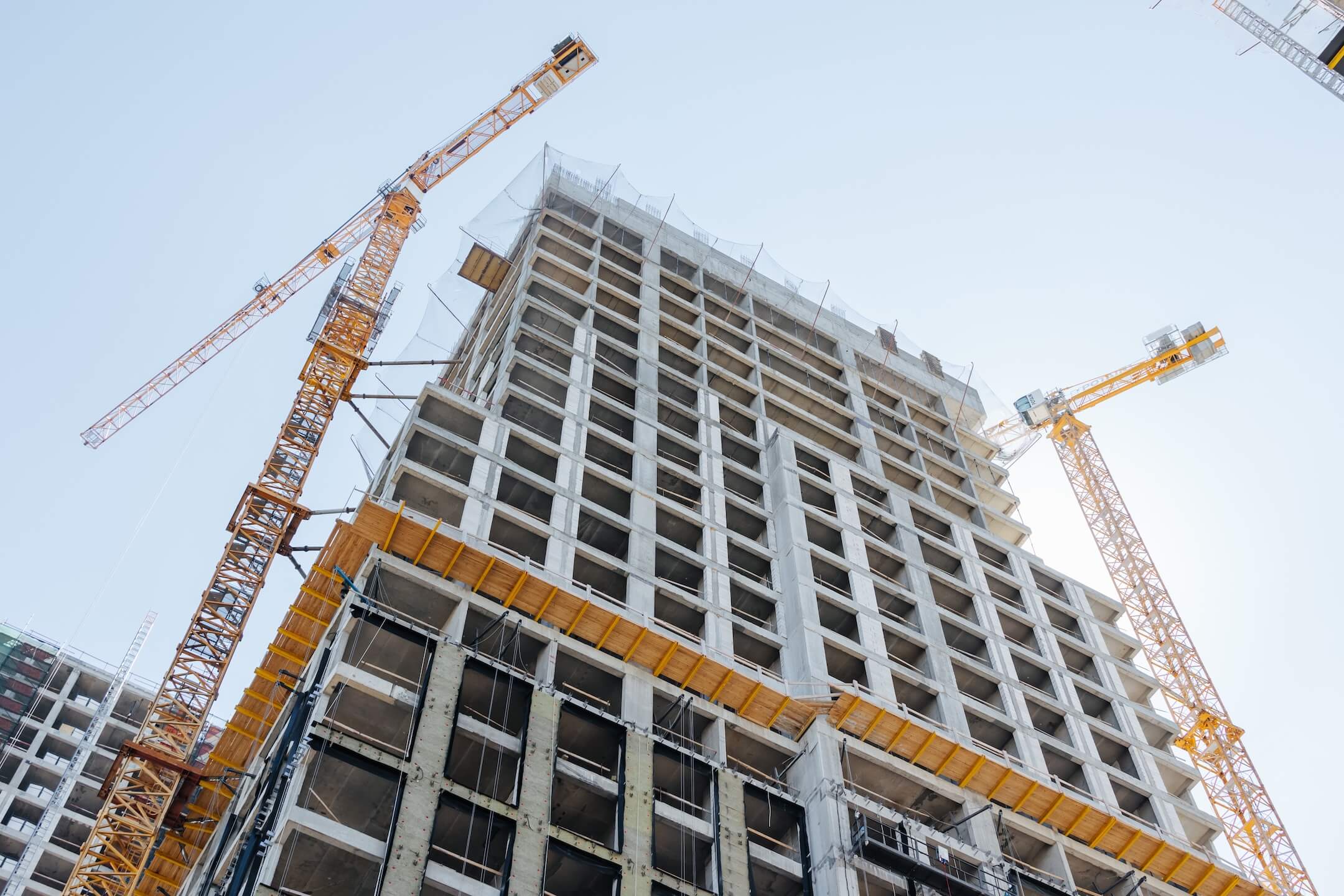

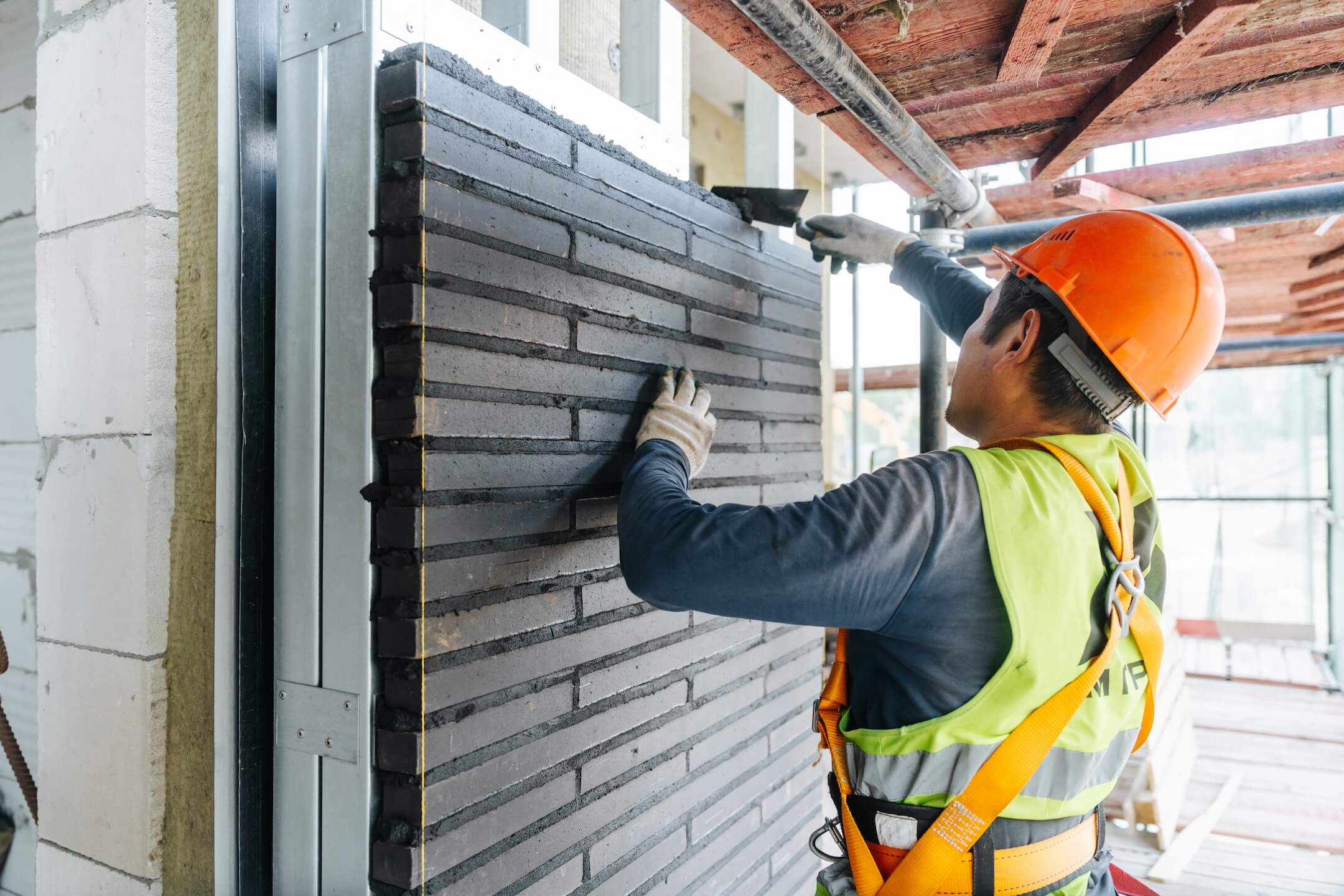

Ведутся работы по кладке внутренних перегородок и внешних стен.

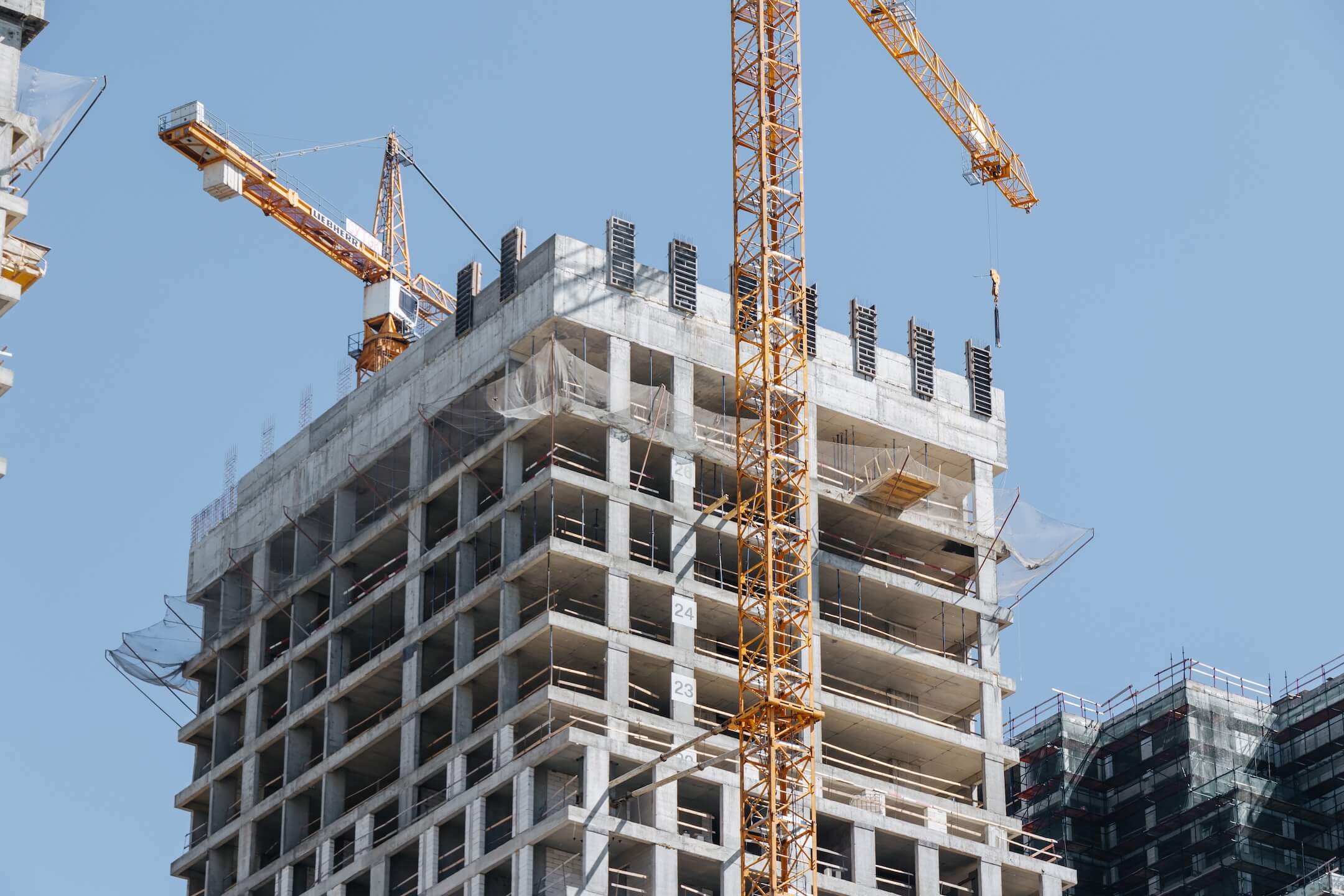

Ведутся работы по бетонированию парапета.

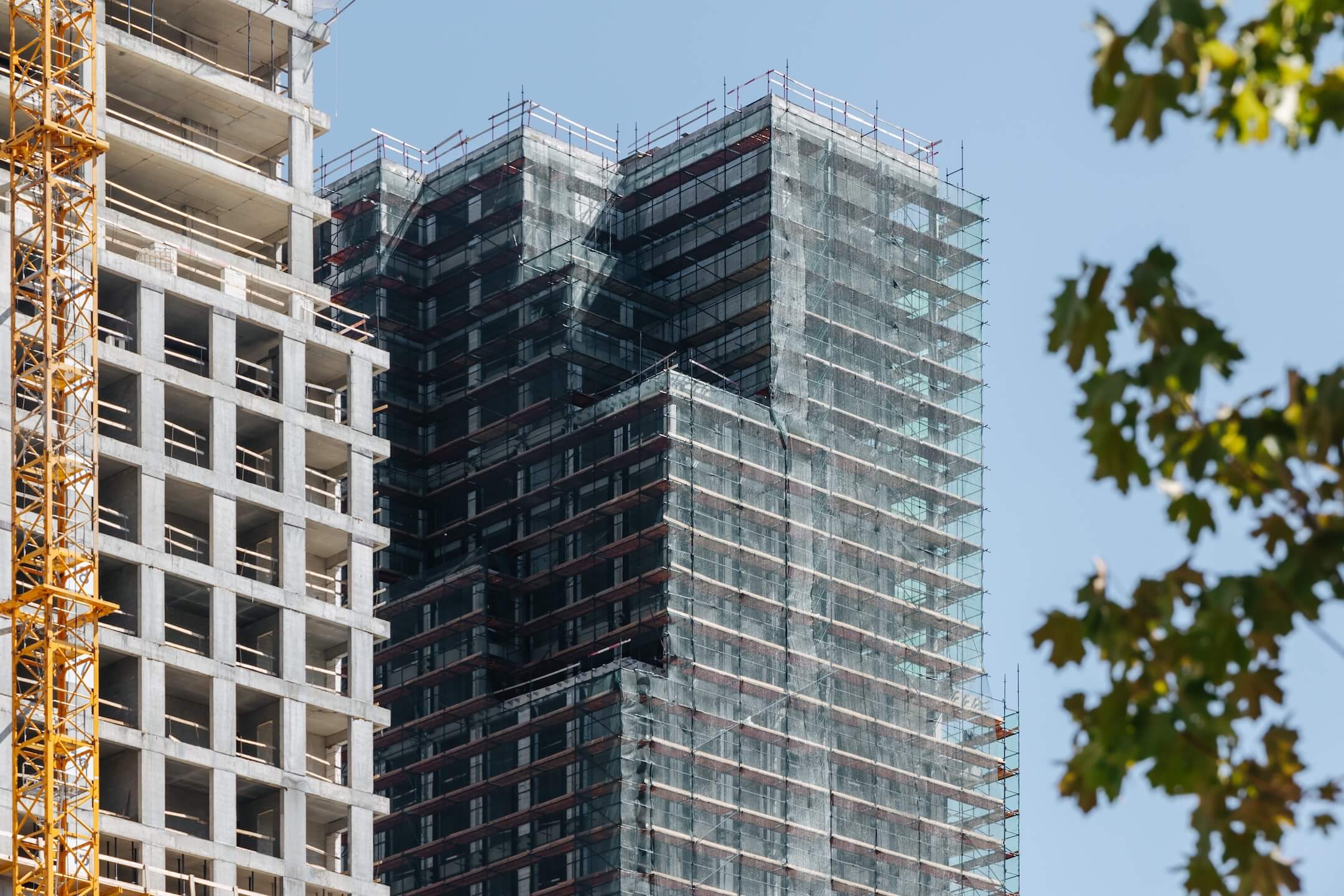

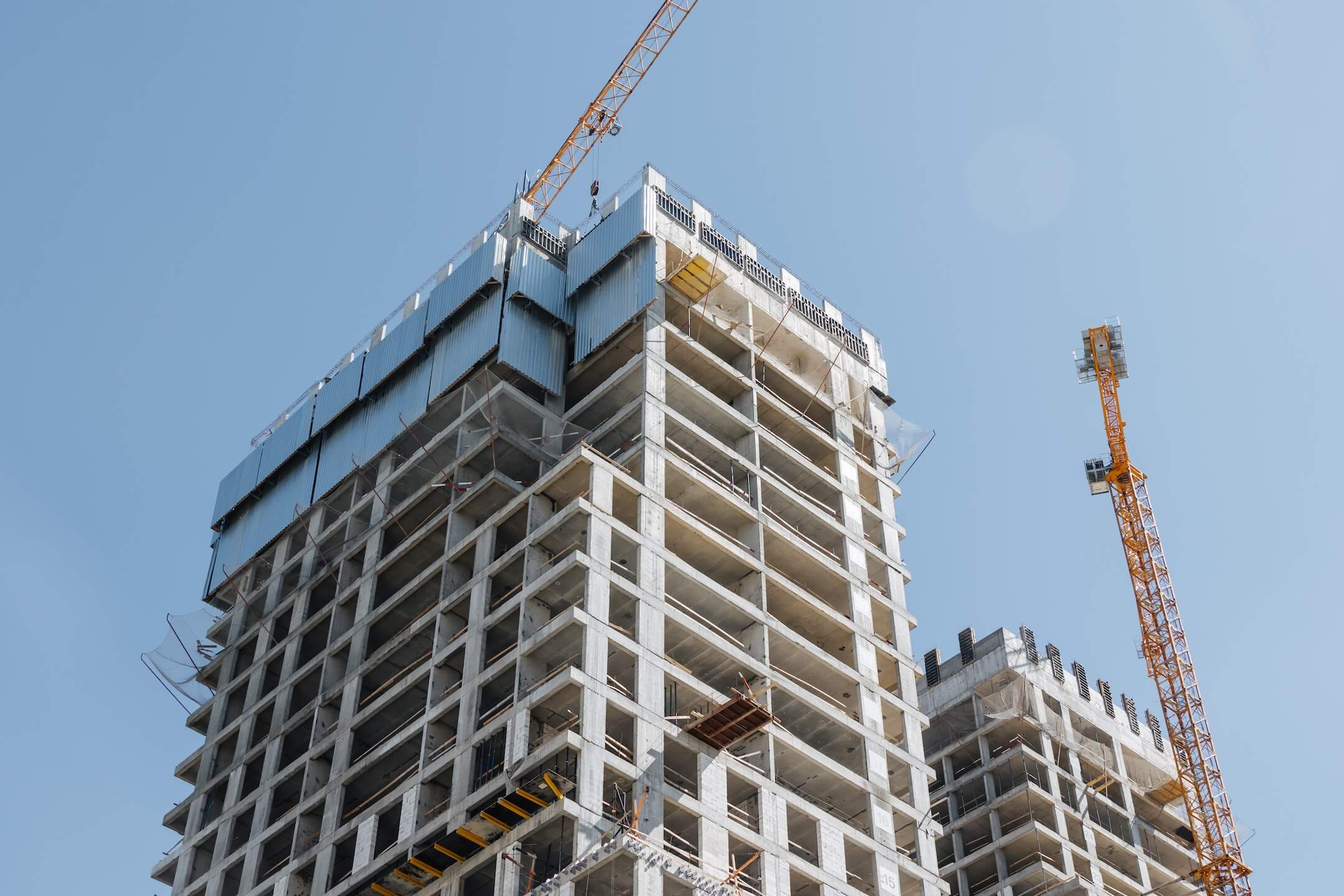

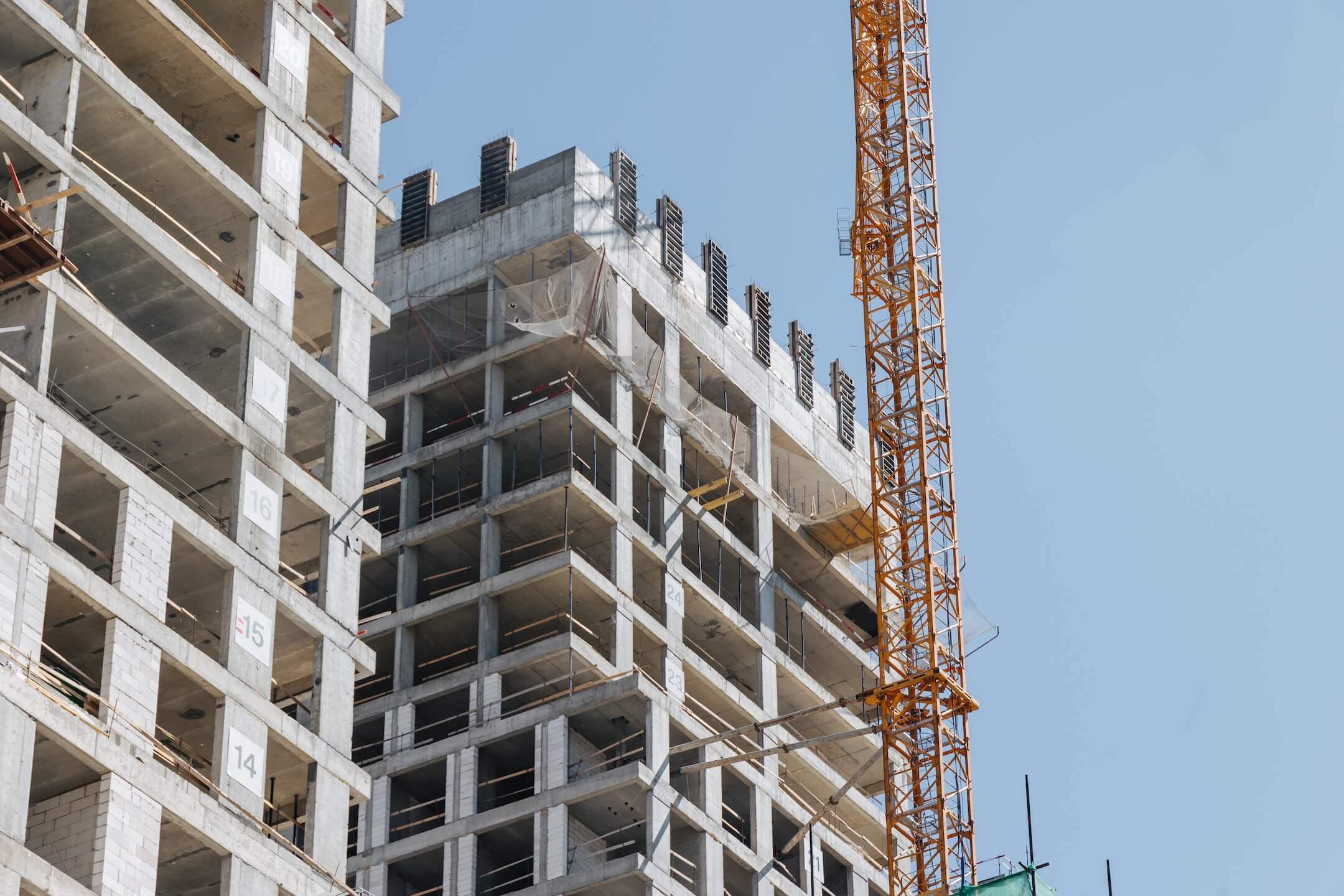

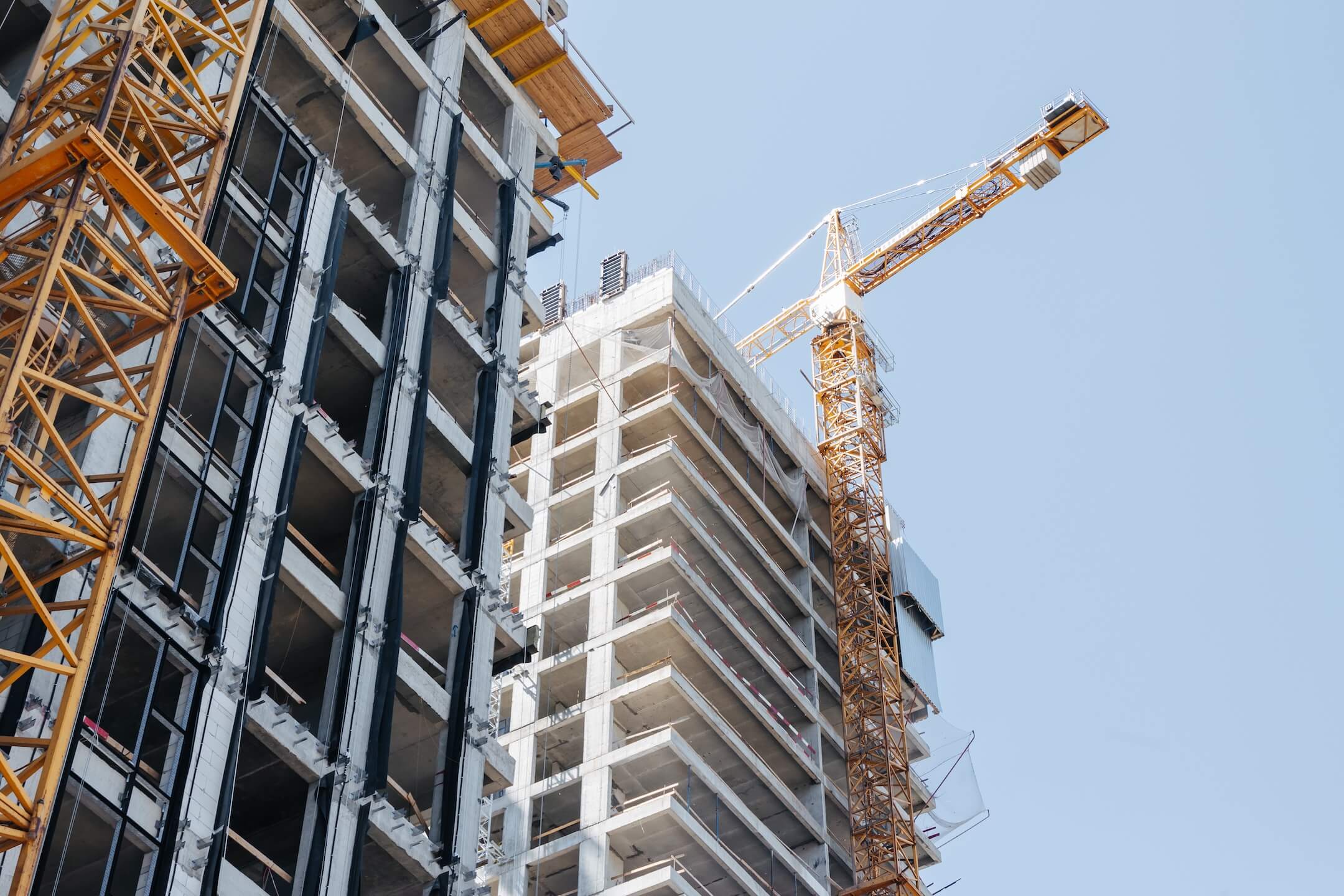

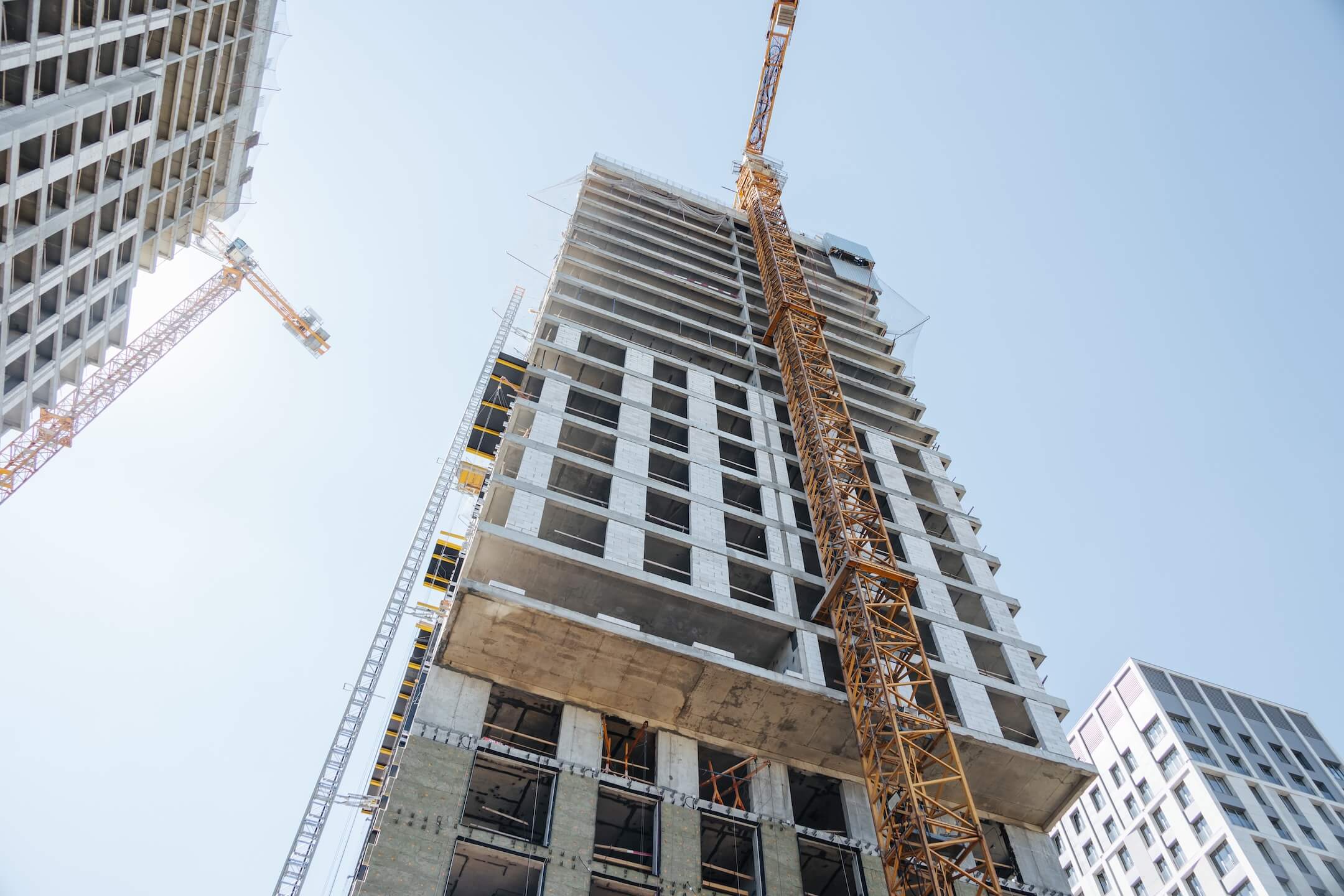

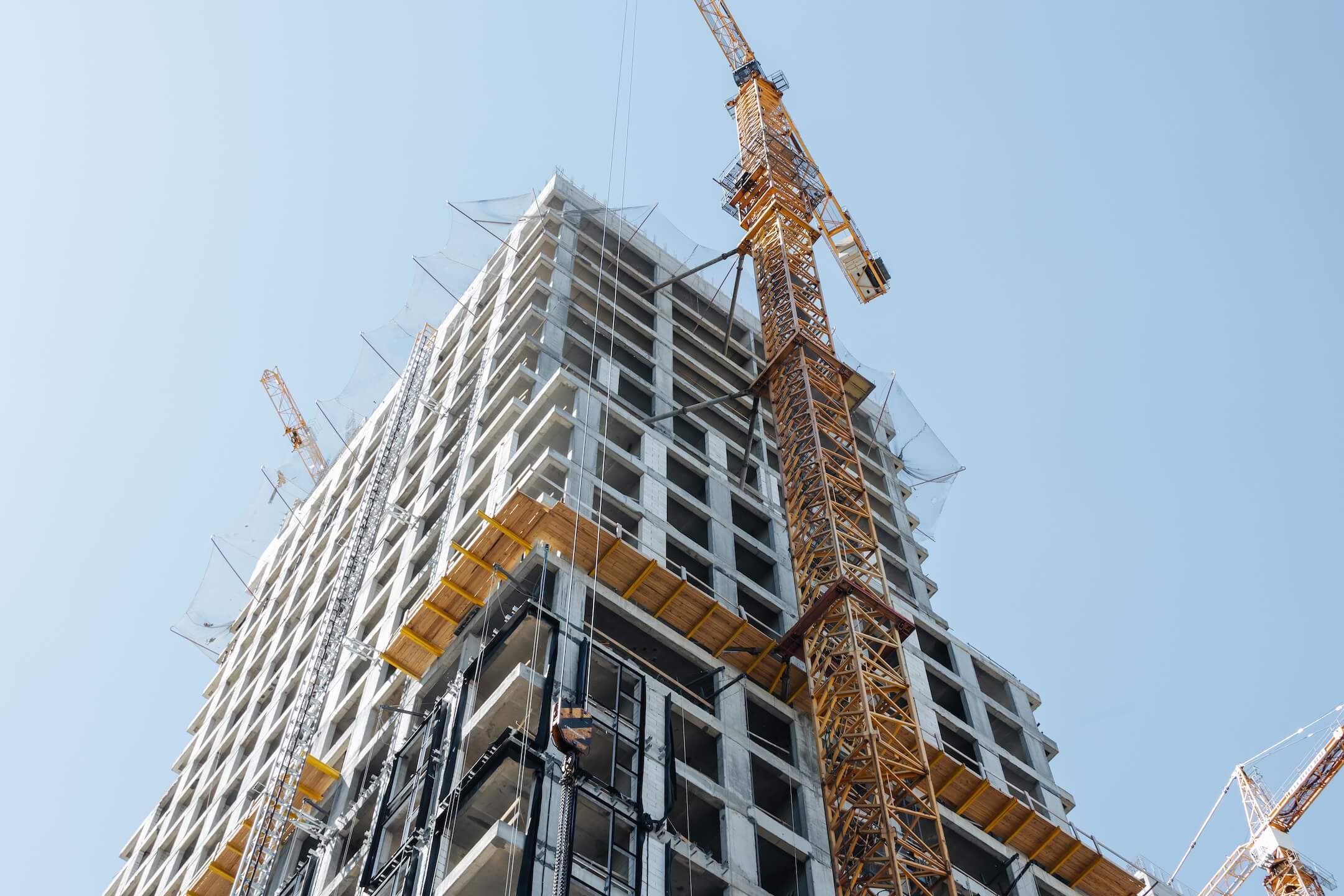

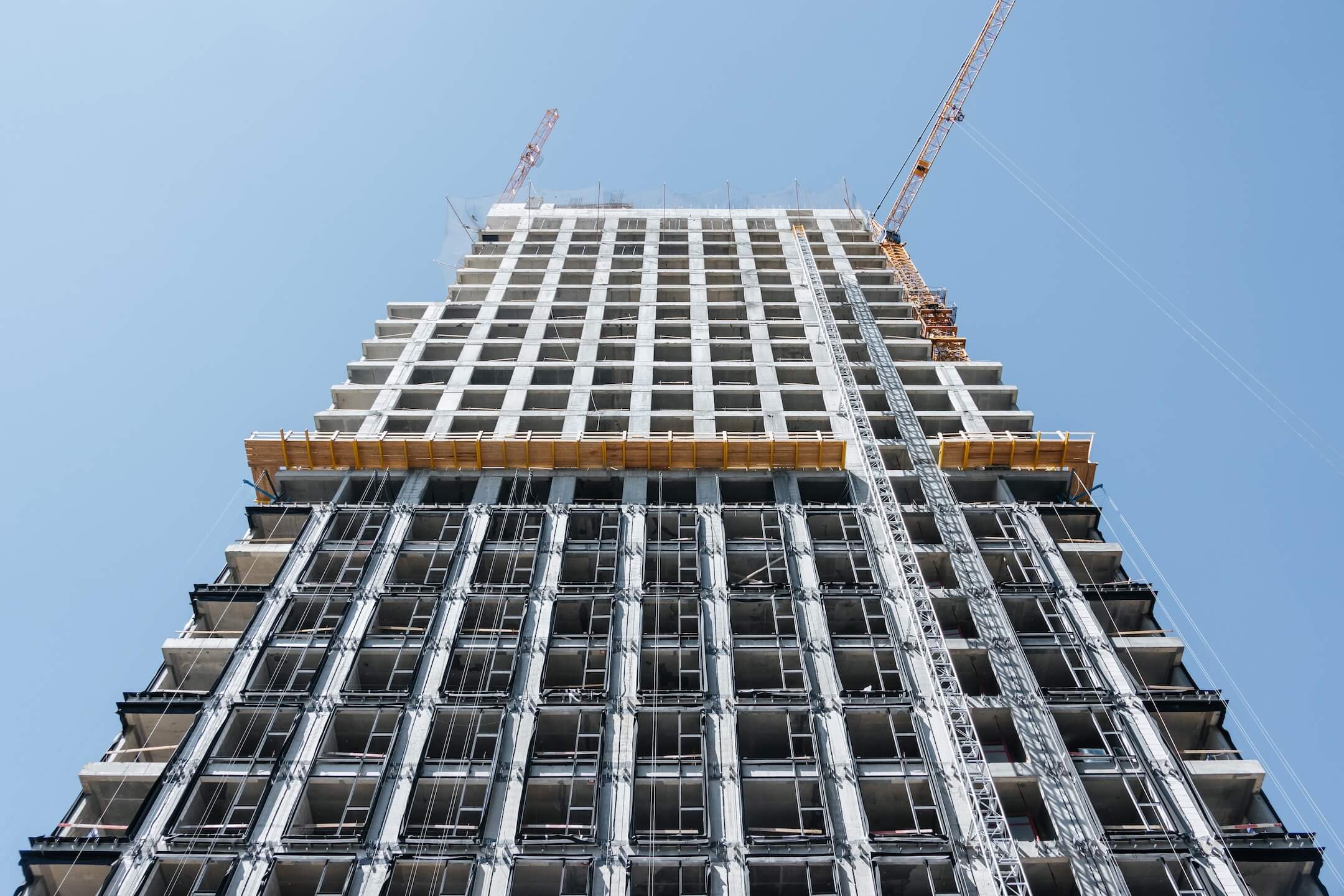

Ведутся работы по монтажу фасадных кронштейнов, подсистемы вентилируемых фасадов, утеплению стен и монтажу элементов светопрозрачных конструкций.
Ведутся работы по устройству внутренних инженерных систем.

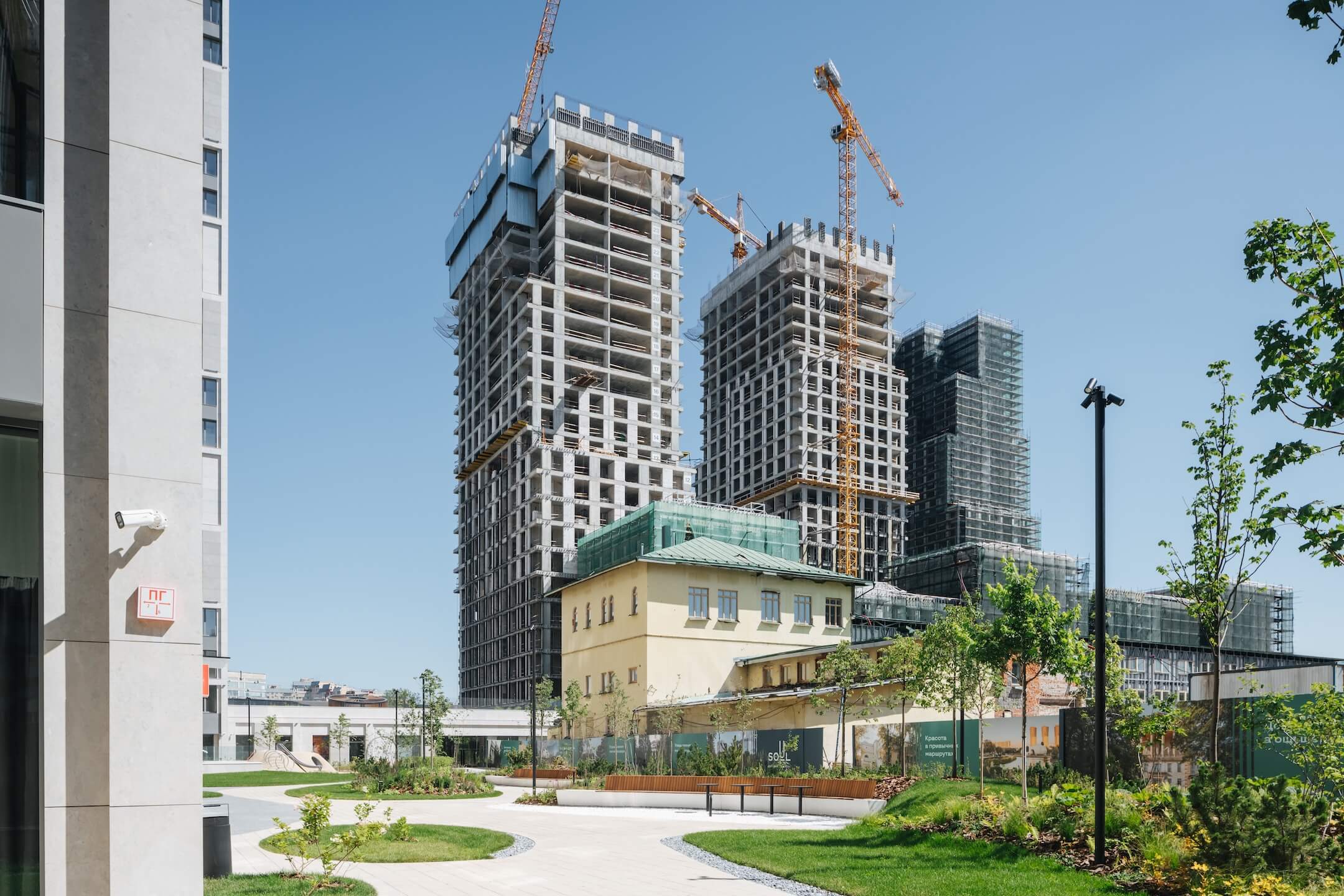

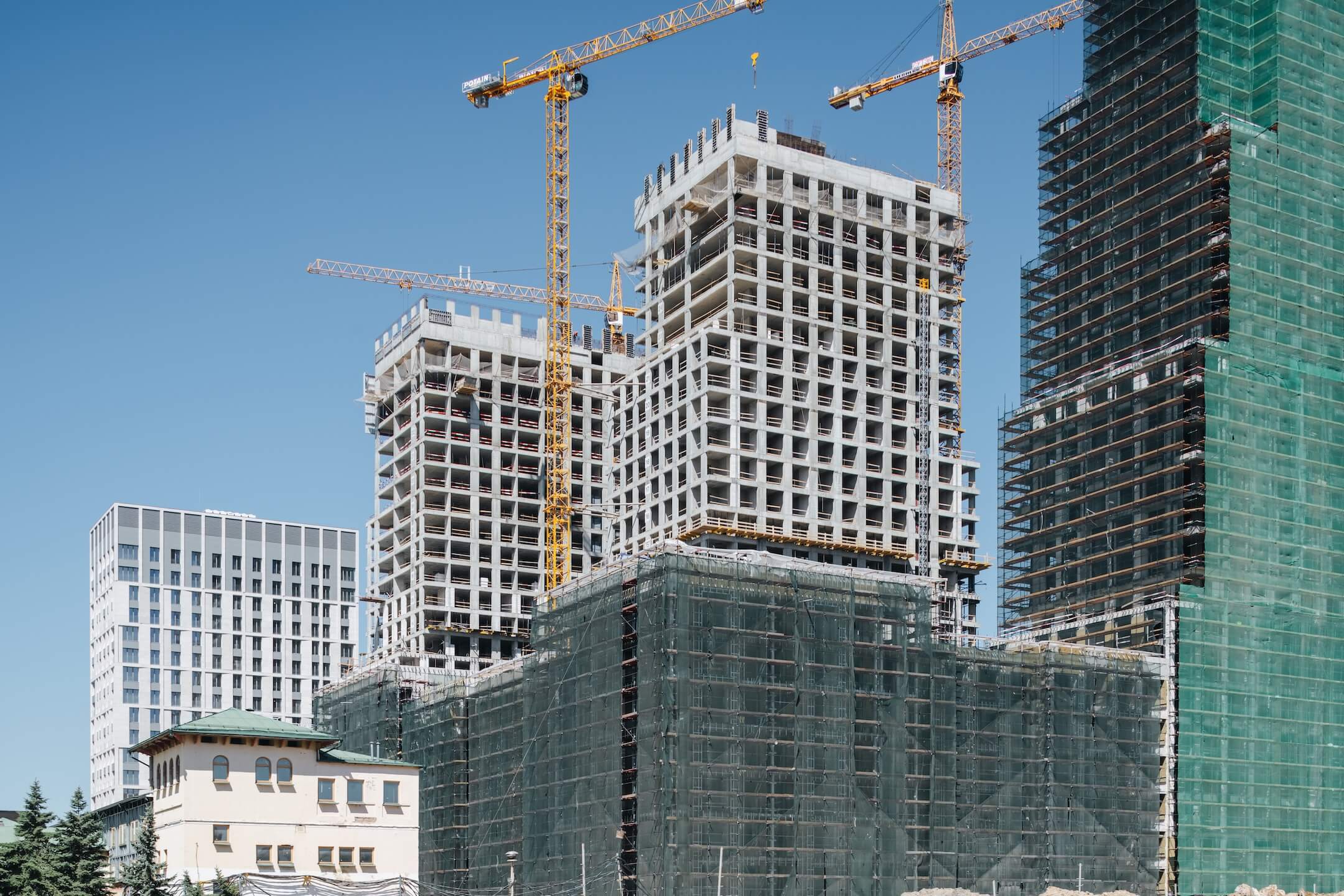

Этап 1.2 (корпус 4)
Ведутся работы по кладке внутренних перегородок и внешних стен.
Ведутся работы по бетонированию парапета.
Ведутся работы по монтажу монтажу фасадных кронштейнов, подсистемы вентилируемых фасадов, утеплению стен и монтажу элементов светопрозрачных конструкций.
Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 5)

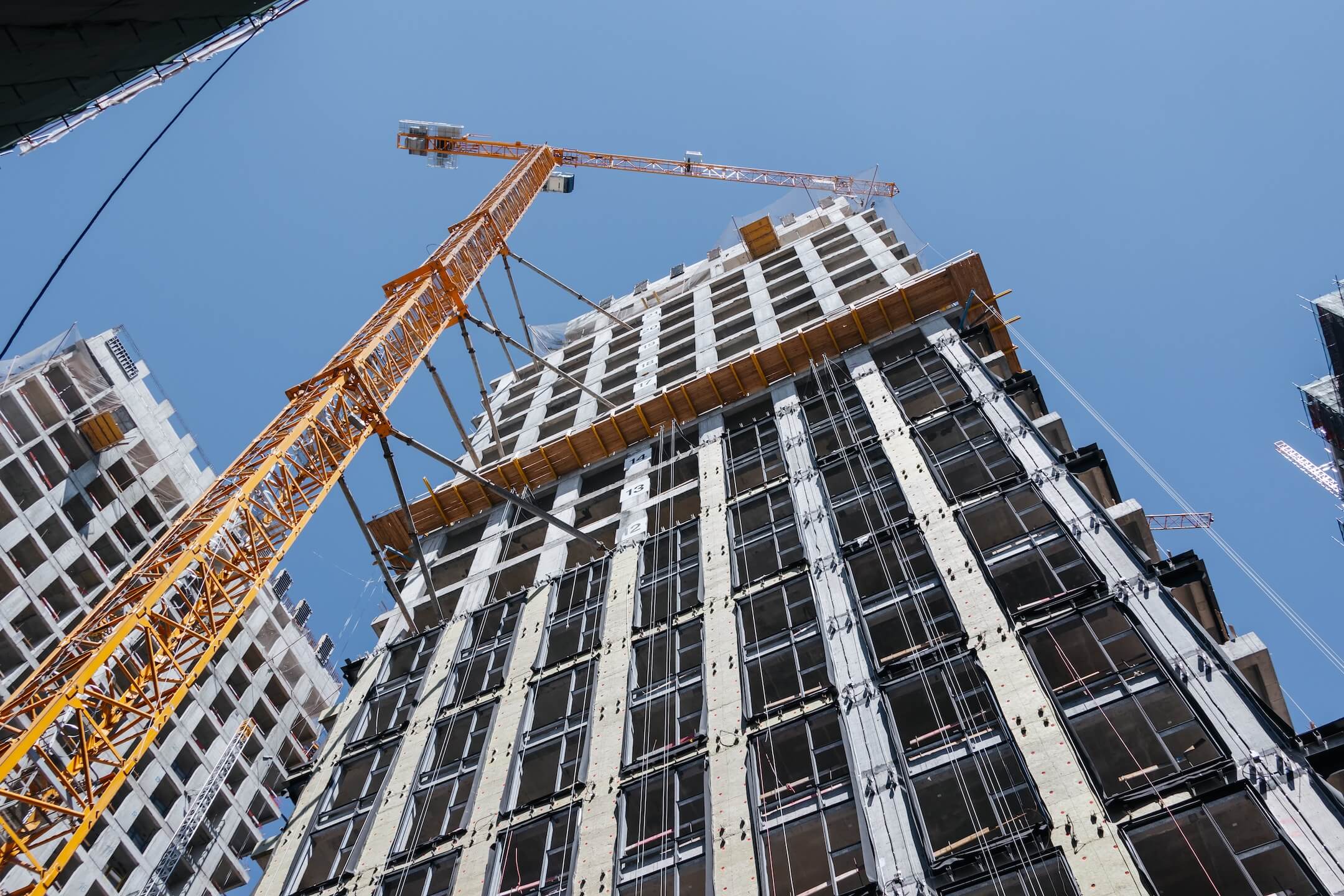

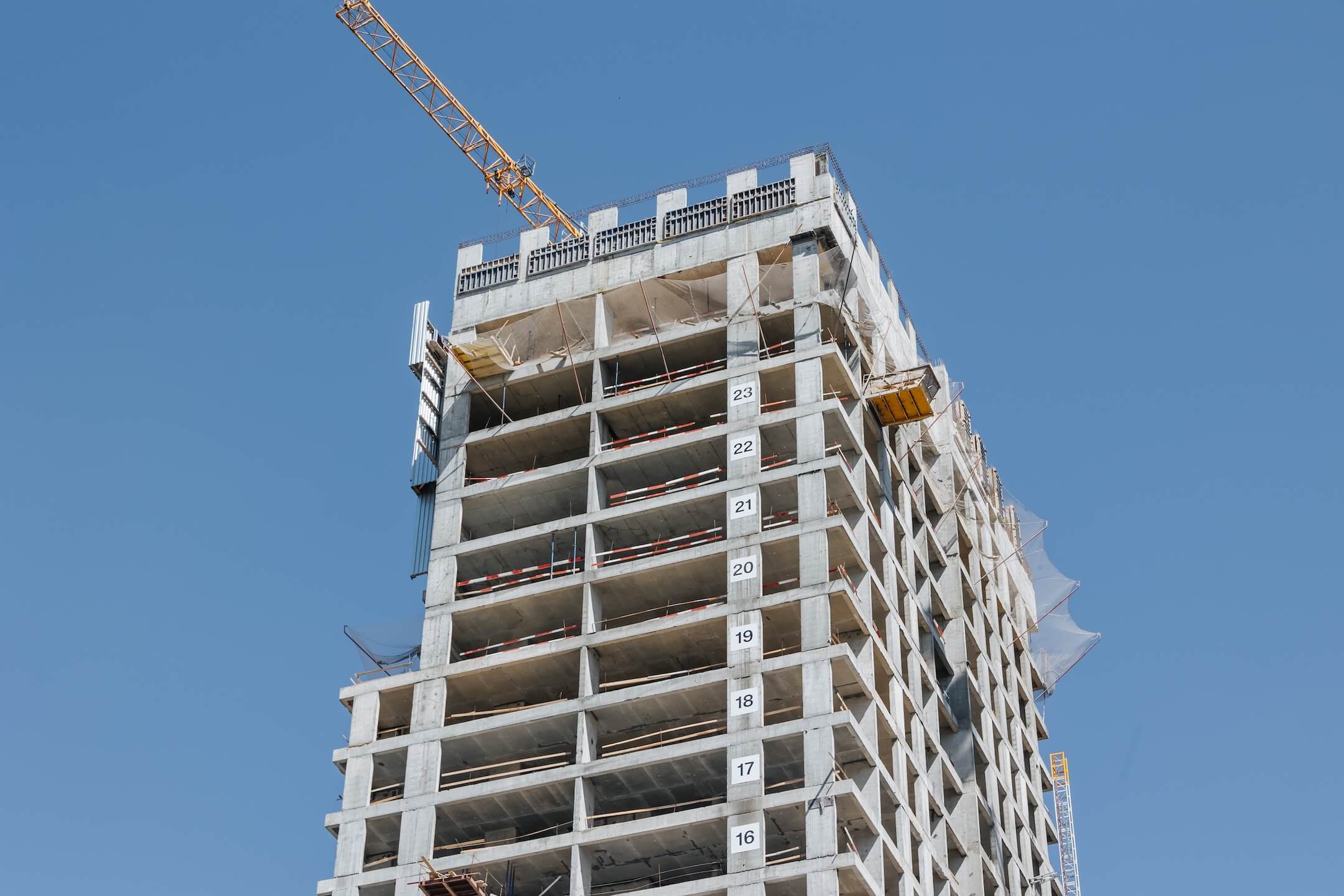

Завершены работы по устройству кровли.

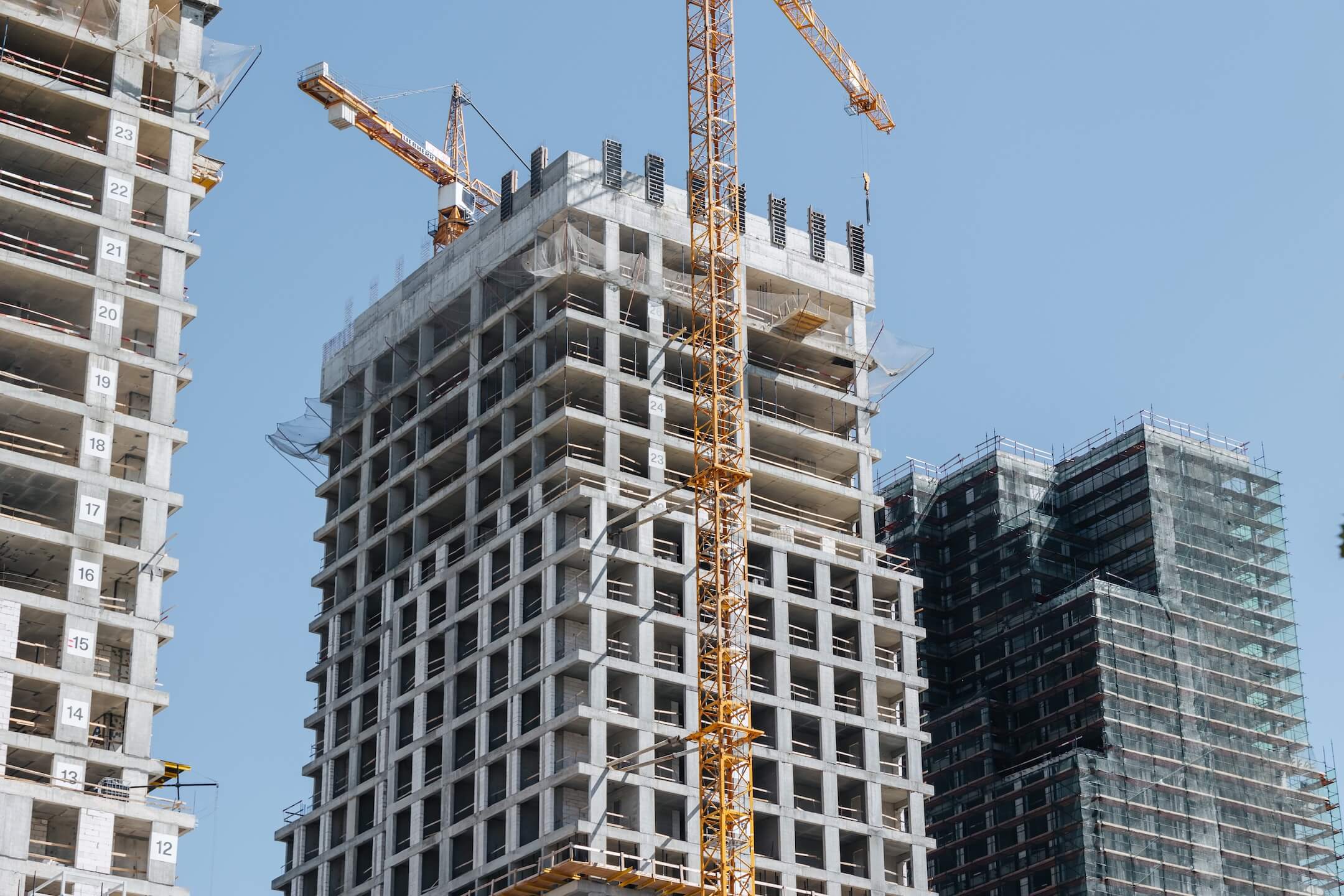

Завершаются работы по кладке внутренних перегородок и внешних стен.
Ведутся работы по монтажу фасадных кронштейнов, подсистемы вентилируемых фасадов, утеплению стен и монтажу элементов светопрозрачных конструкций.
Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (корпус 6)

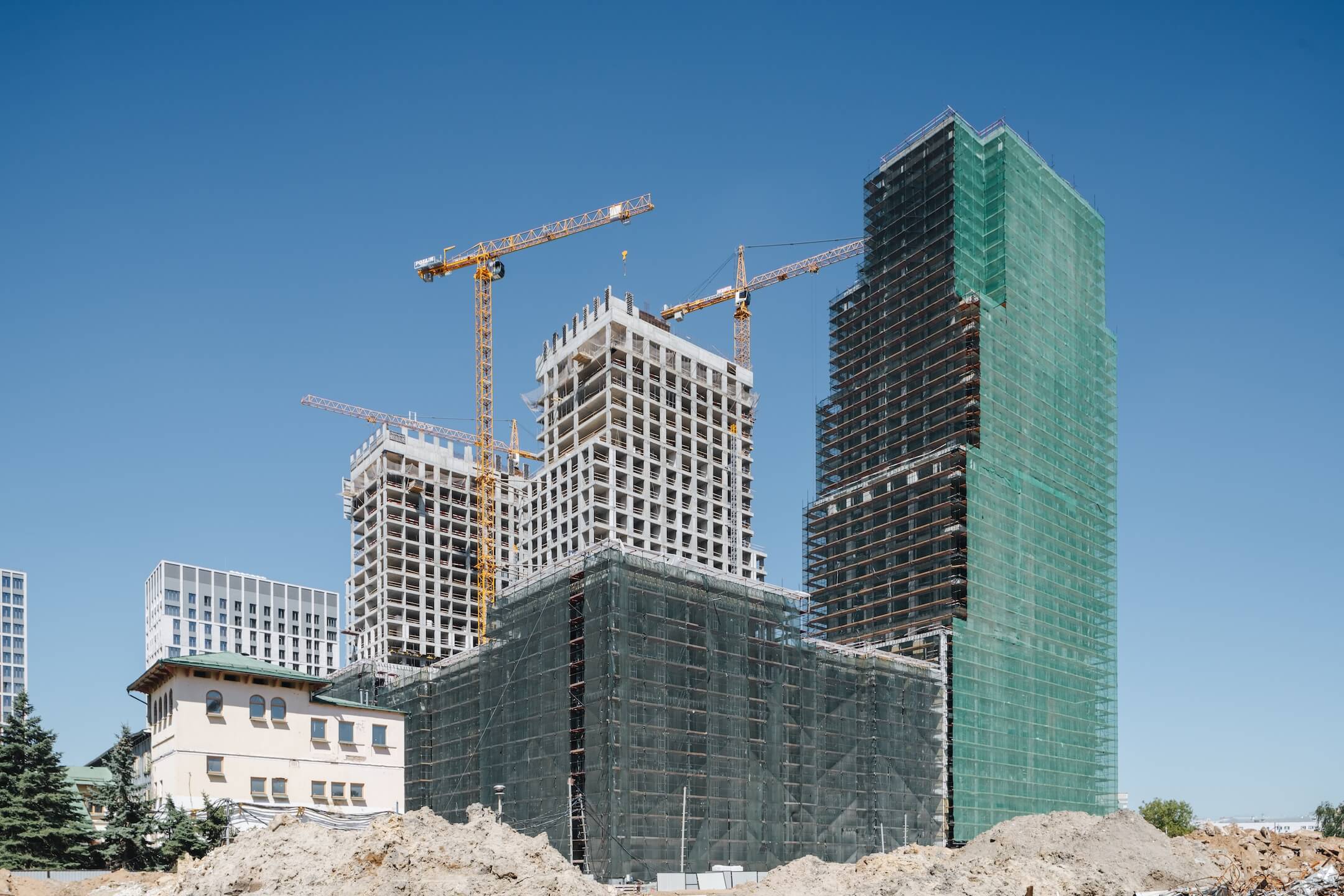

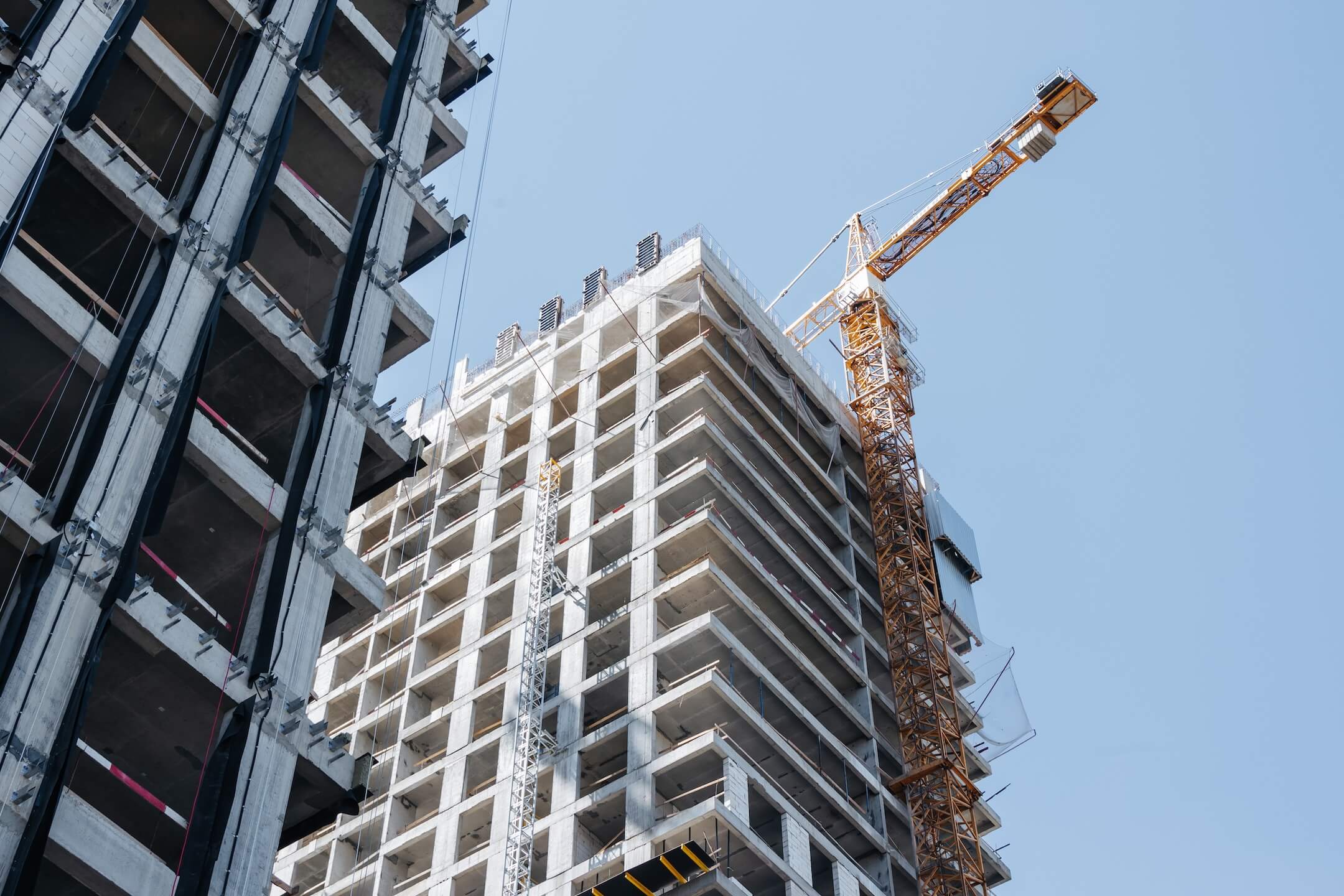

Завершены работы по наружной и внутренней кладке.
Завершены работы по устройству кровли.
Ведутся работы по утеплению фасада и монтажу подсистемы вентилируемых фасадов.
Ведутся работы по устройству внутренних инженерных систем.
Этап 1.2 (общее)

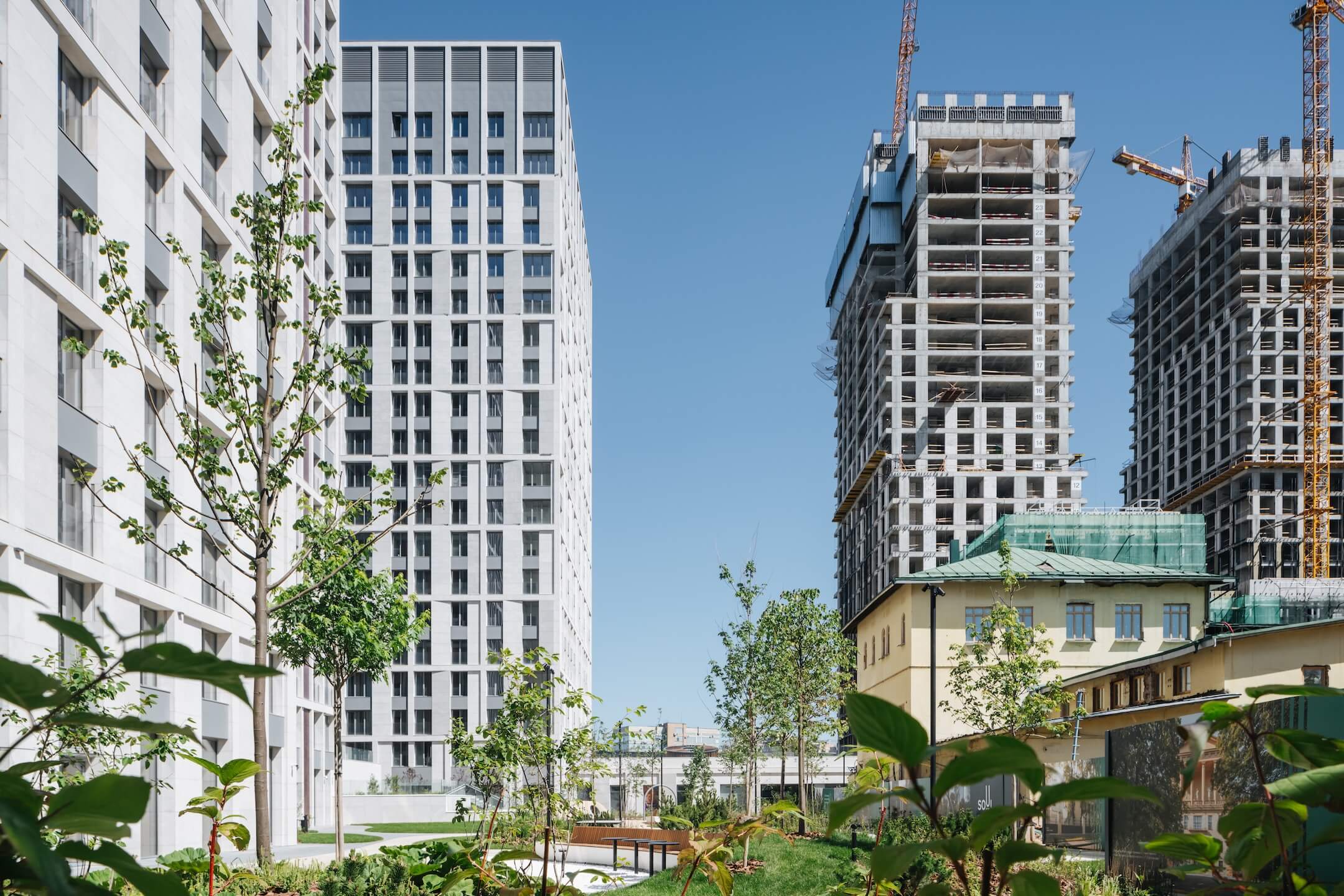

Начаты работы по благоустройству.
Этап 3 (общее)

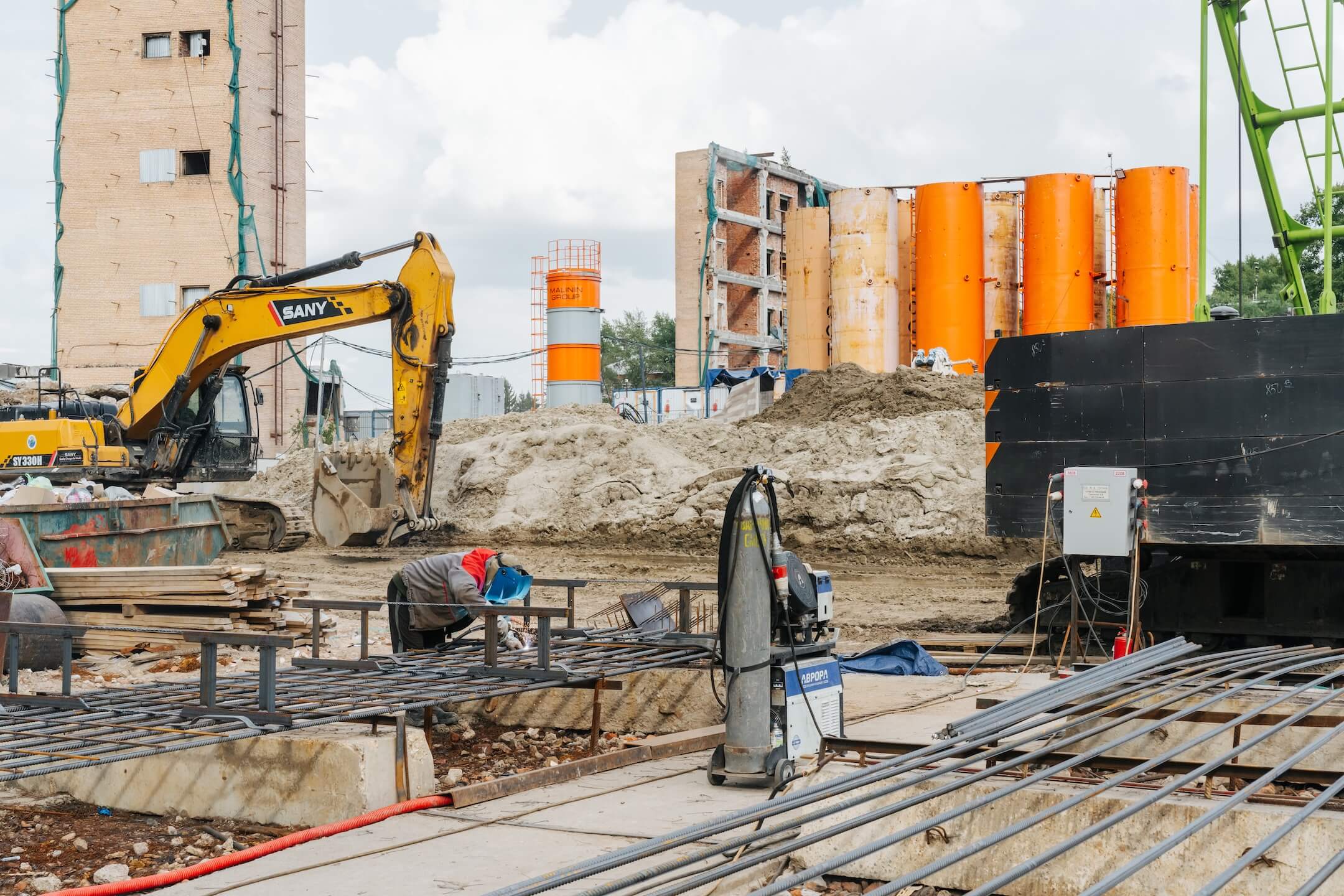

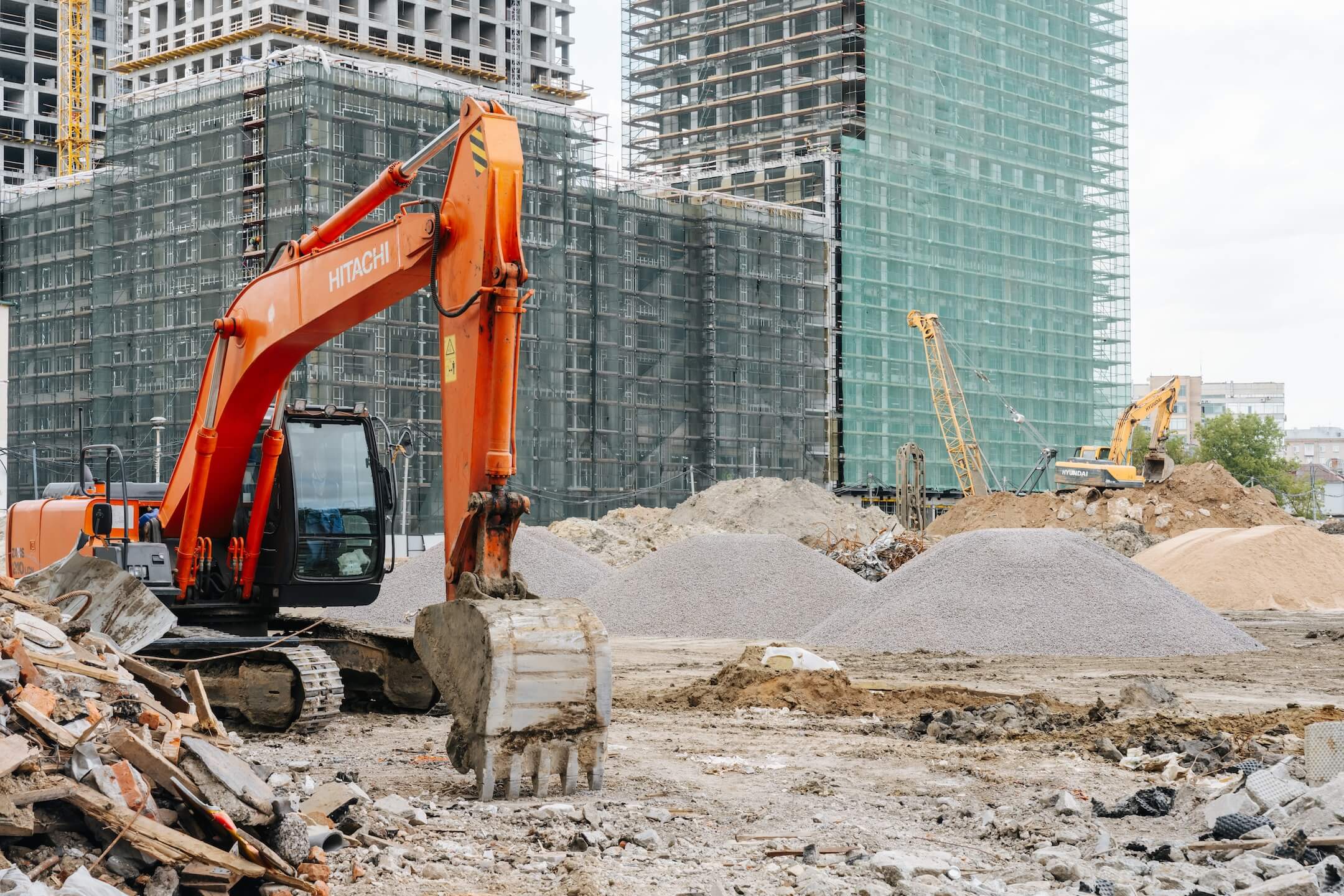

Завершены демонтажные работы.

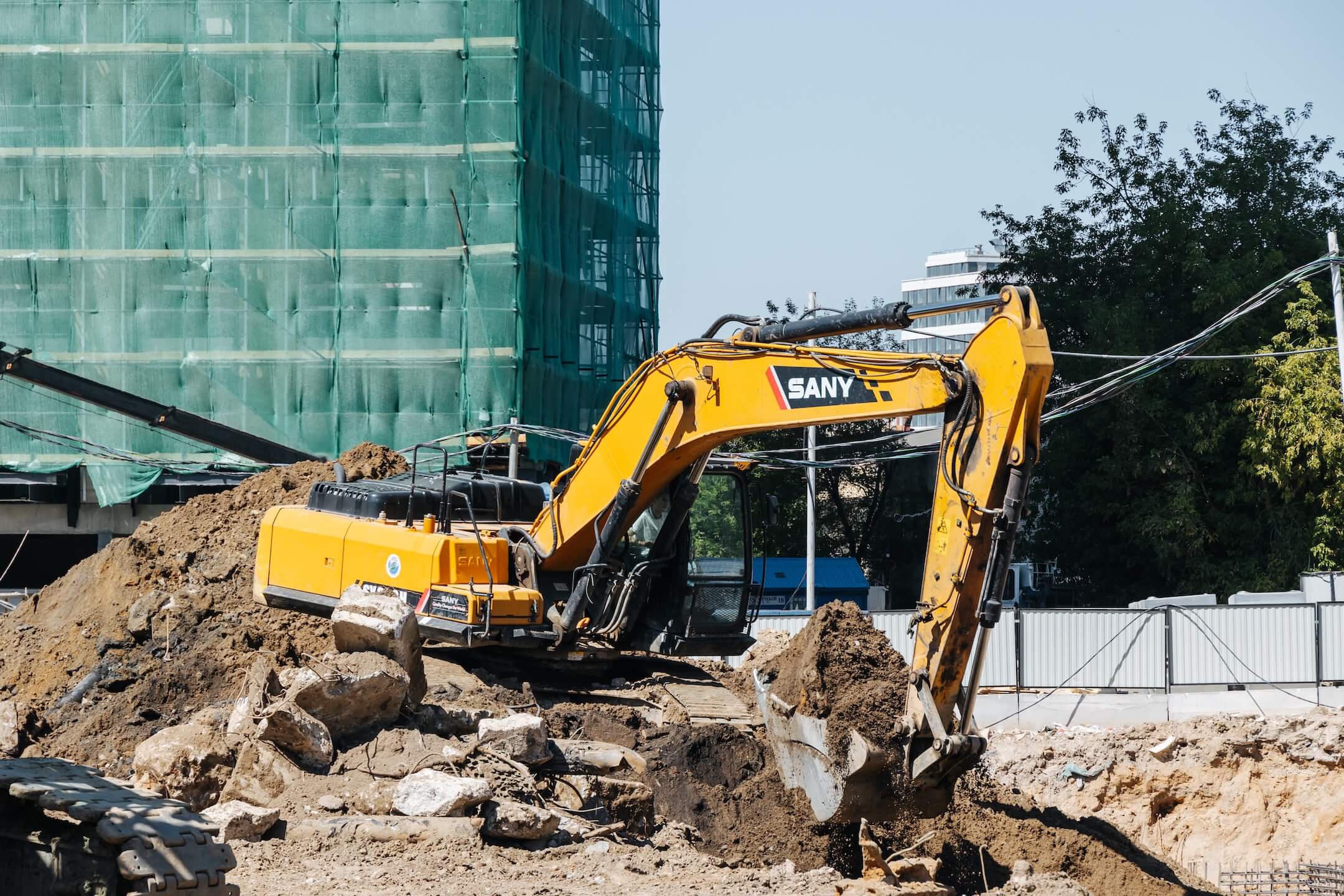

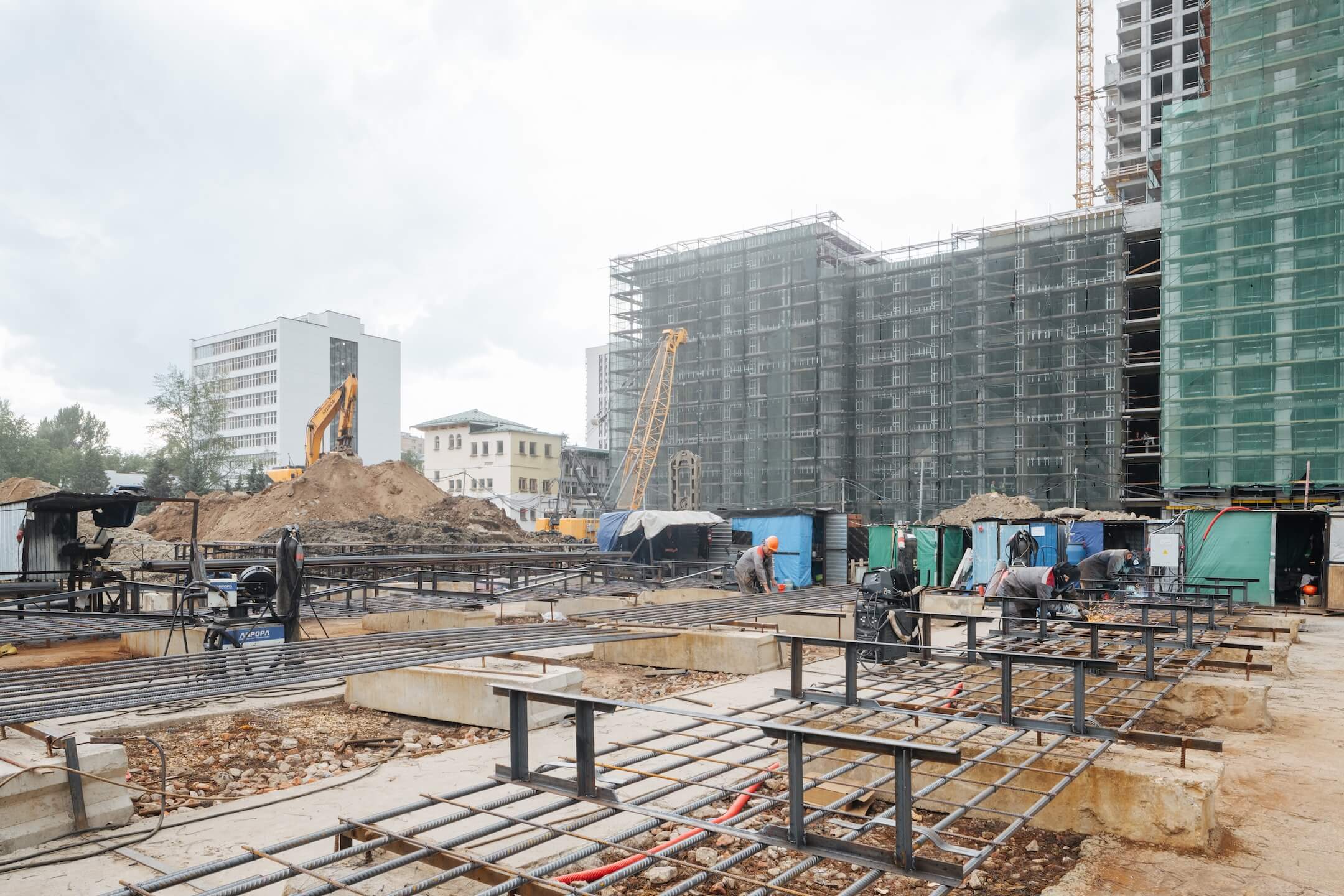

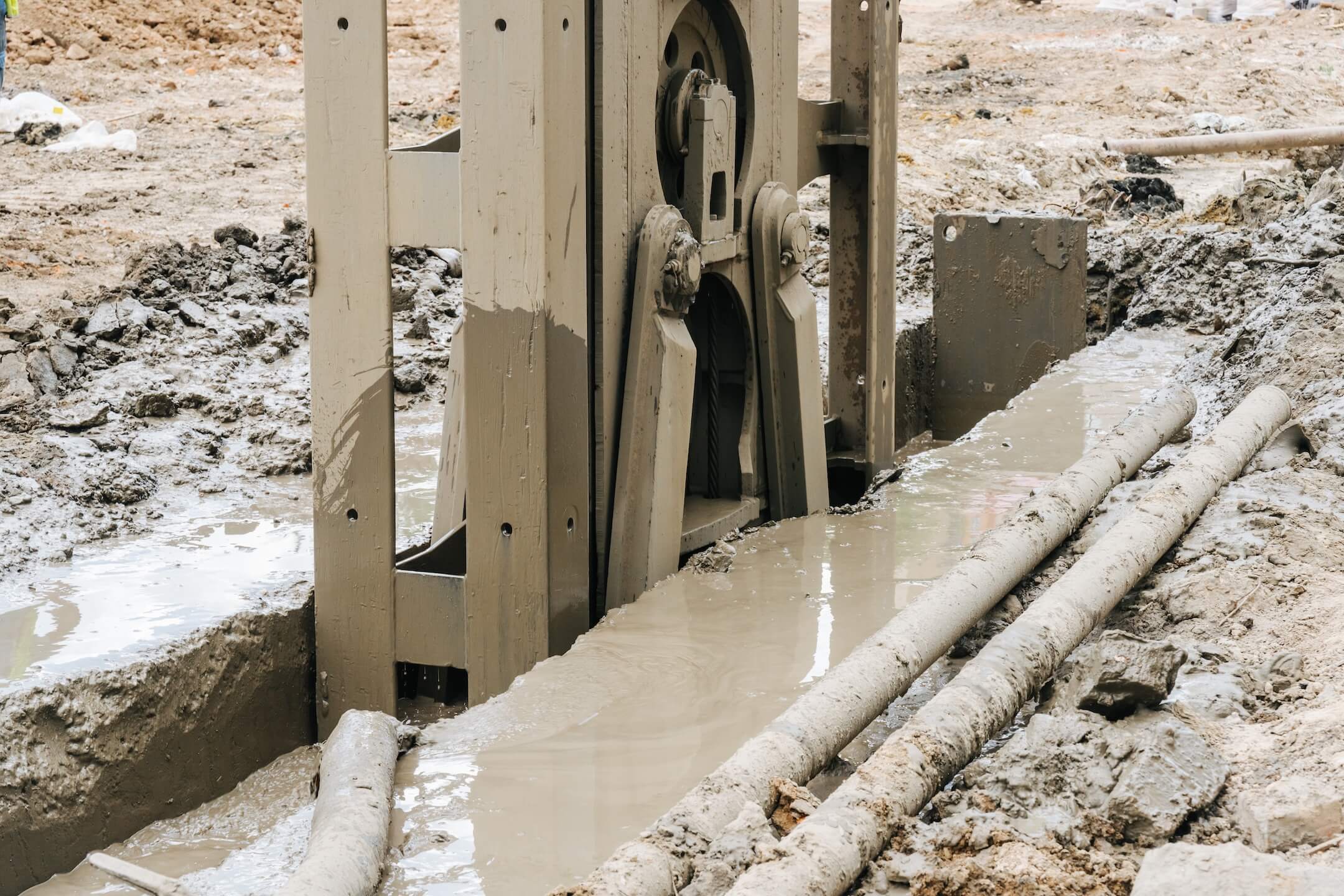

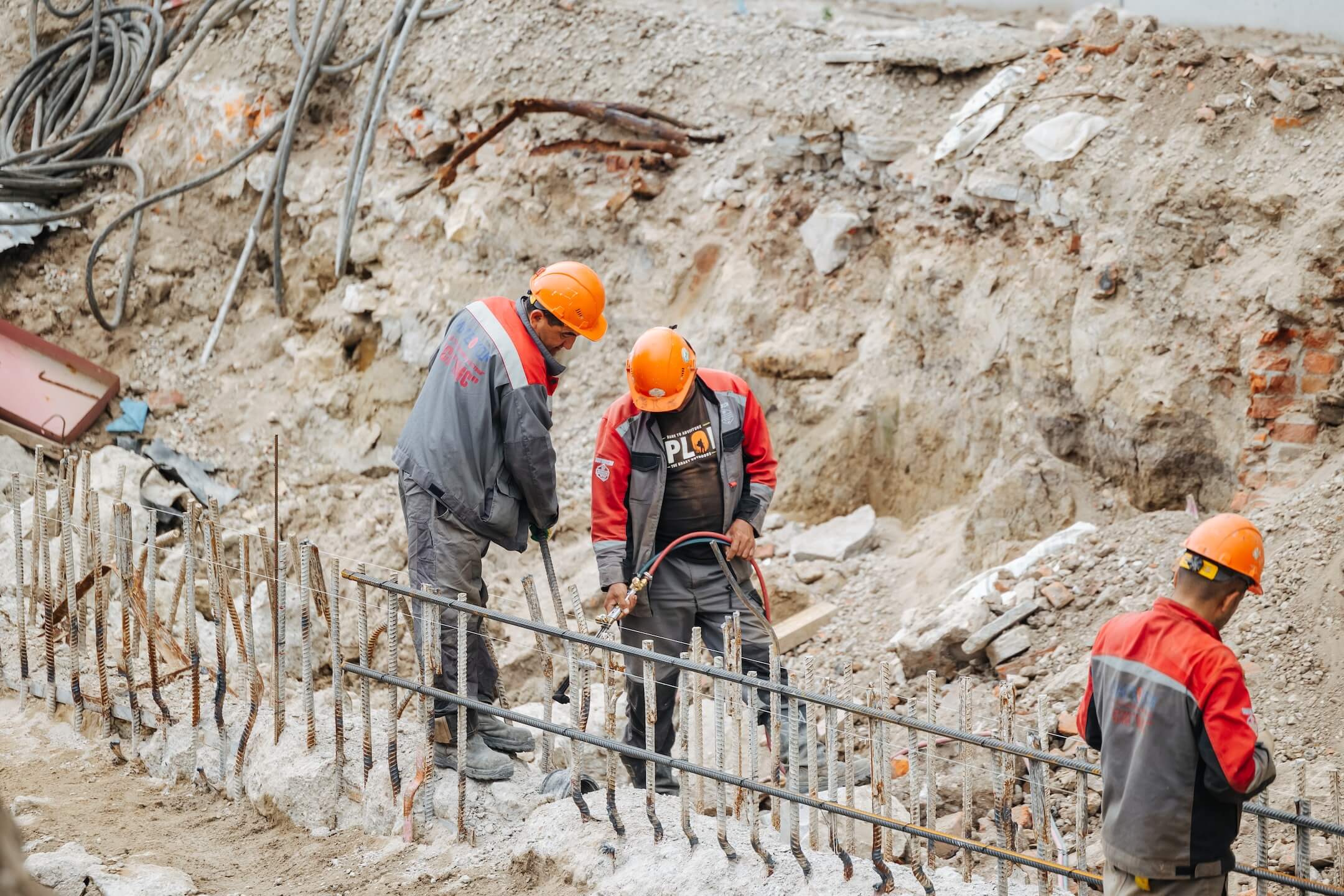

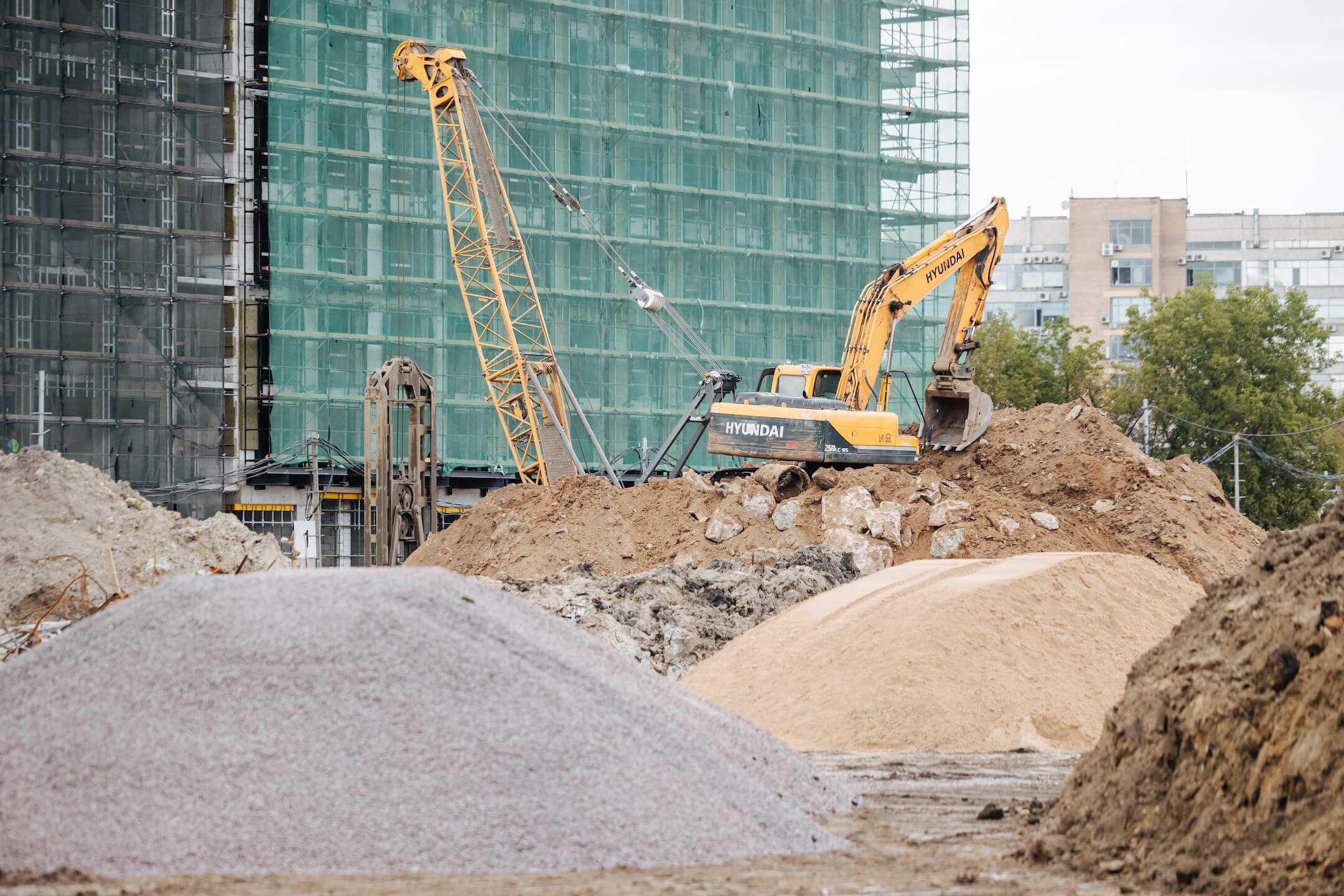

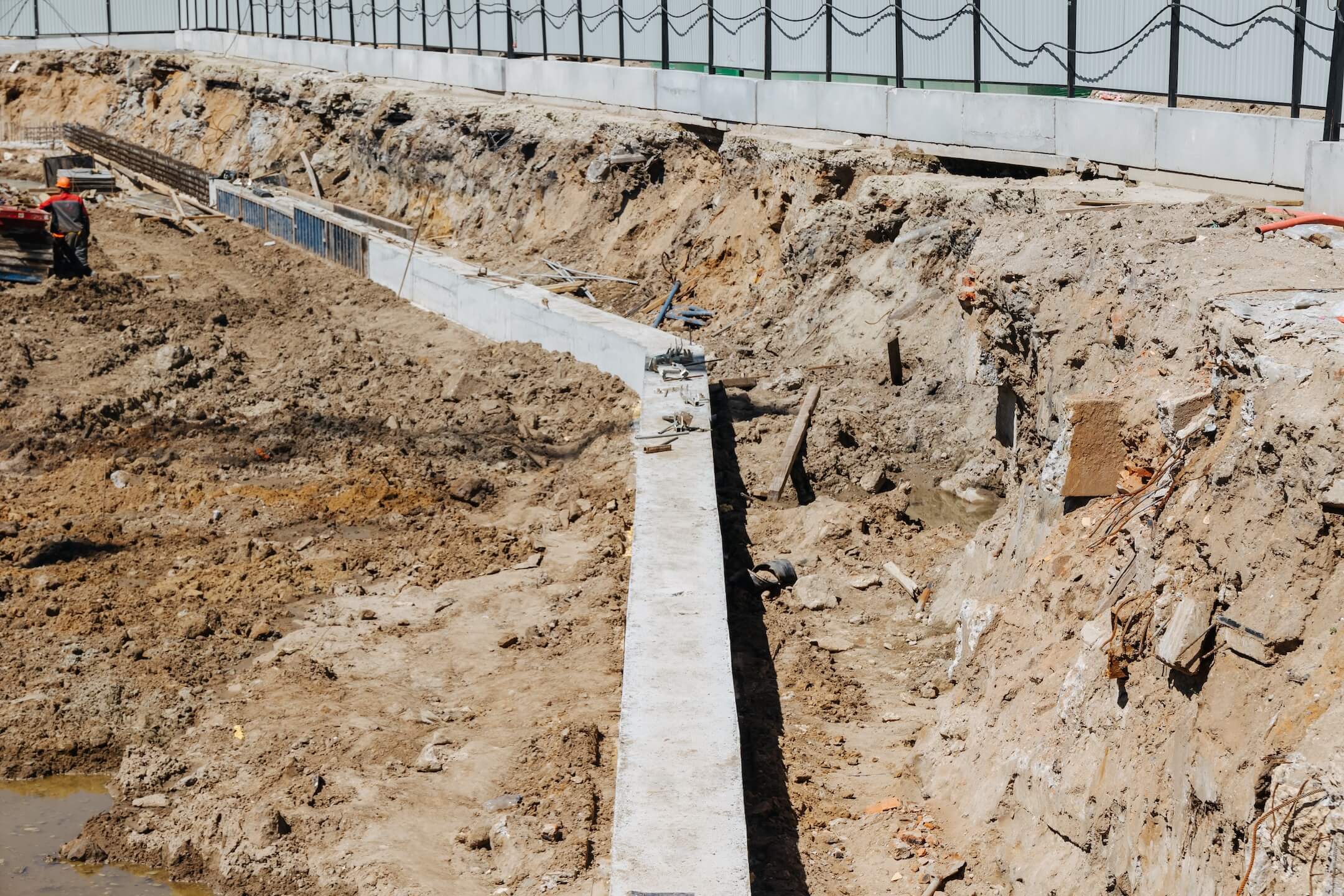

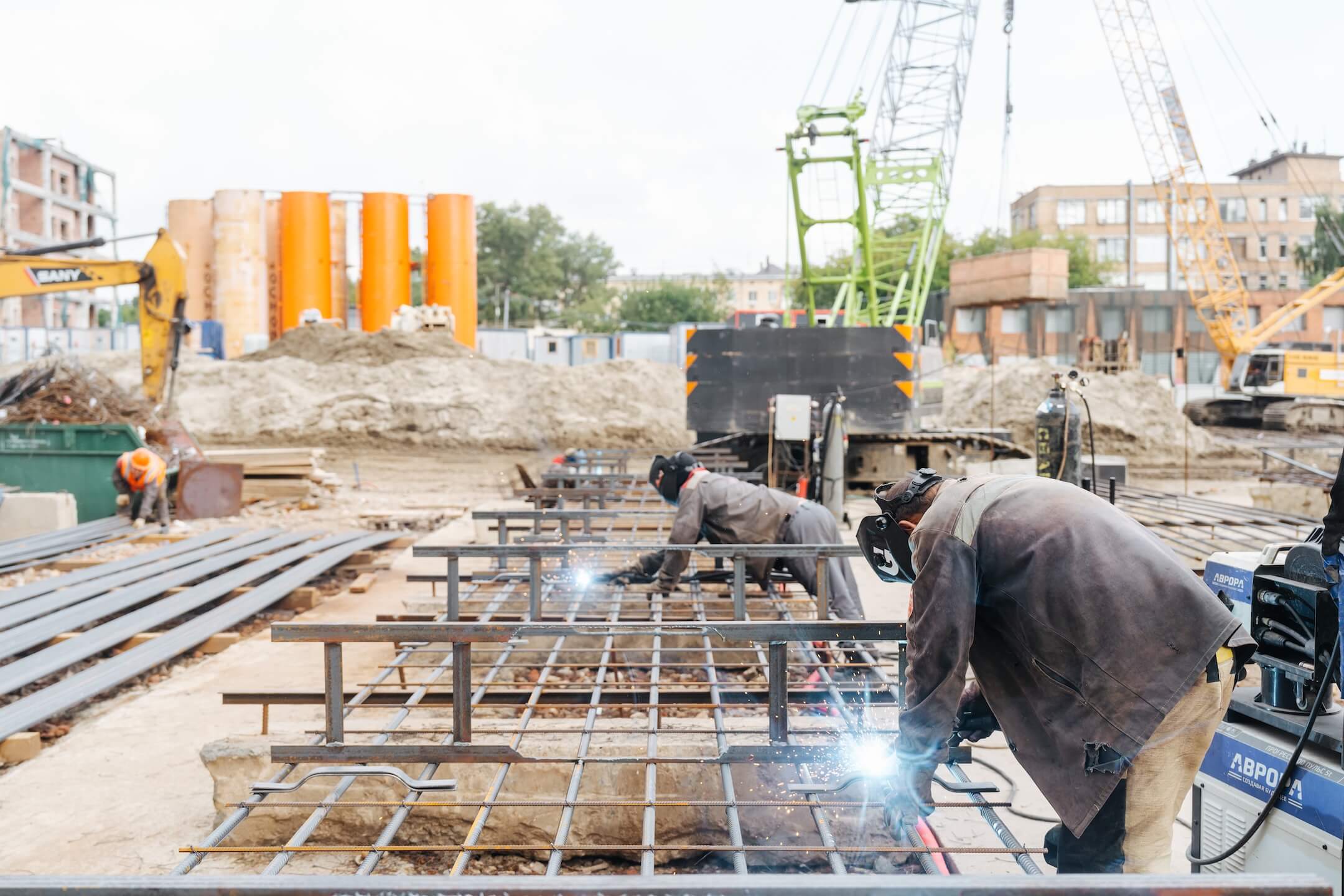

Ведутся работы по устройству стены в грунте и разработке котлована.
