Ноябрь 24.11.2025

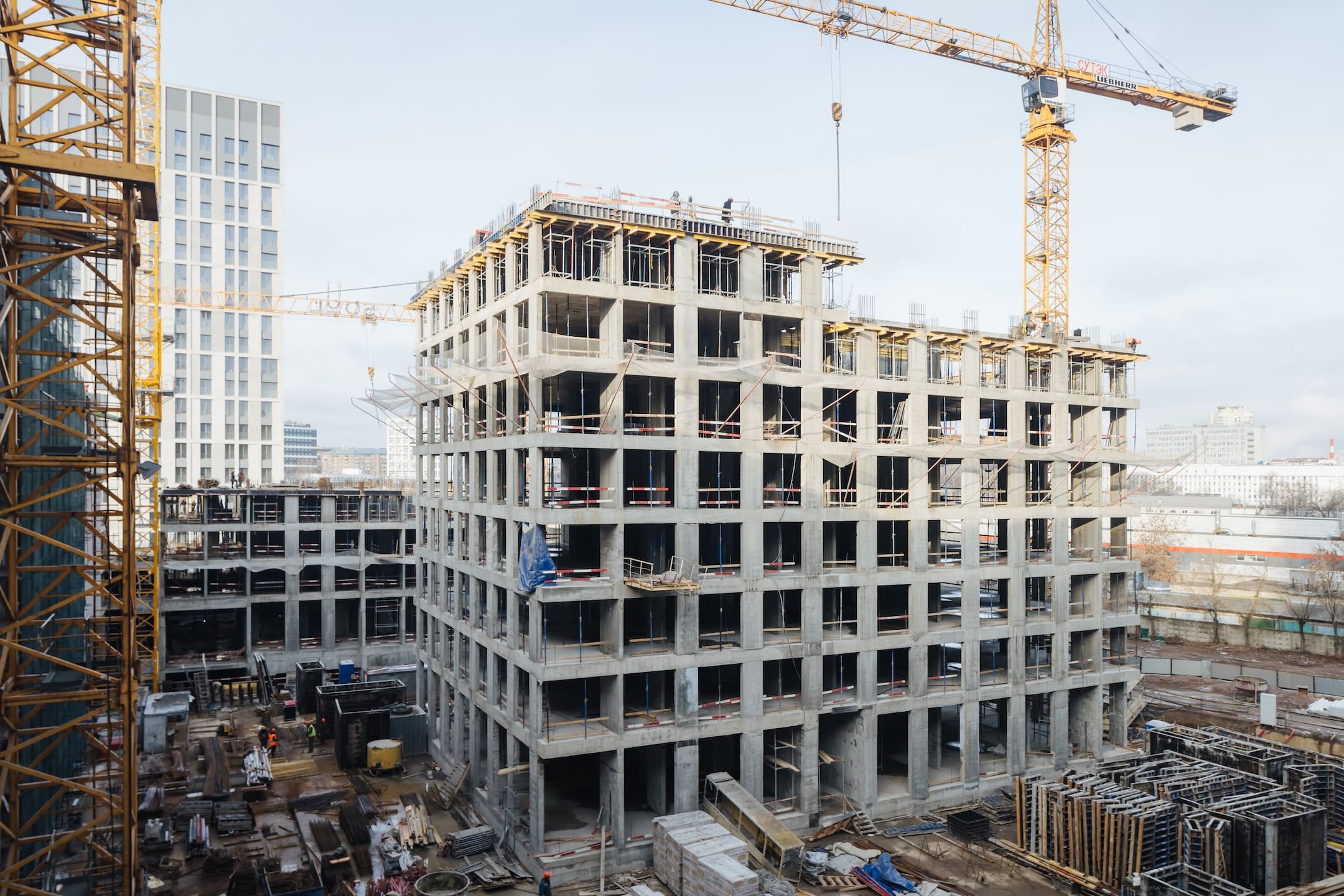

Этап 1.1 (корпус 1)
- Кровельные работы завершены.
- Монолитные работы завершены.

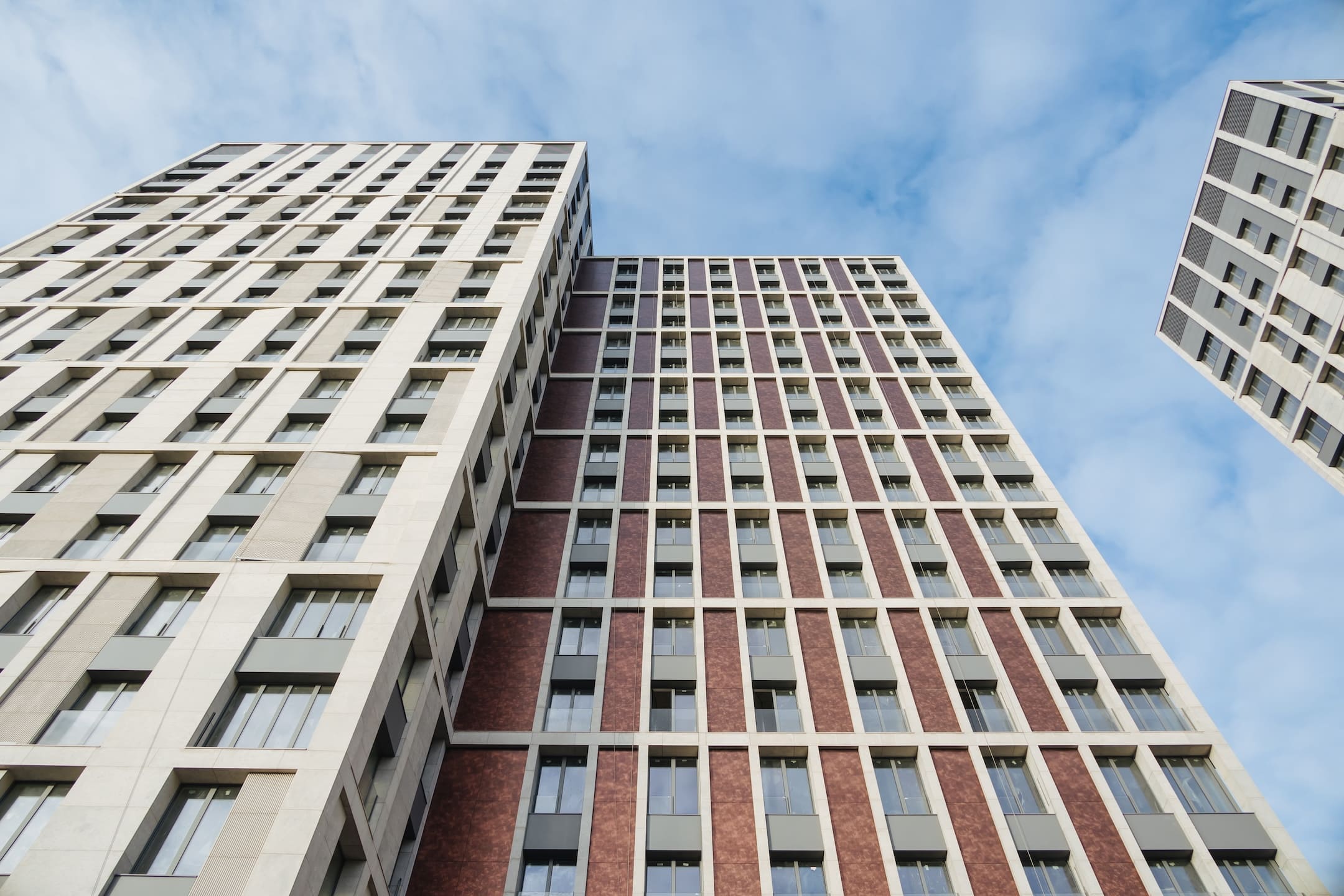

- Каменные работы завершены.
- Черновые отделочные работы завершены.

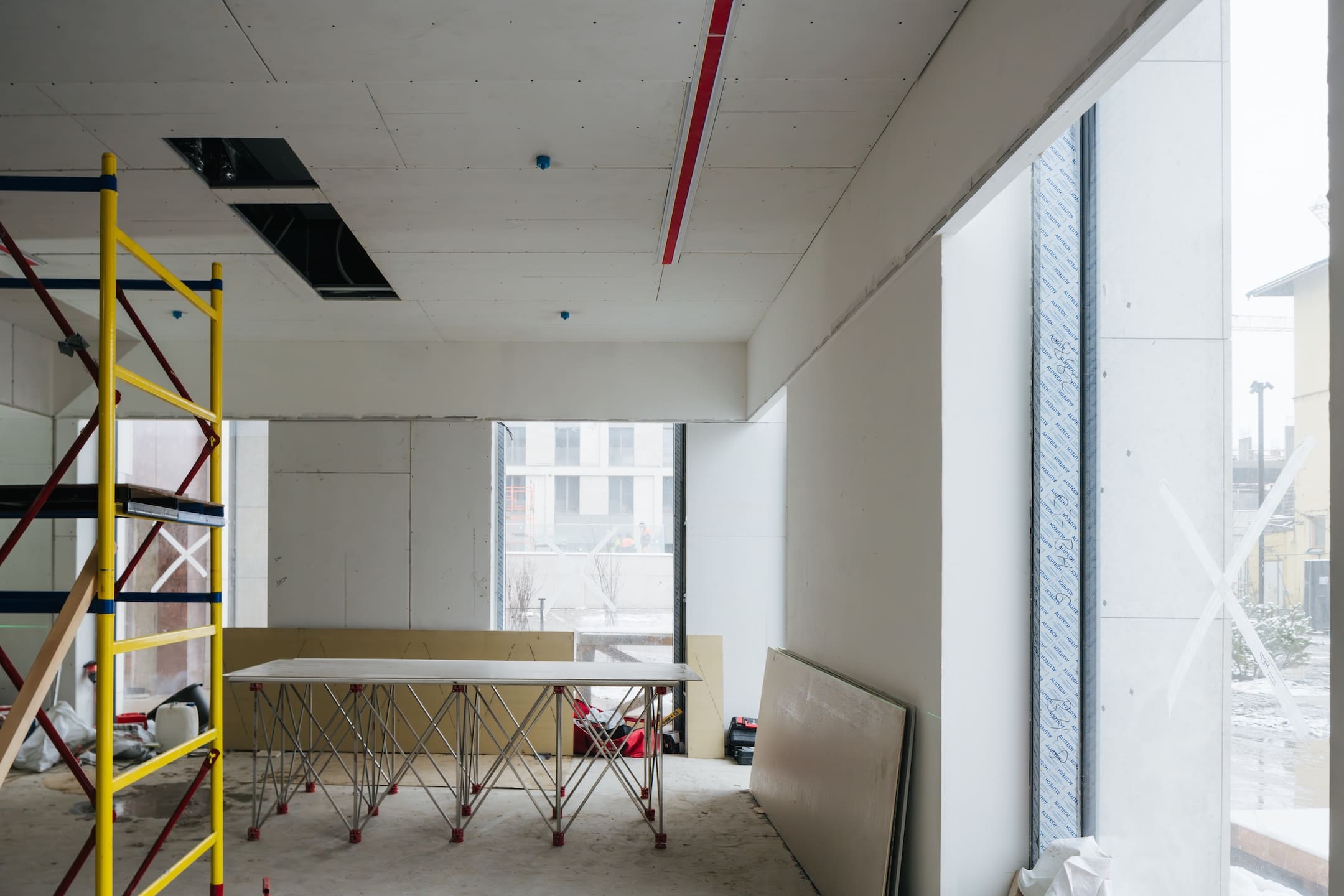

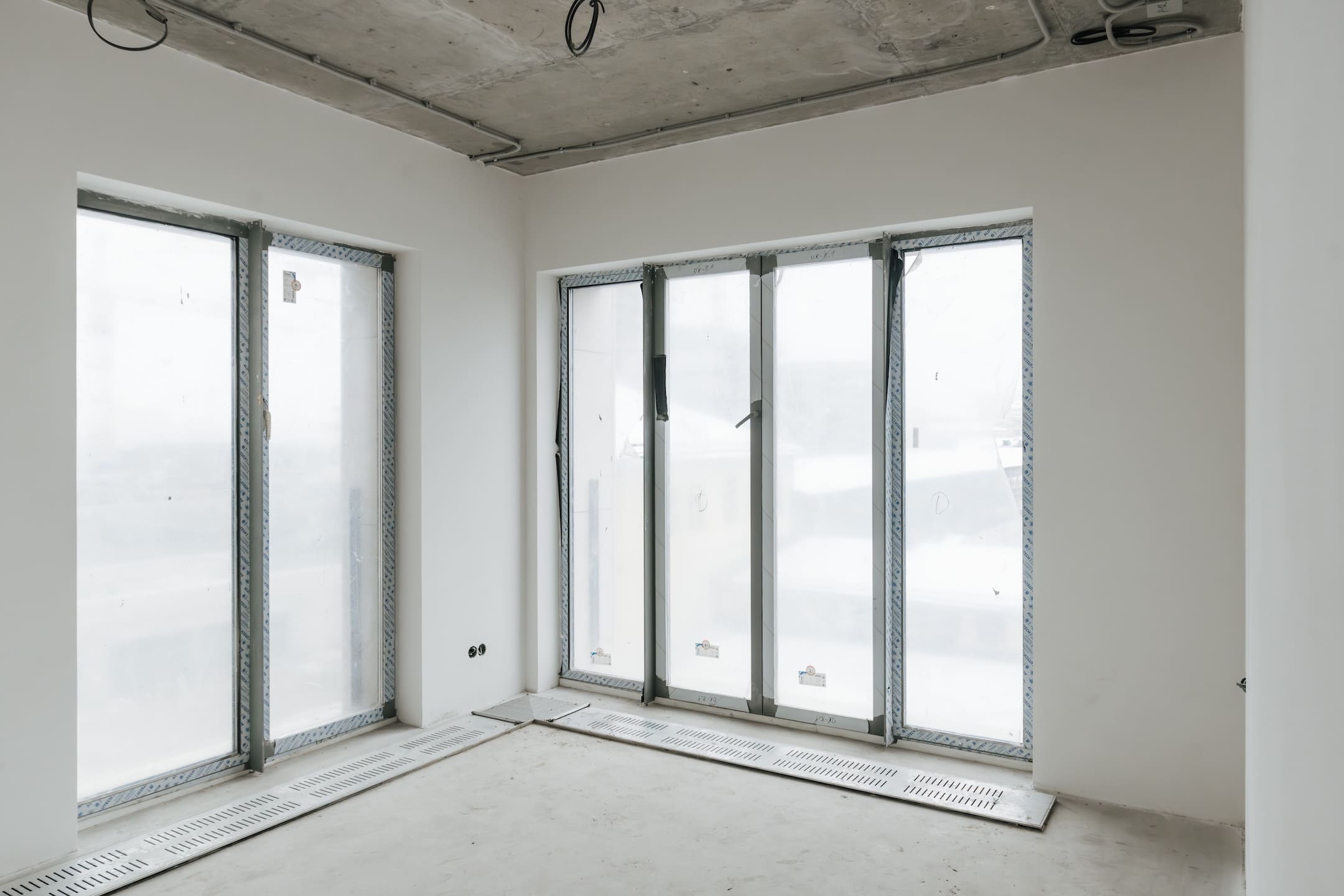

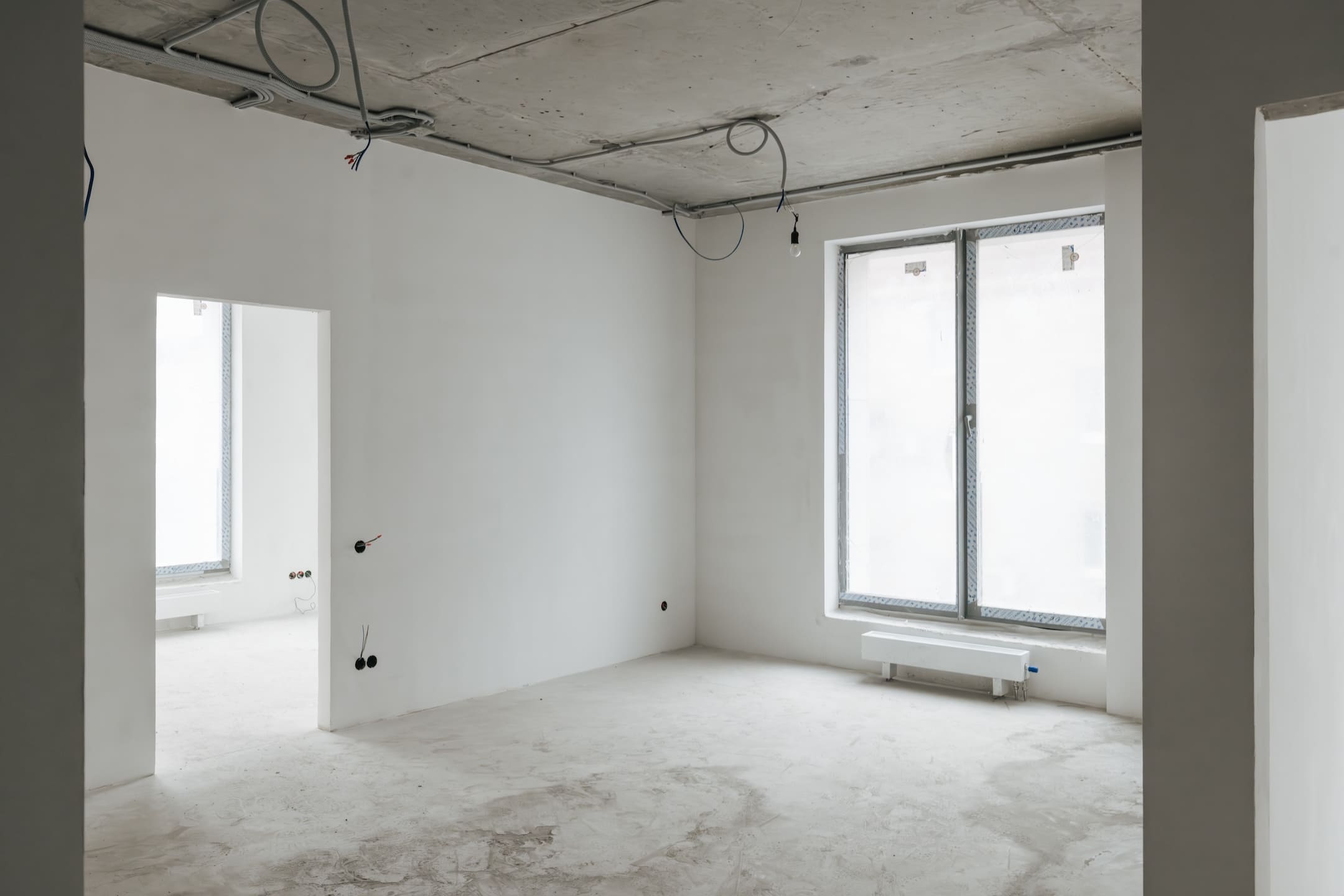

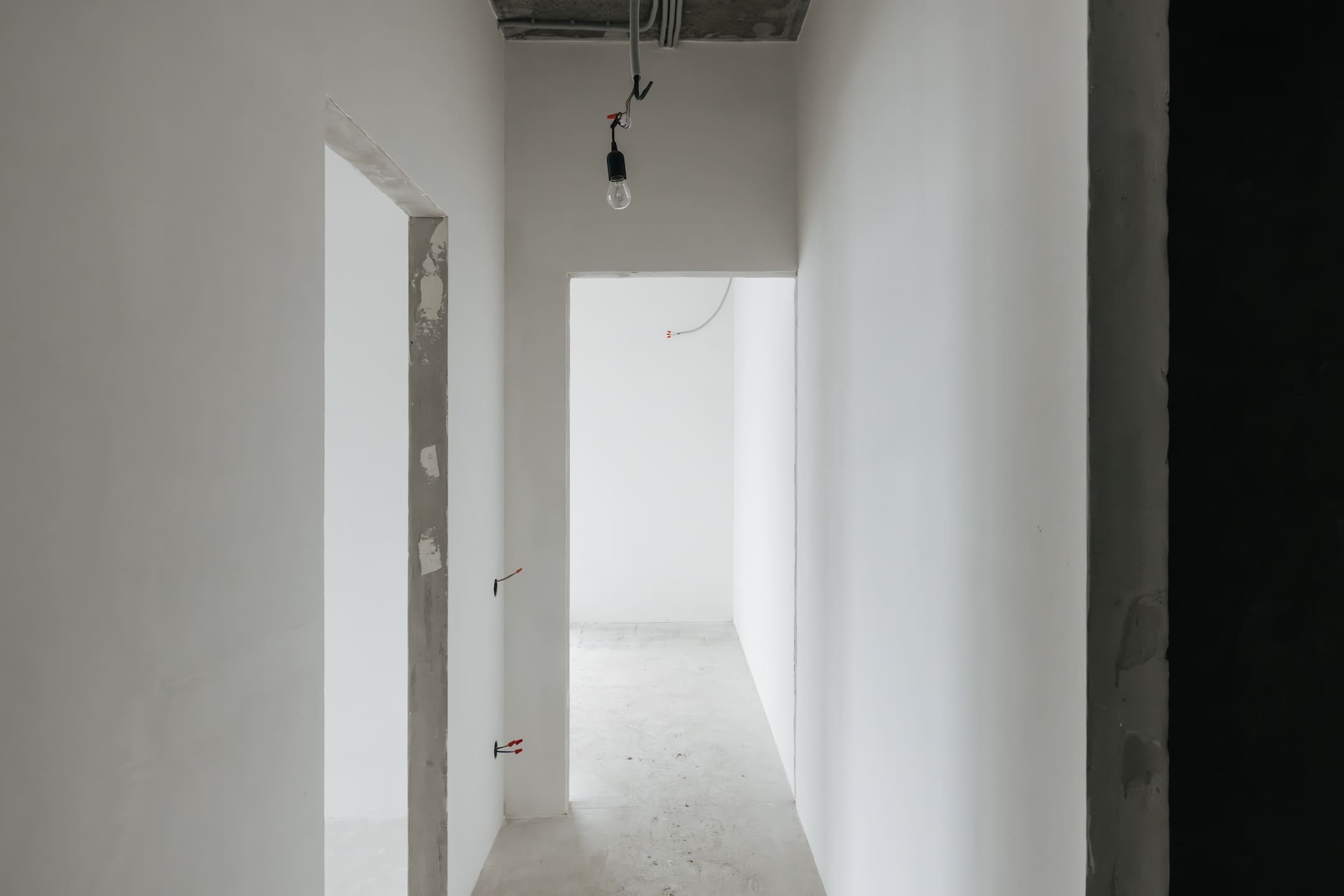

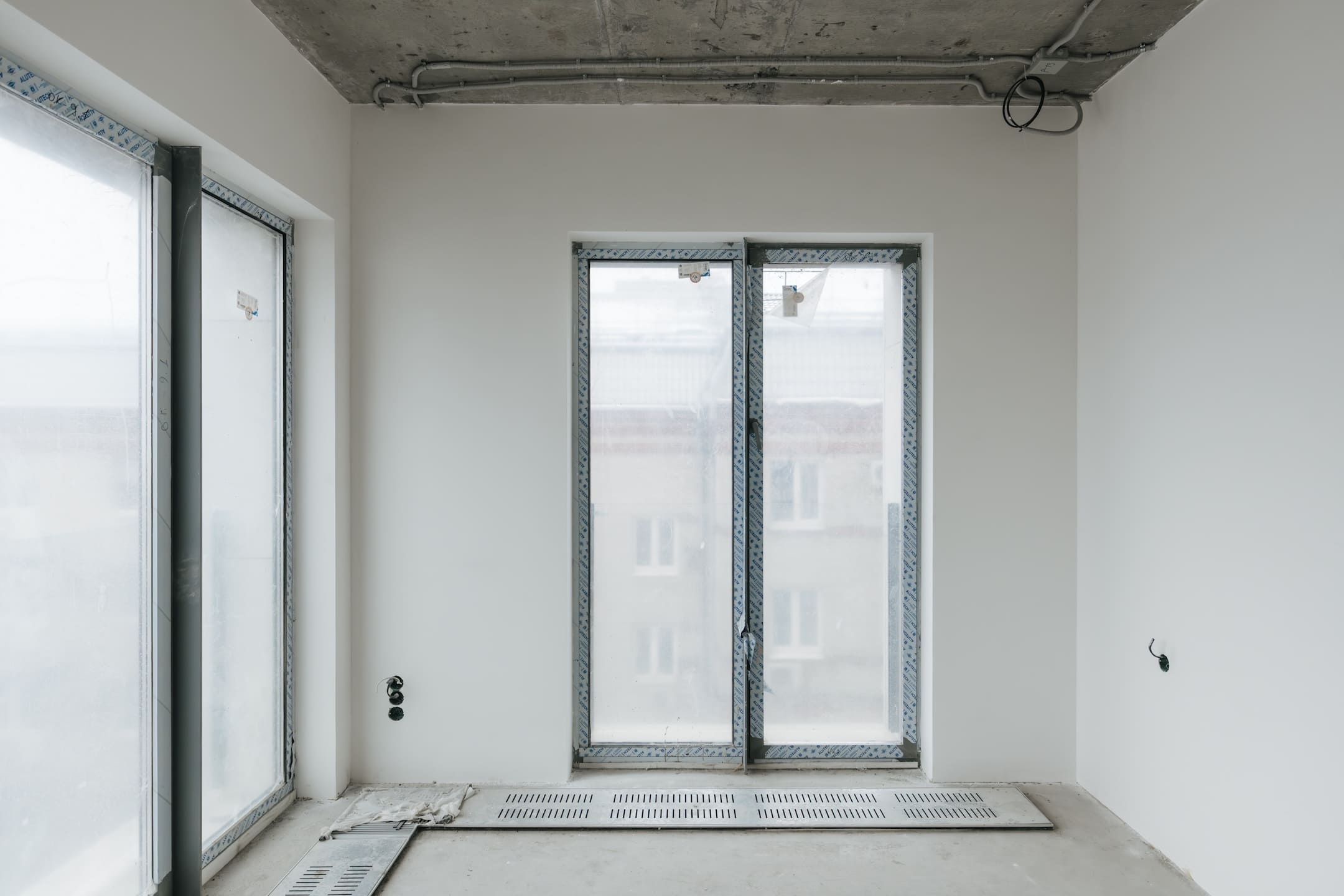

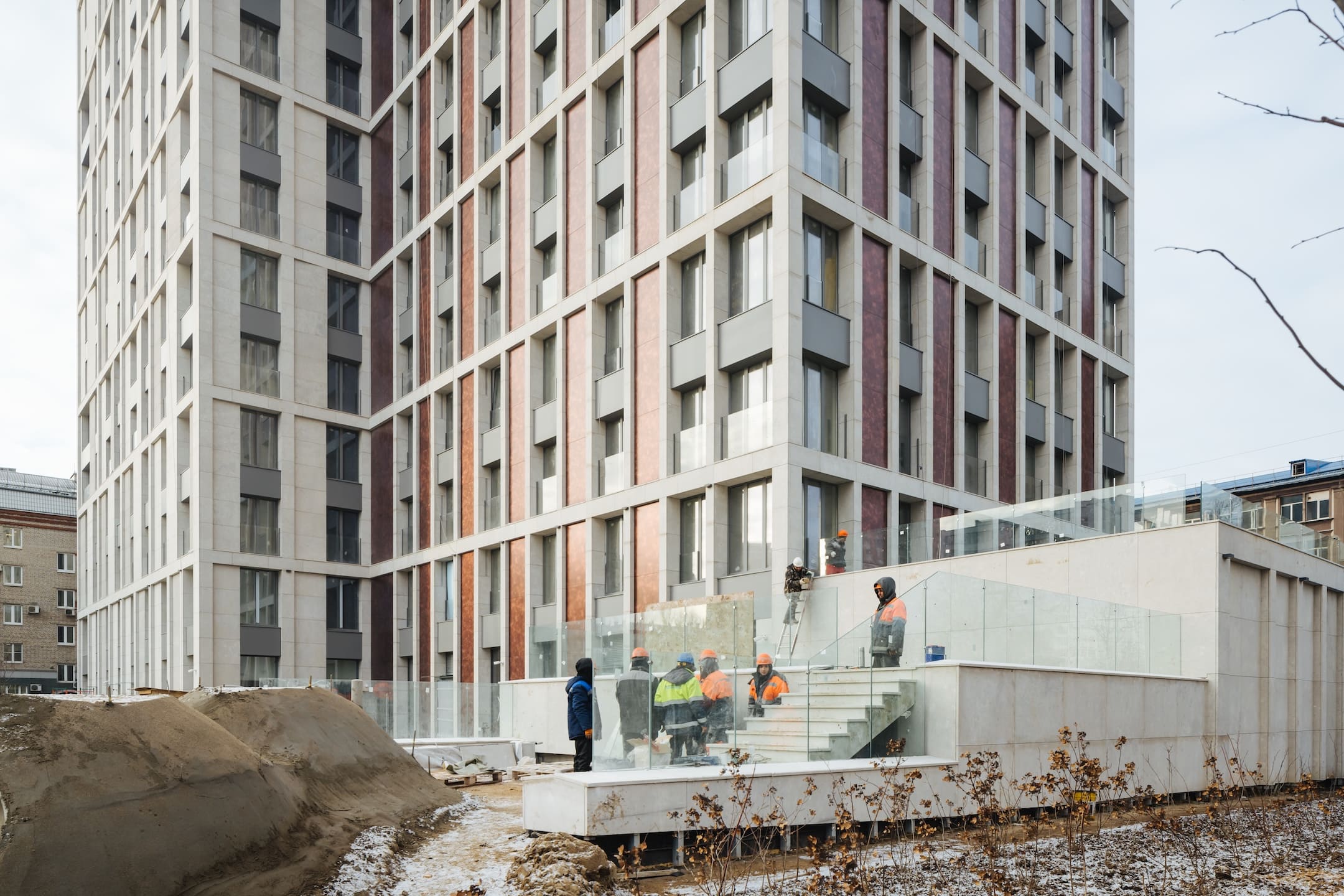

- Ведутся чистовые отделочные работы на типовых этажах и в лобби.
Фасад

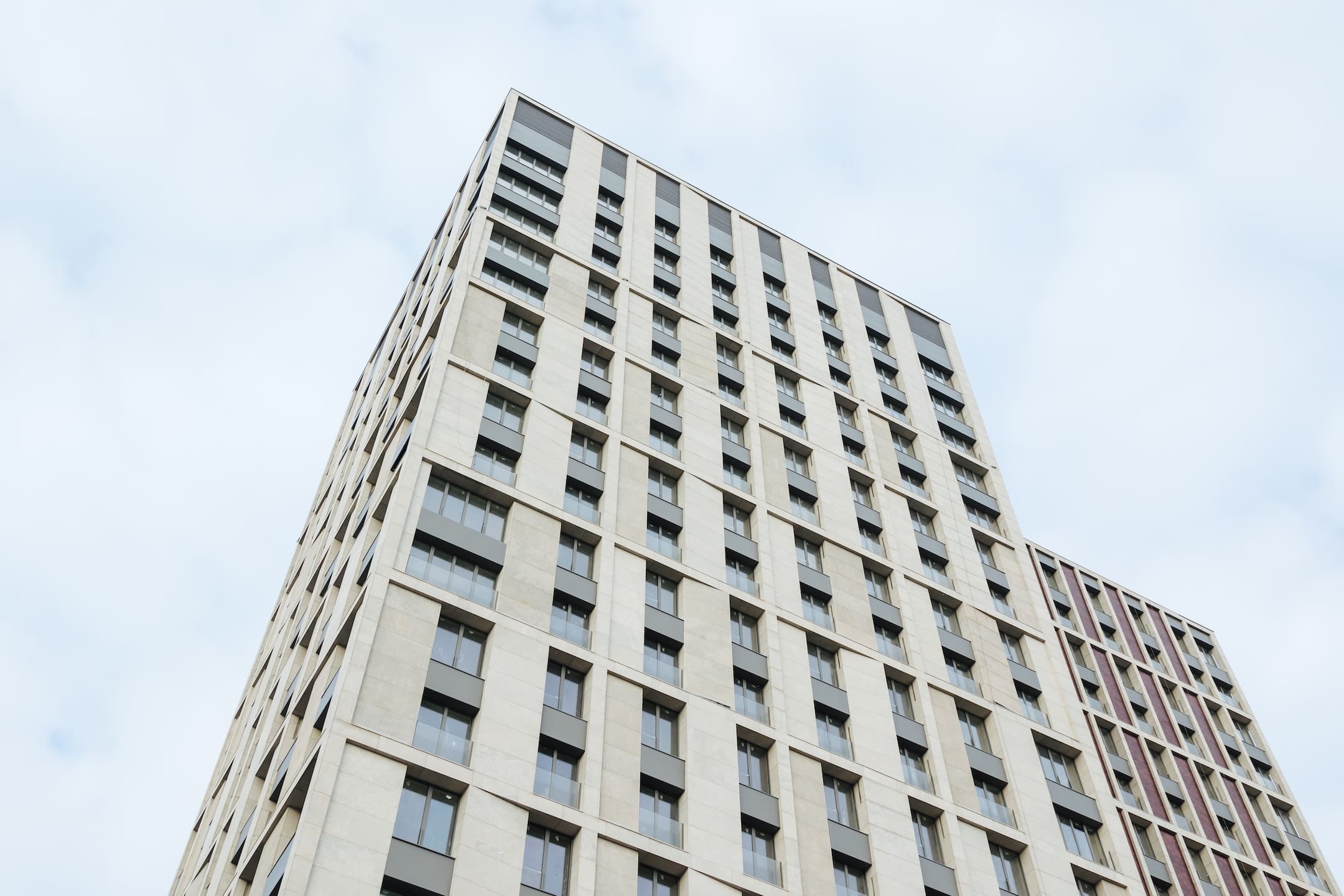

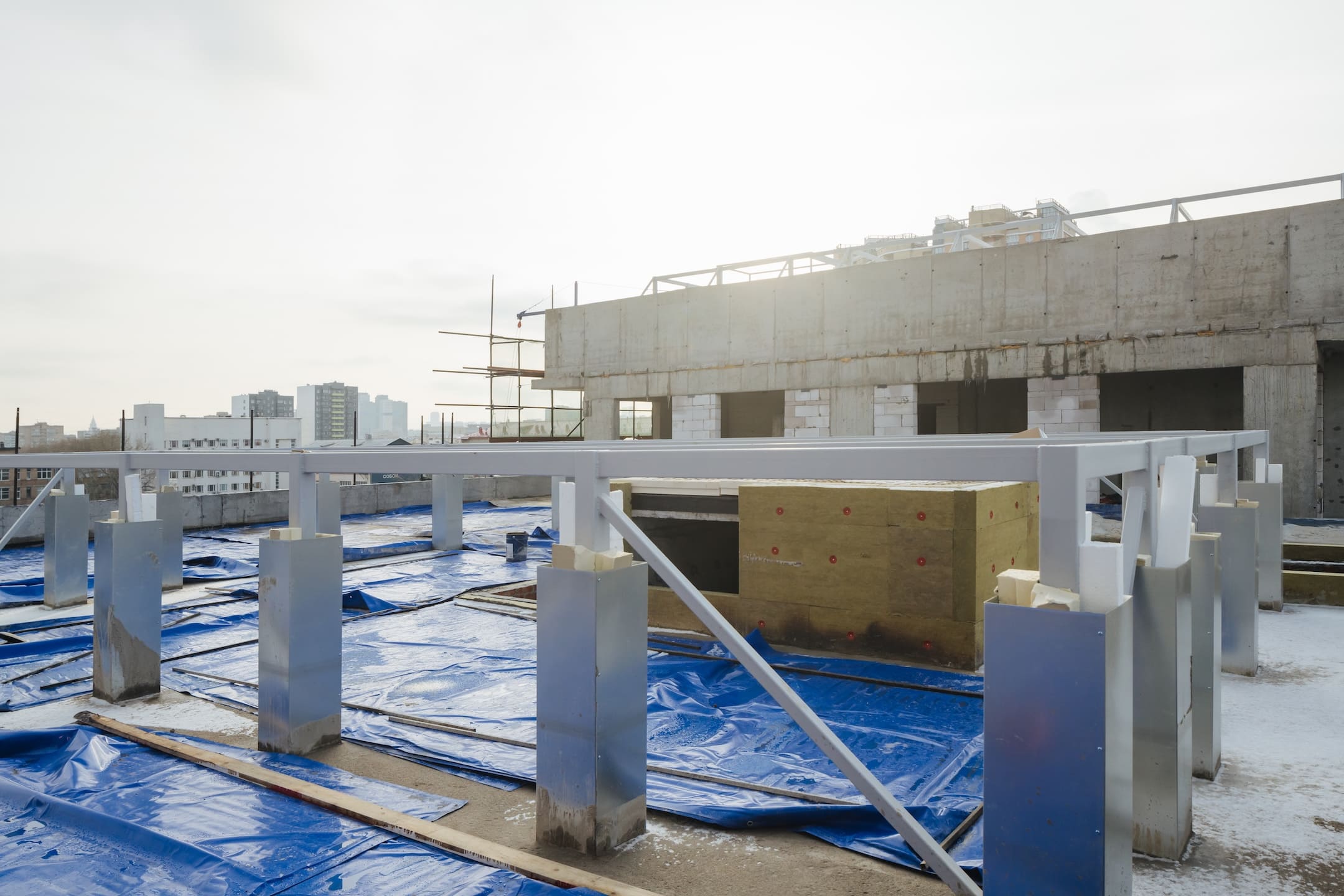

- Монтаж минераловатного утеплителя — завершен.
- Монтаж подсистемы — завершен.

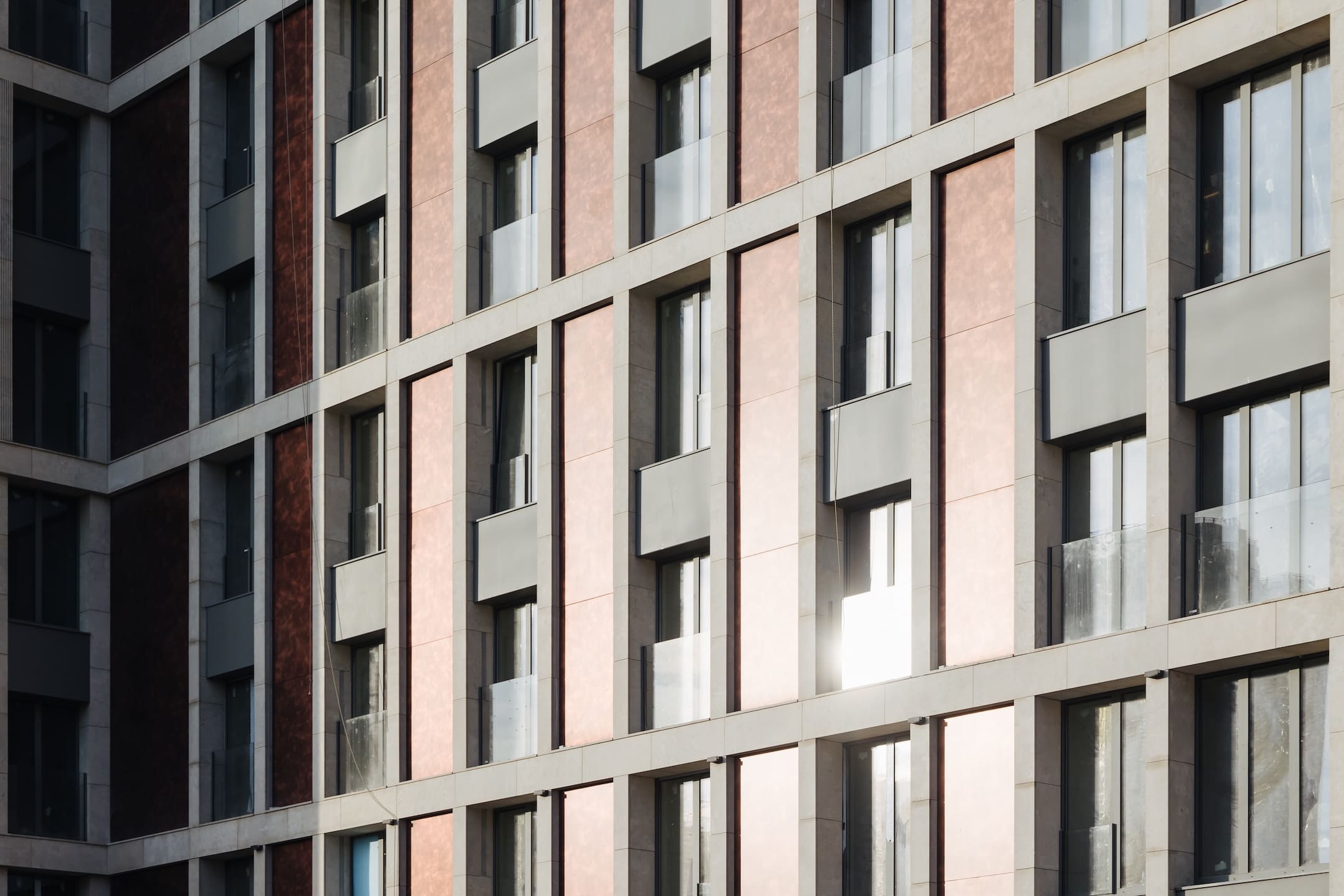

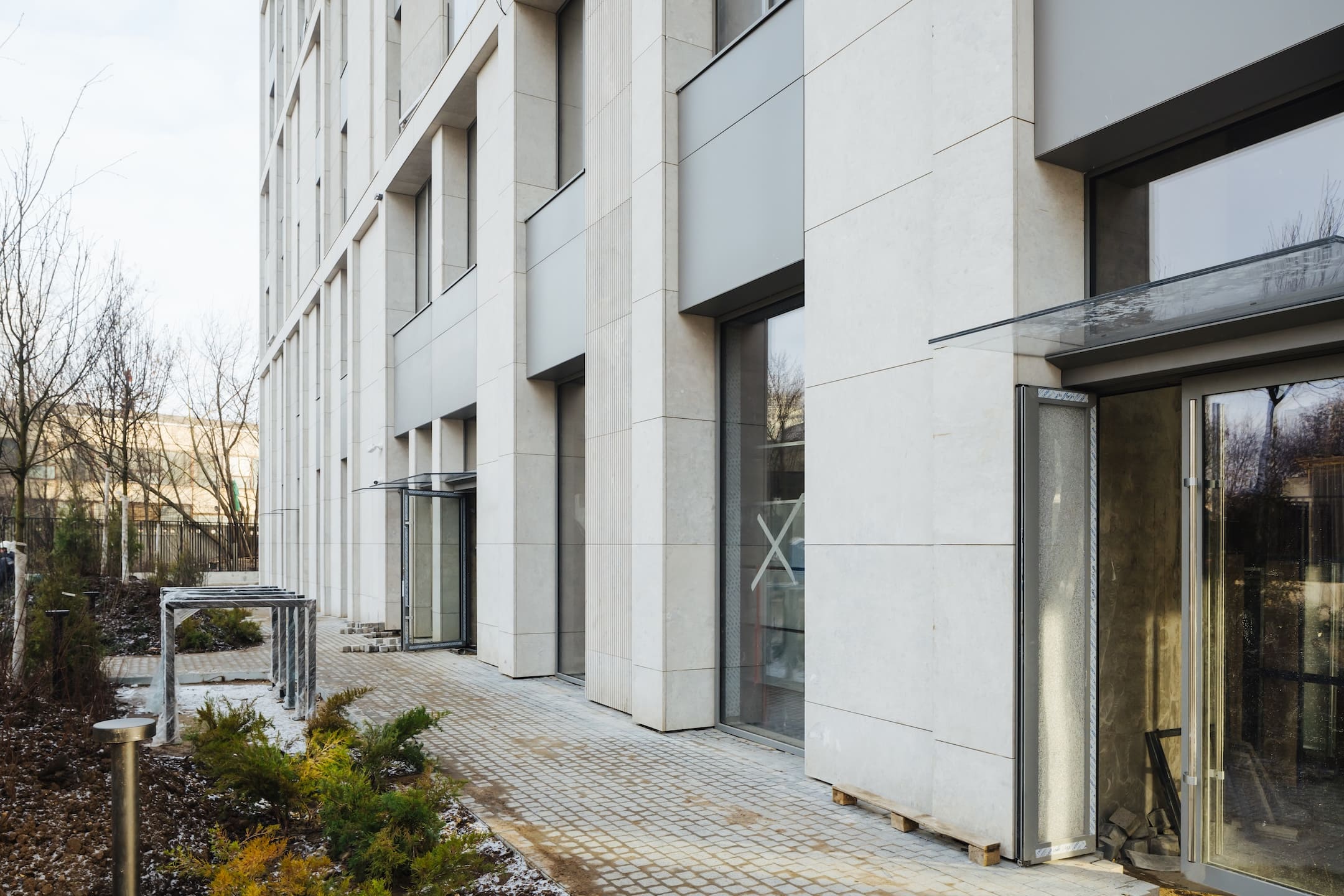

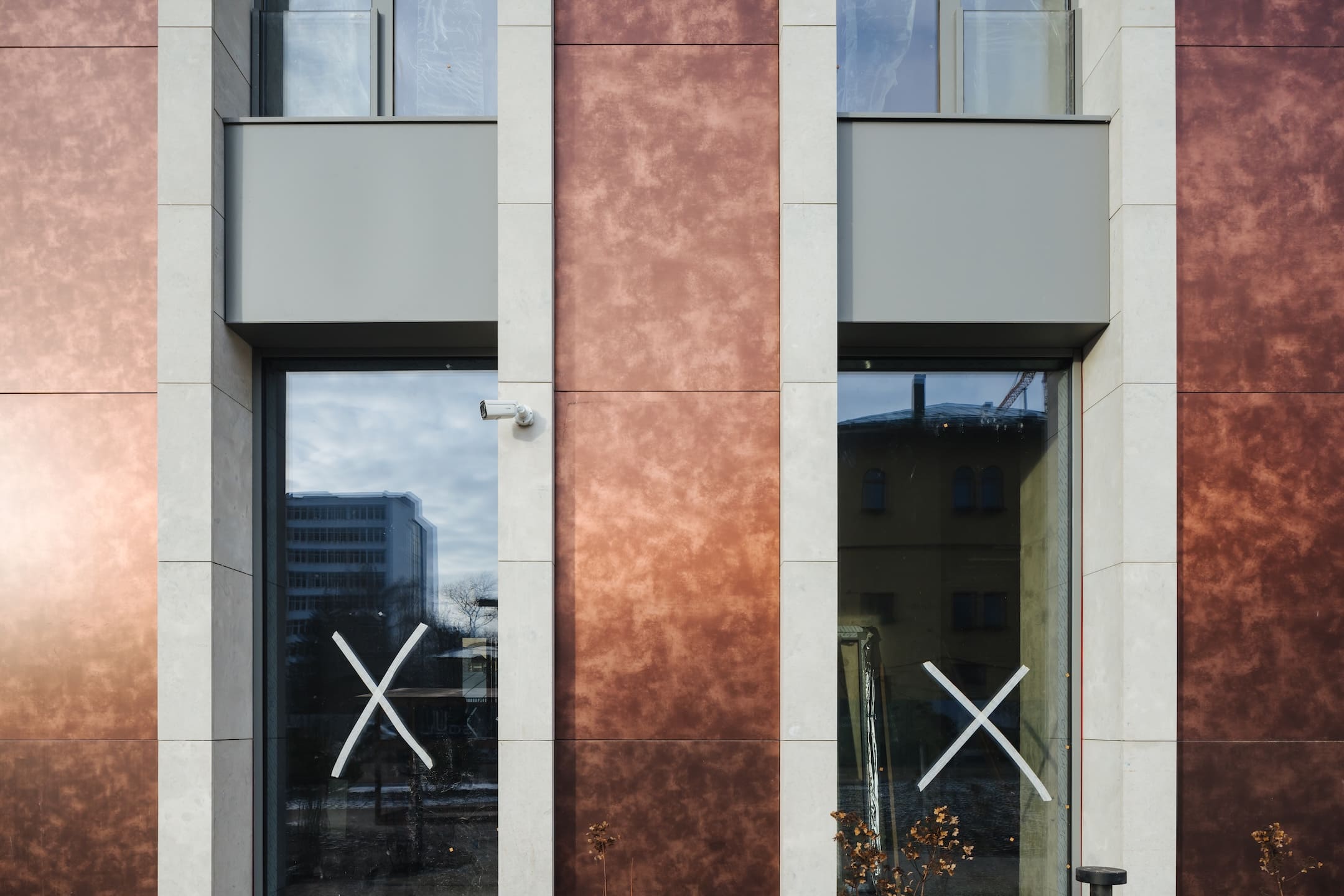

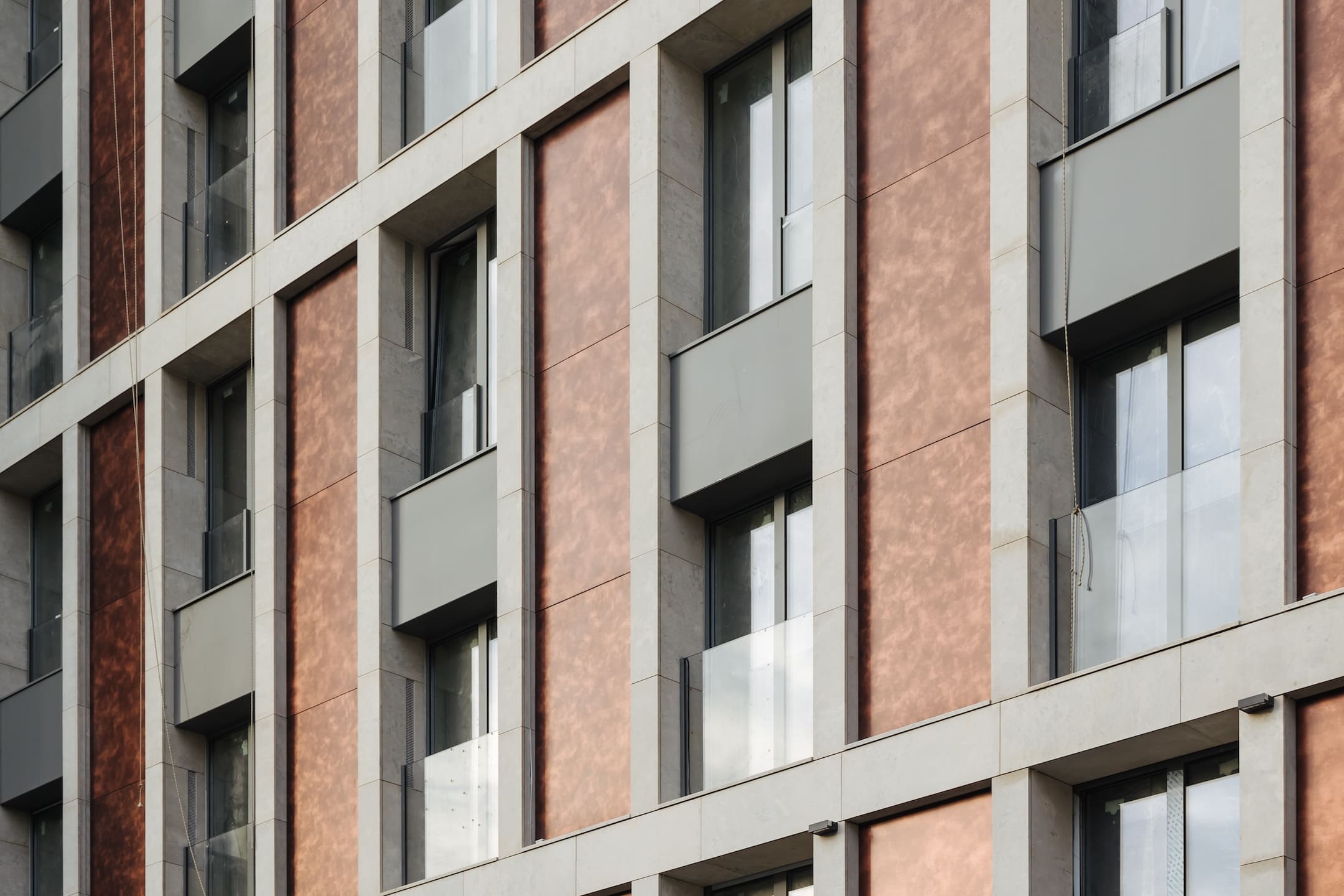

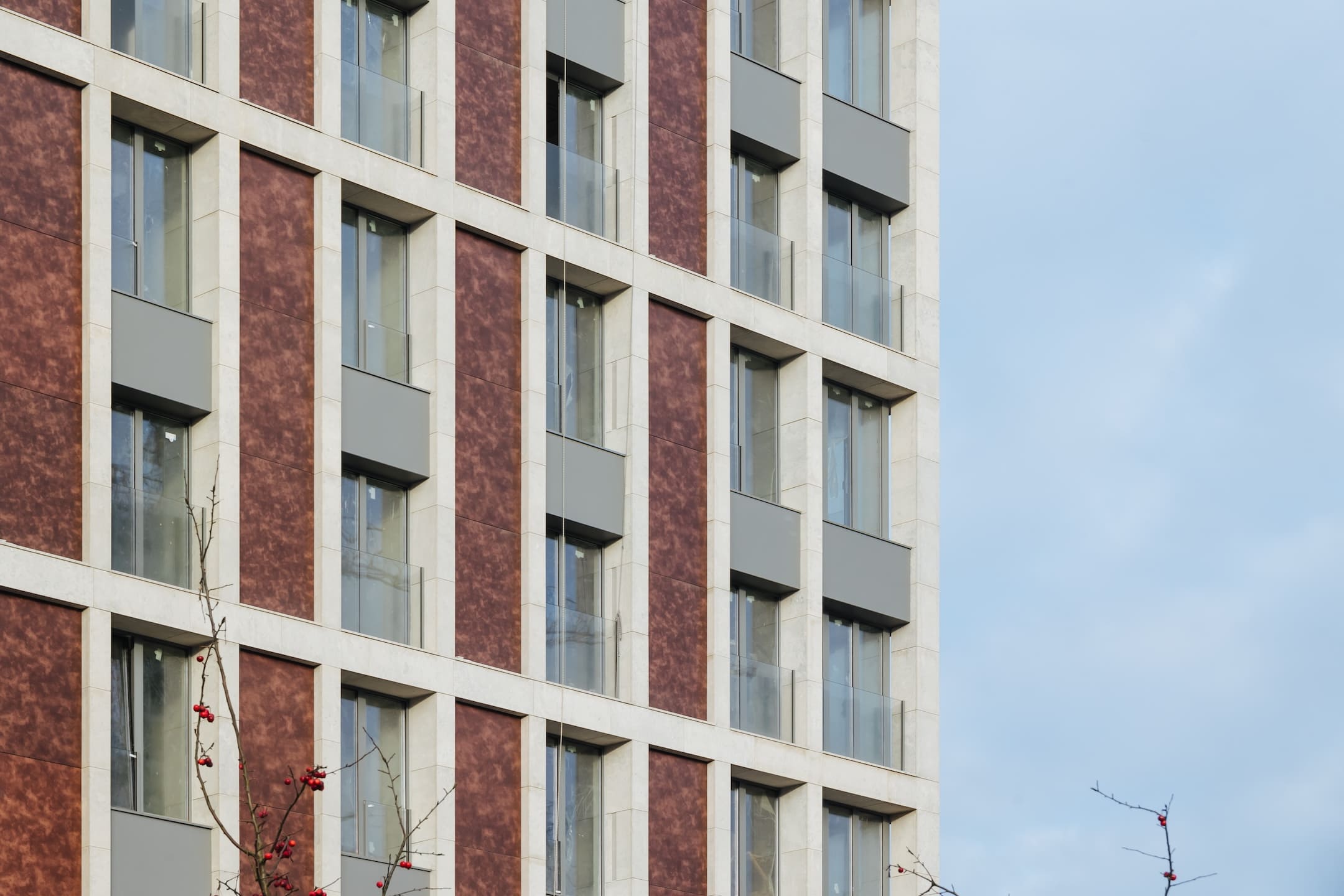

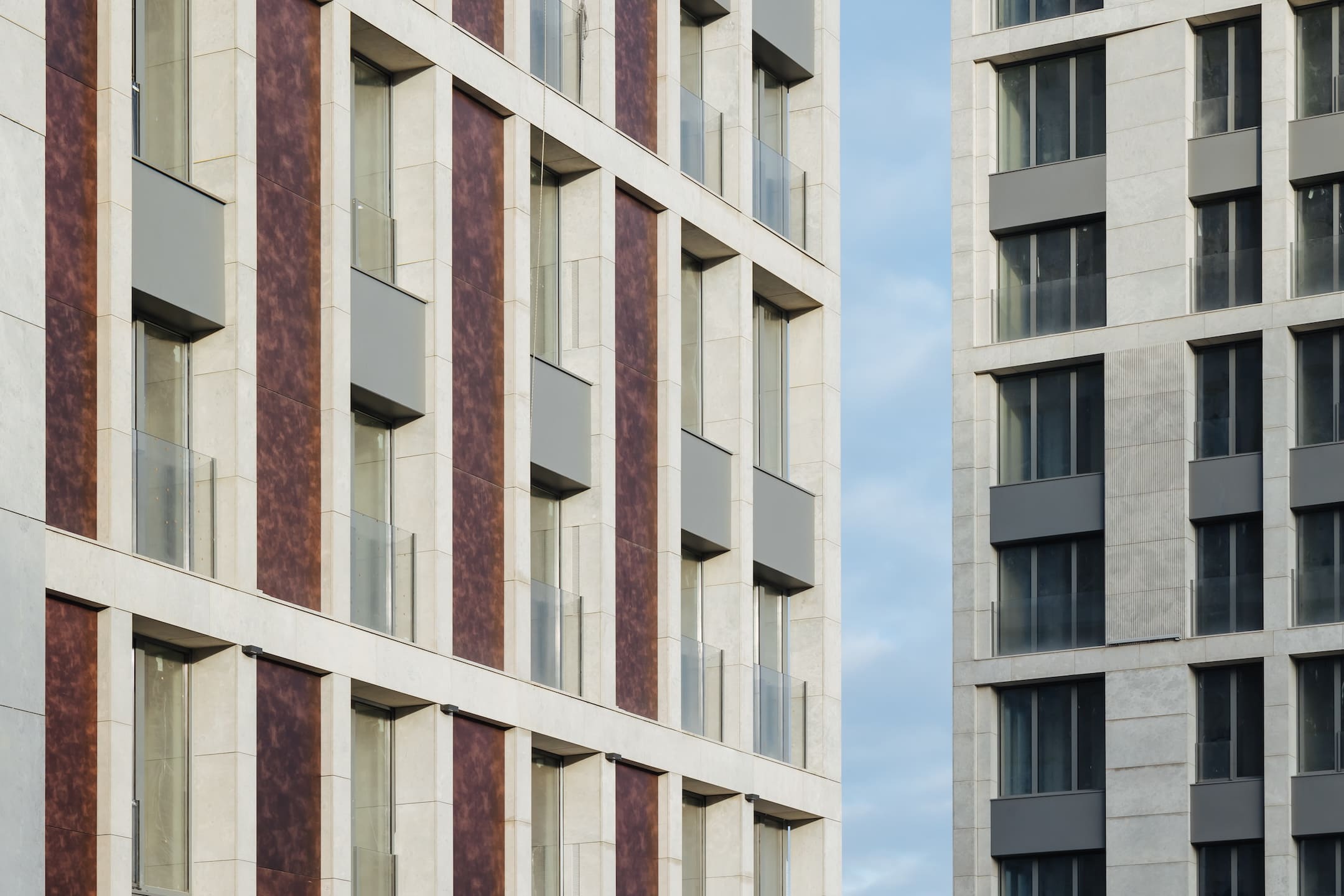

- Монтаж облицовки из натурального камня.

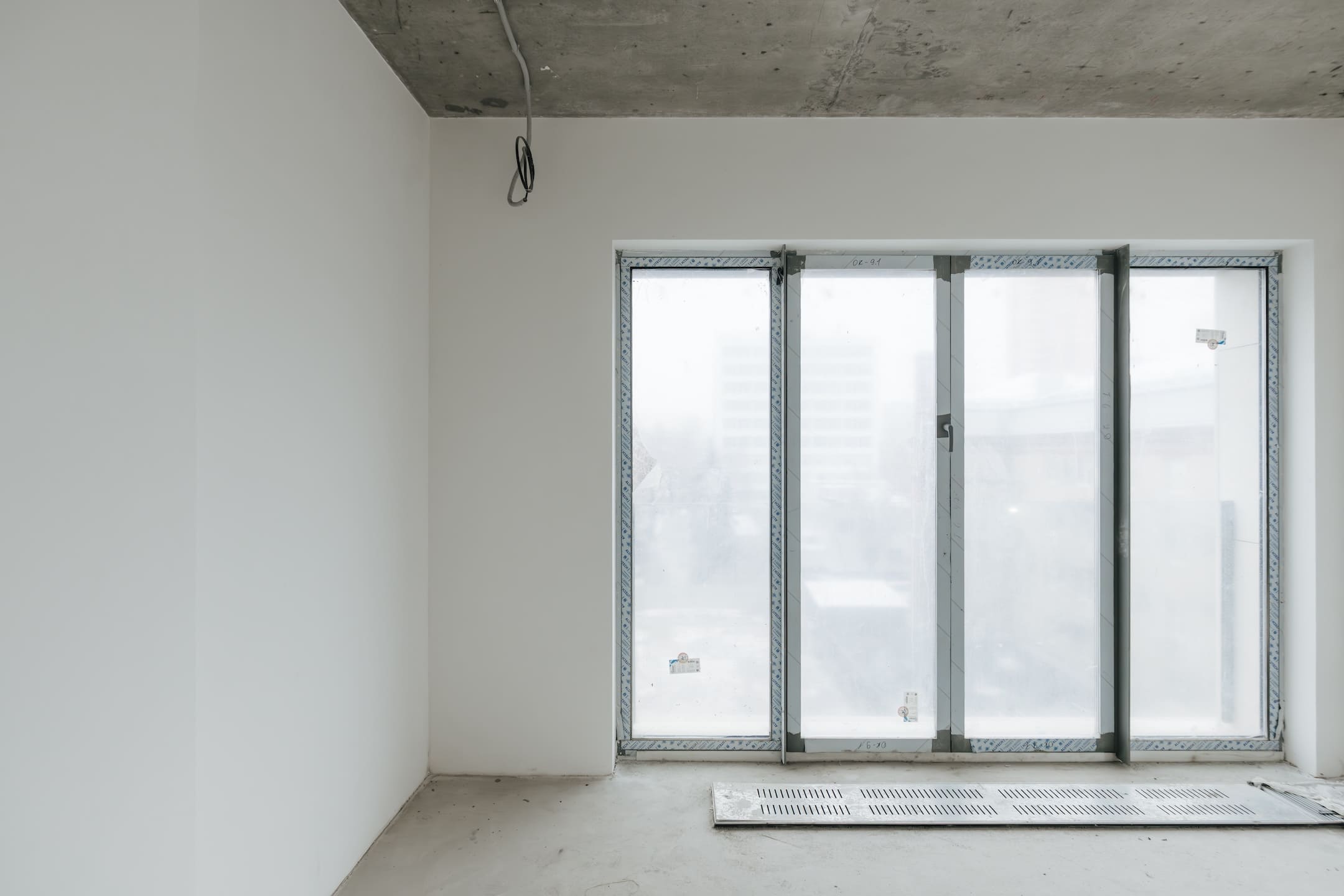

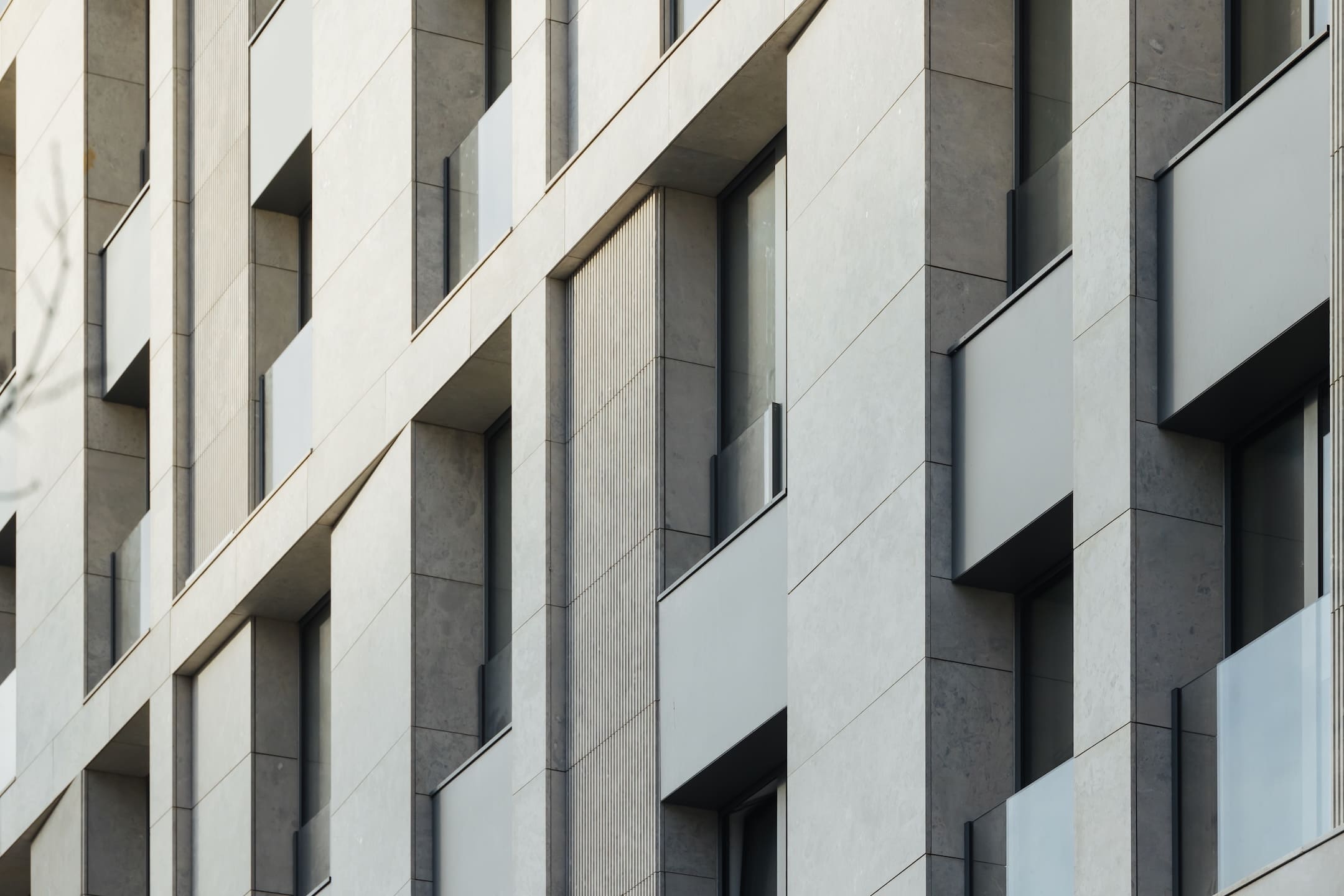

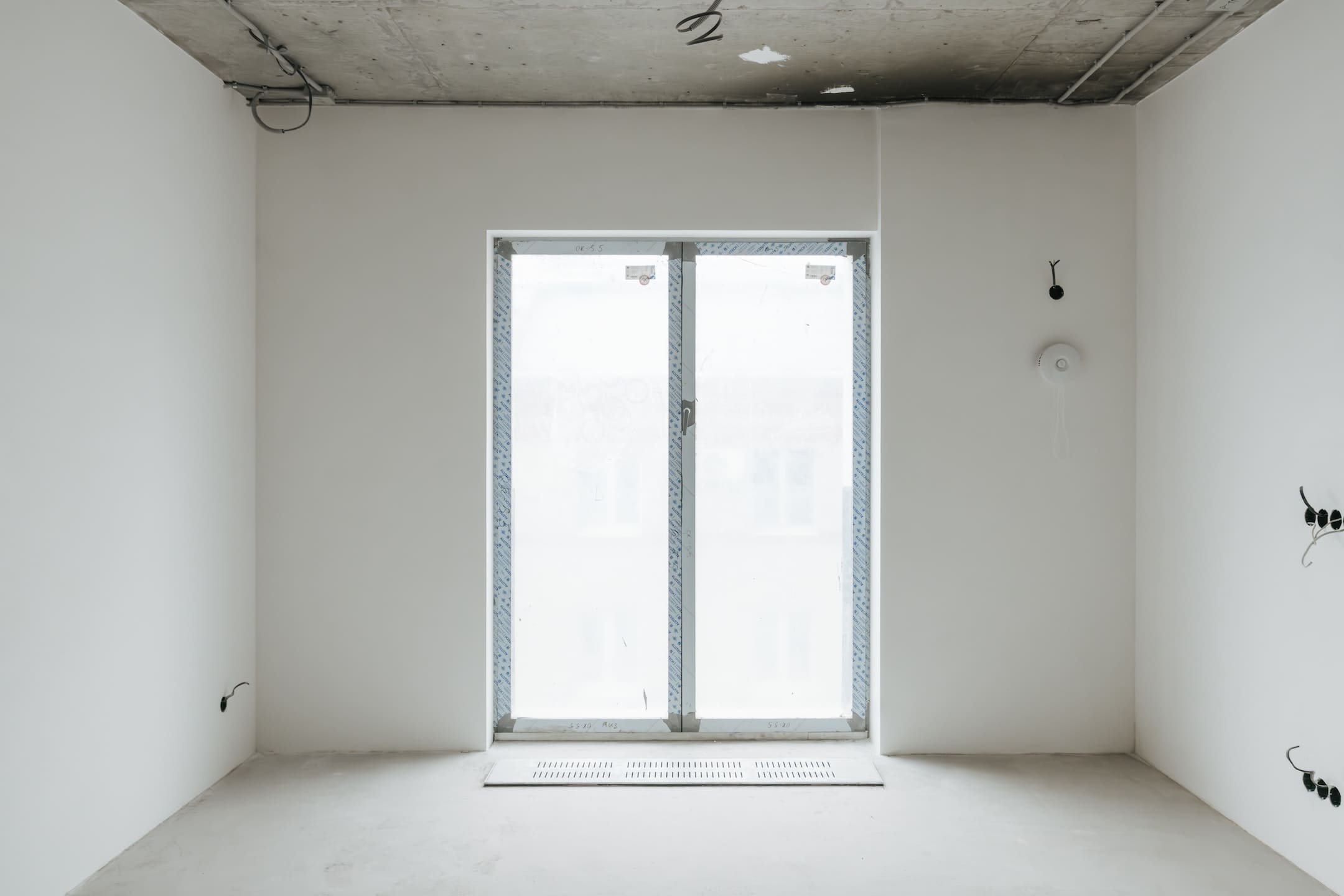

- Монтаж окон типовых этажей — завершен.
- Монтаж металлокасет — завершен.
- Монтаж панелей из композита — завершен.

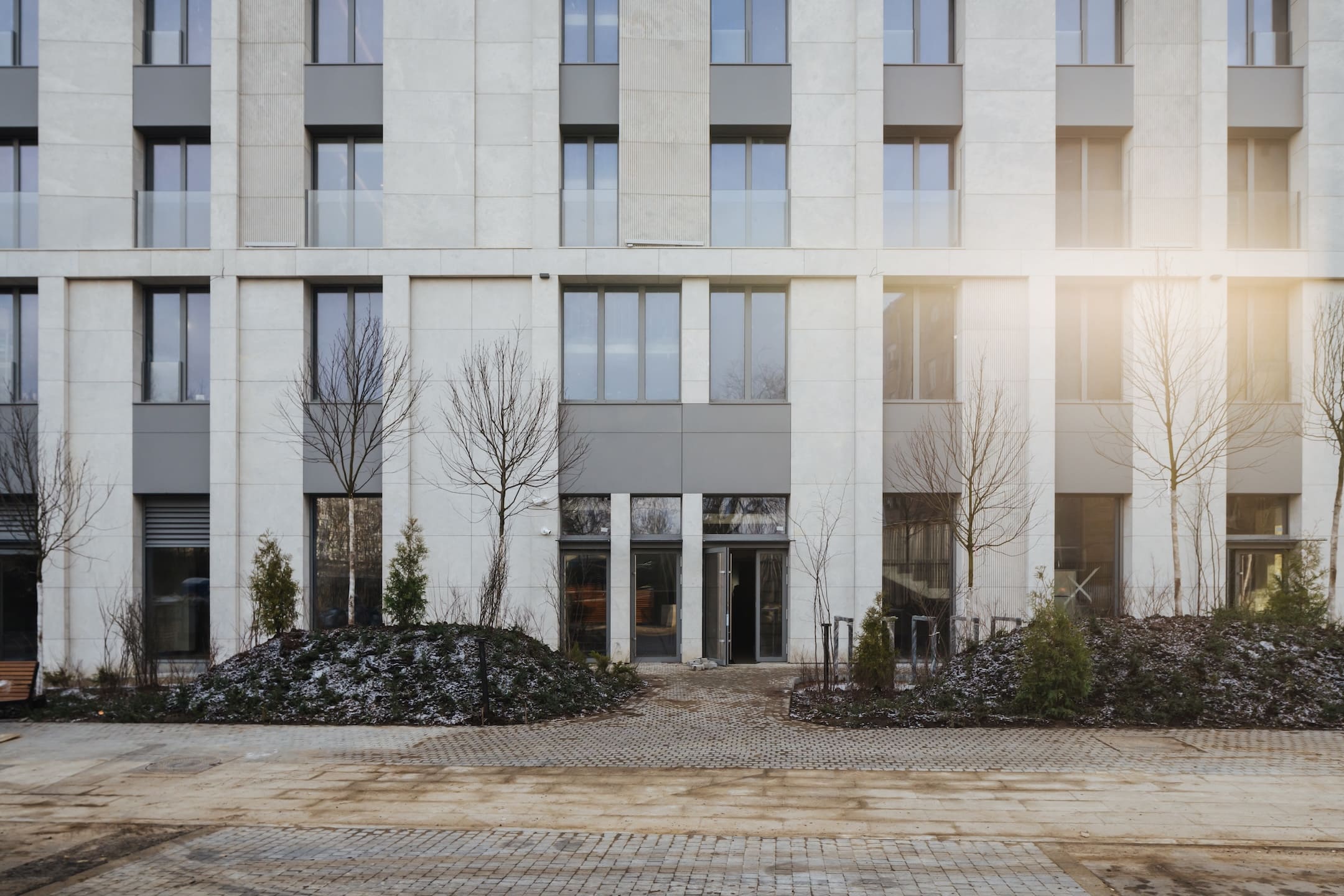

- Монтаж облицовки первых этажей из натурального камня — завершен.
ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу завершены.

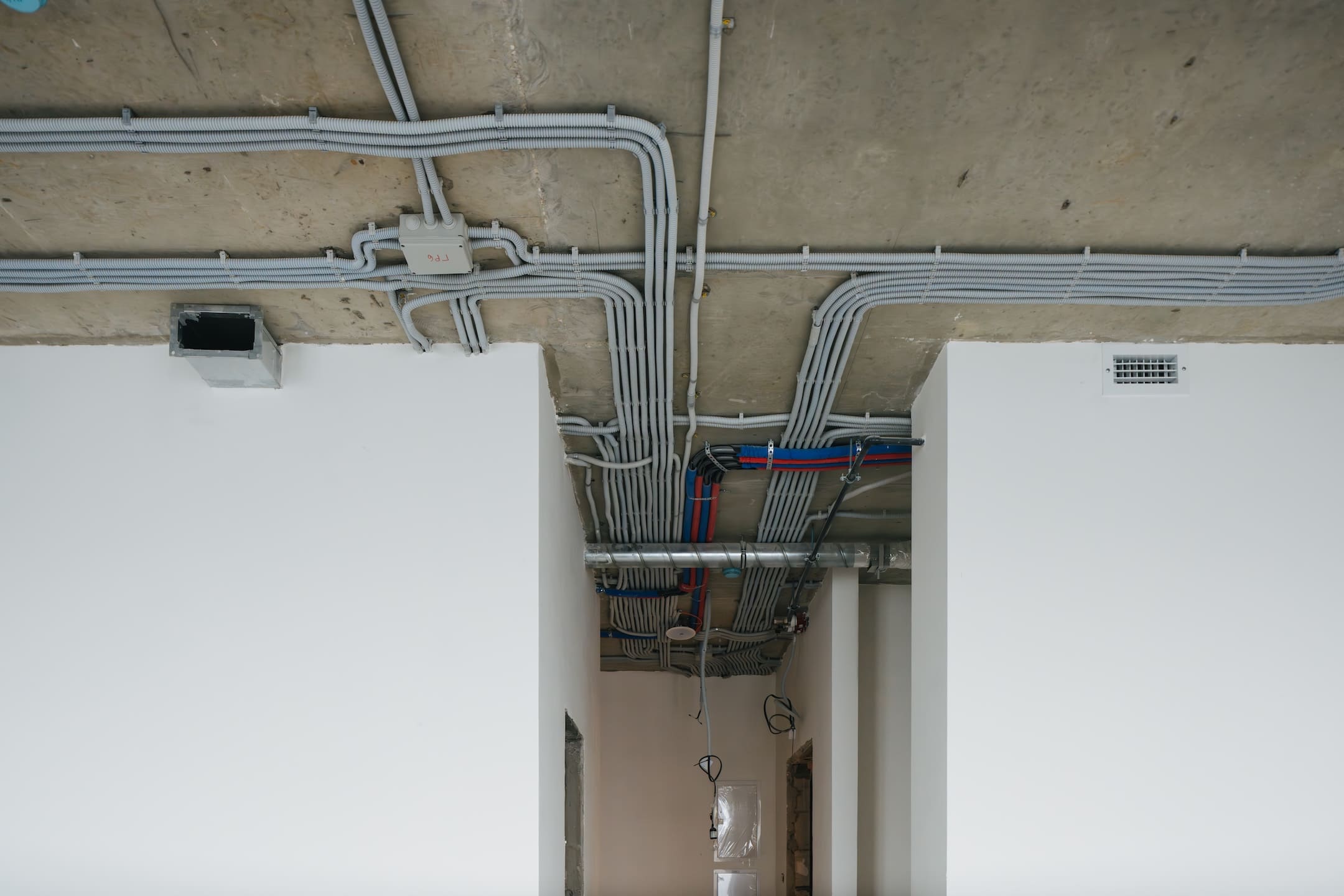

- Ведутся электромонтажные работы.

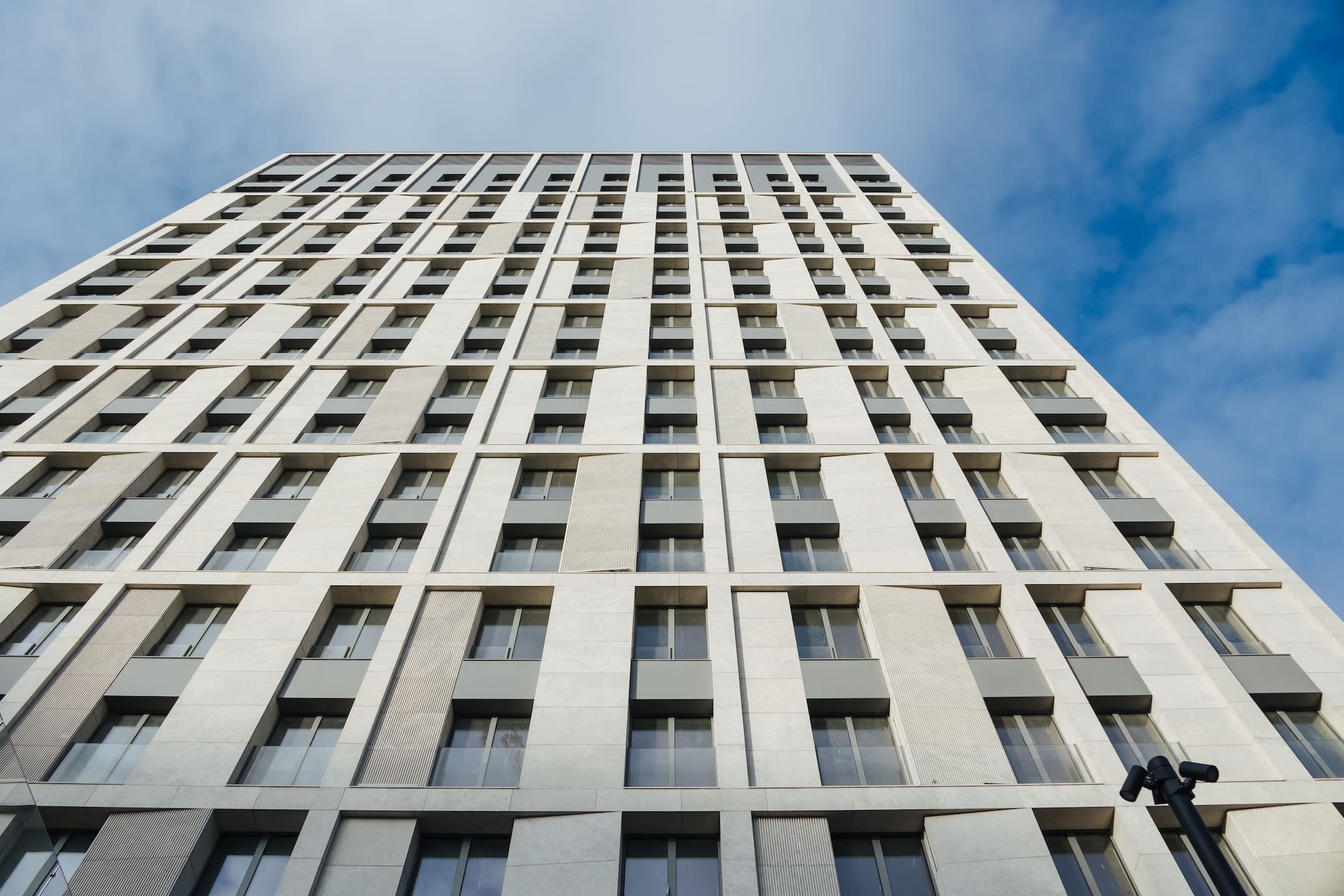

Этап 1.1 (корпус 2)
- Кровельные работы — завершены.
- Монолитные работы — завершены.
- Каменные работы — завершены.
- Черновые отделочные работы — завершены.
- Ведутся чистовые отделочные работы на типовых этажах.
- Ведутся черновые и чистовые отделочные работы лобби.
Фасад
- Монтаж минераловатного утеплителя — завершен.
- Монтаж подсистемы — завершен.

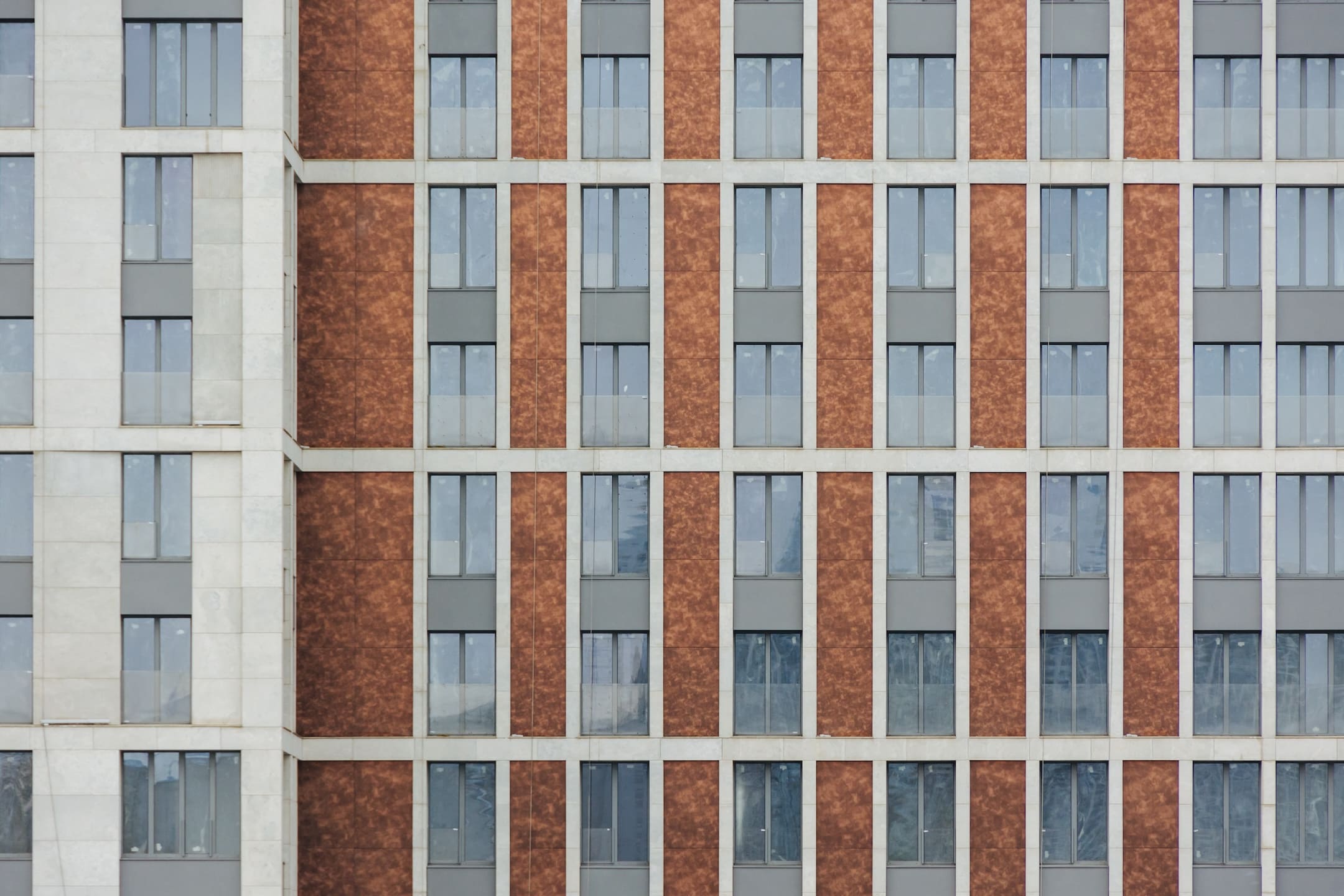

- Монтаж облицовки из натурального камня.
- Монтаж окон типовых этажей — завершен.
- Монтаж металлокасет — завершен.
- Монтаж панелей из композита — завершен.
- Монтаж облицовки первых этажей из натурального камня — завершен
ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу завершены.
- Ведутся электромонтажные работы.
Этап 1.1 (паркинг)
- Устройство пристенного дренажа — завершено.
- Прокладка наружных инженерных систем — завершена.
- Отделка технических помещений — завершена.

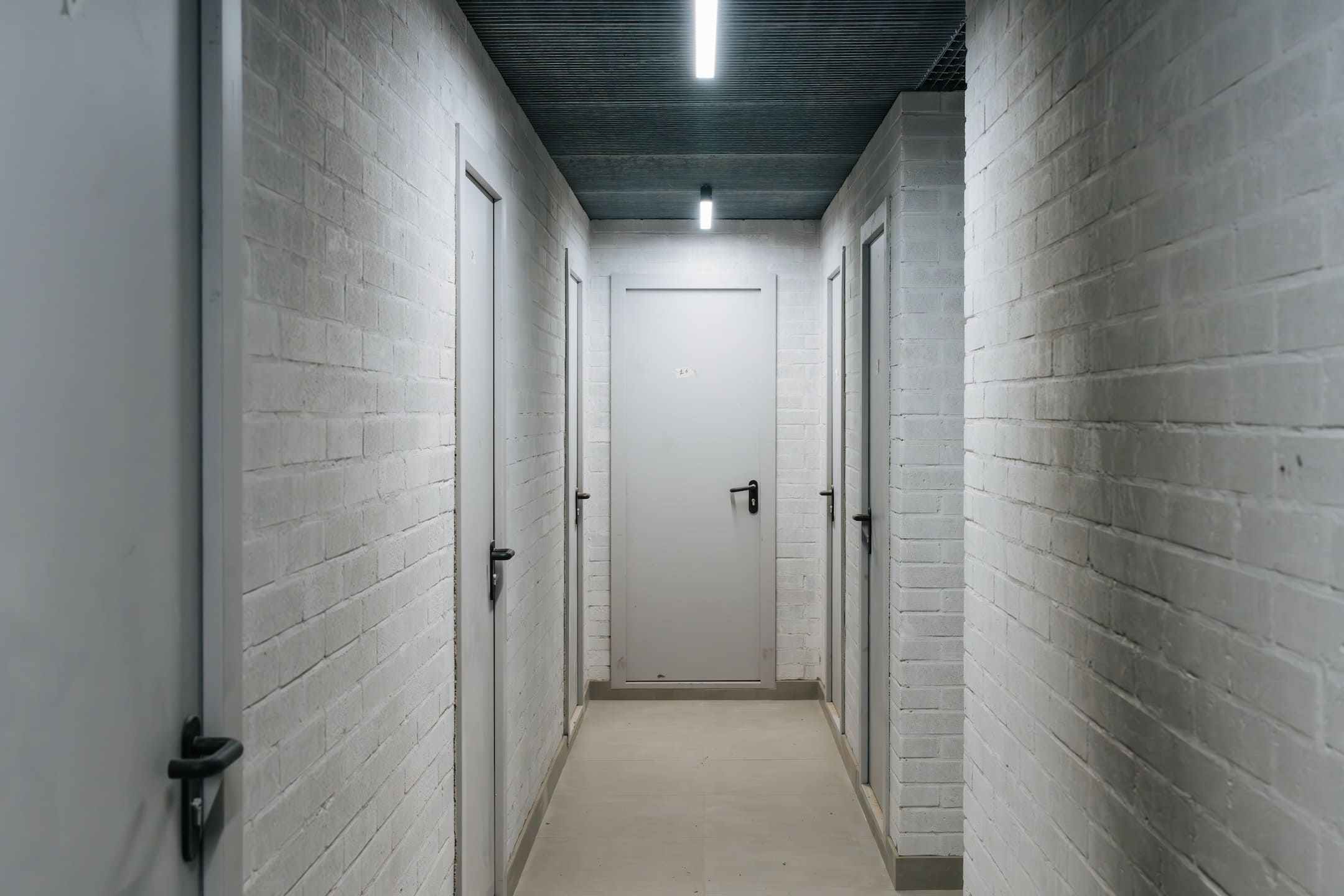

- Отделка кладовых — завершена.
- Отделка зоны паркинга — завершена.

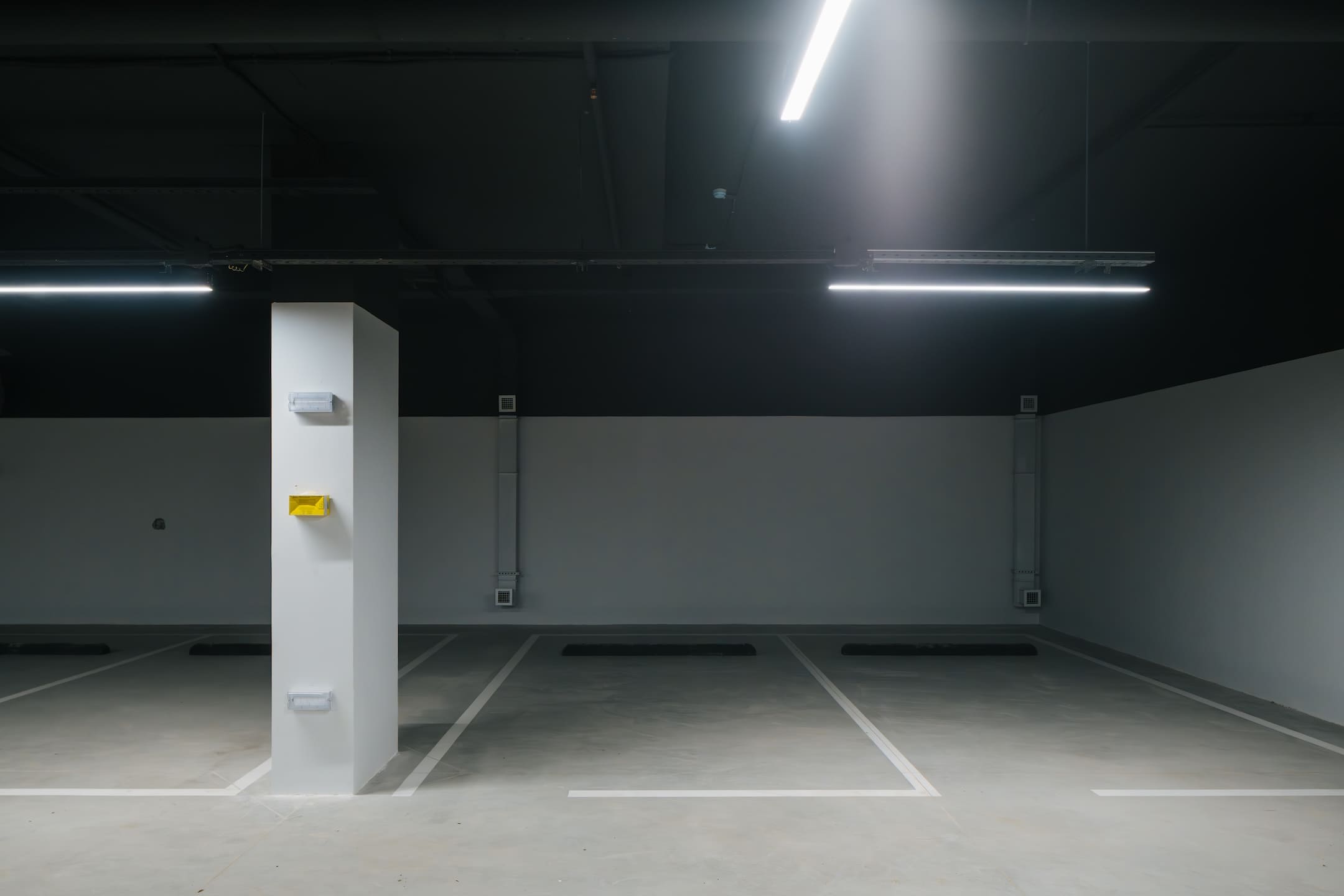

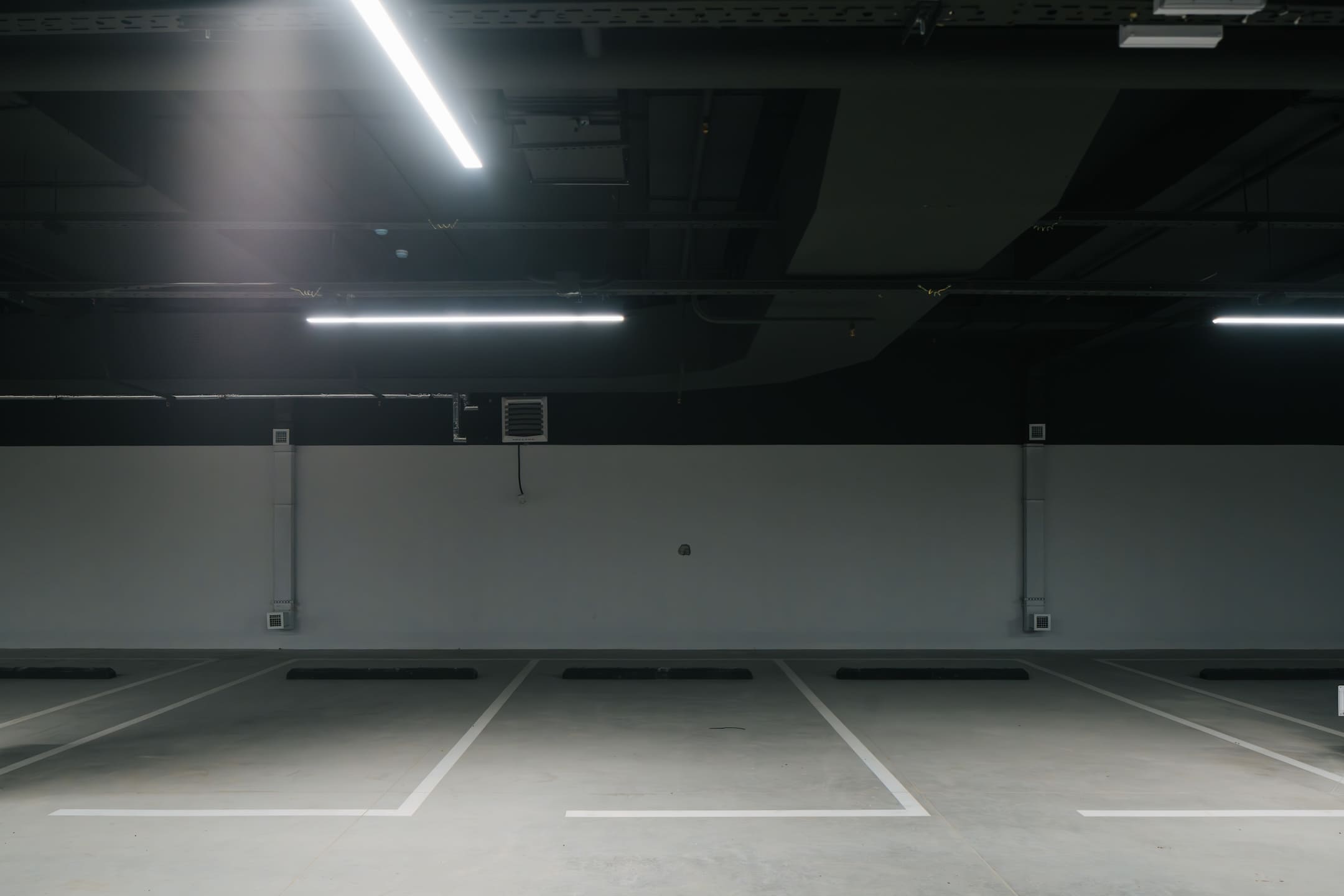

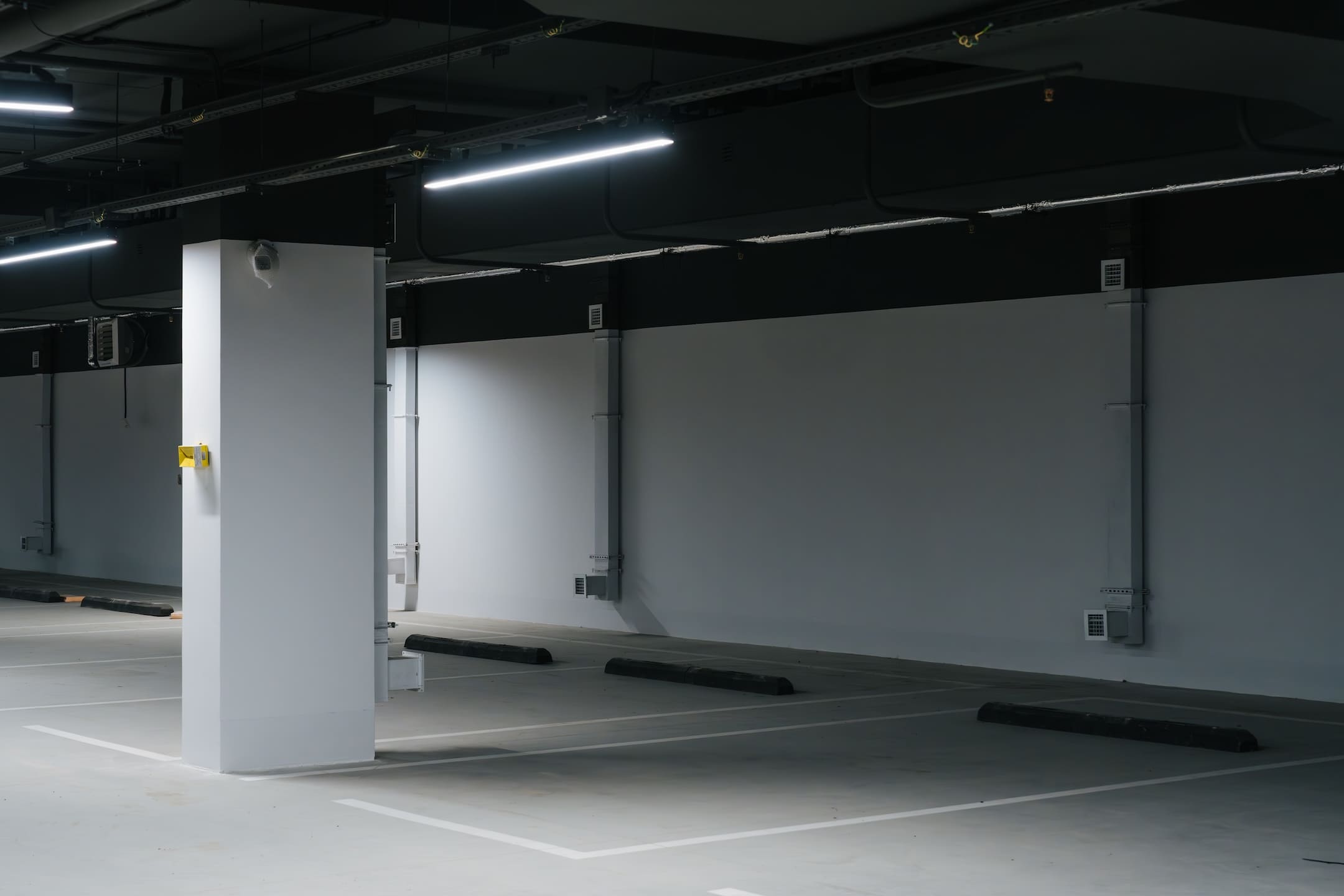

- Устройство полов паркинга — завершено.
ВИС
- Работы по отоплению, вентиляции, противопожарному водопроводу — завершены.

Этап 1.1 (благоустройство)
- Работы по подготовке основания, бетонированию, монтажу бордюров — завершены.

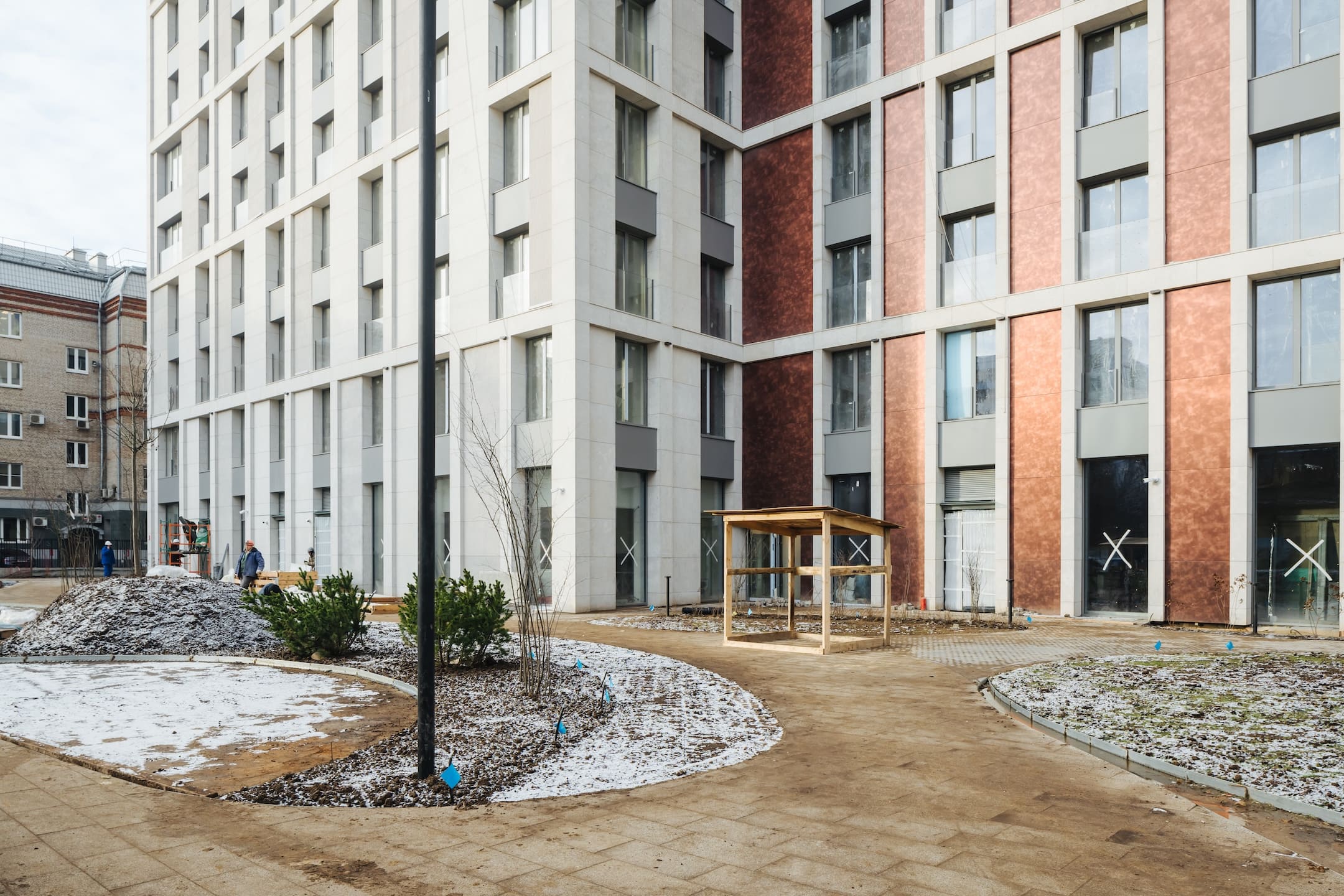

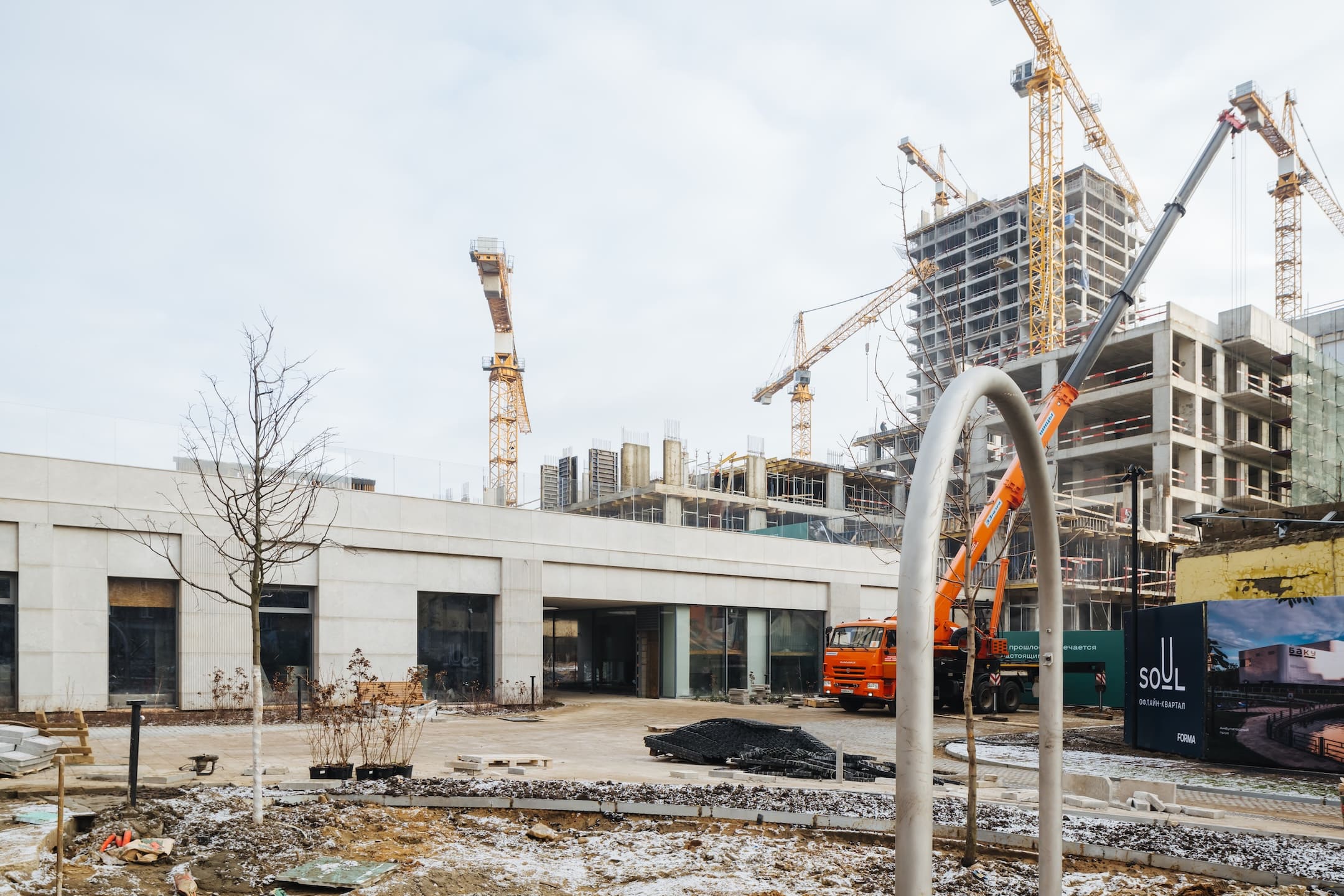

- Ведутся работы по устройству плитки.

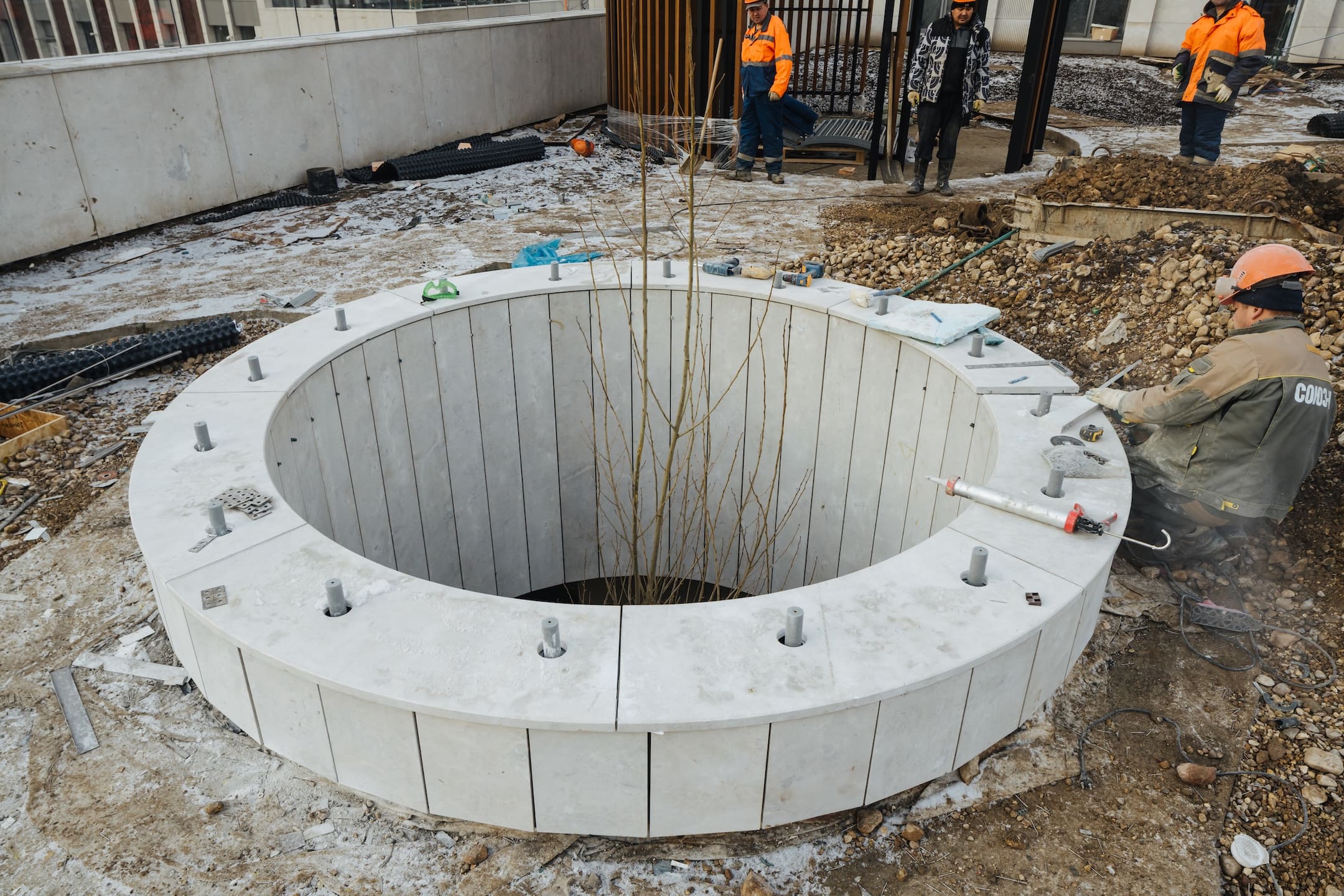

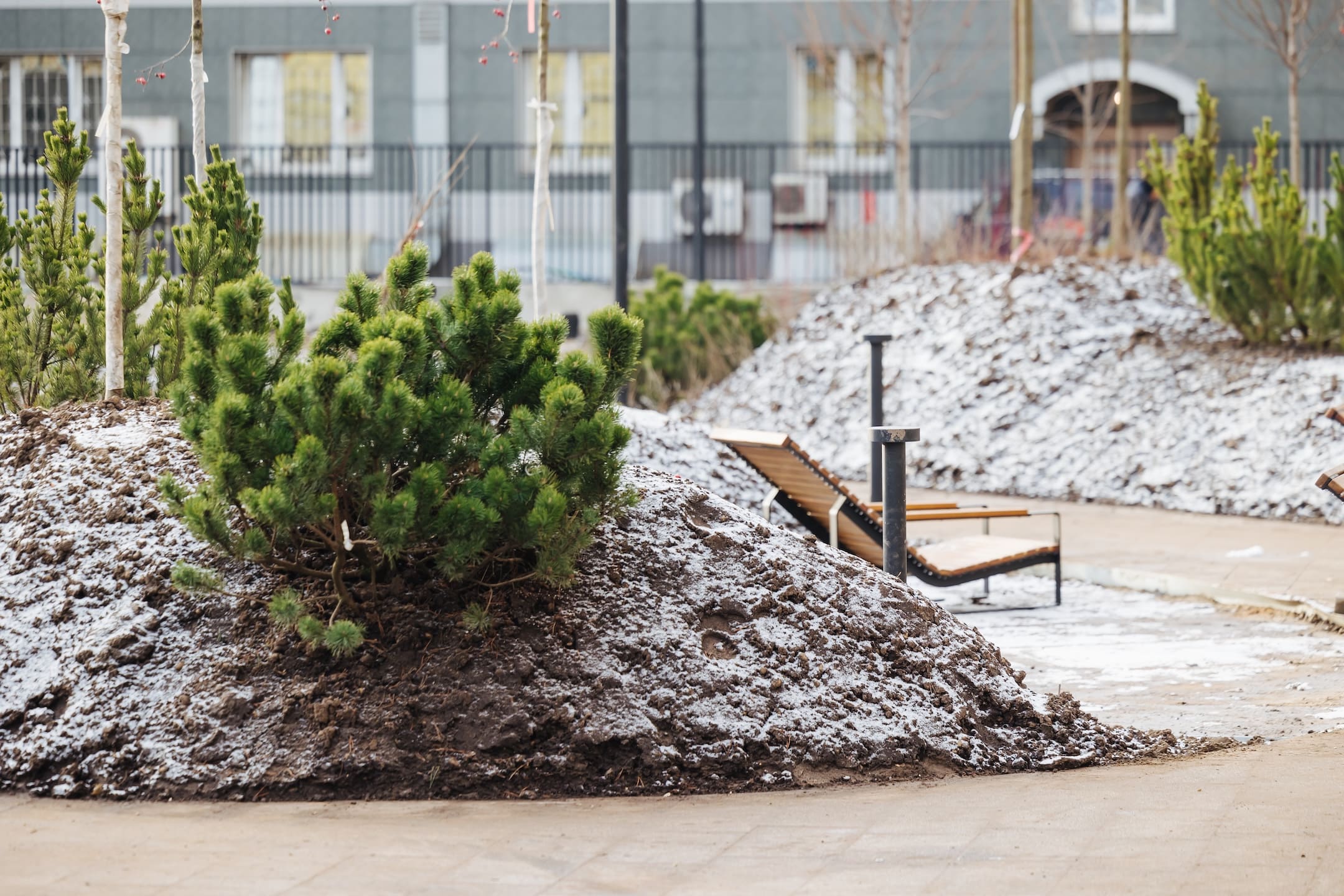

- Ведутся работы по монтажу МАФ.

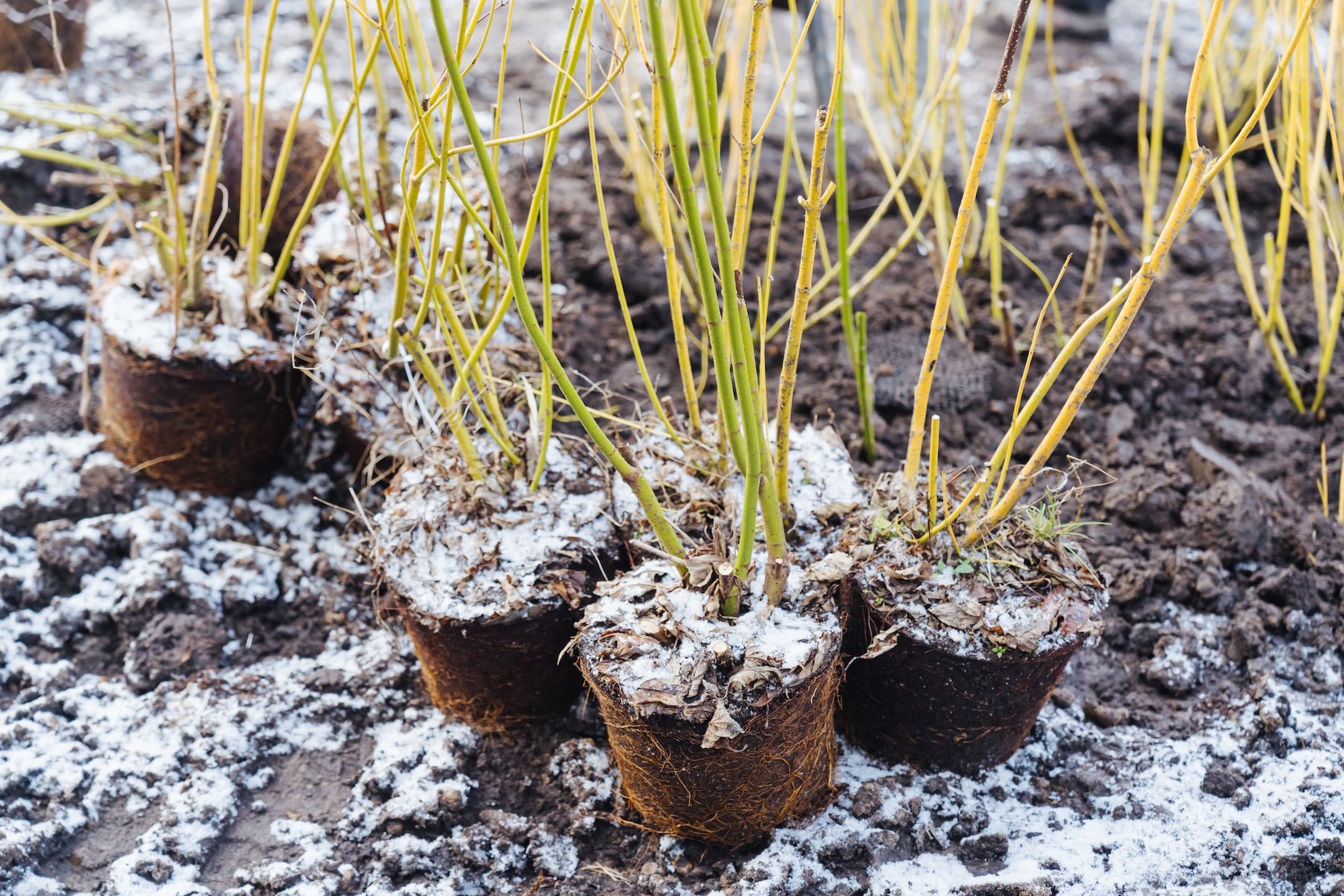

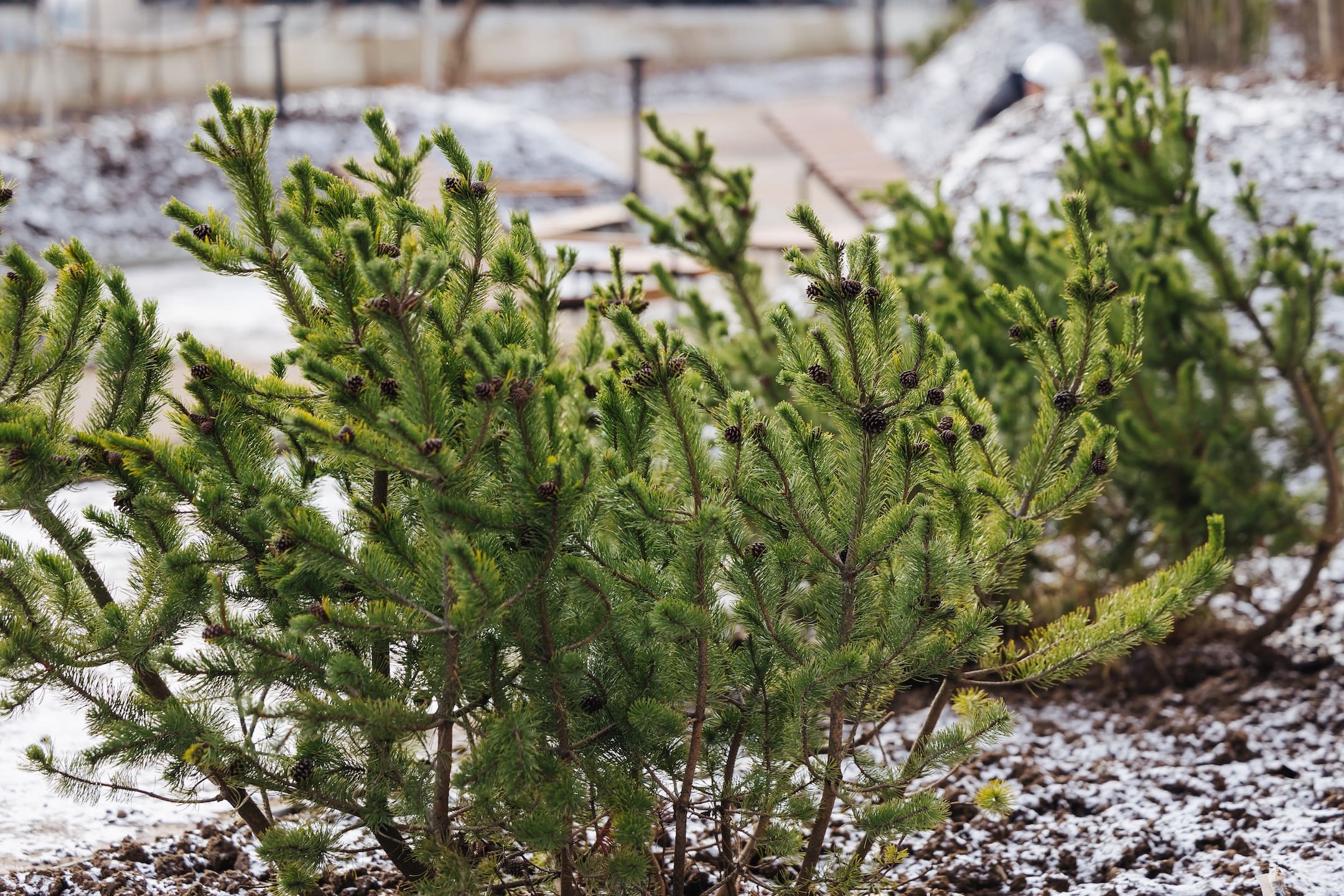

- Ведутся работы по устройству рулонного газона.
Этап 1.2 (общее)
- Устройство стены в грунте — работы завершены.
- Снос зданий и сооружений — работы завершены.
- Устройство водопонижения выполнено.
- Разработка котлована выполнена.
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа выполнено.

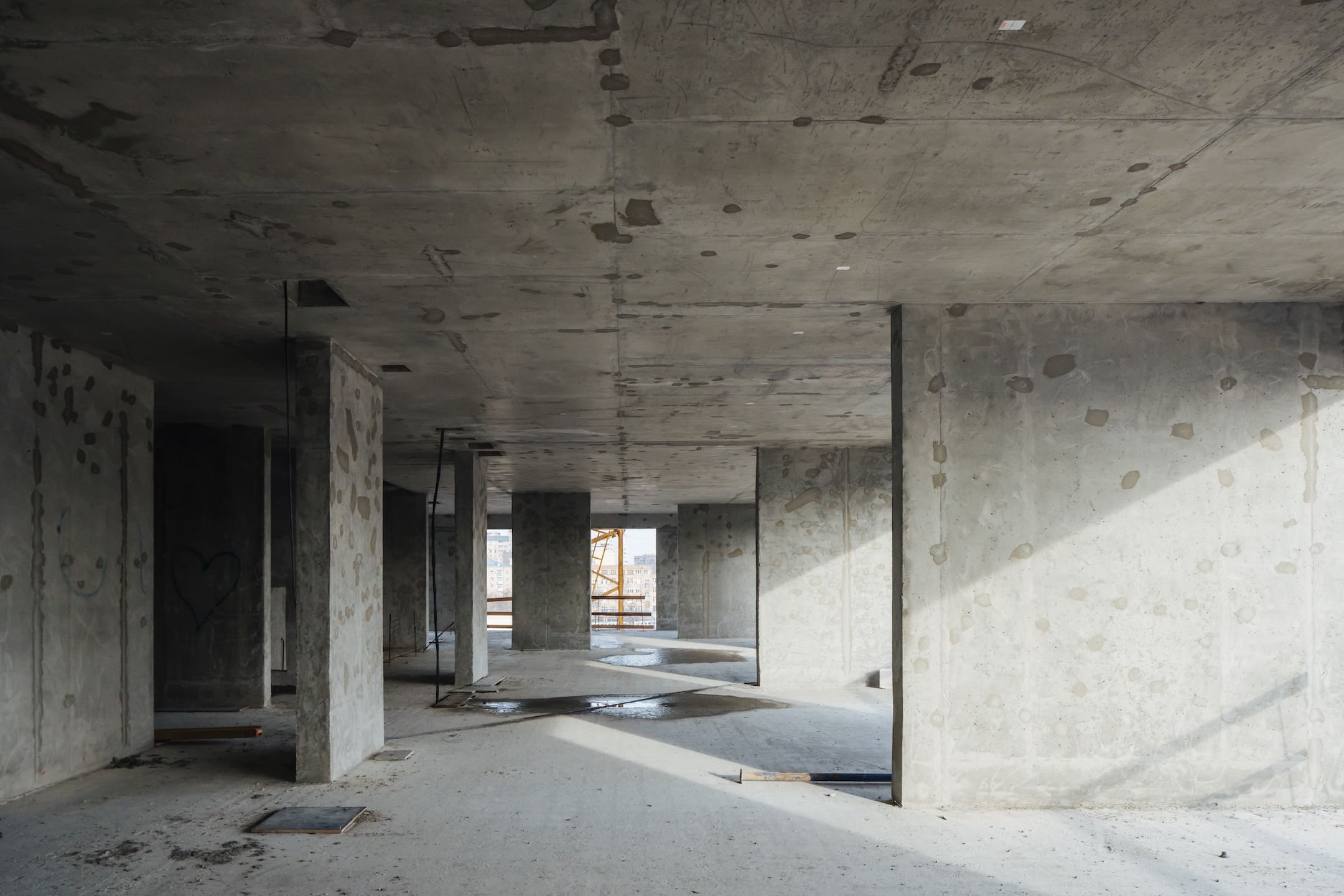

- Устройство фундаментной плиты.
- Бетонирование плиты перекрытия и вертикальных конструкций паркинга −1 и −2 этажа.

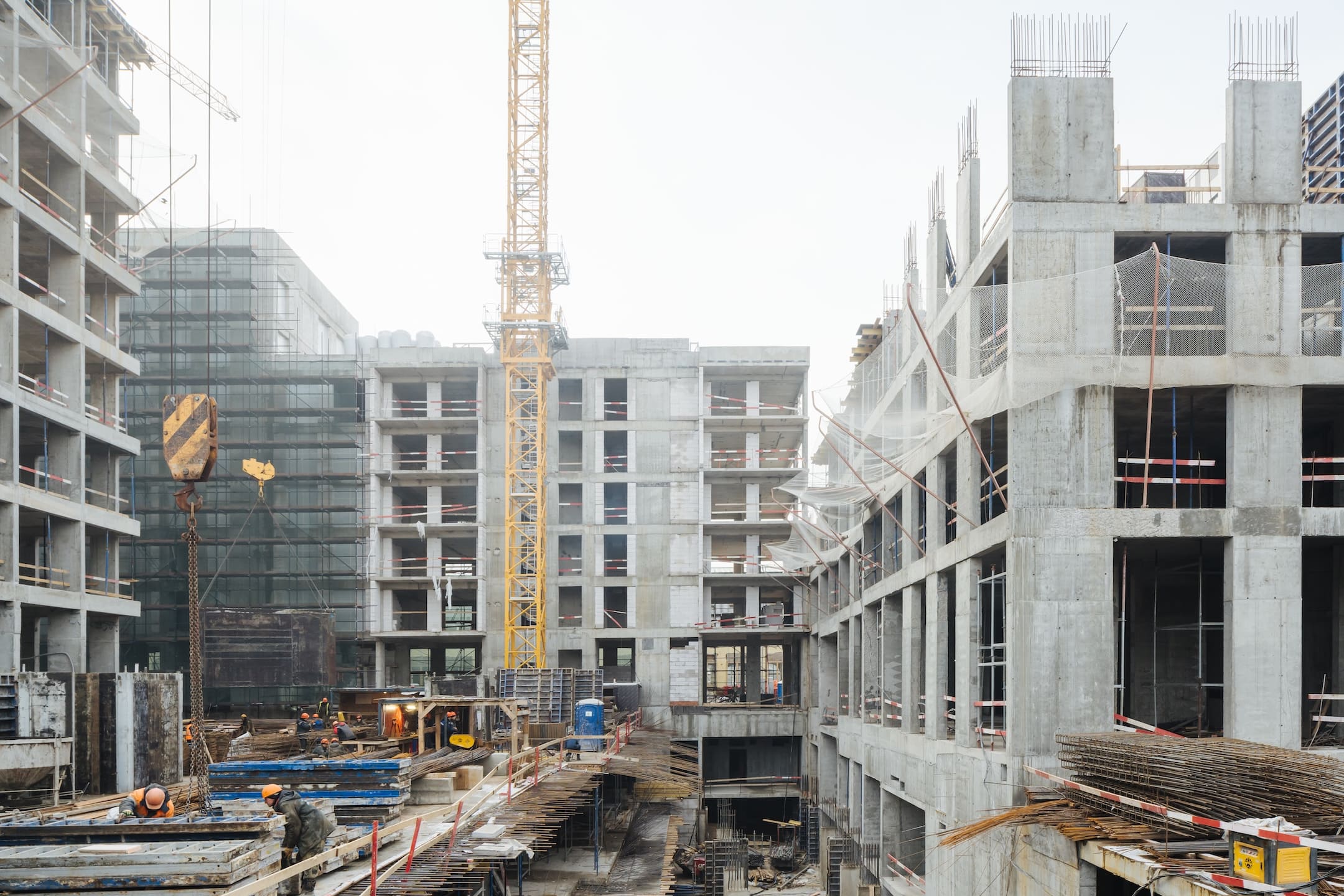

Этап 1.2 (корпус 3)
- Работы по устройству 3 этажа завершены.
- Ведутся работы по устройству 4 этажа.

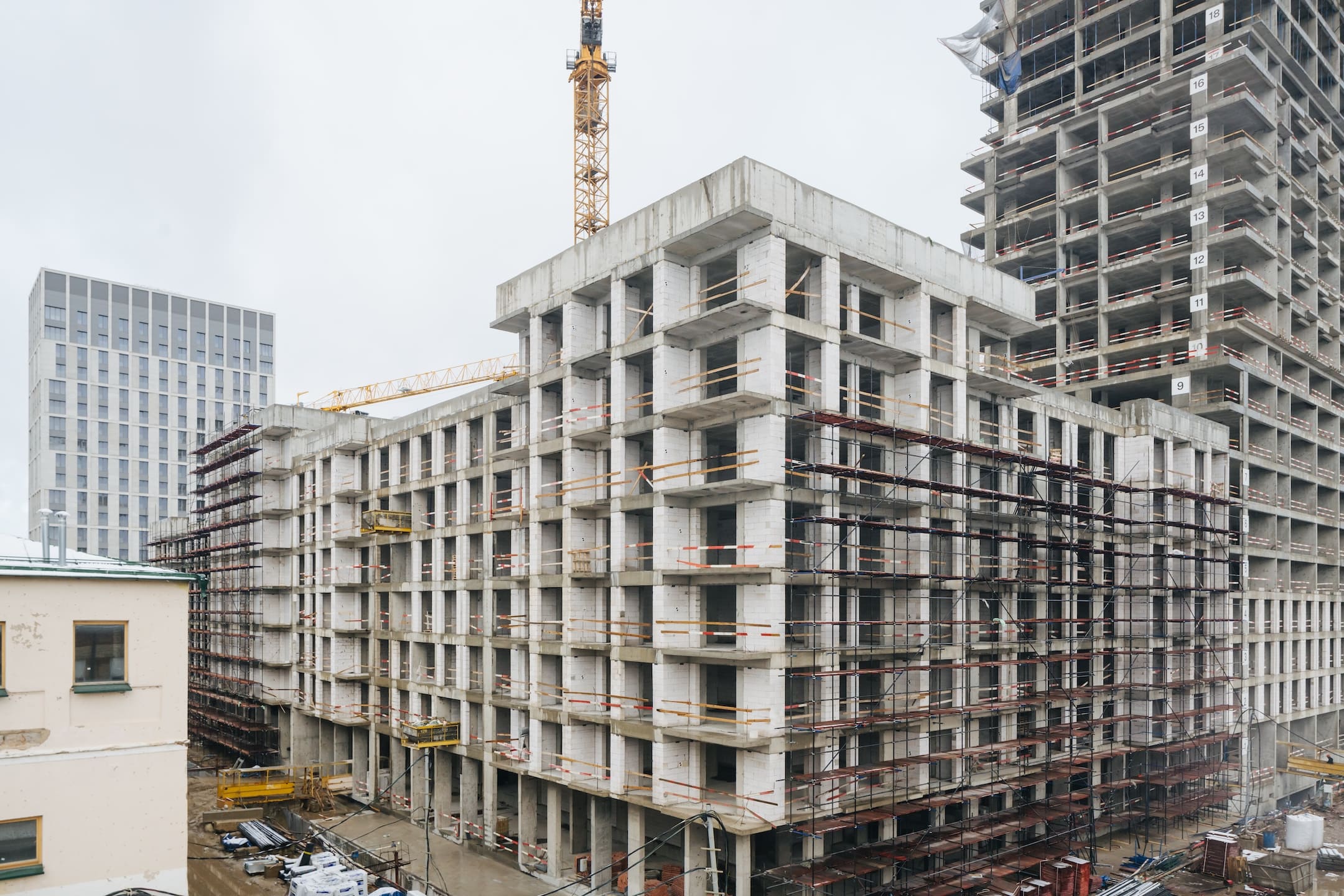

Этап 1.2 (корпус 4)
- Работы по устройству фундаментной плиты — завершены.
- Работы по устройству 6 этажа — завершены.

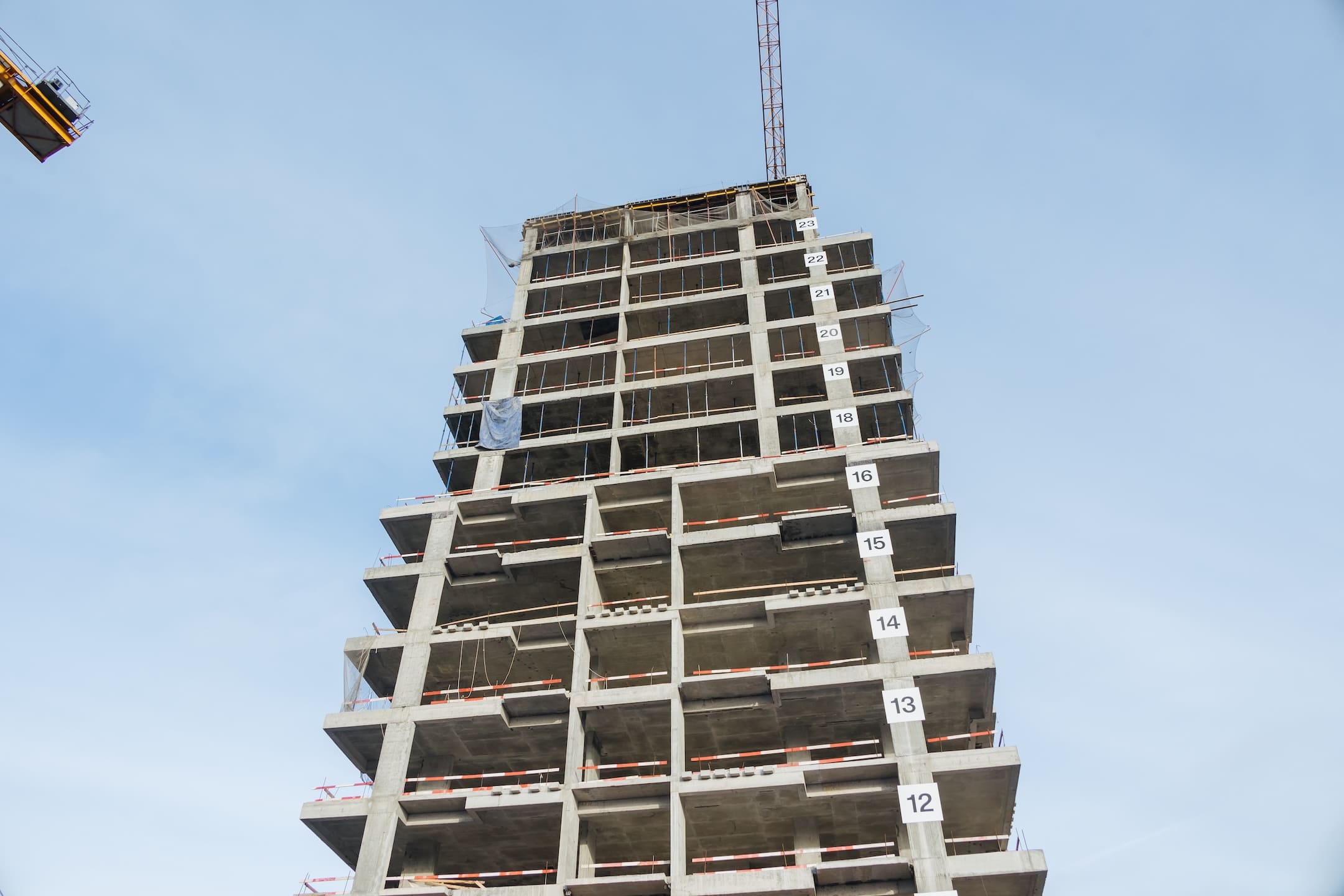

- Ведутся работы по устройству 7 этажа.

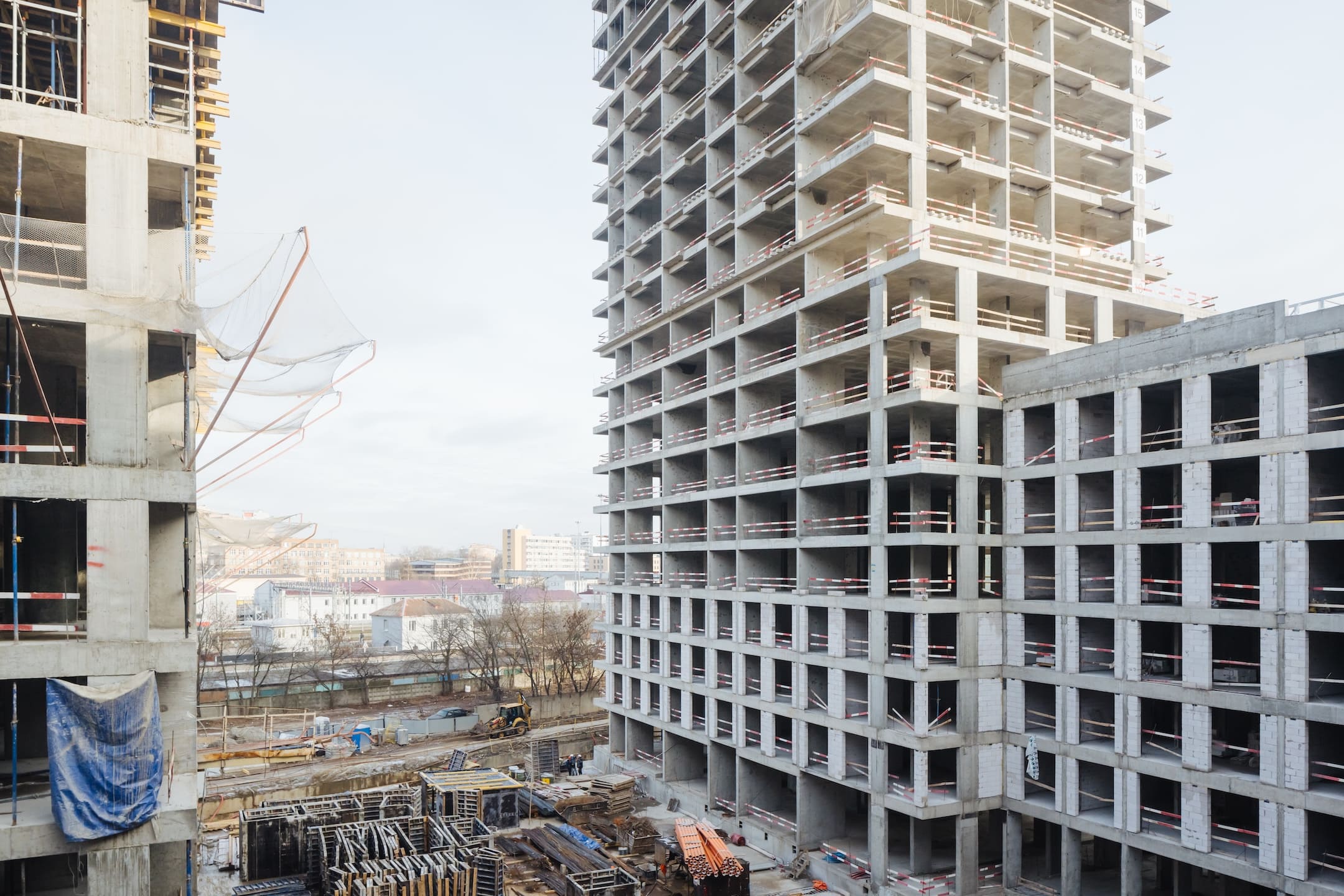

Этап 1.2 (корпус 5)

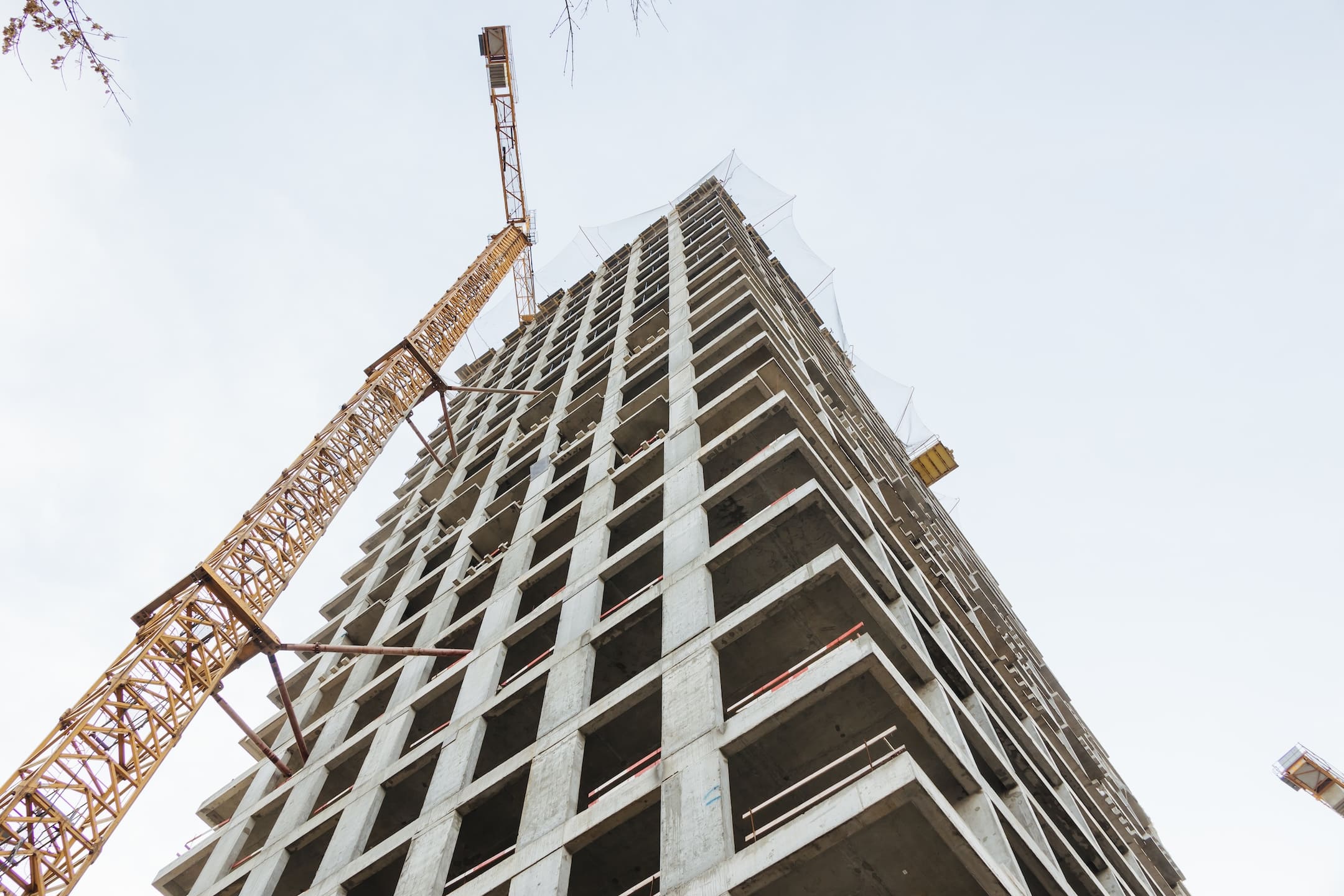

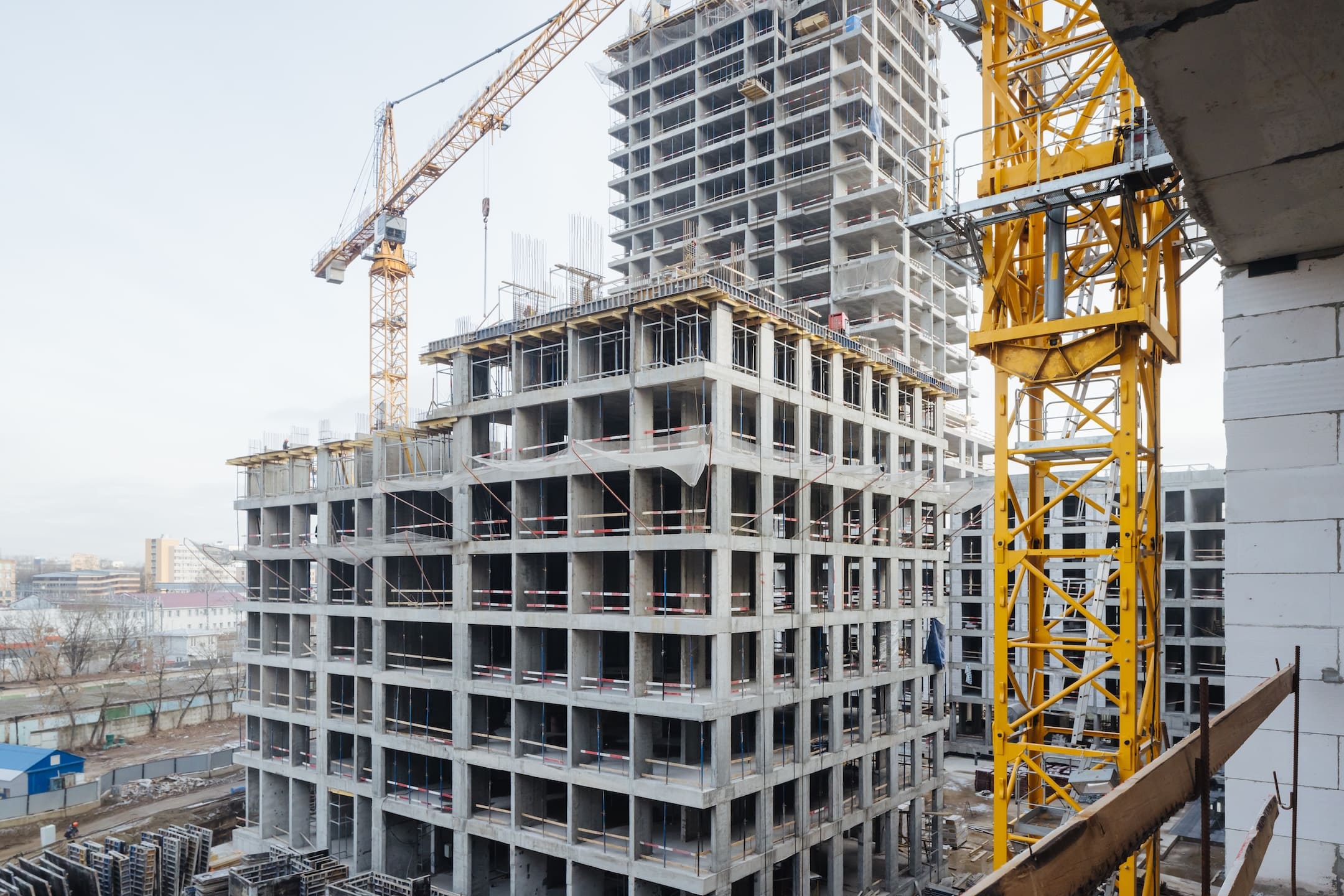

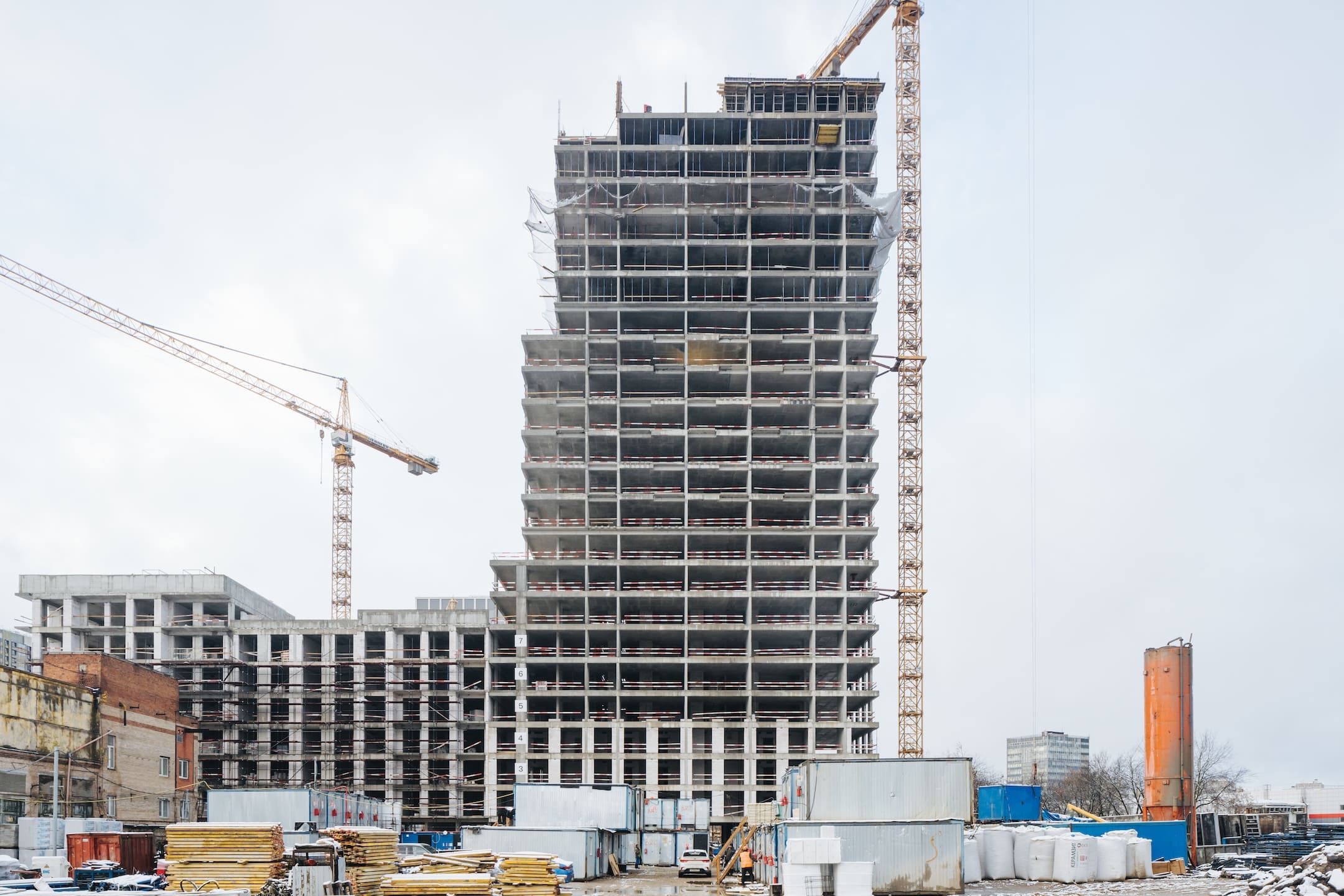

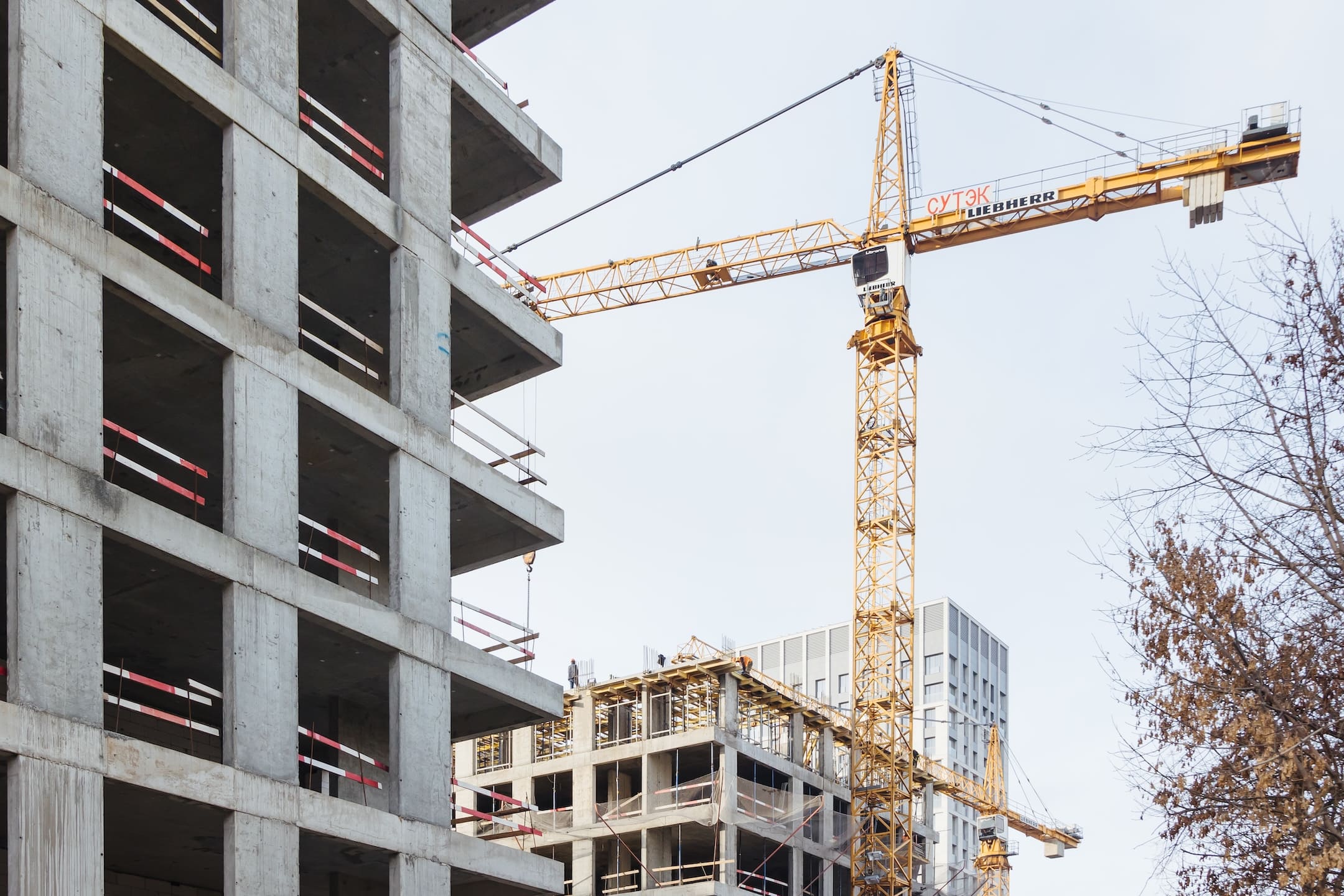

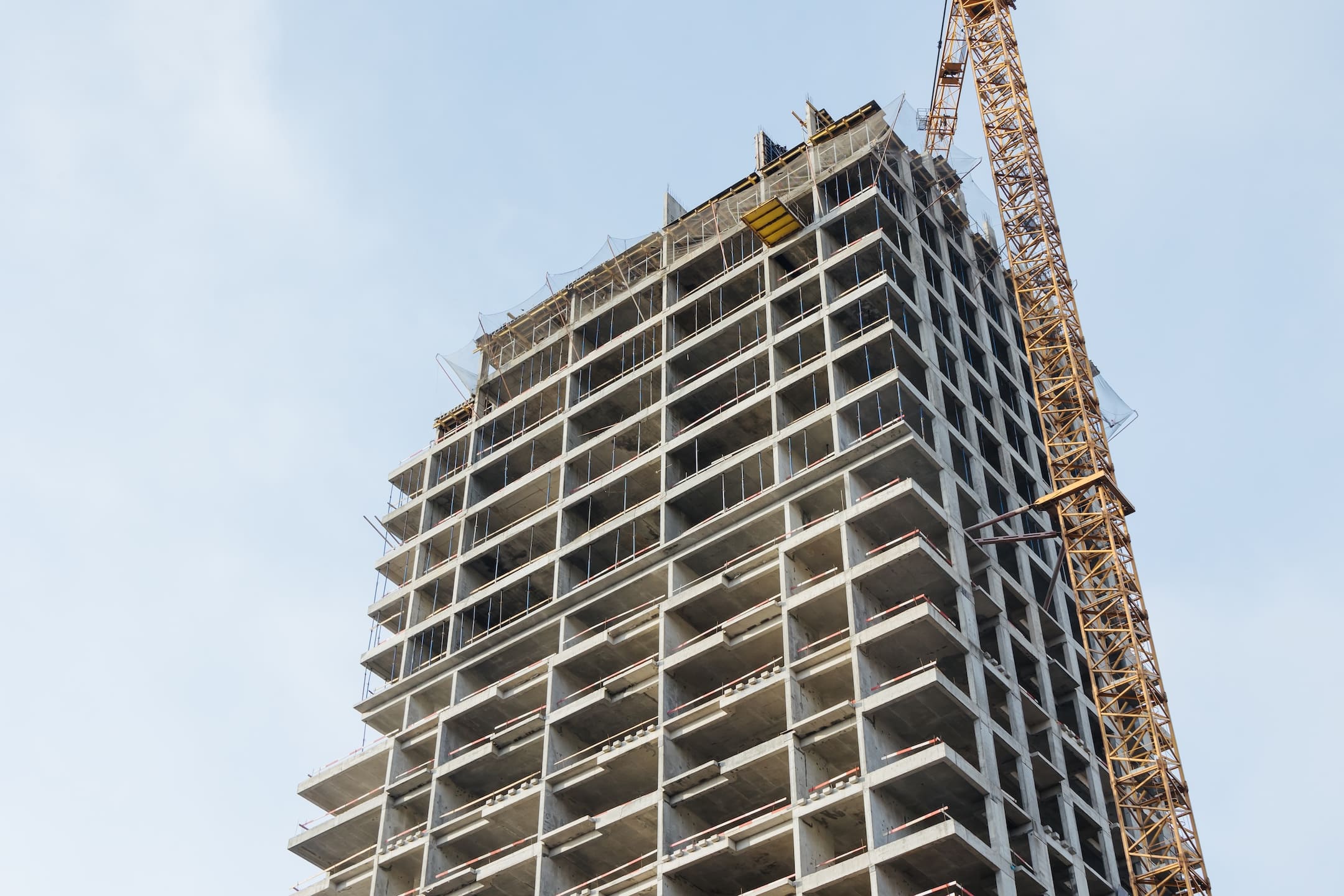

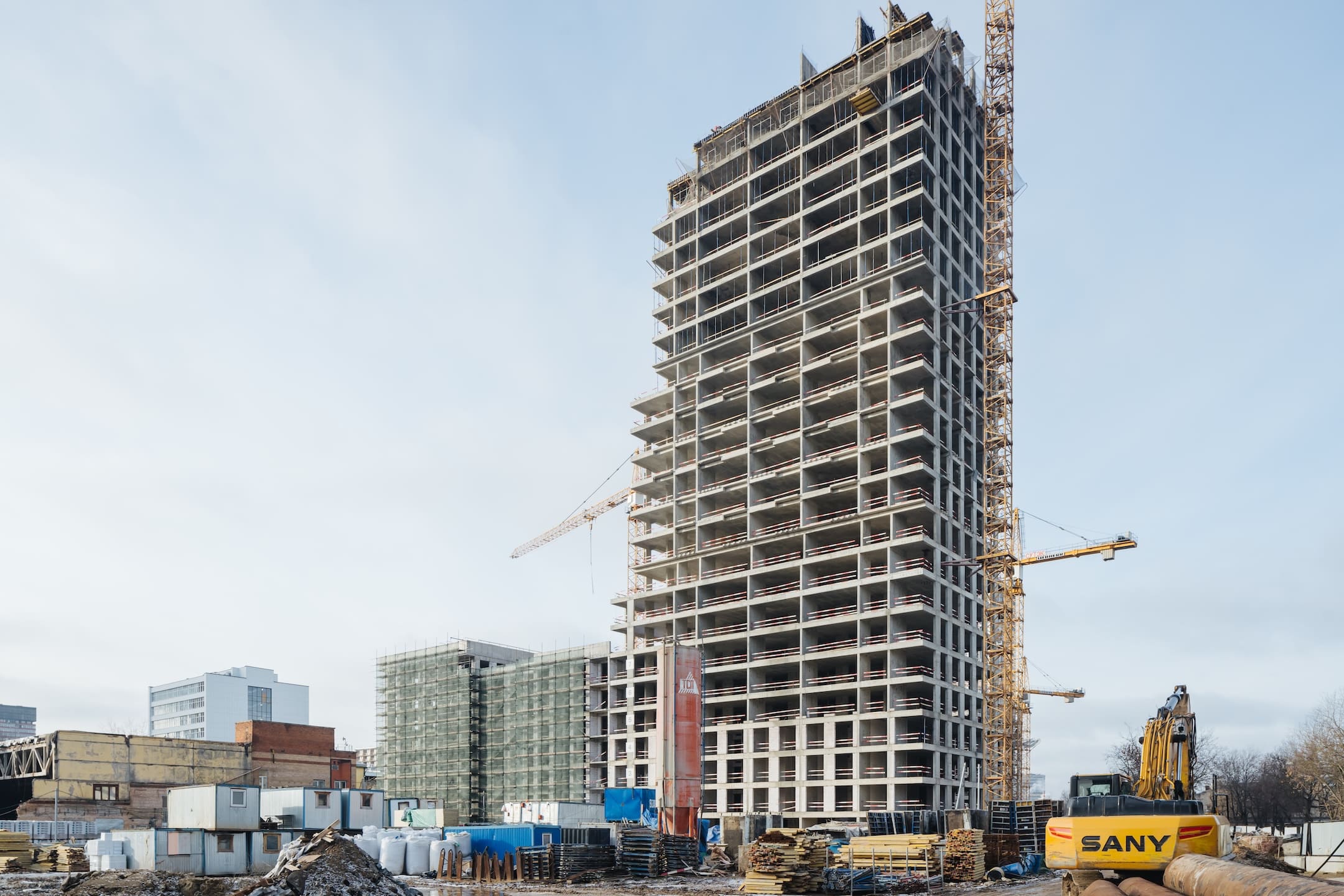

- Выполняются работы по бетонированию конструкций 26 этажа.
Этап 1.2 (корпус 6)
- Выполняются работы по возведению монолитных конструкций.
- Выполняются работы по наружной и внутренней кладке.
- Ведутся кровельные работы.
- Ведутся подготовительные фасадные работы.
Этап 3 (общее)
- Подготовка площадки под снос зданий и сооружений.
