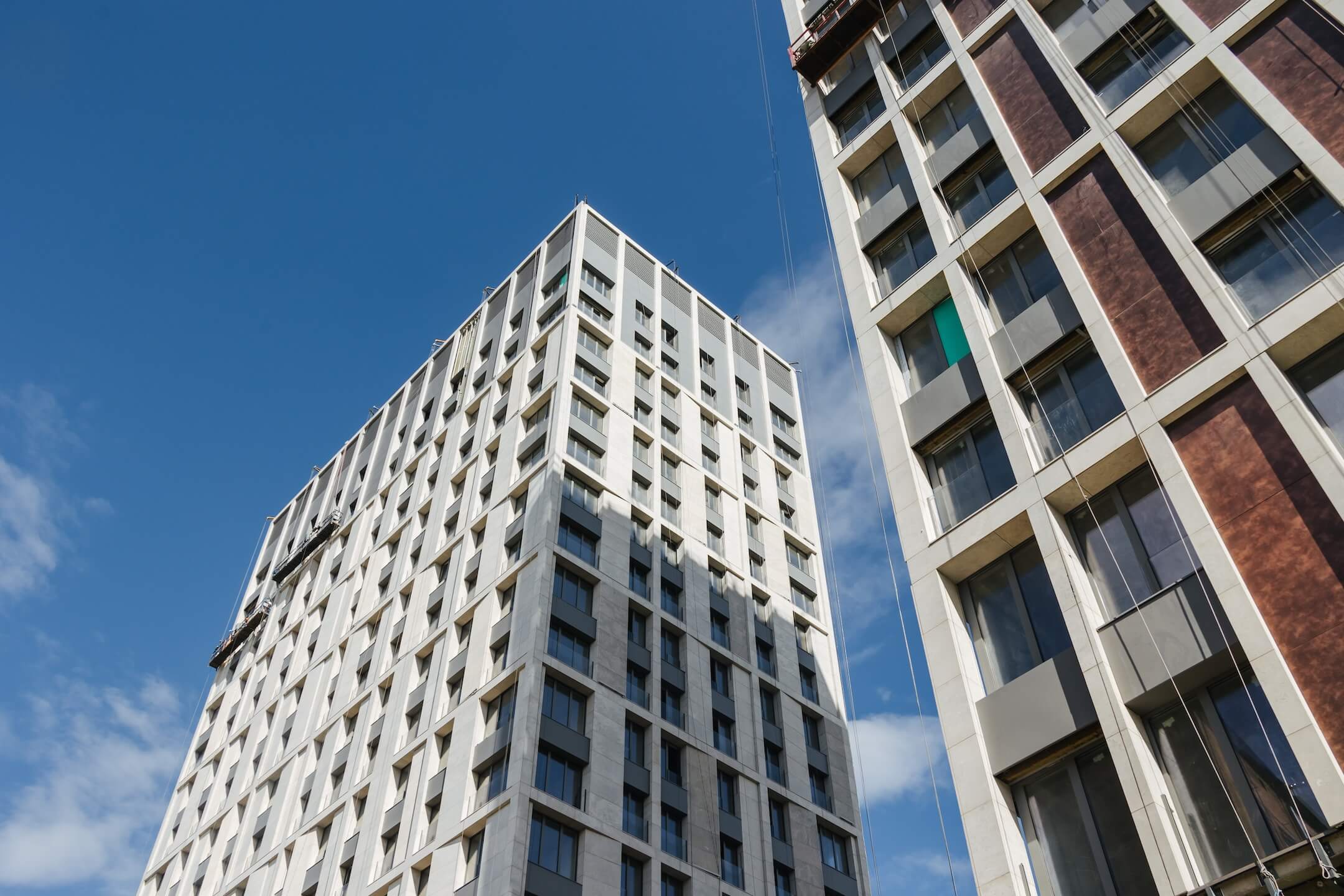

Август 25.08.2025
Этап 1.1 (корпус 1)
- Кровельные работы завершены
- Монолитные работы завершены

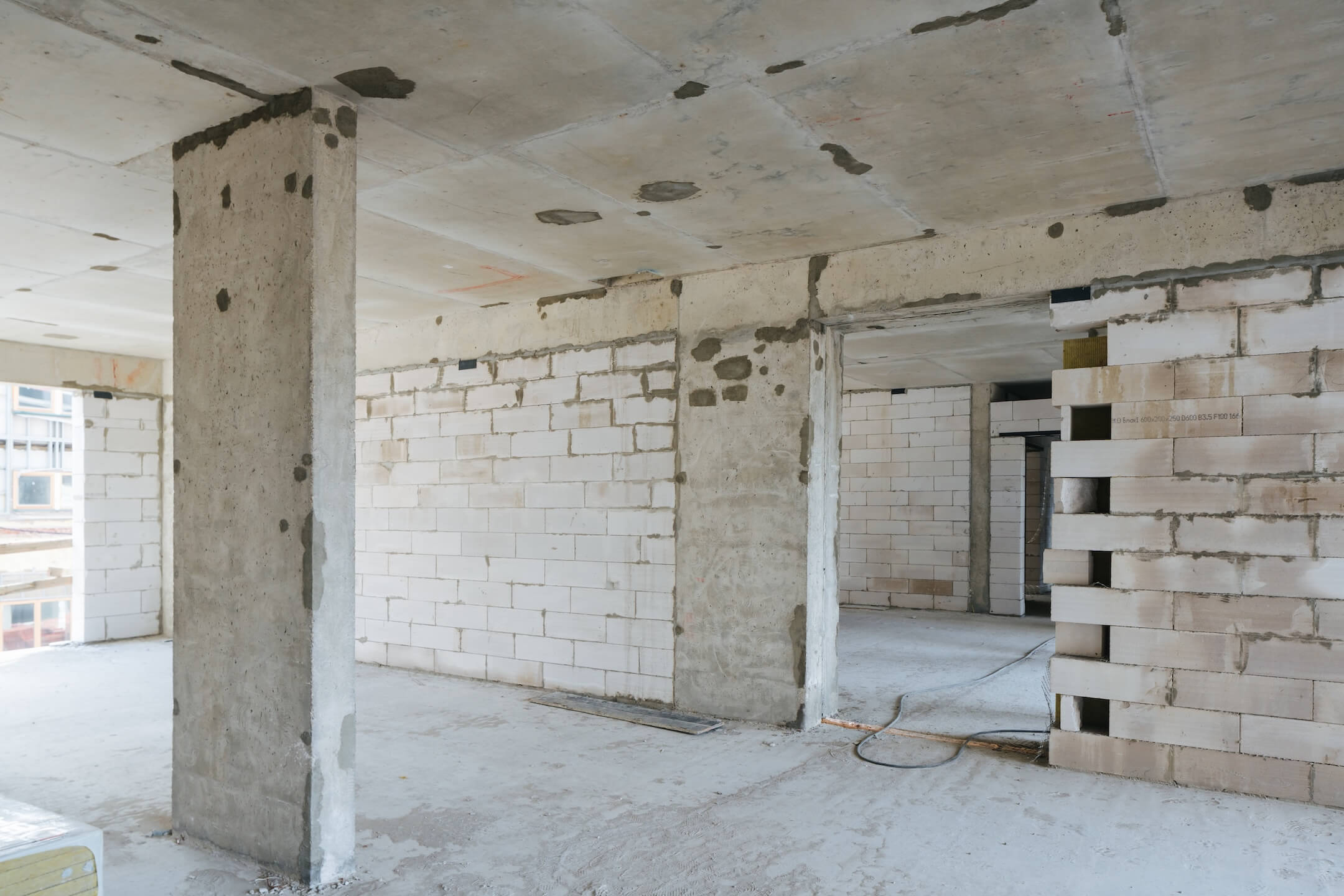

- Каменные работы завершены

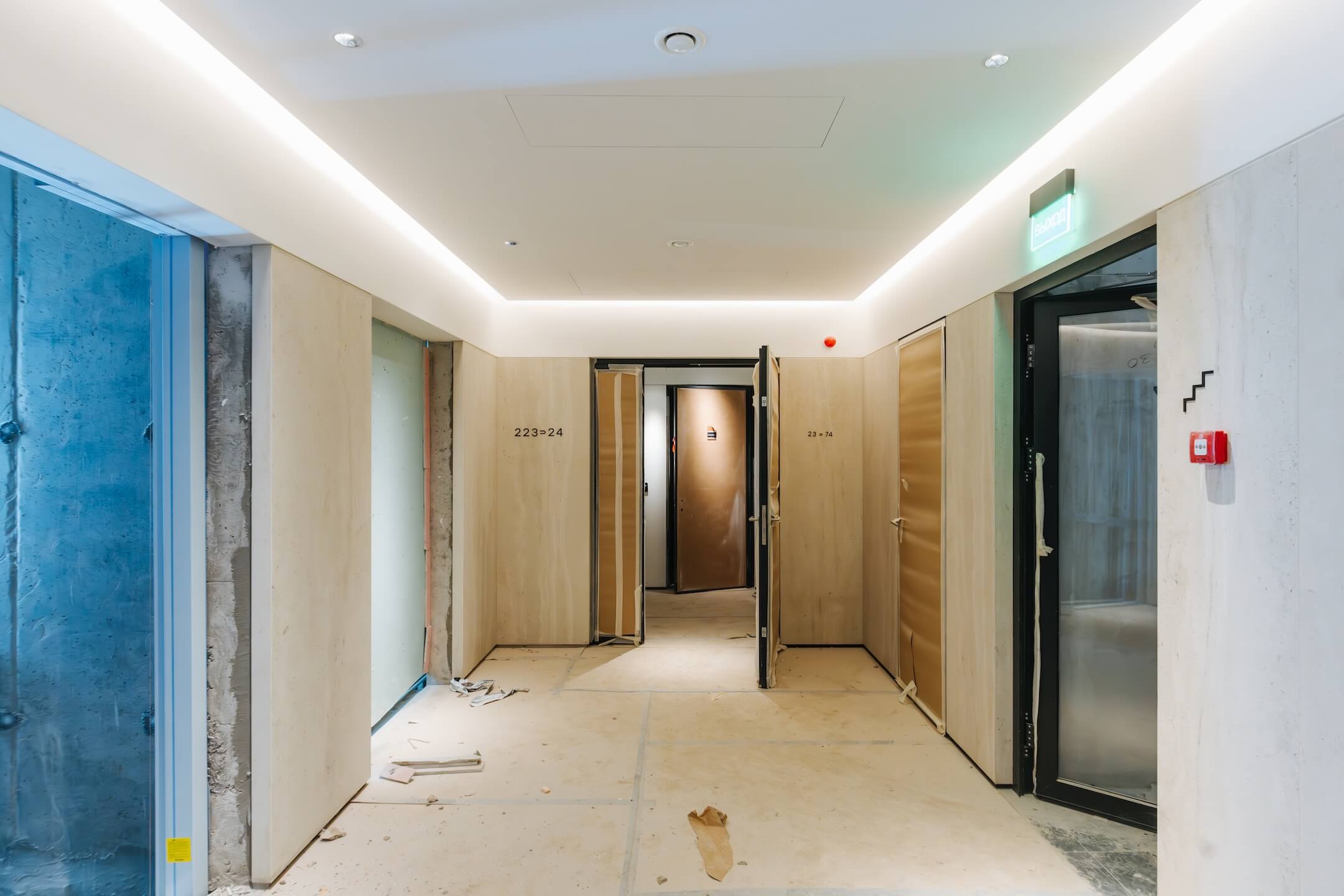

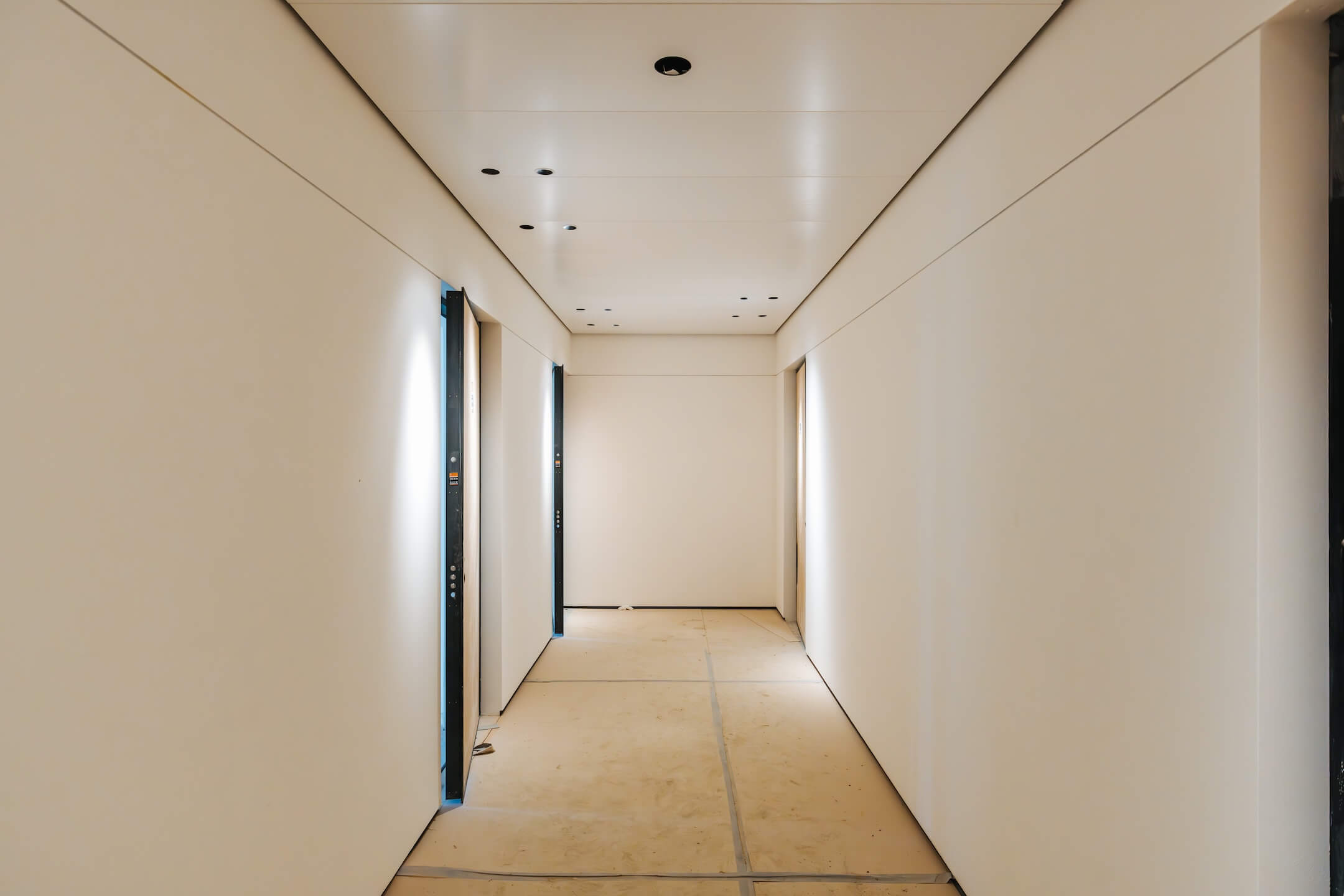

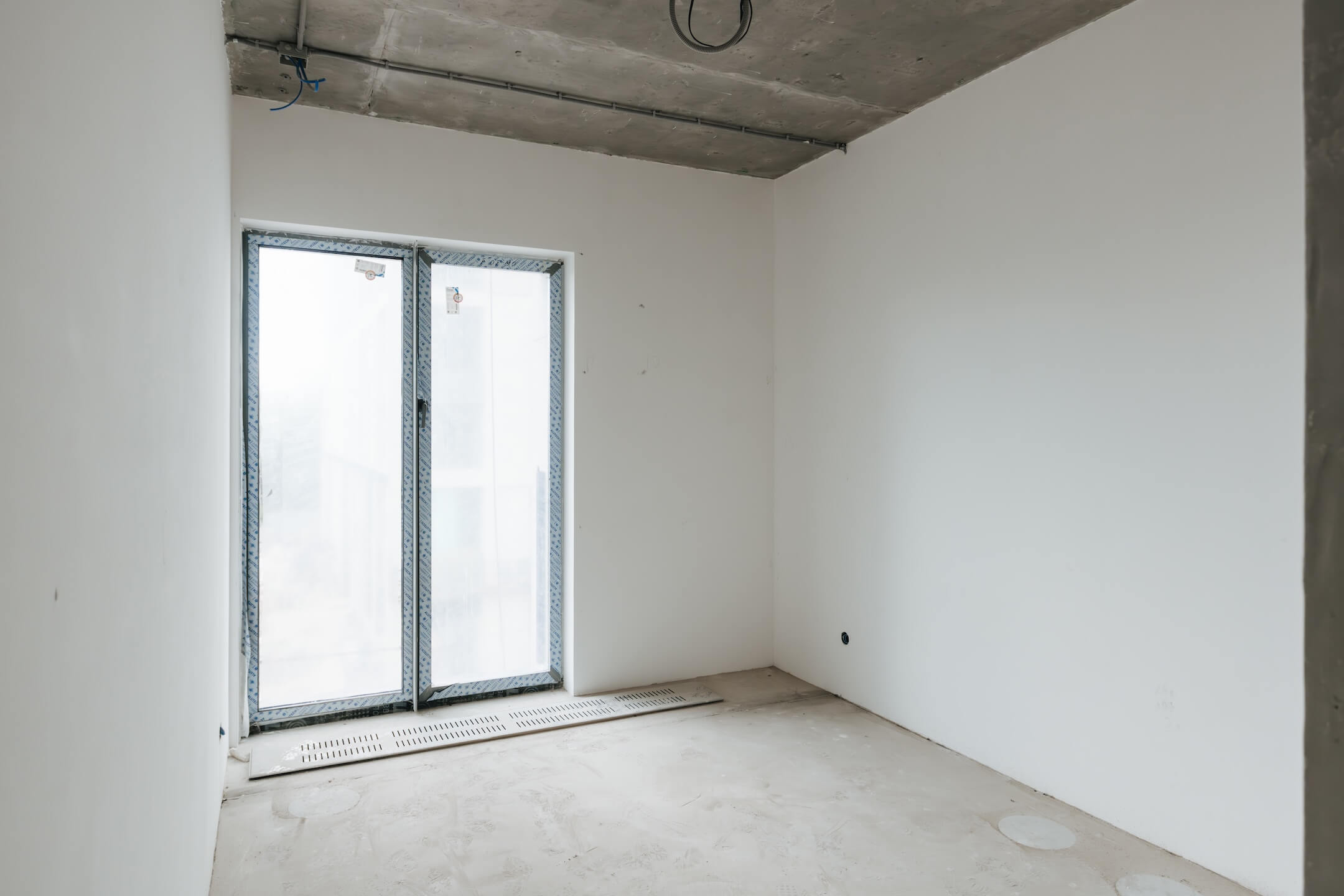

- Ведутся черновые отделочные работы на 1-21 этажах

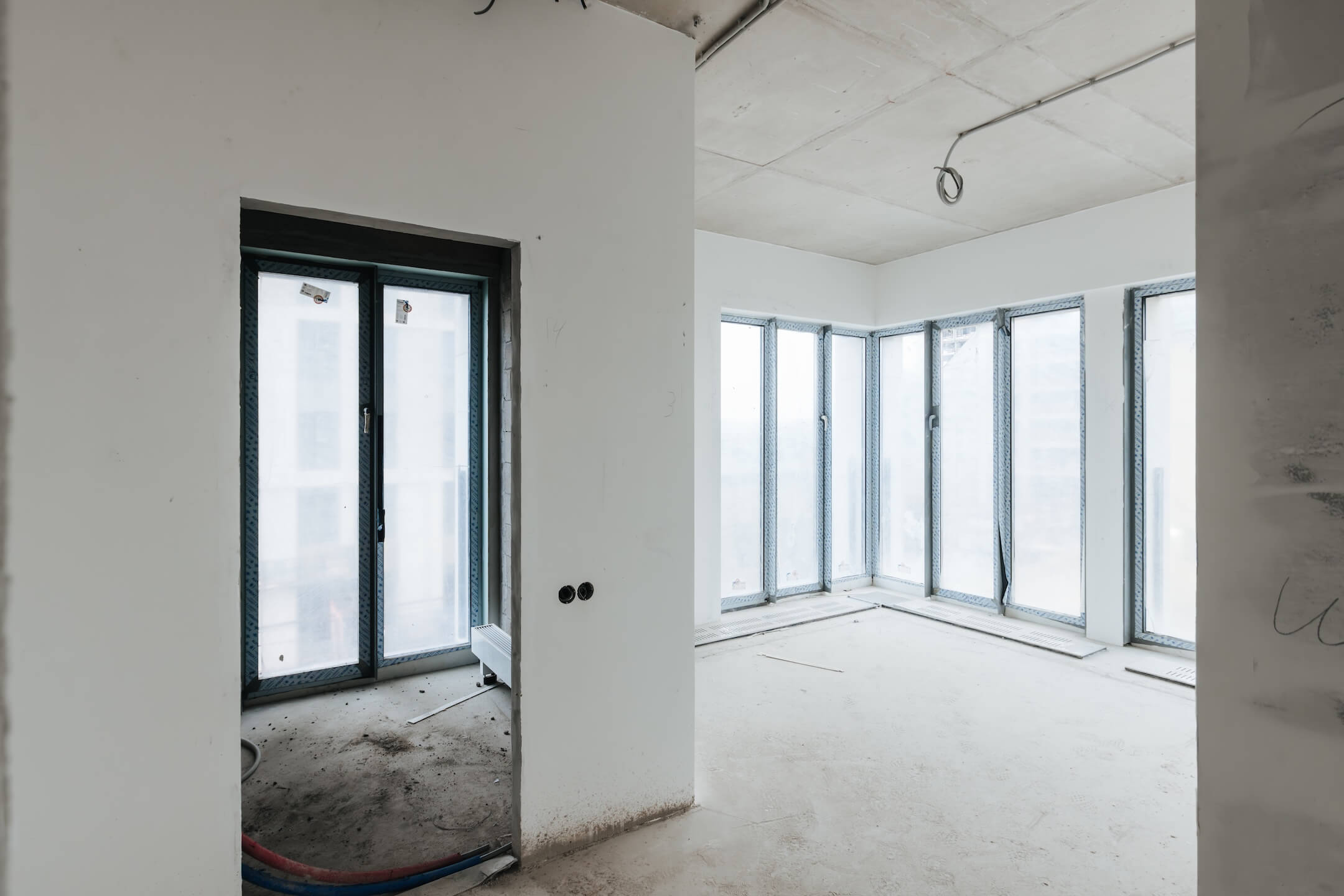

- Чистовые отделочные работы 2-15 этажах

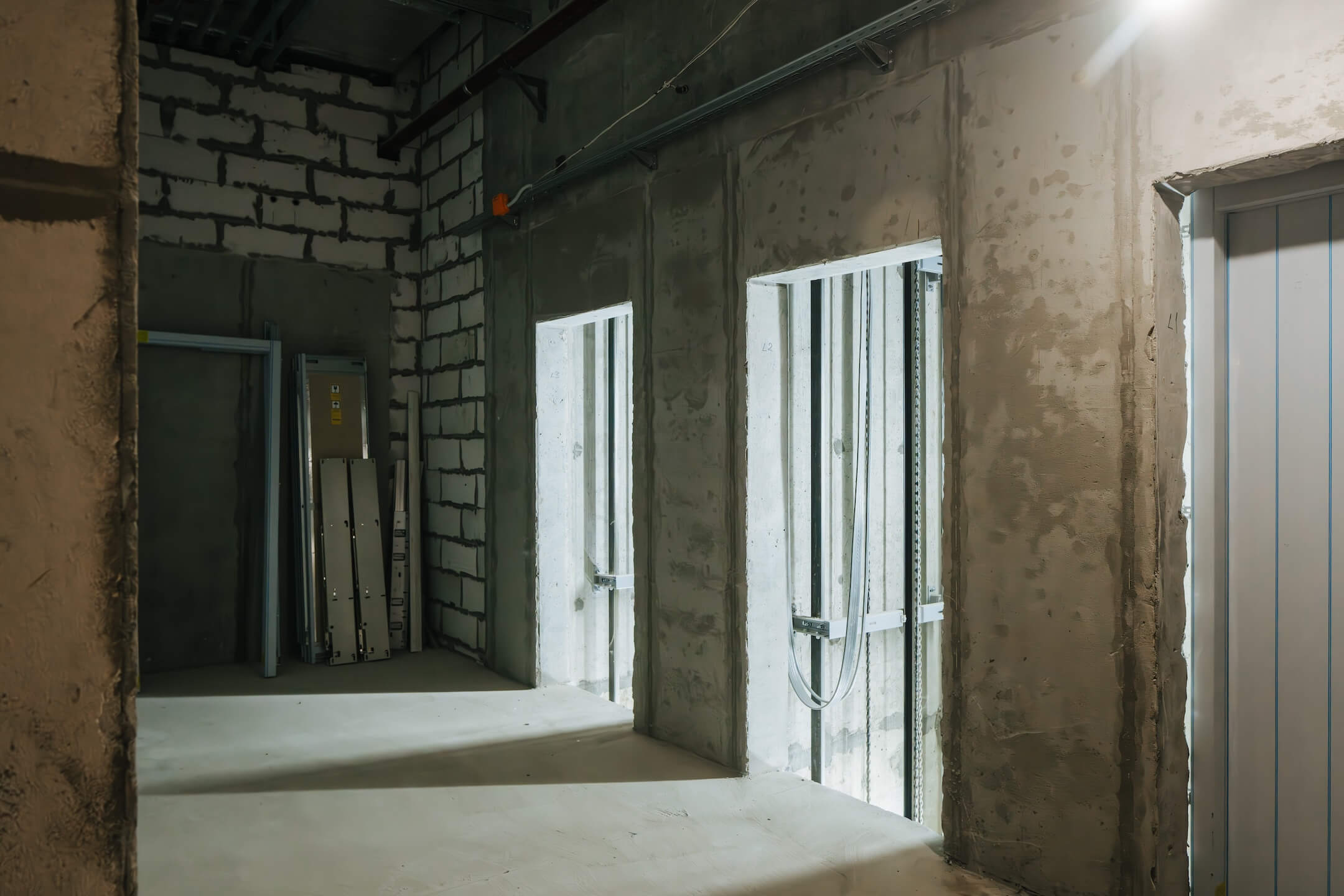

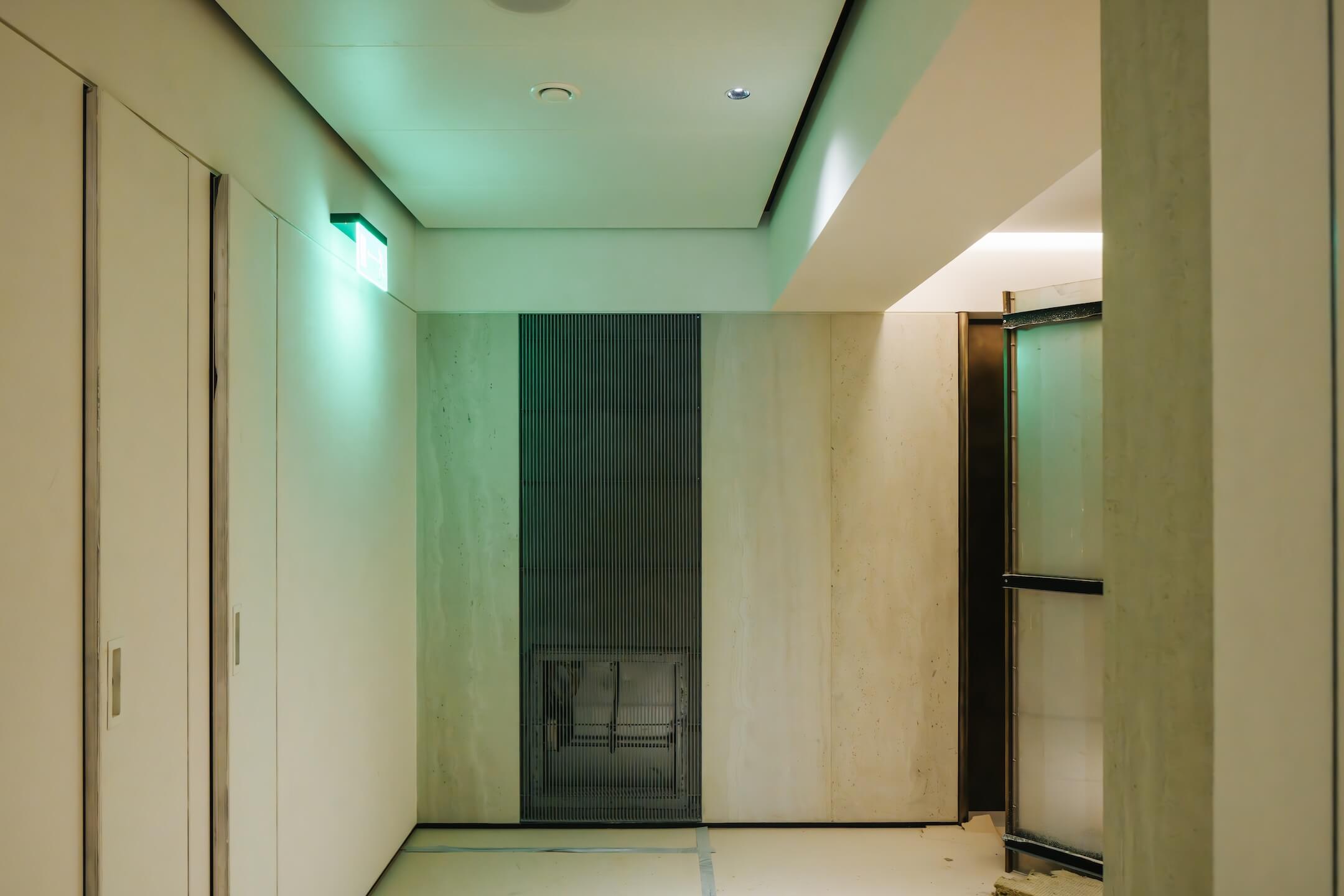

- Ведутся черновые и чистовые отделочные работы в лобби

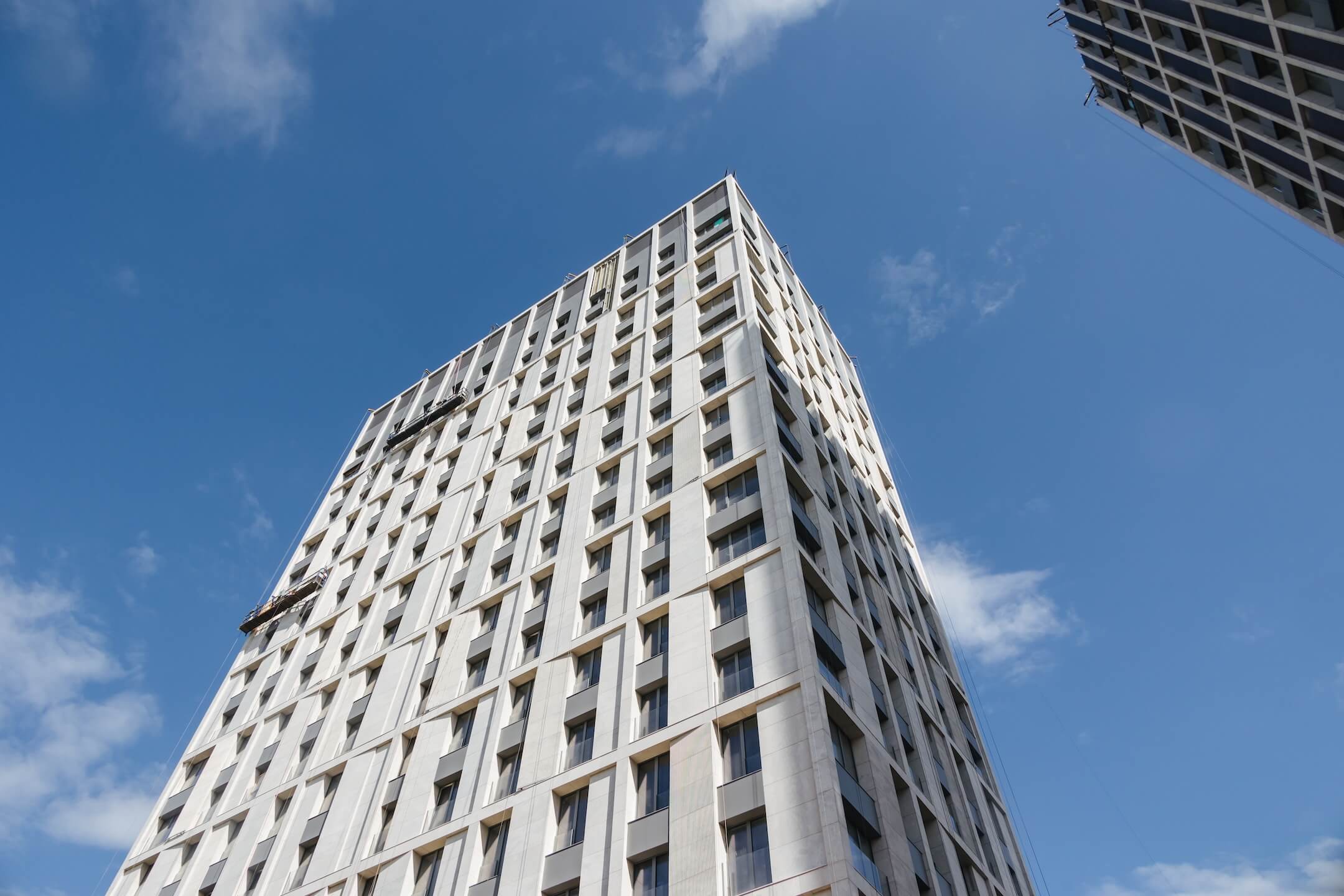

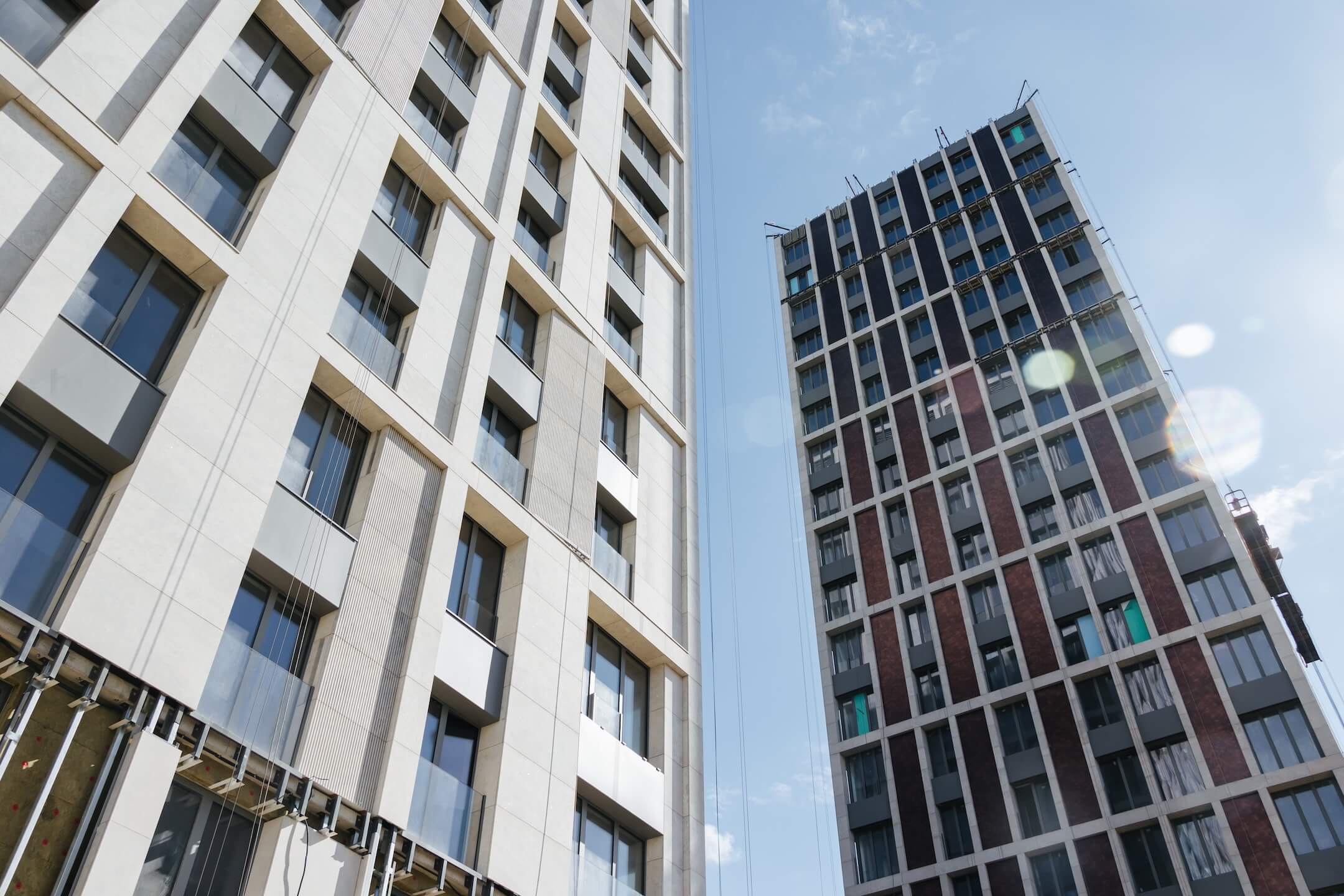

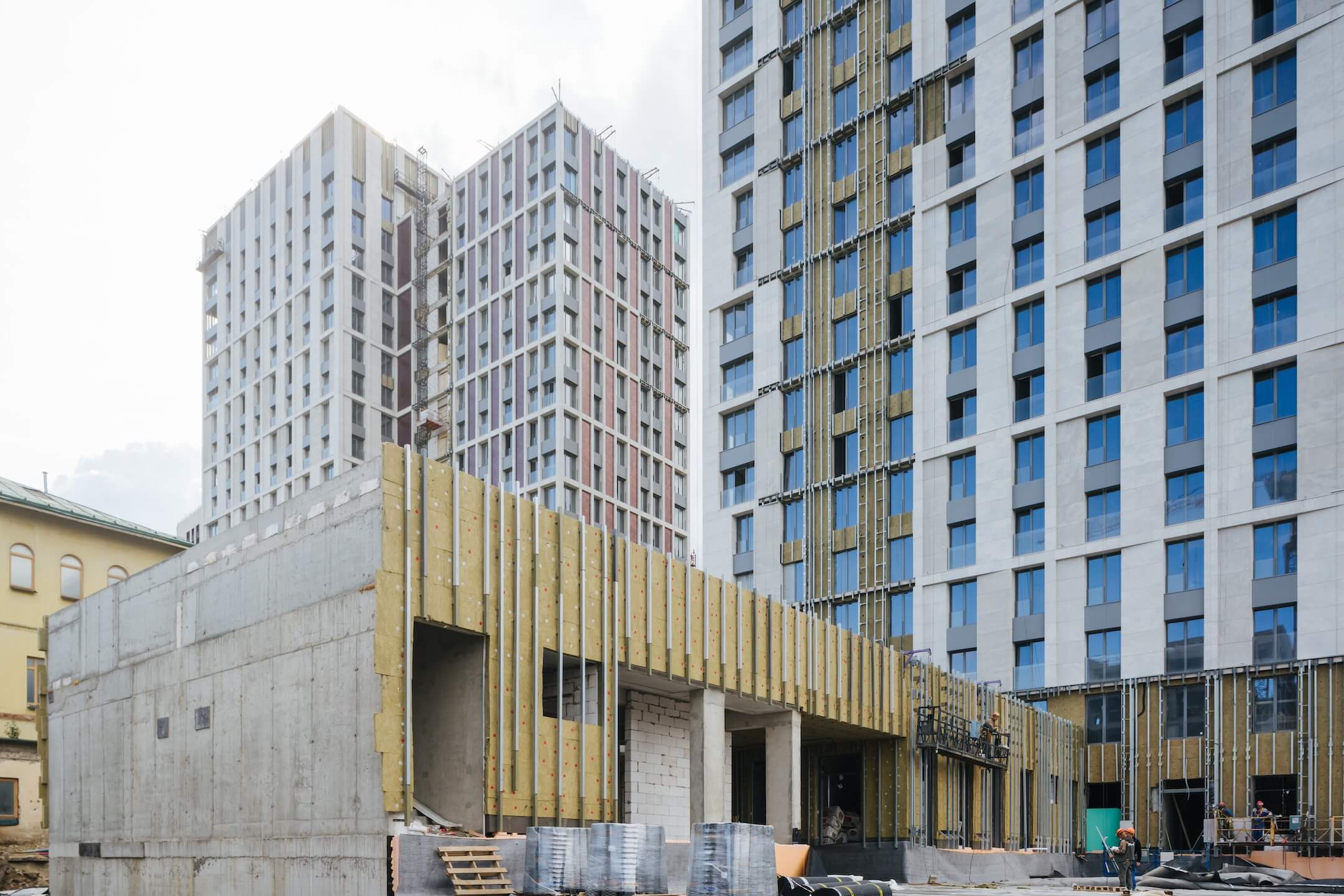

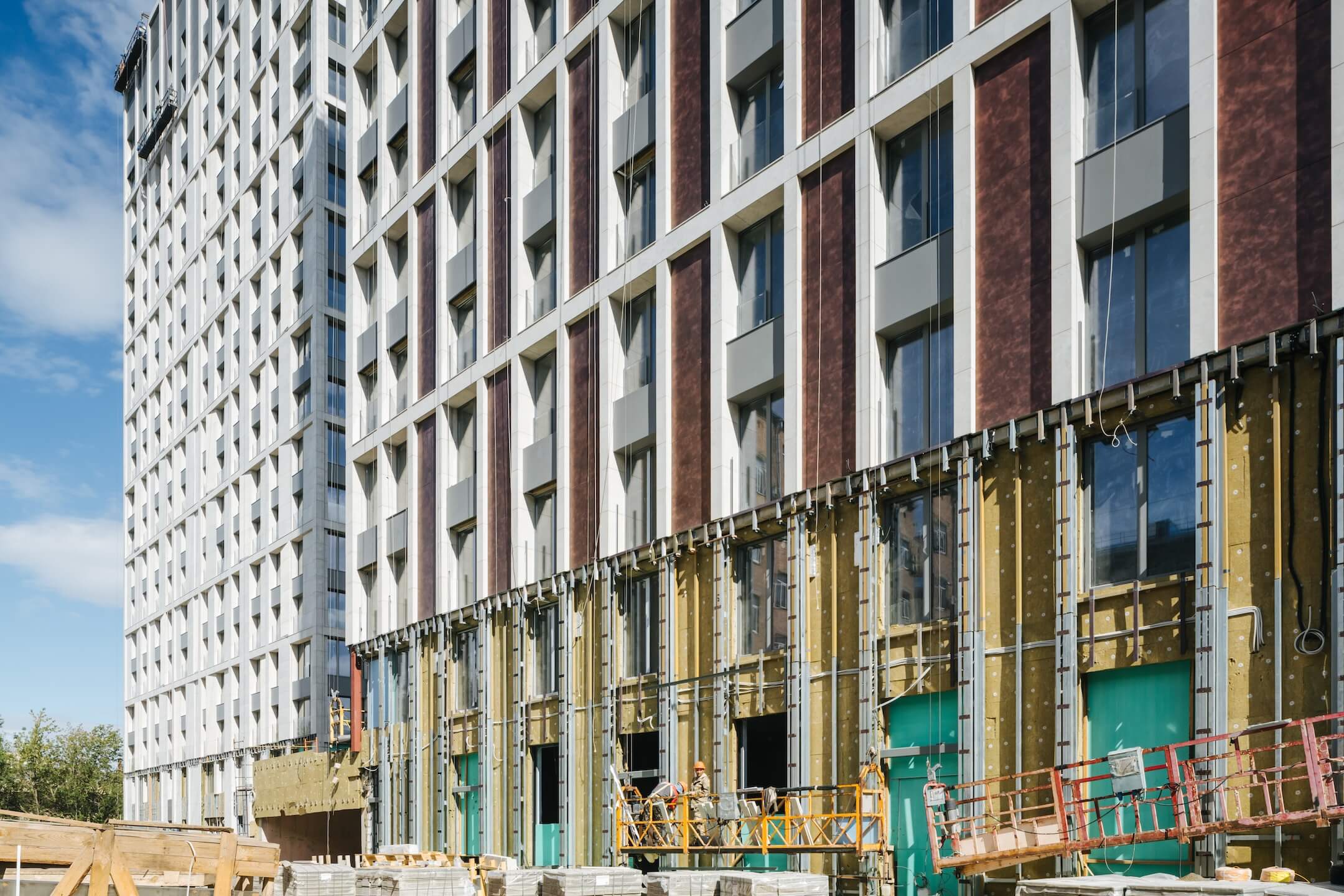

Фасад

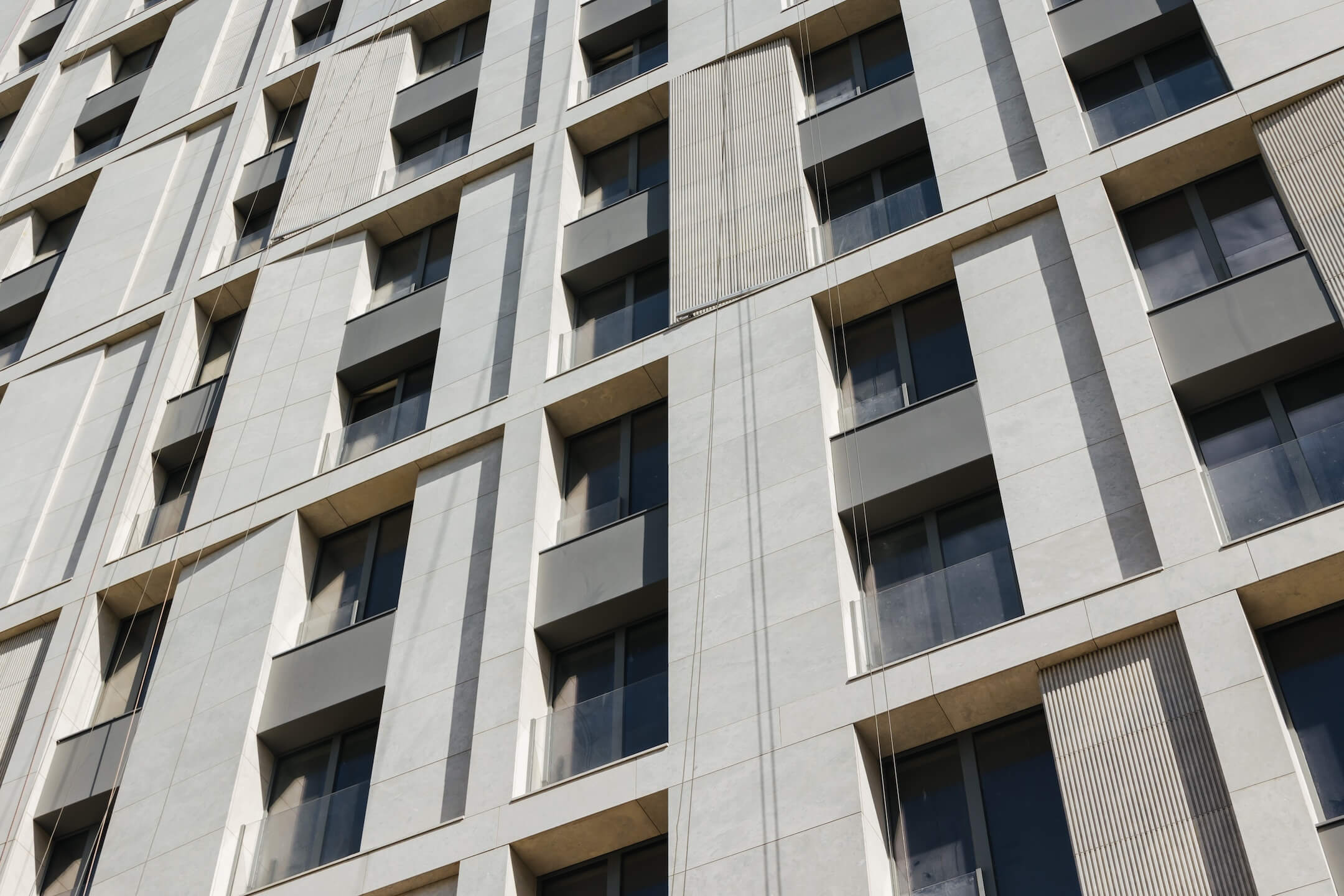

- Монтаж минераловатного утеплителя
- Монтаж подсистемы

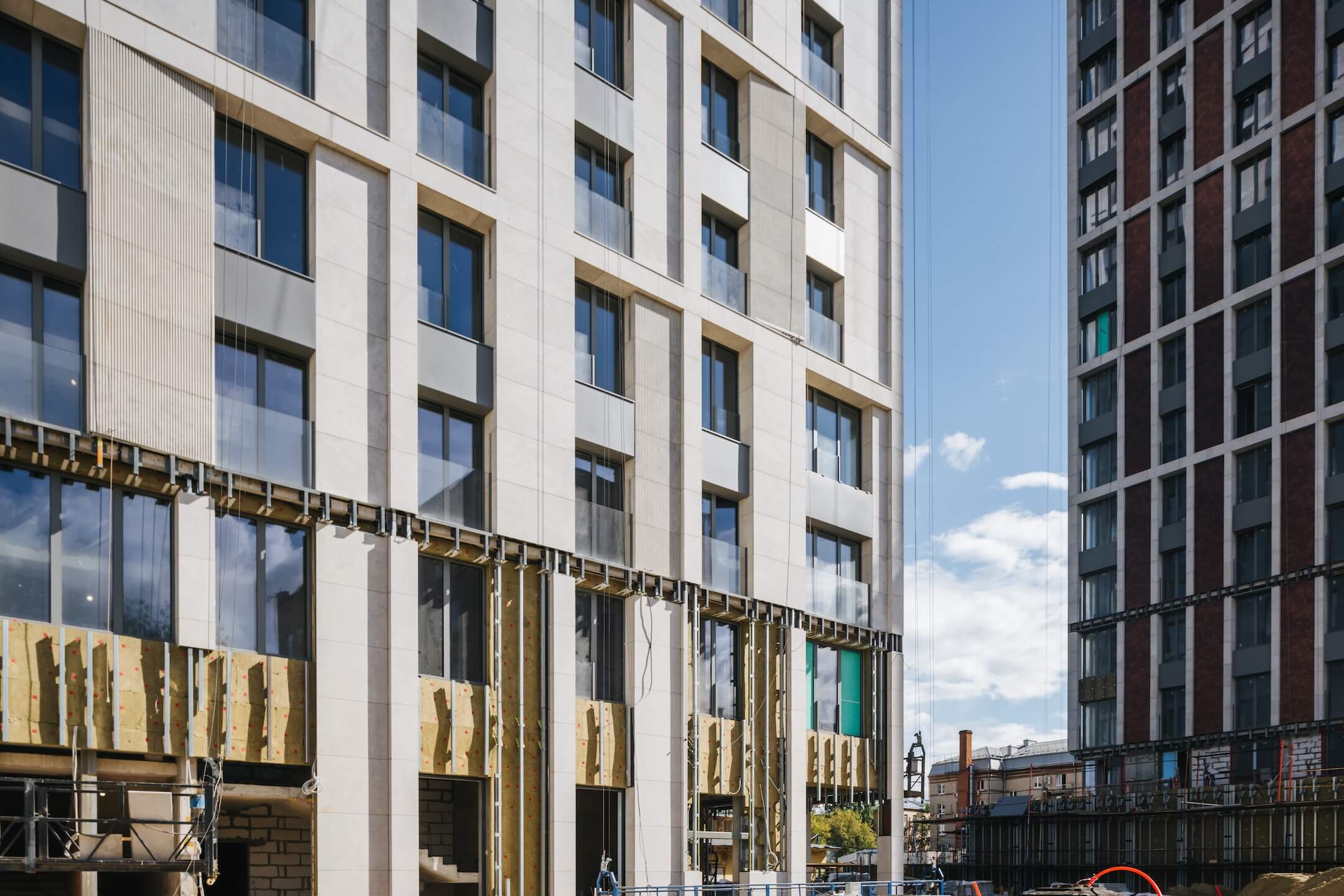

- Монтаж облицовки из натурального камня

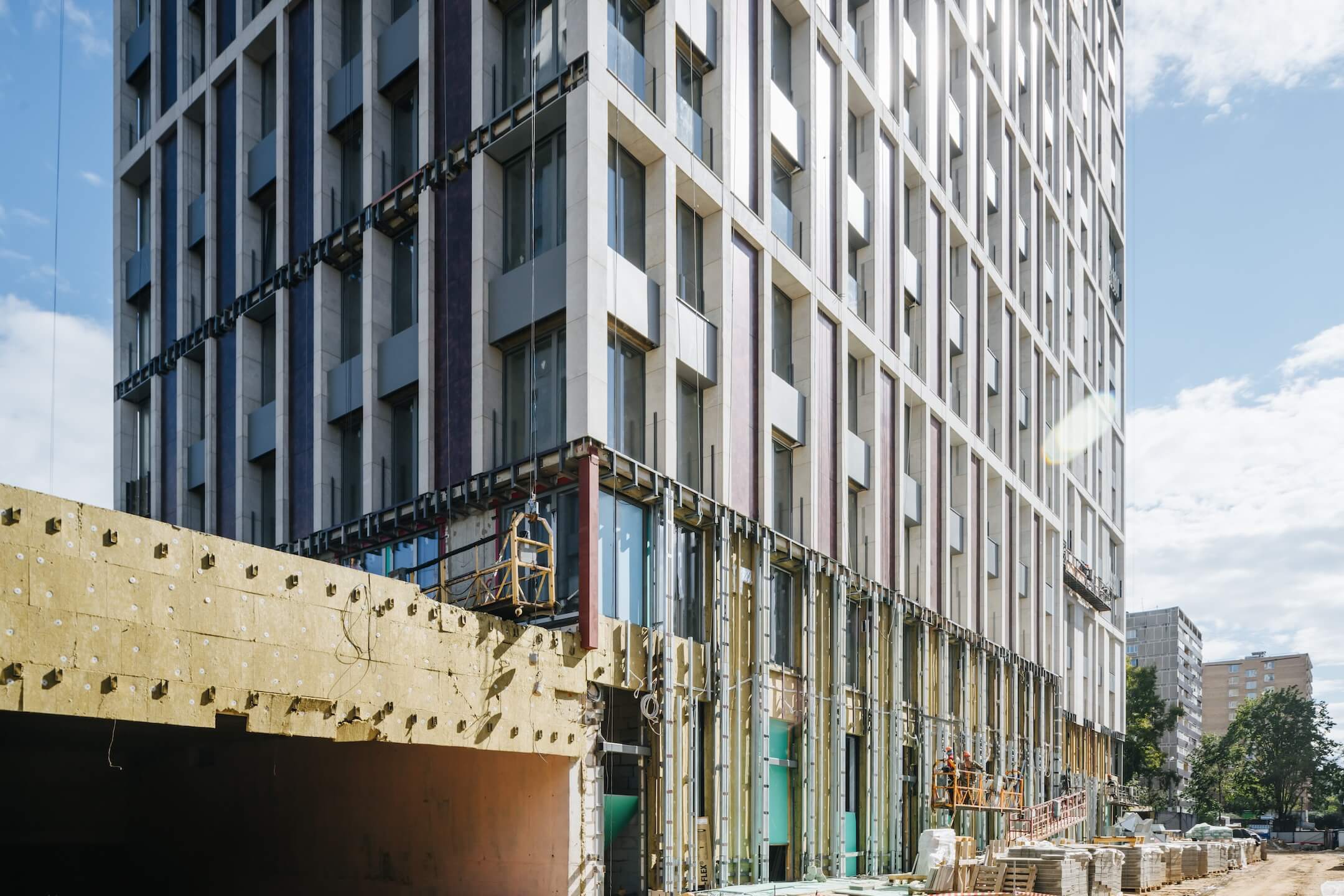

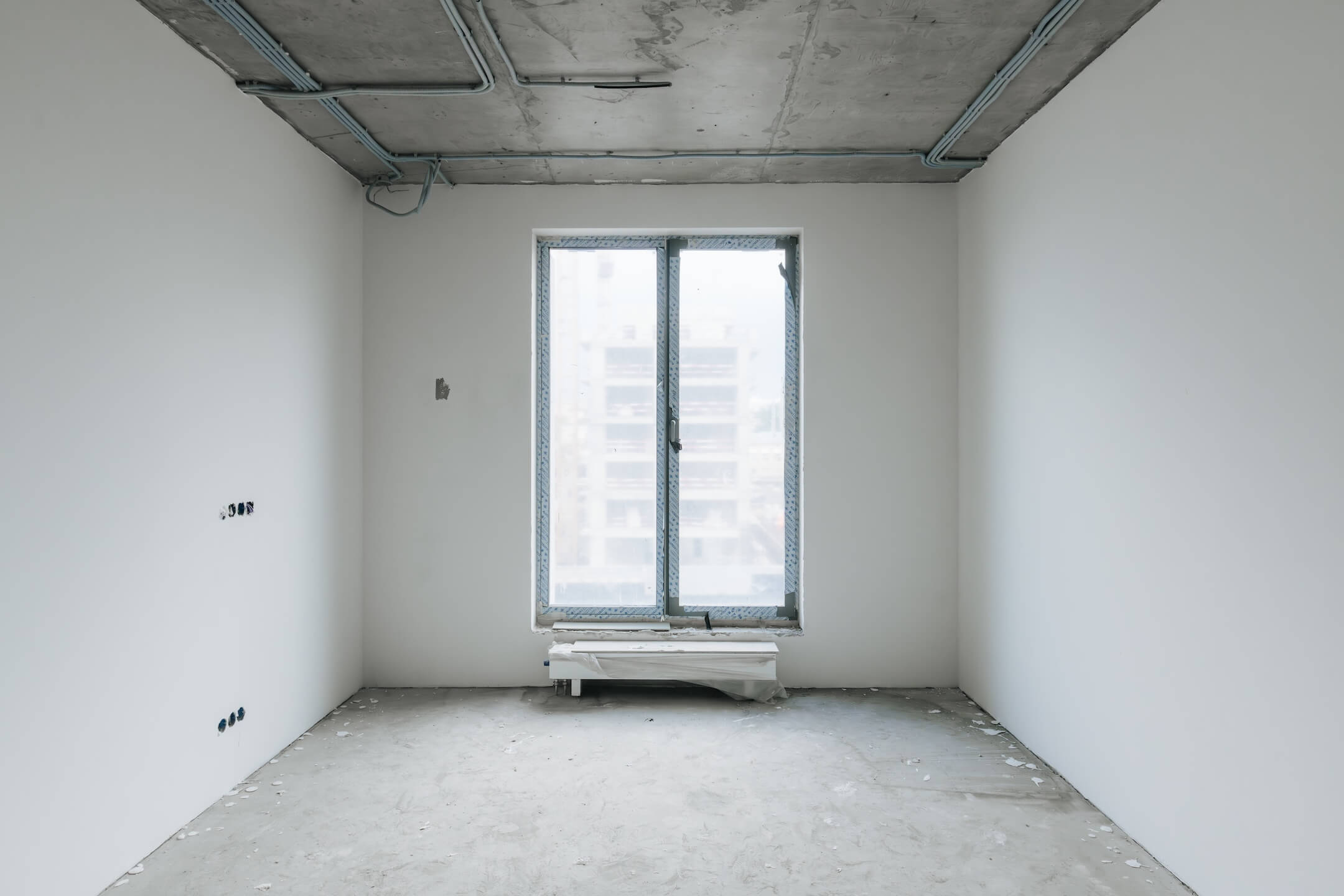

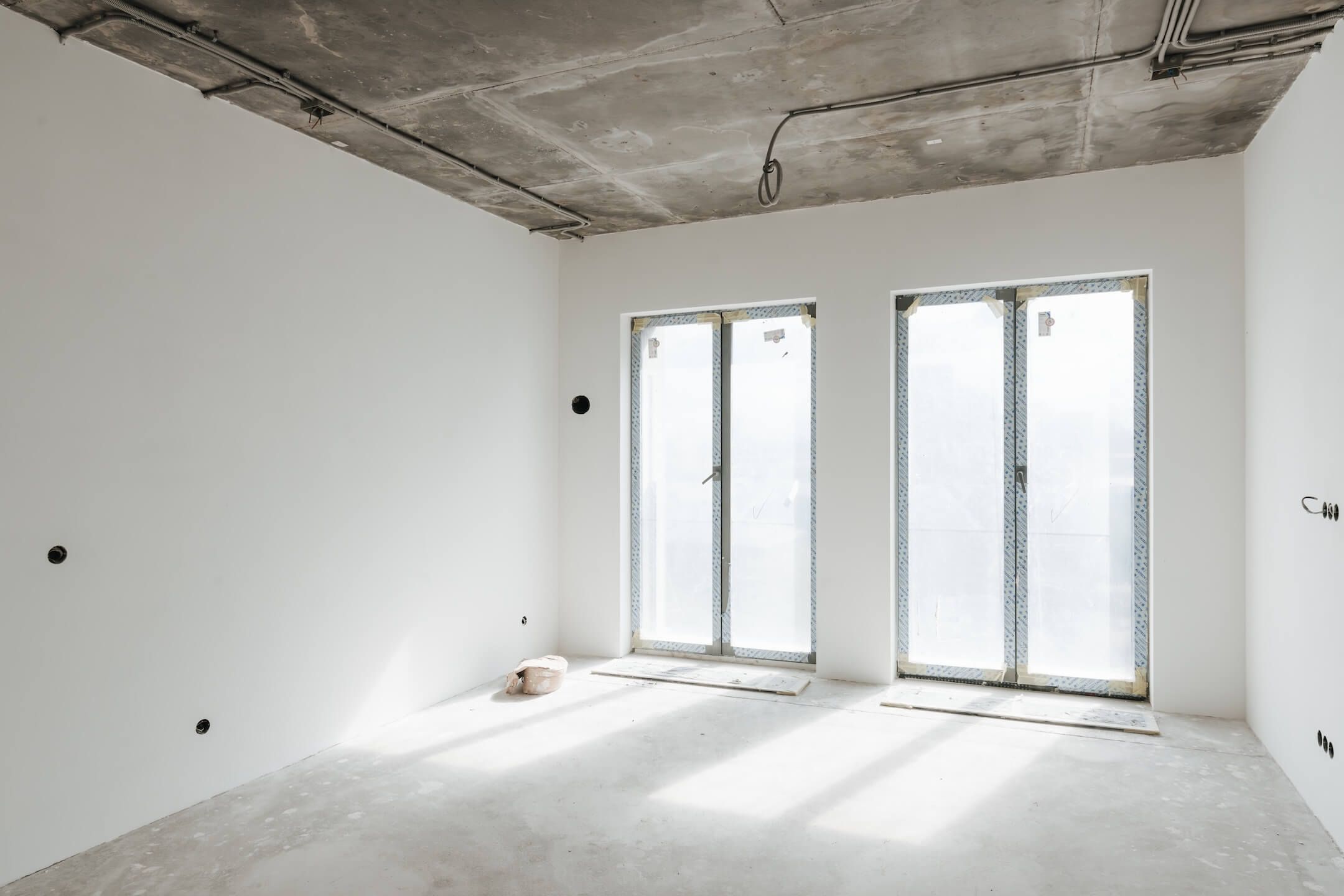

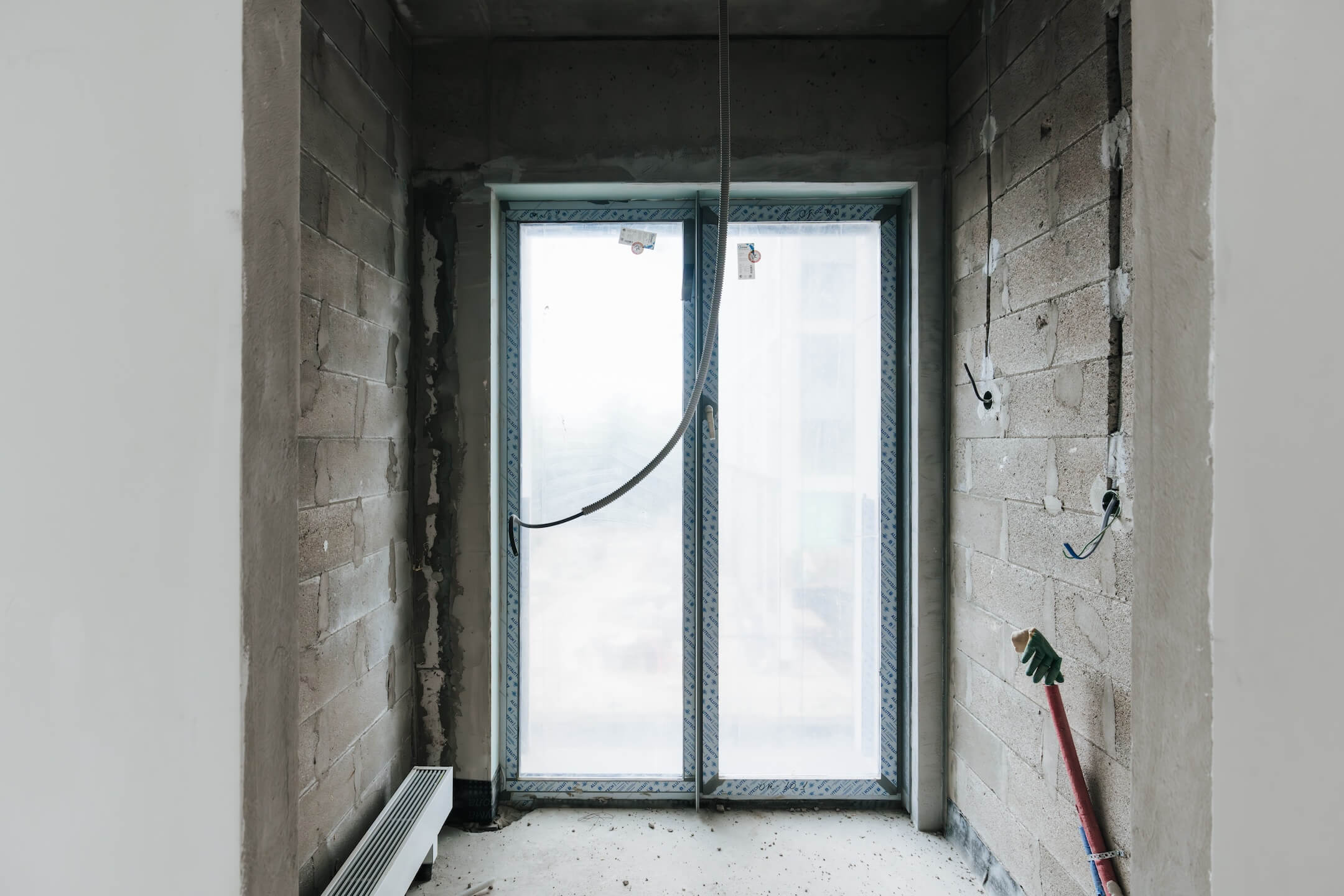

- Монтаж окон типовых этажей
- Монтаж металлокасет
- Монтаж панелей из композита
- Монтаж облицовки первых этажей из натурального камня
ВИС

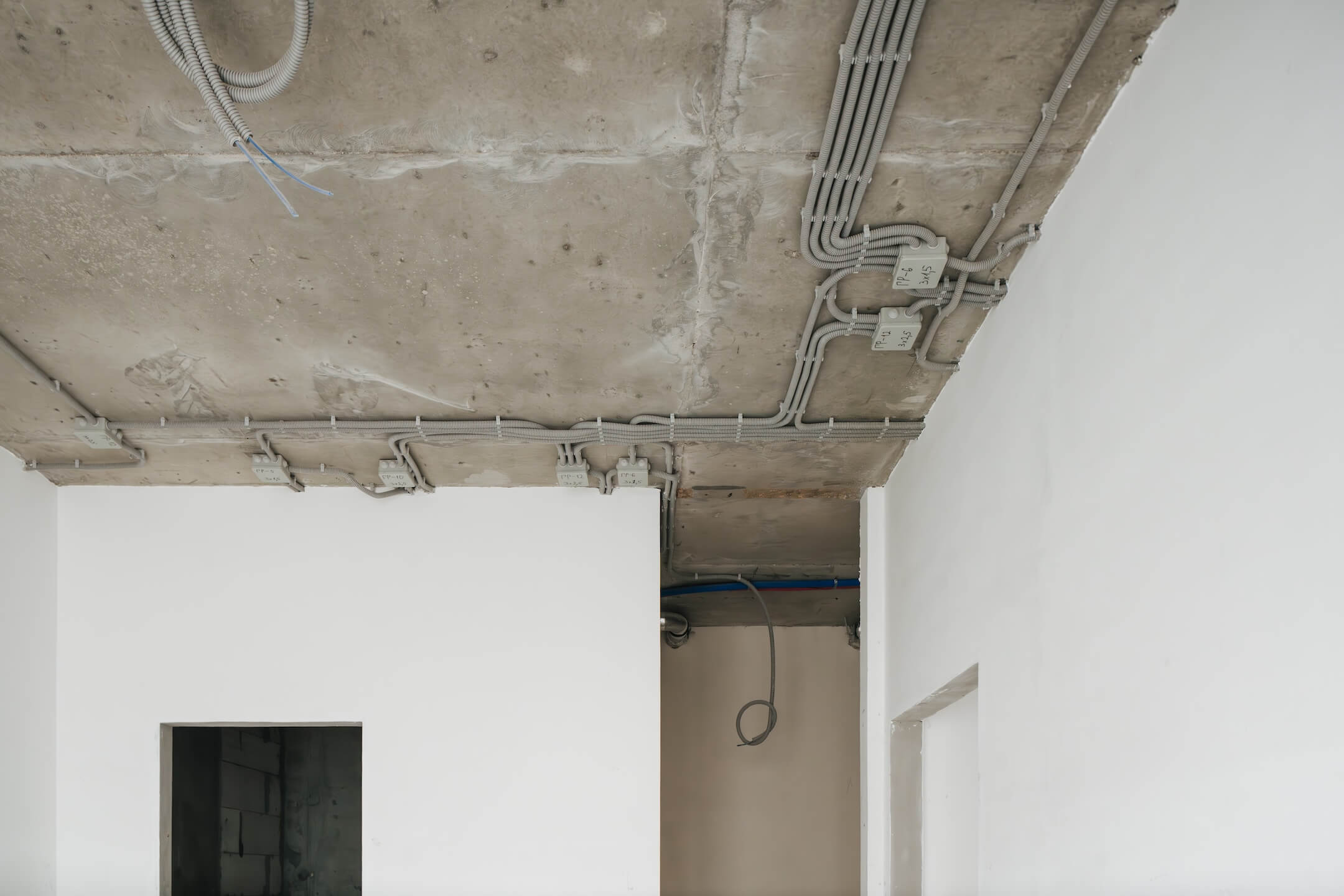

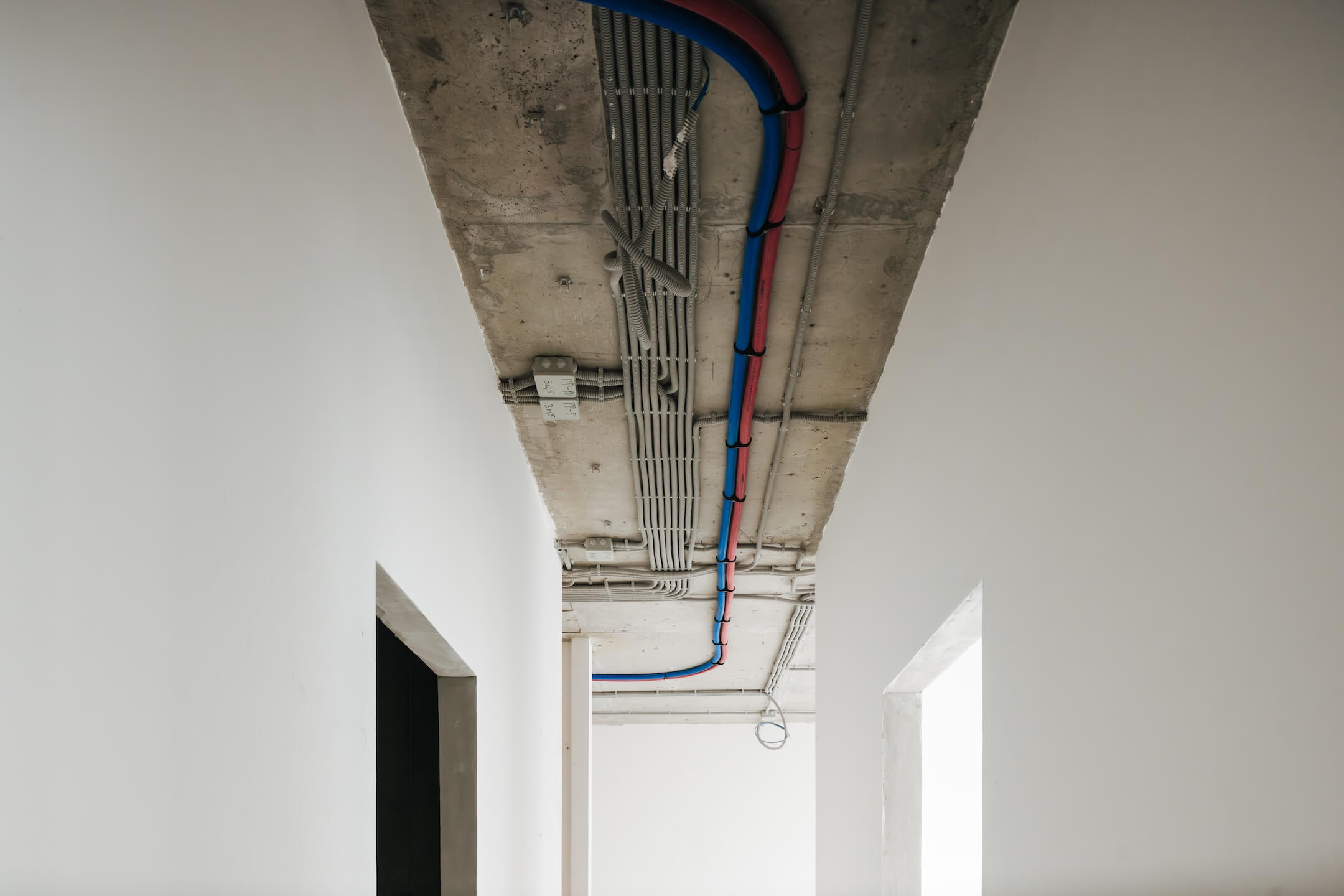

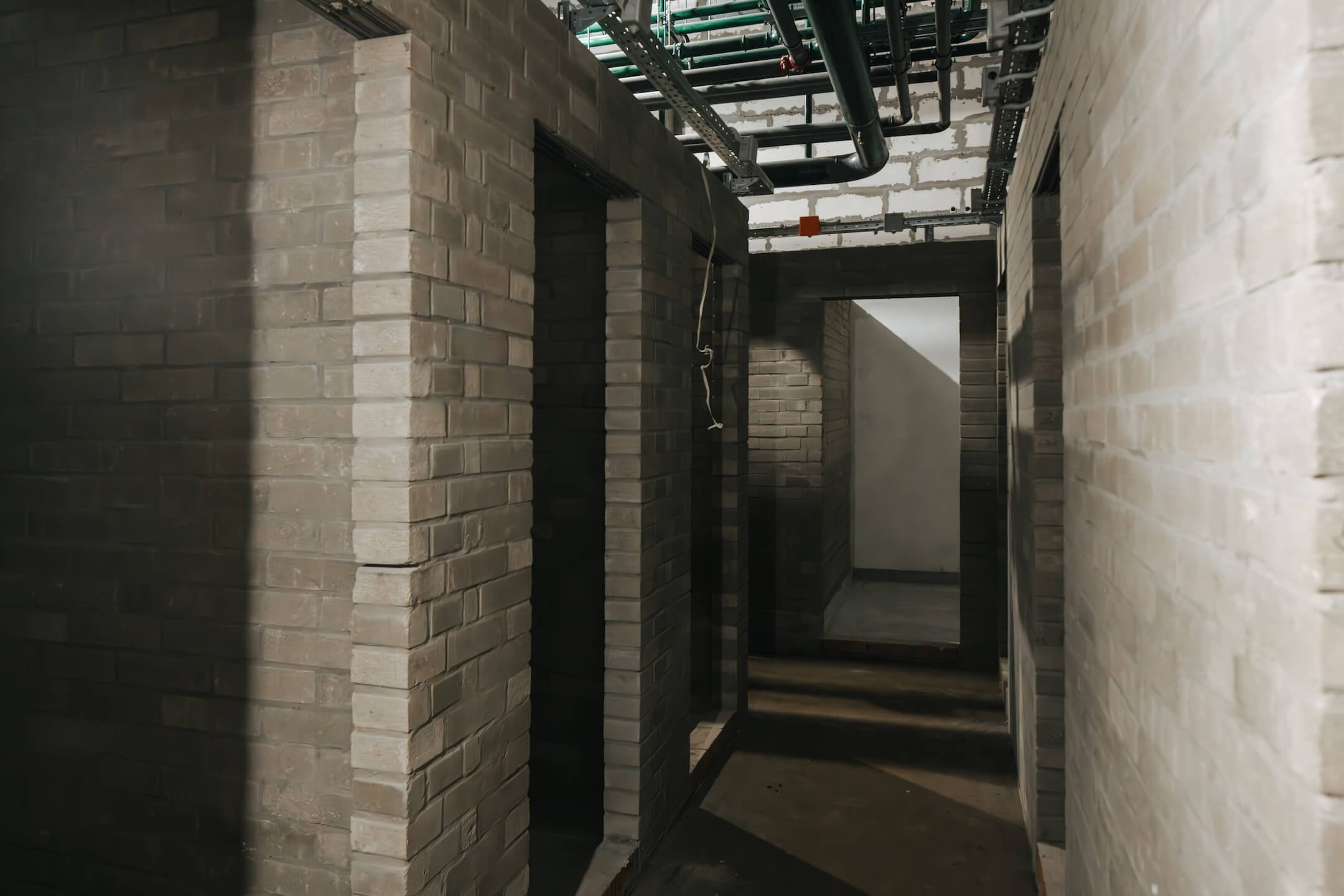

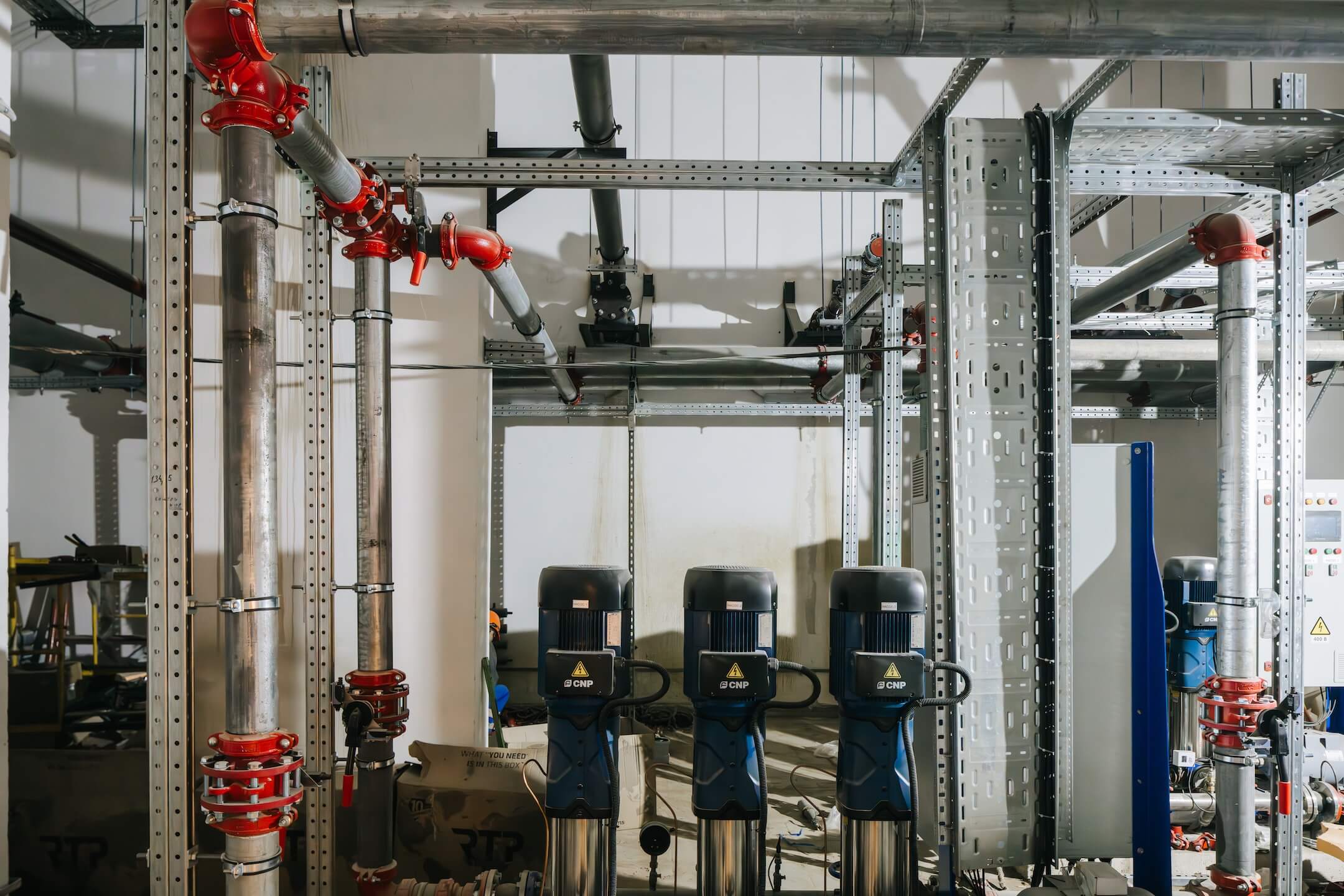

- Ведутся работ по отоплению, вентиляции, противопожарному водопроводу
- Ведутся электромонтажные работы
Этап 1.1 (корпус 2)
- Кровельные работы завершены
- Монолитные работы завершены
- Каменные работы завершены
- Ведутся черновые отделочные работы на 1-20 этажах
- Чистовые отделочные работы 3-15 этажах
- Ведутся черновые и чистовые отделочные работы в лобби
Фасад
- Монтаж минераловатного утеплителя
- Монтаж подсистемы
- Монтаж облицовки из натурального камня
- Монтаж окон типовых этажей
- Монтаж металлокасет
- Монтаж облицовки первых этажей из натурального камня
ВИС
- Ведутся работ по отоплению, вентиляции, противопожарному водопроводу
- Ведутся электромонтажные работы

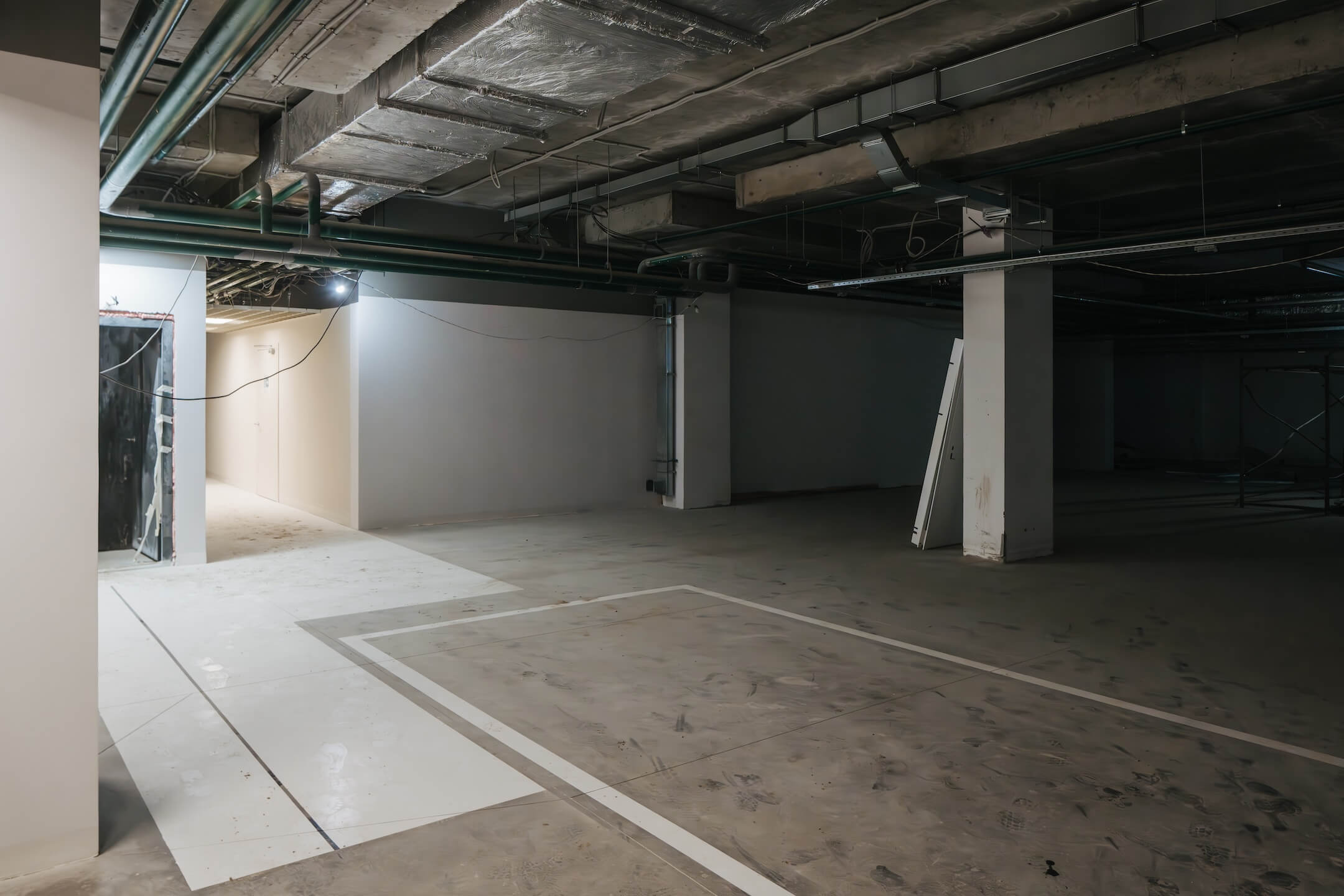

Этап 1.1 (паркинг)
- Устройство пристенного дренажа
- Прокладка наружных инженерных систем

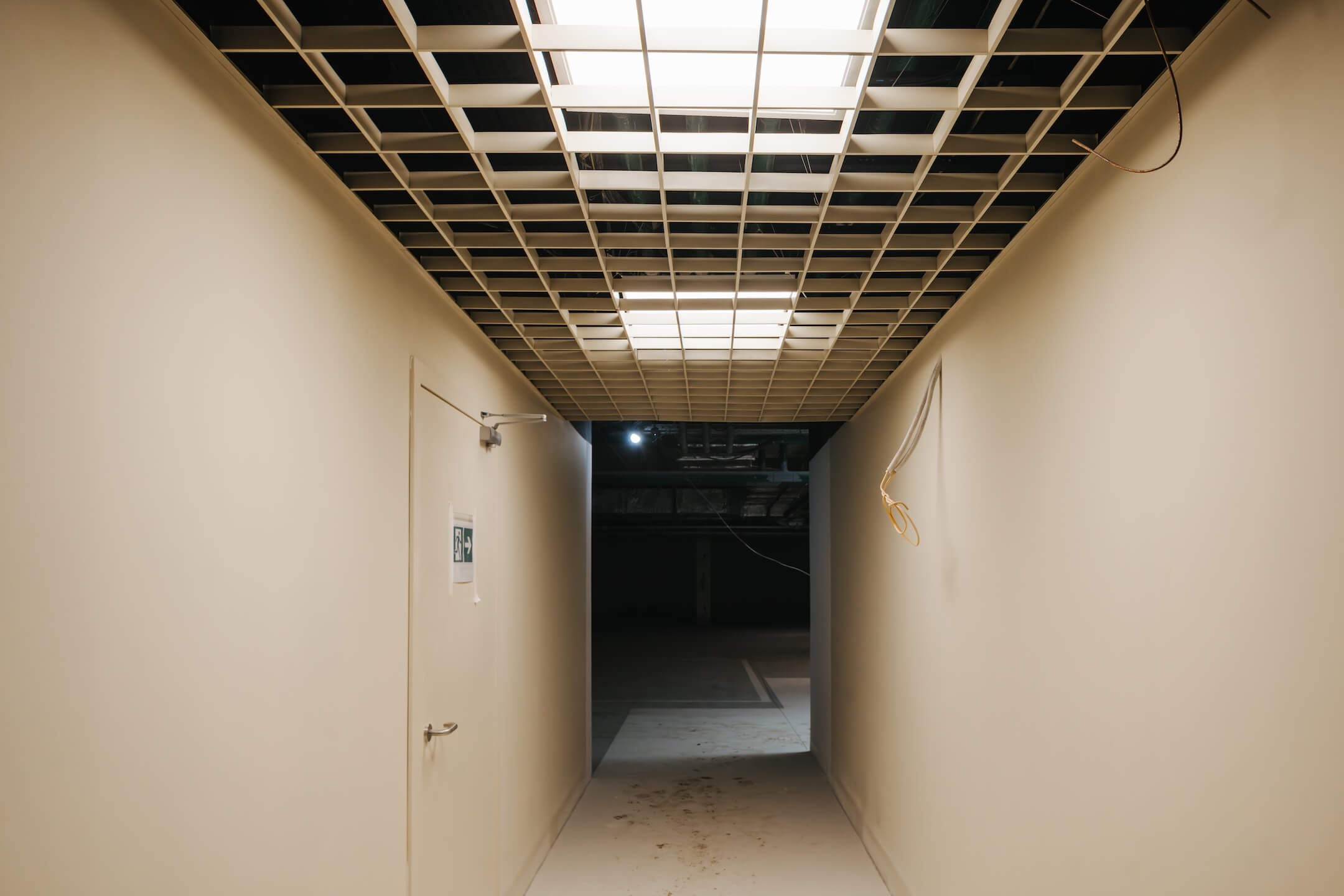

- Отделка технических помещений
- Отделка кладовых
- Отделка зоны паркинга
- Устройство полов паркинга
ВИС
- Ведутся работы по отоплению, вентиляции, противопожарному водопроводу

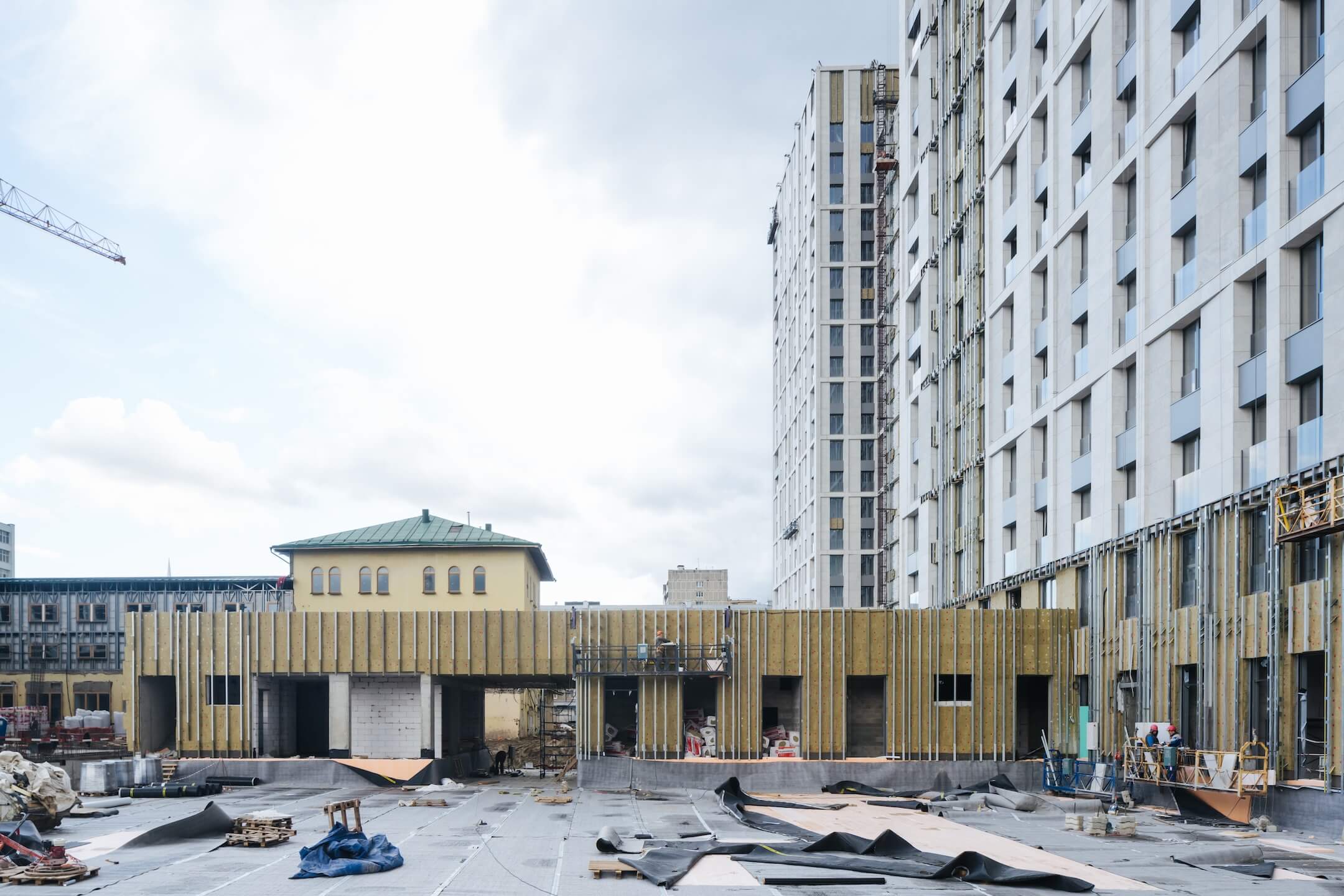

Этап 1.1 (благоустройство)
- Ведутся работы по подготовке основания, бетонированию, монтажу бордюров
- Ведутся работы по устройству плитки
- Ведутся работы по монтажу МАФ
Этап 1.1. (зона ДОУ)
- Устройство пластового дренажа выполнено
- Монолитные работы завершены
- Кладочные работы завершены
Этап 1.2 (общее)
- Устройство стены в грунте — работы завершены
- Снос зданий и сооружений — работы завершены
- Устройство водопонижения выполнено

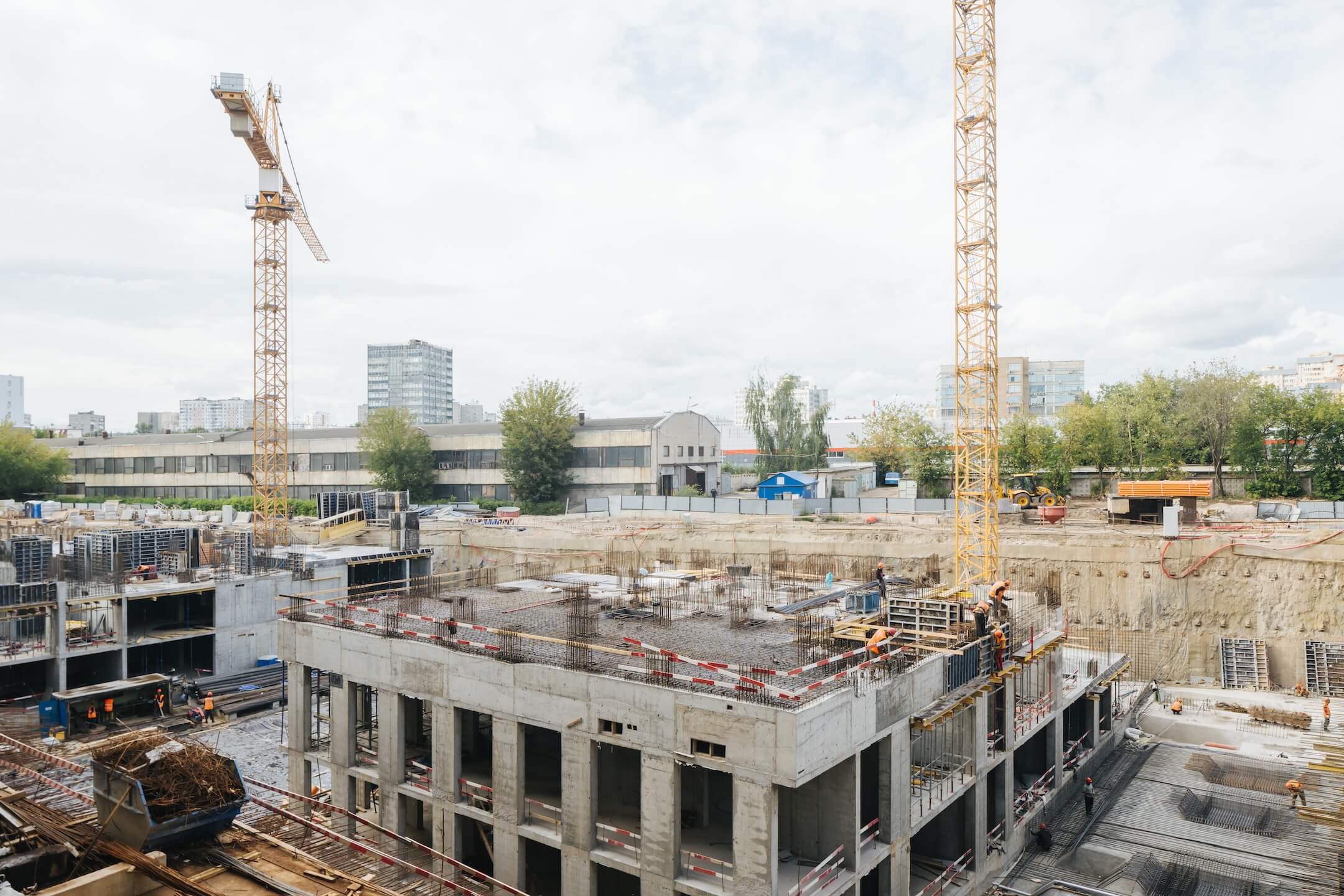

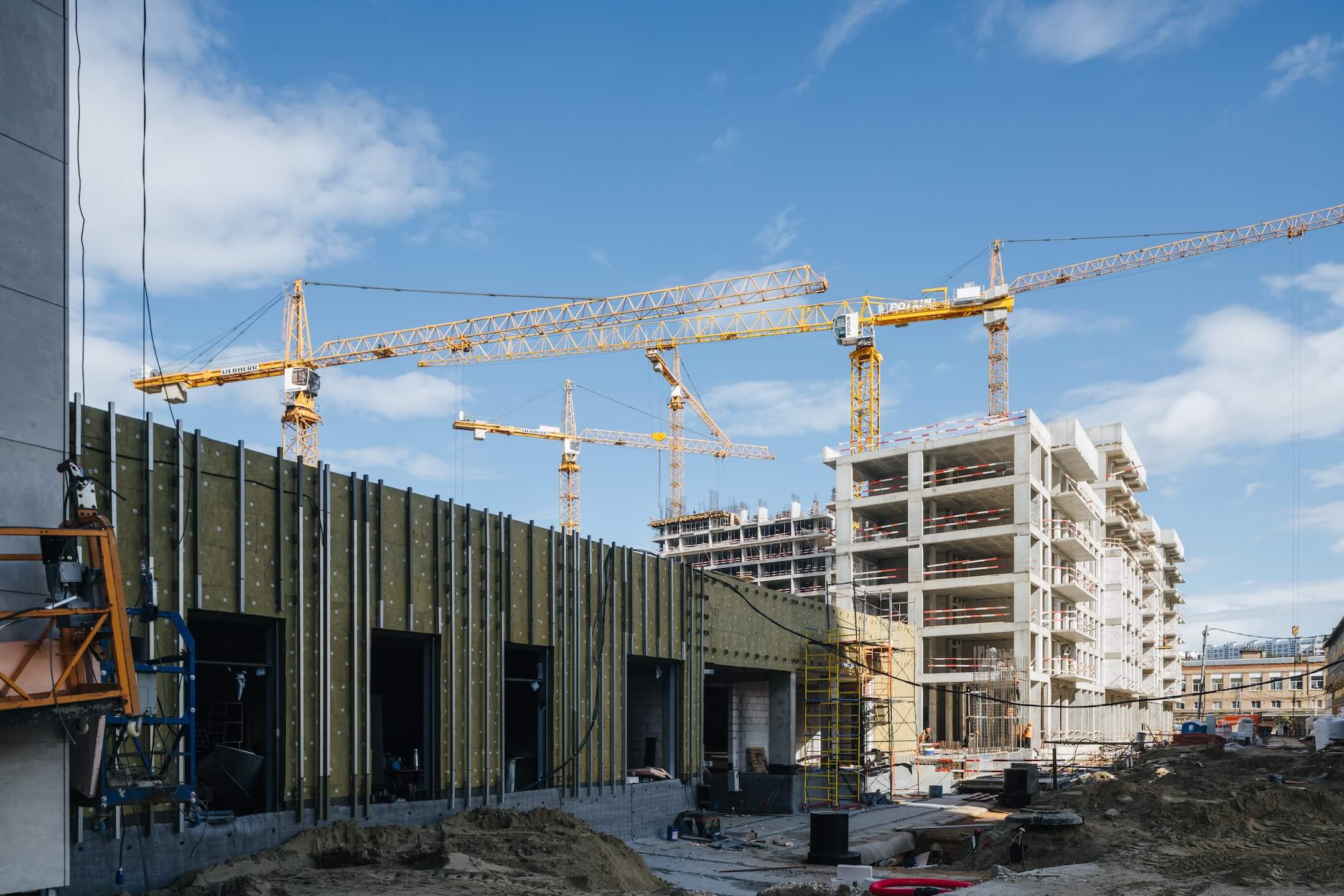

- Разработка котлована
Этап 1.2 (паркинг)
- Устройство гидроизоляции и пластового дренажа
- Устройство фундаментной плиты

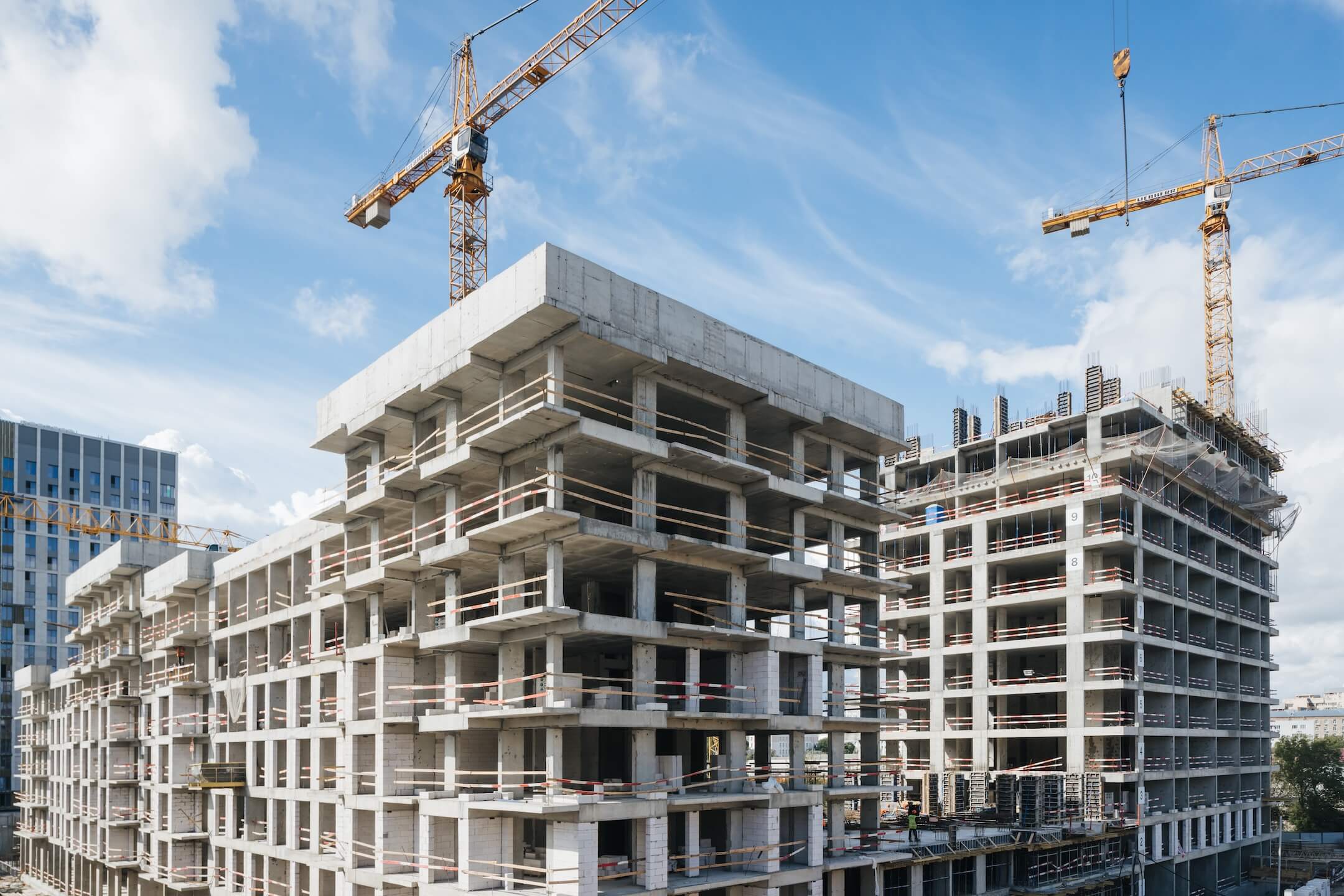

- Бетонирование плиты перекрытия и вертикальных конструкций паркинга −1 и −2 этажа
Этап 1.2 (корпус 3)

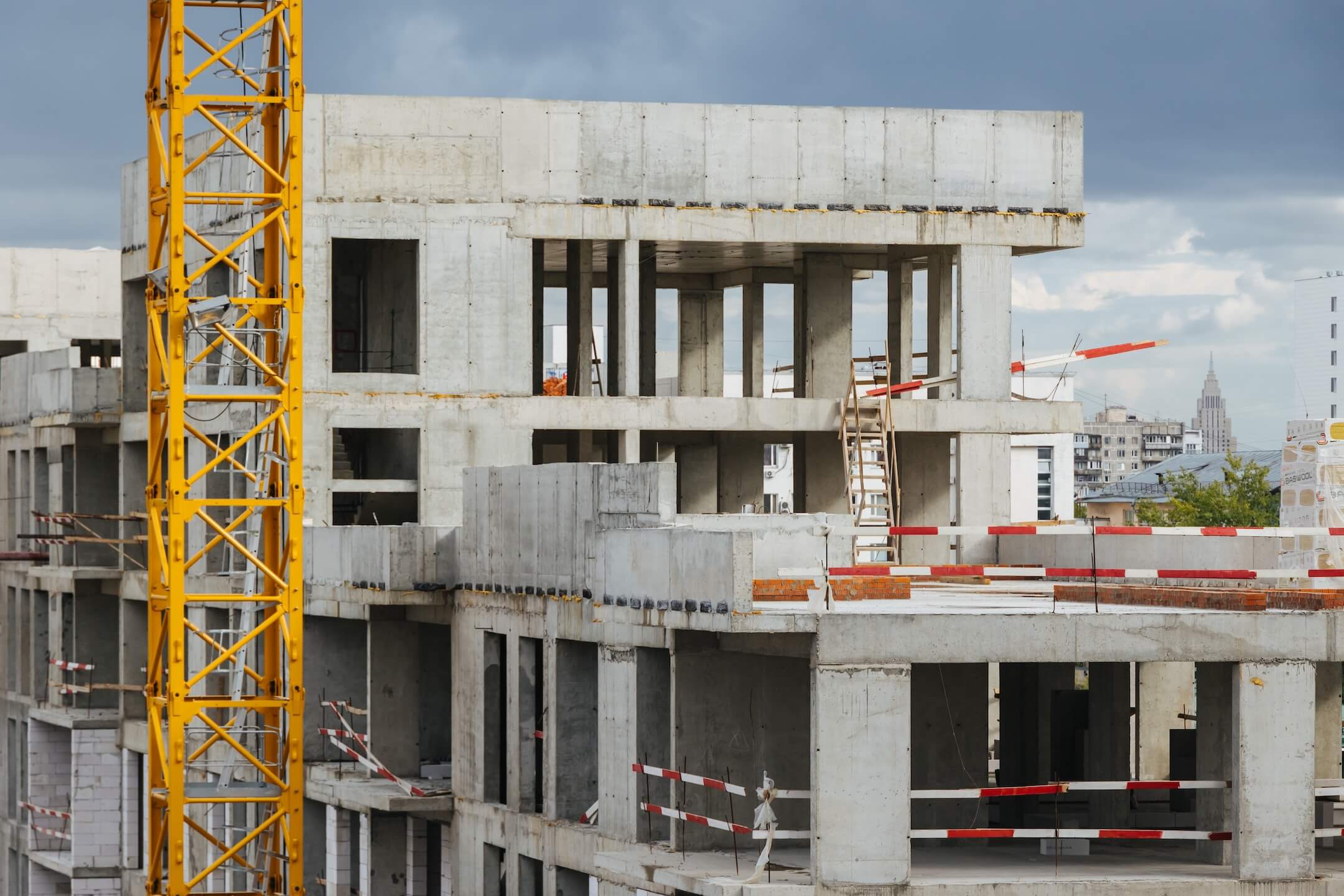

- Работы по устройству фундаментной плиты завершены
- Ведутся работы по устройству −1 этажа
Этап 1.2 (корпус 4)
- Работы по устройству фундаментной плиты завершены
- Ведутся работы по устройству −1 этажа
Этап 1.2 (корпус 5)

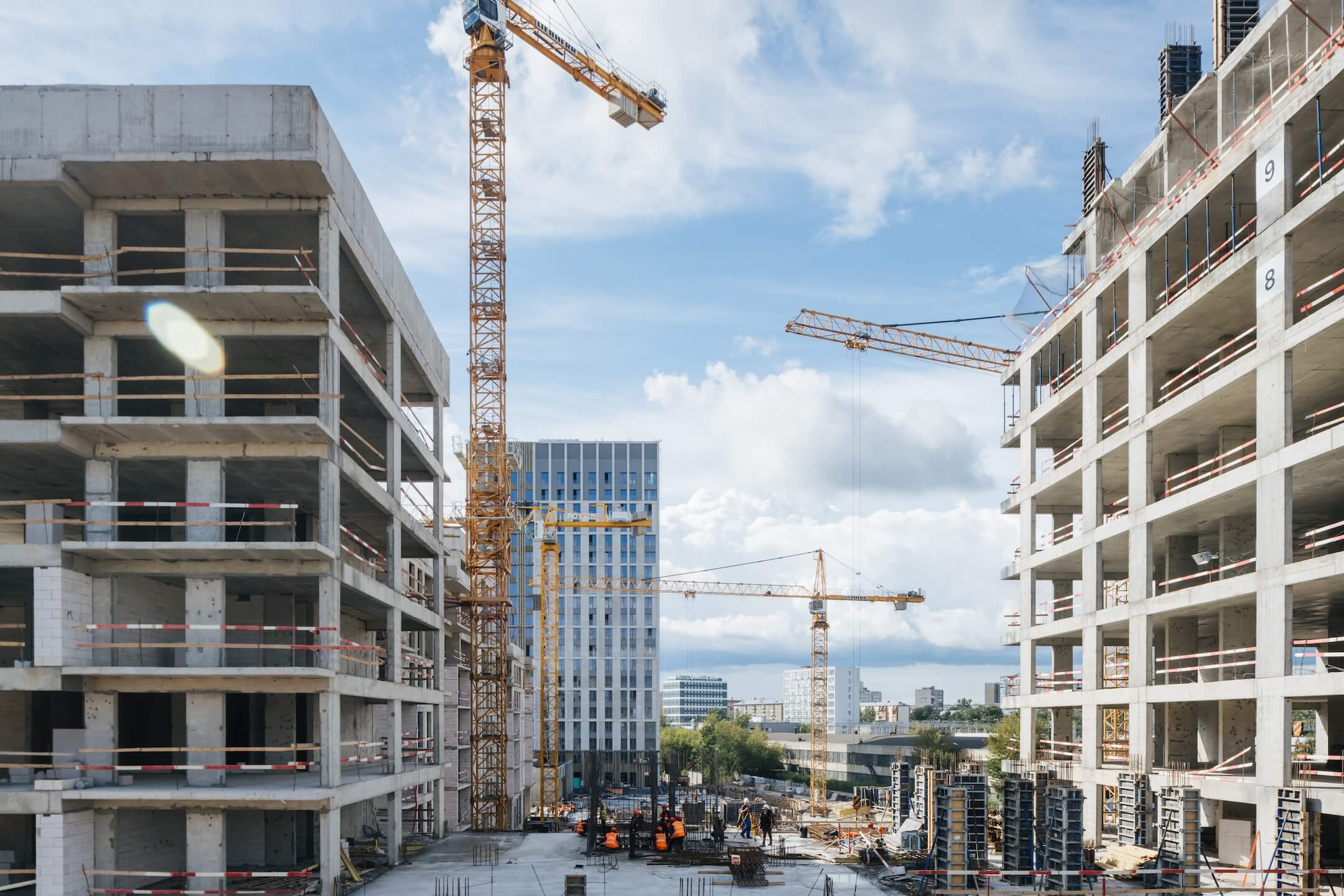

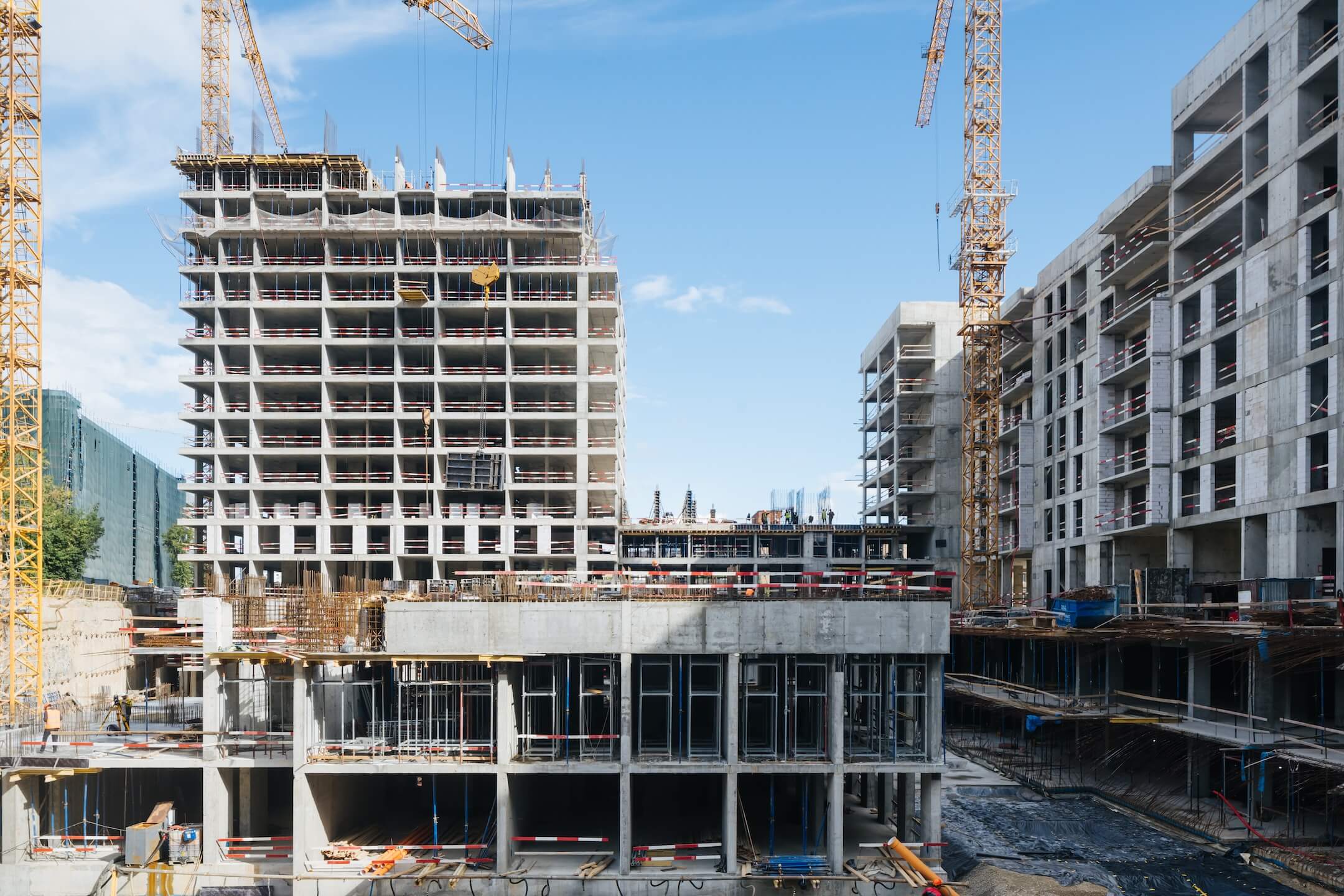

- Выполняются работы по бетонированию конструкций 12-13 этажа

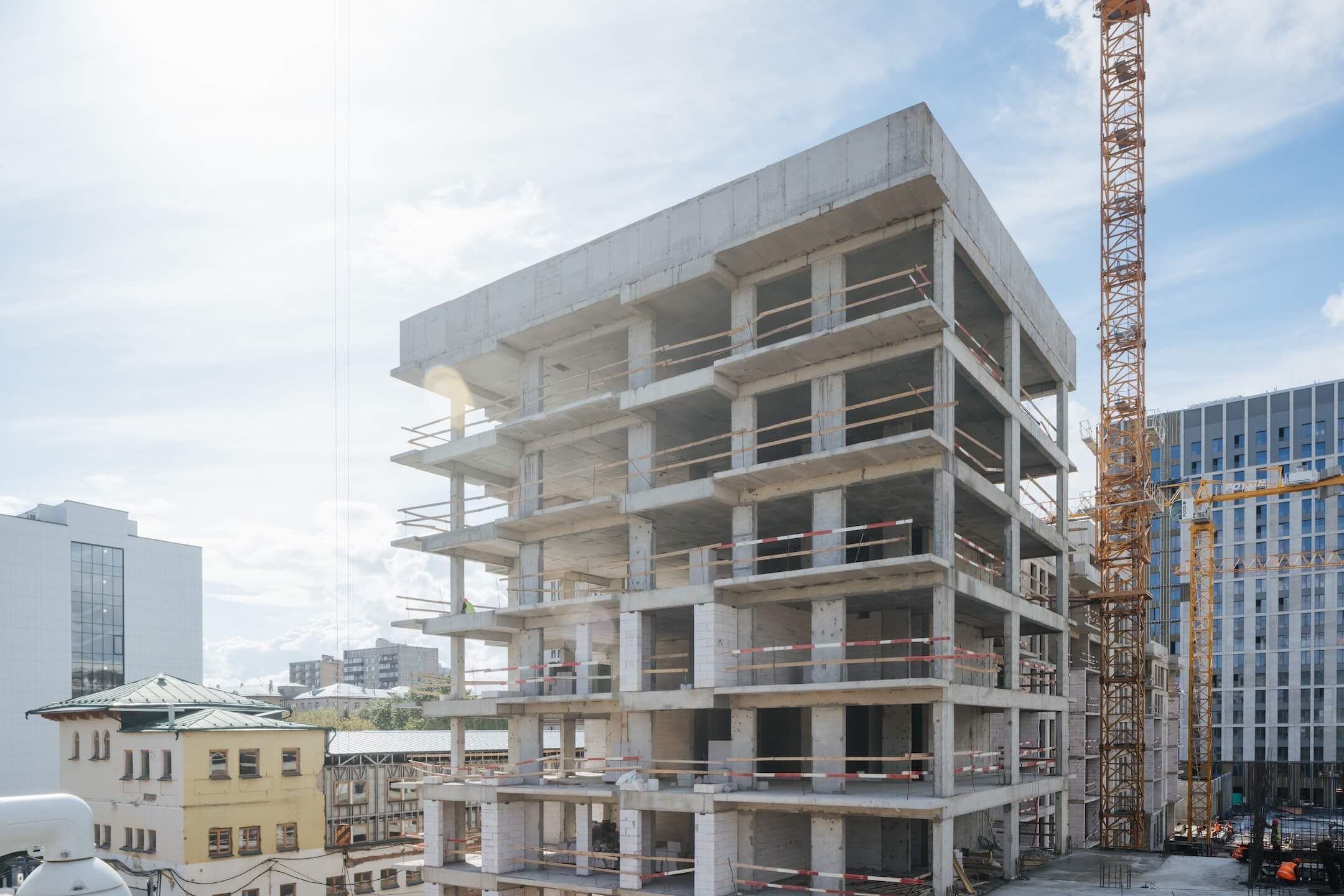

Этап 1.2 (корпус 6)

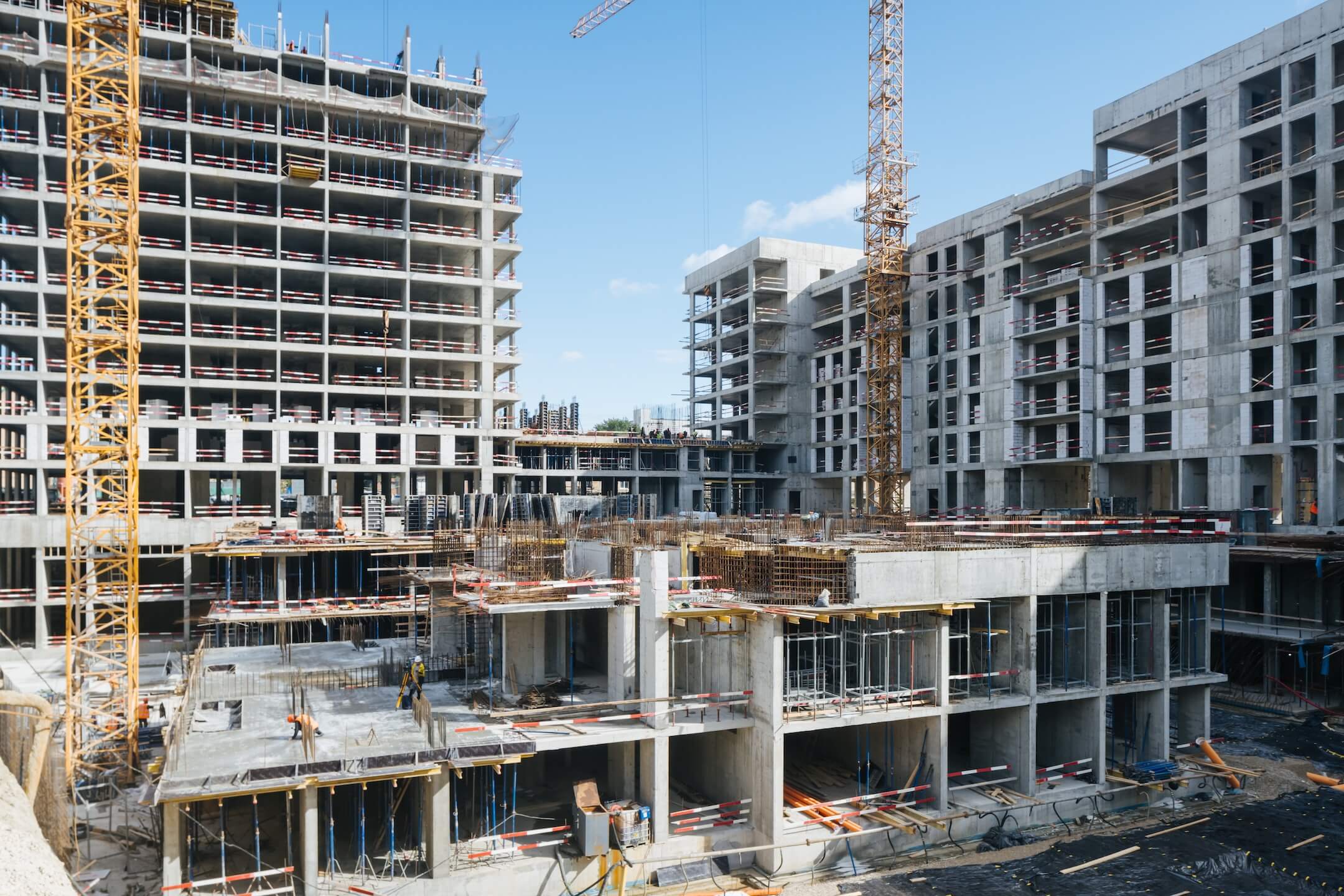

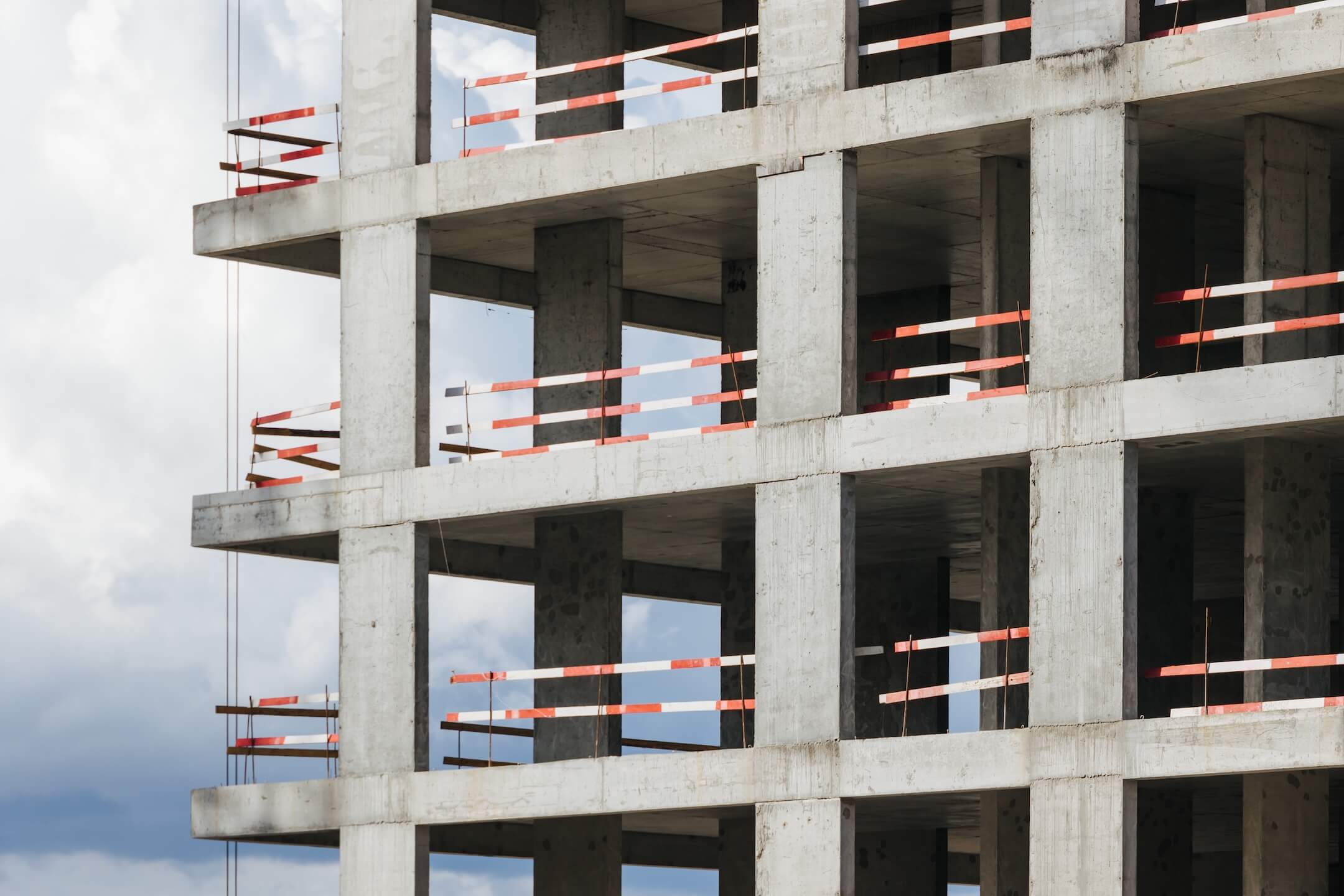

- Выполняются работы по возведению монолитных конструкций
- Выполняются работы по наружной и внутренней кладке
- Ведется подготовка к кровельным работам
